加气混凝土砌块内墙抹灰加钢丝网、玻纤网施工方案
加气混凝土内外墙面抹灰施工方案

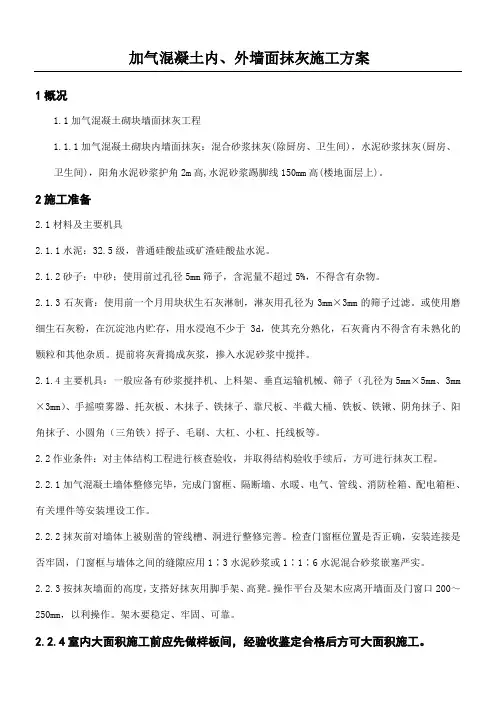

加气混凝土内、外墙面抹灰施工方案1概况1.1加气混凝土砌块墙面抹灰工程1.1.1加气混凝土砌块内墙面抹灰:混合砂浆抹灰(除厨房、卫生间),水泥砂浆抹灰(厨房、卫生间),阳角水泥砂浆护角2m高,水泥砂浆踢脚线150mm高(楼地面层上)。
2施工准备2.1材料及主要机具2.1.1水泥:32.5级,普通硅酸盐或矿渣硅酸盐水泥。
2.1.2砂子:中砂;使用前过孔径5mm筛子,含泥量不超过5%,不得含有杂物。
2.1.3石灰膏:使用前一个月用块状生石灰淋制,淋灰用孔径为3mm×3mm的筛子过滤。
或使用磨细生石灰粉,在沉淀池内贮存,用水浸泡不少于3d,使其充分熟化,石灰膏内不得含有未熟化的颗粒和其他杂质。
提前将灰膏捣成灰浆,掺入水泥砂浆中搅拌。
2.1.4主要机具:一般应备有砂浆搅拌机、上料架、垂直运输机械、筛子(孔径为5mm×5mm、3mm ×3mm)、手摇喷雾器、托灰板、木抹子、铁抹子、靠尺板、半截大桶、铁板、铁锹、阴角抹子、阳角抹子、小圆角(三角铁)捋子、毛刷、大杠、小杠、托线板等。
2.2作业条件:对主体结构工程进行核查验收,并取得结构验收手续后,方可进行抹灰工程。
2.2.1加气混凝土墙体整修完毕,完成门窗框、隔断墙、水暖、电气、管线、消防栓箱、配电箱柜、有关埋件等安装埋设工作。
2.2.2抹灰前对墙体上被剔凿的管线槽、洞进行整修完善。
检查门窗框位置是否正确,安装连接是否牢固,门窗框与墙体之间的缝隙应用1∶3水泥砂浆或1∶1∶6水泥混合砂浆嵌塞严实。
2.2.3按抹灰墙面的高度,支搭好抹灰用脚手架、高凳。
操作平台及架木应离开墙面及门窗口200~250mm,以利操作。
架木要稳定、牢固、可靠。
2.2.4室内大面积施工前应先做样板间,经验收鉴定合格后方可大面积施工。
3操作工艺3.1工艺流程:3.2基层处理:抹灰前检查加气混凝土墙体,对松动、灰浆不饱满的拼缝及粱、板下的顶头缝,用掺用水量10%的界面处理剂素水泥浆填塞密实。
加气混凝土墙面、混凝土墙面抹灰施工方案

加气混凝土墙面、混凝土墙面抹灰施工方案
在建筑行业中,加气混凝土墙面和混凝土墙面是常见的建筑材料,它们在建筑
施工中扮演着重要的角色。
本文将详细介绍加气混凝土墙面和混凝土墙面的抹灰施工方案。
加气混凝土墙面抹灰施工
1. 材料准备
在进行加气混凝土墙面的抹灰施工前,需要准备好以下材料: - 抹灰砂浆 - 抹
灰工具(抹刀、抹板等) - 外墙保温材料 - 石膏板
2. 施工步骤
•墙面处理:首先需要清理墙面上的灰尘和杂物,确保墙面平整。
•抹灰砂浆准备:按照一定比例将水和抹灰砂浆混合均匀。
•抹灰施工:将抹灰砂浆均匀地涂抹在墙面上,然后用抹刀将其压平,使其与墙面平整。
•保温处理:在抹灰完成后,需将外墙保温材料贴附在墙面上,增强保温效果。
•涂刷面层:最后在墙面上涂刷一层面层,使其更加美观。
混凝土墙面抹灰施工
1. 材料准备
进行混凝土墙面的抹灰施工前需要准备以下材料: - 抹灰砂浆 - 抹灰工具(抹刀、抹板等) - 底漆 - 石膏板
2. 施工步骤
•墙面处理:清理墙面,确保墙面清洁平整。
•底漆处理:在墙面上刷涂底漆,增强抹灰层和墙面的附着力。
•抹灰施工:将抹灰砂浆均匀地涂抹在墙面上,然后用抹刀将其压平,使其与墙面平整。
•涂刷面层:在抹灰完成后,涂刷一层面层,使其更加平整和美观。
通过以上施工方案的实施,可以保证加气混凝土墙面和混凝土墙面的施工质量,提高墙面的美观度和使用寿命,为建筑提供更好的保护和装饰效果。
加气混凝土砌块内墙抹灰加钢丝网、玻纤网施工方案

加气混凝土砌块内墙抹灰加钢丝网、玻纤网施工方案一、执行标准:GB 50210-2001 建筑装修装饰工程质量验收规范。
GB 50327-2001住宅装饰装修工程施工规范二、抹灰工程(蒸压加气混凝土抹灰)1、材料(1)水泥采用32.5水泥,应符合〈硅酸盐水泥、普通硅酸盐水泥〉(GB/T 175-1999)标准的要求。
(材料要求同前)(2)石灰膏生石灰粉、消石灰或石灰膏,生石灰粉应符合〈建筑生石灰〉(JC/T 480)标准中规定的要求,尤其是安定性必须满足。
(3)中砂的材料要求同前。
(4)界面剂应符合〈建筑用界面处理剂〉要求,或按厂家提供的使用说明施工。
(5)满钉8000-10000目0. 7㎜厚冷镀锌钢丝网。
2、作业条件(1)墙体砌筑已经中间验收合格后;(2)门窗口、管道、线盒等已安装完毕。
(3)室内抹灰时,屋面和卫生间防水施工完毕并验收合格。
3、抹灰准备(1)加气混凝土墙抹灰工艺流程:清除墙面浮灰→修正补平勾缝→洒水湿润基层→做灰饼→专用界面剂107胶水(喷浆)→抹底层灰→墙与梁柱满铺钢丝网处理→(厚的加中层抹面)→层抹面灰→压入玻纤网收光→清理→养护。
(2)抹灰的时间应控制在砌筑完成的7天以后进行,如遇到雨季施工时,砌筑完成和抹灰之间的间隔时间要视墙面的干燥程度适当延长。
(3)抹灰前应先用钢丝刷将墙面满刷一遍,清除影响砂浆与墙面粘附力的松散物、浮灰和污物,随后浇水润湿墙面,将剩余的粉状物冲掉。
为避免抹灰砂浆厚薄差异太大而引起开裂、空鼓,应将墙面低凹处修正补平。
抹灰前检查灰缝,将饱满度不够的灰缝补满。
用改性水泥砂浆或粉刷石膏填补墙面上坑洼不平、缺棱掉角、灰缝不饱满等缺陷。
墙与梁柱处理,钉挂镀锌钢丝网,阳角用水泥砂浆护角每边50毫米护角。
(4)抹灰前墙面应保持湿润,含水率保持在10~15%左右,抹灰前可先隔夜对墙面淋水2~3次,具体情况要视当时的气候来定,一般来说夏季温度高,宜在抹灰前半小时,喷水润湿墙面,以墙面不挂水为宜。
加气混凝土砌块内墙抹灰加钢丝网玻纤网施工方案

.加气混凝土砌块内墙抹灰加钢丝网、玻纤网施工方案一、执行标准:GB 50210-2001 建筑装修装饰工程质量验收规范。
GB 50327-2001住宅装饰装修工程施工规范二、抹灰工程(蒸压加气混凝土抹灰)1、材料(1)水泥采用32.5水泥,应符合〈硅酸盐水泥、普通硅酸盐水泥〉(GB/T 175-1999)标准的要求。
(材料要求同前)(2)石灰膏生石灰粉、消石灰或石灰膏,生石灰粉应符合〈建筑生石灰〉(JC/T 480)标准中规定的要求,尤其是安定性必须满足。
(3)中砂的材料要求同前。
(4)界面剂应符合〈建筑用界面处理剂〉要求,或按厂家提供的使用说明施工。
(5)满钉8000-10000目0. 7㎜厚冷镀锌钢丝网。
2、作业条件(1)墙体砌筑已经中间验收合格后;(2)门窗口、管道、线盒等已安装完毕。
(3)室内抹灰时,屋面和卫生间防水施工完毕并验收合格。
3、抹灰准备(1)加气混凝土墙抹灰工艺流程:清除墙面浮灰→修正补平勾缝→洒水湿润基层→做灰饼→专用界面剂107胶水(喷浆)→抹底层灰→墙与梁柱满铺钢丝网处理→(厚的加中层抹面)→层抹面灰→压入玻纤网收光→清理→养护。
(2)抹灰的时间应控制在砌筑完成的7天以后进行,如遇到雨季施工时,砌筑完成和抹灰之间的间隔时间要视墙面的干燥程度适当延长。
(3)抹灰前应先用钢丝刷将墙面满刷一遍,清除影响砂浆与墙面粘附力的松散物、浮灰和污物,随后浇水润湿墙面,将剩余的粉状物冲掉。
为避免抹灰砂浆厚薄差异太大而引起开裂、空鼓,应将墙面低凹处修正补平。
抹灰前检查灰缝,将饱满度不够的灰缝补满。
用改性水泥砂浆或粉刷石膏填补墙面上坑洼不平、缺棱掉角、灰缝不饱满等缺陷。
墙与梁柱处理,钉挂镀锌钢丝网,阳角用水泥砂浆护角每边50毫米护角。
(4)抹灰前墙面应保持湿润,含水率保持在10~15%左右,抹灰前可先隔夜对墙面淋水2~3次,具体情况要视当时的气候来定,一般来说夏季温度高,宜在抹灰前半小时,喷水润湿墙面,以墙面不挂水为宜。
墙体抹灰张贴网格布施工方案

内墙抹灰加强网施工方案
一、施工准备
1、材料准备
玻璃纤维网格布,水泥,107胶
2、作业条件
主体结构已经过有关人员验收,基层墙面表面灰尘杂物已清理干净,加气块墙面提前一天洒水润湿
二、操作工艺
基层清理→洒水润湿→刮底层素浆→铺贴网格布→刮面层素浆→浇水养护
1、基层清理
将已经过验收的墙体表面灰尘、杂物等清理干净,胀模砼剔凿并处理平整。
2、洒水润湿
施工前一天要对墙面洒水润湿,以水浸入加气块墙面8~10mm为宜,遇风干天气,抹灰时墙面仍干燥不湿,应在施工前再喷一遍水。
3、刮底层素浆
将掺有107胶的素水泥浆,用铁抹均匀的刮于不同材料墙体两侧,每侧不少于150mm,厚度约这2~3mm,底层素浆要均匀平整,不露底基层,随即进行网格布铺贴。
4、铺贴网格布
将提前裁剪好的网格布拉紧张贴于已刮底层素浆上,用铁抹刮压进底层素浆,不留折皱,网格布两边平直均匀、宽窄一致。
5、刮面层素浆
网格布铺贴平整后,用铁抹挂素水泥浆抹于网格布,要求不露网格布,抹压平整。
6、浇水养护
网格布张粘完成后,若不能立即进行内墙抹灰施工,12h后进行洒水养护,保证表面湿润,养护时间不少于3天。
三、质量要求
网格布张紧平整无折皱,面层素水泥浆平整密实,表面不露网格布,无脱层空裂。
加气块抹灰施工方案

加气块抹灰施工方案一、施工准备1.准备主要材料:加气混凝土砌块、抹灰砂浆、外墙防水涂料。
2.准备主要工具:砂浆撬刀、抹灰刀、水平仪、量尺、扫帚、砂纸等。
二、预处理1.准备好将要进行抹灰的加气砌块表面。
确保表面平整、无凸凹不平的地方。
2.刷一遍外墙防水涂料,以提高外墙的防水性能。
三、施工步骤1.按照需要进行立面标高标线,标高线应根据建筑设计和要求来确定。
2. 根据标高线,在加气砌块表面涂抹一层厚度为5mm的底层抹灰砂浆,用抹灰刀进行刮平。
3. 待底层抹灰砂浆开始初凝后,再进行第二层抹灰砂浆。
第二层抹灰砂浆厚度为10mm,充分填补底层抹灰砂浆的收缩裂缝。
4.抹灰刮平后,用压砂工具背面进行压实,确保抹灰层与砌块之间紧密粘结。
5. 待第二层抹灰层基本干燥后,进行第三层抹灰砂浆,厚度为5mm。
同样进行压实和平整。
6.做好每层之间的干燥时间控制,以确保每层抹灰层的粘结性和稳定性。
四、抹灰面上处理1.用抹灰刀对墙面进行修整和打磨,确保表面平整光滑。
2.封闭门窗洞口和管道口,避免抹灰材料进入。
五、收尾工作1.检查抹灰层的表面质量,如有明显裂缝和起壳现象,应及时修复。
2.清理施工现场,将多余的抹灰材料和垃圾清理干净,保持施工现场的整洁。
六、验收标准1.抹灰层应平整光滑,无空鼓、裂缝和脱落现象。
2.抹灰层的表面应均匀、一致,无不平整、凹凸的地方。
3.抹灰层应与砌块之间紧密粘结,无空隙和剥落。
注意事项:1.施工过程中要严格控制水泥与砂浆的配合比例,以提升抹灰层的强度和耐久性。
2.控制好施工材料的湿度,避免过湿或过干的情况发生。
3.注意抹灰工艺的正确操作,避免出现刮不平整或压不实的情况。
4.确保每层抹灰层的干燥时间,避免太快或太慢造成层间粘结不牢固。
5.施工现场要保持整洁,妥善存放施工材料,防止误伤和损坏。
6.需要经常监督和检查施工质量,及时发现并处理施工中存在的问题。
以上是加气块抹灰施工方案的详细介绍。
通过合理的施工步骤和注意事项的遵守,可以确保加气块抹灰工程的质量和效果。
加气砼砌块砌筑、抹灰施工方案

加气砼砌块砌筑、抹灰施工方案
一、加气砼砌块砌筑方案
1. 硬件准备
•加气砼砌块
•砌筑工具:铲子、锤子、绳子、水平仪、刷子等
2. 地基处理
在砌筑加气砼砌块之前,需确保地基平整,排水良好,承重能力符合要求。
3. 砌筑步骤
•根据设计要求,绘制建筑标高线,并在地基上按照标高线安置砌块墙底。
•逐层砌筑砌块墙体,注意砌筑过程中保持墙体的垂直度和水平度。
•砌筑每层后,检查墙体的垂直度和水平度,必要时进行调整。
4. 砌筑注意事项
•确保砌筑砌块的强度符合相关标准。
•在砌筑过程中,保持墙体的整体性,避免出现裂缝。
•确保墙体的结构稳定,符合建筑设计要求。
二、抹灰施工方案
1. 抹灰材料准备
•砂浆:按照设计要求选择合适的砂浆材料。
•抹灰工具:抹刀、抹灰板、刷子等。
2. 抹灰步骤
•在加气砼砌块墙体完成后,进行抹灰工作。
•首先,用抹灰板将砂浆均匀地涂抹在墙体表面。
•然后,用抹刀将砂浆进行整平,确保墙体表面光滑。
•抹灰厚度、均匀度要符合设计要求,注意避免出现空鼓、裂缝等现象。
3. 抹灰注意事项
•抹灰前要确保墙体表面清洁,无尘土、油污等。
•抹灰后要定期养护,防止干裂。
•抹灰应根据施工环境的湿度和温度进行合理调整,以确保抹灰效果。
结语
通过以上加气砼砌块砌筑和抹灰施工方案的详细介绍,可以更好地指导工程施工人员进行相应作业。
在实施过程中,务必注意材料的质量和施工细节,确保工程质量达标,保障建筑物的安全稳固。
抹灰加钢丝网(1)

一、施工准备1、材料及主要机具水泥、砂子、钢丝网、防裂剂、一般应备有砂浆搅拌机、上料架、垂直运输机械、筛子、手摇喷雾器、托灰板、木抹子、铁抹子、靠尺板、半截大桶、铁板、铁锹、阴角抹子、阳角抹子、小圆角(三角铁)捋子、毛刷、大杠、小杠、托线板等。
2、作业条件:对主体结构工程进行核查验收,并取得结构验收手续后,方可进行抹灰工程。
加气混凝土墙体整修完毕,完成门窗框、隔断墙、水暖、电气、管线、消防栓箱、配电箱柜、有关埋件、木砖等安装埋设工作。
抹灰前对墙体上被剔凿的管线槽、洞进行整修完善。
检查门窗框位置是否正确,安装连接是否牢固,门窗框与墙体之间的缝隙应用1∶3水泥砂浆嵌塞严实。
按抹灰墙面的高度,支搭好抹灰用脚手架、高凳。
操作平台及架木应离开墙面及门窗口200~250mm,以利操作。
架木要稳定、牢固、可靠。
本工程中的加气混凝土砌块墙体,外墙为全部挂网,内墙为柱梁与墙体交界处挂网。
冬期施工抹灰砂浆及防裂剂应有保温措施,操作场所做好防寒、防冻设施。
温度不宜低于5℃。
二、操作工艺1、基层处理:抹灰前检查加气混凝土墙体,对松动、灰浆不饱满的拼缝及粱、板下的顶头缝,用掺用水量10%的建筑胶灰浆填塞密实。
将露出墙面的舌头灰刮净,墙面的凸出部位剔凿平整。
墙面坑凹不平处、砌块缺楞掉角的以及剔凿的设备管线槽、洞,应用胶灰整修密实、平顺。
用托线板检查墙体的垂直偏差及平整度,将抹灰基层处理完好。
2、洒水湿润:将墙面浮土清扫干净,分数遍浇水湿润。
由于加气混凝土块吸水速度先快后慢,吸水量慢而延续时间长,故应增加浇水的次数,使抹灰层有良好的凝结硬化条件,不致在砂浆的硬化过程中水分被加气混凝土吸走。
浇水量以水分渗入砌块深度8~10mm为宜,且浇水宜在抹灰前一天进行。
遇风干天气,抹灰时墙面仍干燥不湿,应再喷一遍水,但抹灰时墙面不显浮水,以利砂浆强度增长,不易出现空鼓、裂缝。
3、贴灰饼、冲筋:用托线板检测一遍墙面不同部位的垂直、平整情况,以墙面的实际高度决定灰饼和冲筋的数量。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
加气混凝土砌块内墙抹灰加钢丝网、玻纤网施工方案一、执行标准:GB 50210-2001 建筑装修装饰工程质量验收规范。
GB 50327-2001住宅装饰装修工程施工规范二、抹灰工程(蒸压加气混凝土抹灰)1、材料(1)水泥采用32.5水泥,应符合〈硅酸盐水泥、普通硅酸盐水泥〉(GB/T 175-1999)标准的要求。
(材料要求同前)(2)石灰膏生石灰粉、消石灰或石灰膏,生石灰粉应符合〈建筑生石灰〉(JC/T 480)标准中规定的要求,尤其是安定性必须满足。
(3)中砂的材料要求同前。
(4)界面剂应符合〈建筑用界面处理剂〉要求,或按厂家提供的使用说明施工。
(5)满钉8000-10000目0. 7㎜厚冷镀锌钢丝网。
2、作业条件(1)墙体砌筑已经中间验收合格后;(2)门窗口、管道、线盒等已安装完毕。
(3)室内抹灰时,屋面和卫生间防水施工完毕并验收合格。
3、抹灰准备(1)加气混凝土墙抹灰工艺流程:清除墙面浮灰→修正补平勾缝→洒水湿润基层→做灰饼→专用界面剂107胶水(喷浆)→抹底层灰→墙与梁柱满铺钢丝网处理→(厚的加中层抹面)→层抹面灰→压入玻纤网收光→清理→养护。
(2)抹灰的时间应控制在砌筑完成的7天以后进行,如遇到雨季施工时,砌筑完成和抹灰之间的间隔时间要视墙面的干燥程度适当延长。
(3)抹灰前应先用钢丝刷将墙面满刷一遍,清除影响砂浆与墙面粘附力的松散物、浮灰和污物,随后浇水润湿墙面,将剩余的粉状物冲掉。
为避免抹灰砂浆厚薄差异太大而引起开裂、空鼓,应将墙面低凹处修正补平。
抹灰前检查灰缝,将饱满度不够的灰缝补满。
用改性水泥砂浆或粉刷石膏填补墙面上坑洼不平、缺棱掉角、灰缝不饱满等缺陷。
墙与梁柱处理,钉挂镀锌钢丝网,阳角用水泥砂浆护角每边50毫米护角。
(4)抹灰前墙面应保持湿润,含水率保持在10~15%左右,抹灰前可先隔夜对墙面淋水2~3次,具体情况要视当时的气候来定,一般来说夏季温度高,宜在抹灰前半小时,喷水润湿墙面,以墙面不挂水为宜。
(5)抹灰砂浆底灰15厚1:0.3:2.5水泥石灰砂浆,或在砂浆中添加有机或无机塑化剂,以增加砂浆的保水性和粘结能力。
砂浆强度的选择宜由内到外从低到高过渡,以兼顾基层材料和外部饰面的要求。
(6)抹底层灰前先进行基面处理,用107胶水泥浆拉毛墙面,或者使用专用界面剂作基面处理。
基面处理完后在基面处理材料干燥凝固前即抹底层灰。
(7)底层灰的强度和膨胀系数应与基层相当,强度较低的1:1:6水泥石灰砂浆,同时适当提高砂浆配合比中的中粗砂和砂的比率,以减少砂浆的干燥收缩。
底层灰要用抹子刮上墙,厚度在5mm以内,带有一定压力的砂浆被挤进孔或缝内形成犬牙交错的连接,既有利于抹灰层与墙面的共同工作,又能使底灰适应基层的变形及找平。
(8)底层灰抹平初凝前,将截好的热镀锌钢丝网铺贴在底层抹灰砂浆表面,并保证热镀锌钢丝网和底层砂浆粘结不掉下,铺贴时应注意不能出现空档及搭接不满足要求等现象(搭接长度≧7)、在砌块墙身与混凝土梁、柱、剪力墙满钉8000-10000目0.7㎜厚热镀锌钢丝网材搭接应平整、连接牢固,搭接长度不小于150mm。
⑼在基层抹灰24小时后检查无空鼓、裂纹现象后,即进行面层抹灰,厚度宜在7~9mm,砂浆用1 :0.3:2.5的水泥混合砂浆,若面层抹灰过厚,则应分层涂抹,抹灰施工时人配合进行二人在抹铝合,一人用抹子平稳的拉毛压在拉毛十用力要均匀、速度要一致,使毛显大小均匀纹路要水平。
(10)在墙面上喷水1~2次,养护3天。
凿槽敷管时,应使用专用工具,不得用斧或瓦刀任意砍凿,管道表面应低于墙面4~5mm,并将管道与墙体卡牢,不得有松动、反弹现象,然后浇水湿润,填嵌强⑶抹底层灰1、对墙面喷浆处理层喷水润湿。
2、用水泥:砂=1:3的比例配制水泥砂浆。
3、用混合砂浆抹底层灰并用木抹子搓毛,一次抹厚度不超过10mm。
4、底层灰抹平初凝前,将截好的热镀锌钢丝网铺贴在底层抹灰砂浆表面,并保证钢丝网和底层砂浆粘结不掉下,铺贴时应注意不能出现空档及搭接不满足要求等现象(搭接长度≧7)、在砌块墙身与混凝土梁、柱、剪力墙交接处,以及门窗洞边框处和阴角处钉挂10mm×10mm网眼大小的钢丝网,每边宽≧150mm,网材搭接应平整、连接牢固,搭接长度不小于100mm。
(4)抹面层灰1、对底层或中层抹灰面喷水润湿。
2、用水泥:砂=1:2的比例配制水泥砂浆水泥砂浆抹面层灰,若面层抹灰过厚,则应分层涂抹,抹灰施工时人配合进行二人在抹铝合,一人用抹子平稳的拉毛压在拉毛十用力要均匀、速度要一致,使毛显大小均匀纹路要水平。
4、抹灰总厚度不宜超过25mm。
(5)分隔缝凡连续墙面面积超过30㎡或抹灰长度超过6m的抹灰墙面均应设分隔缝。
(6)为节约用水,表面养护也可采用性能可靠的水性养护剂。
四、质量标准(1)采用水泥砂浆抹灰工艺,施工前应对供拉毛用的界面剂进行检验,并测定粘结增强系数,记录存档。
(2)加气混凝土抹灰面层应平整、光滑,不得空鼓、开裂。
(3)接缝处网布搭接应不小于100mm。
(4)加气混凝土抹灰墙面执行国家标准《建筑装饰装修工程质量验收规范》(GB50210-2001)的规定。
五、墙体形成裂缝的原因分析与防治涉及形成墙体裂缝的因素很多,既有地基沉降、温度变化、干缩变形方面的原因,也有设计构造、材料及施工质量、工程管理方面的原因。
根据成因最常见的裂缝可分为四类:一是温度裂缝;二是干燥收缩裂缝,简称干缩裂缝,以及由温度和干缩共同产生的裂缝;三是设计构造造成的裂缝;四是施工质量造成的裂缝。
1.温度裂缝:由于日照及昼夜温差、室内外温差、季节温差所产生的温度变化,会引起材料的热胀、冷缩。
当约束条件下温度变形引起的温度应力足够大时,墙体就会产生温度裂缝、如框架梁下沿砌块顶部的水平裂缝,门窗洞边的角裂缝等。
2.干缩裂缝:对于粉煤灰加气砼砌块,随着含水量的降低,材料会产生较大的收缩变形。
一般干缩率为0.3mm/m~0.45mm/m。
干缩变形的特征是早期发展较快,如果将砌块放置28d能完成约50%的干缩变形。
这类变形在墙体上分布广、数量多、裂缝程度也比较严重。
如墙体的垂直裂缝、阶梯形裂缝、窗台边斜裂缝、框架柱与填充墙之间的裂缝。
然而上述形成的各种裂缝,往往是在温度应力变形和干燥收缩变形共同作用下形成的。
六、因墙面抹灰造成裂缝的因素有:(1)抹灰砂浆未采用配套的专用砂浆。
(2)采用普通抹灰砂浆,一般砂浆与砌体的物理力学性能差异较大。
如两者的线膨胀、线收缩系数相差很大,两者的强度相差也较大,因砂浆自身收缩产生开裂。
(3)基层清除不干净。
当基层处理未采用界面剂时,因抹灰砂浆保水性能不能满足砌块吸水要求引起砂浆开裂。
(4)抹灰一次成活,或分层抹灰无适当间隔时间,或抹灰层过厚未采取加强措施。
(5)对框架柱、梁与砌体之间不同材料的结合部,未采取防裂措施。
(6)夏季施工抹灰后失水过快,冬季施工昼夜温差冻融使砂浆失去粘结力。
综上所述,非承重墙体裂缝状态可分为四种,即水平裂缝,垂直裂缝,八字形裂缝,无规则的阶梯形裂缝、交叉裂缝等。
产生以上裂缝的原因很多,要从各方面采取技术控制措施,首先要加强砌块产品管理,保证材料质量。
要采用与砌块配套的专用砌筑砂浆与抹面砂浆;同时要针对各种开裂原因,精心设计、精心施工、严格管理,才能有效根治墙体开裂的通病。
七、抹面砂浆砂浆所用材料的品种和性能应符合设计要求外,还应符合以下要求:(1)粉煤灰加气砼砌块砌筑墙体时,需要使用配套的专用砌筑砂浆与抹灰砂浆。
国家建材行业标准《蒸压加气混凝土用砌筑砂浆与抹面砂浆》(JC 890-2001)是根据砌块对砂浆的功能要求制定的;施工时,抹面砂桨的干密度、抗压强度、抗折强度、粘结强度、收缩性能等指标必须符合标准要求;砂浆的原材料,如水泥、石灰膏、砂、掺合料、外加剂的性能指标,均应符合相应技术标准的规定。
(2)抹面砂浆采用普通砂浆时,对抹面砂浆的技术要求,应符合国家标准《建筑装饰装修工程质量验收规范》(GB50210-2001)及《住宅装饰装修工程施工规范》(GB50327-2001)的规定;对砂浆的原材料、配合比及强度检验,还应符合相应标准规定。
八.墙面抹灰施工(1)外墙抹灰施工前应先安装门窗框、护栏等,并应将墙上的孔洞堵塞密实。
(2)室内墙面、门洞口的阳角应采用1︰2水泥砂浆做暗护角,其高度不应低于2m,每侧宽度不应小于50mm。
(3)当要求抹灰层具有防水、防潮功能时,如厨房、卫生间应采用防水砂浆。
(4)抹灰前基层表面的尘土、舌头灰、污垢、油渍等应清除干净,同时对砌块的缺棱掉角、灰缝不饱满等缺陷要进行填补。
若采用普通砂浆抹灰,应将墙面洒水湿润,但墙面不应有挂水。
(5)采用普通砂浆抹灰时,基层表面涂刷专用界面剂或参10﹪107胶水泥浆拉毛墙面,以利基层与抹灰砂浆粘结牢固。
当未涂刷界面剂时,底灰可适当掺加乳胶或107胶水。
(6)大面积抹灰前应设置标筋,底灰厚度在8mm以内并压实。
找平层及面层应有适当间隔时间,底灰强度不得高于找平层、面层抹灰强度;抹灰应分层进行,当抹灰总厚度等于或大于35mm时,应采用钢丝网加强;对外墙抹灰应作分格缝处理。
(7)外墙抹灰时,夏季采用遮阳蓬布,避免在暴晒下抹灰;冬季应采取防冻措施。
(8)为了防止抹灰层开裂,宜喷洒防裂剂,在抹底灰后喷洒防裂剂。
为遇干热、强风天气时,在找平层、面层再喷洒防裂剂。
(9)填充墙与砌体结合部的处理,应在该部位内外两侧,敷设宽度不小于200mm 的钢丝网,在绷紧后分别固定在砼与砌体的底灰上,要保证网片粘结牢固。
(10)各抹灰层应防止快干、水冲、撞击和震动;在凝结后应采取措施防止玷污和损坏;对于普通砂浆,抹灰层应在湿润条件下养护、进行浇水养护(7天)。
十.抹灰工程(1)内墙抹灰:分2-3层抹灰,每层抹灰时间间隙为24小时,严禁抹灰一次成活;所有剪力墙梁、柱交接处超宽150mm的钢丝网,加气混凝土砌块内墙全铺玻纤网(160G/M2)铺牢,再进行扶灰。
㈡.塑钢门窗框与墙体缝隙处理塑钢门窗框与墙体间隔每边约10mm,先用发泡胶填缝,再用水泥砂浆嵌缝,最后在外边打防水胶。
编制: 审核: 审批:安徽江南建设工程有限公司二0一O年九月二十五日。
