内外墙抹灰施工方案

内外墙抹灰施工方案一、施工步骤:1.准备工作(1)确认墙体是否具备抹灰条件,如墙体是否平整,墙面是否干燥、无脱落、表面无杂质。
(2)清理墙面,除掉墙面上的油污、粉尘等杂质,并确保墙面充分湿润。
2.基层处理(1)在墙面上划出抹灰标高线,确定墙面的最低点和最高点。
(2)根据墙体材料和抹灰层的厚度,选择合适的网格布进行处理。
将网格布固定在墙面上,增强墙体的抗裂性。
(3)对于有脱落或凹凸不平的墙面,可以采用石膏砂浆进行修补,以保证墙面的平整度。
3.抹灰施工(1)首先准备抹灰砂浆,一般采用水泥、石膏和砂浆按一定比例混合而成。
(2)按照墙面的标高线,从底部向上逐层进行抹灰。
可以使用抹墙工具,如抹刀、抹子等,将砂浆均匀地涂抹在墙面上。
(3)在每一层灰浆干燥之前,使用抹子抹平灰浆,使其表面光滑均匀。
(4)在每一层灰浆完全干燥之后,使用砂纸等工具打磨墙面,去除不平均和粗糙的部分。
4.面层处理(1)待所有抹灰层完全干燥之后,可以进行面层处理。
一般可以选择涂料、壁纸等进行装饰,也可以选择外墙瓷砖等材料进行面层处理。
二、注意事项:1.施工人员必须熟悉施工图纸和相关技术要求,按照规范施工。
2.在施工前必须检查墙体的平整度和墙面的完整性,以确保抹灰层的质量。
3.砂浆的配比应按照施工图纸和相关要求进行,以保证灰浆的质量。
4.施工过程中需要及时保持墙体的湿润,以避免灰浆因干燥而开裂。
5.每一层灰浆施工完毕后,必须进行抹平和打磨,确保墙面光滑均匀。
6.施工完成后,要进行整体的清理,清除施工过程中的残渣和杂物。
7.施工结束后,要及时进行验收,检查抹灰层的平整度和质量,确保符合设计和施工要求。
总结:内外墙抹灰是一个重要的装修工序,它能够增加建筑物的美观性和稳定性。
通过遵循施工步骤和注意事项,可以确保抹灰层的质量和施工效果。
在实际施工过程中,施工人员需要严格按照设计和施工要求,保证施工质量和工期。
内外墙抹灰施工方案

内外墙抹灰施工方案内外墙抹灰施工方案一、施工准备工作1.组织施工专业人员进行技术交底,明确工程质量目标和施工要求。
2.清理施工现场,检查施工材料质量,合格后储存于干燥通风处。
3.检查墙体结构,进行修补和加固,确保墙面平整牢固。
二、内墙抹灰施工方案1.根据设计要求确定抹灰厚度和墙面平整度要求。
2.在墙面拆网点进行基准设置,确保抹灰层平整。
3.根据抹灰厚度和墙面特点选择适量的黏结剂进行调制。
4.用毛刷涂刷粘结剂于墙面,确保墙面与砂浆粘合牢固。
5.按照抹灰厚度逐层抹灰,使用专用工具将砂浆均匀涂抹至墙面上,并使用木刮板整平。
6.待砂浆稍干后,使用抹光工具对墙面进行表面处理,使墙面光滑均匀。
7.内墙抹灰施工结束后,进行养护,保湿保温至少7天,防止出现开裂和鼓包情况。
三、外墙抹灰施工方案1.根据设计要求确定抹灰厚度和墙面平整度要求。
2.进行外墙水泥基底处理,清理墙面灰尘和养护期末的混凝土薄膜,以提高墙面粘附力。
3.涂刷防水剂和防污剂,加强保护墙面不受水分和污染物侵蚀。
4.根据抹灰厚度和墙面特点选择适量的抗裂砂浆进行调制。
5.用毛刷涂刷粘结剂于墙面,确保墙面与砂浆粘合牢固。
6.按照抹灰厚度逐层抹灰,使用专用工具将砂浆均匀涂抹至墙面上,并使用木刮板整平。
7.待砂浆稍干后,使用抹光工具对墙面进行表面处理,使墙面光滑均匀。
8.外墙抹灰施工结束后,进行养护,保湿保温至少14天,防止出现开裂和鼓包情况。
四、施工质量控制1.严格按照设计要求和工程规范进行施工,确保抹灰厚度和墙面平整度符合要求。
2.定期进行工地检验和交工验收,检查抹灰层的平整度、水平度、垂直度等指标是否合格。
3.加强施工现场管理,及时处理质量问题和施工难题,确保施工进度和质量。
五、安全施工措施1.施工人员必须佩戴安全防护用品,如安全帽、防尘口罩、防滑鞋等。
2.使用施工工具时要注意安全操作,防止发生意外伤害。
3.严禁在施工现场吸烟或使用明火,保持施工现场清洁整齐。
内外墙抹灰专项施工方案

内外墙抹灰专项施工方案内外墙抹灰是建筑墙体装修中的一项重要工程。
其作用是使墙体表面光滑平整、美观耐用,起到防水、防潮、防火等作用。
内外墙抹灰的施工有一定的规范和步骤,下文将详细介绍内外墙抹灰的专项施工方案。
一、施工前准备1.资料准备1)施工图纸。
2)每个房间的施工要求,包括饰面层和平整度等情况。
3)材料规格书及各类材料验收报告。
4)各机械设备维修记录及证书。
5)施工进度表及质量控制表。
2.工序准备1)绘制施工平面图,确定墙面和工艺流程。
2)确定施工队伍、机械设备、施工材料和质量保障措施。
3)安排施工进度和防潮、通风等措施。
二、施工工艺流程1.准备墙面1)混凝土墙面抹灰前,需进行清洗和擦拭。
2)对墙面开裂情况进行检查,修复缺陷及填补缝隙。
3)通过抛光机进行表面平整度校正。
4)喷洒清洁剂,并清洗干净。
2.预备底灰1)对抹灰现场石灰石进行筛选。
2)按照材料比例混合石灰、沙、水等材料,做成底灰用于打底。
3.打底抹灰1)在墙面上划出抹灰线,规定抹灰面积并判断厚度。
2)按照淘米水的浓稠度、工程化学的化学反应进行白灰糊调制。
3)将底灰均匀铺在墙面上,震动均匀。
4)厚度不得低于2cm,切板高度不得低于15cm。
5)石灰浆不能放置太久,般喝捞捞2.5h内应用。
4.细饰面1)预备饰面材料。
2)将层层飞腾解石寂寞石或强力砂浆涂抹在底灰层上。
3)平整灵活,厚度不低于5mm。
4)饰面时必须进行卷边处理。
5)要求面与面之间无接缝,角部顶部两侧必须留有密封缝。
5.二次加工1)进行刮平整处理。
2)去除刮痕和突起,使墙面光滑平整。
3)验收墙面平整度。
6.验收1)查验工程的整体质量及效果,重点检查平整度、墙面光滑度、墙体上是否存在裂缝。
2)验收后填写验收报告,上报总监工。
3)完成验收后,施工队归档相关文件,存档备案。
三、施工注意事项1.保证材料质量选用优质材料,能够保证施工后的效果和质量。
同时要严格按照比例混合材料,确保施工过程中材料的均匀性。
内外墙抹灰工程施工方案

内外墙抹灰工程施工方案一、工程概述二、施工准备1.施工前要查看施工图纸,了解设计要求和施工工艺。
2.准备施工所需材料和机械设备,包括水泥、沙子、石膏粉、浮石、拉毛板、抹刀等。
3.对施工现场进行清理,确保墙面基层无杂物和油污。
4.清理施工现场周边区域,保证施工的安全与无干扰。
三、施工步骤1.墙面基层处理1.1清除墙面上的灰尘、油污等污物。
1.2刷上一层化学灰浆,以提高墙面粘结力。
1.3处理好墙面上的凹凸不平的部位,如填充墙体裂缝、安装抹灰网格等。
1.4在墙面上涂刷底漆,用来调节墙面吸水性和增加粘结力。
2.抹灰层施工2.1将适量的石膏粉、水泥和沙子按照一定比例混合,制成抹灰砂浆。
2.2将抹灰砂浆用抹刀均匀地涂抹在墙面上,要保持厚度均匀。
2.3使用拉毛板将抹灰砂浆表面整平、去除多余的砂浆,并使其光滑。
3.抹灰面层施工3.1在抹灰层施工后,待其充分干燥后,准备抹灰面层。
3.2将适量的石膏粉和水按照一定比例混合,制成抹灰砂浆。
3.3将抹灰砂浆均匀地涂抹在墙面上,要保持厚度均匀,表面平整。
3.4使用抹刀将抹灰砂浆表面找平、修整。
3.5待抹灰面层充分干燥后,可进行后续装饰工作。
四、质量控制与检验1.每个施工步骤结束后,均应进行质量检验,确保施工质量。
2.墙面基层处理应平整、无裂缝,底漆应涂刷均匀。
3.抹灰层应厚度均匀,表面平整光滑,无明显颜色差异。
4.抹灰面层应厚度均匀,表面平整、光滑,无明显破损和裂缝。
5.完工后对墙面进行整体检查,确保施工质量达到设计要求。
五、安全措施1.施工人员必须身着安全防护装备,如安全帽、防尘口罩等。
2.施工现场必须设置警示标识,提醒他人注意施工区域。
3.施工现场应保持干燥,防止滑倒事故。
4.施工现场必须按照相应安全规范进行施工,避免因操作不当导致安全事故。
六、总结内外墙抹灰工程施工方案的制定对确保施工质量和安全至关重要。
在施工过程中,要遵循施工图纸要求和工艺规范,严格控制材料使用和工程施工进度,做好质量控制与检验工作,以确保工程质量。

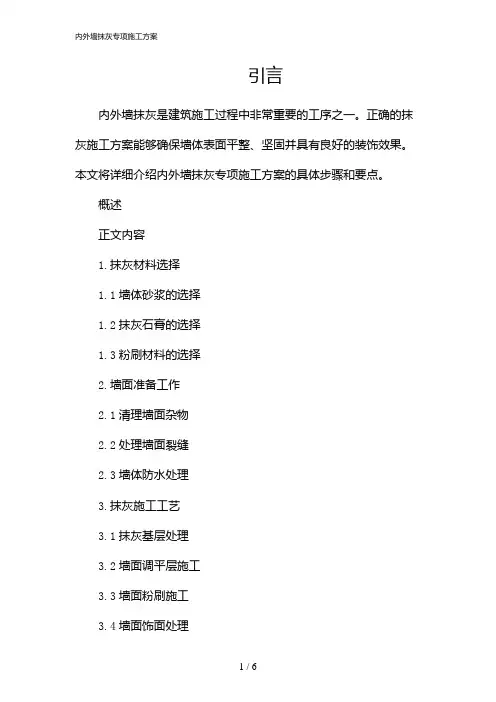

内外墙抹灰专项施工方案(2024)

引言内外墙抹灰是建筑施工过程中非常重要的工序之一。
正确的抹灰施工方案能够确保墙体表面平整、坚固并具有良好的装饰效果。
本文将详细介绍内外墙抹灰专项施工方案的具体步骤和要点。
概述正文内容1.抹灰材料选择1.1墙体砂浆的选择1.2抹灰石膏的选择1.3粉刷材料的选择2.墙面准备工作2.1清理墙面杂物2.2处理墙面裂缝2.3墙体防水处理3.抹灰施工工艺3.1抹灰基层处理3.2墙面调平层施工3.3墙面粉刷施工3.4墙面饰面处理3.5抹灰施工注意事项4.抹灰质量验收标准4.1墙体平整度要求4.2墙体垂直度要求4.3抹灰层厚度要求4.4抹灰表面质量要求5.抹灰施工过程中常见问题及处理方法5.1抹灰层开裂5.2抹灰层起泡5.3抹灰层脱落5.4抹灰层色差5.5抹灰层粉化总结内外墙抹灰专项施工方案的设计和实施对于保证建筑物墙体的质量和装饰效果具有重要意义。
本文从抹灰材料的选择、墙面准备工作、抹灰施工工艺、抹灰质量验收标准以及抹灰施工过程中常见问题及处理方法等方面进行了详细阐述。
通过合理的施工方案和高质量的施工过程,可以确保内外墙抹灰的顺利进行,并达到预期的效果。
建议在实施抹灰工程时,严格按照本文提供的方案进行操作,并随时注意施工过程中的质量控制,以确保抹灰工程的顺利完成。
引言概述:内外墙抹灰是建筑工程中非常重要的一项工序,它不仅能保护建筑物,还能美化外观。
本文将详细介绍内外墙抹灰的专项施工方案,包括施工工具和材料准备、施工工艺流程、施工注意事项等。
正文内容:一、施工工具和材料准备1.工具准备:施工前需要准备好各种必要的工具,如抹灰刀、石膏板刮刀、毛刷等,以及使用电动或手动抹灰机进行施工。
2.材料准备:在施工之前,需要准备好所需的抹灰材料,包括水泥、砂浆、石膏粉等。
选择材料时要注重其质量和适用性,确保施工的牢固性和稳定性。
二、施工工艺流程1.基层处理:施工前需要对墙体进行清洁,清除表面的杂物和灰尘,并修复存在的裂缝和破损。
内外墙抹灰专项施工方案全解

内外墙抹灰专项施工方案全解一、工程概述二、墙面准备1.检查墙体是否平整,如有凹凸不平的情况,需进行修复。
2.清除墙体表面的尘土和灰尘,保证墙体表面干净整洁。
三、砂浆配合比1.外墙砂浆配合比:水泥:砂:水=1:3:0.5,根据实际情况可适当调整。
2.内墙砂浆配合比:水泥:砂:水=1:2:0.4,根据实际情况可适当调整。
3.可根据施工需要,添加合适的外加剂来提高砂浆的耐水性和抗裂性。
四、抹灰工艺1.外墙抹灰(1)先将墙体用刮刀刮平,填补墙体缝隙和凹凸不平的部分,确保墙体表面平整。
(2)调配砂浆材料,按照砂、水泥和水的比例将材料充分搅拌均匀。
(3)开始抹灰,用抹刀将砂浆均匀地涂抹在墙体上,注意保持抹灰层的厚度均匀。
(4)等待砂浆初凝后(约2小时),使用刮刀修整抹灰面,保证抹灰面平整光滑。
(5)在抹灰面初干后(约24小时),使用刷子刷上腻子,填补细微裂缝和表面不平整的地方。
(6)最后,使用抹刀将腻子充分刮平,保证整个抹灰面的平整度。
2.内墙抹灰内墙抹灰相较于外墙抹灰,工艺相对简单,主要步骤如下:(1)清理墙面尘土和油污,保持墙面干净。
(2)调配好内墙砂浆材料,注意砂浆的粘度和稳定性。
(3)使用刮刀将砂浆均匀地涂抹在墙体上,保证抹灰层的厚度均匀。
(4)等待砂浆初凝后,使用刮刀修整抹灰面,保持墙面平整。
(5)最后,使用刷子将腻子均匀刷在抹灰面上,填补细微缺陷和不平整的部分。
五、质量验收1.检查墙面的平整度和垂直度,确保达到设计要求。
2.检查墙面的强度,使用钢丝刷刷墙面,墙面应无掉灰现象。
3.检查墙面的光泽度和细致度,保证墙面光滑细腻。
4.检查墙面的颜色和色泽,保证一致性和美观度。
六、安全措施1.施工人员应佩戴好个人防护装备,如安全帽、口罩、工作服等。
2.施工现场应设置警示标志,提醒他人注意施工区域。
3.施工现场应保持整洁,材料、工具应摆放整齐,防止工具杂乱和材料堆积导致意外伤害。
综上所述,内外墙抹灰专项施工方案主要包括墙面准备、砂浆配合比、抹灰工艺和质量验收等内容,通过严格的施工工艺和质量控制,可以确保抹灰工程的效果和质量。
内外墙抹灰专项施工方案最新版

内外墙抹灰专项施工方案最新版一、施工概述本次施工项目涉及内外墙抹灰工程,施工范围为建筑物的内外墙面。
施工内容包括表面处理、砌筑、抹灰和整平等工序。
施工过程中需确保施工质量,保护周边环境,确保施工安全。
二、施工准备1.施工材料准备:-细石灰、水泥、砂、石膏粉等。
-铁丝网,用于墙体预埋。
-石膏板,用于控制墙面平整度。
-墙面材料,如砖块、石材等。
2.施工设备准备:-手动和电动工具,如刷子、抹刀、电钻等。
-脚手架和安全防护设备。
三、施工工序1.表面处理:-清理墙面,将墙面上的杂物、油污等物清理干净,确保墙面干净、平整。
2.砌筑:-根据设计要求,选取适当的墙体材料进行砌筑。
-砌墙过程中,要注意墙体的垂直度和水平度,确保墙面质量。
-砌筑过程中预留好开孔位置,用于墙面设备的预埋,如电容器等。
3.抹灰:-在墙体完全干燥后,按照设计要求调制抹灰砂浆。
-抹灰前,先在墙面上涂上一层水泥砂浆,增加粘结力。
-用抹刀将抹灰砂浆均匀涂抹在墙面上,确保厚度均匀。
-抹灰过程中要注意垂直度和水平度,确保墙面平整。
4.整平:-抹灰完毕后,用拉线和水平仪检查墙面的平整度。
-如有高低不平的地方,使用石膏板修整到平整度满足要求。
-使用砂纸或抛光机进行打磨,使墙面光滑。
四、施工质量控制1.施工过程中要严格按照设计图纸和规范要求进行施工。
2.抹灰砂浆的配合比例要合理,保证砂浆的黏结能力和抗裂性能。
3.施工过程中要注意抹灰砂浆的厚度,保证墙面的装饰效果和使用寿命。
4.墙面的垂直度和水平度要符合国家标准要求。
5.施工完毕后,应及时清理施工现场,保护周边环境。
五、施工安全措施1.工人要穿戴好安全防护装备,如安全帽、手套、口罩等。
2.施工现场要设置明显的安全警示标志,确保工人和他人的安全。
3.施工期间要注意防止高处坠落和物体滑落,设置好脚手架和安全防护网。
4.施工工具要经常检查维护,确保施工过程中的安全。
总结:通过合理的施工准备、严格按照工序要求、控制施工质量和采取安全措施,可以保证墙面抹灰工程的施工质量和安全。
内外墙抹灰施工方案

内外墙抹灰施工方案一、施工准备1. 材料准备在开始施工之前,需要准备好以下材料:•石膏、砂浆或水泥等抹灰材料•抹灰工具,如抹刀、抹布等•米粉或石灰粉•清水和容器•铁丝网和附属材料(用于墙面前处理)•打磨机器(用于磨光墙面)2. 检查墙面在施工前,需要检查墙面的平整度和湿度。
如果墙面存在凹凸不平的部分,需要进行修整。
同时,墙面的湿度不能过高,最好在5%以下。
3. 防护措施在施工区域周围设置防护措施,避免杂物或建筑垃圾污染施工区域。
同时,确保施工现场通风良好。
二、施工步骤1. 清洁墙面首先,需要将墙面上的灰尘、油漆等杂物清除干净。
可以使用清水和抹布进行清洁,确保墙面表面干净无尘。
2. 抹灰前处理如果墙面存在明显的裂缝或凹凸不平的部分,需要进行前处理。
可以使用铁丝网在墙面上搭建网格,然后用砂浆填充,使墙面表面平整。
待前处理完毕后,等待砂浆完全干燥。
3. 抹灰在准备好抹灰材料后,将其倒入容器中,逐渐加入适量的清水进行搅拌,直至材料与清水充分混合。
然后,将抹灰材料均匀地涂抹在墙面上,使用抹刀将其整平。
4. 处理墙角与门窗口在墙角与门窗口等位置,需要额外进行处理。
可以使用专用角钢模具等工具,将墙角处理成直角,确保墙面的整体美观。
门窗口的处理也需要保证其与墙面的平整度一致。
5. 抹灰完成后处理等待抹灰材料完全干燥后,使用打磨机器对墙面进行打磨,使其更加平滑。
然后,用干净的抹布将墙面擦拭干净,以确保墙面光滑度和清洁度。
三、质量验收施工完成后,需要进行质量验收。
主要包括以下几个方面:1. 平整度检查使用直尺或水平仪对墙面进行检查,确保墙面平整度达到规定标准。
2. 抗渗性测试在墙面上浇水,并观察墙面是否出现渗水现象。
如果墙面出现渗水,则需要重新修补。
3. 表面硬度检测使用硬度测试仪对墙面进行测试,确保墙面达到规定的硬度要求。
4. 视觉检查仔细检查墙面是否存在开裂、起皮等问题,确保墙面整体美观。
四、安全注意事项在进行内外墙抹灰施工时,需要注意以下安全事项:•使用抹灰材料时需佩戴手套和口罩,以免对皮肤和呼吸系统造成伤害。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、施工准备(一)、材料要求1、水泥:采用42.5号普通硅酸盐水泥或矿渣硅酸盐水泥。
水泥应有出厂合格证明及性能检测报告。
水泥进场需核查其品种、规格、强度等级、出厂日期等相关产品信息,并进行外观检查,做好进场验收记录;当出厂超过3个月时应进行复检。
水泥进场后应对其凝结时间、安定性和抗压强度进行复检。
/2、砂:中砂,平均粒径为0.35~0.5mm,使用前应过5mm孔径筛子。
不得含有杂物。
(二)、主要机具砂浆搅拌机、平锹、筛子(孔径5mm)、手推车、2.5m大杠、1.5m中杠、2m 靠尺板、线坠、方尺、铁抹子、木抹子、塑料抹子、5~7mm厚方口靠尺、阴阳角抹子、软毛刷、扫帚、胶皮水管、水桶、小白线、錾子、锤子、托线板、工具袋等。
(三)、作业条件1、主体结构已经有关部门进行结构验收,合格后方可进行抹灰工程。
2、抹灰前,应检查门窗框安装位置是否正确,与墙连接是否牢固。
连接处缝隙应用1:3水泥砂浆或1:1:6水泥混合砂浆分层嵌塞密实,若缝隙较大时应在砂浆中掺入少量麻刀嵌塞,使其塞缝密实。
3、将梁、柱等结构表面凸出部分的混泥土剔平;一结构和砌体施工过程中预留孔洞等应提前封堵严实,外露钢筋头、铅丝头等要清除干净。
4、水电管线已经安装到位,检查无遗漏。
5、混泥土墙、蒸压加气混泥土砌块墙等基体表面的灰尘,污垢和油渍等应清除干净,并洒水湿润。
6、根据室内高度和抹灰现场的具体情况,提前搭好操作用的高凳和架子,架子要离开墙面及墙角200~250mm以利操作。
7、室内大面积施工前应确定施工方案,先做好样板间,经甲方样板点评合格后再正式进行批量施工。
8、根据墙面平整度和垂直度做灰饼、冲筋,最薄处不得小于10mm,抹灰厚度必须控制在15—20mm。
9、内、外墙所有的螺杆洞封堵完成。
二、施工方法(一)、工艺流程内墙:基层处理→吊垂线、做灰饼→挂网、粉刷→卫生间细拉毛→检查、修补→垃圾清理外墙:基层处理→窗副框塞缝→吊垂线、贴灰饼→分层抹灰→落手清→养护1、内墙抹灰基层处理:混泥土结构面跑模和爆模位置剔打至设计尺寸,将剔打后表面的尘土、污垢清扫干净。
如有漏筋需用防锈油漆涂刷一遍,素水泥浆一道,再用1:2水泥砂浆抹平压实。
混泥土表面有油污时,用10%火碱液将表面的油污清除,随及用清水将碱液冲洗干净,表面晾干。
砖墙表面的尘土、砂浆需清理干净。
基层处理完成后应适当浇水湿润。
螺丝杆洞封堵:螺丝杆洞内外两侧用电动工具剔除20—30mm (范围内塑料套管全部剔除干净),后用发泡剂将墙内的螺丝杆全部封堵密实,两端剔除部分用水泥砂浆抹平压实喷浆:先浇水湿润墙面,应采用经801胶水掺水泥、细砂调制后用机械均匀喷涂到墙面上,毛刺长度不宜大于8mm,终凝后洒水养护,使其达到较高强度,与结构面粘贴牢固。
吊垂线、贴灰饼、冲筋:吊线前,应先根据原结构控制线,弹好十字线,检查房间的开间及进深尺寸。
吊线、贴灰饼时,根据理论净空尺寸要求(理论净空尺寸=理论设计结构净空尺寸—设计两边厚度各2cm的抹灰层)调整局部抹灰厚度,抹灰厚度不能大于20mm,也不宜小于10mm,如局部凸出过多,须将其剔除。
灰饼应先做上灰饼再做下灰饼,灰饼大小宜5mm 见方,根据灰饼冲筋,灰饼的竖向和横向间距不应大于1.5m。
如整片墙体偏差较大时,施工人员须请示现场技术人员,严禁私自进行抹灰。
挂网、粉刷:吊完垂线及做完灰饼、冲筋,须请监理单位验收,验收按楼层进行,验收合格方可进行墙面粉刷。
粉刷前,混泥土与砌块墙交接部位、墙面剔凿部位、临时施工洞口两侧等易开裂部位设置300mm宽(丝径0.7mm、网径12.7)镀锌钢丝网,钢丝网采用钢钉或射钉每200—300mm加贴片固定(挂网应做到平整、牢固),然后用1:2.5水泥砂浆分层抹压,抹底灰完以后,在抹罩面灰之前整个墙面应满挂耐碱玻璃纤维网格布,方可进行面层抹灰,其做法是:先在已经抹完底灰的墙面上,用同比例的水泥砂浆薄薄的抹一层,然后将纤维网格布贴上去,用抹子将网格布压入水泥浆中,须保证纤维网格布不皱折、不空鼓、不外露。
挂完玻璃纤维网格布凝固后,便可进行罩面灰施工,抹面砂浆粉刷时每遍厚度宜控制在5—8mm,分层分遍与灰饼齐平。
如抹灰层局部厚度超过35mm时,底灰须满挂一层钢丝网,再用砂浆分层抹平。
卫生间、厨房细拉毛:采用1:3水泥砂浆分层分遍与灰饼齐平,在罩面灰抹完后凝结之前,用海绵蘸水,用铝合金贴于墙面,海绵紧贴铝合金从上到下拉毛,拉毛完成面应顺直、纹路均匀,深浅一致。
进场大面积抹灰之前,应首先将室内管井、卫生间、厨房抹灰完成移交安装,管道井、卫生间、厨房抹灰未完,不得进行其他位置的抹灰,以免造成安装完成后,管道后面抹灰不平、不光,存在烂根现象。
检查、修补:在所以内墙抹灰完成以后,须检查是否存在遗漏的孔洞;阴阳角是否顺直;墙面是否平整;水电管线根部、后面是否光滑平整;线盒周边是否方正;墙面有无空鼓。
如发现问题,应及时安排人员进行修补。
落手清:抹灰班组应严格按照“用多少搅拌多少”的原则,不得将大量的抹灰砂浆置于楼层上面,以免时间过长造成砂浆凝固,影响后期的抹灰质量。
每抹完一面墙后,施工人员应及时将落地灰清理,若还能使用则回收利用,若不能继续使用,当天下班以前应将楼层内所有的垃圾清理至指定地点进行堆放。
2、外墙抹灰:(1)、基层处理:混泥土结构面跑模和爆模位置剔打至设计尺寸,将剔打后表面的尘土、污垢清扫干净。
如有漏筋需用防锈油漆涂刷一遍,素水泥浆一道,再用1:2水泥砂浆抹平压实。
混泥土表面有油污时,用10%火碱液将表面的油污清除,随及用清水将碱液冲洗干净,表面晾干。
砖墙表面的尘土、砂浆需清理干净。
基层处理完成后应适当浇水湿润。
(2)、螺丝杆洞封堵:螺丝杆洞内外两侧用电动工具剔除20—30mm(范围内塑料套管全部剔除干净),后用发泡剂将墙内的螺丝杆全部封堵密实,两端剔除部分用水泥砂浆抹平压实,其外墙部位表面用聚氨酯防水涂料涂刷三遍,防水涂料的涂刷半径为R=5mm(防水由防水单位施工)。
(3)、喷浆:先浇水湿润墙面,应采用经801胶水掺水泥、细砂调制后用机械均匀喷涂到墙面上,毛刺长度不宜大于8mm,终凝后洒水养护,使其达到较高强度,与结构面粘贴牢固。
门窗副框塞缝:门窗副框安装采用后塞法,安装完成以后,副框与墙体之间的缝隙用1:2干硬性水泥砂浆灌实抹平。
外侧移交防水。
吊垂线、贴灰饼:在女儿墙的顶面弹控制线,在根据墙上已经弹好的控制线往外度量,分别在阴阳角、墙垛、墙大面等处用细线吊垂线,垂线必须从顶到底通线,不得分段吊垂线。
吊完垂线即可做灰饼,灰饼大小宜为50mm见方,根据吊好的垂线确定抹灰厚度,水平拉线做灰饼,灰饼间距宜为1.5m。
(4)、分层抹灰:外墙抹灰应从上到下按层数依次进行,抹灰前在混泥土与砌块墙交接部位、墙面剔凿部位、临时施工洞口两侧等易开裂部位设置300mm宽(丝径0.7mm、网径12.7)镀锌钢丝网,钢丝网采用钢钉或射钉每200—300mm加贴片固定(挂网应做到平整、牢固),然后用1:2.5水泥砂浆分层抹压,每遍厚度5mm—8mm,分层分遍与灰饼齐平,并用大杠刮平找直,木抹子搓毛。
如抹灰层局部抹灰厚度超过35mm时,底灰需满挂一层镀锌钢丝网,再用水泥砂浆分层抹平。
抹灰完成后其表面须平整、干净、光洁、清爽。
抹灰前应根据一次性抹灰高度,在操作面底部外架上安放接灰板,上部掉下的或大杠挂下的砂浆直接落在接灰板上,避免多余砂浆直接落在地面,难以回收。
(5)、落手清:每一次抹灰完成,须将外架接灰板上的砂浆回收利用,如不能再用,须及时将其清理干净,将其清运至指定垃圾堆放处。
(6)、养护:外墙抹灰完成,终凝后,须安排人员及时浇水养护,养护时间不得少于三天。
三、冬期施工注意事项冬期施工室内墙抹灰砂浆应采取保温措施(包括所使用的各种材料不得受冻),涂抹时,砂浆的温度不宜低于+5℃。
室内抹灰砂浆工程施工的环境温度不应低于+5℃。
故需事先做好室内的采暖保温和防寒工作。
冬期施工要注意室内通风换气(排除湿气)工作,应设专人负责定时开闭门窗和测温工作。
抹灰不得受冻。
四、质量要求(一)、保证项目1、材料的品种、质量必须符合设计要求和国家规范的质量标准;2、各抹灰层之间及抹灰层与基体之间必须粘结牢固、无脱层、空鼓、面层无爆灰和裂缝等缺陷;(二)、基本项目1、抹灰表面应光滑洁净、接槎平整、色泽均匀;2、孔洞、槽、盒、管道后面的抹灰表面边缘整齐、光滑;管道后面平整;3、抹灰层的总厚度应符合设计要求,不得大于20mm;4、门窗副框与墙体的缝隙应填缝饱满密实,表面光滑平整;1、要及时清擦干净残留在门窗框上的砂浆,特别是铝合金门窗框宜粘贴保护膜,并保持到快竣工需清擦玻璃为止。
2、推小车或搬运东西时要注意不要碰坏口角和墙面。
抹灰用的大杠和铁锹把不要靠在墙上。
严禁踩蹬窗台,防止损坏其棱角。
3、拆除脚手架时要轻拆轻放,拆除后材料码放整齐,不要撞坏门窗、墙面和口角。
4、安装线盒内用聚苯板填塞,抹灰时及时将污染的砂浆清理干净。
5、在抹灰层凝结硬化前应防止快干、水冲、撞击、振动和挤压,以保证灰层有足够的强度。
6、要注意保护好楼地面,不得直接在楼地面上拌灰。
7、室内给排水安装管道应用塑料薄膜包裹,管道背后的砂浆应及时清扫干净。
六、应注意的质量问题(一)、门窗洞口、墙面等抹灰空鼓裂缝:1、门窗框两边塞灰不严,墙体预埋件木砖间距过大或木砖松动,经开关振动,在门窗框处产生空鼓裂缝。
在抹灰之前,应提前安排人员对门窗框进行塞缝,填塞必须饱满密实。
2、基层清理不干净或处理不当,墙面浇水不透。
抹灰前应认真清理和浇水,墙体应提前一天浇水,一般浇两遍,使水渗入砖墙里面约达8~10mm即可达到要求。
3、基层偏差较大,一次抹灰层过厚。
抹灰应分层分遍进行,每遍厚度宜为5~8mm,局部抹灰厚度大于35mm时,基层应满挂一层钢丝网。
(二)、抹灰面不平,阴阳角不垂直、不方正:抹灰前要认真挂线、做灰饼和冲筋,使冲筋交圈,阴阳角处亦要冲筋、顺杠、找规矩。
(三)、顶板不平:在抹灰之前,混泥土结构表面模板拼缝位置出现的凹凸部位,应首先将凸出部位剔打至与结构大面齐平,局部剔打面积过大过厚的地方,应采用1:.2.5水泥砂浆进行抹平,凹进的地方采用腻子进行找补,找补宜分层分遍进行,每遍厚度宜为5—8mm,找补时应尽量将腻子抹远一点,使找补位置与原结构大面齐平。
(四)、管道后抹灰不平,不光,管根空裂:在管道安装前,管道位置应首先抹灰。
结构验收后,卫生间、厨房、管道井部位应提前将抹灰完成以移交安装班组。
