轻钢龙骨隔墙施工方案

合集下载

轻钢龙骨隔墙施工方案

轻钢龙骨隔墙施工方案

轻钢龙骨隔墙施工方案轻钢龙骨隔墙施工是在室内装修中常见的一种施工方式,通过轻钢龙骨作为骨架,结合隔音保温材料和装饰面板构建隔墙结构。

这种施工方式具有施工简便、隔热隔音效果好、环保节能等优点,在建筑装修中得到广泛应用。

一、材料准备在进行轻钢龙骨隔墙施工前,首先需准备好以下材料: - 轻钢龙骨:选择质量优良、规格符合要求的轻钢龙骨; - 隔音保温材料:如岩棉、聚苯板等; - 装饰面板:可根据装修风格选择石膏板、木质板等; - 固定件:如自攻螺丝、U型卡等;- 其他辅助材料:如密封胶、木工胶等。

二、施工步骤1.测量墙面尺寸:根据设计要求和实际情况测量隔墙所需的长度和高度;2.定位龙骨位置:根据墙面尺寸,在地面、天花板以及墙面上标定龙骨的位置;3.安装龙骨:将轻钢龙骨按照定位,固定在地面和天花板上,形成龙骨的主体结构;4.填充隔音保温材料:在龙骨结构内填充隔音保温材料,提高隔墙的隔音保温效果;5.安装装饰面板:将装饰面板与龙骨结合,使用固定件完成装饰面板的安装;6.整体验收:验收隔墙结构是否牢固、装饰面板是否平整,确保施工质量达标。

三、施工注意事项1.施工前需认真核对设计图纸,确保施工符合设计要求;2.轻钢龙骨安装时,需注意水平垂直度,确保结构稳固;3.隔音保温材料填充需均匀,避免出现缝隙影响隔音效果;4.装饰面板安装时,注意面板边缘的平整度和对接密合度;5.施工结束后及时清理施工现场,保持整洁,避免材料浪费。

轻钢龙骨隔墙施工方案是一种常见的室内装修方式,通过合理的施工步骤和严格的质量控制,可以快速高效地完成隔墙结构的搭建,为室内空间提供良好的隔音保温效果,同时为装修效果提供坚实的基础。

轻质隔墙施工方案(3篇)

轻质隔墙施工方案(3篇)

第1篇一、工程概况1. 工程名称:XX项目轻质隔墙施工2. 工程地点:XX市XX区XX路XX号3. 工程规模:本工程轻质隔墙施工面积共计XX平方米,涉及XX个房间。

二、施工依据1. 国家及地方有关轻质隔墙施工的法律法规、规范和标准。

2. 设计单位提供的施工图纸和技术要求。

3. 施工合同和相关协议。

三、施工准备1. 施工人员准备(1)组织施工队伍,明确各工种人员职责。

(2)对施工人员进行技术培训和安全教育。

(3)对施工人员进行体检,确保身体健康。

2. 材料准备(1)轻质隔墙板材:轻钢龙骨、石膏板、硅酸钙板等。

(2)辅助材料:膨胀螺丝、自攻螺丝、密封胶、接缝带等。

(3)工具设备:电钻、螺丝刀、水平尺、墨线等。

3. 施工现场准备(1)清理施工现场,确保施工环境整洁。

(2)设置安全警示标志,确保施工安全。

(3)搭建脚手架,方便施工人员进行高空作业。

四、施工工艺1. 施工流程(1)测量放线:根据设计图纸,对墙体位置进行测量放线。

(2)龙骨安装:按照设计要求,安装轻钢龙骨,确保龙骨位置准确、牢固。

(3)板材安装:将轻质隔墙板材安装到龙骨上,注意板材间的缝隙处理。

(4)接缝处理:对板材接缝进行处理,确保接缝严密、美观。

(5)装饰装修:对墙体进行装饰装修,如刷漆、贴墙纸等。

2. 施工要点(1)测量放线:使用墨线、水平尺等工具,确保墙体位置准确。

(2)龙骨安装:根据设计要求,选择合适的龙骨规格,确保龙骨间距均匀、牢固。

(3)板材安装:板材安装时,注意板材的平整度和垂直度,确保墙体美观。

(4)接缝处理:使用接缝带、密封胶等材料,对板材接缝进行处理,确保接缝严密、美观。

(5)装饰装修:根据设计要求,选择合适的装饰材料,确保墙体装饰效果。

五、施工质量控制1. 材料质量:严格按照设计要求,选用符合国家标准的轻质隔墙板材和辅助材料。

2. 施工过程:严格按照施工工艺进行施工,确保施工质量。

3. 验收标准:按照国家及地方有关轻质隔墙施工的规范和标准,对施工质量进行验收。

轻钢龙骨木工板隔墙施工方案

轻钢龙骨木工板隔墙施工方案

轻钢龙骨木工板隔墙施工方案一、工程概况隔墙工程是在建筑物的室内空间中,为了满足功能性和美观性的需要,将房间进行分隔而设立的墙体结构,起到隔音、隔热、遮蔽等功能。

本方案是采用轻钢龙骨和木工板材作为隔墙结构的材料,具有结构轻巧、施工速度快、强度高和易于装饰等优点。

二、施工工艺1.确定工程范围和要求,理清隔墙的位置和高度,并进行标线。

2.安装轻钢龙骨:(1)根据设计图纸要求,进行龙骨的数量计算和布置规划。

(2)在地面上打好位置及高度标示线,根据标识线安装U型轻钢龙骨。

(3)将U型轻钢龙骨垂直放置在地面上,并用地脚螺栓或电钻固定好。

(4)根据需要,在U型轻钢龙骨上安装C型轻钢龙骨,用自攻螺丝固定。

3.安装木工板材:(2)根据设计要求,将木工板材插入C型轻钢龙骨的槽口中。

(3)用自攻螺丝将木工板材与轻钢龙骨固定牢固。

(4)将木工板材按设计要求拼接在一起,确保接缝处平整。

4.加强隔墙结构:(1)根据设计要求,在隔墙两侧的C型轻钢龙骨上安装L型或U型钢件。

(2)用螺栓或自攻螺丝将L型或U型钢件固定在C型轻钢龙骨上。

(3)在隔墙的上部和底部安装横托件,用螺栓或自攻螺丝固定。

5.掩盖木工板材接缝:(1)用专用的木工胶将木工板材的接缝处进行填充,并打磨至表面平整。

(2)将木工板材的表面进行打磨处理,使其光滑。

三、施工注意事项1.在进行隔墙施工之前,需要对施工现场进行清理和防尘处理,确保施工环境整洁。

2.施工时应注意测量和标线的准确性,确保隔墙位置和高度的准确性。

3.安装轻钢龙骨时,应注意固定螺栓和自攻螺丝的紧固力度,确保龙骨牢固。

4.安装木工板材时,要注意木工板材的选择和尺寸的准确裁剪,确保木工板材的安装平整。

5.加强隔墙结构时,要注意选择合适的钢件进行固定,确保隔墙结构的稳定性。

6.在木工板材接缝处进行填充和打磨时,要注意使用专用的木工胶和工具,确保接缝处的平整和光滑。

为了保证施工质量和安全,建议由专业的施工队伍进行施工,并根据具体项目情况进行详细施工方案的编制。

轻钢龙骨隔墙施工方案

轻钢龙骨隔墙施工方案

轻钢龙骨隔墙施工方案轻钢龙骨隔墙施工方案轻钢龙骨隔墙是一种适用于各类建筑的新型内墙装饰材料,具有安装快捷、环保节能、防火阻燃等优点,是现代建筑中常见的隔墙材料。

以下是一个700字的轻钢龙骨隔墙施工方案。

1. 材料准备准备好所需的轻钢龙骨、隔墙板、安装配件、螺丝等材料,并检查其质量和数量是否符合要求。

2. 墙体布线根据设计要求,在地面上使用水平仪和尺子进行墙体布线,确定轻钢龙骨的安装位置和墙体的尺寸。

3. 龙骨安装将轻钢龙骨根据布线要求安装在地面上,保证其与地面垂直且平整。

使用螺丝将龙骨固定在地面上,同时要保证各个龙骨之间的间距一致。

4. 龙骨排根在轻钢龙骨的顶端使用排根机对其进行排根,确保龙骨之间的连接牢固。

排根时要注意保持龙骨的垂直。

5. 隔墙板安装将隔墙板按照设计要求放置在轻钢龙骨上,并使用螺丝将其固定。

要确保隔墙板的安装位置正确、平整,板与板之间的连接紧密。

6. 隔墙板表面处理将隔墙板的接缝处用填缝剂进行填充,并使用批刀将其刮平。

待填缝剂干燥后,使用砂纸对填缝处进行打磨,使其表面平整。

7. 竣工验收施工完成后,对轻钢龙骨隔墙进行验收,确保施工质量符合设计和相关规范要求。

如果出现问题,必须及时修正。

轻钢龙骨隔墙施工方案的设计和施工过程必须符合相关的国家和地方标准,以确保质量和安全性。

在施工过程中,要注意施工工人的安全防护措施,防止发生意外事故。

此外,施工现场的清理工作也是施工结束后的重要一环,要保持施工现场的整洁和清理。

总的来说,轻钢龙骨隔墙是一种优质的装饰材料,施工方案的执行要从材料准备、墙体布线、龙骨安装、隔墙板安装、表面处理和竣工验收等多个方面进行。

通过正确的施工步骤和严格的质量控制,可以保证轻钢龙骨隔墙的施工质量,提高建筑的整体装饰效果。

轻钢龙骨隔墙施工方案ppt课件

轻钢龙骨隔墙施工方案ppt课件

经营者提供商品或者服务有欺诈行为 的,应 当按照 消费者 的要求 增加赔 偿其受 到的损 失,增 加赔偿 的金额 为消费 者购买 商品的 价款或 接受服 务的费 用
二、轻钢龙骨隔墙材料
•2、配件:支撑卡
3、紧固材料:膨胀螺栓、自攻螺丝、螺丝等进行连接加固
经营者提供商品或者服务有欺诈行为 的,应 当按照 消费者 的要求 增加赔 偿其受 到的损 失,增 加赔偿 的金额 为消费 者购买 商品的 价款或 接受服 务的费 用
三、轻钢龙骨隔墙施工
•弹线------砌筑踢脚台-------安装沿地、沿顶、沿墙龙骨------
安装竖龙骨-------安装通贯龙骨及横撑------安装罩面板与沿
顶、沿地龙骨连接
•1、弹线:根据设计,在隔墙与上、下及两边基体的相接处,
按龙骨的宽度弹线,同时标出门洞位置、竖向龙骨位置。
2、砌筑踢脚台:用C20的素混凝土浇筑踢脚台。上表面应
经营者提供商品或者服务有欺诈行为 的,应 当按照 消费者 的要求 增加赔 偿其受 到的损 失,增 加赔偿 的金额 为消费 者购买 商品的 价款或 接受服 务的费 用

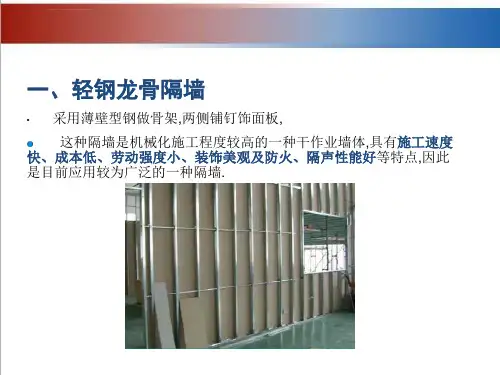

一、轻钢龙骨隔墙

采用薄壁型钢做骨架,两侧铺钉饰面板,
这种隔墙是机械化施工程度较高的一种干作业墙体,具有施工速度
快、成本低、劳动强度小、装饰美观及防火、隔声性能好等特点,因此
板内,但不得损坏纸面。
经营者提供商品或者服务有欺诈行为 的,应 当按照 消费者 的要求 增加赔 偿其受 到的损 失,增 加赔偿 的金额 为消费 者购买 商品的 价款或 接受服 务的费 用
3)安装防火墙石膏板时,石膏板不得固定在沿顶、沿地龙骨上,应另设横
撑龙骨加以固定。
4)隔墙板的下端如用木踢脚板覆盖,罩面板应离地面20~30mm;用大理石

轻钢龙骨隔墙施工方案

轻钢龙骨隔墙施工方案
1.施工准备
-熟悉施工图纸,明确设计要Fra bibliotek及施工标准。-准备施工工具、设备、材料,确保质量合格。
-对施工人员进行技术培训,掌握施工工艺和质量要求。
2.放线定位
-根据施工图纸,在地面和墙面上弹出隔墙位置线,确保定位线准确、垂直。
3.龙骨安装
-选用优质轻钢龙骨,按照设计要求进行安装,确保龙骨间距合理,连接牢固。
六、施工周期及验收
6.1施工周期
-根据工程规模、施工条件及施工方法,预计施工周期为××天。
6.2验收
-工程验收按照国家相关验收标准进行。
-验收合格后,办理验收手续,交付使用。
本施工方案旨在为××轻钢龙骨隔墙工程提供详细指导,确保工程顺利进行。在施工过程中,如遇特殊情况,可根据实际情况调整方案。各方应严格遵守本方案,共同为打造优质工程而努力。
-确保轻钢龙骨隔墙结构强度、稳定性和耐久性,满足使用要求。
-采用环保、阻燃、隔声性能良好的材料,提高室内环境质量。
-优化施工工艺,提高施工效率,缩短施工周期。
三、施工工艺及流程
3.1施工工艺
-采用轻钢龙骨作为隔墙骨架,搭配环保填充材料和面层。
-施工过程中,严格控制质量,确保隔墙达到设计要求。
3.2施工流程
-选用优质材料,确保材料合格。
-对进场材料进行严格验收,不合格材料不得使用。
-合理存放材料,防止材料损坏、变质。
4.3施工管理
-制定合理的施工计划,确保施工进度与质量。
-加强施工现场巡查,发现问题及时整改。
-做好施工记录,为工程验收提供依据。
五、安全文明施工
5.1安全施工
-建立健全安全管理制度,落实安全生产责任制。
-面层施工完成后,进行成品保护。

轻钢龙骨隔墙施工方案(一)2024

轻钢龙骨隔墙施工方案(一)引言概述:轻钢龙骨隔墙施工方案(一)是一种常见的隔墙施工方法,其主要特点是采用轻钢龙骨作为主要承重结构材料,并使用其他辅助材料进行固定和填充。

本文将详细介绍轻钢龙骨隔墙施工方案的具体步骤和注意事项,以及施工中的常见问题和解决方法。

一、施工准备1. 确定隔墙的位置和尺寸2. 准备所需的施工材料和工具3. 检查施工现场的安全性4. 将施工现场进行清理和整理5. 测量并标记隔墙的位置和尺寸二、安装轻钢龙骨1. 根据隔墙尺寸切割轻钢龙骨2. 使用螺丝将轻钢龙骨固定在地板和天花板上3. 使用水平仪调整轻钢龙骨的水平度4. 安装龙骨之间的连接件5. 检查轻钢龙骨的安装质量和牢固性三、填充隔墙材料1. 使用玻璃纤维布固定轻钢龙骨2. 选择适量的隔墙填充材料并将其倒入龙骨空间3. 使用抹灰刀将填充材料均匀推平4. 使用压克力漆或墙纸进行装饰5. 整理施工现场并清除多余的杂物四、施工注意事项1. 确保轻钢龙骨的选择符合相关规范和标准2. 需要注意施工过程中的安全问题,如穿戴好防护用品等3. 对隔墙填充材料进行抗龟裂和耐磨性的测试4. 结构件的加固和固定需要严格按照设计要求进行施工5. 在施工过程中及时解决出现的问题,并保证施工质量五、常见问题与解决方法1. 龙骨安装不平整,需使用水平仪进行调整2. 隔墙填充材料出现开裂,需按设计比例调整材料的配比3. 隔墙与地板或天花板之间出现空隙,需重新固定龙骨或填充材料4. 施工现场杂物较多,需及时清理和整理工作环境5. 施工过程中出现安全事故,需立即采取措施处理,并报告相关部门总结:本文详细介绍了轻钢龙骨隔墙施工方案的步骤和注意事项。

在施工过程中,需要做好施工准备、安装轻钢龙骨、填充隔墙材料等工作。

同时,我们强调了安全性和质量控制的重要性,并提供了常见问题和解决方法。

通过遵循本文的指导,能够有效地完成轻钢龙骨隔墙的施工并保证其质量和安全。

轻钢龙骨隔墙施工方案(二)2024

轻钢龙骨隔墙施工方案(二)引言概述:轻钢龙骨隔墙施工方案是一种常用的隔墙施工方法,其使用轻钢龙骨作为主要承重结构,具有施工简便、环保节能等优点。

本文将详细介绍轻钢龙骨隔墙施工方案(二),包括材料准备、施工步骤、注意事项等内容,以帮助读者更好地理解和掌握该施工方案。

正文内容:一、材料准备1. 轻钢龙骨:选择规格合适的轻钢龙骨,常见的规格有100mm*50mm、150mm*50mm等。

要确保轻钢龙骨的质量和强度。

2. 隔音隔热材料:可以选择矿棉板、岩棉板等作为隔音隔热材料,要根据实际需要选择合适的厚度。

3. 墙面材料:常见的墙面材料有石膏板、纤维水泥板等,根据使用环境和美观要求选择合适的材料。

4. 必要的工具:如电钻、螺丝刀、尺子、水平仪等,确保施工所需的工具齐全。

二、施工步骤1.测量定位:根据设计图纸和实际需求,测量并确定墙体的位置和尺寸,标注好隔墙的位置。

2.安装轻钢龙骨:根据标注的位置,使用电钻和螺丝将轻钢龙骨固定在地面和天花板上,确保其平整牢固。

3.安装隔音隔热材料:将隔音隔热材料按照要求剪裁成合适的尺寸,然后在轻钢龙骨之间填充,确保材料覆盖整个隔墙面积。

4.固定墙面材料:将墙面材料切割成所需尺寸,用螺丝固定在轻钢龙骨上,保证墙面整洁平滑。

5.修整验收:对已安装的墙面进行修整,确保墙面的平直和美观。

最后进行验收,检查隔墙的质量和安全性。

三、注意事项1.施工前需进行严密的设计和计算,合理确定轻钢龙骨的安装位置和墙体结构。

2.施工过程中要注意人员安全,佩戴好防护设备,避免发生安全事故。

3.严格按照材料的使用规范进行施工,杜绝盗用、替代等行为,以确保隔墙的质量和稳定性。

4.施工过程中要注意墙体的垂直和水平度,以保证墙体的稳定性和美观度。

5.施工完成后要进行验收,检查隔墙的质量和安全性,确保符合相关技术要求。

总结:轻钢龙骨隔墙施工方案(二)是一种施工简便、环保节能的隔墙施工方法。

在施工过程中,要按照一定的步骤进行材料准备、测量定位、安装轻钢龙骨、安装隔音隔热材料、固定墙面材料等工作。

轻钢龙骨隔墙施工方案

轻钢龙骨隔墙施工方案轻钢龙骨隔墙施工方案一、施工准备1. 准备施工图纸和施工方案,确定施工尺寸和材料数量。

2. 检查隔墙施工区域,清理工作现场,确保施工区域整洁无杂物。

3. 准备所需的轻钢龙骨、石膏板、螺丝、墙体固定器等材料和工具。

二、安装底轨和龙骨1. 根据施工图纸确定底轨的位置,使用水平仪确保底轨的水平。

2. 使用螺丝钉将底轨固定在地面上,每隔一定间距使用力量锤敲打底轨,确保底轨与地面贴合紧密。

3. 将龙骨按照施工图纸的设计尺寸定位,使用龙骨螺丝将龙骨固定在底轨上,确保龙骨的垂直度和水平度。

三、安装立柱1. 根据施工图纸确定立柱的位置,使用水平仪确保立柱的垂直度。

2. 在底轨上钻好预留孔位,将立柱插入底轨中,并使用螺丝钉将立柱固定在底轨上。

3. 使用龙骨螺丝将立柱与龙骨固定,确保立柱的稳固性和垂直度。

四、安装龙骨框架1. 根据施工图纸确定龙骨框架的位置和间距,使用龙骨螺丝将龙骨与立柱固定,确保龙骨的水平度和垂直度。

2. 安装龙骨框架时,注意留好门洞和窗洞的位置,并加装门洞和窗洞的横向和纵向龙骨。

五、安装石膏板1. 将石膏板按照尺寸要求切割好,用墙板钉将石膏板固定在龙骨框架上,固定时要保证板与板之间的缝隙恰到好处。

2. 安装好石膏板后,使用石膏板接缝胶将板与板之间的接缝处理平整。

六、进行墙面处理1. 对安装好的石膏板墙面进行打磨,使表面光滑平整。

2. 使用底漆进行底层处理,增加墙面涂料的附着力。

3. 进行墙面涂料的刷涂或喷涂,根据需求进行多次施工。

七、验收和清理1. 施工完毕后,对隔墙进行检查和验收,确保施工质量达到标准要求。

2. 清理施工现场,对材料和工具进行分类整理,确保施工区域的整洁。

以上是轻钢龙骨隔墙施工方案的基本步骤,根据具体施工情况可能还会有一些细微的差异,但总体上遵循上述步骤能够保证施工质量和效果。

在施工过程中,应严格按照相关工艺要求进行操作,保证施工安全和质量。

隔墙施工方案(3篇)

第1篇一、项目背景随着城市化进程的加快,建筑行业对隔墙的需求日益增长。

隔墙施工作为建筑工程中的重要环节,不仅关系到建筑物的整体美观和实用性,还直接影响着居住者的舒适度和安全性。

本方案旨在为某住宅项目提供一套科学、合理的隔墙施工方案,确保施工质量,提高施工效率。

二、工程概况1. 项目名称:某住宅项目2. 项目地点:XX市XX区3. 项目规模:总建筑面积约10万平方米,共12栋住宅楼4. 结构形式:框架结构5. 隔墙材料:轻钢龙骨石膏板、加气混凝土砌块等三、施工工艺流程1. 前期准备- 施工现场平整,清理杂物,确保施工环境安全。

- 根据设计图纸,确定隔墙位置、尺寸和材料。

- 准备施工所需材料、设备、工具等。

2. 基础施工- 在确定隔墙位置后,进行地面找平处理。

- 按设计要求设置隔墙基础,如混凝土垫块等。

3. 骨架安装- 根据设计图纸,确定轻钢龙骨的型号、规格和间距。

- 使用电钻在墙体上钻孔,安装膨胀螺栓固定龙骨。

- 龙骨安装应平整、垂直,间距符合要求。

4. 石膏板安装- 石膏板裁剪成所需尺寸,注意留出缝隙。

- 使用自攻螺丝将石膏板固定在龙骨上,螺丝间距不宜过大。

- 石膏板接缝处应进行密封处理,防止潮气侵入。

5. 加气混凝土砌块施工- 砌块提前浇水湿润,以便于砌筑。

- 按照设计要求,确定砌块的排列方式和厚度。

- 使用水泥砂浆砌筑,砂浆饱满,砌块垂直度和平整度符合要求。

6. 抹灰施工- 在石膏板和加气混凝土砌块表面进行抹灰处理。

- 抹灰应分层进行,每层厚度不宜过大,抹灰层应平整、光滑。

7. 防水施工- 在卫生间、厨房等易受潮区域进行防水处理。

- 防水涂料应均匀涂刷,涂层应完整无遗漏。

8. 面层施工- 根据设计要求,选择合适的面层材料,如瓷砖、木地板等。

- 面层材料应铺设平整,接缝严密。

9. 收尾工作- 清理施工现场,拆除临时设施。

- 检查施工质量,确保符合设计要求。

四、施工质量控制1. 材料质量控制- 严格按照设计要求,选用合格的隔墙材料。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

1.施工准备1.1 材料准备1.1.1 轻钢龙骨主件:沿顶龙骨、沿地龙骨、加强龙骨、竖向龙骨、横撑龙骨的规格、型号、表面处理等应符合设计和相关标准的要求。

1.1.2 轻钢骨架配件:支撑卡、卡托、角托、连接件、固定件、护墙龙骨和压条等附件,应符合设计要求和相关标准的要求。

1.1.3 紧固材料:射钉、膨胀螺栓、镀锌自攻螺钉、木螺钉和粘贴、嵌缝料,应符合设计和相关标准的要求。

1.1.4 填充隔声材料:岩棉按设计要求选用并符合环保要求。

1.1.5 罩面板材:隔墙石膏板种类多样,施工时按深化设计要求选用。

1.1.6 嵌缝材料:嵌缝腻子、接缝带、胶粘剂、玻璃纤维布。

1.2 机具设备1.2.1 机具:直流电焊机、砂轮切割机、手电钻、电锤、射钉枪等。

1.2.2 工具:电动螺丝刀、钢丝刀、墨斗、壁纸刀、靠尺、钢锯、开刀。

1.2.3 计量检测用具:钢尺、水平尺、方尺、线坠。

1.3 作业条件1.3.1 结构工程施工完并验收合格。

1.3.2 标高控制线(+500mm水平线)测设完并预检合格。

1.3.3 隔墙墙垫施工完,并达到设计强度。

1.3.4 施工场地清理完,无影响施工安装的障碍物。

1.4 技术准备1.4.1 按照设计图纸和现场尺寸进行深化设计,绘制安装节点大样图。

1.4.2 编制隔墙施工方案,对施工人员进行安全技术交底。

1.4.3 大面积施工前先做样板,经监理、建设单位确认后可组织施工。

2 操作工艺工艺流程放线一安装沿顶、地龙骨-安装门窗框一分档安装竖龙骨一安装横龙骨一安装管线与设备-安装石膏板(两面)-接缝及面层处理-细部处理2.2 操作方法2.2.1 放线:根据设计施工图,在地面或墙垫上测设隔墙位置线、门窗洞口边框线和墙顶龙骨位置边线。

2.2.2 安装沿顶、地龙骨:按墙顶龙骨位置边线,安装顶龙骨和地龙骨。

安装时一般用射钉或金属膨胀螺栓固定于主体结构上,其固定间距不大于600mm。

2.2.3 门窗开洞制作2.2.3.1沿地横龙骨在门洞位置断开。

2.2.3.2在门、窗洞两侧位置竖立附加竖龙骨,开口背向门、窗洞。

2.2.3.3在门、窗洞上樘用横龙骨制作,在它与上横龙骨间插入竖龙骨(如门、窗宽大于1800mm应采取加固措施),其间距应与隔墙的其它竖龙骨保持一致间距。

窗洞下樘处理同上。

2.2.4分档安装竖龙骨:按门窗位置进行竖龙骨分档。

竖龙骨中心距尺寸一般为400mm, 600mm。

当分档在不足模数板块时,应避开门窗框边第一块板的位置,使破边石膏板不在靠近门窗边框处。

安装时,按分档位置将竖龙骨上下两端插入沿顶、地龙骨内,为插入方便,竖龙骨长度可较上下龙骨间距短5mm,调整垂直。

靠墙、柱的边龙骨除与沿顶、地龙骨用抽芯铆钉固定外,还需用金属膨胀或射钉与墙、柱固定,钉距一般为900mm。

竖龙骨与沿顶、地龙骨固定时,抽芯铆钉每面不少于三颗,品字型排列,双面固定。

2.2.5 安装横向龙骨:根据设计要求布置横向龙骨。

C100、C75龙谷使用贯通式横向龙骨,若高度小于3m应不少于一道;3-5m之间设两道;大于5m 设三道横向龙骨。

横龙骨和竖龙骨之间不宜先行固定,在石膏板安装时可适当调整,从而适合石膏板尺寸的允许误差。

在龙骨一侧安装一层石膏板,目的在于先固定龙骨位置。

龙骨位置随石膏板安装可进行局部调整。

横龙骨和竖龙骨如需固定,可随石膏板安装同时进行。

2.2.6 安装管线与设备:安装墙体内水、电管线和设备时,应避免切断横、竖向龙骨,同时避免在沿墙下端设置管线。

要求固定牢固,并采取局部加强措施。

2.2.7 安装石膏板2.2.7.1 石膏板安装前应检查龙骨的安装质量;门、窗框位置及加固是否符合设计及构造要求;龙骨间距是否符合石膏板的宽度模数,并办理隐检手续。

水电设备需系统试验合格后办理交接手续。

2.2.7.1 从门口处开始安装一侧的石膏板,无门洞口的墙体由墙的一端开始。

石膏板竖向铺设,长边接缝落在竖向龙骨上。

石膏板边应位于竖龙骨的中央,石膏板同龙骨的重叠宽度应不小于15mm。

2.2.7.2石膏板用自攻螺钉固定到龙骨上,板边钉距不应大于200mm,板中间钉距不应大于300mm,自攻螺丝距板纸包边10~15mm为宜,距切断边15~20mm为宜。

沿板边螺丝间距200mm为宜,板中螺丝间距300mm为宜。

2.2.7.3自攻螺钉紧固时,石膏板必须与龙骨贴平贴紧。

安装石膏板时,应从板的中部向长边及短边固定,钉头稍埋人板内,自攻螺丝应陷入石膏板表面0.5mm~1mm深度为宜,且不应切断面纸,暴露石膏。

2.2.7.4 安装墙体内防火歌声岩棉填充材料,与另一侧石膏板同时进行安装填入,填充材料应铺满、铺平。

2.2.7.4 安装墙体另一侧石膏板:安装方法同第一侧石膏板,接缝应与第一侧面板缝错开,拼缝不得放在同一根龙骨上。

2.2.7.5 双层石膏板墙面安装:第二层板的固定方法与第一层相同,但第二层的接缝应与第一层错开,不能与第一层的接缝落在同一龙骨上。

2.2.8 接缝及面层处理:隔墙石膏板之间的接缝一般做平缝,并按以下程序处理:2.2.8.1拌制嵌缝膏FG180,拌和后静置15分钟,开始进行嵌缝处理。

2.2.8.2检查板缝是否清洁,无污物。

2.2.8.3将嵌缝膏填入板间缝隙,压抹严实,厚度以不高出板面为宜。

2.2.8.4嵌缝膏涂抹宽度自板边起应不小于50mm。

2.2.8.5将接缝纸带粘在板缝处,用抹刀刮平压实,纸带与嵌缝膏间不得有气泡。

2.2.8.6保证嵌缝纸带中线同石膏板缝中线重合,使嵌缝纸带在相邻两张石膏板上的粘贴面积相等。

2.2.8.7将接缝纸带边缘压出的嵌缝膏刮抹在纸带上,随底层嵌缝膏一起抹平压实,使纸带埋于嵌缝膏中。

2.2.8.8上述工序后静置,待其(第一道处理)凝固。

(凝固时间见嵌缝膏包装上的说明)2.2.8.9用嵌缝膏将第一道拼缝处理覆盖,刮平,厚度至同板面刮平即可。

宽度较原拼缝处理每边宽出至少50mm。

2.2.8.10上述工序后静置,待其(第二道处理)凝固。

(凝固时间见嵌缝膏包装上的说明)2.2.8.11 用嵌缝膏将第二道拼缝处理覆盖,刮平。

宽度较原拼缝处理每边宽出至少 50mm,最终和楔形斜边坡处找平。

待其凝固后,用砂纸轻轻打磨,使其同板面平整一致。

2.2.12 细部处理:墙面、柱面和门口的阳角应按设计要求做护角;阳角处应粘贴两层玻璃纤维布,角两边均拐过100mm,表面用腻子刮平。

2.3 季节性施工银泰中心轻钢龙骨隔墙正值冬期施工,做嵌缝时,环境温度应不低于5℃。

3 质量标准3.1 主控项目3.1.1 骨架隔墙所用龙骨、配件、墙面板、填充材料及嵌缝材料的品种、规格、性能应符合设计要求。

有隔声、隔热、阻燃、防潮等特殊要求的工程,材料应有相应性能等级的检测报告。

3.1.2 骨架隔墙工程边框龙骨必须与基本结构连接牢固,并应平整、垂直、位置正确。

3.1.3 骨架隔墙工程中龙骨间距和构造连接方法应符合设计要求。

骨架内设备管道的安装、门窗洞口等部位加强龙骨应安装牢固,位置正确,填充材料的设置应符合设计要求。

3.1.4 骨架隔墙的墙面板应安装牢固,无脱层、翘曲、折裂及缺损。

3.1.5 墙面板所用接缝材料的接缝方法应符合设计要求。

3.2 一般项目3.2.1骨架隔墙表面应平整光滑、色泽一致、洁净、无裂缝,接缝应均匀、顺直。

3.2.2 骨架隔墙上的孔洞、槽、盒位置正确,套割吻合,边缘整齐。

3.2.3 骨架隔墙内的填充材料应干燥,填充应密实、均匀、无下坠。

3.2.4 轻钢骨架石膏板隔墙安装的允许偏差和检验方法见下表。

表4.2.4轻钢骨架石,板隔墙安装的允许偏差和检验方法4 成品保护4.1 轻钢骨架隔墙施工中,各专业之间要做好密切配合,留、预埋的位置正确,不错不漏,一次成活,墙内电管及设备施工不得使龙骨错位和损伤。

5. 2 轻钢龙骨和石膏板运输、存放、使用中应严格管理,确保不变形、不受潮、不污染,无损坏。

5. 3 施工完的隔墙要加强保护,避免碰撞,保持墙面不受损坏和污染。

5.4 安装水、电管线和设备时,固定件不准直接设在龙骨上,应按设计要求进行加强。

5 应注意的质量问题5.1 施工时要保证骨架的固定间距、位置和连接方法应符合设计和规范要求,防止因节点构造不合理造成骨架变形。

5.2 安装罩面板前要检查龙骨的平整度,挑选厚度一致的石膏板,避免罩面板不平。

5.3 门窗口排板应用刀把形板材安装,防止门窗口上角出现裂缝。

5.4 板缝开裂:轻钢骨架隔墙施工时应选择合理的节点构造和材质好的石膏板。

嵌缝膏选用变形小的原料配制,操作时认真清理缝内杂物,嵌缝膏填塞适当,接缝带粘贴后放置一段时间,待水分蒸发后,再刮嵌缝膏将接缝带压住,并把接缝板面找平,防止板面开裂。

5.5 轻钢龙骨隔墙与顶棚及其他墙体的交接处应采取防开裂措施。

5.6 隔墙周边应留3 mm的空隙,做打胶或柔性材料填塞处理,可避免因温度和湿度影响造成墙边变形裂缝。

5.7 超长的墙体(超过10m)受温度和湿度的影响比较大,应按照设计要求设置变形缝,防止墙体变形和裂缝。

6 质量记录6.1 轻钢龙骨、连接件出厂合格证、性能检测报告。

6.2 石膏板出厂合格证、性能检测报告。

6.3 轻钢骨架安装隐检记录。

6.4 检验批质量验收记录。

6.5 分项工程质量验收记录。

7 安全、环保措施7.1安全操作要求7.1.1 脚手架搭设应符合安全规定,并经安全部门检查合格。

7.1.2 现场照明和电动工具用电应符合国家现行标准《施工现场临时用电安全技术规范》JGJ 46的规定。

7.1.3 进人现场应戴安全帽,在2m以上操作时应系安全带。

7.1.4 使用电动工具应戴绝缘手套、穿绝缘鞋。

7.1.5 夜间或在光线不足的地方施工时,移动照明必须使用36V低压设备。

7.1.6 采用垂直运输设备上料时,严禁超载。

石膏板码放平稳,各楼层防护门应随时关闭。

7.1.7 清理施工垃圾时,不得从窗口、阳台等处往下抛掷。

7.2 环保措施7.2.1 切割龙骨、石膏板时应封闭,并尽量在白天作业,以减少噪声与扬尘污染。

7.2.2 做到工完场清,垃圾及时装袋清运,集中消纳。

7.2.3 材料应符合现行国家标准《民用建筑工程室内环境污染控制规范》GB 50325的规定。
