港池、航道疏浚施工方案
航道疏浚工程实施方案

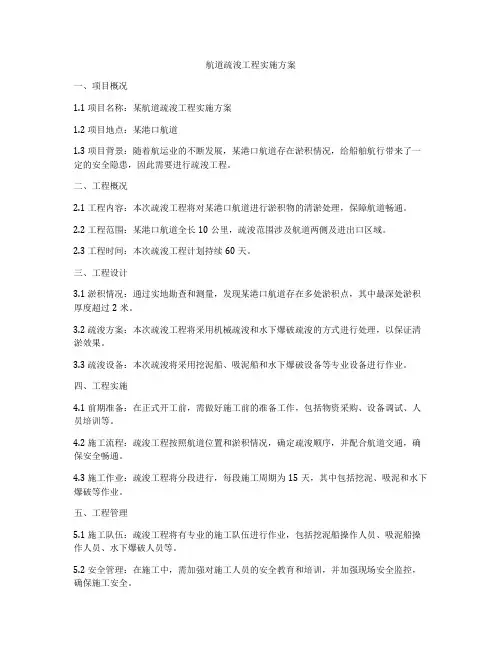

航道疏浚工程实施方案一、项目概况1.1 项目名称:某航道疏浚工程实施方案1.2 项目地点:某港口航道1.3 项目背景:随着航运业的不断发展,某港口航道存在淤积情况,给船舶航行带来了一定的安全隐患,因此需要进行疏浚工程。
二、工程概况2.1 工程内容:本次疏浚工程将对某港口航道进行淤积物的清淤处理,保障航道畅通。
2.2 工程范围:某港口航道全长10公里,疏浚范围涉及航道两侧及进出口区域。
2.3 工程时间:本次疏浚工程计划持续60天。
三、工程设计3.1 淤积情况:通过实地勘查和测量,发现某港口航道存在多处淤积点,其中最深处淤积厚度超过2米。
3.2 疏浚方案:本次疏浚工程将采用机械疏浚和水下爆破疏浚的方式进行处理,以保证清淤效果。
3.3 疏浚设备:本次疏浚将采用挖泥船、吸泥船和水下爆破设备等专业设备进行作业。
四、工程实施4.1 前期准备:在正式开工前,需做好施工前的准备工作,包括物资采购、设备调试、人员培训等。
4.2 施工流程:疏浚工程按照航道位置和淤积情况,确定疏浚顺序,并配合航道交通,确保安全畅通。
4.3 施工作业:疏浚工程将分段进行,每段施工周期为15天,其中包括挖泥、吸泥和水下爆破等作业。
五、工程管理5.1 施工队伍:疏浚工程将有专业的施工队伍进行作业,包括挖泥船操作人员、吸泥船操作人员、水下爆破人员等。
5.2 安全管理:在施工中,需加强对施工人员的安全教育和培训,并加强现场安全监控,确保施工安全。
5.3 质量管理:对疏浚工程的作业质量进行严格把关,确保疏浚效果达到设计要求。
六、环境保护6.1 噪音控制:水下爆破作业会产生一定的噪音,需采取措施减少对周边环境的影响。
6.2 淤泥处理:对疏浚出的淤泥进行合理处理,确保不对周边环境造成污染。
七、验收交接7.1 完工验收:疏浚工程完成后,需要进行专业的验收,确保疏浚效果符合设计要求。
7.2 交接工作:完成疏浚工程后,需做好相关资料整理和交接工作,确保相关信息的完整和安全。
港口疏浚工程施工方案范本

港口疏浚工程施工方案范本一、前言疏浚工程是指为了恢复或者维护港口水域通航能力,将港口水道和港池深度保持在规定的要求范围内,以满足船舶对港口的进出和停泊需要等一系列工作的总称。
在港口疏浚工程中,施工方案的制定是至关重要的,是确保工程进展顺利,达到预期效果的重要保障。
本文将就港口疏浚工程的施工方案进行详细阐述,以期为相关工程提供指导和参考。
二、施工前准备1. 工程前期调研在进行港口疏浚工程施工前,首先需要进行工程前期调研,包括对港口水域的地形、水深、水流、泥沙分布等情况进行详细了解和分析,以确定具体疏浚方案和工程范围。
2. 工程设计和方案确认根据前期调研结果,制定疏浚工程的设计方案和施工方案,确定施工的具体内容、工期、施工方法等。
并提交相关部门进行审批确认。
3. 资金和物资准备针对疏浚工程所需的资金和物资进行详细规划和准备,包括设备、材料、人力资源等。
4. 安全生产措施在施工前,要对疏浚工程所涉及区域的环境和安全风险进行评估,并制定相应的安全生产措施和预案,确保施工过程中的安全和环保。
5. 与相关部门协调沟通在施工前需要与相关部门进行充分的沟通和协调,包括港口管理部门、海事部门、环保部门等,确保施工符合相关法规和政策要求。
三、施工过程1. 场地准备在施工现场进行设施建设和场地准备,包括搭建施工平台、设置安全警示标志、清理施工区域等。
2. 设备调试和试运行对施工所使用的设备进行调试和试运行,确保设备运转正常,符合工程要求。
3. 泥沙疏浚根据设计方案和工程要求,进行泥沙疏浚作业,包括机械疏浚和水下爆破疏浚等方式,将水道和港池中的淤泥和泥沙清理出来,恢复水道通航能力。
4. 清淤和运输清理出的泥沙需要及时进行处理和运输,将清淤的泥沙运输至指定地点进行填埋或者再利用。
5. 施工现场管理对施工现场进行管理和协调,确保施工进度符合计划,保障施工质量和安全。
6. 安全防护和环保措施在施工过程中,要加强安全防护和环保措施,对施工现场进行监测和检查,及时发现和处理安全隐患和环境污染问题。
疏浚工程施工方案(3篇)

第1篇一、项目概述1.1 项目背景随着我国经济的快速发展,沿海、内河航道运输需求日益增长,疏浚工程作为保障航道畅通的重要手段,其施工质量直接影响着航道的安全、效率和经济效益。
本工程旨在对某航道进行疏浚,提高航道等级,满足船舶通航需求。
1.2 工程概况工程位于某航道,全长XX公里,航道宽度XX米,水深XX米。
疏浚工程主要内容包括航道疏浚、护岸工程、航标工程等。
二、施工方案2.1 施工组织2.1.1 施工单位施工单位应具备相应的资质和业绩,具备疏浚工程施工能力。
2.1.2 施工队伍施工队伍应具备良好的组织纪律性和专业技术水平,能够按照施工方案进行施工。
2.1.3 施工现场管理施工现场应设立项目经理部,负责施工组织、协调、指挥等工作。
2.2 施工准备2.2.1 施工图纸和技术资料施工单位应熟悉施工图纸,掌握施工技术要求,做好施工前的技术准备。
2.2.2 施工设备根据施工要求,配备足够的施工设备,包括挖泥船、驳船、泵车、运输车辆等。
2.2.3 施工材料根据施工图纸和施工方案,备足施工材料,如水泥、砂石、钢筋等。
2.3 施工工艺2.3.1 航道疏浚(1)挖泥船选择:根据航道疏浚深度和施工要求,选择合适的挖泥船。
(2)挖泥作业:挖泥船在航道内进行挖泥作业,将泥沙挖至指定位置。
(3)泥沙处理:对挖出的泥沙进行筛选、脱水、堆放等处理。
2.3.2 护岸工程(1)护岸材料:选用合适的护岸材料,如石块、混凝土等。
(2)护岸施工:根据设计图纸,进行护岸施工,确保护岸稳定。
2.3.3 航标工程(1)航标设置:根据航道实际情况,设置合适的航标。
(2)航标施工:按照设计要求,进行航标施工,确保航标稳定、可靠。
2.4 施工进度计划根据工程规模和施工要求,制定合理的施工进度计划,确保工程按期完成。
2.5 施工质量控制2.5.1 施工质量控制体系建立完善的质量控制体系,明确各级人员职责,确保施工质量。
2.5.2 施工过程控制对施工过程进行严格控制,确保施工质量符合设计要求。
港池疏浚施工方案

港池疏浚施工方案1. 引言港池疏浚施工是维护和改善港口水深、保证航道安全的一项重要工作。
本文档将详细介绍港池疏浚施工方案,包括工作目标、施工方法、工作步骤和安全措施等内容。
2. 工作目标港池疏浚施工的主要目标是移除港池内的淤泥和底泥,增加水深,提高航道通行能力,确保船只的安全进出港口。
3. 施工方法港池疏浚施工可以采用以下几种方法:3.1 机械疏浚机械疏浚是利用挖掘机、吊桶等机械设备进行淤泥和底泥的挖掘、搬运和清理。
该方法适用于池底土质较硬的情况。
3.2 水力疏浚水力疏浚是利用水流的冲刷力量进行淤泥和底泥的清理。
采用高压水枪或水力切割器进行清洗,将淤泥和底泥冲刷到港口外。
该方法适用于池底土质较松软的情况。
3.3 士慕达疏浚士慕达疏浚是一种机械和水力相结合的疏浚方法。
首先使用机械设备进行初级清理,然后利用水力冲刷进行细致清理。
该方法可以更加彻底地清除淤泥和底泥,提高疏浚效果。
4. 工作步骤港池疏浚施工的基本步骤如下:4.1 前期准备在施工前,需要进行详细的勘测和测量工作,确定港池的具体淤积情况和需要疏浚的区域。
同时,还需要制定施工计划和安全措施。
4.2 施工准备施工准备包括准备所需的机械设备、工具和人员配备。
确保施工所需的材料和设备齐全,并进行现场布置和安装,确保施工顺利进行。
4.3 施工执行根据施工方法选择合适的机械设备进行疏浚作业。
施工人员需要按照规定的工艺要求进行操作,确保工作质量。
4.4 清理和整理在疏浚施工完成后,需要对施工现场进行清理和整理工作。
移除施工过程中产生的废弃物和杂物,并恢复施工现场的正常状态。
5. 安全措施在港池疏浚施工过程中,需要严格遵守相关的安全规定和操作规程,以确保施工人员的安全。
5.1 人员培训和资质要求施工人员必须具备相应的疏浚施工经验和技能,并持有相关的证书和资质。
同时,需要进行安全培训,了解相关的安全操作规程。
5.2 作业区域的划定和标识在施工现场划定明确的作业区域,并进行标识和警示,避免未经许可的人员进入作业区域。
港池疏浚工程施工方案

港池疏浚工程施工方案一、前言港池是重要的水上交通枢纽,为了保障船只的安全通行,定期进行港池疏浚工程是不可或缺的工作。
本文将介绍港池疏浚工程施工方案,确保工程顺利进行。
二、工程概述港池疏浚工程是指清理港口或码头内的淤泥、杂物,恢复水体的深度和通航条件。
本次施工的目标港池位于XX省XX市,面积约XX平方米,淤积深度约XX米。
三、施工准备1.调查研究:对港池的淤积情况进行全面调查,确定施工范围和深度。
2.设备准备:准备挖掘机、吊车等必要设备,并确保设备运转正常。
3.施工人员:组织专业人员参与施工,确保安全高效完成工程。
四、施工步骤1.清理杂物:先利用挖掘机清理港池中的浮漂物和杂物,确保施工区域整洁。
2.淤泥挖掘:挖掘机按照预定的挖掘方案,对港池内的淤泥进行挖掘,使水体恢复透明度。
3.泥沙输送:将挖掘出的淤泥通过输送管道或卡车运输到处理场地,确保不对周边环境造成污染。
4.清洗消毒:清理港池底部后,进行清洗消毒处理,确保水质符合相关标准。
5.复原工作:完成疏浚后,对施工区域进行复原,确保原呈状态如初。
五、安全措施1.施工区域围栏:在施工现场设置围栏,明确施工边界,确保施工安全。
2.安全防护:施工人员需佩戴安全帽、安全靴等防护用具,严禁泥沙作业中无防护措施。
3.施工现场警示:在施工现场设置警示标示牌,警示过往车辆和行人注意安全。
4.监测预警:对施工区域的水质、水位等情况进行实时监测,确保施工过程中的安全。
六、总结通过本文介绍的港池疏浚工程施工方案,我们可以清晰了解整个工程的步骤和安全措施。
在实际施工中,需严格按照方案执行,确保港池疏浚工程顺利完成,为水上交通的安全畅通提供保障。
以上为港池疏浚工程施工方案的文档,希望对您有所帮助。
航道疏浚工程施工方案

航道疏浚工程施工方案一、项目概况航道疏浚工程是指利用疏浚设备和技术对航道进行淤泥、淤泥,碎石等杂物进行清理,保证航道畅通,为船只安全通航提供保障的工程。
本工程拟对目标航道进行疏浚,保持航道的通航能力,提高航行效率,保证水上交通的安全。
二、工程目标1.清理航道中的淤泥、淤泥、碎石等杂物,保证航道的畅通;2.提高航道的抗风、抗浪性能,保证船只的安全通航;3.保护沿岸生态环境,防止水上交通对生态环境的影响;4.加强对航道的监测和维护,保证航道长期畅通,为经济交通发展提供支持。
三、施工范围及工程内容本次航道疏浚工程主要涉及航道清淤工作,具体包括以下内容:1. 清理航道内的淤泥、淤泥,碎石等杂物,保证航道的通行畅通;2. 对航道两侧的岸坡进行清理加固,防止岸坡坍塌,确保航道的安全畅通;3. 对航道标志牌、浮标等导航设施进行检修和调整,提高导航标志的可见性和稳定性;4. 对疏浚船船体进行检修和维护,保证疏浚作业的顺利进行。
四、施工工艺1. 航道清淤工艺:首先,确定清淤的目标区域和范围,然后根据实际情况选择合适的清淤设备和航道疏浚工艺。
通常采用的清淤工艺包括机械清淤、水下疏浚和悬浮式疏浚等。
清淤设备包括挖泥船、吸管吸泥船、绞吸式清淤船等,根据航道情况和水域条件进行选择。
2. 岸坡清理加固工艺:对于岸坡清理加固工程,主要采用机械清理和混凝土浇筑加固的工艺。
首先使用挖掘机等机械设备清理岸坡上的杂物和杂草,然后进行混凝土浇筑,增强岸坡的稳定性和抗冲刷能力。
3. 导航设施维修工艺:对于航道标志牌、浮标等导航设施的维修,通常采用潜水作业和机械维修相结合的工艺。
潜水员检修和调整导航设施的位置和姿态,确保导航标志的稳定性和可见性,同时使用机械设备进行维修和更换。
4. 疏浚船船体检修工艺:针对疏浚船的检修和维护,通常采用干船坞和船舶维修厂进行维护。
对疏浚船进行船体检查和维修,确保疏浚作业的正常进行。
五、施工流程1. 施工前准备:确定施工计划、组织施工人员和设备、制定施工方案和安全措施。
港池疏浚施工方案1

港池疏浚施工方案一、编制依据1、《疏浚工程技术规范》(JTJ319-99)2、《疏浚工程质量检验评定标准》(JTJ324-96)3、《疏浚工程土石方计量标准》(JTJ/T321-96)4、《疏浚岩土分类标准》(JTJ/The20-96)5、《水运工程爆破技术规范》(JTS204-2008)6、现行国家、交通部及相关行业标准及规范二、工程概况2.1、概述本工程地处重庆市万州区上游10km的长江右岸,新田水泥厂上游3000m范围内,距宜昌航道里程约349km,本工程港池疏浚范围为大件泊位高平台及低平台码头前沿部分停泊水域,低平台码头前沿设计河底标高位138.6m,高平台码头前沿设计河底标高为163.0m。
2.2、水文条件2.2.1气温最高气温:42.1℃最低气温:-3.7℃年平均气温:18.1℃2.2.2降水多年平均降雨量:1191.3 mm最大年降雨量:1635.2mm最小年降雨量:711.8mm。
最大日降雨量:197.1mm月最大降雨量:711.8mm年平均降雨天数:144d日降水量>25.00mm的年平均日数:47d2.2.3风况全年主导风向:N、NNW最大瞬时风速:33m/s多年平均风速:0.7m/s本区全年6级以上大风天数为20天。
2.2.4水文拟建工程位于万县水文站上游15km处。
根据万县站资料统计,万县站蓄水前多年平均径流量4187×108m3。
汛期6~9月径流量占全年的62.0%。
多年平均流量13300m3/s,测验最大流量76400m3/s(1981年7月7日),测验最小流量2690m3/s(1979年3月7日)。
万县水文站水沙特征值统计表万县站悬移质泥沙输移量较大,悬移质输沙量占全沙输沙量的99%左右。
多年平均输沙量为46300×104t,汛期6~9月输沙量占全年的86%左右。
多年平均含沙量为1.11kg/m3,测验最大含沙量12.4kg/m3(1959年7月24日),最小含沙量0.011kg/m3。
航道疏浚工程施工(3篇)

第1篇一、航道疏浚工程施工概述航道疏浚工程施工是指在航道水域内,通过人工或机械手段,对航道底部的淤泥、石块、杂物等进行清除,恢复或提高航道水深、宽度、航道的弯曲度等指标的工程。
航道疏浚工程是维护航道畅通、保障水上交通运输安全、促进地方经济发展的关键工程。
二、航道疏浚工程施工步骤1. 工程前期准备在正式开工前,需进行以下工作:(1)收集航道水文、地质、气象等资料,分析航道状况;(2)编制疏浚工程设计方案,确定疏浚工程范围、施工方法、施工工艺等;(3)办理相关手续,如环境影响评价、水政审批等;(4)组织施工队伍,进行施工人员培训。
2. 施工现场布置根据工程设计方案,布置施工现场,包括:(1)设置施工营地、施工便道、施工场地等;(2)搭建施工设施,如泵房、堆场、材料堆放区等;(3)设置施工安全警示标志。
3. 施工工艺航道疏浚工程施工工艺主要包括:(1)机械疏浚:采用耙吸船、抓斗船等机械设备进行疏浚;(2)爆破疏浚:对难以机械疏浚的航道进行爆破,清除航道障碍物;(3)化学疏浚:利用化学药剂分解航道底部淤泥,实现疏浚。
4. 施工管理在施工过程中,需加强以下管理:(1)施工进度管理:根据工程进度计划,合理安排施工任务,确保工程按期完成;(2)质量管理:严格执行施工规范,确保疏浚工程达到设计要求;(3)安全管理:加强施工现场安全管理,预防安全事故发生。
5. 工程验收工程完成后,需进行以下验收工作:(1)质量验收:对疏浚工程进行质量检测,确保达到设计要求;(2)环保验收:对疏浚工程产生的废水、废气、噪声等污染进行检测,确保符合环保要求;(3)竣工验收:由相关主管部门对疏浚工程进行综合验收。
三、航道疏浚工程施工的意义1. 保障航道畅通,提高水上交通运输效率;2. 降低船舶航行风险,保障船舶及船员安全;3. 促进地方经济发展,提高区域竞争力;4. 优化航道布局,提升航道综合效益。
总之,航道疏浚工程施工是保障航道畅通、提高水上交通运输效率的重要工程。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
港池、航道疏浚工程施工方案
一、概述
本次港池、航道疏浚采用绞吸式挖泥船进行施工,疏浚深度按-10m控制,边坡按1:3控制,按设计预留超深、超宽量,挖泥约50万方。
验收时需要钻探单位、建设单位、监理单位、设计单位认可后方可进行下一工序的施工。
二、施工准备
开工前,需对绞刀头进行挖深零位校核,对船载GPS进行校核。
加强质量控制,确保定位定深仪器精度。
三、施工工艺
根据最近测图,本次施工按照纵向分段、横向分幅、上下分层的方式分区进行施工组织。
根据各单元区底层淤泥的分布厚度,通过挖深控制仪确定绞刀下放深度。
横断面采取左右往复开挖,达到设计深度后施工船再往前移动,以确保疏浚后的施工质量能够满足设计要求。
挖至边线时,根据浓度显示仪适当增加抽吸时间,以确保将边线处的流动泥土清除干净。
应控制好定位桩台车每次向前移动的距离,以便做到疏浚泥迹相重叠,避免漏挖现象出现。
施工过程中,加强水深检测,每天必须至少有3次船艏、船舯、船艉两侧水砣测深记录及24小时潮位收取记录。
同时根据分层分条开挖情况,每完成一条需进行水陀测深(测点间距不大于50m),并按要求记录。
根据测深情况分析施工质量,严禁漏挖现象发生。
另外,施工期间加强回淤观测,根据观测结果预留备淤深度,确保一次成槽到位,减少扫浅时间。
四、质量控制
1、强化职工的质量观。
在工程施工过程中,要求施工人员自始至终都要树立牢固的质量意识,树立“质量第一,预防为主”的观点。
在施工现场,我们将根据不同情况设立各种各样的警示牌、企业宣传牌,形成全方位加强质量管理的氛围,并进行质量培训。
在施工的过程中,全面贯彻“质量第一”的方针。
2、对各部门、不同岗位及工种加强技术业务培训。
提高职工的业务水平和综合素质。
为保证工程质量,要求各相关部门严格按技术规范和设计图纸进行施工,并服从监理工程师的各种指令和要求。
3、搞好工程质量评定工作,对已完工段要及时收集原始资料,及时报请监理工程师和业主等有关方面的人员进行验收评定,并按有关规定对完工部分的资料进行整理归档,为工程竣工及验收奠定基础。
4、每月召开一次质量检查和质量例会,集中总结、评比、处理当月的质量管理问题。
五、安全控制
1、所有现场人员必须佩戴安全帽,穿救生衣;
2、在现场设立安全警示牌,严禁非施工人员进入施工现场;
3、对施工设备、设施及器材,设备管理员进行定期检查、检验,确保其性能有效。
对于需维修、更换的设备,应及时进行维修和更换;
4、现场人员严禁酒后上岗;严禁在现场穿拖鞋;
5、注意与当地气象部门的联系,便于及时采取措施避风,雨期、台风季节施工应注意收集气象预报,做好防台防暴雨工作。
六、环境保护注意事项
1、在施工过程中,要减少污染物的发生和扩散;
2、施工机械修理、维修设备须有防污设备。
施工机械设备的清洗产生的污水须有控制措施;
3、减少相关人员在噪声环境中的暴露时间,以减轻噪声对人体的危害。
