发电机大修检修文件包概论

合集下载

发电机检修文件包

发电机检修文件包

2010年#6机组C级检修#6发电机检修文件包批准:审核:编制:生产技术部平顶山姚孟发电有限责任公司二〇〇九年十二月中国电力姚孟发电有限责任公司检修文件包编号:U601C-2010-DQ-DJ-01#6发电机检修姚孟发电有限责任公司2009年12月15日U601C检修文件包项目编号:U601C-2010-DQ-DJ文件准备:工作负责人:文件包编号:U601C-2010-DQ-DJ-01文件包内容: #6发电机序号内容清单打“√”份数1.工作指令2.质量安全计划3.检修规程4.检修记录5.检修报告6.异常项/不符合项报告表7.再鉴定程序表8.再鉴定记录表9.检修文件包修改建议表10. 经验反馈单11.中国电力姚孟发电有限责任公司工作指令生产工作文件生效印作业编号:U601C-2010-DQ-DJ-01设备名称:#6发电机检修项目:发电机检修检修级别:□A □B ■C □D设备型号:设备位置:#6机组工作描述:1、办理工作票2、发电机置换氢气,打开励侧端盖,清理发电机膛内和出线室密封油,配合汽机更换密封瓦3、发电机冷却器清扫及水压试验,漏氢点处理4、发电机本体及干燥器查漏氢处理5、发电机拆、接接头6、发电机励磁系统#5整流柜更换风机7、安装、修后试验质量验收工作条件:动火票: Y□ N■脚手架: Y■ N□拆除保温: Y□ N■吊车使用: Y■ N□其它(具体说明):工作目标:1、各项技术指标达到设计值;2、检修质量达到姚电公司#5、6机《电气设备检修质量标准》的要求。

修前交底:1、发电机及相关设备漏氢点本次检修需全部找出并消除2、检查发电机是否有未安装部件,如有本次检修全部补齐。

注意事项:A.危险点(危害):1、人身触电;2、起重吊物、高空作业;3、重物砸伤;4、设备损坏,氢气爆炸。

B.环境:1、发电机膛内油污清理,清理后废物处理。

2、冷却器清扫及水压试验后废水排放。

施工单位:姚电检修电气专业姓名日期开工时间:工作负责人:策划人预计工日:204工日实际工日:审核人配合工种:□保温■起重□焊接□土建■其它批准人完工后返回信息:□质量验收已完成□现场已清理□工作票已执行工作负责人签字/日期检修单位验收签字/日期质检部门验收签字/日期中国电力姚孟发电有限责任公司质量安全计划生产工作文件生效印检修项目:# 发电机检修设备位置:#5、6汽机房13米平台验收标准:1、发电机检修规程;2、#5、6发电机、励磁机图纸。

#2发电机大修作业文件包001

#2发电机大修作业文件包001
4 1 2
型号
数量
塞尺 300mm 测定转子间隙专 75 毫米 用工具 游标卡尺 200mm
工作负责人确认以上工器具准备齐全、可用后签字:
日期:
7
国投大同电厂
#2 机组发电机 大修作业文件包 资源准备
检修所需试验器具及电动工器具准备 序 型号 数量 工具名称 号
GXZ250/35.55 CTGXZ250/0.22 TDGC25/0.22 GS-F ZGS—S KD2678 型 3393 DT-9208 JTF-200 FDG ETM-62 型 100℃ 100A 1000V 4m2 5000W 250V 30A 1000K 3393 DT-9208 50/5 毫秒 QJ44 100m 1 1 1 1 3 1 1 1 2 1 1 1 2 2 100 1 1 1 1 1 2 1 2 1 1 1 1 4 1
型号
ф12、20、28、 30 150 13 件 15 件 1镑 5镑 100mm 250mm 300mm 200mm 150mm 13 件 200mm 专用 专用
数量
各2 1 10 1 2 2 2 2 2 2 2 1 2 1 1 1
序 号
1 2 3 4 5 6 7 8 9 10 11
工具名称
型号
检修所需测量用具准备 序 数量 工具名称 号
8
国投大同电厂
#2 机组发电机 大修作业文件包 资源准备
检修所需参考图纸资料
资料名称 《135MW 机组电气专业检修工艺规程》 《汽轮发电机产品说明书》 发电机交接试验报告 电业安全规程 2011 版 发电企业设备检修导则 DL / T 838—2003
版次:A 2013 年#2 机组大修使用 有效
2

发电机大修检修文件包

发电机大修检修文件包

.专业资料分享..WORD完美格式.检修作业文件包600MW发电机组#1机组发电机A修作业文件包批准:审定:审核:编写:国电××发电有限公司2010年5月国电××发电有限公司#1机组发电机A修作业文件包版次:12010年#1机组A修使用有效目录序号内容页码1 目录 12 前言 23 概述 34 检修文件包附件目录 45 修前设备状态检查与诊断 56 工作所需工作人员计划 67 工作所需备品配件准备78 工作所需消耗性材料准备79 检修所需工器具准备710 检修所需测量用具准备711 检修所需试验器具及电动工器具准备712 检修所需参考图纸资料813 反事故技术措施计划914 质量检验验收及技术监督计划1015 安全风险分析以及预防措施1116 检修程序12~1317 设备品质再鉴定单1318 检修报告15~1819 检修情况记录1920 设备质量缺陷报告2021 不符合项报告2122 设备试运行申请单2223 反事故技术措施回执单231国电××发电有限公司#1机组发电机A修作业文件包版次:12010年#1机组A修使用有效前言为认真贯彻执行《发电企业设备检修导则》、《中国国电集团公司燃煤机组检修管理办法(A版)》,落实“预防为主,计划检修”的方针,强化检修过程控制,实现检修作业标准化、规范化、程序化和高效化的要求,以全面提升检修管理水平,特制定本检修作业文件包。

1. 编制说明1.1 本检修作业文件包包括了“前言、概述、检修资源准备、质量检验验收及技术监督计划、安全风险分析与预防措施、检修工序及质量要求、设备再鉴定、检修报告、设备质量缺陷报告、不符合项报告”等内容,为检修实现全过程规范化管理提供支持材料。

1.2 本检修作业文件包适用于600MW机组#1机发电机标准A级检修及类似于A级检修性质的检修。

1.3 本检修作业文件包的消耗材料计划根据《发电设备标准A修材料消耗》并结合设备修前状态诊断编制。

发电机组检修作业文件包的编制

发电机组检修作业文件包的编制

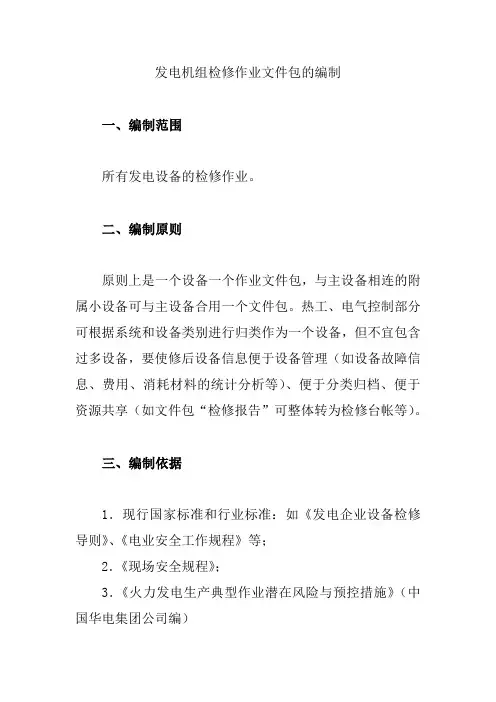

发电机组检修作业文件包的编制一、编制范围所有发电设备的检修作业。

二、编制原则原则上是一个设备一个作业文件包,与主设备相连的附属小设备可与主设备合用一个文件包。

热工、电气控制部分可根据系统和设备类别进行归类作为一个设备,但不宜包含过多设备,要使修后设备信息便于设备管理(如设备故障信息、费用、消耗材料的统计分析等)、便于分类归档、便于资源共享(如文件包“检修报告”可整体转为检修台帐等)。

三、编制依据1.现行国家标准和行业标准:如《发电企业设备检修导则》、《电业安全工作规程》等;2.《现场安全规程》;3.《火力发电生产典型作业潜在风险与预控措施》(中国华电集团公司编)4.检修工艺规程5.厂家图纸及说明书6.检修项目及技术监督、反错、节能等各项计划四、编制方法以XXXMW机组热控专业大机ETS系统标准项目大修作业为例(检修作业文件包范本参见附录10—1),说明如下:(一)检修作业文件包封面封面上部为文件包名称,应注明机组类型、机组号、设备名、检修等级等。

封面中部为检修作业文件包编、审、批人员签名,只有通过审批手续的文件包,才能有效,才可下发执行。

检修文件包安全风险分析部分由安全管理部门安全专工编写,其余部分由设备管理部门点检员编制。

检修文件包由安全管理部门主任、设备管理部门点检长和技术管理部门专工分别对安全、技术部分进行审核。

检修文件包由技术管理部门主任审定(安全风险分析部分除外)。

检修文件包由检修副总工程师批准。

封面下部为检修作业文件包使用单位和编写日期。

(二)检修作业文件包的目录目录页包括序号、内容、页码等。

(三)前言检修作业文件包的前言涵盖了文件包编制说明、编制目的、确保目标、设备结构概述。

编制说明应对文件包包含内容、编制依据进行说明,确保目标为设备检修过程中及修后达到的设定目标,设备结构概述是对设备结构的简略介绍。

(四)概述检修文件包正文的第一页为“概述”页,是对检修工作任务总体的概略性介绍。

概述包括检修作业文件包编号、检修计划名称、检修等级、检修项目类型、验收方式、技术监督项目、项目变更情况、质检点设置、反措项目、设备异动项目、再鉴定情况、质量缺陷报告统计、不符合项统计、检修工作内容、计划时间和实际时间、文件包接受单位、工作负责人等内容。

发电机检修文件包剖析

发电机检修文件包剖析

兴澄特钢一热电50MW抽汽凝汽式汽轮机组 1#发电机检修作业文件包
批准:
审定:
审核:
编写:
年月日
版次:第1版三检修工序卡页码:8/13 工序1 准备工作
1.1准备好发电机检修所要用的专用工器具及所需更换的备品备件,并放于指定位置。

1.2准备好发电机大修所前试验要用的仪器仪表,运至指定位置完成接线调试。

工序2 检查和清扫定子绕组引出线及套管
工序3 检查紧固螺丝和清扫端部绕组绝缘,绑线,隔木(垫块)等
要求:螺丝紧固;端部绕组绝缘,绑线,隔木(垫块)等无油污、无锈痕、漆膜无脱落。

工序4 检查和清扫通风沟及通风沟处的槽部线棒绝缘,检查槽楔、铁芯、绑线、支架等部位并处理
工序5 检查及清扫灭火装置
工序6 对定子进行预防性试验
工序7发电机抽转子
工序8转子的检修和试验
工序9 检查和清扫转子,检查套箍嵌装处情况
工序10 对转子进行预防性试验
工序11发电机穿转子
工序12发电机气密试验
工序13发电机大修后试验
工序14现场文明生产验收情况:(设备卫生、保温、标牌、杂物等)
工序15检修发现问题处理情况
兴澄特钢一热电检修文件包
附件 (可选):。

#2发电机(电气一次部分)检修文件包QYJHF-DQYC-001

#2发电机(电气一次部分)检修文件包QYJHF-DQYC-001

3. 在梯子上工作时要有可靠的
在无人扶持梯子上工作或两人以上在梯
防滑措施,且有专人扶持。
子上工作
风险:砸伤、碰伤
1. 垃圾、工具及时清理
成因: 1. 人员搬运搬抬重物配合不当 2. 地面湿滑,人员滑跌
2. 采用合理的搬运方式

3. 工作负责人做好现场监护
按规程使用工器具。
3. 机械伤害
作业人员已学习并掌握以上内容,在工作中执行相应的防范措施! 工作班成员签名:
日期: 签名
编写 蒋佳骅
审核
批准
工作负责人
质量安全计划
设备名称
高河一级#2 发电机
序 号
工作内容
工作负责人
检修方质检员/安 全授权人员
签名 日期 签证点 签名 日期
1 熟知文件包内容
2 备品材料、工器具及检修场地准备
W1
3 办理检修工作票
SW1
4 定子、转子修前预防性试验
H1
5 转子引线接头处理
H2
脚手架 Y □ N ■ 拆除保温 Y □ N ■
围栏设置 Y □ N ■
3、风险分析:Y ■ N □
检修计划 计划检修时间:年 月 日 时 至 年 月 日 时 实际检修时间:年 月 日 时 至 年 月 日 时
4、品质再鉴定/试验:Y □ N ■
预计总工日:
签名 日期
文件准备
实际工日:
工作负责人
作业步骤 现场准备 工作票
检修规程
第3页 共9页
5.7.1.1 定子绕组绝缘电阻、吸收比及极化指数测试。
5.7.1.2 定子绕组直流耐压试验和泄漏电流测试。
5.7.1.3 定子绕组交流耐压测试
5.7.1.4 转子绕组绝缘电阻测试。

300MW机组发电机检修文件包

300MW机组发电机检修文件包

300MW机组发电机A级检修文件包1范围本指导书适用于300MW机组发电机A级检修工作2本指导书涉及的文件、技术资料和图纸下列文件中的条款通过本规范的引用而成为本规范的条款。

凡是注日期的引用文件,其随后所有的修改单或修订版均不适用于本规范,然而,鼓励根据本规范达成协议的各方研究是否可使用这些文件的最新版本。

凡是不注日期的引用文件,其最新版本适用于本规范。

发电机使用说明书及技术图纸3安全措施3.1严格执行《电业安全工作规程》。

3.2电气工作票已许可, 发电机油水系统隔离,发电机本体热工相关测点已拆除。

3.3解体前确认各项安全措施已全部执行,脚手架经过验收合格,各种起重工具检验合格,具备工程开工条件。

3.4所有工作人员对技术交底、安全措施交底、安全组织措施交底、岗位分工、危险点分析及控制预防措施均已熟悉并确认签字。

3.5检修设备区域设置好临时围栏,地面铺好胶皮。

向汽机、热工等相关部门班组发出开始检修通知。

3.6现场和工具柜工具、零部件放置有序,行车起吊,必须有专业人员指挥、监护。

3.7所带的常用工具、量具应认真清点,绝不许遗落在设备内。

3.8起吊重物前检查起重工具是否符合载荷要求。

起吊重物时,下面严禁有人站立或行走,吊装区域设置围栏。

高处工作时,工作人员应系好安全带,并将安全带系在牢固可靠的地方。

3.9当天检修任务结束后一定要将检修所用临时照明电源断开。

3.10参加检修的人员必须熟悉本作业指导书,并能熟记熟背本书的检修项目,工艺质量标准等。

3.11参加本检修项目的人员必需安全持证上岗,并熟记本作业指导书的安全技术措施。

3.12开工前召开专题会,对各检修参加人员进行组内分工,并且进行安全、技术交底。

4备品备件清单5现场准备及工器具5.1现场准备235.2工作准备☐ 检修作业现场地面按工作区域划分场地,属瓷砖地面全铺胶皮,做好作业区的物理隔离。

☐ 开工前组织工作成员学习作业文件,对成员进行分工,并进行安全和技术交底,工作组成员应熟知工作内容及危险点的控制措施,掌握本检修文件包全部内容。

高压电机检修文件包

高压电机检修文件包

高压电机检修文件包【高压电机检修文件包】一、文件包概述高压电机检修文件包是用于指导和记录高压电机检修工作的一套标准化文件集合。

该文件包包括了检修前的准备工作、检修过程中的操作规范、检修后的验收标准等内容,旨在确保高压电机的安全运行和性能稳定。

二、文件包内容1. 检修前准备工作1.1 检修计划:详细描述高压电机检修的时间安排、人员配备和工作内容等。

1.2 安全措施:列明高压电机检修过程中需要注意的安全事项,包括穿戴个人防护装备、断电操作、通风设备等。

1.3 工具设备清单:列出高压电机检修所需的工具和设备清单,确保工作所需物品齐全。

2. 检修过程操作规范2.1 拆卸操作:详细描述高压电机拆卸的步骤和注意事项,包括拆卸顺序、拆卸工具的使用等。

2.2 清洗操作:介绍高压电机内部清洗的方法和注意事项,确保清洗过程彻底且不损坏电机内部零部件。

2.3 检测操作:描述高压电机各项性能指标的检测方法和标准,包括绝缘电阻、绝缘电压强度等。

2.4 维修操作:指导高压电机维修过程中可能出现的故障处理方法,包括更换损坏零部件、调整电机运行参数等。

3. 检修后验收标准3.1 功能测试:描述高压电机检修后的功能测试方法和标准,确保电机运行正常。

3.2 安全性验收:列明高压电机安全性验收的标准,包括绝缘电阻、接地电阻等指标的合格要求。

3.3 报告记录:要求对检修过程中的操作、测试结果、维修记录等进行详细记录,以备后续参考。

三、文件包使用方法1. 根据检修计划,组织人员查阅文件包中的检修前准备工作内容,确保准备工作的完备性。

2. 根据操作规范,进行高压电机的拆卸、清洗、检测和维修等工作,确保操作规范的严格执行。

3. 检修完成后,根据验收标准进行功能测试和安全性验收,确保高压电机的性能和安全性达到标准要求。

4. 将检修过程中的操作、测试结果、维修记录等详细记录在报告中,以备后续参考和追溯。

四、文件包的意义和价值1. 标准化文件包能够提供一套统一的操作标准,避免操作人员因个人经验差异导致的操作不一致性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
密封胶
53351TG

5
3
密封垫
TN9001

1
4
氢冷密封垫
5B174.331

20
5
自封堵头
WH-5A454.618

5
6
电刷
5.578.586

144
7
8
9
工作所需消耗性材料准备
序号
名称
规格型号
单位
数量
单价
编码
1
煤油
千克
30
2
松动液

5
3
毛刷
2寸

10
4
白布

50
5
密封脂
1587

5
6
白绸布

20
3.1确保#1机发电机检修全过程无不安全因素发生。
3.2确保#1机发电机检修项目的验收率、合格率为100%,质量评价为“优秀”。
3.3实现#1机发电机修后一次性启动成功,达到修后连续运行180天无故障。
3.4确保#1机发电机修后氢气泄漏量小于10立方米/天。
3.5实现#1发电机修后#7#8#9瓦振动小于0.076mm。
#1机组发电机
A修作业文件包
版次:1
2010年#1机组A修使用有效
资源准备
工作所需工作人员计划
检修人员和配合人员
需用人数
需用工时
统计工时
专责工
1
80
作业工
4
320
临时工
6
480
电焊工
1
8
架子工
2
16
试验工
备注
统计工时=需用人数×工时
工作所需备品配件准备
序号
名称
规格型号
单位
数量
单价
编码
1
氢气冷器

1
2
18
检修报告
15~18
19
检修情况记录
19
20
设备质量缺陷报告
20
21
不符合项报告
21
22
设备试运行申请单
22
23
反事故技术措施回执单
23
国电
蚌埠发电有限公司
#1机组发电机
A修作业文件包
版次:1
2010年#1机组A修使用有效
前言
为认真贯彻执行《发电企业设备检修导则》、《中国国电集团公司燃煤机组检修管理办法(A版)》,落实“预防为主,计划检修”的方针,强化检修过程控制,实现检修作业标准化、规范化、程序化和高效化的要求,以全面提升检修管理水平,特制定本检修作业文件包。
附件目录
1
质量缺陷报告单(示意)
2
不符合项报告(示意)
3
设备试运行申请单(示意)
4
反事故措施回执单(示意)
国电
蚌埠发电有限公司
#1机组发电机
A修作业文件包
版次:1
2010年#1机组A修使用有效
修前设备状态检查与诊断
设备状态:
1、#1发电机运行状况基本正常,发电机内部存在轻微漏油,每天励侧排污管排油约20克左右2、发电机出线温差A,温度为36℃.31℃.28℃.3、励磁A室进风滤网积灰.4、最近,上海生产的QFSN-600-2型发电机出现多台励侧端部因铁芯松动,导致线圈损坏现象,本次A修作为检查重点。
1.编制说明
1.1本检修作业文件包包括了“前言、概述、检修资源准备、质量检验验收及技术监督计划、安全风险分析与预防措施、检修工序及质量要求、设备再鉴定、检修报告、设备质量缺陷报告、不符合项报告”等内容,为检修实现全过程规范化管理提供支持材料。
1.2本检修作业文件包适用于600MW机组#1机发电机标准A级检修及类似于A级检修性质的检修。
检修建议:
发电机解体,抽转子,检查收紧发电机定转子线圈、铁芯;检查清理测量研磨轴瓦密封瓦;发电机线圈检查试验;氢气冷却器密封情况检查试验,更换氢气冷却器,发电机密封结合面更换密封垫;清扫出线箱积灰,检查出线接点紧固.,检查更换励磁碳刷,清扫励磁A室通风网,.检查A轴接地碳刷情况。
检查人:日期:
国电
蚌埠发电有限公司
1.6本检修作业文件包需经设备部审核,总工程师(生产副总经理)批准后方可使用。
2.编制目的
2.1有利于检修项目管理,规范检修作业行为,便于检修管理全过程控制,确保#1机发电机修后存在缺陷消除,指标符合要求。
2.2有利于检修方执行,提供完善、标准、规范的检修作业程序。
2.3有利于检修资料归档。
3.确保目标
检修作业文件包
600MW发电机组
#1机组发电机A修作业文件包
批准:
审定:
审核:
编写:
国电蚌埠发电有限公司
2010年5月
国电
蚌埠发电有限公司
#1机组发电机
A修作业文件包
版次:1
2010年#1机组A修使用有效
序 号
内 容
页 码
1
1
2
前言
2
3
概述
3
4
检修文件包附件目录
4
5
修前设备状态检查与诊断
5
6
工作所需工作人员计划
国电
蚌埠发电有限公司
#1机组发电机
A修作业文件包
版次:1
2010年#1机组A修使用有效
概述
检修文件包编号
B-6-DQ001
检修计划名称
#1机组A级检修B标段第六项#1发电机大修
检修等级
A级
检修项目类型
标准项目
技术监督项目
电气监督2个
实际完成
质检点设置
H点计划15个
W点计划15个
实际完成
反措项目
有□个,无□
设备型号
QFSN-600-2
设备编码
检修地理位置
#1机组13.7米层
计划开工时间
2010.9.15
计划完成时间
2019.11.10
实际开工时间
实际完成时间
工作接受单位
工作负责人
国电
蚌埠发电有限公司
#1机组发电机
A修作业文件包
版次:1
2010年#1机组A修使用有效
文件包附件目录
序号
项目内容(工序描述)
6
7
工作所需备品配件准备
7
8
工作所需消耗性材料准备
7
9
检修所需工器具准备
7
10
检修所
7
12
检修所需参考图纸资料
8
13
反事故技术措施计划
9
14
质量检验验收及技术监督计划
10
15
安全风险分析以及预防措施
11
16
检修程序
12~13
17
设备品质再鉴定单
13
7
砂纸
实际完成
设备异动项目
有2个,无□
实际完成
项目变更情况
有□个,无□
实际完成
不符合项统计
有□个,无□
质量缺陷报告统计
有1个,无□
是否需要再鉴定
品质再鉴定有□个,无□;功能再鉴定有□个,无□
工作票号
检修工作描述
#1机组发电机A修
检修工作内容
发电机解体,抽转子,检查收紧发电机定转子线圈、铁芯;检查清理测量研磨轴瓦密封瓦;发电机线圈检查试验;氢气冷却器密封情况检查试验,更换氢气冷却器,发电机密封结合面更换密封垫;清扫出线箱积灰,检查出线接点紧固.,检查更换励磁碳刷,清扫励磁A室通风网,.检查A轴接地碳刷情况,
1.3本检修作业文件包的消耗材料计划根据《发电设备标准A修材料消耗》并结合设备修前状态诊断编制。
1.4本检修作业文件包的危险点分析以及防范措施根据《电业安全工作规程》、《现场安全规程》、《火力发电厂危险点分析及预控措施》,并结合现场实际情况编制而成。
1.5本检修作业文件包的设备检修工序及质检点、技术监督设置参考《发电机组A检修标准项目和验收质量标准600MW机组电气专业》,并结合中国国电集团公司部分企业相关资料编制而成。
