彩色铝合金护栏施工组织设计

合集下载

护栏安装施工组织设计方案

护栏安装施工组织设计方案

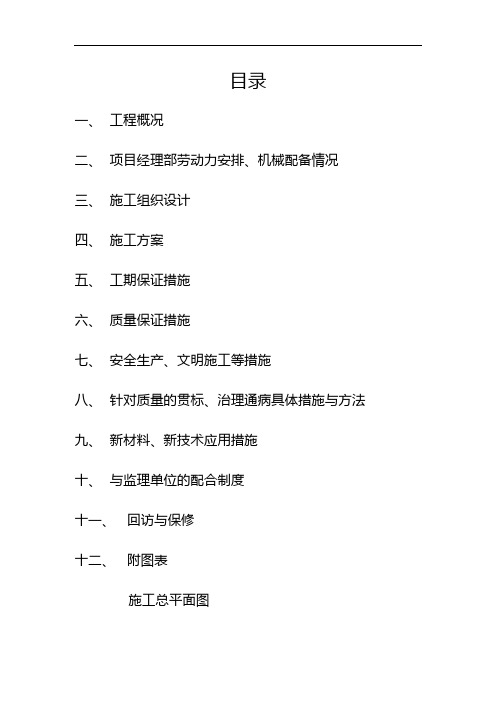

目录一、工程概况二、项目经理部劳动力安排、机械配备情况三、施工组织设计四、施工方案五、工期保证措施六、质量保证措施七、安全生产、文明施工等措施八、针对质量的贯标、治理通病具体措施与方法九、新材料、新技术应用措施十、与监理单位的配合制度十一、回访与保修十二、附图表施工总平面图工程进度计划图表一、工程概况项目名称:高密市凤凰大街(家纺路-月潭路)中心护栏安装工程建设地点:高密市凤凰大街(家纺路-月潭路)本次招标的家纺路-月潭路中心护栏安装工程按一个标段划分。

高密市凤凰大街(家纺路-月潭路)长约1200米,家纺路-月潭路中心护栏安装工程主要包括铁质护栏等项目的施工。

二、项目经理部劳动力安排、机械配备情况(一)、劳动力组织管理及进场按照施工组织进度计划安排,统筹规划、统一调度、有目标有计划的安排施工人员进场。

根据工程特点建立专业技术培训制度,调集较多的施工机械操作员、技术员及管道施工员等,进行专业技能培训,提高遵纪守法意识和法制素质,带动精神文明和物质文明建设。

(二)、劳动力计划我公司为本工程拟投入的劳动力情况详见《劳动力计划表》根据工作内容,劳动力按工种组建,专业班组按流水作业的要求顺序进场单位:24 人(三)、农忙季节及节假日劳动力保证措施1.发挥项目经理部党、政、工、团的组织作用,党、团员的模范带头作用,树立工期意识,与全体施工人员一起奋斗在工地;2.实行经济责任制,制定节假日和农忙时节保证劳动力,确保工期进度的奖罚措施;3.由项目经理部首先解决好工人的后顾之忧:从资金上、物质上保证一线职工的正常开支,并保证吃饱吃好;对坚持上班的职工,提前预发工资,以保证部分人员农忙时节的用款需要;4.合理安排工序调配劳动力,保证该工程总工期的需要;对在农忙时节确因难以克服困难无法参加一线施工所造成的劳动力减员,要提前作好摸底排队工作,具体落实到人,尽早计划安排,协调好劳动力,达到不减员、不减速,对业主的总交工日期雷打不动;5.在全公司范围调集劳动力,满足农忙期间的施工需要。

铝合金门窗阳台栏杆施工组织设计

铝合金门窗阳台栏杆施工组织设计

XXXX铝合金门窗、阳台栏杆工程施工组织设计编制:___________________审核:____________________审定:____________________XXXXX 工程有限公司20xx年XX月XX日目录一、工程目标二、工程概况三、编制依据四、项目部组织机构及职责五、工期保证措施六、保证安全施工措施七、降低成本措施八、施工方法及技术措施九、铝合金阳台栏杆安装十、成品、半成品保护措施十一、专项安全文明施工十二、验收十三、附表附表一拟投入的主要施工机械设备表附表二项目部人员名单附表三进度计划横道图一、工程目标1、工程质量目标:严格按国家现行有效的相关施工及验收规范组织施工,以《建筑工程施工质量验收统一标准》,达到国家施工验收规范标准,创优质工程。

2、工期目标:我们本着紧前不紧后的原则,充分利用长期积累的一些成功经验进行进度控制。

3、安全生产目标:在整个施工过程中杜绝各种重大伤亡、火灾事故,努力减少轻伤事故发生。

4、文明施工目标:严格执行建设部颁发的施工现场管理规定,科学合理布置和管理整个施工现场,创建出一流的文明工地。

5、服务目标:重合同、守信誉,服从业主的管理,接受工程监理的监督,为其开展工作提供便利。

6、协调目标:认真做好内外关系的协调工作,主动与各有关单位协调并争取得到其大力支持与配合,确保工程按计划顺利实施。

二、工程概况1、工程名称:xx 住宅小区铝合金门窗、阳台栏杆工程2、建设单位:xxxx 房地产开发有限公司3、监理单位:xxxx 监理公司4、施工单位:xxxx 装饰工程有限公司5、工程地址:xxxxxx6、工程范围:B、C、D 户型的2-5、14、16-22栋铝合金门窗及阳台栏杆7、工程量:住宅小区门窗约9000m2,阳台栏杆约2500m三、编制依据1、xxx 住宅小区铝合金门窗、阳台栏杆工程施工合同要求。

2、根据xx 住宅小区铝合金门窗、阳台铝合金玻璃栏杆工程施工图、建施图以及现场实际情况进行编制。

铝合金护栏施工方案

铝合金护栏施工方案

铝合金护栏施工方案1. 概述铝合金护栏是一种常见的道路交通设施,广泛用于高速公路、城市道路和桥梁等地方。

它具有耐候性好、稳定性强、施工方便等特点,因此被广泛应用于道路护栏建设中。

本文将介绍铝合金护栏的施工方案,并提供一些注意事项和建议。

2. 施工材料和工具•铝合金护栏:选择符合国家标准的优质铝合金材料,确保其抗腐蚀、抗冲击能力等性能满足要求。

•主杆和立柱:使用焊接制作的铝合金管材。

主杆要具有足够的强度和稳定性,确保护栏的牢固性。

•连接件和固定件:选择符合国家标准的铝合金连接件和固定件,确保连接牢固、稳定。

•施工工具:电动扳手、焊接机、量具、螺丝刀、扳手等。

3. 施工步骤(1) 准备工作在施工前,需要进行准备工作,包括: - 测量占地:确定护栏的长度和高度,并测量施工现场的地形地貌,以便进行合理布局。

- 采购材料:根据测量结果,计算所需的铝合金护栏材料和配件,并提前采购。

- 梳理施工方案:根据测量结果和设计要求,制定详细的施工方案,包括护栏的布局、立柱的设置、连接件的安装等。

(2) 建立主杆在施工现场按照设计方案确定主杆的位置,并根据需要进行挖孔。

将主杆嵌入孔中,确保其立稳,并用水平仪调整其水平度。

使用焊接机将主杆与地面固定,确保牢固性。

(3) 安装立柱根据设计方案,在主杆上安装立柱。

立柱的数量和距离根据道路的宽度和安全要求确定。

使用焊接机将立柱与主杆连接,确保连接牢固。

(4) 安装护栏安装护栏之前,需要先切割铝合金护栏材料,根据需要的长度进行处理。

在立柱上安装连接件,然后将护栏与连接件相连,并用螺丝刀将其固定。

根据需要,可以在护栏上设置反光标志,提高夜间行车的可见性。

(5) 完善施工施工完成后,需要对护栏进行检查和调整。

检查护栏的牢固性,确保无松动现象。

如果有需要,可以使用扳手等工具进行调整。

检查护栏的外观质量,如有划伤或变形等情况,需要进行修复或更换。

4. 注意事项(1) 安全施工在施工过程中,施工人员必须戴好安全帽、防护服等个人防护装备。

护栏工程施工组织设计方案

护栏工程施工组织设计方案

护栏工程施工组织设计方案1. 引言护栏工程施工组织设计方案是针对某一具体护栏工程项目的施工组织设计方案,旨在保证工程施工的安全、高效和顺利进行。

本文介绍了护栏工程施工组织设计的目的、范围、相关法规,以及组织设计方案的内容和实施计划。

2. 目的本文的目的是为了确保护栏工程施工过程中的安全性、质量和进度,防止发生安全事故和质量问题,提高工程施工效率和产品质量。

3. 范围本文的范围适用于某一具体护栏工程项目的施工组织设计,包括施工组织结构、施工方案、施工人员安排等内容。

4. 相关法规在进行护栏工程施工组织设计时,需要遵守以下相关法规:•建设法律法规•建设工程施工安全规程•建设工程质量管理条例•建设工程施工质量验收规程5. 组织设计方案内容5.1 施工组织结构施工组织结构是指在护栏工程施工期间,负责协调各方合作、安排人员和资源、监督施工进度和质量的组织机构。

施工组织结构应包括以下角色:•项目经理:负责项目的整体管理和协调,包括施工进度、质量和安全管理。

•技术负责人:负责护栏工程的技术指导和质量控制。

•施工队长:负责具体施工过程的组织和协调。

•安全监督员:负责施工现场的安全监督和事故预防。

5.2 施工方案施工方案是指护栏工程施工的具体步骤和方法。

施工方案应包括以下内容:•施工方法:包括材料采购、施工设备的选择和使用、施工工艺等。

•施工工序:按照施工步骤和任务划分工作,并确定时间节点和负责人。

•安全措施:包括施工现场的安全标识、警示标志、防护设施等。

•质量控制:包括施工过程中的质量检查和验收。

5.3 施工人员安排施工人员安排是指确定各个施工岗位的人员数量和职责。

施工人员安排应考虑以下因素:•职责分工:明确各个施工岗位的职责和工作内容。

•人员数量:根据工程规模和施工周期确定合适的人员数量。

•培训需求:根据施工工艺和要求确定人员的培训需求,并进行相应培训。

6. 实施计划本文的最后一部分是护栏工程施工组织设计方案的实施计划。

住宅工程铝合金门窗护栏工程施工组织设计

住宅工程铝合金门窗护栏工程施工组织设计

住宅工程铝合金门窗护栏工程施工组织设计目录一、编制说明 (4)1、编制说明 (4)2、编制目的 (4)二、工程概况 (5)三、施工部署及组织 (5)1、施工特点 (5)2、工程目标 (6)3、施工项目管理组织建制 (7)4、工程质量保证体系 (9)四、施工准备 (9)1、工程安装施工概况 (9)2、施工前期准备程序 (9)五、铝合金门窗、护栏施工工艺 (12)1、铝合金窗制作前的施工准备 (12)2、制作方法 (13)3、铝合金窗安装 (14)4、玻璃安装 (16)5、窗前护栏施工工艺 (17)六、质量要求与验收标准 (17)七、工期保证措施 (19)1、技术保证措施 (19)2、劳动力保证措施 (20)3、机械设备保证措施 (20)4、施工进度控制保证措施 (21)5、组织保证措施 (21)6、加快进度、赶工措施 (24)八、产品管理及产品保护 (24)九、安全保证措施 (26)十、施工质量保证措施 (28)十一、现场文明施工、环境保护措施 (31)一、编制说明一)、编制依据●《建筑设计防火规范》GBJ16-87(修订本)●《建筑物防雷设计规范》GB50057-94●《铝合金窗》GB/T5479-2003●《铝合金门》GB/T5478-2003●《高层民用建筑设计防火规范》GB50045-95●《建筑工程施工质量验收统一标准》GB 50300-2001●《建筑装饰装修工程质量验收规范》GB 50210-2001●《铝合金建筑型材》GB/T5237-93●《建筑玻璃应用技术规程》JGJ113-97●贵州省建筑设计研究院提供的门窗大样图●某新区碧潭园2Ba、2Da标段铝合金门窗、百叶窗工程招标文件●甲方提供的施工条件和总工期要求●ISO9001国际质量标准二)、编制目的本施工组织设计是对某新区碧潭园2Ba、2Da铝合金门窗、百叶窗工程中的“铝合金门窗、百叶窗”工程在施工组织、施工管理、劳动力组织、材料设备供应、施工工艺、进度计划、质量安全措施等方面作出详细、周全的规划设计,使本工程在装饰施工的全过程中,各个环节始终处于受控状态,达到高质量、高标准、高速度地完成本工程,使业主称心满意。

铝合金门窗阳台栏杆工程施工组织设计方案

铝合金门窗阳台栏杆工程施工组织设计方案

保利白云新城东区T5-T8栋铝合金门窗、阳台栏杆工程施工组织方案2013年5月15日广州行盛玻璃幕墙工程有限公司目录第一章前言1.1 编制依据1.1.1 国家和行业颁布的有关现行设计和施工规范及标准1.1.2 我公司企业标准、质量手册及程序文件等相关文件1.1.3 我司现有施工力量和技术装备1.1.4 我司在其他类似工程施工中的经验总结1.2 编制原则1、认真贯彻国家工程建设的法律、法规、规程、方针和政策。

2、严格执行工程建设程序,坚持合理的施工程序、施工顺序和施工工艺。

3、坚持又好、又快的原则,执行先进的工程管理理念,组织有节奏、均衡和连续的流水施工。

4、优先选用先进的施工技术、科学的施工方案、合理的实施规划,有效控制工程的安全、质量、进度、成本。

5、提高施工机械化、自动化程度、改善劳动条件,提高生产施工效率。

6、坚持“安全第一、预防为主”的方针和“企业负责、行业管理、国家监察、群众监督”的安全生产管理体制,完善安全文明施工和生态环境保护措施,杜绝重大安全事故,控制施工的噪声、粉尘及垃圾污染。

7、坚持“四节一保”的绿色施工原则,科学规划施工平面,尽可能利用永久性和组装式施工设施,减少施工占地;利用节能设施,减少能源损耗,做好雨水收集和水资源的循环利用;优化现场物资存放,减少库存和物资损耗。

第二章工程概况项目名称:保利白云新城东区T5-T8栋铝合金门窗、阳台栏杆工程工程地点:广州白云区原白云机场内建设单位:工程内容:包括铝合金门窗、空调百叶、飘窗护栏、商铺门窗、阳台栏杆、雨篷、飘窗护栏、幕墙等铝合金工程。

第三章施工概况3.1施工前期准备要点(1)前期准备步骤:①施工组织计划②专业设计③初步材料订购④现场场地准备⑤施工地配套准备⑥技术交底⑦进场前技术培训⑧现场反馈最终施工图及材料定货(2)前期准备程序:根据工程合同及招投标文件,以技术设计,材料管理为先导,争取在正式进场施工前解决技术及材料问题,以保证施工的顺利进行。

铝合金施工组织设计方案

铝合金施工组织设计方案摘要:铝合金作为一种新型建筑材料,具有重量轻、强度高、耐腐蚀等优点,在建筑领域得到广泛应用。

本文以广厦施工项目为例,制定了一个铝合金施工组织设计方案。

方案主要包括项目背景、施工组织设计要点、施工流程安排、安全管理措施等内容。

通过该方案的实施,可以提高工程施工效率,保证施工质量。

关键词:铝合金,施工组织设计,工程施工,安全管理一、项目背景广厦项目是一栋由铝合金建筑材料构成的高层建筑。

由于铝合金具有重量轻、强度高、耐腐蚀等优点,因此该项目采用铝合金作为主要建筑材料。

为了保证工程施工顺利进行,提高工程施工效率,需要制定一个科学合理的施工组织设计方案。

二、施工组织设计要点1.组织人员项目经理、技术员、施工人员等组成施工管理团队,负责项目的整体协调和管理。

2.施工设备采购适当的施工设备,如吊车、塔吊等,以提高施工效率。

3.施工队伍招聘经验丰富的施工队伍,确保施工质量,防止出现施工质量问题。

4.施工规划根据项目需要,制定详细的施工规划,确保施工进度和质量。

5.安全管理制定严格的安全管理制度,保证施工人员的安全,防止施工事故的发生。

三、施工流程安排1.施工准备阶段进行施工场地的准备工作,包括地基处理、土方开挖等。

2.主体结构施工阶段2.1铝合金构件的加工和制作对铝合金构件进行加工和制作,包括切割、焊接、打磨等工艺。

2.2铝合金构件的安装将制作好的铝合金构件进行安装,根据设计要求进行精确的定位和连接。

3.室内装修阶段进行室内装修工作,包括水电维修、瓦工、油漆等。

确保室内装修质量达到设计要求。

4.外立面施工阶段对外立面进行装饰处理,包括涂料、玻璃、幕墙等施工工艺。

5.竣工验收阶段对完成的工程进行竣工验收,确保工程质量达到标准。

四、安全管理措施1.施工现场设置安全警示标志,明确施工区域,以便施工人员和外来人员了解危险区域。

2.施工人员必须佩戴安全帽,严禁在高空作业时不穿防护带。

3.安装安全网和防护设施,防止坠落事故的发生。

栏杆施工组织设计

栏杆施工组织设计一、工程概况该栏杆施工项目位于大型住宅小区,包括大门栏杆、楼梯栏杆和阳台栏杆等部分。

项目总用时为30天,总工程量约为500米。

1.项目组织为了确保施工工期和质量,我们将组织一个专门的栏杆施工小组,负责该项目的施工管理和执行。

该小组由工程经理、项目经理、质量监督员和安全员组成。

2.材料准备2.1材料采购小组将负责采购所需的栏杆材料,包括不锈钢管、钢板、电焊机和喷涂材料等。

在采购过程中要确保材料质量可靠,并按照施工计划及时到货。

2.2材料运输采购来的材料需要及时运输到施工现场。

我们将与物流公司合作,制定合理的运输计划,并确保货物的安全运输。

3.施工工艺3.1施工流程栏杆施工的一般流程包括设计规划、测量标高、基础施工、栏杆安装和喷涂等。

我们将根据项目需求和实际情况,制定详细的施工流程,并安排适当的人力和设备进行施工。

3.2栏杆安装在栏杆安装过程中,我们将设计良好的基础结构,确保栏杆的稳固和安全。

同时,需要根据施工图纸进行栏杆的精确定位和安装,确保符合设计要求。

3.3喷涂栏杆安装完成后,需要进行喷涂处理,以增加栏杆的美观度和耐用性。

我们将使用合适的喷涂设备和材料,并确保涂层均匀和质量可靠。

4.工期安排4.1施工计划为了确保施工工期的紧凑和效率,我们将按照工程概况和施工情况,制定详细的施工计划。

在计划中包括每个施工环节的时间安排、人力需求和设备调度等。

4.2施工进度控制在施工过程中,我们将加强对施工进度的控制和监督。

通过每日的施工例会和工作记录,及时解决施工中的问题,并调整施工进度,确保工程按时完成。

5.质量与安全5.1质量控制我们将严格按照设计要求和施工规范进行栏杆施工。

在施工过程中,设立质量监督员,进行现场质量检查和记录,并及时解决施工中的质量问题。

5.2安全保障施工中我们将注重安全管理,制定详细的安全方案,并进行安全培训。

在施工现场设置安全警示标志,合理布置施工区域,并加强安全巡查,确保施工安全。

铝合金栏杆施工组织方案

本施工组织案是我公司为工程而编制的,是指导、组织施工的重要文件之一,是规和指导本工程铝合金栏杆的制作、运输、安装等分项从施工准备到竣工验收全过程的综合性文件。

1.发包提供的经过会审,并经政府主管部门批示的招标文档、施工图和技术文档;2.管理程叙文件、各项作业指导书、工作指引;3.我司现有施工经历和技术能力,以及经过验证的新技术;4.我司方案投入本工程施工的管理力量和各类资源;5.人民国现行的标准、行业规及地性标准〔包含但不限于〕:"建造术语" GB 5823"铝合金建造型材第 1 局部:基材""铝合金建造型材第4 局部:粉末喷涂型材" "铝合金建造型材第6 局部:隔热型材" "硅酮建造密封胶"GB/T14683-2003"建造用硅酮构造密封胶""聚氨酯建造密封胶""十字槽盘头自攻螺钉"GB845"建造物防雷设计规"GB50057-94"建造施工高处作业安全技术规"JGJ80-91 "施工现场暂时用电安全技术规"JGJ46-88 "建造施工安全施工检查标准"JGJ59-99 "施工企业安全评价标准""建造装饰工程施工及验收规""建造装饰装修工程质量验收规""建造工程施工质量验收统一标准"GB 5237.1-2004GB 5237.4-2004GB 5237.6-2004GB16776-2005 JC/T482-2003JGJ/T77-2003 JGJ73-91GB50210-2001GB50300-2001由我司技术部组织编写,技术负责人审核。

在实施过程中,如有工作量变更、合同条款变更及其它变动,施工组织设计将作相应调整,并呈报发包及总包,且以调整后的设计为准。

铝合金栏杆施工方案(完整版)

铝合金栏杆施工方案(完整版)1. 引言该施工方案旨在提供关于铝合金栏杆的详细施工步骤和要求。

根据项目的特点和要求,本方案确保了栏杆的质量和安全性,同时考虑施工的效率和成本。

2. 施工准备在开始施工之前,需要进行以下准备工作:- 确认栏杆的设计图纸和规格要求;- 准备所需的施工材料,包括铝合金材料、连接件、固定器材等;- 确定施工现场并进行必要的清理和平整。

3. 施工步骤3.1 栏杆的制作根据设计图纸和规格要求,制作铝合金栏杆的步骤如下:1. 将铝合金材料按照规格要求进行切割和加工;2. 对切割好的材料进行必要的打磨和修整,确保其光滑和无毛刺;3. 进行栏杆的装配,将各个部件连接并固定在一起。

3.2 栏杆的安装完成栏杆的制作后,进行栏杆的安装:1. 根据项目的实际情况,确定栏杆的安装位置和布置方式;2. 使用合适的固定器材将栏杆固定在预定的位置,确保其牢固稳定;3. 检查栏杆的安装质量,包括固定牢固性和垂直度等。

4. 安全措施在施工过程中,需要特别注意以下安全措施:- 工人需要穿戴符合要求的安全防护装备,如安全帽、手套和护目镜等;- 使用封闭式搭棚或安全网等措施,确保施工现场的安全;- 严禁在施工现场吸烟或使用明火。

5. 施工质量控制为确保栏杆施工质量,需要进行以下质量控制措施:- 在施工过程中进行必要的自检和互检,确保栏杆的尺寸和制作工艺符合要求;- 对栏杆的安装质量进行检查和验收,如固定牢固性、垂直度和表面质量等。

6. 施工验收栏杆施工完成后,需要进行施工验收,包括以下内容:- 对栏杆的外观质量进行检查,如表面光洁度、划痕和氧化情况等;- 进行栏杆的功能性测试,确保其满足使用要求;- 对施工过程中遗留的问题和不足进行整理和修复。

7. 总结本文档提供了一个铝合金栏杆施工方案的完整版,包括制作、安装、安全措施、质量控制和施工验收等内容。

遵循该方案,将能够保证栏杆的质量和安全性,达到预期的效果。

在施工过程中,应严格按照本方案的要求进行操作,并根据实际情况进行必要的调整和改进。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

彩色铝合金护栏施工组织设计郑州渲润护栏有限公司ZHENGZHOU XUANRUN FENCE CO.,LTD目录1.编制说明---------------------------------1 2.工程概况及特点---------------------------1 3.彩铝护栏的确认---------------------------2 4.工程项目部职责---------------------------2 5.施工组织管理结构图-----------------------3 6.现场准备及相关单位联调-------------------3 7.文明施工安全保障-------------------------5 8.物料的储运及保护管理---------------------6 9.施工质量管理保证-------------------------7 10.生产技术标准与施工安装规范---------------8 11.护栏安装保护措施-------------------------9 12.质量承诺---------------------------------10一、编制说明1、编制依据:本投标书系根据建设工程安装彩铝护栏技术标准要求的内容、与本工程有关的相关资料及图纸、国家有关建筑工程法规、规程、标准和规定,结合现场实地勘察的情况。

同时按照我郑州渲润护栏产品设计、加工制作和安装服务的工作流程编制。

主要依据规范标准为:2、GB/T 5237-2008 铝合金建筑型材标准3、JGJ 113-2007建筑玻璃应用技术规程4、《彩铝护栏产品设计、技术标准与施工安装规范》5、《彩铝护栏加工质量管理规定》6、编制准则:确保彩铝护栏产品设计、生产技术、施工安装及售后服务达到高标准一体化。

二.工程概况及特点1、工程概况1) .工程名称:2) .工程地点:3) .建设单位:2、工程内容及特点1) .本工程总建筑面积约。

2) .工程内容:彩铝护栏优化设计、产品制作、安装、工程交验、售后服务。

3).重点突出:彩铝护栏的美观性、安全性、耐久性。

4).建造满意工程:在保证施工安全、质量的前提下,按时完成各阶段工期控制点,确保工程按期竣工交验;按标准化工地和文明工地的要求进行施工、管理,高效、优质地完成工程.5) .质量方针:“产品求完美,服务至真诚”,以ISO9001质量保证体系运作,确保质量方针和各项目标的实现。

6).质量目标:合同履行率达到100%,工程一次合格率100%;使工程达到优良创杯标准;三、彩铝护栏的确认现场项目部按设计图实地测量复核后,经设计师等相关部门确认施工图后,由公司技术部根据现场的复查情况制定和完善施工大样图和分格图,落实为加工图;报生产部审核后进行备料和下料。

备料过程中对产品的材质,型号、规格、颜色、数量、交货地址和交货时间申报公司审核,将指示控制在规范标准以内,符合合同与设计要求。

四、工程项目部职责渲润公司为彩铝护栏研发、设计、生产的专业公司,具备安全生产、文明施工、保质、保量、按时完工条件。

根据工程的具体实际情况成立工程项目部,该工程项目部承担以下责任:1.工程的组织设计、现场沟通协调;2.确定施工程序、施工流向及施工顺序;3. 选择施工方法和施工机械;4. 施工方案技术的经济效益分析;5. 保证工程的施工安全、文明进行;6. 确保按质、按量、按时完工。

五.组织管理结构图六、现场准备与相关单位协调1、我司与相关单位的配合1)根据总体施工计划制订彩铝护栏的分项计划,并严格执行。

2)服从发包方的各项管理制度,爱护其他工种的施工产品。

3)与其他工种交叉作业时积极配合协调。

4)对有可能影响护栏质量和相关工程的质量隐患提供提醒和辅助监督。

2、需要发包方提供的配合1)提供现场安排所述的基本施工条件。

2)对其他工种(墙面保温、粉刷、面砖,内装饰等)与我司交叉施工的有效协调。

3)现场产品保护的管理和协调。

3、现场基本准备工作1)水、电、脚手架、道路场地施工机械等设备;2)部分原材料、半成品、成品的进场检查、统计、签收;3)劳动力进场与安全教育;4)员工宿舍,办公装置;5)施工机械一览表七、文明施工安全保证1、人员进场前进行安全施工教育,我方项目负责人与甲方相关专业人员针对该工程的工艺流程、质量标准、文明施工、环境保护、安全措施等方面进行交底沟通到位。

2、护栏安装人员进入施工现场必须正确佩戴安全帽,脚穿防滑鞋才能从事作业。

3、室外高空安装护栏必须要有安全网或护身栏等防护设施,高处作业必须符合现行行业标准《建筑施工高处作业安全技术规范》(JGJ80)中的相关规定,必须系好安全带。

4、各种机器设备、护栏成品、半成品、原材料临时设施等必须进行合理的布置和堆放。

5、施工工具的使用要符合下列规定:焊接机械的使用要符合现行业标准《施工现场临时用电安全技术规范》(JGJ46)中的有关规定,做好电焊火花的防火安全措施。

6、电动螺丝刀、手电钻、冲击电钻、电焊机等必须选用II类手持电动工具,严格遵守现行国家标准、《手持电动工具的管理、使用、检查和维修安全技术规程》(GB3787),必须每天全面检查一次;现场使用要符合现行标准《施工现场临时用电安全技术规范》(JGJ46)中的有关规定,确保使用安全。

7、严禁高空作业人员从高处抛任何物料,监督进入现场的施工人员必须戴好安全帽和脚穿防滑鞋,不准穿拖鞋、高跟鞋或赤脚作业,严禁在作业区、仓库区等防火区域吸烟点火。

8、不准在8级以上强风、大雨和排架潮湿时,从事室外高空作业。

9、禁止患高血压、心脏病作业人员从事高空作业,严禁酒后从事作业。

10、同一垂直面交叉作业,上外排架时应注意排架是否牢固,必要时系好安全带,安装时不允许打闹和抛扔物件。

11、在使用电动工具时应先检查是否有漏电现象,确保施工场所的安全工作达到万无一失。

八、物料的储运、保护及管理1. 施工现场仓库的建立:根据我方提出的要求,甲方提供相应的场地协助,仓库的货物进行采取专职仓管人员管理;2.铝合金护栏运输时应妥善包扎大捆,樘与樘之间用非金属软质材料隔离垫好,吊运时选择牢靠平稳的着力点,防止铝合金护栏相互磨擦、挤压、扭曲、变形等受到损坏。

3.铝合金护栏进入施工现场后应在室内竖直摆放,不能平放于地面。

下好的材料堆放底部用枕木垫起高于地面50mm以上,严禁与酸、碱性材料一起存放,室内应整洁、干燥、通风。

4.铝合金护栏装入洞口墙体就位临时固定后,应检查栏杆扶手、立柱、立杆、横杆上的保护胶纸和薄膜封是否贴包好,再进行铝合金栏杆与墙体安装,缝隙的填嵌密封及洞口墙表面装饰等各项施工程序,以防止水泥砂浆、灰水、喷涂材料等污损栏杆表面。

5.进行焊接作业时,应采取有效措施,防止电焊火花损坏周围的铝合金栏杆、玻璃、附件等材料。

6.禁止人员踩踏铝合金护栏,不得在铝合金护栏框架上安放脚手架、悬挂重物,经常出入的阳台洞口,应及时用木板或其他材料将彩铝护栏保护好,严禁擦碰,以防护栏变形损坏。

7.彩铝护栏清洁时,保护胶纸要妥善剥离,注意不得划伤、刮花护栏表面,禁止使用有腐蚀性的清洁剂。

8.建立现场物料领用档案,每天按需领取,防止浪费,物料管理员应对现场进行定期清点,做到帐物相符,并及时填写材料库存表上交工程部。

九、施工质量管理保证1、彩铝护栏工程施工过程中,应按本规范的有关要求对隐蔽工程进行验收,并按《建筑装饰装修工程质量验收规范》(GB50210-2001)附录隐蔽工程验收记录。

2、检验批的质量验收应按《建筑工程施工质量验收统一标准》(GB50300-2001)附录检验批质量验收记录表的格式记录。

3、人员的素质要求,我公司的施工人员均具备一年以上、具有高层建筑安装的工作经验。

4、在整个施工过程中不断地进行质量意识的教育监督,充分发挥员工的技能潜力。

5、坚持“四不放过”的原则:操作不规范不放过,工序不合格不放过,验收不过关不放过,违规作业者屡教不改不放过。

6、质量安检员每天进行现场质量安全检查,发现安装有质量问题应及时督促整改并填写质量检查表,及时与项目经理汇报,主持招开质量会议,并以书面形式将工程质量状况报予工程部,以最快的速度修缮完毕,确保工程交验一次通过。

十、彩铝护栏生产技术标准与施工安装规范彩铝护栏的制作依照国家民用建筑相关规定和图纸设计技术标准及渲润护栏制作规范进行加工制作:1、彩铝阳台护栏生产技术标准与施工安装规范依据建筑工程设计阳台护栏高度、跨度的规格和安全性能的技术标准,根据彩铝护栏型材的不同规格所负载的不同强度进行优化设计,并采用古典插口式生产工艺进行制作,确保彩铝护栏的美观性及安全性。

扶手与上横杆净间距为≦110 mm;立柱净间距为≦1300mm;下横杆与地面净间距为≦50mm;立杆净为≦110mm;其扶手与横杆呈水平状态;立柱与立杆呈垂直状态;以下横杆上平面到扶手上平面的距离为护栏高度,降低脚蹬高度,体现出护栏的安全有效性。

施工安装规范:彩铝护栏护栏的安装采用(扶手、立柱)专用的压铸铝连接件与墙体和地面分别用内膨胀栓固定。

与墙面固定的膨胀栓规格为:M8×120mm、与地面固定的膨胀栓规格为:M8×80mm。

护栏安装时要保证扶手和立柱达到横平竖直,有保温层的墙面,应把保温层裁掉后使扶手连接件直接与墙体膨胀固定,而后修饰墙面;立柱地脚连接件与地面膨胀固定后,螺丝帽应扣上装饰盖,提高美观效果。

2、彩铝阳台玻璃护栏生产技术标准与施工规范依据建筑工程设计阳台玻璃护栏高度、跨度的规格和安全性能的技术标准,根据彩铝护栏型材的不同规格所负载的不同强度进行优化设计,采用古典插口式生产工艺和玻璃镶嵌式、点挂式和卡角式进行制作,确保彩铝玻璃护栏的艺术性、抗风性及安全性。

1)玻璃镶嵌式艺术护栏生产技术标准:地面到扶手上平面的距离为护栏高度;扶手与上横杆净间距为≦110 mm;立柱净间距为≦1000mm;下横杆与地面净间距为≦110mm;其扶手与横杆呈水平状态;立柱之间呈垂直状态;玻璃嵌入上下横杆和两立柱槽内,然后采用三元乙丙胶条紧靠玻璃两面塞入四周槽内,确保玻璃的紧固性、安全性和美观性。

2)彩铝玻璃艺术护栏(玻璃点挂式)生产技术标准:地面到扶手上平面的距离为护栏高度,支架采用不锈钢标准件规定在立柱上,玻璃与支架采用不锈钢标准件加胶垫紧固一体。

立柱净间距为≦1000mm;玻璃与两立柱之间净距离≦20mm;玻璃孔圆心与两立柱之间净距离≦50mm;玻璃与扶手和地面之间净距离≦110mm;3)彩铝玻璃艺术护栏(玻璃夹角式)生产技术标准:地面到扶手上平面的距离为护栏高度,横杆与立柱采用古典插口式连接工艺进行组装,支架采用不锈钢标准件规定在立柱上,玻璃与支架采用不锈钢标准件加胶垫紧固一体。
