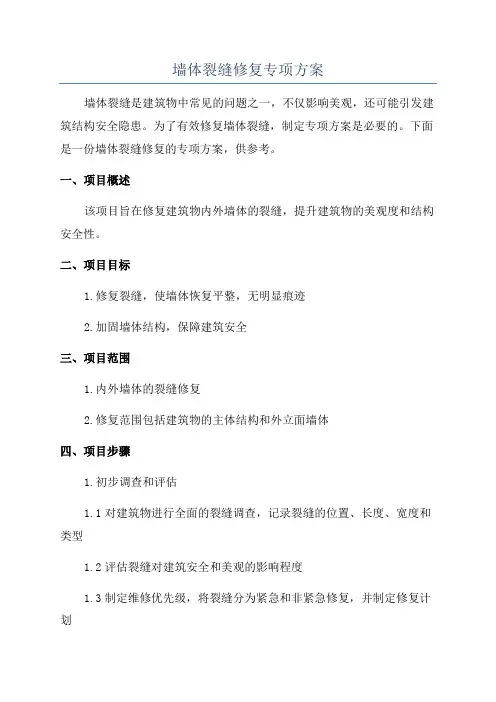

墙体裂缝修复专项方案

墙体裂缝修复专项施工方案

一■、工程基本概况泰莱新城三期21#、22#、28#、29#楼为多层6+1, 31#、32#楼为多层5+1,框架结构。
填充墙内墙体材料为水泥砖,外墙体材料为轻集料水泥多孔保温砖。
二、工程治理内容泰莱新城三期21# 22#、28#、29#、31#、32#ft所有东西山墙及南北外墙(局部)裂缝修补及维护工作(外墙采用搭设扣件式钢管脚手架施工)。
三、外墙渗水的类型1、填充墙面渗水外墙层问梁下与墙体搭接处;层间墙中段900高腰梁上与墙体搭接处;局部层问墙有水平裂缝;缝长延伸到门窗边或柱边;有的裂缝宽度达1^。
部分柱与墙体搭接处存在竖向裂缝,部分裂缝宽度有1 窗台两角出现呈八字形微小裂缝及窗台板上水平裂缝,尤其是在东西山墙和顶层较为严重。
裂缝早上不明显,晴天的午后变得明显。
2、外墙门窗框周边渗水渗水部位在窗台及下框两边角、铝合金外门窗拼管缝处、边框和上框与外墙交界处,其中下框两边角处渗水最为严重。
3、外墙洞、孔渗水较为普遍的渗水部位是出现在外墙空调孔、给排水和煤气管的固定件钻孔。
四、外墙渗水的机理和原因分析1、材料方面①框架填充墙是由混凝土和砖砌体组合而成的,但这两种材料的温变膨胀系数不同。
在相同的温度下,变形值不同而产生裂缝,这种显现一般发生在混合结构处。
②本工程外墙填充墙采用水泥多孔保温砖,该砖吸水性低,砂浆硬化慢在其强度不足时过早立模及混凝土浇注产生早期砌体位移、松动、开裂。
③该砖为水泥制品,十燥收缩是其特性,其收缩率在0.35mm/m-0.45mm/m问,比粘土砖的温度线膨胀系数大,水泥收缩在180d后才趋于稳定,水泥的十缩加大了水泥多孔保温砖的内力。
本工程外墙裂缝届于温度应力裂缝和砖砌体十缩裂缝,雨水在风压作用下沿裂缝渗入室内。
一■、工程基本概况泰莱新城三期21#、22#、28#、29#®为多层6+1, 31#、32#楼为多层5+1,框架结构。
填充墙内墙体材料为水泥砖,外墙体材料为轻集料水泥多孔保温砖。
墙体裂缝修复专项方案

墙体裂缝修复专项方案 This model paper was revised by the Standardization Office on December 10, 2020(1)处理方法遇到墙面出现裂缝质量问题时,要分清情况,对症下药,才能起到既少花钱又能解决问题的效果。
墙面裂缝问题,常常是下列3种情况。
现将整治方法分别作一介绍。
1.墙面有裂缝,且裂缝处抹面砂浆有空鼓现象。
这种情况首先要找准空鼓范围,沿空鼓四周进行机械切割(适当扩大切割范围),使切割部位形成较整齐规则的平面,四周切割边切成向外约45度的斜口,而后人工凿除空鼓砂浆至墙体砖面或不空鼓的底层砂浆面,用钢丝刷刷除松动部位,冲洗浮灰。
爱迪界面剂刷一道,抹面时用混合砂浆(掺稠化粉)。
抹面厚超过10mm时,分2次粉刷。
养护约7天时间,干燥后刮2遍腻子,打砂纸刷涂料。
2.抹面砂浆不空鼓,存在大面积密集型裂缝现象。
这种情况要铲除原墙面腻子,清洗干净后重新刮腻子,打砂纸刷涂料;也可在上面批二遍柔性腻子。
3.抹面砂浆不空鼓,表层无起皮脱落,存在少数稀疏型裂缝现象。
这种情况则采用“见缝补缝”原则,顺裂缝将墙面腻子铲除约2~3cm宽,深度至砂浆面,清洗干净后,用柔性腻子将缝隙补平,打砂纸刷涂料。
(2)温度应力引起的抹灰层及墙体裂缝具体表现为:梁底出现水平裂缝;柱边或填充墙中部出现竖直裂缝或八字形裂缝;裂缝早上不明显,晴天的午后变得明显;多属于温度应力引起的裂缝。
1.一般材料均有热胀冷缩性质,房屋也同样。
如果结构受到约束而不能自由变形时,则将在结构中产生附加应力或称温度应力,由温度应力引起结构的伸缩。
2.由于钢筋混凝土的线膨胀系数为1.08×10-5/℃,而普通砖砌体的线膨胀系数为0.5×10-5/℃,在相同的温差下,钢筋混凝土结构的伸长值要比砖砌体大一倍左右。
所以,在温度变化时,砖混结构的钢筋混凝土屋盖、楼盖、圈梁与砖墙伸缩不一,必然彼此相牵制而产生温度应力,使房屋结构开裂破坏,温度应力引起墙体裂缝分为以下三种情况。
墙体开裂整改方案

墙体开裂整改方案近年来,墙体开裂问题在建筑领域中逐渐凸显出来,给人们的生活和安全带来了一定的威胁。
为了解决这一问题,我们制定了一套有效的墙体开裂整改方案,旨在保障建筑的稳固性和居民的安全。
本文将介绍我们的整改方案及其实施细节。
一、问题分析和原因探究首先,我们需要对墙体开裂问题进行充分的问题分析和原因探究。
开裂问题主要集中在建筑物的外墙和内墙,其根本原因在于结构材料的老化、建筑设计不合理、施工质量不达标等多方面因素的综合作用。
二、整改方案制定根据问题分析和原因探究,制定一个科学合理的整改方案是解决墙体开裂问题的关键。
具体的整改方案如下:1. 检测与评估首先,我们将对已出现开裂问题的墙体进行全面的检测与评估。
通过使用仪器设备和专业技术,我们可以评估开裂程度和破坏程度,为后续的整改工作提供参考和依据。
2. 加固和修复针对开裂问题,我们将采取相应的加固和修复措施。
具体的方案有:- 对开裂部位进行扩口处理,清除松散材料和灰尘。
- 使用高强度的修补材料填补裂缝,确保填缝均匀,并充分压实。
- 对于较严重的裂缝,可以使用加筋钢筋或纤维增强材料进行加固。
- 针对性地对墙体进行加固处理,以提高整体的承载能力。
3. 检测与验收在整改工作完成后,我们将进行全面的检测与验收。
通过使用仪器设备和专业技术,我们可以检测整改效果,并对整改工作进行评估和验收。
4. 监测与维护针对整改后的墙体,我们将建立监测与维护机制。
定期进行墙体的检测,及时发现并修复潜在问题。
同时,加强日常维护,保持墙体的清洁和干燥,防止因外界环境因素导致的再次开裂。
三、实施细节在整改方案的实施过程中,我们将注重以下几个细节:1. 选用优质材料在加固和修复过程中,我们将选用符合相关标准的优质材料,以确保墙体的稳定性和耐久性。
2. 按照操作规范进行工作在加固和修复过程中,严格按照相关的操作规范进行工作,确保每一步都得到准确执行。
3. 引入专业团队或技术支持针对复杂或重大的开裂问题,我们可以引入专业团队或技术支持,提供专业的解决方案和指导,确保整改工作的质量和效果。
外墙修补专项施工方案

一、方案背景随着建筑物的使用年限增长,外墙容易出现开裂、脱落、渗漏等问题,影响建筑物的美观和使用功能。
为了确保建筑物的整体质量和使用寿命,特制定本外墙修补专项施工方案。
二、施工范围本方案适用于建筑物外墙出现以下问题的修补:1. 外墙开裂:包括墙体裂缝、墙面裂缝、装饰面层裂缝等;2. 外墙脱落:包括墙体表面脱落、装饰面层脱落等;3. 外墙渗漏:包括墙体裂缝渗漏、墙面渗漏等。
三、施工工艺1. 施工准备(1)材料准备:水泥、砂子、界面剂、抗裂砂浆、腻子、涂料、钢丝网、玻璃纤维网、膨胀螺丝等;(2)工具准备:切割机、刷子、滚筒、铲刀、水平尺、靠尺、墨斗等;(3)人员准备:施工人员、技术负责人、质量检查员等。
2. 施工步骤(1)基层处理:清除墙面污垢、松动、开裂、脱落的部分,用切割机沿裂缝进行切割,深度至基层,宽度20mm,清理干净后用钢丝刷进行打磨;(2)界面处理:在处理好的基层上刷界面剂,提高基层与抹灰层的粘结强度;(3)抹灰层施工:按照以下步骤进行抹灰层施工:a. 抹灰前,将基层湿润,以防止抹灰层开裂;b. 按照水泥:砂子=1:3的比例配制砂浆,搅拌均匀;c. 用抹子将砂浆抹在基层上,厚度控制在20mm左右;d. 抹灰后,用靠尺检查平整度,及时进行修整;(4)抗裂砂浆施工:在抹灰层上刮抗裂砂浆,厚度控制在3mm左右,内压入玻璃纤维网;(5)腻子施工:在抗裂砂浆层上刮腻子,厚度控制在2mm左右;(6)涂料施工:在腻子层上刷涂料,分两次进行,每次间隔24小时。
四、施工质量控制1. 施工过程中,严格控制材料质量,确保原材料符合国家标准;2. 施工过程中,严格控制施工工艺,确保施工质量;3. 施工完成后,进行质量检查,确保达到设计要求。
五、安全措施1. 施工人员必须佩戴安全帽、安全带等防护用品;2. 施工现场设置警示标志,防止行人误入;3. 施工过程中,注意高空作业安全,防止坠落事故发生。
六、环境保护1. 施工过程中,注意施工现场的清洁,防止扬尘污染;2. 施工过程中,合理利用水资源,减少浪费;3. 施工完成后,对施工现场进行清理,恢复原状。
墙体裂缝修复专项方案

墙体裂缝修复专项方案墙体裂缝是建筑物中常见的问题之一,不仅影响美观,还可能引发建筑结构安全隐患。
为了有效修复墙体裂缝,制定专项方案是必要的。
下面是一份墙体裂缝修复的专项方案,供参考。
一、项目概述该项目旨在修复建筑物内外墙体的裂缝,提升建筑物的美观度和结构安全性。
二、项目目标1.修复裂缝,使墙体恢复平整,无明显痕迹2.加固墙体结构,保障建筑安全三、项目范围1.内外墙体的裂缝修复2.修复范围包括建筑物的主体结构和外立面墙体四、项目步骤1.初步调查和评估1.1对建筑物进行全面的裂缝调查,记录裂缝的位置、长度、宽度和类型1.2评估裂缝对建筑安全和美观的影响程度1.3制定维修优先级,将裂缝分为紧急和非紧急修复,并制定修复计划2.裂缝修复方案制定2.1根据裂缝类型和评估结果,选择合适的修复材料,如聚合物膨胀树脂、水泥浆等2.2制定具体的裂缝修复方案,包括修复方法、所需材料和人力资源3.施工准备3.1检查施工现场的安全性,确保施工人员的安全3.2准备所需的材料和设备,如钢筋、水泥、修复剂等3.3制定施工计划,包括施工时间和工序安排4.施工操作4.1清理裂缝表面,去除附着物,保证修复材料与墙体表面的粘接性4.2修复裂缝,根据裂缝宽度和深度选择合适的修复方法,如填缝、贴片等4.3使用合适的修复材料进行填缝、抹灰,确保修复部位与原墙体表面一致4.4涂刷合适的防水涂料,提高墙体的防水性能5.质量验收5.1对修复后的墙体进行质量验收,检查修复效果是否符合要求5.2对修复工艺和材料进行质量抽检,确保施工质量的稳定性5.3编制修复质量验收报告,确认修复工程的合格性六、安全措施1.施工人员必须穿戴符合相关安全标准的个人防护装备,如安全帽、工作服、防滑鞋等2.确保施工现场的照明、通风和防尘工作,减少施工人员的危险和职业病风险3.严格遵守相关安全操作规程,如使用工具设备时保持稳定,避免伤害和事故发生4.遵循施工安全管理制度,定期组织安全例会和施工质量及安全检查,及时发现和解决问题七、项目进度1.项目启动和准备:2天2.初步调查和评估:3天3.裂缝修复方案制定:2天4.施工准备:1天5.施工操作:根据具体的修复情况确定具体天数6.质量验收:2天八、项目资源1.人力资源:工程师、技术人员、施工人员2.材料资源:墙体修复材料、工具和设备九、项目预算1.根据具体裂缝数量和修复材料数量进行预算2.预算包括人力资源、材料费用、设备使用费用等以上是一份墙体裂缝修复专项方案,通过合理的调查、评估、制定方案和安全措施,可以保证墙体裂缝修复工程的高效、安全和质量。
混凝土墙开裂修补方案

混凝土墙开裂修补方案
1. 小型裂缝修补:对于较小的裂缝,可以使用混凝土修补剂或灌浆材料进行修补。
先清理裂缝周围的灰尘和杂物,然后将修补剂或灌浆材料填充进裂缝中。
等修复材料干燥后,可以进行打磨和涂刷以使修复部分与原墙表面保持一致。
2. 中等裂缝修补:对于较大或较长的裂缝,可以使用混凝土裂缝填充剂进行修复。
首先,将裂缝清理干净,然后使用填充剂填充裂缝。
填充剂要充分填满整个裂缝,并且与墙面表面保持平齐。
修复后,可以进行打磨和涂刷以恢复墙面的整体外观。
3. 受损部分重建:如果裂缝较大,或者修复材料无法有效修复裂缝,可能需要进行受损部分的重建。
这种情况下,可以使用混凝土修补剂或建筑胶水将受损部分重新粘接或砌筑起来。
建议在进行重建前咨询专业人士以确保修复的稳固和耐久。
4. 解决潜在问题:除了进行修复外,还需要解决导致墙体开裂的潜在问题。
例如,检查墙体是否存在结构问题、水潮湿或渗透等情况。
根据具体情况,可能需要采取进一步的措施,如修复漏水问题、增加支撑等。
需要注意的是,在进行修补前应先评估裂缝的原因和程度,并搞清楚修复材料的适用范围和使用方法。
对于较严重的墙体裂缝问题,建议咨询专业人士或施工队伍进行修复。
墙体裂缝修复专项方案

墙体裂缝修复专项方案目录一、前言 (3)1.1 编制目的 (3)1.2 编制依据 (4)1.3 施工流程概述 (4)二、墙体裂缝原因分析 (5)2.1 自然因素 (6)2.2 人为因素 (7)2.3 结构变形 (8)三、墙体裂缝修复材料选择 (9)3.1 常用墙体裂缝修复材料 (10)3.2 材料性能要求 (11)3.3 材料选择原则 (12)四、墙体裂缝修复工艺方法 (13)4.2 裂缝清理 (15)4.3 补强材料填充 (15)4.4 平整度检测与修正 (16)4.5 防水层施工 (17)4.6 养护与验收 (18)五、墙体裂缝修复施工操作要点 (19)5.1 施工准备 (20)5.2 墙体开槽 (21)5.3 填充材料铺设 (22)5.4 表面处理与修饰 (23)5.5 施工质量控制 (24)六、墙体裂缝修复工程验收及质量标准 (25)6.1 工程验收程序 (26)6.2 质量标准 (27)七、安全及环保措施 (28)7.1 安全防护措施 (30)7.2 环保要求 (31)八、培训与教育 (32)8.1 员工培训 (33)8.2 宣传教育 (34)九、应急预案与风险控制 (35)9.1 应急预案制定 (36)9.2 风险因素识别与控制 (37)十、案例分析 (39)10.1 成功案例 (40)10.2 教训与启示 (41)十一、总结与展望 (42)11.1 实践经验总结 (43)11.2 发展与应用前景 (44)一、前言墙体裂缝是建筑物常见的质量问题之一,不仅影响建筑物的美观,还可能影响结构的安全性和稳定性。
为了确保建筑物的长期安全使用,对墙体裂缝进行及时修复至关重要。
本专项方案旨在针对墙体裂缝问题,提供一套全面、系统、科学的修复方案,确保修复工作的高效、安全和可靠。
通过本方案的实施,旨在提高建筑物的结构安全性,延长使用寿命,为居民创造更加安全、舒适的居住环境。
本方案的制定也是响应国家对建筑质量安全管理的要求,推动建筑行业持续健康发展的具体措施。
墙体裂缝的原因及修补方案

墙体裂缝的原因及修补方案墙体裂缝是指墙面出现的裂缝,一般是由于建筑物自身的设置和运用、施工质量和周边环境等多种因素所产生的。
下面将详细介绍一些常见的墙体裂缝原因及修补方案。
一、常见墙体裂缝的原因:1.建筑物自身沉降:建筑物自身存在倾斜或沉降问题,导致墙体承受不均匀的力量,从而产生裂缝。
2.地基问题:地基不均匀沉降或地面下水位变化引起的土壤膨胀和收缩,会对墙体施加压力,导致墙体裂缝。
3.温度变化:气温的变化会导致建筑物扩张和收缩,过大的温度变化会导致墙体的裂缝。
4.水分问题:建筑物内部或外部的水分积聚,会导致墙体材料膨胀,随着水分的消失,墙体收缩,产生裂缝。
5.结构问题:建筑结构设计缺陷、不良施工工艺等都可能导致墙体承受不均匀的压力,产生裂缝。
二、墙体裂缝修补方案:1.补漆法:对于较小的裂缝,可以使用特殊的墙面补漆材料进行修复。
先将墙面裂缝进行清理,然后使用补漆材料填补裂缝,待完全干燥后,可以进行整体的墙面刷漆。
2.胶水法:对于较深的裂缝,可以使用专业的墙体填缝胶进行修复。
首先将裂缝内部进行清理,然后使用填缝胶填补裂缝,使其充分填满,在填缝胶干燥前进行修整和抹平,待干燥后,可进行表层的装饰。
3.外部加固法:对于较大和较严重的裂缝,需要进行外部加固修复。
首先对裂缝进行清理,然后在墙体外部开设修复口,进行加固处理。
可以选择钢筋混凝土加固或加固钢板等方式,确保墙体的稳定性。
4.补强法:对于部分负载墙体裂缝,可以采用补强加固的方法进行修复。
使用专用墙体加固材料,将其贴附在墙体裂缝附近,以增加墙体整体的强度和稳定性。
5.防水处理:若裂缝是由于水分问题导致的,需要进行防水处理。
首先找出水分渗透的原因,然后采取相应的防水措施,如加装防水层或进行防水涂料处理,以免水分再次侵入造成裂缝。
三、预防墙体裂缝的方法:1.选择优质的建筑材料:在施工前充分了解建筑材料的性能,选择质量好、稳定性强的建筑材料,以减少墙体裂缝的概率。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
星洲名园二期工程
裂
缝
修
补
专
项
方
案
编制:
审核:
审批:
江苏丰义建筑安装工程有限公司
2015年3月9日
目录
第一章编制说明与依据 2
1.1 编制说明 2
1.2 编制依据 2
第二章工程现状 2
第三章装修裂缝分析处理 2
3.1墙面裂缝原因剖析 2
3.2楼板裂缝原因剖析 2
3.3墙面裂缝处理方法 3
3.4墙面裂缝处理方法 3
第四章安全文明保证措施 4
第一章编制说明与依据
1.1 编制说明
星洲名园二期工程7#门601室,在工程完工及交付给业主后,内墙面及天面楼板出现裂缝,为了给业主交出合格、满意的工程,在全面深入、细致地学习设计图纸,结合本企业同类工程施工经验或技术资料以及社会已解决类似案例,故编制本施工方案
1.2 编制依据
1、甲方提供的本工程部分有关设计施工图纸。
2、有关现行规范
1.《建筑工程施工质量验收统一标准》
2.《现行建筑施工规范大全》
3.《砌体工程施工质量验收规范》
4.《建筑装饰装修工程质量验收规范》
3、本企业同类工程施工经验或技术资料。
第二章工程现状
7#门601室填充墙外墙采用混凝土小型空心砌块砌筑,填充墙内墙采用蒸压加气混凝土砌块砌筑,面层采用混合砂浆粉刷,已全部施工完毕。
内墙混凝土柱与墙体搭接处存在竖向裂缝。
裂缝早上不明显,晴天的午后变得明显。
客厅楼板出现裂缝,裂缝由外向内发展,未形成贯穿裂缝。
第三章墙面装修及楼板裂缝分析及处理
3.1、墙面裂缝原因剖析
蒸压加气混凝土砌块具有吸水率大、干缩变形显著的特点,当砌块含水率不大于5%时,其干缩变形才趋于稳定。
如果砌块干缩变形过大,则容易造成裂缝。
因此,蒸压加气混凝土砌块的干缩是造成墙体开裂的主要原因。
此类裂缝为材质收缩变形裂缝,不会对结构安全产生威胁,仅仅是影响美观。
蒸压加气混凝土砌块墙体裂缝的出现具有一定的规律,一般在砌筑后次年出现,通常在春、秋交接或干燥季节多发,二至三年后趋于稳定。
3.2、楼板裂缝原因剖析
板钢筋错位,保护层过大,导致结构承载力下降引起裂缝;板上层负弯矩钢筋不足引起的板上部开裂;温度应力引起的伸缩裂缝。
3.3、墙面裂缝处理方法
1、对于较大裂缝,在填充墙面分别沿竖向及水平方向用手提切割机切槽,深度20mm(至砌体表面),宽度为150-200mm,竖向槽从楼板底至地面,横向槽拉通墙面并覆盖两侧混凝土墙柱表面(升至两侧混
凝土墙柱的宽度为300mm)。
2、将槽内的粉刷砂浆用人工凿除,用钢丝刷清除基层表面粉尘和灰皮,用水充分湿润基层,用喷枪将ZJ界面剂均匀喷射到基层上,厚度3mm墙面并保持湿润。
3、墙面凿除部位用胶水加水泥满贴网格布一道,抹面厚度超过
20mm时,分2次用混合砂浆粉刷,并略低于大墙面3~5mm。
完成后次日浇水养护。
4、待砂浆干燥用小锤敲击检查是否空鼓后,再恢复墙面面层。
外表面面层采用抗裂水泥砂浆抹平,压入第二层网格布抹平、收光。
完成后次日浇水养护。
这种方法,利用两层网格布的拉结作用,使框架与填充墙形成整体,将变形差均匀地分散于整个墙面,共同变形的能力增加,从而避免或减少裂缝的发生。
另外,这种办法对墙体破坏小,工期快,易于恢复装饰层。
3.4、楼板裂缝处理方法
本工程中出现的裂缝处于楼板中部或负弯矩钢筋端部位置,裂缝由外向内发展,从结构安全及使用功能角度考虑,对未贯通的裂缝须在楼板下部粘贴碳纤维布进行处理,在裂缝分布范围1600mm宽度沿受力方向贴碳纤维布一层,沿裂缝方向碳纤维布边缘贴200mm宽碳纤维压条一道;
1、构件基底处理:将混凝土表面用角磨机、砂轮(砂纸)等工具,去除混凝土表面的浮浆、油污等杂质,构件基面的混凝土要打磨平整。
用脱脂棉沾丙酮擦拭表面,用吹风机将混凝土表面清理干净并保持干燥。
2、修补找平:
混凝土表面凹陷部位应用刮刀嵌刮整平胶料填平,模板接头等出现高度差的部位应用整平胶料填补,尽量减少高差。
3、粘结剂搅拌:
根据配合比确定各种材料用量,严格按照配合比进行配制,并应在现场进行临时配置,每次配胶量以一次用完为宜。
4、涂刷底胶:粘结剂配制好后,用滚筒刷或毛刷将胶均匀涂抹于混凝土构件表面,等胶固化后,再进行下一道工序。
5、粘贴碳纤维布:按设计要求的尺寸裁剪碳纤维布。
配制、搅拌粘贴胶料,然后用滚筒刷均匀涂抹于所粘贴部位,在搭接、拐角部位适当多涂抹一些。
用专用的滚筒顺纤维方向多次滚压,挤压气泡,使浸渍树脂充分浸透碳纤维布,在碳纤维的外表面均匀涂抹一层粘结胶料。
6、固化:粘贴剂在常温下固化,3天后即可受力使用。
7、顶板采用腻子批灰。
第四章 安全文明保证措施
1、采取有效措施,防止砂浆污染墙面及门窗。
2、对机械设备采用消音器、隔音内衬、护板等方法降低噪音。
3、现有地面及墙面成品保护:施工前首先做好楼地面墙面的保护,使用彩条布或其他有效卷材铺于地面,防剔打砂浆块损坏楼在面成品。
4、做到人走脚下清,工完场地清,不影响场所的清洁卫生。
