防雷和接地监理实施细则

合集下载

接地监理细则

接地监理细则

接地监理细则文档标题:接地监理细则一、引言接地工程是电力系统、通信设施、建筑工程等领域中至关重要的环节,其工程质量直接影响到设备运行的稳定性和人员的生命安全。

本接地监理细则旨在规范和指导接地工程的施工过程,确保工程质量达到设计要求和技术标准,防止因接地问题引发的安全隐患。

二、适用范围本细则适用于所有涉及电气设备接地、防雷接地、通信接地等各类接地工程的设计、施工、验收等全过程的监理工作。

三、监理内容与要求1. 设计阶段监理:- 审查接地设计图纸及方案,确认是否符合国家相关法规、行业标准以及项目具体需求。

- 核实接地电阻值、接地网布局、接地材料选择等设计要素的合理性与安全性。

2. 施工阶段监理:- 监督施工单位严格按照设计方案进行施工,确保接地体埋设深度、焊接质量、防腐处理等满足规范要求。

- 对接地电阻进行现场测量,确保实际接地电阻值满足设计要求。

- 检查接地系统的完整性,包括接地线连接的紧固性、连续性以及标识清晰度等。

3. 验收阶段监理:- 组织对已完成的接地工程进行全面检查和测试,包括但不限于接地装置外观质量、接地电阻测试、接地系统连接可靠性等。

- 参与并监督接地工程的竣工验收,对不合格项提出整改意见,并跟踪落实整改情况。

四、监理程序与方法- 建立健全接地工程监理台账,详细记录每个施工环节的监理情况和结果。

- 采用定期巡查与不定期抽查相结合的方式,加强施工现场的质量控制。

- 利用专业检测仪器设备进行数据采集和分析,以科学的数据支撑监理决策。

五、总结接地工程监理工作是一项严谨的技术服务活动,必须严格遵循国家法律法规、行业标准以及本细则的相关规定,保证接地工程的安全可靠。

作为监理单位,我们将始终坚持以人为本、安全第一的原则,为项目的顺利实施提供坚实的保障。

(注:以上仅为示例内容,具体内容需根据实际工程特点、国家现行相关标准及规范进行详细编制)。

防雷、电磁兼容及接地监理实施细则(参考Word)

防雷、电磁兼容及接地监理实施细则(参考Word)

沪昆铁路客运专线江西段防雷、电磁兼容及接地监理实施细则(信号工程)沪昆铁路客运专线江西段 JXJL-2标联合体监理项目部二〇一三年三月新建铁路杭州至长沙客运专线JXJL2标防雷、电磁兼容及接地监理实施细则编制人:审核人:批准人:编制日期:二○一三年三月目录第一章专业工程(或专项工作)特点及其技术、质量标准····· - 1 -第二章监理工作范围及重点·················· - 7 -第三章监理工作流程····················· - 8 -第四章监理工作控制要点、目的及手段············· - 8 -第五章监理工作方法与措施·················· - 9 -第六章旁站具体部位及工序·················· - 9 -防雷、电磁兼容及接地监理实施细则第一章专业工程(或专项工作)特点及其技术、质量标准一、特点防雷、电磁兼容及接地装置的施工质量验收主要包括设备防雷、室内设备接地及电磁兼容、室外设备接地、箱式机房接地及综合接地系统等。

防雷接地工程施工监理细则

防雷接地工程施工监理细则

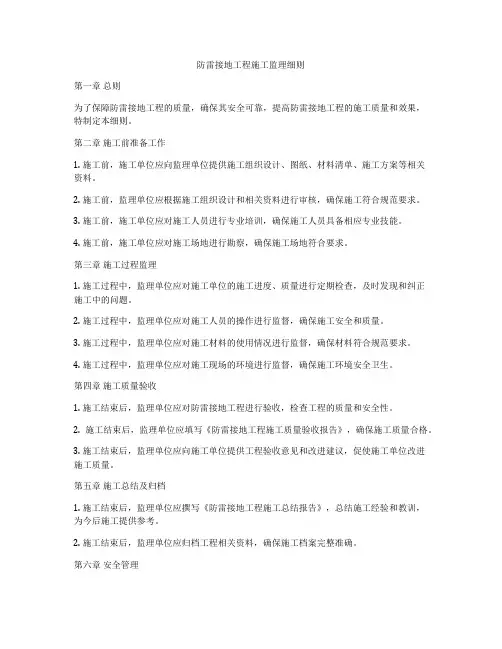

防雷接地工程施工监理细则第一章总则为了保障防雷接地工程的质量,确保其安全可靠,提高防雷接地工程的施工质量和效果,特制定本细则。

第二章施工前准备工作1. 施工前,施工单位应向监理单位提供施工组织设计、图纸、材料清单、施工方案等相关资料。

2. 施工前,监理单位应根据施工组织设计和相关资料进行审核,确保施工符合规范要求。

3. 施工前,施工单位应对施工人员进行专业培训,确保施工人员具备相应专业技能。

4. 施工前,施工单位应对施工场地进行勘察,确保施工场地符合要求。

第三章施工过程监理1. 施工过程中,监理单位应对施工单位的施工进度、质量进行定期检查,及时发现和纠正施工中的问题。

2. 施工过程中,监理单位应对施工人员的操作进行监督,确保施工安全和质量。

3. 施工过程中,监理单位应对施工材料的使用情况进行监督,确保材料符合规范要求。

4. 施工过程中,监理单位应对施工现场的环境进行监督,确保施工环境安全卫生。

第四章施工质量验收1. 施工结束后,监理单位应对防雷接地工程进行验收,检查工程的质量和安全性。

2. 施工结束后,监理单位应填写《防雷接地工程施工质量验收报告》,确保施工质量合格。

3. 施工结束后,监理单位应向施工单位提供工程验收意见和改进建议,促使施工单位改进施工质量。

第五章施工总结及归档1. 施工结束后,监理单位应撰写《防雷接地工程施工总结报告》,总结施工经验和教训,为今后施工提供参考。

2. 施工结束后,监理单位应归档工程相关资料,确保施工档案完整准确。

第六章安全管理1. 施工过程中,施工单位应制定安全生产计划和应急预案,确保施工安全。

2. 施工过程中,监理单位应加强安全监督,对违规操作进行制止和处理。

3. 施工过程中,施工单位应进行安全教育培训,提高施工人员的安全意识。

第七章其他1. 对于违反规范要求的施工行为,监理单位应及时通报相关部门,要求违规单位整改。

2. 对于施工中发现的质量问题,监理单位应及时处理和跟踪,确保问题彻底解决。

防雷接地工程施工监理细则

防雷接地工程施工监理细则

防雷接地工程施工监理细则一、前言防雷接地工程是建筑物安全的重要组成部分,其施工质量直接关系到建筑物的防雷效果和人身财产安全。

为了确保防雷接地工程的施工质量,制定本监理细则,以规范监理行为,保障工程建设质量。

二、监理目标1. 确保防雷接地工程的设计符合国家及行业标准要求。

2. 确保防雷接地工程施工质量符合设计要求和施工规范。

3. 确保工程安全、可靠、稳定,满足建筑物防雷需求。

三、监理范围1. 施工准备阶段的监理,包括施工方案的合理性、施工队伍的资质及人员资格等。

2. 施工过程中的监理,包括材料验收、施工工艺、工程质量、进度、安全等。

3. 竣工验收阶段的监理,包括工程质量、安全、资料等方面的检查。

四、监理内容1. 施工准备阶段的监理(1)审查施工方案的合理性、施工工艺的可行性。

(2)核查施工队伍的资质及人员资格,确保施工队伍具备相应的施工能力。

(3)检查施工材料、设备的质量合格证书及相关资料,确保材料、设备符合设计要求。

2. 施工过程中的监理(1)材料验收:对进场的材料进行验收,检查质量合格证书、检测报告等资料,确保材料符合国家及行业标准。

(2)施工工艺:监督施工过程中各项工艺的执行情况,确保施工工艺符合设计要求和施工规范。

(3)工程质量:定期对工程质量进行检查,主要包括接地体的焊接质量、接地电阻值、连接长度等,确保工程质量符合设计要求。

(4)进度:监控施工进度,确保工程按计划顺利进行。

(5)安全:检查施工现场的安全措施,确保施工现场安全无隐患。

3. 竣工验收阶段的监理(1)检查工程质量,包括接地体的焊接质量、接地电阻值、连接长度等,确保工程质量符合设计要求。

(2)检查安全设施,确保施工现场安全无隐患。

(3)审查施工资料,包括施工记录、验收报告等,确保资料齐全、真实、有效。

五、监理方法1. 现场巡查:监理工程师对施工现场进行定期巡查,了解施工进展、质量、安全等情况。

2. 平行检验:监理工程师对施工过程中的重要环节进行平行检验,确保施工质量。

防雷接地监理细则

防雷接地监理细则

四、避雷接地质量标准要求
4.1金属部件(包括人工接地体的角钢、闪电器的园钢等)注意保护镀锌层。
4.2接地焊及其跨接焊,必须焊接饱满,不得有夹渣、咬肉、裂纹、气孔等缺陷。除了隐蔽在砼内的焊接处焊好不刷防锈漆外,其他接地跨接焊接处,必须刷二次防锈漆。
4.3避雷网闪电器及其支持件安装位置正确,固定牢靠,防腐良好,斜体垂直,避雷网规格及弯曲半径正确(其弯曲半径不小于其直径的2倍)设有标志灯的避雷针灯具(航标灯)显示应清晰。避雷网支持间距应均匀,避雷针垂直度偏差不大于顶端针杆的直径。
此制作方式在建筑物四周均匀埋设10处。
三、防雷接地干线制作
3.31利用建筑物四周部分柱子上两根主钢筋(如防雷接地图纸上标记)作接地干线。即分别将柱子上两根主钢筋焊接于基础钢筋网接地体,然后逐层引下线焊接到顶层女儿墙上避雷网接闪器上。
3.2每层楼防雷接地引下线焊接,必须由下而上固定焊接两根主钢筋,为了施工方便,焊好后必须作好红漆标记。
3.9测量接地电阻,除了基础接地体测量外,还要在裙楼封顶女儿墙避雷网做好后,再测量一次接地电阻值,达标后填好隐检记录报监理签证存档。最好在主体封顶做好女儿墙上避雷网接闪器后,还要测量一次接地电阻值,达标后填好隐检记录报监理签证存档。如果测量接地电阻值仍达不到标准值,即采取人工接地体补偿,即做好人工接地体引接到任一防雷接地柱主筋上即可,使接地电阻值降下来直至合格为止。
防雷接地工程接地体一般采用两种方式制作:一种是利用建筑物钢筋混凝土基础内钢筋连通作为接地装置(即接地体);另一种是人工接地,采用多处深埋地极再连通作为接地装置。 源自一、基础钢筋网重复接地体制作
按设计图尺寸位置要求,标好位置,一般在桩基18m×18m方格网内所有桩基钢筋应相互焊接连通,即将桩端钢筋与基础四周钢筋(亦称周长钢筋)相互焊接连通,以形成闭合接地网。

建筑工程监理实施细则防雷接地系统设计与施工规范

建筑工程监理实施细则防雷接地系统设计与施工规范

建筑工程监理实施细则防雷接地系统设计与施工规范随着科技的不断发展,建筑工程在设计与施工过程中也越来越注重细节和安全性。

其中,防雷接地系统在建筑工程中起到至关重要的作用,它能够保护建筑物及其内部设备免受雷击侵害。

本文将详细介绍建筑工程监理实施细则中关于防雷接地系统设计与施工规范的要求。

一、引言防雷接地系统设计与施工规范是为了确保建筑工程在雷电天气下能够正常运行,并保护其中的人员和设备免受雷击侵害。

这一规范的制定旨在提高建筑工程的抗雷能力和安全性,有效降低雷电天气对建筑物及其设备造成的损害。

二、设计要求1.防雷接地系统的设计应符合国家相关标准和规范要求,确保其安全可靠。

2.根据建筑物的类型、高度、结构和用途等因素,合理确定防雷接地系统的设计参数,如土壤电阻率、接地电阻等。

3.防雷接地系统应避免与其他设备或管道共用地线,以避免可能的干扰和损坏。

4.合理选择防雷接地系统的布置位置和数量,确保其能够覆盖整个建筑物的范围。

5.考虑到建筑工程的未来发展和维护需求,防雷接地系统的设计应具备可扩展性和易维护性。

三、施工规范1.施工前,监理人员应对防雷接地系统的设计方案进行评审,并与设计单位进行沟通确认,确保设计方案的可行性。

2.施工人员应按照相关的施工细则和规范进行操作,确保施工质量。

3.在施工过程中,应严格控制土壤的湿度和含水量,以确保防雷接地系统的接地电阻符合设计要求。

4.防雷接地系统的施工应严格遵守相关安全操作规程,如穿戴合格的防护用具、具备相应的施工技术等。

5.施工完成后,应及时进行防雷接地系统的检测和试验,确保其满足设计要求。

6.施工人员应制定完善的施工记录和维护手册,方便日后的维护和管理工作。

四、质量控制1.监理人员应对防雷接地系统的材料、设备和施工过程进行全面的质量把关,确保符合相关标准和规范。

2.对防雷接地系统的施工质量进行现场检查和抽样检验,发现问题应及时纠正和整改。

3.建立建筑工程防雷接地系统的质量档案,记录施工过程中的关键节点和质量检验结果。

建设项目安全三防监理实施细则

建设项目安全三防监理实施细则

X X至X X专线工程X X标安全三防监理实施细则编制: 审核: 批准:X X公司X X监理站20 X X年10月安全二防监理实施细则施工安全工作涉及千家万户,责任重大,是施工工作的重中之重,必须加强领导、高度重视。

根据X X X X X X 有限公司XX【20XX] 1号文件精神和工作部署,为做好项目建设安全管理三防工作,及早规划部署防火、防汛、防寒工作,超前谋划并采取了切实举措,为做好三防工作打下了基础。

XXXX监理站特制订以下“三防”措施。

一、强化“三防”工作的各项措施2、防火灾、防中毒事故(2)要防止火灾,消防设施及器材应做到齐全、完好和能用; (2)严禁在宿舍内使用电炉或采用明火取暖;(3)为防止发生煤气中毒事故,封闭的场所必须有通风换气措施。

2、防汛、防排水、防雷电(2)每天定时接受气彖台发布的气彖信息,并每天在例会上通报;遇有大降雨、或雷暴雨天气时,及时通知“三防”领导小组值班领导、“三防”小组和相关应急保障负责人,根据灾害危害程度,启动相应的应急预案。

(2)每旬由相应的应急保障负责人进行防洪排涝防雷工程检查,发现隐患及时汇报。

3、防寒、放人身伤害、防滑事故(2)要周密部署,充分考虑降大雪和严重冰冻可能带来的各种影响,立足抗大雪抗大灾,坚决消除麻痹思想和侥幸心理。

(2)加强车辆的维护、保养,杜绝由于车辆故障而引发事故; 遇严重冰雪天气,车辆行进中应保持行车距离,防止尾追事故的发生,严禁酒后开车、无照驾驶、疲劳驾驶。

(3)搞好施工现场巡视及时发现安全隐患,妥善处理。

二、应急处理机构和责任分工2、应急处理工作实行一把手责任制,监理站成立由项目总监任组长,分管安全监理工程师任副组长,有关负责人为成员的监理站“三防”工作应急处理领导小组。

组长:副组长:组员:2、三防小组组织结构图组长:3、分工职责(1)监理站办公区、试验室、宿舍区、食堂三防应急保障责任人:工作职责:每天早上上班前及下班前对监理站各个场所例行检查,查看隐患等。

防雷及接地安装施工监理实施细则

防雷及接地安装施工监理实施细则

防雷及接地安装施工监理实施细则一. 工程特点熟悉设计施工图中对如下各项内容的描述:工程规模:面积、层数、建筑高度、结构型式工程防雷等级建筑物低压配电系统的接地型式智能建筑电源与接地要求建筑物等电位联结要求电梯电气设备接地规定二. 编制依据1.已批准的监理规划;2.工程设计图纸;3.已批准的施工组织设计;4.《建筑工程监理规程》DBJ01-41-2002;5.《建筑工程资料管理规程》DBJ01-51-2003;6.《建筑工程施工质量验收统一标准》GB50300-2001;7.《建筑电气工程施工质量验收规范》GB50303-2002;8.《建筑安装分项工程施工工艺规程》DBJ/T01-26-2003;9.《工程建设标准强制性条文》(房屋建筑部分)2002年版;10.《建筑物防雷设计规范》GB50057-94(2000年局部修订)11.《民用建筑电气设计规范》JGJ16-2008;12.《建筑节能工程施工质量验收规范》GB50411-2007;13.《电梯工程施工质量验收规范》GB50310-2002;14.国家及地方有关工程建设法令、法规及技术规范。

三. 监理工作流程四. 监理控制要点和措施五.质量通病及防治措施质量通病1.焊接质量差。

2.突出屋面金属管道或金属构架未与防雷网相连。

3.防雷网不平直,有锈蚀。

4.防雷网支持卡间距不均匀,转弯处间距大,支持件单薄。

5.等电位联结干线未焊成环形网路。

6.等电位联结支线截面不够,连结不牢,有串联现象。

7.接地线穿墙、穿楼板未加套管保护。

8.材料报验、工程报验资料有滞后,欠完整。

防治措施:1.焊工持证上岗。

2.镀锌层不合格的材料不能使用。

3.做好技术交底,明确施工工艺。

4.设计施工图对等电位联结描述不详之处,应在设计交底中对等电位做法及内容加以明确。

5.做好工序质量自检,自检合格后报隐检。

六、工程质量验收标准1.建筑电气工程施工质量验收规范GB50303-2002;2.建筑节能工程施工质量验收规范GB50411-2007;3、建筑工程资料管理规程DBJ01-51-2003。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

(合同工程名称)
监理实施细则(电气专业防雷及接地部分)
吉林工程建设监理公司(监理部名称)年月曰
第一章工程概况
1、防雷接地工程量一览表
2、工程特点
3、供货范围、供货时间
4、工期要求
1)本工程的《工程建设监理委托合同》
2)本工程的《工程建设监理规划》
3)本工程的设计、勘察文件
4)建设工程监理规范(GB5O319-2OO0
5)石油建设工程质量检验评定标准电气装置安装SY4030.2-93
建筑电气工程施工质量验收规范GB50303-2002
电气装置安装工程爆炸和火灾危险环境电气装置施工及验收规范
GB50257-96
电气装置安装工程接地装置施工及验收规范GB50169-92 爆炸和火灾危险环境电力装置设计规范GB50058-92 等现行的施工质量验收规范、标准等。

6)石油化工施工安全技术规程(SH3505-1999)、建设工程施工现场供用电安全规范(GB50194-93、施工现场临时用电安全技术规范
(JGJ46-88)、建筑施工高出作业安全技术规范
(JGJ80-91)、建筑施工安全检查标准(JGJ59-99)、建设工程安全生产管理条例等安全管理规范和条例。

7)吉林工程建设监理公司《质量手册》、《程序文件》及其它企业管理标准等。

第二章监理工作流程2.0监理工作流程2.1开工前质量控制
电气专业开始施工承包商
2.2接地隐蔽工程检验程序
承包商
2.3电气工程施工进度控制监理工作流程
承包商审批工程延期总监理工程师提交工程延期报告承包商严重偏离计划
YES工程移交
2、投资控制监理工作流程
第三章质量控制
一、施工准备阶段的质量控制
二、施工过程中的质量控制
1、质量控制点的设置
为保证施工作业过程质量而确定的重点控制对象关键部位或薄弱环节,设置质量
控制点是保证达到施工质量的必要前提,工程施工过程中施工质量都得到切实有效的控制,同时充分体现分级管理、各负其责的原则,设定工程施工质量控制点
(见质量控制点一览表)。

在质量控制点一览表中:
A ——建设单位、监理单位和施工单位的质量控制人员共同检查确认。

B ——监理单位、和施工单位的质量控制人员共同检查确认。

C——施工单位的质量控制人员自行检查确认。

R ——提交检查记录(监理文件、交工技术文件)。

P 旁站监理(应填写旁站监理记录)。

2、相关要求
1)质量控制点应以书面形式通知施工单位,同时报送建设单位。

2)监理人员所有的质量检查必须在承包单位自查合格并提交监理报审表的基础上进行,否则拒绝检查。

可在书面通知承包单位质量控制点时一并写明。

3)凡有R的控制点必须提供相应的交工技术文件,否则不予签认,以确保文件的真实、准确、
同步、有效。

防雷及接地工程质量控制点一览表
3、质量控制要点、内容、目标和方法(表一)
满足卷尺测量控制内容
要求
位应签认的监理报审表等监理文件和施工记录等指每个控制点承包单位应报送、交工技术文件。

三、工程质量的验收与评定
1、电气照明安装是建筑电气分部工程的子分部工程,其分项工程、检验批参见下表:
2、施工单位在一个分项/分部工程施工完成并自检合格后,应向项目监理部上报分项/分部工程质量评定表,监理工程师对质量评定表进行审查,并到施工现场进行抽检、核查。

对符合施工标准、规范要求的项目进行签认,并确定质量等级;对不符合要求的分项/分部工程,由监理工程师发出“监理工程师通知单”,由施工单位整改。

经返工或返修的分项/分部工程重新由监理工程师核查、签认,并确定质量等级。

单位工程的质量等级由质量监督站评定。

工程质量的验收与评定的程序,可根据各项目的具体情况,与各项目的质量监督部门协商后确定。

编写细则时应按照实际情况编制此部分的内容。

第四章施工进度控制要点
工程进度控制是以该工程施工合同所约定的总工期目标为基础,总体网络计划对电气接地部分工程要求进度为依据。

在确保工程质量和安全的原则下,采用动态的控制方法对工程进度进行控制。

施工单位应按工期提交施工总进度计划、月施工计划。

电气专业监理工程师根据本工程的条件,全面分析施工单位施工计划的合理性和可行性。

利用P3软件审
查、分析进度网络计划的关键线路,并分析施工单位主要工程材料及接地施工相关设备的供应安排,有重大的修改意见应要求施工单位重新申报。

在计划的实施过程中,电气专业监理工程师对施工单位实际进度进行跟踪监督,对实施情况做出记录,并填写工程进度跟踪控制一览表(见附表)。

当发现工程进度严重偏离计划时,总监理工程师组织专业监理工程师进行原因分析,研究措施,也可召开协调会议,研究应采取的措施,保证合同约定目标的实现。

必须延长工期时,要求施工单位填报《工程延期申请表》,报项目监理部审
批。

建筑防雷及接地安装工程进度跟踪控制一览表
第五章投资控制
工程施工合同中常用的结算方式是:概算包干、预算加签证、单价合同。

前两种结算方式监理工程师投资控制的基础是准确进行工程(预)结算。

结算方式是概
算包干时应注意让利百分比,签署的工程进度款总额控制在承包合同约定的限额内。

结算方式是预算加签证的工程要准确、及时处理工程变更和现场签证,准确计算工程实际发生的费用。

单价合同时要特别注意工程量的及时、准确计量。

建筑防雷和接地安装费用的结算方法以施工合同为准。

本基价表适用于建筑物、构筑物的防雷接地、变配电系统接地、设备接地以及避雷针的接地装置。

户外接地母线敷设基价表是按自然地坪和一般土质综合考虑的,包括地沟的挖填土和夯实工作。

本基价表不适用爆破法施工敷设接地线、安装接地极、也不包含高土壤电阻率地区采用换土或化学处理的接地装置及接地电阻的测定工作。

避雷针的安装半导体少长针消雷装置安装均已考虑了高空作业的因素。

独立避雷针的加工制作执行一般铁钩件制作基价表。

防雷均压环安装基价表是按利用建筑物圈梁内主筋作为防雷接地线考虑的。

如果采用单独扁钢或圆钢明敷设作为均压环时,可执行“户内接地母线敷设”基价表。

利用铜绞线作为接地引下线时,配管、穿铜绞线执行JYD-202-2000相应项目。

预算定额的套用:全国统一安装工程预算定额电气设备安装工程JYD-202-2000
应按照承包合同内容,写明本工程的结算方式,并按照结算方式写明结算方法和结算特殊要求。

结算方法中包括工作内容、计量方法、调整系数。
