路基排水工程施工方案一、前言。

路基排水工程是公路工程中非常重要的一部分,它直接关系到路面的使用寿命和行车安全。

因此,合理的路基排水工程施工方案对于公路工程具有重要的意义。

本文将就路基排水工程施工方案进行详细的介绍,以期为相关工程人员提供参考。

二、施工前准备。

1. 路基勘察。

在施工前,必须进行路基勘察,了解路基的地质情况、地下水情况以及周边环境等信息,为后续施工提供可靠的数据支持。

2. 施工材料准备。

根据实际情况,准备好所需的施工材料,包括排水管道、过滤材料、填料等。

3. 施工人员配备。

合理配置施工人员,包括施工队长、技术人员、作业人员等,确保施工过程中能够高效有序地进行。

三、施工方案。

1. 排水管道敷设。

根据路基的设计要求和地形地貌情况,合理确定排水管道的敷设位置和坡度,确保排水畅通。

2. 排水管道连接。

排水管道的连接要牢固可靠,确保不会出现渗漏或断裂的情况。

3. 排水沟清理。

清理路基排水沟,确保排水通畅,避免因排水不畅导致路基沉降或损坏。

4. 排水沟覆盖。

对排水沟进行覆盖,采用透水性材料,保护排水系统不受外界影响。

5. 排水系统检测。

施工完成后,对排水系统进行检测,确保排水系统的正常运行和效果。

四、施工注意事项。

1. 施工过程中要严格按照设计要求进行,不得擅自改动。

2. 施工现场要保持整洁有序,材料堆放要合理,避免影响施工进度和质量。

3. 施工人员要做好安全防护工作,遵守相关的安全规定,确保施工过程中不发生安全事故。

4. 施工后要对排水系统进行验收,确保施工质量符合要求。

五、结束语。

路基排水工程施工方案的制定和实施,对于公路工程具有重要的意义。

只有合理的施工方案和严格的施工管理,才能保证路基排水工程的质量和效果。

希望本文所述内容能够对相关工程人员有所帮助,为公路工程的建设贡献一份力量。

六、参考文献。

1. 《公路工程施工技术规范》。

2. 《路基排水工程设计规范》。

3. 《公路工程施工组织设计规范》。

路基路面排水工程施工方案及质量安全保证措施

路基路面排水工程施工方案及质量安全保证措施

路基路面排水工程施工方案及质量安全保证措施4.1工程概况路基路面排水系统由路侧截水、排水和地下排水等部分组成,其中路侧排水通过路堑边沟、路堤边沟以及过渡段的跌水和急流槽等设施实现,坡面截水通过平台截水沟实现,地下排水通过渗沟实现。

本标段排水工程主要含Ⅰ-1型路堤边沟、Ⅰ-3型路堑边沟及纵向圆管涵。

4.2Ⅰ-1型路堤边沟施工方案及质量安全技术保证措施一、Ⅰ-1型路堤边沟构造形式Ⅰ-1型路堤边沟采用C25预制混凝土梯形边沟,沟底宽0.6m,顶宽0.9m,深0.6m。

混凝土预制块接缝处采用细粒混凝土勾缝,表层采用砂浆抹缝,厚度1cm。

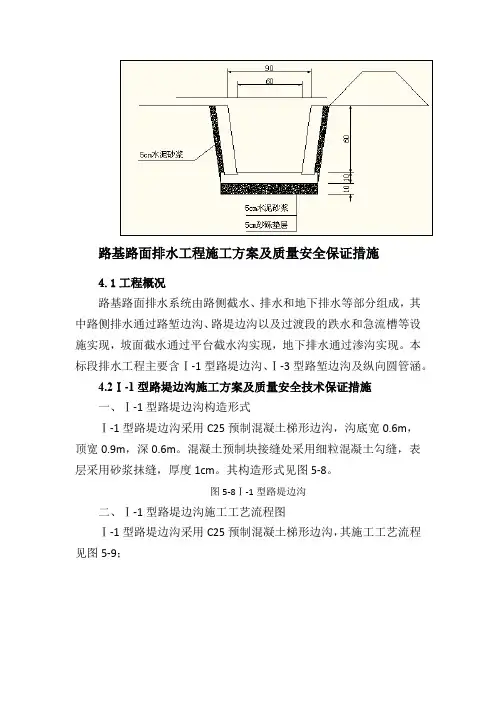

其构造形式见图5-8。

图5-8Ⅰ-1型路堤边沟二、Ⅰ-1型路堤边沟施工工艺流程图Ⅰ-1型路堤边沟采用C25预制混凝土梯形边沟,其施工工艺流程见图5-9;图5-9Ⅰ-1型路堤边沟施工工艺流程图三、施工方法1、施工准备按照边坡坡度、基础高程等数据设固定的样板挂线,清刷表面松散土层及浮土,填补坑凹并拍实使坡面平整,土基的压实度应与同层路基土压实度相同,以免下沉而使影响砌体的整体稳定性。

坡面整修经验收合格后,方可进行下道工序施工。

2、测量放线依据设计图纸,结合边沟基础设计尺寸,进行施工放线,对沟槽开挖位置准确定位。

对于弧形部分应定出圆心位置然后撒白灰画出弧线。

3、沟槽开挖:边沟基础因事先已将路槽整成型,因此边沟基础开挖方量不大,边沟基础开挖拟采用机械配合人工开挖成型。

基槽开挖时应注意几何尺寸位置的准确,对于弧形部分基槽的开挖,应选用较小的及工具进行开挖以保证弧形部分自然、平滑。

4、验槽对开挖沟槽进行自检,检验槽底地基、高程、位置、纵坡等要求,自检合格后报监理工程师检验,合格后进行下道工序施工。

5、C25混凝土预制块砌筑(1)铺筑槽底5cm砂砾垫层及5CM找平砂浆及两侧5cm水泥砂浆。

(2)将事先预制好的C20砼预制块装运到施工现场安装,各预制块的砌缝应相互错开,不得有通缝和空缝及松动,表面平顺整齐,与边坡嵌接牢固密贴。

路基路面排水工程施工方案

路基路面排水工程施工方案

目录1.编制根据 (1)2.路基排水设计原则 (1)3.排水工程材料规定 (3)4.路基排水施工 (4)4.1路堤边沟、加大边沟、平台截水沟、山坡截水沟施工 (4)4.2路堑边沟施工 (7)4.3边坡导水孔施工 (10)4.4急流槽施工 (11)4.5渗沟、盲沟施工 (13)5.质量控制 (14)6.安全保证措施 (20)7.环境保护措施 (23)道安高速TJ08标段路基排水工程施工方案1.编制根据《贵州省道真至新寨高速公路福寿场至和溪段两阶段施工图设计》(第二册)《公路路基施工技术规范》(JGJ F10-2023)《公路工程质量检查评估原则》(JGJ F80/1-2023)《路桥工程师计算手册》2.路基排水设计原则路基排水系统由排水沟、边沟、截水沟、骨架泄水槽及急流槽、渗沟、天然河沟等构成。

路基排水原则上不与农田浇灌、水塘鱼池相干扰。

填方路基两侧设置M7.5浆砌片石排水沟, 为了尽量减少占地, 一般路段尺寸为0.6×0.6m矩形沟。

挖方路段边沟重要采用矩形盖板边沟, 结合排水规定, 其尺寸可选用0.6×0.6m或0.6×0.8m边沟旳详细段落及采用旳尺寸见《路基、路面排水工程数量表》挖方边坡每级坡面间设置宽2.0m旳平台, 并设置平台截水沟拦截上方坡面流水, 设置急流槽将水流引至边沟或引离路基。

当挖方边坡山坡汇水面积较大时设置截水沟, 并在挖方两端山凹处设跌水槽处理。

跌水槽设置为台阶式, 起到水流消力作用兼做养护人员上下通道。

挖方潮湿路段设置横向盲沟与纵向渗沟, 减少地下水对路基、路面旳影响。

路基填挖交界处, 路堑边沟沟底标高与路堤排水沟沟底标高落差较大时, 设置急流槽将边沟水引入到排水沟。

急流槽设置旳地点除按《路基、路面排水工程数量表》中详细位置设置外, 还可根据现场施工中碰到旳详细状况进行调整。

3.排水工程材料规定⑴圬工材料除设计中尤其注明外,对片石强度、砂浆标号、混凝土作出如下规定:①片石、块石强度不低于30MPa, 符号MU30;②水泥砼预制块强度不低于C20;③浆砌片石挡土墙、护坡、边沟、截水沟及水下护坡等, 用M7.5(M10)砂浆砌MU30片块石、M10砂浆勾缝。

公路工程排水工程施工方案

公路工程排水工程施工方案

一、编制说明1. 编制目的:为规范公路工程排水施工,确保排水工程质量,制定本施工方案。

2. 编制依据:(1)国家及地方相关法律法规、标准、规范;(2)公路工程设计文件;(3)施工合同及施工图纸。

3. 适用范围:适用于本公路工程排水施工。

二、工程概况1. 工程名称:XX公路工程2. 工程地点:XX省XX市3. 工程规模:全长XX公里,路基宽度XX米,路面结构为XX层。

4. 排水工程概况:本公路工程排水工程包括路面排水、路基排水和桥涵排水。

三、施工准备1. 技术准备:(1)组织技术人员认真学习设计文件、施工图纸及相关规范;(2)对施工人员进行技术交底,确保施工人员掌握施工技术要求。

2. 材料准备:(1)排水材料:排水管、检查井、排水沟、边坡防护网等;(2)施工设备:挖掘机、装载机、压路机、摊铺机等。

3. 人员准备:组织具备相应资质的施工队伍,明确施工人员职责。

四、施工方案1. 路面排水:(1)采用排水沟、排水井等设施,将路面雨水收集至排水沟;(2)排水沟采用预制混凝土U型槽,确保排水顺畅;(3)检查井按设计要求设置,并确保井盖与路面平齐。

2. 路基排水:(1)路基两侧设置排水沟,将路基积水引至路面排水系统;(2)路基边坡采用排水沟、边坡防护网等设施,防止路基冲刷;(3)路基填筑过程中,做好排水设施的保护工作。

3. 桥涵排水:(1)桥涵基础设置排水设施,确保桥涵基础排水顺畅;(2)桥面排水采用排水沟、排水井等设施,将桥面雨水引至路面排水系统;(3)涵洞进出口设置排水沟,防止雨水倒灌。

五、质量保证措施1. 严格按设计要求施工,确保排水设施质量;2. 加强原材料、施工过程的质量控制,确保排水设施使用寿命;3. 做好施工记录,确保排水工程可追溯。

六、安全保障措施1. 施工现场设置安全警示标志,确保施工安全;2. 施工人员必须佩戴安全帽、安全带等防护用品;3. 加强施工现场安全管理,防止安全事故发生。

七、环境保护措施1. 严格控制施工噪声,减少对周边环境的影响;2. 做好施工废水、废气处理,防止污染环境;3. 施工结束后,对施工现场进行清理,恢复原状。

排水及防护工程施工方案

排水及防护工程施工方案

一、工程概况本工程位于我国某地区,主要针对新建道路路基进行排水及防护施工。

该道路全长10公里,设计车速为80公里/小时,路基宽度为32米。

工程主要包括路基排水、路基防护、路面排水等部分。

二、施工目标1. 确保路基稳定,防止路基病害发生。

2. 保证排水系统畅通,避免路基积水。

3. 保障施工安全和环境保护。

三、施工方法1. 路基排水(1)设置排水沟:在路基两侧设置排水沟,沟底坡度不小于0.5%,沟深不小于0.6米,沟宽不小于0.8米。

(2)设置急流槽:在路基坡脚处设置急流槽,间距为20米,急流槽宽度不小于1米,深度不小于0.5米。

(3)设置跌水:在路基坡脚处设置跌水,跌水宽度与排水沟相同,跌水深度不小于0.6米。

2. 路基防护(1)设置护坡:在路基边坡处设置护坡,护坡采用C15混凝土现浇,厚度不小于0.3米,宽度不小于0.5米。

(2)设置挡墙:在路基边坡处设置挡墙,挡墙采用M7.5浆砌片石,厚度不小于0.3米,高度不小于1.5米。

(3)设置边坡防护网:在路基边坡处设置边坡防护网,防护网采用镀锌铁丝网,网孔尺寸不大于10厘米。

3. 路面排水(1)设置路面边缘排水沟:在路面边缘设置排水沟,排水沟宽度不小于0.5米,深度不小于0.2米。

(2)设置路面排水孔:在路面排水沟处设置排水孔,排水孔间距不大于5米。

四、施工质量保证措施1. 施工前,对施工人员进行技术交底,确保施工人员熟悉施工工艺和质量要求。

2. 严格控制原材料质量,确保施工材料符合设计要求。

3. 加强施工过程质量控制,严格执行施工规范和标准。

4. 定期对施工质量进行检查,发现问题及时整改。

五、施工安全保证措施1. 施工现场设置安全警示标志,确保施工安全。

2. 严格执行施工现场管理制度,确保施工人员遵守操作规程。

3. 加强施工机械设备的维护保养,确保设备安全运行。

4. 定期对施工现场进行安全检查,及时发现并消除安全隐患。

六、环境保护措施1. 施工过程中,采取有效措施防止水土流失,保护生态环境。

路基防排水工程施工方案

路基防排水工程施工方案

一、工程概况本工程为某公路项目路基防排水工程,路线全长XX公里,起点桩号为KXX+XXX,终点桩号为KXX+XXX。

本路段地形地貌复杂,地质条件多样,路基防排水工程是保证路基稳定、延长路基使用寿命的关键工程。

二、编制依据及原则1. 编制依据:《公路路基施工技术规范》(JTG F10-2006)、《公路工程质量检验评定标准》(JTG F80/1-2004)、《公路工程施工安全技术规范》(JTG F9-2015)等。

2. 编制原则:根据工程实际情况,遵循科学、合理、经济、环保的原则,确保路基防排水工程质量和安全。

三、施工总体部署1. 施工组织:成立路基防排水工程领导小组,负责施工组织、技术指导、质量监督、安全管理等工作。

2. 施工顺序:按照路基施工的先后顺序,先进行排水工程,再进行防护工程。

3. 施工时间:路基防排水工程应在路基填筑完成后立即进行,确保路基稳定。

四、施工方案1. 排水工程(1)地表水排除:采用边沟、排水沟、截水沟等设施,将地表水迅速排除路基范围。

(2)地下水排除:采用暗沟、渗沟、渗井等设施,降低地下水位,拦截地下水。

2. 防护工程(1)坡面防护:采用植草、喷播植草、挂网液压喷播植草等防护措施。

(2)坡脚防护:采用M7.5浆砌片石护脚墙、护面墙、衡重式片石混凝土挡墙等防护措施。

(3)路基边缘防护:采用浆砌片石水沟、边沟涵等防护措施。

五、施工方法1. 施工准备:熟悉图纸,了解工程特点,做好施工组织设计和施工方案;做好材料、设备、人员等准备工作。

2. 施工步骤:(1)排水工程:先进行边沟、排水沟、截水沟等设施的施工,再进行暗沟、渗沟、渗井等设施的施工。

(2)防护工程:先进行坡面防护,再进行坡脚防护和路基边缘防护。

(3)质量检验:严格按照规范要求进行质量检验,确保工程质量。

六、质量保证措施1. 施工过程中,严格按照规范要求进行施工,确保工程质量。

2. 加强施工过程中的质量监督,发现问题及时整改。

路基排水工程施工方案

路基排水工程施工方案

路基排水工程施工方案一、路基排水沟、截水沟、急流槽施工方案1、施工放样按施工进度,由测量班用全站仪对排水沟进行准确放样,测放出基础的准确位置并初步控制标高并用经纬仪引出护桩,以便进行基坑开挖。

2、施工方法(1)碾压在放好坡脚以后按护坡道或碎落台高程将护坡道及边沟位置推平,振动压路机碾压2遍。

(2)沟槽开挖碾压以后,放好边沟沟底沟沿边线,并用白灰在地上画出,利用人工配合挖掘机械开挖,自卸汽车运输,开挖至距设计尺寸10~15cm时,改以人工挖掘。

人工修整至设计尺寸,不能扰动沟底及坡面原土层,不允许超挖。

如遇岩石,则用风搞凿除,岩层较硬时可采取小型弱爆破方法施工。

开挖清理完毕后,然后请监理检验。

(3)片石砌筑沟槽检验合格后,先用木桩每10米一处钉好砌石位置,挂好横断面线及纵断面线,即可按线砌筑,砌筑工艺要严格执行技术规范及招标文件的施工技术要求。

3、材料要求(1)、石料选用厚度不小于15cm具有一定长度和宽度的片状石料,石料质地强韧、密实,无风化剥落、裂纹和结构缺陷,表面清洁无污染。

(2)、砂浆使用强制式拌和机现场拌和,材料使用中(粗)砂,且为河砂,过筛后机拌3~5min后使用。

砂浆随拌随用,保持适宜稠度;在拌和3~5h使用完毕;运输过程或存贮过程中发生离析、泌水砂浆,砌筑前重新拌和;已凝结的砂浆不得使用。

(3)、施工现场不堆放不合格材料,废弃的材料及时清理出场。

4、沟体片石砌筑排水沟采用挤浆法分层砌筑每分层高度10~15cm,分层与分层间的砌筑砌缝应大致找平,各工作层应相互错开,不得贯通。

较大的片石使用于下层且大面朝下,砌筑时选取形状及尺寸较为合适的片石,尖锐突出部分敲除,竖缝较宽时,在砂浆中塞以小石块,砌缝宽度不大于2cm,砌筑过程中要注意选用较大、较平整的石块为外露面和坡顶、边口,石块使用时应洒水湿润,若表面有泥土、水锈先冲洗干净,尤其下层砌及角隅石不能偏小,砂浆要饱满,石缝以砂浆和小碎石充填,片石不能竖立使用,石料挤浆要符合要求,不能紧贴无砂浆,宽度要一致,不能有假缝,当分几段同时砌筑时,相邻高差不大于1.2m,各段水平砌缝一致。

公路工程施工排水方案

公路工程施工排水方案

一、工程概况本工程位于XX地区,全长XX公里,路基宽度XX米,路面结构采用XX结构。

根据地质勘察报告,本工程区域地下水位较高,且雨季较长,易发生路基积水现象,严重影响路基稳定性和施工进度。

为确保工程质量,保障施工安全,特制定本排水方案。

二、排水目标1. 排除地表水,降低地下水位,确保路基不受水浸泡,保证路基稳定。

2. 减少施工过程中的环境污染,提高施工环境质量。

3. 确保施工人员、设备安全,提高施工效率。

三、排水措施1. 地面排水(1)边沟:沿路基两侧设置边沟,沟底坡度不小于0.5%,沟底宽0.5米,深0.3米。

边沟采用浆砌片石砌筑,砌体厚度0.2米,砌体之间采用水泥砂浆灌缝。

(2)截水沟:在挖方路基的堑顶设置截水沟,沟底坡度不小于0.5%,沟底宽0.5米,深0.3米。

截水沟采用浆砌片石砌筑,砌体厚度0.2米,砌体之间采用水泥砂浆灌缝。

(3)排水沟:沿路基纵向设置排水沟,沟底坡度不小于0.5%,沟底宽0.5米,深0.3米。

排水沟采用浆砌片石砌筑,砌体厚度0.2米,砌体之间采用水泥砂浆灌缝。

2. 地下排水(1)排水沟:在地下水位较高的地段,沿路基纵向设置排水沟,沟底坡度不小于0.5%,沟底宽0.5米,深0.3米。

排水沟采用浆砌片石砌筑,砌体厚度0.2米,砌体之间采用水泥砂浆灌缝。

(2)暗沟:在地下水位较高的地段,沿路基纵向设置暗沟,沟底坡度不小于0.5%,沟底宽0.5米,深0.3米。

暗沟采用浆砌片石砌筑,砌体厚度0.2米,砌体之间采用水泥砂浆灌缝。

3. 雨季施工排水(1)在雨季施工期间,加强施工场地排水设施的管理,确保排水设施畅通。

(2)对施工人员进行雨季施工排水知识培训,提高施工人员的安全意识。

(3)对施工现场进行巡查,发现问题及时整改。

四、排水设施施工要求1. 施工人员必须熟悉排水方案,严格按照排水方案进行施工。

2. 施工过程中,确保排水设施的质量,确保排水设施的功能。

3. 施工过程中,加强对排水设施的巡查,发现问题及时整改。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

路基排水工程施工方案
一、工程概况
本标段路基排水形式为:浆砌片石边沟、排水沟、截水沟和急流槽四种形式。

1、边沟
所有挖方路段均设置暗埋式边沟。

边沟采用0.5m×0.6m的矩形横断面,沟身采用M7.5浆砌片石加固,厚度30cm,砌体底部设10cm厚砂砾垫层,上设钢筋混凝土盖板;每隔20m设置1处雨水口,上设钢筋混凝土雨水篦子。

当挖方路段有超高时,暗埋式边沟尺寸加深为1.0m×0.6m。

为汇集流到路堤坡脚处的路面水流,在路堤坡脚外2.0m处设置边沟,并将边沟水引排至桥涵或天然沟渠中。

路堤坡脚处边沟采用梯形断面,底宽0.6m,沟深0.6m,两侧坡率1:1,边沟采用M7.5浆砌片石砌筑,沟壁厚30cm,砌体底部设10cm厚砂砾垫层。

分离式路堤中间部位及互通区、服务区场地内侧边沟均采用暗埋式边沟,边沟断面型式、尺寸及材料同挖方路段边沟。

2、截水沟
当地面横坡陡峻时,堑顶截水沟采用矩形横断面,沟宽0.6m,沟深0.8m,底部设10cm厚砂砾垫层,采用M7.5浆砌片石加固,厚度0.3m;其它地段采用梯形横断面,底宽0.6m,沟深0.6m,两侧坡率1:1.0,其下设10cm厚砂砾垫层,采用M7.5浆砌片石加固,加固厚度0.3m。

当路堤边坡上侧汇入路界的地表径流量较大时,在路堤坡脚2.0m以外设置路堤截水沟与边沟功能合二为一。

截水沟断面为梯形,底宽0.6m,深0.8m,两侧坡率1:1.0,其下设10cm厚砂砾垫层,采用M7.5浆砌片石加固,加固厚度0.3m。

3、排水沟
为将边沟水流、截水沟、边坡和路基附近的积水及路面水引至桥、涵或路基范围之外,设置排水沟。

排水沟尺寸同路堤坡脚处边沟。

为减少坡面冲刷,路堑边坡平台设置平台排水沟。

一般路段排水沟采用矩形断面,沟深0.4m,沟宽0.4m,壁厚30cm,采用M7.5浆砌片石加固,底部设10cm厚砂砾垫层。

4、急流槽
边沟、排水沟、截水沟出水口受地形限制落差较大时,设置急流槽。

急流槽断面形式为矩形,槽深0.7m,槽宽0.4m,槽身采用30cm厚M7.5号浆砌片石砌筑。

急流槽的设置结合地形、地质情况,一直延伸到沟底或无冲刷处,在急流槽的尽头均设消力设施,防止冲刷。

超高路段中央分隔带集水井由横向排水管泄水口沿坡面向下集中排水时,设置边坡急流槽,路堤边坡急流槽断面形式为矩形,槽深30cm,槽宽30cm,槽壁及槽底厚25cm,采用M7.5浆砌片石砌筑。

边坡平台排水沟水流从上向下集中排水时,设置急流槽。

急流槽断面形式为矩形,槽深40cm,槽宽60cm,槽壁及槽底厚30cm,M7.5浆砌片石砌筑。

二、施工总体安排
1、按图纸确定排水构造物的位置和标高,进行施工放样测量。

2、路基排水施工,应严格按照设计坡比放样、开挖和砌筑,防止超欠挖,对超挖部分一定要夯填密实,防止雨水冲刷坍塌。

3、平曲线处边沟施工时,沟底纵坡与曲线前后沟底纵坡平顺衔接,不允许曲线内侧有积水或外溢现象发生。

4、浆砌圬工的石料强度必须符合设计要求,应采用色泽均匀,结构密实,不易风化,无裂纹的硬质石料,镶面用片石,宜选用表面较平整尺寸较大者,且边缘厚度不小于15cm。

5、水泥砂浆用料符合设计要求,配合比通过试验确定,严格按照计量施工。

在运输过程或在储存器中发生离析、沁水的砂浆,砌筑前应重新拌合,已凝结的砂浆不得使用。

6、在透水性较大的土壤上设置截水沟时,沟底及沟壁应以不透水的材料加固。

7、施工时应尽量根据地形情况把填方边沟或排水沟平面和纵面线形布置流畅以利于排水和美观。

8、由于沿线地表植被茂密,施工前对地表进行清理,仔细核对排水构造物的设置位置、形式,以确保排水沟渠与实际地形相适应。

三、主要施工方法
1、边沟施工方法
平曲线处边坡施工时,沟底纵坡应与曲线前后沟底纵坡度平顺衔接,不允许曲线内侧有积水或外溢现象发生。

曲线外侧边沟适当加深,其增加值等于超高值;
边沟的加固施工:土质地段当沟底纵度大于3%时应采取加固措施;采用浆砌片石铺砌时,砌缝砂浆应饱满,沟身不漏水。

2、截水沟施工方法
截水沟挖出的土,可在路堑与截水沟之间修成土台并进行夯实,台顶应筑成2%倾向截水沟的横坡。

截水沟长度超过500m时应选适当地点设出水口,将水引至山坡侧的自然沟中或桥涵进水口,截水沟必须有牢靠的出水口。

截水沟的出口必须与其他排水设施平顺衔接。

截水沟施工时应结合现场实际地形、地质条件大致沿等高线布置,而不应受一般征地界的限制。

路基排水设施应顺直圆滑,做到排水流畅,方向明确。

3、排水沟施工方法
线形要求平顺,尽可能采用直线形,转弯处宜做成弧形,其半径不宜小于10m,排水沟长度根据实际需要而定,通常不宜大于500m。

低填方段与高填方段的排水沟衔接处宜做成斜交;
沿线布设时,应离路基尽可能远一些,距路基坡脚不宜小于2m;当因纵坡过大产生水流速度大于沟底、沟壁土的容许冲刷流速时,应采取表面加固措施。

排水沟沟底标高应高于涵洞涵底铺砌标高。

沟底纵坡宜大于0.5%。

排水沟在铺砌之前,对排水沟进行修整,沟底、沟壁坚实平整,断面尺寸符合设计要求。

4、急流槽施工方法
路提边坡急流槽的修筑应能为水流入排水沟提供一个顺畅通道,路缘石开口及流水进入路提边坡急流槽的过渡段应连接圆顺。

当急流槽较长时,分段砌筑,每段不宜超过10m,接头用防水材料填塞,密实无空隙。

急流槽的上口与坡型路缘石拦水带的喇叭口衔接时圆滑、顺畅、不漏水,出口与排水沟相接处按设计要求施工,顺畅不积水,U型槽嵌入地面以下。

5、浆砌片石施工方法
(1)片石厚度不小于15cm(卵形和薄片者不得使用),用于镶面的片石应选择表面平整,尺寸较大者。

(2)块石应大致方正,上下面大致平整,厚度20~30cm,宽度为厚度的1-1.5倍,长度应为厚度的1.5-3倍,块石用作镶面时,应由外露面四周向内稍加修整,后部可不修凿。

(3)砌筑用砂浆的类别和标号应符合设计规定,砂浆中所用水泥、砂、水等材料质量标准宜符合砼工程相应材料的质量标准,砂浆中的所用砂,宜采用中砂或粗砂,砂的最大粒径,当用于砌筑块石时,不宜超过2.5mm,当用于砌筑片石时,不宜超过5mm,砂浆必须具有良好的和易性,其稠度以标准圆锥体沉入度的测值5~7cm 为准,砂浆应随拌随用,保持适宜的稠度,一般宜3~4h内使用完毕,气温超过30℃时,宜在2~3h内使用完毕,运输过程中或在存储器中发生离淅,泌水的砂浆,砌筑前应重新拌和,已凝结的砂浆不得使用。

(4)筑前必须浇水湿润,表面泥土、水锈等应清洗干净,砌体应分层砌筑,砌体较长时可分段分层砌筑,但两排工作段的砌筑高差一般不宜超过1.2m,分段位置宜尽量设置于沉降缝或伸缩缝处,各段水平缝应一致。

(5)分层砌筑时,宜将较大石块用于下层,并应用宽面为底铺砌,浆砌块石的砌缝宽度不大于3cm,上下层竖缝错开距离不小于8cm。

砌体里层平缝不应大于3cm,竖缝宽度不应大于4cm,同一层石料及水平灰缝的厚度要均匀一致,每层按水平砌筑,丁顺相间,砌石灰缝互相垂直。

砌石顺序为先角石,再镶面,后填腹。

填腹石的分层高度应与镶面相同。

(6)各砌层的砌块应安放稳固,砌块间砂浆应饱满,粘结牢固,不得直接贴靠或脱空。

砌筑时,底浆(座浆)应铺满,竖缝砂浆应先在已砌石块侧面铺放一部分,
然后于石块放好后填满捣实。

砌筑上层砌块时,应避免振动下层砌块。

砌筑工作中断后恢复砌筑时,已砌筑的砌层表面应加以清扫和湿润,片石分层砌筑,宜以2~3层砌块组成一工作层,每一工作层大致找平,各工作层竖缝要相互错开,不得贯通。

(7)砂砾垫层可与铺砌层配合铺筑,随铺随砌。

但应注意防止出现虚脚或空隙,铺砌块(片)石的过程中还应随时检查坡而平整斜坡顺直。
