临水临文件编号:DF-BE -F7-0E-B4 电方案第五章技术条件(工程建设标准)一、项目概况(一)工程简介1、广州市胸科医院整体扩建项目位于广州市越秀区横枝岗路62号院区内,项目主要场外通行道路为横枝岗路,道路狭窄、交通拥挤;红线范围内施工道路与医院正常运营道路交叉重合。
2、前期工程项目内容包括:旧建筑物拆除、管线迁改、临时用水和临时用电接入等,为广州市胸科医院整体扩建项目后续施工创造条件。
3、目前施工现场没有围蔽,相关费用包括在措施项目清单“安全防护、文明施工措施费”中。
(二)项目实施内容及范围前期工程项目主要实施内容包括:院区西南角现有的综合门诊楼、职工更衣房、21号楼、车队用房、洗衣房及水池等建筑物拆除工程,施工场地围蔽工程,管线迁改工程,临水接入工程,临电接入工程。
(三)临水临电情况本项目实施时招标人不提供临水临电接驳点,投标人投标时应充分考虑相应费用,含在投标报价中。
二、项目管理目标(一)工期进度目标本项目的工期目标:暂定2015年10月1日正式动工,2015年12月31日完成竣工验收及移交工作,总工期92日历天。
(二)质量目标一次验收合格。
符合《建筑工程施工质量验收统一标准》(GB50300-2013)标准及要求、以及相应配套的各专业验收规范等。
(三)职业健康安全管理目标和环境管理目标1、职业健康安全管理目标:杜绝发生一般事故等级及以上的伤亡事故且工伤责任事故死亡人数为零。
2、环境管理目标:严格执行《广州市重点公共建设项目管理办公室建设项目环境管理规定》、《广州市重点公共建设项目管理办公室建设项目环境管理文明施工标准》、《广州市建设工程现场文明施工管理办法》(穗建质〔2008〕937号)、《关于进一步规范建设工程施工现场围蔽的通知》(穗建质〔2008〕1008号)。
三、项目管理重点、难点(一)项目管理重点1、由于医院整体扩建工程建设期间不能影响医院正常运营,因此,应充分考虑这种情况下施工管理难度和措施费用,采取有效措施尽量减少对院方日常经营造成干扰。
2、门诊楼西南围墙一侧有旧的居民楼,目前有居民在居住,应做好防护工作,减少噪音粉尘对周边居民和医院住院病人的影响。
3、临电接入工程施工受行业主管部门的监管,应充分考虑技术标准、报装程序、检测验收、顺利送电等各个关节的相关管理措施费用。
(二)项目管理难点1、由于施工场地非常狭小,主入口门前道路又是单行道,门诊楼前原有的大门不够宽,需要开口扩展,将给施工临设的搭建和材料的运输等带来很大的麻烦,实施的方案措施应充分考虑场地制约因素。
2、医院所处位置的地势较低,每年的雨季时道路经常会被雨水浸淹,考虑施工时增加排水设备和设施等的有关费用。
四、项目管理要求(一)进度管理要求1、承包人进场前应根据招标图纸、项目管理要求、现场踏勘情况,梳理制约因素,提出合理的工序安排方案。
2、承包人应就全面开工或局部开工的实际条件,合理安排人员、材料、机械设备进场,对于大型机械设备还须报监理人、发包人批准进场方案后方能进场。
3、如工程不具备开工条件,承包人应在收到发包人进场通知后5天内以书面形式向发包人提出延期进场的要求并说明理由,报监理单位和发包人批准后方可延期进场。
4、承包人进场5天内须根据项目实施总控计划(见下表)、施工图纸和现场实际情况编制切实可行的实施进度计划。
项目实施总控计划5、在工程实施过程中,如因不可抗力、工程设计有重大变更等非承包人原因导致工期确需调整的,承包人应及时向监理单位和发包人提出工期调整及人员、机械设备投入调整的报告,经监理单位和发包人批准后方可执行,且承包人不得因此向发包人提出人员、机械设备等窝工费用的索赔。
6、做好过程中的进度控制,按照PDCA循环的要求动态管理,定期对进度计划执行情况进行检查并及时纠偏,确保现场施工能够按照计划推进。
7、施工单位在工序衔接方面力求安排紧凑,各工种交叉作业,尽力缩短建设周期,按时保质完成项目建设。
(二)质量管理要求1、要求承包人根据《工程质量安全专职机构及人员管理实施细则》要求,建立和健全管理体系,设立质量管理专职机构,配备满足规定要求的专职管理人员。
2、要求承包人组织专家对于本项目的拆除工程施工方案进行论证后方可实施。
3、承包人投入的施工作业人员必须具备相应的上岗证,特种人员须具备特种人员作业证书,所有人员必须带证上岗,随时接受发包人、监理人检查。
4、专业工程实施能力要求由于管线、临水、临电、拆除专业工程及施工内容专业性较强,要求承包人须具备完成前述专业工程及施工内容相应的能力,承包人需分包时,须按国家相关规定委托给具备相应专业资质的单位,且获得发包人的认可。
(三)安全、文明施工管理要求1、针对本项目的特点,承包人必须对拆除工程等危险性较大的分部分项工程进行重点管理,编制专项施工方案报监理单位审批,并按批准的方案施工。
在施工过程中如发现异常情况,必须能有效启动紧急预案,确保人员的安全。
2、要求承包人进场后需对本项目施工过程场地平面布置及分阶段利用方案进行综合考虑。
承包人综合考虑临时办公区和生活区临时板房和设施二次搬迁费用。
3、基于本项目在医院区域内,实施过程不能影响医院正常运营。
要求承包人按《建设项目环境管理规定》要求,制定环境管理计划及应急处理预案。
4、在工程实施期间,承包人对经发包人移交的施工场地负有全过程、全面的管理责任,必须对施工场地范围内的治安秩序、安全保卫、环境卫生以及周围房屋、市政设施等全面负责,对施工场地范围内的交通道路、用水、用电、场地内的施工协调负责,确保不对周边环境、道路、行人和相邻施工现场造成不利影响,不得干扰周围居民的正常生活。
5、承包人在施工过程中必须严格执行安全文明施工方案,做到安全防护、文明施工措施费专款专用,严禁挪用。
6、监理单位、发包人或监督部门在安全文明施工检查过程中,如发现施工现场不满足国家、省、市关于安全文明生产的相关规定和发包人对本工程安全文明施工的相关要求,且不按监理单位要求在限定时间内整改完毕的,发包人可以自行或委托他人实施整改,所发生的费用从安全防护、文明施工措施费款项中扣除,不足部分从承包人的合同价款中扣除。
7、要求施工单位按《建设项目环境管理规定》要求,制定环境管理计划及应急处理预案,做到不因施工而影响周边环境。
(四)材料设备管理要求1、承包人进场7天内完成所有原材料的采购计划,落实原材料采购协议,作为第一期工程进度款的支付条件之一。
2、承包人进场后立即根据设计文件要求及《乙供材料(设备)管理办法》申报乙供料。
3、承包人必须确保在满足或优于招标文件(包括招标文件各专业主要设备材料技术参数)、招标图纸和相关规范要求的条件下采购主要材料设备。
4、所有用于本工程的材料设备必须严格按合同条款的约定进行检验、试验,确保材料设备质量。
5、材料采购的其他要求,详见合同条款相关约定。
(五)人员配置要求1、关于项目经理部的组建要求。
承包人进场即成立项目管理部负责工程现场施工管理工作。
项目经理部组成人员配备要求见下表。
2、现场组织实施管理费以月为单位,进行计量支付。
现场组织实施管理费的支付及费用标准按合同规定执行。
3、承包人进场后1周之内,报审项目组织架构及项目人员组织实施计划。
项目经理部组成人员配备要求表注:(1)上表人员均要求为投标单位正式职工,即指在投标单位已连续购买三个月以上社保的在职人员。
除注明外,各岗位人员不得相互兼职。
(2)拟投入的项目部人员,中标后不得更换,否则按合同约定承担违约责任。
4、管理基本要求(1)本项目要求承包人根据本项目工程的特点,结合本企业的实力和资源情况,派驻现场的人员必须专业对口,精干、充足;派驻现场的项目经理(项目负责人)必须按时参加发包人组织的面试,面试小组由发包人代表3名、监理单位代表1名共同组成,如面试不通过,发包人有权要求限时更换,直至发包人满意为止。
工程实施过程中发包人可以根据现场实际情况调整派驻现场的人员,承包人应按要求执行并不予增加任何费用。
(2)经发包人考核确认的现场管理人员必须保持岗位稳定,不得擅自更换或擅离现场,否则严格按合同条款的规定承担违约责任。
(3)本项目现场组织实施管理费的支付以承包人施工管理人员的到场情况为依据,若驻场时间达不到合同约定时间,则相应人员在该月的现场组织实施管理费不予支付,结算时相应扣除。
具体规定如下:①现场组织实施管理费以月为单位,按月支付。
在支付工程预付款时,按招标文件合同条款规定标准的50%扣减此项费用;在支付进度款时,按招标文件合同条款规定标准的50%支付此项费用。
(说明:该费用已包含在投标总报价中,是发包人向承包人支付本项目现场组织实施管理费的依据,不作为承包人向上述相关人员支付工资费用的标准。
)②在施工期内(自2015年10月1日至2015年12月31日),如承包人的上述相关人员在一个月内经监理单位、发包人书面确认的现场办公管理天数不低于20个日历天,则相应人员在该月的现场组织实施管理费予以全额的50%支付;如低于20个日历天,则相应人员在该月的现场组织实施管理费不予支付,结算时相应扣除。
(4)指挥长现场开会要求:本项目要求指挥长每月至少亲自组织2次工地现场例会,协调质量、进度、安全、文明施工等会议,并将相关会议纪要报监理单位和发包人备案。
如果指挥长因故不能召开,经发包人批准,可委托同级别或以上的单位领导组织会议。
如果指挥长或其同级别或以上的单位领导不能按上述要求组织会议,每缺席一次,就按合同约定承担一次一般违约责任。
(5)要求施工单位进场即成立项目管理部负责工程现场施工管理工作。
同时,为了确保在多单位交叉施工期间各专业施工队伍合理配合,有条不紊地开展施工,要求施工单位专门成立专职的团队负责履行施工总承包配合服务工作。
项目管理部组成人员配备要求见下表。
(6)施工单位进场后1周之内,根据合同要求及现场实际情况,报审项目组织架构及项目人员组织实施计划。
项目管理架构如需调整,需书面报监理单位及建设单位审核。
(六)主要施工机械设备要求1、机械设备配备基本要求投标人需根据本项目施工需求情况配备以下机械设备,设备规格型号自行确定:(1)用于供配电工程施工的起重、运输、安装设备及工具;(2)用于给排水工程施工的安装设备及工具;(3)用于拆除工程的打凿、拆卸、运输、清理设备及工具。
2、管理基本要求(1)承包人进场后必须按合同约定时间提交机械设备进场计划,确保机械设备来源可靠,按期进场。
(2)承包人必须确保机械设备的性能良好,可正常使用。
对于影响工程进度较大的主要机械设备,必须有一定备用量,确保在机械设备检修或维护期间,现场仍能正常施工,确保进度。
(3)为确保工程进度,承包人必须无条件增加机械设备的投入,除合同约定有赶工措施费外,发包人不另行增加相关费用。
临水临电实施方案
临水临电实施方案为了有效保障水域和电力设施的安全,制定临水临电实施方案是至关重要的。
本方案旨在规范相关操作流程,确保工作人员的安全,最大限度地减少事故发生的可能性。
一、方案目标。
本实施方案的目标是确保在临近水域和电力设施进行工作时,工作人员能够严格遵守操作规程,做好安全防护,保障自身安全,同时避免对水域和电力设施造成损坏或影响。
二、操作规程。
1. 在临近水域工作时,工作人员必须穿戴救生衣,并接受相关安全培训。
在水域边缘必须设置明显的警示标志,提醒人们注意安全。
2. 进行水域清理或维护时,必须使用专业的设备和工具,并由经过培训的人员操作。
在工作期间,必须有专人负责监督,并配备必要的救援设备。
3. 在临近电力设施工作时,工作人员必须穿戴符合要求的防护服和绝缘鞋。
在操作过程中,必须严格按照操作规程进行,并避免在设备运行时进行维修和保养。
4. 对于电力设施的维修和保养,必须由专业的维修人员进行,并且必须在设备停电后进行操作。
在操作过程中,必须进行严格的安全防护措施,确保人员安全。
5. 在进行临近水域和电力设施的工作时,必须保持良好的工作状态,严禁酗酒和药物滥用,确保头脑清醒,避免因个人原因导致的安全事故。
三、安全防护。
1. 在临近水域和电力设施工作时,必须配备必要的安全防护设备,包括救生衣、安全帽、防护眼镜、防护手套等。
工作人员必须严格按照要求穿戴,并及时更换损坏的设备。
2. 在水域清理或维护过程中,必须设置警示标志,提醒周围人员注意安全。
同时,必须配备救援设备,以备发生意外时的紧急救援。
3. 在临近电力设施工作时,必须进行绝缘处理,并且使用专业的绝缘工具。
在设备运行时,必须设置警戒线,并严禁非工作人员进入。
四、应急处理。
1. 在临近水域和电力设施工作时,如发生意外事故,必须立即启动应急预案,迅速进行救援和处理,并及时报警。
2. 在水域工作中,如发现有人落水,必须立即进行救援,并通知相关部门进行处理。
3. 在电力设施工作中,如发生电击事故,必须立即切断电源,并进行紧急救援和处理。
施工临时用水、用电方案

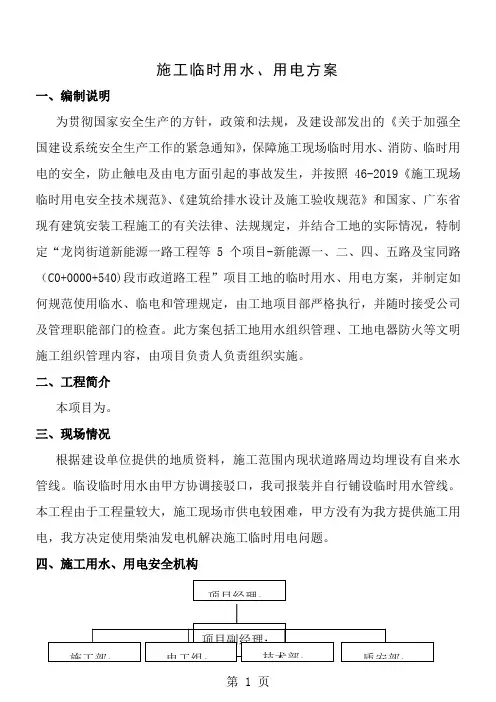

施工临时用水、用电方案一、编制说明为贯彻国家安全生产的方针,政策和法规,及建设部发出的《关于加强全国建设系统安全生产工作的紧急通知》,保障施工现场临时用水、消防、临时用电的安全,防止触电及由电方面引起的事故发生,并按照46-2019《施工现场临时用电安全技术规范》、《建筑给排水设计及施工验收规范》和国家、广东省现有建筑安装工程施工的有关法律、法规规定,并结合工地的实际情况,特制定“龙岗街道新能源一路工程等5个项目-新能源一、二、四、五路及宝同路(C0+0000+540)段市政道路工程”项目工地的临时用水、用电方案,并制定如何规范使用临水、临电和管理规定,由工地项目部严格执行,并随时接受公司及管理职能部门的检查。
此方案包括工地用水组织管理、工地电器防火等文明施工组织管理内容,由项目负责人负责组织实施。
二、工程简介本项目为。
三、现场情况根据建设单位提供的地质资料,施工范围内现状道路周边均埋设有自来水管线。
临设临时用水由甲方协调接驳口,我司报装并自行铺设临时用水管线。
本工程由于工程量较大,施工现场市供电较困难,甲方没有为我方提供施工用电,我方决定使用柴油发电机解决施工临时用电问题。
四、施工用水、用电安全机构五、施工临时用水组织管理1、临时给水根据现场情况及从经济角度考虑,采用消防和生产合用的方式布置临时给水管道。
给水管按建设单位提供的水源点驳接,装水表计量,消防用水采用市政水-水泵联合供水方式,水泵压水管路及市政水管相连,当市政水压满足时使用市政水,水压不够时,再使用水泵供水。
2、主管采用150水管,各支管根据用水量大小采用100管;3、生活区给水管道明敷于地面上,并间隔2m做砖墩来固定保护。
雨水及宿舍附近的洗涤用水采用明沟排水,汇集后统一排入排水沟;食堂污水先通过暗沟排至简易隔油池,再排入指定的污水管道;厕所及冲凉房污水先通过排水管道排入化粪池,再排入指定的污水管道。
4、施工现场排水主要是降水及地下水,就近排入排水管道;5、给水管要求试压要细致,不许出现渗漏现象。
临电、临水日常管理措施

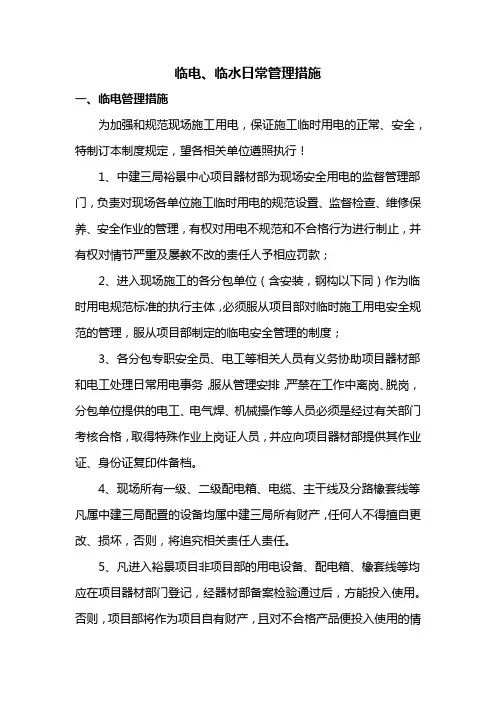

临电、临水日常管理措施一、临电管理措施为加强和规范现场施工用电,保证施工临时用电的正常、安全,特制订本制度规定,望各相关单位遵照执行!1、中建三局裕景中心项目器材部为现场安全用电的监督管理部门,负责对现场各单位施工临时用电的规范设置、监督检查、维修保养、安全作业的管理,有权对用电不规范和不合格行为进行制止,并有权对情节严重及屡教不改的责任人予相应罚款;2、进入现场施工的各分包单位(含安装,钢构以下同)作为临时用电规范标准的执行主体,必须服从项目部对临时施工用电安全规范的管理,服从项目部制定的临电安全管理的制度;3、各分包专职安全员、电工等相关人员有义务协助项目器材部和电工处理日常用电事务,服从管理安排,严禁在工作中离岗、脱岗,分包单位提供的电工、电气焊、机械操作等人员必须是经过有关部门考核合格,取得特殊作业上岗证人员,并应向项目器材部提供其作业证、身份证复印件备档。
4、现场所有一级、二级配电箱、电缆、主干线及分路橡套线等凡属中建三局配置的设备均属中建三局所有财产,任何人不得擅自更改、损坏,否则,将追究相关责任人责任。
5、凡进入裕景项目非项目部的用电设备、配电箱、橡套线等均应在项目器材部门登记,经器材部备案检验通过后,方能投入使用。
否则,项目部将作为项目自有财产,且对不合格产品便投入使用的情况视情节轻重予以相应罚款。
6、各种非项目部用电设备的使用者,应作到每月(30日)及时填报运行维修保养记录及项目部机管要求的其他统计资料;7、项目电工及各分包电工应经常深入工地现场检查巡视,及时发现施工用电隐患,规范正确安全用电;8、用电设备线路架(埋)设应符合施工用电规范要求,电线电缆需要架设的,应套装保护套管捆绑在非金属的绝缘体上。
线缆不得乱拉乱接,不得出现一个电器开关上负载多个用电负荷;9、投入施工用电的电线电缆不得出现三个以上接头,不得出现破皮、断线等现象;10、电焊机的焊把线、地线不得用钢筋、塑料外客线及其他金属品等代替,且必须双线到位,接地牢固。
临水、临电配置及安全用电、用水管理方案
临水、临电配置及安全用水、用电施工管理方案目录第一部分:临电、临水施工要求........................................................................... - 2 -一、临电电缆线路敷设施工要求:......................................................................... - 2 -二、配电盘的施工要求:....................................................................................... - 2 -1、配电盘配置应遵循原则:................................................................................... - 2 -2、配电箱内部开关、电器安装要求:................................................................. - 3 -三、照明供配电配置要求:..................................................................................... - 4 -四、现场临时给水管布置要求:........................................................................... - 4 - 第二部分、临时用水、用电安全管理................................................................... - 5 -一、临时用水管理措施:....................................................................................... - 5 -二、安全用电管理措施:....................................................................................... - 5 -三、配电箱、开关箱的安全操作要求:................................................................. - 6 -四、安全用电保护接零或接地:........................................................................... - 7 -五、安全用电防火要求:....................................................................................... - 7 - 第三部分、临时用电应急预案............................................................................... - 8 -一、临时用电应急预案小组:............................................................................... - 8 -二.自救:................................................................................................................. - 8 - 三。
工程临电临水方案
工程临电临水方案一、项目概述临电临水工程是指在工程施工过程中需要用电和用水的临时需求。
在施工现场,往往需要为机械设备、建筑工地、办公室等提供稳定的电力和清洁的供水,以保证施工进度,提高施工效率,保障施工安全。
本方案旨在对临电临水工程进行合理规划和实施,以确保项目的顺利进行。
二、临电方案1. 供电来源根据施工现场的实际情况,可选择以下几种供电方式:a. 临时用电指定点:在现场选择一个合适的位置,建立临时用电指定点,通过临时铺设的电缆,连接到施工设备和建筑工地中,以满足各个施工点的用电需求。
b. 租用发电机:根据施工现场的用电需求和情况,可以选择租用发电机来为工地提供稳定的电力供应。
c. 建立临时供电站:对于规模较大的施工项目,可以考虑建立临时供电站,通过电缆连接到施工现场的各个需要用电的地点,以确保供电的稳定和可靠性。
2. 施工用电设计根据施工现场的用电需求和设备类型,对用电进行合理设计和规划,包括电缆敷设、电箱设置、用电安全保障等方面,确保用电安全、合理、高效。
3. 用电安全管理对施工现场的用电进行严格管理,建立用电管理制度,加强对用电设备的检查和维护,严禁私拉乱接、超负荷用电等行为,确保用电安全。
4. 临时用电设备配置根据施工需要,合理配置临时用电设备,包括发电机、配电箱、电缆、插座等,以满足施工现场各个区域的用电需求。
5. 用电节能在用电设计和配置过程中,应充分考虑用电节能的问题,选择节能型设备,合理设计用电方案,降低施工现场的用电成本,同时减少对环境的影响。
三、临水方案1. 供水来源根据施工现场的实际情况,可选择以下几种供水方式:a. 临时用水点:在现场选择一个合适的位置,建立临时用水点,通过临时铺设的水管,连接到施工设备和建筑工地中,以满足各个施工点的用水需求。
b. 租用水泵:对于需要大量用水的施工现场,可以考虑租用水泵来进行供水。
c. 建立临时供水站:对于规模较大的施工项目,可以考虑建立临时供水站,通过管网连接到施工现场的各个需要用水的地点,以确保供水的稳定和可靠性。
建筑临水临电整改方案

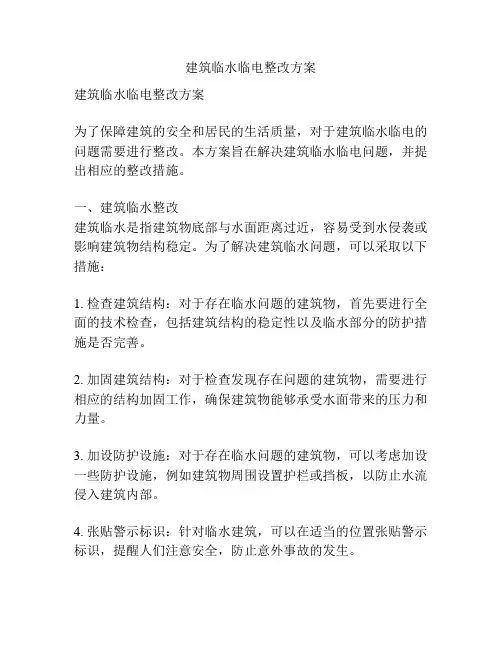

建筑临水临电整改方案建筑临水临电整改方案为了保障建筑的安全和居民的生活质量,对于建筑临水临电的问题需要进行整改。
本方案旨在解决建筑临水临电问题,并提出相应的整改措施。
一、建筑临水整改建筑临水是指建筑物底部与水面距离过近,容易受到水侵袭或影响建筑物结构稳定。
为了解决建筑临水问题,可以采取以下措施:1. 检查建筑结构:对于存在临水问题的建筑物,首先要进行全面的技术检查,包括建筑结构的稳定性以及临水部分的防护措施是否完善。
2. 加固建筑结构:对于检查发现存在问题的建筑物,需要进行相应的结构加固工作,确保建筑物能够承受水面带来的压力和力量。
3. 加设防护设施:对于存在临水问题的建筑物,可以考虑加设一些防护设施,例如建筑物周围设置护栏或挡板,以防止水流侵入建筑内部。
4. 张贴警示标识:针对临水建筑,可以在适当的位置张贴警示标识,提醒人们注意安全,防止意外事故的发生。
二、建筑临电整改建筑临电是指建筑物与电力设施之间的距离过近,存在安全隐患。
为了解决建筑临电问题,可以采取以下措施:1. 检查电力设施:对于存在临电问题的建筑物,首先要进行全面的技术检查,确保电力设施的正常运行和安全使用。
2. 进行隔离处理:对于与电力设施距离过近的建筑物,可以考虑进行隔离处理,确保建筑物与电力设施之间有足够的安全空间。
3. 加设防护措施:对于存在临电问题的建筑物,可以在建筑物周围设置钢筋混凝土墙或铁丝网等防护措施,防止意外接触电力设施而导致的安全事故。
4. 教育宣传:加强居民的安全意识,进行相关的宣传教育工作,告知他们建筑临电问题的危害以及相应的安全措施,提醒居民注意安全。
三、整改工作计划整改建筑临水临电问题需要一个明确的工作计划,包括以下几个阶段:1. 前期准备:确定整改范围和目标,组织相关人员进行技术检查,并制定整改方案和措施。
2. 资金筹备:确保整改所需的资金来源,并与相关部门或机构进行沟通协商。
3. 施工实施:根据整改方案和措施,组织相关单位进行施工实施工作,确保整改工作的质量和安全。
建筑工程面临临水临电施工的解决方案
建筑工程面临临水临电施工的解决方案背景介绍在建筑工程中,面临临水临电施工是一个常见的挑战。
临水临电施工指的是在施工现场需要处理水源和电源的问题,例如在没有水源和电源的情况下进行施工。
解决这个问题是确保施工进展顺利的关键。
解决方案为了应对建筑工程面临临水临电施工的挑战,以下是一些简单的解决方案:1. 水源解决方案:- 水源调查:在施工前进行水源调查,确定最近的可靠水源。
这可以是附近的自来水管道、水井或附近水体。
- 水储存:在施工现场设置水储存设施,例如水箱或水塔,以保证施工期间的用水需求。
- 水泵系统:根据需要安装水泵系统,将水源引入施工现场并满足施工需求。
2. 电源解决方案:- 电力调查:在施工前进行电力调查,确定最近的可靠电源。
这可以是电网供电、临时发电机或其他可靠的电源。
- 临时供电:在施工现场设置临时供电系统,确保施工期间的电力需求得到满足。
这可以包括使用临时发电机或连接到附近的电网供电。
- 安全措施:确保电源系统符合安全标准,并采取必要的安全措施,以防止电击和火灾等意外事件的发生。
注意事项在实施以上解决方案时,需要注意以下事项:1. 合法要求:遵守当地建筑法规和法律要求,确保解决方案符合相关法律标准。
2. 安全措施:在施工现场采取必要的安全措施,包括为工人提供必要的安全装备和培训,并确保施工设备符合安全要求。
3. 持续监测:对水源和电源进行持续监测,确保供应的可靠性和质量,并及时采取措施处理任何问题。
结论建筑工程面临临水临电施工的解决方案需要考虑到水源和电源的可靠性和安全性。
通过进行水源调查、设置水储存设施、安装水泵系统、进行电力调查、设置临时供电系统和采取安全措施,可以有效应对这一挑战。
同时,需要遵守相关法律要求,并持续监测水源和电源的可靠性和质量。
这些解决方案将有助于确保建筑工程的顺利进行。
临水临电解决专项方案
一、方案背景随着我国经济的快速发展,各类建设项目日益增多,临水临电施工问题也随之凸显。
临水临电施工是指在水体或靠近水体、电力设施等环境下进行的施工活动。
由于环境复杂,施工难度大,安全隐患较多,因此,制定一套完善的临水临电解决专项方案至关重要。
二、方案目标1. 保障施工人员的人身安全;2. 确保工程质量和进度;3. 减少对周边环境的影响;4. 降低施工成本。
三、方案内容1. 施工前的准备工作(1)对施工现场进行勘查,了解临水临电情况,制定相应的安全防护措施;(2)对施工人员进行安全培训,提高安全意识;(3)对施工设备进行检查和维护,确保设备正常运行;(4)制定应急预案,应对突发情况。
2. 施工过程中的安全管理(1)设置安全警示标志,提醒施工人员注意安全;(2)对施工人员进行现场监督,确保各项安全措施落实到位;(3)加强施工现场的巡查,发现问题及时整改;(4)对临水临电区域进行隔离,防止施工人员误入;(5)对施工用电进行严格管理,确保用电安全。
3. 临水施工措施(1)采用临时排水设施,确保施工区域排水畅通;(2)对施工人员进行水上作业培训,提高水上作业技能;(3)配备救生设备,如救生衣、救生圈等,确保施工人员安全;(4)设置安全防护栏,防止施工人员跌落水中。
4. 临电施工措施(1)对施工用电进行严格规划,确保用电安全;(2)采用绝缘电缆,防止触电事故;(3)设置配电箱,确保用电设备正常工作;(4)对施工人员进行用电培训,提高用电安全意识。
5. 环境保护措施(1)合理规划施工区域,减少对周边环境的影响;(2)对施工产生的废水、废气进行处理,达标排放;(3)加强施工现场的绿化,减少施工对环境的影响。
四、方案实施与监督1. 成立专项小组,负责方案的实施与监督;2. 定期对施工人员进行安全培训,提高安全意识;3. 加强施工现场巡查,发现问题及时整改;4. 定期对方案进行评估,不断完善和优化。
五、总结临水临电解决专项方案是确保施工安全、提高工程质量、降低施工成本的重要措施。
建筑工程临水临电方案
建筑工程临水临电方案一、特殊环境下的安全防范措施(一)针对临水工程的安全防范措施1. 对施工场地定期进行水质检测,确保水质符合环保要求,保障施工人员的健康和生产环境的安全。
2. 设置专门的安全围栏和标识牌,防止施工人员误入湖泊、河流、池塘等水域区域,确保施工安全。
(二)针对临电工程的安全防范措施1. 在施工现场明确标示高压电线的位置和范围,禁止在该区域内进行施工作业,确保施工人员的生命安全。
2. 对临近带电设备的施工区域进行严格控制,电气设备运行时满足安全距离的要求。
二、施工阶段的环境保护措施(一)水域保护措施1. 临水铺设防水膜,减少水质污染。
2. 控制水域附近的围堰施工,在确保施工安全的前提下,减少对水体的影响。
(二)电气设备施工阶段的环境保护措施1. 暂时停用带电设备,确保施工人员安全。
2. 对有可能影响电气设备正常运行的施工措施进行严格控制,确保设备安全及施工人员的生命安全。
三、建筑工程临水临电方案的执行流程(一)临水工程的执行流程1. 实地勘察:对施工场地周边的水域进行勘察,确保水域的安全性和施工的可行性。
2. 环境保护措施落实:根据勘察结果制定相应的环境保护措施,并进行落实。
3. 施工安全管理:严格控制施工现场的安全管理,确保施工人员的安全。
(二)临电工程的执行流程1. 对带电设备进行检查,确保设备的正常运行。
2. 制定严格的施工方案,确保施工前满足安全要求。
3. 对施工现场实施全面监控,确保施工的正常进行。
四、建筑工程临水临电方案的施工材料及设备选择(一)临水工程的施工材料及设备选择1. 水质检测设备:用于定期检测施工场地水质情况。
2. 防水膜:保护施工现场不受水质影响的防护材料。
3. 安全围栏和标识牌:设置在水域附近的安全措施材料。
(二)临电工程的施工材料及设备选择1. 安全标示牌:用于标示高压电线的位置和范围,保障施工人员的安全。
2. 电气设备检测仪器:用于检测带电设备的状态,确保设备运行的安全性。
临水临电方案
临水临电方案1. 引言临水临电方案是指在水边进行电力设施建设的方案。
在许多场景中,如水利工程、水上风电、水下设备等,需要在水边或水下建设电力设施。
本文将详细介绍临水临电方案的实施步骤和注意事项。
2. 实施步骤2.1. 环境调研在开始临水临电项目之前,需要进行详细的环境调研。
主要包括以下几项内容:•水域的水位、水质、水流情况等;•水域周边的地形、土壤类型等;•周边的生物环境、水生物种类等。
2.2. 设计方案根据环境调研的结果,制定符合实际情况的设计方案。
设计方案应考虑以下因素:•电力设施的类型和规模;•设施的布局和结构;•设施在水中的固定方式;•设施与周围环境的关联性。
2.3. 材料准备根据设计方案,做好所需材料的准备工作。
这些材料主要包括:•钢材、混凝土等结构材料;•电缆、绝缘子等电力设备材料;•防腐涂料、抗腐蚀材料等防护材料。
2.4. 设备安装在材料准备工作完成后,开始进行设备安装。
设备安装包括以下几个步骤:1.在水中布置各个设备的位置;2.固定设备,确保其稳定性;3.连接电力设备,进行电力传输测试。
2.5. 安全检查安装完成后,进行临水临电设施的安全检查。
主要检查项包括:•设备连接是否稳固;•设备是否有漏电、短路等隐患;•设备是否与水中生物相互作用。
2.6. 运行维护设备安装完成并通过安全检查后,进入正常运行和维护阶段。
在运行和维护阶段,需要进行以下工作:•定期检查设备的运行状态;•维护设施的正常运行;•处理设备故障和异常情况。
3. 注意事项在临水临电方案的实施过程中,需要注意以下几个事项:•安全性是首要考虑因素,设备安装和维护过程中要加强安全意识,严格按照相关安全规定进行操作;•在设计方案中要考虑设备与周围环境的关联性,减少对水生态环境的影响;•在选择材料时要考虑其耐水性和防腐蚀性能,以提高设备的使用寿命;•定期检查和维护设备,预防故障的发生,确保设备的正常运行。
4. 结论临水临电方案是在水边进行电力设施建设的方案,涉及环境调研、设计方案、材料准备、设备安装、安全检查和运行维护等多个步骤。
