悬挑式卸料平台搭设方案
悬挑式卸料平台搭设方案

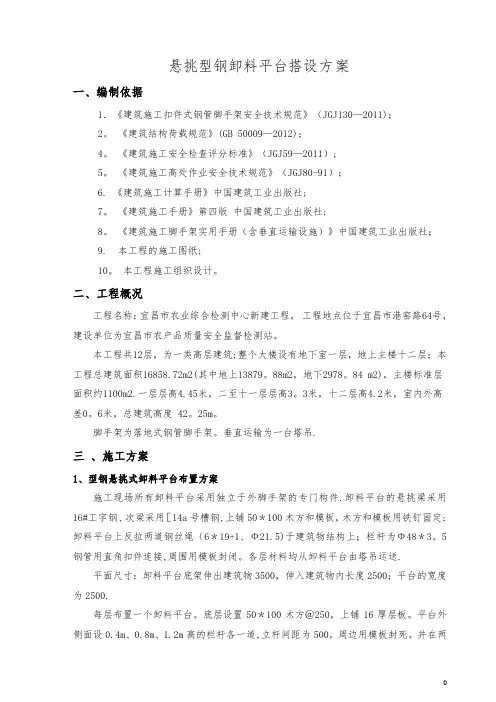

悬挑型钢卸料平台搭设方案一、编制依据1.《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2011);2。
《建筑结构荷载规范》(GB 50009—2012);4。
《建筑施工安全检查评分标准》(JGJ59—2011);5。
《建筑施工高处作业安全技术规范》(JGJ80-91);6. 《建筑施工计算手册》中国建筑工业出版社;7。
《建筑施工手册》第四版中国建筑工业出版社;8。
《建筑施工脚手架实用手册(含垂直运输设施)》中国建筑工业出版社;9. 本工程的施工图纸;10。
本工程施工组织设计。
二、工程概况工程名称:宜昌市农业综合检测中心新建工程,工程地点位于宜昌市港窑路64号,建设单位为宜昌市农产品质量安全监督检测站。
本工程共12层,为一类高层建筑;整个大楼设有地下室一层,地上主楼十二层;本工程总建筑面积16858.72m2(其中地上13879。
88m2,地下2978。
84 m2),主楼标准层面积约1100m2.一层层高4.45米,二至十一层层高3。
3米,十二层高4.2米,室内外高差0。
6米,总建筑高度 42。
25m。
脚手架为落地式钢管脚手架。
垂直运输为一台塔吊.三、施工方案1、型钢悬挑式卸料平台布置方案施工现场所有卸料平台采用独立于外脚手架的专门构件.卸料平台的悬挑梁采用16#工字钢、次梁采用[14a号槽钢,上铺50*100木方和模板,木方和模板用铁钉固定;卸料平台上反拉两道钢丝绳(6*19+1、Ф21.5)于建筑物结构上;栏杆为Ф48*3。
5钢管用直角扣件连接,周围用模板封闭。
各层材料均从卸料平台由塔吊运送.平面尺寸:卸料平台底架伸出建筑物3500,伸入建筑物内长度2500;平台的宽度为2500.每层布置一个卸料平台。
底层设置50*100木方@250,上铺16厚层板。
平台外侧面设0.4m、0.8m、1.2m高的栏杆各一道,立杆间距为500,周边用模板封死。
并在两侧分别用双层钢丝绳拉牢,钢丝绳为6X19+1,直径21。
悬挑式卸料平台方案

悬挑式卸料平台方案一、平台构造卸料平台由三部分组成:平台底盘、平台围护及平台支撑。
如图1所示。
(一)平台底盘构造(图2)1、平台底盘平面形状为矩形,长3964㎜,宽2200㎜。
由底盘骨架及底盘面板组成。
2、底盘骨架用[16a槽钢制作,分边框和框内龙骨两部分。
纵向边框长4464㎜,其中500㎜用于楼层固定。
框内龙骨间距650㎜。
3、底盘面板采用5㎜厚花纹钢板平铺点焊于底盘骨架上。
(二)平台围护(图3、4)1、平台三面围护,除前端留一1200×450㎜便于放置钢管的缺口外,其余均作1200㎜高。
2、围护杆采用¢48×3.5钢管制作,立杆间距975㎜,横杆从上至下间距450㎜,设三道,底部横杆与平台面之间的空档作踢脚板,用3㎜厚、300㎜高钢板封堵。
3、围护网采用2㎜厚、网眼孔径30㎜的钢板网围在栏杆里侧。
(三)平台支撑(图5)1、平台支撑分前端和后端支撑,前端支撑用钢丝绳拉结,后端由楼面支撑,即平台外框直接搁置在楼面上。
2、前端钢丝绳分主钢丝绳和保险钢丝绳,主钢丝绳吊环距平台前端150mm,保险钢丝绳吊环距平台前端650mm。
3、距平台后端300mm处,在平台两侧设置吊装用吊环。
二、平台制作(一)制作流程下料→平台外框两侧吊环焊接、限位焊接→平台底盘骨架焊接→围护栏杆焊接→底盘花纹钢板面层焊接→踢脚板焊接→除锈→刷防锈漆→刷面漆。
(二)平台底盘制作1、底盘骨架各杆件间采用焊接连接,底盘外框45°对口焊接,底盘内龙骨与外框在冀缘接触处焊接,施焊时先点焊定位,校验尺寸无误后再行焊接。
2、为便于吊环及限位焊接,以保证吊环及限位的焊接质量,在底盘骨架未连接前,先行焊接吊环和限位。
3、底盘骨架各焊接点均为满焊。
角焊缝焊脚高度h f=6㎜。
4、花纹钢板顺底盘横向龙骨铺设,与边框搭接宽度不小于15㎜,与中间龙骨搭接宽度不小于25㎜。
钢板与骨架点焊焊接,焊点间距不大于200㎜。
(三)平台围护制作1、平台围护立杆与平台底盘外框采用焊接连接,焊脚高度h f=3.5㎜。
悬挑卸料平台施工方案

三、卸料平台设计原则
-安全性:确保卸料平台结构稳定,满足安全规范要求。
-合理性:根据施工需求,合理布局卸料平台位置和尺寸。
-经济性:在满足功能的前提下,降低成本,提高经济效益。
-环保性:减少施工对环境的影响,实现绿色施工。
四、卸料平台设计
平台类型:悬挑式卸料平台
结构材料:
-主梁:采用Q235B热轧H型钢
3.安全措施:拆除过程中,应做好安全防护措施,防止人员伤害和设备损坏。
4.清理现场:拆除完成后,及时清理现场,确保施工现场整洁。
八、质量保证措施
1.严格把控材料关:选用合格的材料,确保工程质量。
2.加强施工过程控制:严格按照施工方案进行施工,确保施工质量。
3.强化验收制度:施工完成后,组织相关人员对工程质量进行验收,确保工程质量。
-对悬挑结构进行安全评估
-编制专项施工方案,并进行技术交底
施工流程:
1.搭设临时支撑架
2.安装悬挑主梁
3.安装次梁பைடு நூலகம்面板
4.进行连接固定
5.拆除临时支撑架
施工要点:
-确保悬挑结构安装平稳、水平
-高强度螺栓连接前进行预紧
-焊接作业符合焊接规范
六、卸料平台使用与管理
使用规定:
-平台使用前进行检查,确认无安全隐患
4.环保美观:卸料平台设置应考虑对环境的影响,减少对周边环境的破坏。
四、卸料平台设计
1.平台结构:悬挑式卸料平台,采用型钢作为主梁,辅以次梁和面板,结构稳定。
2.平台尺寸:根据施工需求,平台宽度设置为XXXX米,长度设置为XXXX米。
3.材料选择:主梁、次梁采用Q235B热轧型钢,面板采用花纹钢板。
-严禁超载使用
卸料平台施工方案(落地式卸料平台、悬挑式卸料平台)

卸料平台施工方案卸料平台是工地上常见的装卸货物的设施,主要分为落地式卸料平台和悬挑式卸料平台两种类型。
本文将分别介绍这两种卸料平台的施工方案。
落地式卸料平台施工方案基础施工在施工落地式卸料平台时,首先需要进行基础的施工工作。
基础应当选择承载能力强、耐久性好的混凝土材料,一般要求基础平整、牢固。
钢结构搭建搭建卸料平台的钢结构是关键的一步。
需要精确计算和加强连接处的结构以确保平台的稳固性。
同时,在搭建过程中要严格遵循安全操作规范,确保施工人员的安全。
设备安装安装卸料平台所需的卸料设备也是施工的关键环节。
在安装过程中,要注意设备与平台的连接方式,并且进行必要的测试以保证设备的正常运行。
检查和验收施工完成后,应当对整个卸料平台进行全面检查,并邀请相关部门对其进行验收。
只有通过验收,平台才能投入使用。
悬挑式卸料平台施工方案结构设计悬挑式卸料平台相比落地式卸料平台更为复杂,因此在施工前需要精确设计其结构,考虑到悬挑平台的承重和稳定性。
吊装施工悬挑平台的吊装工作是最具挑战性的环节之一。
需要使用专业的吊装设备和技术,确保平台的安全及稳固。
悬挑支撑悬挑平台的支撑也是施工中需要重点关注的部分。
支撑的牢固性和稳定性直接影响到整个平台的使用效果。
安全规范在悬挑平台的施工过程中,必须严格遵守安全操作规范,确保施工人员和周围环境的安全。
同时,要加强施工现场管理,避免发生意外事故。
结语以上是关于落地式卸料平台和悬挑式卸料平台施工方案的介绍,无论是哪种类型的卸料平台,施工过程中都需要严格按照相关规范和标准操作,确保平台的质量和安全性。
希望本文能对相关从业人员提供一定的参考价值。
悬挑式卸料平台施工方案

悬挑式卸料平台施工方案一、施工准备1.选址:选取安全可靠的平地作为悬挑式卸料平台的安装基地,确保地基承载能力满足要求。
2.设计:根据需求,确定悬挑式卸料平台的尺寸、荷载要求等技术参数,并委托专业设计公司进行设计。
3.材料准备:根据设计要求,提前准备悬挑式卸料平台所需的钢材、螺栓、焊条等材料。
二、制作悬挑式卸料平台的构件1.悬挑梁:根据设计要求,对钢材进行切割、焊接,组装成悬挑梁的构件,确保焊接牢固。
2.支撑结构:根据悬挑梁的设计,制作相应的支撑结构,确保其稳定可靠。
3.卸料平台:根据设计要求,对钢板进行切割、焊接,组装成卸料平台的构件,确保平整度和承载能力。
三、基础施工1.地基处理:清除基地上的杂物和草皮,并进行平整处理。
2.基坑开挖:根据悬挑式卸料平台设计要求,开挖基坑,并保持坑底平整。
3.基础施工:在基坑内浇筑混凝土基础,按照设计要求设置预埋件。
四、悬挑式卸料平台安装1.支撑结构安装:根据设计图纸,将支撑结构按照预埋件位置进行安装,确保稳定牢固。
2.悬挑梁安装:使用吊装设备将悬挑梁安装到支撑结构上,并进行调整,保持平直。
3.卸料平台安装:将卸料平台安装到悬挑梁上,并进行调整,保持平整度。
五、安全措施1.施工现场设置标识牌,提醒工人注意安全。
2.施工人员佩戴安全帽和安全绳,确保施工过程中的人身安全。
3.严禁在施工过程中乱堆放杂物,确保施工场地的整洁和通行畅通。
4.施工现场设置围挡和安全警示线,防止他人无故闯入施工区域。
通过以上施工方案,可以保证悬挑式卸料平台的安全使用和稳定性能。
在施工过程中,务必严格按照设计和安全操作规范进行操作,确保施工质量和人员安全。
同时,在使用悬挑式卸料平台时,也要注意遵守操作规程,确保卸货过程中的安全和效率。
悬挑式卸料平台施工方案(3篇)

第1篇1. 工程名称:XX项目悬挂式卸料平台施工2. 工程地点:XX省XX市XX项目施工现场3. 工程规模:本工程涉及多个楼层,共计XX个悬挂式卸料平台。
4. 工程内容:包括悬挂式卸料平台的安装、调试、验收及维护。
5. 工程特点:- 施工环境复杂,高空作业多;- 施工空间有限,需精确计算;- 施工周期短,需高效完成。
二、施工准备1. 技术准备(1)熟悉图纸和施工规范,了解悬挂式卸料平台的结构和安装要求;(2)对施工人员进行技术交底,确保施工人员掌握相关技术和安全操作规程;(3)对施工设备进行检查和维护,确保设备完好。
2. 材料准备(1)悬挂式卸料平台:根据设计图纸和施工要求,准备相应型号和数量的悬挂式卸料平台;(2)紧固件:螺栓、螺母、垫圈等;(3)其他材料:钢丝绳、安全绳、防护网等。
3. 人员准备(1)成立施工队伍,明确各岗位人员职责;(2)对施工人员进行安全教育和培训;(3)配备足够的安全防护用品。
三、施工工艺1. 施工流程(1)现场勘查:了解施工现场情况,确定施工方案;(2)设备进场:将悬挂式卸料平台及配件运至施工现场;(3)安装准备:检查设备、材料,准备施工工具;(4)平台安装:按照设计图纸和施工规范进行安装;(5)调试验收:对安装完成的悬挂式卸料平台进行调试和验收;(6)施工结束:清理施工现场,做好收尾工作。
2. 施工要点(1)平台安装:- 根据设计图纸和现场实际情况,确定平台安装位置;- 使用水平仪、卷尺等工具,确保平台安装水平;- 安装螺栓时,注意紧固力度,防止松动;- 安装完成后,进行自检和互检,确保安装质量。
(2)调试验收:- 对悬挂式卸料平台进行试运行,检查其运行是否平稳、可靠;- 检查平台的安全性,包括钢丝绳、安全绳、防护网等;- 对发现的问题进行整改,确保平台符合要求。
四、安全措施1. 安全教育(1)对施工人员进行安全教育和培训,提高安全意识;(2)定期开展安全检查,确保施工安全。
悬挑卸料平台施工方案

悬挑卸料平台施工方案一、施工前的准备工作1.组织技术人员进行现场勘测,并根据实际情况进行设计,确定平台的规格尺寸、顶部支撑方式和底部固定方式等。
2.调查勘测周围的环境、地基、电力线路等情况,确保施工过程中不会造成安全隐患。
二、施工方案1.悬挑卸料平台的搭设1.1确定平台的悬挑方向和悬挑长度,并根据需求选择适当的支撑杆和支撑架等材料。
1.2按照设计要求将支撑轴插入水平支撑器中,并调整支撑架的高度,使其与建筑物形成稳定的组合。
1.3将平台安装在支撑架上,通过螺栓和其他连接件进行固定,确保平台的稳定性和安全性。
1.4进行验收和试验,确保平台的质量和功能正常。
2.平台的固定2.1根据平台的尺寸和要求,确定固定方式。
可以选择悬挂固定、地面固定或依靠建筑物等方式。
2.2进行固定前,需要对地基情况进行检测,确保固定点具备足够的承重能力。
2.3根据固定的方式,选择合适的固定材料和连接方式,进行固定作业。
3.安全措施3.1悬挑卸料平台上应设置安全护栏,并按照相关标准要求进行固定和检查。
3.2平台上应配备必要的消防设备和应急逃生通道,确保施工过程中的安全。
3.3施工人员应经过必要的培训,熟知悬挑卸料平台的使用方法和安全操作规程。
4.施工过程中的监控和检查4.1在施工过程中,应设置专人对平台和固定点进行定期巡视和检查,并及时处理发现的问题。
4.2安装必要的监控设备,对平台和周围环境进行实时监测,以预防事故的发生。
4.3在平台周围设置明显的警示标志,提醒周围人员注意安全。
三、施工后的处理1.施工结束后,对悬挑卸料平台进行拆除,按照拆除顺序进行逐步撤除,确保施工人员和周围环境的安全。
2.对施工过程中可能损坏的建筑物和设施进行修复或补偿,确保施工工地的整洁和无隐患。
以上是悬挑卸料平台的施工方案,只是个大致的介绍,实际施工应根据具体情况进行调整和改进,确保施工的安全和高效。
在进行施工过程中,一定要严格按照相关标准和安全规范进行操作,保障施工人员的安全和建筑物的完整。
悬挑式卸料平台专项施工方案

悬挑式卸料平台专项施工方案一、工程概况悬挑式卸料平台是用于物料的装卸和堆放的设备,特点是具有悬挑的结构,可以使得货物卸载时物料直接进入车辆或物料仓库内,提高了装卸效率。
该项目的目标是在公司的仓库中建设一座悬挑式卸料平台,用于货物的装卸和堆放。
二、施工准备1.召集项目组成员,包括项目经理、工程师、技术人员等,进行项目启动会议,明确项目目标、工期和质量要求。
2.与仓库管理人员沟通,了解项目所需的具体要求,包括尺寸、载重能力等。
3.搜集相关的技术资料和标准,包括设计图纸、施工规范等。
4.确定施工队伍,包括具备悬挑式卸料平台施工经验的工人和技术人员。
三、施工流程1.确定悬挑式卸料平台的位置,并进行现场勘察,确定地基情况和施工难度。
2.进行地基处理,包括清理地表、进行挖掘和填埋,确保地基平整稳固。
3.根据设计图纸进行钢结构悬挑的制作和安装,包括切割钢板、焊接和涂漆等。
4.确定悬挑式卸料平台的尺寸和形状,制作和安装支撑装置,确保平台的稳定性。
5.进行平台的涂装和防腐处理,以提高平台的耐久性和美观度。
6.安装悬挑式卸料平台上的输送设备,包括传送带和卸料器,确保其正常运行。
7.进行试运行和调试,确保悬挑式卸料平台的功能正常和安全。
8.进行最终的检验和验收,确保悬挑式卸料平台符合设计要求和施工标准。
四、施工安全措施1.悬挑式卸料平台施工过程中,工人必须佩戴安全帽、安全鞋等个人防护装备。
2.施工现场必须设置合理的安全警示标志,以警示施工人员和他人注意安全。
3.确保悬挑式卸料平台的钢结构和支撑装置的质量和稳定性,避免发生意外事故。
4.进行高空作业时,必须用安全绳系好并设置安全网,防止从高处坠落。
5.施工现场必须保持整洁,避免垃圾和杂物堆积影响施工和人员安全。
五、质量保证措施1.施工过程中,必须按照设计图纸和施工规范进行施工,确保施工质量符合要求。
2.钢结构和支撑装置必须经过质量检验合格后才可以安装和使用。
3.施工现场必须配备专业的技术人员进行施工指导和质量监督,及时发现和纠正问题。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
悬挑型钢卸料平台搭设方案一、编制依据1.《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011);2. 《建筑结构荷载规范》(GB 50009-2012);4. 《建筑施工安全检查评分标准》(JGJ59-2011);5. 《建筑施工高处作业安全技术规范》(JGJ80-91);6. 《建筑施工计算手册》中国建筑工业出版社;7. 《建筑施工手册》第四版中国建筑工业出版社;8. 《建筑施工脚手架实用手册(含垂直运输设施)》中国建筑工业出版社;9. 本工程的施工图纸;10. 本工程施工组织设计。
二、工程概况工程名称:宜昌市农业综合检测中心新建工程,工程地点位于宜昌市港窑路64号,建设单位为宜昌市农产品质量安全监督检测站。
本工程共12层,为一类高层建筑;整个大楼设有地下室一层,地上主楼十二层;本工程总建筑面积16858.72m2(其中地上13879.88m2,地下2978.84 m2),主楼标准层面积约1100m2。
一层层高4.45米,二至十一层层高3.3米,十二层高4.2米,室内外高差0.6米,总建筑高度42.25m。
脚手架为落地式钢管脚手架。
垂直运输为一台塔吊。
三、施工方案1、型钢悬挑式卸料平台布置方案施工现场所有卸料平台采用独立于外脚手架的专门构件。
卸料平台的悬挑梁采用16#工字钢、次梁采用[14a号槽钢,上铺50*100木方和模板,木方和模板用铁钉固定;卸料平台上反拉两道钢丝绳(6*19+1、Ф21.5)于建筑物结构上;栏杆为Ф48*3.5钢管用直角扣件连接,周围用模板封闭。
各层材料均从卸料平台由塔吊运送。
平面尺寸:卸料平台底架伸出建筑物3500,伸入建筑物内长度2500;平台的宽度为2500。
每层布置一个卸料平台。
底层设置50*100木方@250,上铺16厚层板。
平台外侧面设0.4m、0.8m、1.2m高的栏杆各一道,立杆间距为500,周边用模板封死。
并在两侧分别用双层钢丝绳拉牢,钢丝绳为6X19+1,直径21.5,抗拉强度1400MPa。
安放位置根据各层塔吊覆盖面,每层预螺栓用于固定[16主梁。
每层用完后,塔吊配合吊运到上一层。
钢丝绳用φ20锚环拉于悬挑层楼板。
伸入楼层内的工字钢用钢管与楼面顶紧并固定,具体搭设平面及剖面如下。
2、平台制作安装与拆除1、安装顺序为:吊装→安全绳牵引下就位→拆除外架相关杆件并加强→验收合格→解除塔吊吊索→使用。
2、拆除顺序为:安装塔吊吊索→补齐外架相关杆件→解除平台固定件→在安全绳控制下水平外移吊装到新的平台位置。
(1)平台制作安装严格按本方案设计进行平台制作,电焊工必须持特殊有效证件进行焊接,完成后必须经技术负责人组织人员验收合格后方可安装就位。
(2)卸料平台的安装、拆除只能由专业人员操作,其他人员不得乱装乱拆。
(3)安装时所有作业人员要系安全带、戴安全帽、穿防滑胶鞋,在塔吊的配合下进行。
(4)悬挑平台的搁支点与上部拉接点都必须设置在建筑物上,不得设置在脚手架等设施上或与脚手架体产生硬性连接。
(5)斜拉钢丝绳应在平台的两侧各设置两道,一道为受力绳,一道为保险绳。
(6)钢平台的外口应高于内口10~20cm,不可向外倾斜,钢丝绳的斜拉角为45~60度, 采用Φ20的圆钢焊接,钢丝绳末端按安全规范要求设置安全弯以便观察。
(7)在悬挑钢梁的根部增设两道Φ20钢筋压环,与建筑物板面抱牢。
(8)每次拆开后重新安装时,应按最初方案设置。
3、卸料平台使用要求(1)该卸料平台允许堆放最大荷载为1.0T,严禁超载。
单一堆积一种材料,一次性不超过25块模板或80根2.5m钢管或300根2m长木枋。
多种材料混合堆积时,平台上模板不超过10块,2.5m钢管不超过20根,2m长木枋不超过100根,卸料平台必须张挂限载牌。
(2)卸料平台使用要针对工人进行专项交底,过程中安全员、工长要进行过程检查,避免超载。
一旦发现,立即要求整改,并对工人进行教育。
(3)卸料平台制作完毕投入使用前,安全员必须对进场的平台进行全面验收,并做载荷试验,挂牌表明最大允许承受荷载、使用须知、责任人及验收人员签名,验收合格后方能使用。
(4) 物料装卸时必须按规格品种分类堆放整齐,长短分开,不得混吊,并且堆放高度不得超过1m,超长物料不得超过平台末端50cm。
(5) 卸料平台上脚手板应满铺绑牢,周边按高处临边作业的防护要求设置防护栏杆及挡脚板,并用密目网封严。
要在卸料平台显著位置设置标志牌,规定使用要求和限定荷载。
(6)平台外侧设1.2m高的钢管防护栏杆,护栏处用木模板封死。
(7) 起吊时必须设专人指挥,扶平稳不能碰撞平台,其他人员不得在平台上逗留。
(8) 不得从上一层向下一层平台上乱抛物料和在平台上组装和清理模板。
(9) 平台上的防护栏杆不得任意拆除。
(10) 夜间施工平台上必须保持足够的照明。
(11)卸料平台仅用于周转材料及其他小型材料的运输,严禁用于其他大宗材料调运。
4、卸料平台安全管理(1)卸料平台在搭设之前,搭设方案的编制者必须参加对搭设人员的安全技术交底,履行好交接底签字手续。
(2)卸料平台安装人员必须严格按照专项施工方案和操作规程进行搭设。
安装过程中,施工单位必须指定专人进行监护,监理人员必须全过程进行监理,发现违章操作和事故隐患及时给予制止和纠正。
(3)卸料平台安装完毕,必须经施工技术人员、专职安全管理人员进行验收,确认符合设计要求,填写《卸料平台验收(检查)记录表》(见附表1)并签署意见,办理验收手续后方可投入使用。
在检查验收中如发现不符合设计或规范规定的,应立即落实整改。
对检查验收的结果及整改情况,应按实记录,并由验收人员签名留档保存。
(4)卸料平台悬挑结构的安装、斜拉钢丝绳的固定及预埋件的施工验收应单独进行,悬挑结构预埋件的验收应作为隐蔽(5)卸料平台验收合格后,应在架体醒目处悬挂验收合格牌和限载标志。
5、卸料平台日常保养工程进行验收,验收表和验收单要作为安全资料和监理资料归档。
(1)平台每天使用前必须对平台的钢丝绳,吊环辅设的脚手板等进行全面的检查,发现问题必须及时处理。
(2)平台的受力结构件如螺旋扣、钢丝绳等要定期维护、保养,有损伤的及时更换。
四、型钢悬挑式卸料平台计算书计算依据《建筑施工安全检查标准》(JGJ59-2011)和《钢结构设计规范》(GB50017-2003)。
悬挂式卸料平台的计算参照连续梁的计算进行。
由于卸料平台的悬挑长度和所受荷载都很大,因此必须严格地进行设计和验算。
平台水平钢梁(主梁)的悬挑长度3.50m,悬挑水平钢梁间距(平台宽度)2.400m。
次梁采用[14a号槽钢,主梁采用16#工字钢,次梁间距1.000m。
施工人员等活荷载2.00kN/m2,最大堆放材料荷载10.00kN。
(一)、参数信息1.荷载参数脚手板类别:冲压钢脚手板,脚手板自重(kN/m2):0.30;栏杆、挡板类别:冲压钢脚手板挡板,栏杆、挡板脚手板自重(kN/m):0.11;施工人员等活荷载(kN/m2):2.00,最大堆放材料荷载(kN):10.00。
2.悬挑参数内侧钢绳与墙的距离(m):2.40,外侧钢绳与内侧钢绳之间的距离(m):1.00;上部拉绳点与悬挑梁墙支点的距离(m):3.00;钢丝绳安全系数K:8.00,悬挑梁与墙的节点按铰支计算;只对外侧钢绳进行计算;内侧钢绳只是起到保险作用,不进行计算。
3.水平支撑梁主梁材料类型及型号:16号工字钢;次梁材料类型及型号:[14a号槽钢;次梁水平间距ld(m):0.50,建筑物与次梁的最大允许距离le(m):1.30。
4.卸料平台参数水平钢梁(主梁)的悬挑长度(m):3.50,水平钢梁(主梁)的锚固长度(m):2.50;平台计算宽度(m):2.50。
(二)、次梁的验算次梁选择14a号槽钢槽口水平[ ,间距1.0m,其截面特性为:面积A=18.51cm2;惯性距I x=563.7cm4;转动惯量W x=80.5cm3;回转半径i x=5.52cm;截面尺寸:b=58mm,h=140mm,t=9.5mm。
1.荷载计算(1)、脚手板的自重标准值:本例采用冲压钢脚手板,标准值为0.30kN/m2;Q1=0.30×0.50= 0.15kN/m;(2)、型钢自重标准值:本例采用14a号槽钢槽口水平[,标准值为0.14 kN/mQ2=0.14 kN/m(3)、活荷载计算1)施工荷载标准值:取2.00 kN/m2Q3=2.00 kN/m22)最大堆放材料荷载P:10.00kN荷载组合Q=1.2×(0.15+0.14)+1.4×2.00×0.50=1.75kN/mP=1.4×10.00=14.00kN2.内力验算内力按照集中荷载P与均布荷载q作用下的简支梁计算,计算简图如下:最大弯矩M的计算公式(规范JGJ80-91,P31)为:M max = ql2/8(1 - m2/l2)2 + pl/4经计算得出: M max = (1.75×2.502/8)×(1-(0.002/2.502))2+14.00×2.50/4=10.12kN·m。
最大支座力计算公式:R = [P + q(l+2m)]/2经计算得出: R = (14.00 + 1.75×(2.50 + 2×0.00))/2 = 9.19kN3.抗弯强度验算次梁应力:σ= M/γx W x≤[f]其中γx -- 截面塑性发展系数,取1.05;[f] -- 钢材的抗压强度设计值,[f] = 205.00 N/mm2;次梁槽钢的最大应力计算值σ=1.01×104/(1.05×80.50)=119.70 N/mm2;次梁槽钢的最大应力计算值σ=119.703 N/mm2小于次梁槽钢的抗压强度设计值[f]=205 N/mm2,满足要求!4.整体稳定性验算σ= M/φb W x≤[f]其中,φb -- 均匀弯曲的受弯构件整体稳定系数,按照下式计算:φb = (570tb/lh)×(235/f y)经过计算得到φb=570×9.50×58.00×235/(2500.00×140.00×235.0)=0.90;由于φb大于0.6,按照下面公式调整:φb' = 1.07 - 0.282/φb≤1.0得到φb' = 0.756;次梁槽钢的稳定性验算σ=1.01×104/(0.756×80.500)=166.31 N/mm2;次梁槽钢的稳定性验算σ=166.311 N/mm2 小于次梁槽钢的抗压强度设计值[f]=205 N/mm2,满足要求!(三)、主梁的验算根据现场实际情况和一般做法,卸料平台的内钢绳作为安全储备不参与内力的计算。
