球磨机安装施工方案(精选.)

球磨机安装施工方案一、工程概况该工程为新疆千鑫矿业有限公司2500t/a选矿厂球磨机安装工程,3.6米*6.7米湿式溢流型球磨机重约170吨。

安装在主厂房CD 跨11米平台上,是该项目主要设备之一。

溢流型球磨机主要有同步电机、空气离合器、高压开关柜、大小齿轮传动部分、筒体。

主轴承、进出部励磁部、传动部,空压机、顶起装置、油站及润滑装置等组成。

设备中最重单体约30吨,车间有一台32/5t的的行车可供安装时使用。

二、编制依据2.1 球磨机基础图2.2 球磨机安装图2.3球磨机厂家提供的安装资料及使用说明2.4机械设备安装施工规范2.5重型设备吊装手册2.6国家规范及现行标准2.7建设单位的有关制度、规定三、施工前准备3.1组织相关技术人员熟悉工程图纸,并根具现场实际情况编制施工方案。

3.2熟悉规范和工艺标准,做好技术交底工作。

3.3准备施工专用输电线路,并采取有效措施保证畅通。

3.4设备进场的道路要平整坚实,有足够的宽度和转弯半径。

3.5设备的卸车场地要平整坚实。

3.6配置本工程所需的测量仪器、专用工具和吊装机具。

3.7组织施工人员进行相应技术、质量和安全教育。

四、安装的工艺和方法4.1安装程序施工准备及设备运输→设备验收→清洗、注油、检查→基础验收及复测→基础螺栓及底板→主轴承→回转部分(筒体、进出料)→传动部分(大小齿轮、联轴器、慢速传动装置)→电动机→给料部分→齿轮罩(包括稀喷雾装置)→高低压润滑油站→输油、输水管路→安全罩、扶手、栏杆→主电动机干燥→空负荷试运转→负荷试运转→交付使用。

4.2安装要点及要求4.2.1施工准备设备安装前,对临时设施、运输道路、水源、电源、照明、消防、机具、劳动力等做好充分准备,合理安排。

4.2.2组织全体施工人员、现场管理人员学习、熟悉工艺图、设备图、设备技术文件、有关国家标准、施工及验收规范,做到准备充分,心中有数。

4.2.3设备验收设备的验收在业主及供货商有关人员参加下进行,设备开箱按下列项目进行检查,并做记录。

(a)、箱号、箱数以及包装情况。

(b)、设备的名称、型号和规格。

(c)、装箱清单、设备技术文件、资料、说明书及专用工具。

(d)、设备有无缺损件,表面有无损坏和锈蚀等。

(e)、其它需要记录的情况。

(f)、设备及其零、部件和专用工具,均应妥善保管,不得使其变形、损坏、锈蚀、错乱或丢失。

(g)、验收时如发现与设计要求不相符、与装箱单不一致或有损坏和锈蚀等缺陷时须做好记录,由业主及供货商签证认可并做相应处理。

4.2.4基础验收及复测(a)、球磨机基础的位置、几何尺寸质量要求,须符合现行国家标准《钢筋混凝土工程施工及验收规范》的要求,并有验收资料。

(b)、安装前按工艺图要求或按《机械设备安装工程及验收通用规范》(GB50231-98)附录一的允许偏差,对球磨机基础位置和几何尺寸、预埋地脚螺栓的位置进行复检。

(c)、设备基础表面的油污、碎石、泥土、积水等均清除干净;预埋地脚螺栓的螺纹和螺母保护完好;放置垫铁部位的表面凿平。

(d)、按工艺图要求放出安装基准线(纵横中心线、水平标高线)。

a)、平面位置安装基准线与基础实际轴线的距离允许偏差±20mm。

b)、设备定位基准的面、线或点对安装基准线的平面位置和标高的允许偏差为:平面位置±10mm,标高+20mm。

-104.2.5垫铁安装(a)、垫铁布置以每根地脚螺栓旁各二块,垫铁之间间距小于1米为原则布置(主轴承垫铁不少于8块)。

(b)、垫铁厚度20mm,宽度100mm,长度以不低于底板宽度为准。

(c)、基础上放置垫铁的位置要凿平,每组垫铁不超过4块,薄钢板调整垫片不超过2片。

(d)、设备定位调平后,垫铁间用电焊焊牢。

4.2.6底板安装两主轴承底板相对标高差不大于0.5mm,并保证出料端不高于进料端。

4.2.7主轴承安装(a)、将主轴承底板及主轴底面的污垢、杂物等清除干净,涂上润滑油,放入预定位置。

(b)、清除鞍形座表面及轴承衬表面的污垢、杂物,涂上润滑剂将衬落入鞍形座。

(c)、轴承衬(铅锑低硬度巴氏合金)安装时必须刮研。

接触角为70°~90°,接触斑点在每25×25mm2面积内不得少于2点。

两侧的侧间隙总和为轴颈直径的1.5/1000~2/1000。

(如选用滚动轴承则加润滑油即可,不需刮研)(d)、轴承底座与底板接触均匀,局部间隙小于0.1mm,连续长度小于侧面长度的1/4,深度小于100mm。

4.2.8回转部分安装(a)、如筒体与进出料端盖到货时未组装,先将进出料端盖与筒体组装到一起,注意配合表面不得加任何垫片调整,均匀的拧紧螺栓。

(b)、使用起重量足够的全液压汽车起重机吊起上述的组合件准确地、无撞击地轻轻落入轴承里,须特别注意接触时防止对轴承的冲击引起轴承的破坏。

(c)、进料端轴承与轴颈的轴向间隙在筒体的外侧最少保留5mm。

d)、装配后两中空轴不同轴度造成的主轴承衬端面振摆不得超过0.3mm,并保证出料端不高于进料端,母线水平度不得超过0.8mm。

(e)、严禁用端盖上的吊耳起吊整个回转部分,吊耳只能起吊端盖本身。

4.2.9大齿轮(a)、齿圈与筒体的接触表面在装配前将毛刺、防锈油漆和污物清除干净。

(b)、在筒体法兰上组装大齿轮,两半齿轮的结合必须牢固,螺栓全部拧紧,端盖、筒体、大齿轮联接螺栓的拧紧力矩为20kg·m~30 kg·m。

(c)、拼合齿圈对接处的间隙不大于0.1mm,拼合齿圈对接处的齿节距符合图纸要求。

(d)、利用大齿轮上的调整螺栓反复、认真的进行找正,使大齿轮的径向跳动、端面跳动值符合图纸要求。

(e)、为达到上述目的,调整中如有必要,可配制轴销固定。

4.2.10衬板(a)、吊装衬板进出球磨机一定注意防止球磨机产生偏重而旋转。

(b)、安装顺序为先人孔衬板,再装其它衬板。

(c)、装配后的衬板间隙、端衬板背后空隙用水泥砂浆填满。

(d)、衬板安装后,使用衬板机械手将螺栓全部拧紧,不得松动,并垫好密封垫料和垫圈,不得泄漏。

4.2.11环形密封(a)、按图纸要求将环形密封清理干净,并用油石或油光锉磨钝全部锐角、毛刺及突出物,用相同方法清理轴承底座及中空轴密封表面,然后分别涂上润滑剂。

(b)、先将下半环槽中放入密封橡胶条,使橡胶条突出环槽最少2mm,引入端用胶布粘紧,然后从无固定销板的一侧轻轻将半环及橡胶条导入槽中。

(c)、安装上半环,并在环接处涂上粘胶剂,同样将密封橡胶条的接头修正后用粘胶剂粘紧。

(d)、按图安装其它零件、封堵不用的孔,接上油管后,充入润滑脂。

4.2.12传动部分(a)、装配前,滚动轴承、轴承座及传动轴、小齿轮等清洗干净方可进行安装。

(b)、传动轴承底板、轴承座及传动轴位置均进行严格检查,确保齿轮啮合性能良好。

(c)、传动轴和电动机轴的同轴度不大于0.3mm,安装水平度不大于1/1000mm,并与球磨机的倾斜方向一致。

(d)、严格检验齿轮齿面接触率,沿齿长不低于50%,沿齿高不低于40%,齿侧间隙在1.4~2.5之间。

(e)、安装慢速传动装置、电机及行星齿轮减速机后,传动离合器须能灵活离合,不得有卡紧脱不开或靠不上的现象发生,导套滑动表面及滑块(槽)均涂上润滑油。

(f)、安装齿轮密封圈的齿轮罩,严格检查校正,保证密封严密,无运动干涉。

4.2.13安装自动稀油雾化器喷嘴与被润滑齿轮的距离在200±10mm内。

先在齿轮罩上合适位置开孔(大小与喷射板相适应),安装喷射极,使喷嘴对准齿轮副节圆,调好喷射角度和距离后,用螺栓固定在齿轮罩上。

4.2.14给料部及进出料衬套的安装(a)、按图装入进出料衬套,注意不得损伤密封盘根,并在出料衬套与端衬板结合部,现场填充密封材料。

(b)、将全部螺栓拧紧,不得松动。

(c)、按设计施工图及设备技术文件的要求安装给料小车轨道及给料小车和给料管,要求小车运行平稳,给料管连接牢固不得摆动。

4.2.15润滑油站(a)、按工艺图将高低稀油站平稳地安装在设备基础上,并将盛油容器放置在油箱排污口处。

(b)、由于高低压稀油站出厂前,已进行性能试验,故在现场安装后,不必进行清洗、检查和调整。

如供货为重装部件须按设备技术文件的要求进行清洗,清洗合格后即可连接供油箱、水管、回油管,安装方向朝向油箱方向,倾斜度按15/1000~30/1000。

(c)、润滑管路及附件接合后不得渗漏,并进行彻底的清洗,不得有残留物在润滑设备、管路或轴承中。

4.2.16空负荷试运转(a)、空负荷试运转具备下列条件a)、球磨机空负荷试运转前其附属装置、管路全部施工完毕,施工现场及资料齐全。

其中,设备的精平、几何精度检验合格;润滑油站、稀油站、稀油喷雾装置、轴承水冷却系统、电(仪器)控制等装置检验完毕并符合试运转要求,使之处于良好的工作状态。

b)、喷射润滑装置、高低压稀油站已加注足量的合格油品。

c)、严格确认设备内已无遗留物,各密封点良好,各连接点牢固可靠。

d)、参试的人员均已到位,并熟悉球磨机的构造、性能、原理,掌握操作规程及试运转操作。

(b)、试运转初期的工作a)、起动润滑油站高压系统、浮升回转部、保证生成具有足够强度的油膜,并使轴承箱内具有足够的润滑油。

b)、开通冷却循环水c)、使用油枪向环形密封腔中注入足量的润滑脂。

d)、在齿轮啮合处涂适量的润滑脂。

e)、起动慢速传动装置使主机运转,同时起动稀油喷雾装置使之连续喷油10分钟(使主机慢速转一周)。

f)、检查球磨机各部件是否有运动干涉、碰撞、螺栓松动等现象,如有上述现象立即停车排除。

(c)、正式进行空负荷试车重新启动高低油站,使之与主电机联锁的油站运行3分钟,确定受到反馈信号,即已生成油膜后自动启动主电机使球磨机连续24小时,并达到以下验收标准。

a)、传动齿轮、主轴承的润滑情况良好;b)、主轴承回油温度不超过50℃;c)、传动齿轮运转平稳,无强烈周期性噪音及振摆,衬板无松动和异常声响;d)、能量消耗无显著波动;e)、重新检查各连接点、密封点,连接点相关件不得松动,密封点不得内渗或外漏。

(d)、无负荷试运行后及时填写试运转记录。

五、质量保证措施5.1建立以项目经理为组长,总工为副组长,项目施工队长为组员的领导小组,制定有关的质量管理措施,并监督各项措施的实施。

5.2认真做好球磨机进场前的质量检查工作,做好详细的记录,防止不合格的设备进场。

5.3施工前对所有的测量仪器做全面的检查,以保证精度。

5.4严格遵守三级检查制度,即班组自检、互检和专检。

重要部位要经过业主、监理和施工单位会检,合格后才能进行下道工序的施工,确保质量。

5.5加强对员工的技术培训,提高施工人员的质量意识。

5.6各特种施工人员必须持证上岗。

5.7在整个施工过程中质检员、施工员和技术员必须对现场施工质量全面跟踪、监督、管理,做到及时发现问题,立即反应问题,迅速解决问题。

合集下载

球磨机基础施工方案

球磨机基础施工方案

球磨机基础施工方案球磨机是常用的矿山设备之一,主要用于对矿石进行粉碎和磨细,常用于金属矿石、非金属矿石的粉磨。

下面是一个球磨机基础施工方案的700字介绍:球磨机基础施工方案1.施工前的准备在进行球磨机基础施工前,首先要做好施工前的准备工作。

包括:施工团队的组建,施工工地的准备,施工设备与材料的配备等。

2.地基的处理球磨机的地基要求深度大、面积大,所以在施工前需要对现场地基进行专业处理。

首先需要清理地表的杂物,然后对地基进行挖土、平整和夯实处理,确保地基的坚实稳定。

3.地基的浇筑地基处理完成后,就可以进行地基的浇筑了。

地基的浇筑要根据球磨机的尺寸和重量来确定,一般采用混凝土浇筑。

在浇筑过程中要注意控制混凝土的均匀性和浇筑的速度,确保地基的整体质量。

4.机座的安装地基浇筑完成后,就可以进行球磨机机座的安装了。

机座是球磨机的重要组成部分,它要承载整个球磨机的重量。

在安装机座时,要将其与地基进行牢固的连接,使用膨胀螺栓等固定装置进行固定。

5.设备的安装机座安装完成后,就可以进行球磨机的设备安装了。

球磨机的设备安装主要包括电器设备、电机、减速器、传动装置等。

在设备安装过程中,要根据施工图纸和相关要求进行正确的安装,保证设备的正常运行。

6.管道的连接球磨机在运行时需要与其他设备进行连接,所以在安装过程中要进行管道的连接。

管道的连接要采用专业的连接方式,确保连接的紧固度和密封性。

7.电气系统的安装球磨机的运行离不开电气系统的配合,所以在施工过程中要进行电气系统的安装。

电气系统的安装要根据相关规范进行,保证安全和可靠。

8.试运行与调试球磨机的安装完成后,要进行试运行与调试,确保设备能够正常工作。

试运行和调试过程中,要对设备进行全面检查,并及时处理发现的问题。

以上是一个球磨机基础施工方案的700字介绍。

球磨机的基础施工是球磨机矿山设备安装的重要环节,需要通过规范的施工操作和过程控制,确保设备的正常运行和使用。

球磨机安装施工方案

球磨机安装施工方案

球磨机安装施工方案1. 引言球磨机作为一种常见的矿石破碎设备,广泛应用于矿山、冶金、建筑等行业。

在进行球磨机的安装施工时,需要严格按照相关规范和要求进行操作,以确保设备的正常运行和使用安全。

本文档将介绍球磨机安装施工方案,包括前期准备、安装流程和注意事项等内容。

2. 前期准备在进行球磨机安装施工之前,需要进行一系列的前期准备工作,包括选址、安装场地准备和设备运输等。

2.1 选址选址是球磨机安装的重要环节。

需要考虑以下因素:•地质条件:选址地质条件应稳定,不宜有明显的地震活动或地质灾害风险。

•风景环境:选址应与周围环境协调,不影响周边的生态环境。

•设备要求:选址应考虑到球磨机的尺寸和重量,确保选址能够满足设备的安装和使用要求。

2.2 安装场地准备在选址确定之后,需要对安装场地进行准备工作,包括:•场地清理:清理场地上的垃圾和杂草,确保安装场地干净整洁。

•地基处理:根据指定要求对地基进行加固或者平整处理,确保地基能够承受球磨机的重量和振动。

•基础施工:根据球磨机的尺寸和要求进行基础的施工工作,确保基础稳固。

2.3 设备运输在进行球磨机的安装前,需要将设备运输到安装场地。

运输过程中需要注意以下事项:•设备保护:对球磨机进行适当的包装和固定,以确保设备在运输过程中不受损。

•运输工具选择:根据设备的重量和尺寸选择合适的运输工具,确保设备能够安全运输到目的地。

•运输路线规划:选择合适的运输路线,避免道路状况恶劣的区域,确保设备的顺利运输。

3. 安装流程根据球磨机的不同类型和规模,安装流程可能会有所不同。

一般来说,球磨机的安装流程包括以下几个步骤:3.1 设备验收在进行安装之前,需要对球磨机的设备进行验收,确保设备符合技术要求和质量标准。

验收内容包括设备的外观检查、尺寸和重量的测量等。

3.2 设备安装设备安装主要包括以下几个方面的工作:•主机安装:根据设备的安装要求,将球磨机主机进行安装,包括固定、定位和调整等工作。

球磨机大齿轮安装施工方案

球磨机大齿轮安装施工方案

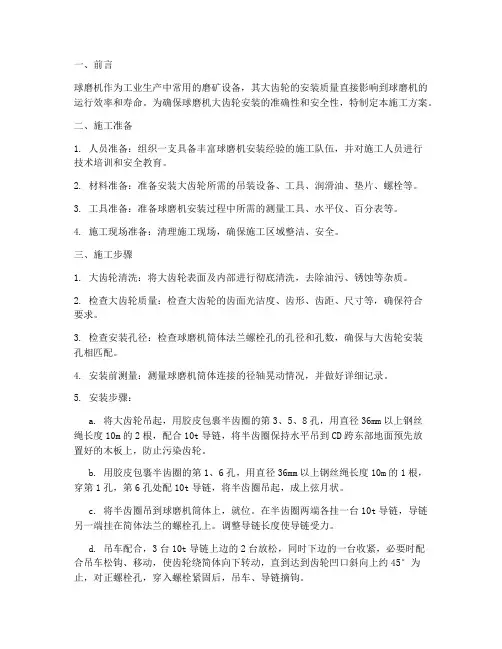

一、前言球磨机作为工业生产中常用的磨矿设备,其大齿轮的安装质量直接影响到球磨机的运行效率和寿命。

为确保球磨机大齿轮安装的准确性和安全性,特制定本施工方案。

二、施工准备1. 人员准备:组织一支具备丰富球磨机安装经验的施工队伍,并对施工人员进行技术培训和安全教育。

2. 材料准备:准备安装大齿轮所需的吊装设备、工具、润滑油、垫片、螺栓等。

3. 工具准备:准备球磨机安装过程中所需的测量工具、水平仪、百分表等。

4. 施工现场准备:清理施工现场,确保施工区域整洁、安全。

三、施工步骤1. 大齿轮清洗:将大齿轮表面及内部进行彻底清洗,去除油污、锈蚀等杂质。

2. 检查大齿轮质量:检查大齿轮的齿面光洁度、齿形、齿距、尺寸等,确保符合要求。

3. 检查安装孔径:检查球磨机筒体法兰螺栓孔的孔径和孔数,确保与大齿轮安装孔相匹配。

4. 安装前测量:测量球磨机筒体连接的径轴晃动情况,并做好详细记录。

5. 安装步骤:a. 将大齿轮吊起,用胶皮包裹半齿圈的第3、5、8孔,用直径36mm以上钢丝绳长度10m的2根,配合10t导链,将半齿圈保持水平吊到CD跨东部地面预先放置好的木板上,防止污染齿轮。

b. 用胶皮包裹半齿圈的第1、6孔,用直径36mm以上钢丝绳长度10m的1根,穿第1孔,第6孔处配10t导链,将半齿圈吊起,成上弦月状。

c. 将半齿圈吊到球磨机筒体上,就位。

在半齿圈两端各挂一台10t导链,导链另一端挂在简体法兰的螺栓孔上。

调整导链长度使导链受力。

d. 吊车配合,3台10t导链上边的2台放松,同时下边的一台收紧,必要时配合吊车松钩、移动,使齿轮绕简体向下转动,直到达到齿轮凹口斜向上约45°为止,对正螺栓孔,穿入螺栓紧固后,吊车、导链摘钩。

e. 用胶皮包裹另一半齿圈的第3、5、8孔,用直径36mm以上钢丝绳长度10m的2根,配合10t导链,将半齿圈保持水平吊到CD跨东部地面预先放置好的木板上,防止污染齿轮。

f. 用胶皮包裹此半齿圈的第3、6孔,用直径36mm以上钢丝绳长度10m的1根,穿第3孔,第6孔处配10t导链,将半齿圈吊起。

球磨机安装方案

球磨机安装方案

原料磨车间球磨机及棒磨机安装方案1、概况:本次安装的原料磨车间球磨机3台、棒磨机3台,混凝土基础现已施工完毕,经我单位核定,部分预埋件和基础顶标高误差较大,详见球磨机、棒磨机基础埋件中心线及标高实测图,部分混凝土基础需要采取安装技术措施,方能满足安装要求,个别混凝土基础无法安装设备,急需返工。

技术措施附后。

溢流型球磨机重量较大,其安装方法如下,湿式棒磨机方法参考溢流型球磨机的安装。

2、球磨机的技术性能参数:φ3600³8500球磨机的技术性能参数见下表。

技术性能参数单台磨机各部件重量3、球磨机结构组成及工作原理:3.1 结构组成:本机主要由给料部、动静压轴承、筒体、进出料端盖、大小齿轮传动部、减速器、异步电动机、微托装置、顶起装置及液压润滑系统、电控系统等部分组成。

(1)主轴承:主轴承采用静压轴承,是一种既有动压润滑又有静压浮升作用的轴承。

在磨机起动之前及停磨时,向轴承内供入高压油,此时静压起作用;在磨机正常运转15分钟后,停止供高压油,动压起作用,故称为动静压轴承。

这样,在磨机启动前高压油将磨机筒体浮起约0.10~0.3mm,可大大降低启动负荷,以减少对磨机传动部的冲击,也可避免插伤轴瓦,从而提高磨机的运转效率,当磨机停止运转时高压油将轴颈浮起,轴颈在轴瓦中逐渐停转,使轴瓦不被擦伤,延长了轴承的使用寿命。

主轴承用以支撑磨机回转部,左、右两个主轴承结构形式相同,主轴瓦与中空轴的包角呈120º,磨擦面上铸有轴承合金,轴瓦内埋有蛇形冷却水管,通入冷却水以降低轴瓦温度。

主轴瓦与轴承座之间为腰鼓形线接触,以便当磨机回转时可以自动调位,每个主轴承上装有三个铂热电阻,当轴颈表面温度大于规定的温度值时,能自动停磨为了补偿由于温度影响而可能使筒体长度发生的变化,进料端中空轴与轴承瓦配合尺寸相差25mm,允许轴颈在轴瓦上轴向窜动。

(2)筒体部:筒体部是磨机的主要部件,由两端的端盖及圆筒组成,为防止端盖及筒体的过快磨损,在进出料端盖及筒体内部装有衬板,且筒体衬板都铸成波浪形断面,端部衬板有提升条,衬板用螺栓固定。

球磨机安装施工方案3

球磨机安装施工方案3

目录一、工程概况 (2)1.1工程简介 (2)1.2磨机主要组成部分 (2)二、方案编制的依据 (2)三、施工准备 (2)四、吊装的方法 (3)五.主要施工机械设备配置计划 (13)六.劳动力安排 (13)七.质量保证措施: (14)八.安全保证措施 (15)八.安全保证措施 (14)一、工程概况1.1工程简介九华10万吨锌项目位于安徽省池州市经济技术开发区,由铜陵有色九华冶炼厂开发建设,中国恩菲工程公司设计。

在焙烧球磨工段安装一台球磨(干式格子型球磨机),规格为φ2400×3000,总重58t. 1.2磨机主要组成部分主要由主轴承、回转部、进料部、传动部(大小齿轮装置)、空气离合器、出料部、主电机、慢速传动部、顶起装置、电气控制等部分组成。

二、方案编制的依据1、球磨机安装图纸2、设备厂家提供的有关球磨机安装的技术文件3、机械设备安装便携手册4、重型设备吊装手册5、起重机性能手册三、施工准备1、组织有关的技术人员熟悉工程图纸及产品使用说明书,并结合施工图和现场实际情况,编制合理的施工方案;2、熟悉相关的施工规范及工艺标准,并做好详尽的技术交底工作;3、准备施工用的水源和专用输电线路,并采取有效的措施以保证其畅通、充足、可靠;4、准备设备进场的卸车场地,要保证场地的平整和坚实;5、设备进场的道路要平整、坚实,有足够的宽度和转弯半径;6、配置本工程所需的测量仪器、专用工具和吊装机具等;7、组织施工人员进行相应的技术、质量和安全教育;8、行车必需交付使用;四、吊装的方法球磨机筒体总重有25吨重,长5.7米(含中空轴),球磨机端盖内衬板有3吨,需拆除减轻吊装重量。

现场位置狭窄,吊装难度大。

1、球磨机房南面的土建脚手架应全部拆除,便于吊车停靠打脚。

2、球磨机房屋顶需开三个吊装孔(700*700),分别位于7轴、8轴、9轴之间,便于吊车吊钩伸入房内。

3、因考虑屋顶不能承受球磨机吊装时的荷载,需在球磨机吊装前,加工制作一个钢平台,吊装时将球磨机落在钢平台上,利用四个20吨千斤顶起降。

球磨机安装施工方案

球磨机安装施工方案

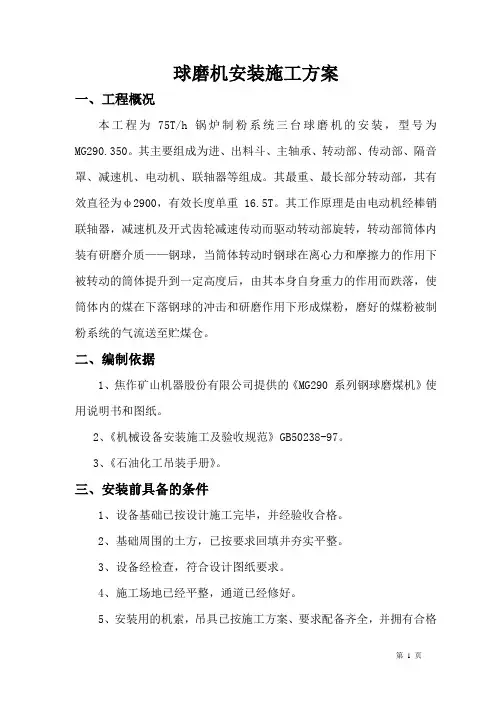

球磨机安装施工方案一、工程概况本工程为75T/h锅炉制粉系统三台球磨机的安装,型号为MG290.350。

其主要组成为进、出料斗、主轴承、转动部、传动部、隔音罩、减速机、电动机、联轴器等组成。

其最重、最长部分转动部,其有效直径为φ2900,有效长度单重16.5T。

其工作原理是由电动机经棒销联轴器,减速机及开式齿轮减速传动而驱动转动部旋转,转动部筒体内装有研磨介质——钢球,当筒体转动时钢球在离心力和摩擦力的作用下被转动的筒体提升到一定高度后,由其本身自身重力的作用而跌落,使筒体内的煤在下落钢球的冲击和研磨作用下形成煤粉,磨好的煤粉被制粉系统的气流送至贮煤仓。

二、编制依据1、焦作矿山机器股份有限公司提供的《MG290 系列钢球磨煤机》使用说明书和图纸。

2、《机械设备安装施工及验收规范》GB50238-97。

3、《石油化工吊装手册》。

三、安装前具备的条件1、设备基础已按设计施工完毕,并经验收合格。

2、基础周围的土方,已按要求回填并夯实平整。

3、设备经检查,符合设计图纸要求。

4、施工场地已经平整,通道已经修好。

5、安装用的机索,吊具已按施工方案、要求配备齐全,并拥有合格证明。

6、卷扬机等起吊设备在使用前经进行注油、和运转试验,视其是否正常,制动器是否灵活,以防失灵。

7、施工用的其它机索、吊具,已布置完毕。

四、安装步骤1 安装前检查1.1、机器的全部零件和部件在安装前,必须除尽加工面上的防护油,灰尘及其它杂物。

1.2、安装前检查并消除加工表面和螺纹,由于运输而产生的损伤。

1.3、安装时滑动表面注稀油,摩擦表面涂上干油。

1.4、安装过程中应保护好滑动面和磨擦面,严格防止落入灰尘和其它物质,涂上干净油脂后,用彩条布盖好,严禁使用不洁净的油脂。

2 安装步骤2.1转动部的安装2.1.1首先沿着运输路线,安装道木,滚杠,铺排子,且排子前后用木楔将其卡紧。

2.1.2待排子准备就绪后,用25T汽车吊把转运部放置于钢排上部,且设备中心和排子中心相互重合,待设备就位后,排子前、后,用木楔将其卡紧。

球磨机施工方案

球磨机施工方案一、前期准备工作球磨机是常用的矿石磨砂设备,广泛应用于矿山、化工、建材等领域。

在使用球磨机进行矿石磨研之前,必须先制定详细的施工方案,并做好前期准备工作。

1. 勘察场地首先需要对球磨机安装的场地进行勘察,确定设备的放置位置,以及附属设备如输送机、提升机的安装位置。

2. 场地准备清理场地上的障碍物,确保放置球磨机的地基平整牢固,避免因地基不稳造成设备震动等安全问题。

二、设备安装根据球磨机的安装图纸和说明书,进行设备的安装。

具体步骤如下:1.装配主体结构:根据安装图纸将球磨机的主体结构进行装配,确保每个零部件的位置准确。

2.安装传动装置:将球磨机的传动装置根据说明书进行安装,注意传动装置的润滑和调整。

3.安装电气控制系统:按照电气图纸安装电气控制系统,连接好线路,并进行线路试通电测试。

三、试运转安装完成后,进行试运转前的检查工作。

1.检查传动件的润滑情况,保证传动顺利。

2.检查电气线路接线是否正确,确保电气系统正常工作。

3.手动转动球磨机主轴,观察转动是否顺畅,无明显卡阻。

4.加入适量的磨砂介质,启动球磨机,进行空载试运转,并检查整机运转情况。

四、生产操作球磨机经过试运转无异常情况后,即可进行正常的生产操作。

1.加入待磨物料:按照要求向球磨机内加入待磨物料,注意物料的粒度和湿度。

2.启动球磨机:按照操作规程启动球磨机,调节合适的转速和装料量,确保设备稳定运行。

3.监控磨砂效果:定期检查球磨机生产情况,注意观察磨砂效果,根据需要调整设备参数。

五、维护保养定期对球磨机进行维护保养是保证设备正常运行的关键。

1.定期检查润滑油:保持传动件的润滑情况,及时更换润滑油。

2.清洁设备表面:保持球磨机的外表清洁,防止尘土积聚影响设备运行。

3.定期检查电气系统:检查电气线路连接是否松动,确保电气系统安全可靠。

以上为球磨机的施工方案,通过合理的组织施工和认真的操作维护,可以保证球磨机设备的稳定运行和矿石磨砂效果。

球磨机安装施工方案

一、工程概况:**********选矿扩建工程,主车间 24m 跨设备安装共四台球磨机。

其中两台《φ 3.2 ⅹ4.5 湿式格子型球磨机》、两台《φ 3.2 ⅹ4.5湿式溢流球磨型球磨机》,其参数如下:1.1 产品的性能及用途球磨机是继破碎机之后,对矿石或者其他物料继续进行粉碎,皆在获得工艺所要求的更细颗粒产品的机械设备。

1.2 产品型号的意义φ3.2 ⅹ4.5 湿式格子型球磨机筒体的工作长度(m)筒体内径(m)1.3 所依据产品的标准本磨机各项性能指标符合 JB/T1406-93《球磨机和棒磨机》标准。

1.4 产品合用的工作条件和工作环境a.安装条件:室内安装b.环境温度:5~38℃c.海拔高度:≤1000md.工作制度:连续磨机技术性能见下表技术性能表序号项目1 筒体内径2 筒体工作长度3 筒体有效容积矿石4 最大装载钢球5 筒体工作转速型号功率6 主电动机转速电压行星齿轮减速器7 慢速驱动装置输出力矩总速比出轴转速8 空气离合器9 外形尺寸(长³宽³高)单位㎜㎜m³ttr/minkwr/minv(型号)N ²mir/min型号㎜数值v 3200450033.7107418.3TDMK800-368001676000M8025656609000.82QL1000-300XL~13400³ 7250³ 60001.1 产品的性能及用途同湿式格子型球磨机1.2 产品型号的意义同湿式格子型球磨机1.3 所依据产品的标准同湿式格子型球磨机1.4 产品合用的工作条件和工作环境同湿式格子型球磨机磨机技术性能见下表技术性能表序号项目1 筒体内径2 筒体工作长度3 筒体有效容积矿石4 最大装载钢球5 筒体工作转速型号功率6 主电动机转速电压行星齿轮减速器7 慢速驱动装置功率总速比出轴转速8 空气离合器9 外形尺寸(长³宽³高)单位㎜㎜m³ttr/minkWr/minv(型号)kWr/min型号㎜数值v 3200450033.79.246618.3TDMK630-366301676000M80257.59000.82QL875-300XL13400³ 7250³ 6000在球磨机安装之前要验收设备基础,对设备基础表面状况、外形尺寸、标高、纵横中心线,特殊是预埋地脚螺栓的间距和铅垂度进行复测并作精确调整,使其误差在±2 ㎜范围内。

(完整版)球磨机安装专项施工方案

铜绿山矿选矿厂4500t/d 扩能磨浮车间KYMQ5074 球磨机安装专项施工方案编号:编制:审查:审批:日期:大冶有色建筑安装有限公司铜绿山矿选矿厂4500t/d 扩能磨浮车间KYMQ5074 球磨机安装专项施工方案一、工程简介1、工程大要本工程属于铜绿山矿选矿厂 4500t/d 扩能磨浮车间设备安装工程。

此方案为磨浮主厂房 KYMQ5074溢流型球磨机的进场和安装专项施工方案,施工内容包含球磨机零零件的保留、二次倒运、现场组装、润滑系统的安装及球磨机的单体调试。

球磨作业采纳规格为φ 5.03 ×溢流型球磨机,装机功率 3300kW。

球磨机与一套7- φ500水力旋流器组形成闭路磨矿,水力旋流器给矿采纳变频调速的砂泵,并经过浓度、压力、流量、泵池液位等对磨矿分级回路进行自动控制,以保证生产合格的旋流器溢流产品。

球磨机主要由进料部、主轴承、辗转部、传动部、圆筒筛、主电机、慢速驱动装置、顶起装置及润滑、电控等部分构成。

球磨机由同步电动机驱动,经过传动部带动筒体部转动,当筒体转动时,筒体内的研磨介质(钢球)在摩擦力和离心力作用下,被提高到必定的高度,而后按必定速度被抛落,矿石受着落钢球的撞击和钢球与钢球及钢球与磨机之间的附带压碎和磨剥作用而被粉碎,并借助水的冲力将被磨碎的合格物料送出筒体。

球磨车间厂房为钢结构厂房,厂房长 90m,跨距,轨顶高,装备 50t 、10t 行车各一台。

球磨机较重零件吊装重量见下表所示:序号名称单位数目重量( t )外形尺寸( mm)1球磨机进料端盖件1Φ 5400*21212球磨机出料端盖件140Φ 5400*26303球磨机端筒体件221Φ 5400*23354球磨机中间筒体件125Φ 5400*2960 2、需要协调解决的问题(1)设备从现场指定库房进入厂房内,涉及二次倒运工作。

应保证进场道路通畅。

设备到货卸车及进场二次倒运,增添吊车台班,现场签证;(2)设备为现场分片组装件,要充分保证现场拥有足够的组装场所;(3)设备列席盘点,由建设、监理、施工三方列席开箱查收,一致署名。

球磨机安装施工方案_secret

球磨机安装方案1、概述MSHS2670型球磨机是本次招标范围内的大型传动设备之一,也是烟气机组重要的配套设备。

球磨机结构由前后料斗、转动部、主轴承部、传动部等主要部件及弹性联轴器、减速机、润滑与冷却等辅助部分组成。

主要工作部系转动部,由δ=20mm 圆筒及铸铁前后盖组成,筒内装有波形高锰钢衬板,筒体由电动机经弹性联轴器、减速机、大小齿轮带动。

球磨机工作原理为:筒体内装有研磨介质钢球,筒体转动时,钢球在离心力和摩擦力作用下,被提升到一定高度后,由于自身重力作用而跌落,使筒体内的石灰石在下落的钢球冲击和研磨作用下形成灰粉。

1.1球磨机技术参数型号:MSHS2670筒体有效容积:17.6m3筒体转速:r/min 最大装球量:磨机出力:10t/h 机器总重:最大单重:21t 球磨机中心安装标高:+2.5m1.2 配套电机技术参数型号:转速:r/min 电压:6000V功率:400kw 电机总重:1.3 配套油站技术参数型号:XYGZ-63/10 公称流量:油箱容积:公称压力:1.4 编制依据1.4.1 招标文件1.4.2 《电力建设施工及验收规范》锅炉机组篇DL/T5047-951.4.3 以往类似工程施工组织设计由于本次招标所提供的资料有限,该方案是参考了公司以往类似工程施工经验编制,仅供投标用,若我公司有幸中标该工程,将在工程施工前编制详细的球磨机安装施工方案,用以指导现场施工。

2、施工工艺程序及施工方法2.1安装前的检查与准备2.1.1 基础的验收处理:(1)基础混凝土强度达到70%以上时方可检查验收。

(2)基础预交时应有测量记录,在基础上明显地标出:标高基准线及纵横中心线。

(3)外观不得有裂纹、蜂窝、空洞、露筋等缺陷。

(4)基础尺寸和位置允许偏差(5)放置垫铁处(地脚螺栓两侧)混凝土必须琢平,接触面积不小于75%且均匀。

(6)二次灌浆处(基础上表面的其它部位)应铲出麻面,麻点深度不小于10mm,每平方分米3-5个点为宜。
