顶管井点降水施工方案

合集下载

顶管工程降水施工方案

顶管工程降水施工方案

顶管工程降水施工方案
****工程
顶管工程降水施工方案
*****项目部
****年**月**日
目录
1工程概况 (3)
1.1周边环境 (3)
1.2场地水文地质条件 (3)
2编制依据 (4)
3降水设计方案 (4)
3.1降水井井身结构 (4)
3.2降水井布置 (5)
3.3降水井机械设备选择 (5)
4降水施工组织 (5)
4.1 施工条件 (5)
4.2、降水施工准备 (5)
5施工总体部署 (6)
5.1工期计划 (6)
工作井施工采用汽车吊配合小挖机挖掘土方,第一节护壁浇筑完成之后,工作井四周的降水井开始成井施工,降水井成井施工计划15天,降水10天后观测地下水位降至基坑垫层底500~1000㎜处以下时,采用机械顶管机开始管道掘进施工,管道掘进完成后,井室结构施工,降水井运行时间约70天,。

6
5.2组织机构 (6)
5.3劳动力计划 (7)
5.4机械设备计划 (7)。

顶管井点降水施工方案

顶管井点降水施工方案

顶管井点降水施工方案1. 背景和目的顶管井是城市地铁、地下管线等工程中常用的结构,但在地下施工过程中,常常会遇到地下水位高、地下水含量大等水文地质条件不利的情况,这会给施工带来很大困难。

点降水技术则是一种常见的解决办法,它通过在地下钻孔、注浆、抽水等方式,将地下水位降低,为施工提供了有力的保障。

本文旨在探讨顶管井点降水施工的方案。

2. 环境分析2.1 水文地质环境分析在施工顶管井时,需要对水文地质环境进行仔细分析,包括地下水位、地下水含量、水流方向、地下水持续时间等因素。

只有深刻了解水文地质环境,才能制定合理的点降水方案。

2.2 施工现场环境分析实际的施工现场环境也需要进行详细分析。

这包括顶管井的尺寸、形状、深度等因素,以及先前的施工工序、设备配置等情况。

只有全面了解现场环境,才能确保施工的顺利进行。

3. 点降水施工方案3.1 技术方案点降水技术一般包括以下几个方面:3.1.1 钻孔通过钻孔将管道周围的土层物理拦截,防止水流入孔内。

3.1.2 注浆在钻孔孔壁和管道外侧填充注浆剂,增加土层密实度,形成防渗层。

常用的注浆剂有泥浆、水泥、场注浆等。

3.1.3 抽水通过抽水降低周围地下水位,从而降低管道周围的渗透压强度,从而避免管道变形或爆裂。

3.2 施工方案根据实际的水文地质环境和施工现场环境,制定详细的施工方案。

方案应当包括以下几个方面:3.2.1 安全防护在施工过程中,必须确保人员、设备的安全。

应当在现场设立明显警示标志,并装备好必要的安全设施。

3.2.2 钻孔选用合适的钻机进行钻孔,要确保钻孔位置准确无误、深度达到要求。

同时要考虑抽水、注浆操作的便利性,保证后续操作的可行性。

3.2.3 注浆在钻孔孔壁和管道外侧分别进行注浆,注浆量应该掌握好,太多容易导致地质灾害,太少又达不到预期目的。

3.2.4 抽水根据实际情况选取合适的抽水泵及管路,抽水量应该均匀稳定,并要随时监测地下水位,及时调整抽水速度。

井点降水专项施工方案

井点降水专项施工方案

井点降水专项施工方案井点降水是一种以井点为单位进行降水的施工方案。

它是一种有效的降水措施,可以在城市等人口密集区域中减少雨水径流对地面和建筑物的影响,防止城市内涝发生。

一、井点降水原理井点降水是通过在建筑物周围或城市空地中设置井点,将雨水引入系统内部。

井点是一种特殊的排水设施,可以将雨水储存并排除出去。

通过调节井点降水系统的设计参数,可以根据实际情况实现雨水的高效利用和排水。

二、井点降水施工步骤1.确定井点位置:根据实际情况确定井点的位置,可以选择建筑物周围或城市空地中合适的位置。

2.设计井点降水系统:根据实际情况设计井点降水系统,包括井点的数量、容积、排水管道的设计等。

3.清理施工区域:清理施工区域,确保施工区域干净整洁。

4.挖掘井点:根据设计要求进行井点的挖掘工作。

井点的深度和直径应根据实际情况确定,一般应保证井点底部能够排水。

5.设置井点设施:将井点设施放置到井点中,确保井点设施牢固可靠。

6.连接排水管道:将井点设施与排水管道连接起来,确保雨水能够顺利排除。

7.施工验收:进行施工验收,确保井点降水系统达到设计要求。

三、井点降水注意事项1.在选择井点位置时,应考虑地势高低、周边环境等因素,确保井点降水系统的排水效果。

2.在挖掘井点时,应注意保护井点周围的环境,防止施工给周边环境带来不良影响。

3.在设置井点设施时,应保证设施的质量和稳定性,确保其在使用过程中不会出现故障。

4.在连接排水管道时,应选择合适的管道材料和连接方式,确保排水畅通。

5.在施工验收时,应检查井点降水系统的各项指标是否符合设计要求,确保系统的正常运行。

四、井点降水效果井点降水系统可以有效地减少雨水径流对地面和建筑物的影响,进一步防止城市内涝的发生。

井点降水系统可以将水分集中收集和利用,可以用于浇灌植物、冲洗道路等用途,减少了对自来水的需求,同时也起到了节水的作用。

井点降水系统还可以减少城市的水源污染,减少污水的排放。

通过井点降水系统,雨水可以通过过滤和净化处理后再利用,减少了对自然水源的依赖,降低了污水处理厂的负担。

井点降水施工方案(详细版)

井点降水施工方案(详细版)

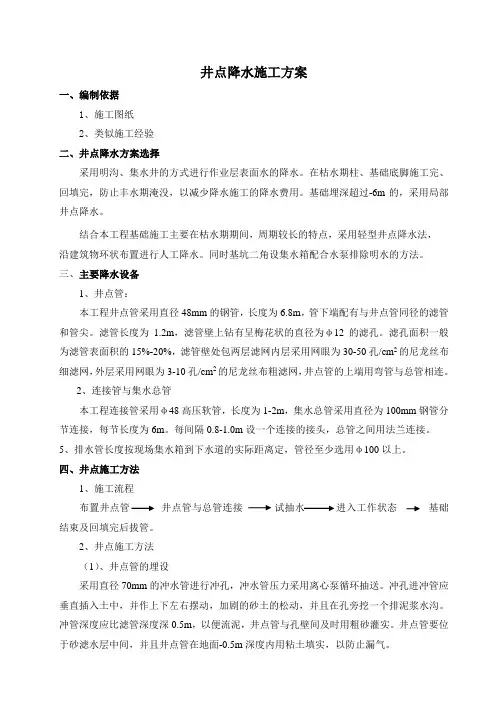

井点降水施工方案一、编制依据1、施工图纸2、类似施工经验二、井点降水方案选择采用明沟、集水井的方式进行作业层表面水的降水。

在枯水期柱、基础底脚施工完、回填完,防止丰水期淹没,以减少降水施工的降水费用。

基础埋深超过-6m的,采用局部井点降水。

结合本工程基础施工主要在枯水期期间,周期较长的特点,采用轻型井点降水法,沿建筑物环状布置进行人工降水。

同时基坑二角设集水箱配合水泵排除明水的方法。

三、主要降水设备1、井点管:本工程井点管采用直径48mm的钢管,长度为6.8m,管下端配有与井点管同径的滤管和管尖。

滤管长度为1.2m,滤管壁上钻有呈梅花状的直径为φ12的滤孔。

滤孔面积一般为滤管表面积的15%-20%,滤管壁处包两层滤网内层采用网眼为30-50孔/cm2的尼龙丝布细滤网,外层采用网眼为3-10孔/cm2的尼龙丝布粗滤网,井点管的上端用弯管与总管相连。

2、连接管与集水总管本工程连接管采用φ48高压软管,长度为1-2m,集水总管采用直径为100mm钢管分节连接,每节长度为6m。

每间隔0.8-1.0m设一个连接的接头,总管之间用法兰连接。

5、排水管长度按现场集水箱到下水道的实际距离定,管径至少选用φ100以上。

四、井点施工方法1、施工流程布置井点管井点管与总管连接试抽水进入工作状态基础结束及回填完后拔管。

2、井点施工方法(1)、井点管的埋设采用直径70mm的冲水管进行冲孔,冲水管压力采用离心泵循环抽送。

冲孔进冲管应垂直插入土中,并作上下左右摆动,加剧的砂土的松动,并且在孔旁挖一个排泥浆水沟。

冲管深度应比滤管深度深0.5m,以便流泥,井点管与孔壁间及时用粗砂灌实。

井点管要位于砂滤水层中间,并且井点管在地面-0.5m深度内用粘土填实,以防止漏气。

井点管埋设完毕,应接通总管与抽水设备进行试抽水。

检查有无漏水,漏气现象,出水是否正常,有无淤塞现象,如有异常情况应及时进行修理。

(2)、井点管的使用井点管工作后,应保证连续不断的排水,正常出水规律是“先大后小,先混后清”。

井点降水专项施工方案

井点降水专项施工方案

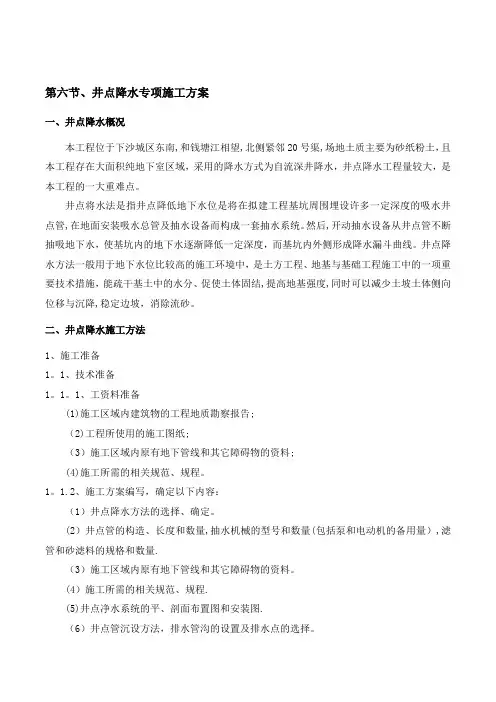

第六节、井点降水专项施工方案一、井点降水概况本工程位于下沙城区东南,和钱塘江相望,北侧紧邻20号渠,场地土质主要为砂纸粉土,且本工程存在大面积纯地下室区域,采用的降水方式为自流深井降水,井点降水工程量较大,是本工程的一大重难点。

井点将水法是指井点降低地下水位是将在拟建工程基坑周围埋设许多一定深度的吸水井点管,在地面安装吸水总管及抽水设备而构成一套抽水系统。

然后,开动抽水设备从井点管不断抽吸地下水,使基坑内的地下水逐渐降低一定深度,而基坑内外侧形成降水漏斗曲线。

井点降水方法一般用于地下水位比较高的施工环境中,是土方工程、地基与基础工程施工中的一项重要技术措施,能疏干基土中的水分、促使土体固结,提高地基强度,同时可以减少土坡土体侧向位移与沉降,稳定边坡,消除流砂。

二、井点降水施工方法1、施工准备1。

1、技术准备1。

1。

1、工资料准备(1)施工区域内建筑物的工程地质勘察报告;(2)工程所使用的施工图纸;(3)施工区域内原有地下管线和其它障碍物的资料;(4)施工所需的相关规范、规程。

1。

1.2、施工方案编写,确定以下内容:(1)井点降水方法的选择、确定。

(2)井点管的构造、长度和数量,抽水机械的型号和数量(包括泵和电动机的备用量),滤管和砂滤料的规格和数量.(3)施工区域内原有地下管线和其它障碍物的资料。

(4)施工所需的相关规范、规程.(5)井点净水系统的平、剖面布置图和安装图.(6)井点管沉设方法,排水管沟的设置及排水点的选择。

(7)防止地表水及雨水流入基坑的措施。

(8)井点管路的保护措施.(9)井孔的施工方法及机械设备要求。

(10)降水范围内的水位观测孔位置技数量。

(11)安全及文明施工措施。

1。

2、施工机具准备1。

2。

1、施工机具选择根据降水与排水工程施工实际情况制定施工工艺,并相应选用适宜的施工机具.进入施工现场的施工机具应进行验收,验收合格后方可使用.降水施工机具设备按不同的降水类型及适用条件选用。

顶管工程降水施工方案

顶管工程降水施工方案

****工程顶管工程降水施工方案*****项目部****年**月**日目录1工程概况 (2)1.1周边环境 (2)1.2场地水文地质条件 (2)2 编制依据 (3)3降水井设计方案 (3)3。

1降水井井身结构 (3)3.2降水井平面布置 (3)3。

3降水设备选型 (4)4 降水施工组织 (3)4.1施工条件 (3)4。

2施工准备 (3)5 总体部署 (5)6 主要施工方法及技术要求 (8)6。

1施工工艺流程 (8)6.2施工方法及技术要求 (8)6.3降水运行管理 (9)6。

4降水井监测 (10)7施工安全及环保措施 (10)7.1降水安全措施 (10)7.2降水环境保证措施 (11)7。

3施工管理体系 (12)附:降水井平面布置图降水井井身结构图顶管工程降水施工方案1工程概况1。

1周边环境根据***管线管理单位要求,现状**路及**管线部位不能开挖施工。

因此K0+932。

167~K0+973段**管道采用顶管施工,顶管设顶管工作井1座,尺寸10。

0*7.0米,接收井1座,尺寸7.0*6。

0米,顶管工作井下挖深度8米左右,顶管坑均采用钢筋混凝土结构,护臂配筋结构见顶管工作井设计图纸;顶管施工完毕后,工作井兼做其他管线出入管廊的接出口节点使用,作为永久设施.1.2场地水文地质条件根椐*****勘察研究院岩土工程勘察报告1、施工涉及的土层(1)素填土:杂色,以粘性土为主,可见植物根系,结构松散,土质不均匀。

厚度0.5m,层底标高445.62—447。

41。

(2)黄土:褐黄色,硬塑,具湿陷性。

厚度4.5-6.0m,底层埋深5.0-6.5m,层底标高439。

65—442.46。

(3)黄土:褐黄色,可塑。

厚度7.00—9.00m,层底埋深层底标高7。

00-9.00m 底层标高437.13—440。

45。

(4)古土壤:褐红色,可塑。

厚度1。

10~2。

4m,层底埋深,15.1-16.7m,层底标高430.53—431。

顶管降水施工专项方案

顶管降水施工专项方案

顶管降水施工专项方案一、工程概况。

咱们这个工程呢,是有这么个顶管施工的活儿,而且这个地方地下水还挺“调皮”的,老是捣乱,所以啊,咱得专门整个降水施工方案。

顶管的线路就从[起点位置]到[终点位置],这中间的地质情况也有点复杂,地下水水位大概在[X]米左右,土质嘛,有[具体土质类型列举]。

二、降水目的。

为啥要降水呢?这地下水要是不管它,在咱们顶管施工的时候就像个调皮捣蛋的小鬼,一会儿让土变得软乎乎的,顶管机都不好往前走;一会儿又可能突然冒出来,把咱挖好的地方给淹了,那可就乱套了。

所以啊,降水就是要把地下水的水位给降下去,让顶管施工的时候顺顺利利的,就像给顶管机铺了条干燥又平坦的大道。

三、降水方法选择。

1. 轻型井点降水。

这个轻型井点降水就像是一群小小的吸水精灵。

它是在顶管沿线每隔一段距离就布置一个井点,通过这些井点把地下水一点点吸出来。

这种方法适合咱们这个工程的浅层地下水降水,因为它比较灵活,就像小蚂蚁搬家一样,能一点一点把水搬走。

2. 深井降水(如果有需要的话)要是遇到地下水比较深,轻型井点降水有点吃力的时候,咱们就得请出“大力士”深井降水了。

深井就像一个个大水桶,直接插到很深的地下,把深处的水也给提上来。

不过这个成本相对高一些,就像请了个厉害但收费高的高手。

四、降水施工设计。

1. 轻型井点降水设计。

井点布置。

根据顶管线路的长度和形状,咱们沿着顶管轴线两侧交错布置井点。

井点之间的距离就定在[X]米左右,就像排队一样,排得太密了浪费,排得太疏了又怕有地方水吸不干净。

井点的深度呢,要挖到比地下水水位低个[X]米,这样才能保证把水都吸上来。

就好比捞鱼,网得比鱼深才能捞到嘛。

抽水设备选择。

抽水的泵就选用[具体泵的型号],这个泵的抽水能力就像一个强壮的大力士,每小时能抽[X]立方米的水,足够对付咱们这里的地下水了。

2. 深井降水设计(如果有)深井布置。

深井的位置也是沿着顶管线路有计划地安排,间距大概在[X]米。

顶管工程管井降水施工方案

顶管工程管井降水施工方案

顶管工程管井降水施工方案一、施工前的准备工作1、确定降水目标在顶管施工之前,首先要对施工区域的地形、地质、水文等情况进行详细调查和分析,准确掌握地下水的分布状况及其渗流规律。

根据地下水的水位及排水需要,确定降水的目标和方案。

2、确定降水方式根据施工现场的特点和水文地质情况,确定降水的方式和方法。

一般采用井点降水和排水沟结合的方式。

3、制定降水方案根据降水目标和降水方式,制定详细的降水方案。

包括降水定位、井点布设、降水井的设计和排水管道的设置等。

二、施工中的降水措施1、井点降水在顶管施工现场,根据地下水的分布情况和渗流规律,选择合适的井点。

首先进行井点布设,然后进行井点开挖和加固。

在进行井点开挖的同时,要做好井点支护及防渗工作,确保井壁的稳定和井点的密封。

2、排水沟建设在顶管工程施工现场,根据地下水的分布情况和渗流规律,设置排水沟,将地下水引向降水井。

排水沟的断面宽度、深度和坡度要根据地下水水位、排水管道的流量和排水能力进行合理设计和计算。

3、加强监测在降水施工过程中,要不断监测降水效果和施工现场的地下水位。

一旦发现地下水位的异常变化,要及时采取相应的对策。

同时,还要对降水工程的施工质量和安全进行监督和检查,确保施工过程中不出现质量和安全事故。

4、排水管道设置在进行降水施工的同时,要根据地下水位和排水管道的流量,合理设置排水管道。

排水管道的规格和材质要符合工程要求,同时要对排水管道进行定期的清理和维护,确保排水管道畅通无阻。

三、施工后的巡视和维护1、巡视和监测在顶管工程施工完成后,要定期进行施工现场的巡视和监测,掌握地下水的动态变化情况。

一旦发现地下水位的异常变化,要及时采取相应的对策,确保地下水位的稳定和施工现场的安全。

2、维护管理在顶管工程施工完成后,要对降水设施进行及时的维护和管理。

定期对降水井和排水管道进行清理和维修,确保降水设施的正常运行和使用。

四、降水施工中的注意事项1、确保工程质量降水施工是顶管工程施工中的重要环节,要注意降水设施的设计和施工质量。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

井点降水施工方案一、工程概况本次顶管工程分为两段(1)金牛公园中水处理站进水管道工程,其中D800砼管顶管,全长23米,管道埋深8米左右; 设钢筋混凝土矩形污水四通检查井1座。

(2)D1500砼管顶管,全长113米,管道埋深8米左右,设钢筋混凝土矩形污水四通检查井3座。

中水站进水管线工程,其所处土层均为粉土层。

地下水丰富具承压性,易形成流沙。

工作井、接收井施工过程中,采取井点降水,以降低地下水位。

因管道处于流砂层位置,所以顶管施工采用土压平衡施工工艺。

二、工作坑施工顶管工作井下部4米深为钢筋砼井沉井,内径尺寸为4.5m×4.5m(长×宽)上部采用砖砌护壁墙体。

1.1施工工艺流程1.2沉井主要施工方法1.2.1基坑开挖为保证沉井制作均匀下沉,先将井区范围的障碍物与表层土挖出。

考虑沉井整体的安全性,基坑开挖深度暂设定为3.0米~4.0米。

基坑的开挖范围比沉井外壁尺寸大1.6米左右,边坡取值1:0.67,在基坑四周挖设排水沟,在对角基坑四周设置集水坑并配备水泵,以便及时排除坑内积水和周围来水。

1.2.1.1开挖施工方法1)分段开挖,合理确定开挖顺序和分层开挖深度,当接近地下水时,先开挖最低处土方,以便在最低处排水,并在基坑内设置一临时集水坑,配泵排水;2)开挖人员每3×1.2米范围布置一个,在开挖过程中应注意保证开挖面完整;3)每阶段不得超挖,基坑底遇有不易清除的大块石,则将其凿除;1.2.1.2开挖施工注意事项1)开工之前,考虑有效地排除施工场地雨水地方案;2)作好临时防雨设施地储备;3)排水用泵地工作状态良好,排水系统畅通;4)检查加固临时电路,电线距地面高度在3米以上;5)开挖土应尽快运出场外,除特殊情况外,一般不在基坑边堆放弃土;2.3井点降水根据本工程实际地质情况,在管道附近采用井点法降低地下水位。

2.3.1井点埋设深度H——井点埋设深度(m);h1——沉设井点施工的地面高程(m);h2——基坑底面高程(m);Δh——设计地下水降至基坑底面以下深(m),取0.5m;l——滤管长度(m);b——井点到基坑的水力坡降(m),一般取水平距离的0.1。

2.3.2井点打孔深度孔深一般距滤管底1m左右。

2.3.3抽水影响半径R——抽水影响半径(m);K——渗透系数(m/d);S——井点中心降水深度(m);H0——含水层厚度(m)。

2.3.4井点涌水量Q——涌水量(m3/d);K——渗透系数(m/d);H——含水层有效带深度(m);S——降水深度(m);R——井点抽水影响半径(m),r——井点滤管半径(m)2.3.5井点出水量q——井点出水量(m3/s);r——滤管半径(m);l——滤管长度(m);v——地下水流入井点管的速度(m/s)。

2.3.6井点埋设数量根据计算及施工经验得出,工作井共需布置井点24个,接收井则需布置24个。

井点布置间距为8-10米。

2.3.7井点降水施工方法2.3.7.1安装真空泵系统真空泵系统设置的位置,应尽量缩短集水总管最远点与真空泵的距离,集水罐进水管高度不得高于集水总管高度。

为防止真空泵排、降水系统的故障而中断降水,应用机械设备,并设专人保养维修。

2.3.7.2安装集水总管集水总管布置在井点立管外侧,敷设高度与井点立管顶高相同,必须顺直,坡度为1‰左右,其最高点为真空泵、射流泵集水罐进口处。

2.3.7.3组装井点管将井点实管与井点滤管组装成一个整体。

井点滤管孔眼总面积不得小于立管的截面面积,骨架、滤网等均应仔细检查完好,并加保护。

2.3.7.4沉设井点立管根据设计要求放出井点沉设位置。

采用冲孔法施工。

用多级离心泵将水加压至0.7MPa,经高压管送到水枪,水枪与套管相对固定,冲孔时用卷扬机吊住水枪及管的上端,对准点位,垂直插入预先挖好的井点定位坑,并不断反复提升、下落。

高压水通过水枪喷嘴将土冲切成孔,孔径约40cm。

当冲孔达到设计滤管底以下50cm以上时,冲管停沉加冲片刻,使底部泥浆随水流去,然后停止冲进,抽出水枪,按高度放下井点立管和滤管,井点立管应放在土孔中央。

而后向套管内立管外灌注砂石滤料,边灌边插捣,灌至距地面约1m 左右处停止,然后拔出套管,并用土封填上部土孔。

每个真空泵系统抽吸的井点立管及集水总管位一组,每组中各个井点立管和滤管的长度应相等,且沉设深度应在一个平面上。

沉设井点立管后,向孔内填充滤料时,土孔中的水应从井点立管内冒出,否则该点为死点,应拔出重新沉设。

2.4沉井下沉井内人工挖土,外壁压载,沉井下沉。

2.4.1下沉注意事项1)沉井下沉时,井内除土应先从中间开始,均匀、对称地逐步向四边处分层取土,使沉井均匀下沉,防止偏斜,特别是下沉初期,沉井入土较浅,上层对沉井的平衡稳定作用差,容易产生偏斜,尤应注意。

在挖土下沉过程中,不应偏除土,避免沉井发生偏斜。

为防止沉井下沉时产生较大的偏斜,根据土质情况、入土深度等,控制井内除土深度。

此时应注意,沉井过程中应严格控制每次挖土下沉的深度,以保证沉井平稳、均匀下沉。

2)下沉中随时掌握土层变化情况,分析和检验土壤阻力与沉井重量的关系,控制其除土部位及除土量,使沉井平衡地下沉。

3)下沉过程中,应做好标高、下沉量、倾斜和位移的测量工作、随时注意纠正沉井的偏斜。

4)沉井下沉至设计标高以上2m前,控制井内除土量,注意调平沉井,防止因挖土量过大及挖土不均,而使沉井突然大量下沉并产生较大的偏斜,增加准确下沉至设计标高的困难。

5)在工作井沉井开始下沉前,在其周围构筑物及地面设置一定数量的沉降、位移观察点,随时观测沉井周围地面的塌陷、开裂情况和构筑物沉陷、位移的情况,以便迅速采取措施,确保附近设施的安全。

2.4.2施工偏差的处理在沉井下沉过程中一定要加强控制,确保沉井准确下沉到位,并且要制定尽可能详细的处理措施,为施工过程中可能出现的问题做好准备工作。

2.4.3倾斜处理沉井下沉过程中倾斜率要控制在1/150~1/200,超过1/200时就要进行纠偏,纠偏方法是在倾斜的相反一侧井壁底偏除土,在并壁外侧射水冲刷,井顶加大水平荷载予以纠偏。

2.4.4井壁外障碍物的处理沉井下沉发现障碍物,应立即停止下沉,根据障碍物的性质、大小、位置等情况决定处理办法。

井壁下如遇较小的孤石,可将四周土掏空后取出;较大孤石,可用风动工具破成小块后取出。

2.5沉井封底沉井下沉至设计标高后进行封底。

1)基底面应尽量整平;2)清除浮泥,防止封底砼和基底间渗入杂土;3)井壁与封底砼接触面处的泥污应予清除;4)用块石回填锅底超挖部分;5)用碎石、粗砂找平。

2.5.1底板砼浇筑封底垫层砼达到设计强度后,方可抽排沉井内积水,以防封底砼承受下部水压而遭受破坏。

井内水抽干后即可进行底板砼浇筑。

钢筋绑扎按设计图纸进行,砼浇入后,用插入式振捣器振捣密实,再用平板振捣器提浆初平,最后人工找平,收面。

2.6砖砌护壁施工沉井底板砼达到强度后,拆除外围井点降水管,上部砌筑砖护壁至地面标高,而后对井壁四周进行回填。

2.7接收井施工接收井采用钢板桩围护.在顶管机头临近接收坑位置时,开挖土方打设钢板桩,同时进行井点降水,机头从接收坑中取出后进行检查窨井的砌筑。

三、顶管施工3.1顶管工艺选择根据地质报告及设计图纸,管道所处位置为流砂层,因为整个管线埋深较深,平均埋深达到8米左右,且地下水位较高,承压水易形成流砂,现行的简易顶管施工工艺(俗称土顶法),无法在流砂层中施工,且施工质量得不到保障,我单位从工期和经济双方面作以比较,决定采用土压平衡施工工艺进行施工。

1)构造:工具管是顶管的关键机具,其主要作用为:掘进、防坍、出泥、导向。

根据工程的特点和地质情况,本工程选用挤压式工具管。

工具管分前后两段,前后段之间安装纠偏油缸。

工具管最前端是压力舱,承受水压力、土压力;压力舱后部为操作舱。

工具管的后段与跟进管段连结。

2)原理:随着工具管的顶进,开挖面切削下来的泥土进入压力舱,由于土体挤进工具管内,工具管内锥体喇叭入口,对土体有约束作用,保持可控面土体的稳定,地层损失小。

3)安装:顶管出洞前,将工具管吊入工作井内,安放在导轨上,后端放入分压环,启动主顶油缸、慢慢向前推动,工具管前方进入橡胶密封圈,接触到钢封门为止。

4)设备使用:正常顶管时,顶管机及管道内的操作由管内操作者完成。

每段顶进开始后则应连续工作,当进行设备保养维修而暂停顶管施工时,必须采取措施确保开挖面的稳定。

顶进时管道内采用低压照明和管道风机通风,并保持管道内的清洁。

3.2顶管设备选型设备质量优良可靠,操作放便,工作效率高。

设备的能力要留有充分富余,即使用时的保险系数要大。

3.3管节顶管施工采用由专业厂家生产的“F”顶管专用管节。

3.4顶管设备安装井下设备安装包括出洞口安装、导轨安装、千斤顶安装、后背墙安装及顶管机井下就位等,其中出洞口安装在“顶管出洞”作介绍。

3.4.1导轨安装导轨用型钢和P38以上钢轨制作,钢轨焊于型钢上,型钢用螺栓紧固于钢横梁上,以便装拆。

钢横梁置于工作井底板上,并与底板上的预埋铁板焊接,使整个导轨系统成为在使用中不会产生位移的、牢固的整体。

导轨安装在顶管中至关重要,其安装精度甚至决定管道是否可顶好,故须达到如下要求:1)两导轨应顺直、平行、等高,其纵坡应与管道设计坡度一致2)导轨轴线偏差≤3mm;顶面高差0~+3mm;两轨间距±2mm。

3.4.2千斤顶安装主顶站千斤顶选用2台,固定在型钢制作的千斤顶支架上,支架焊在井底的横梁上,千斤顶着力点应在与均布顶管圆周上,即与管道中心的垂线对称,其合力的作用点在管道圆心上。

每个千斤顶的纵线坡度应与管道设计坡度一致。

3.4.3后背墙安装后背墙用20号工字钢焊成一堵墙,为顶管的反力提供一个垂直的受力面,正面焊一块2cm厚钢板,使各工字钢受力更均匀。

工字钢墙的空隙中灌满自密砼,形成一道由厚钢板、工字钢和砼组成的、牢固的、刚度很大的复合后背墙,承受千斤顶传来的顶进反力。

后背墙安装无误后,在后背墙与井壁间浇筑30cm厚砼后背,并垫一层5cm厚的木板,以使井壁受力均匀。

3.4.4顶管机下井井下设备安装完后,用经保养、检查、调试好的顶管机吊下工作井,置于涂满润滑黄油的导轨上。

因导轨安装精度是严格控制的,故顶管机座上导轨就已准确定位。

井下设备和顶管机安装完毕后,启动油泵,伸缩千斤顶,检查千斤顶与后背墙的配合,顶管机与出口器及分压环的间隙等。

准确无误后即可开始出洞顶进。

3.5顶管流程3.6顶管主要施工方法3.6.1顶管出洞顶管出洞是指顶管机和第一节管子从工作井中破出洞口进入土中,开始正常顶管前的过程,是顶管中的关键工序,也是容易发生事故的工序。
