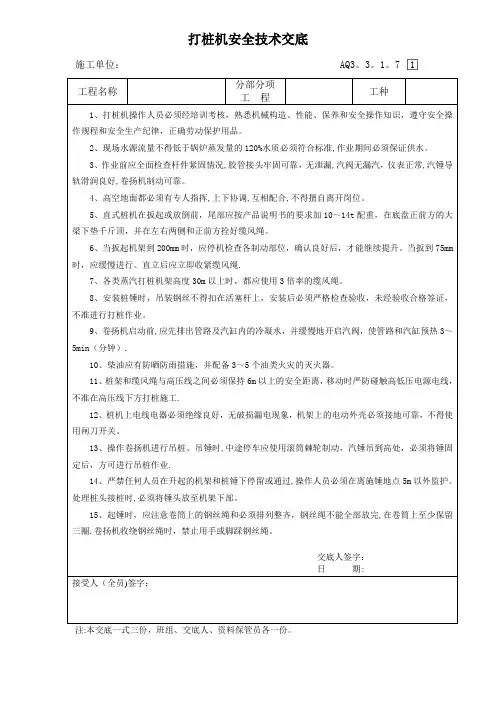

AQ3.3.1.8多功能打桩机安全技术交底
AQ3.3.1.8 施工单位: 工程名称 黑龙江省水利四处工程有限责任公司 中山市稔益水厂三期(6万吨/ 日)扩建工程 分部分项 工 程 工 种 002
1.操作人员必须持证上岗,遵守安全操作规程和安全生产十大纪律。 2.打桩场地要求平整、坚实、无尘、无高压线、无障碍物,地下无孔洞、无埋设物,雨后无积水,并应 设 安全施工区、禁止行人进入或逗留。 3.枕木应铺设在坚实平整的地面上,轨道接地电阻不大于10Ω ,轨距离偏差不得超过±0.6cm,轨道接 头 板连接必须牢固。 4.电源电线、电动机和闸刀接线正确,绝缘良好,电压偏差不得超过±5%,若两台电动机须同时操作 时, 应隔一定时间启动。 5.板立桩架时,当板超10~20cm时,应停机检查,各部位正常后方可继续上升。 6.在挺杆顶部应安装避雷针,大雨、雷电、大雾或六级以上大风时,应停止作业。 7.作业前,必须检查各部件,并试运行各机构,确认正常后,方能作业。 8.挺杆在竖直位置时,不准离挺杆4m以外吊桩,严禁在侧面斜拉吊桩。 9.吊桩时必须先夹紧轨钳,正面吊桩时,桩与导杆中心距离不得大于4m。桩的吊点应在桩的全长1/3 处, 防止倾翻。 10.桩架前倾不得超过5°,后仰不得超过18°。 11.起吊桩锤各重物时,下面严禁任何人站立停留或通行。 12.稳桩后,指挥人员必须检查起落机械销子位置,防止将锤提起时,产生桩和桩帽脱离。 13.稳桩校正桩位应用撬杠拨正,不得用力过猛,不准用身体抵杠,防止桩碰撞挺杆。 14.桩架回转时,必须将调整小车开到最外位置,不准向一个方向回转两周,打桩时应用夹轨器将桩架 固定。 15.打桩和拉吊桩不准同时操作,并且要与相应的运输车辆密切配合,将桩运至桩架正前方4m以内。 16.打桩时,必须经常注意锤头、桩架、往返传动等是否正常,如有异常应立即停机检修。 17.桩机作业中,机架上不准放置工具杂物,严禁边作业边检修或保养。 18.桩锤防止锤体吊离桩顶时发生倒桩事故启动打桩前应拉开机械锁,使吊锤齿缩回重钩伸出后方可起 动。19.套送桩时,应使送桩、桩锤和桩三者中心在同一轴线上。 20.吊桩与运桩发生干扰时,应停止运桩。 21.锤击不得偏心,开始落距要小,低锤密打。如遇贯入度突然增大,桩身突然倾斜,位移或桩头、桩 帽 严重损坏,桩身断裂,桩锤严重回弹等情况,应停止锤击,经采取措施,排除险情和故障后,方可继续作业 。 22.熬制接桩胶泥人员要戴口罩、手套和穿工作鞋等劳保用品,工作棚应通风良好,符合防火要求,配 置 灭火器材。熔器不准用锡焊,防止熔穿泄漏。胶泥浇注后,上节桩应缓慢放下,防止胶泥飞溅伤人。 23.夜间作业,必须有足够的照明。 24.间歇时间较长时,机锤应落到地面上,并用方木垫好。 25.工作停止时,应将桩锤落到地面上垫好方木,拉开电源闸刀,切断电源,锁好开关箱,夹紧夹轨器 。 26.现场补充交签字: 期:
注:本交底一式三份,班组、交底人、资料保管员各一份。
打桩机安全技术交底
打桩机安全技术交底3、3、1、7 工程名称分部分项工程工种1、打桩机操作人员必须经培训考核,熟悉机械构造、性能、保养和安全操作知识,遵守安全操作规程和安全生产纪律,正确劳动保护用品。
2、现场水源流量不得低于锅炉蒸发量的120%水质必须符合标准,作业期间必须保证供水。
3、作业前应全面检查杆件紧固情况,胶管接头牢固可靠,无泄漏,汽阀无漏汽,仪表正常,汽锤导轨滑润良好,卷扬机制动可靠。
4、高空地面都必须有专人指挥,上下协调,互相配合,不得擅自离开岗位。
5、直式桩机在扳起或放倒前,尾部应按产品说明书的要求加10~14t配重,在底盘正前方的大梁下垫千斤顶,并在左右两侧和正前方拴好缆风绳。
6、当扳起机架到200mm时,应停机检查各制动部位,确认良好后,才能继续提升。
当扳到75mm时,应缓慢进行。
直立后应立即收紧缆风绳。
7、各类蒸汽打桩机架高度30m以上时,都应使用3倍率的缆风绳。
8、安装桩锤时,吊装钢丝不得扣在活塞杆上,安装后必须严格检查验收,未经验收合格签证,不准进行打桩作业。
9、卷扬机启动前,应先排出管路及汽缸内的冷凝水,并缓慢地开启汽阀,使管路和汽缸预热3~5min(分钟)。
10、柴油应有防晒防雨措施,并配备3~5个油类火灾的灭火器。
11、桩架和缆风绳与高压线之间必须保持6m以上的安全距离,移动时严防碰触高低压电源电线,不准在高压线下方打桩施工。
12、桩机上电线电器必须绝缘良好,无破损漏电现象,机架上的电动外壳必须接地可靠,不得使用闸刀开关。
13、操作卷扬机进行吊桩、吊锤时,中途停车应使用滚筒棘轮制动,汽锤吊到高处,必须将锤固定后,方可进行吊桩作业。
14、严禁任何人员在升起的机架和桩锤下停留或通过,操作人员必须在离施锤地点5m以外监护。
处理桩头接桩时,必须将锤头放至机架下部。
15、起锤时,应注意卷筒上的钢丝绳和必须排列整齐,钢丝绳不能全部放完,在卷筒上至少保留三圈。
卷扬机收绕钢丝绳时,禁止用手或脚踩钢丝绳。
打桩机安全技术交底
5、直式桩机在扳起或放倒前,尾部应按产品说明书的要求加10~14t配重,在底盘正前方的大梁下垫千斤顶,并在左右两侧和正前方拴好缆风绳。
6、当扳起机架到200mm时,应停机检查各制动部位,确认良好后,才能继续提升。当扳到75mm时,应缓慢进行。直立后应立即收紧缆风绳。
7、各类蒸汽打桩机架高度30m以上时,都应使用3倍率的缆风绳。
8、安装桩锤时,吊装钢丝不得扣在活塞杆上,安装后必须严格检查验收,未经验收合格签证,不准进行打桩作业。
9、卷扬机启动前,应先排出管路及汽缸内的冷凝水,并缓慢地开启汽阀,使管路和汽缸预热3~5min(分钟)。
10、柴油应有防晒防雨措施,并配备3~5个油类火灾的灭火器。
14、严禁任何人员在升起的机架和桩锤下停留或通过,操作人员必须在离施锤地点5m以外监护。处理桩头接桩时,必须将锤头放至机架下部。
15、起锤时,应注意卷筒上的钢丝绳和必须排列整齐,钢丝绳不能全部放完,在卷筒上至少保留三圈。卷扬机收绕钢丝绳时,禁止用手或脚踩钢丝绳。
交底人签字:
日 期:
接受人(全员)签字:
打桩机安全技术交底
打桩机安全技术交底
施工种
1、打桩机操作人员必须经培训考核,熟悉机械构造、性能、保养和安全操作知识,遵守安全操作规程和安全生产纪律,正确劳动保护用品。
2、现场水源流量不得低于锅炉蒸发量的120%水质必须符合标准,作业期间必须保证供水。
3、作业前应全面检查杆件紧固情况,胶管接头牢固可靠,无泄漏,汽阀无漏汽,仪表正常,汽锤导轨滑润良好,卷扬机制动可靠。
注:本交底一式三份,班组、交底人、资料保管员各一份。
11、桩架和缆风绳与高压线之间必须保持6m以上的安全距离,移动时严防碰触高低压电源电线,不准在高压线下方打桩施工。
桩机安全技术交底范本模板
一、交底对象本次安全技术交底对象为所有参与桩机操作、维护及管理人员。
二、交底目的为确保桩机作业过程中的安全,降低事故发生率,提高施工效率,特进行本次安全技术交底。
三、交底内容1. 桩机操作安全注意事项(1)操作人员必须经过专业培训,取得相关操作证书后方可上岗。
(2)操作前应检查桩机各部件是否完好,确保安全防护装置齐全有效。
(3)操作过程中应遵守操作规程,不得违规操作。
(4)严禁酒后操作桩机。
(5)操作过程中应保持注意力集中,注意观察周围环境,防止发生意外。
2. 桩机维护安全注意事项(1)维护人员必须熟悉桩机结构、原理及操作规程。
(2)维护时必须佩戴必要的安全防护用品,如安全帽、防护眼镜、防尘口罩等。
(3)维护过程中应切断电源,确保安全。
(4)禁止在桩机运行状态下进行维护作业。
(5)维护过程中应严格遵守操作规程,防止发生意外。
3. 桩机施工安全注意事项(1)施工前应进行现场勘察,了解地质情况,制定合理的施工方案。
(2)施工过程中应严格按照施工方案执行,确保施工质量。
(3)施工区域应设置明显的警示标志,非施工人员不得进入。
(4)施工过程中应保持桩机稳定,防止发生倾覆。
(5)施工过程中应加强人员管理,确保施工安全。
4. 桩机运输安全注意事项(1)运输过程中应确保桩机平稳,防止发生碰撞。
(2)运输车辆应具备相应的运输资质,确保运输安全。
(3)运输过程中应遵守交通规则,不得超速、超载。
(4)运输车辆应配备必要的安全设施,如安全带、防滑装置等。
(5)运输过程中应加强人员管理,确保运输安全。
四、交底要求1. 操作人员、维护人员及管理人员应认真听取安全技术交底内容,确保掌握安全操作规程。
2. 操作人员、维护人员及管理人员应严格遵守安全技术交底要求,确保施工安全。
3. 施工单位应定期组织安全技术交底,提高全体员工的安全意识。
4. 施工单位应加强对安全技术交底内容的监督检查,确保安全措施落实到位。
五、附则1. 本安全技术交底范本适用于各类桩机作业。
打桩机安全技术交底
打桩机安全技术交底
施工单位:AQ3.3。1.7
工程名称
分部分项
工程
工种
16、打桩时,要掌握好油门,不能油门过大或突然加大,防止桩锤跳跃过高,击坏顶部横梁或桩帽。
17、在软土层启动桩锤时,应先关油门冷打,待每次的击打贯入小于100mm时,再启动油门和桩锤,不得在桩自沉或贯入度较大时给油启动。
11、桩架和缆风绳与高压线之间必须保持6m以上的安全距离,移动时严防碰触高低压电源电线,不准在高压线下方打桩施工.
12、桩机上电线电器必须绝缘良好,无破损漏电现象,机架上的电动外壳必须接地可靠,不得使用闸刀开关。
13、操作卷扬机进行吊桩、吊锤时,中途停车应使用滚筒棘轮制动,汽锤吊到高处,必须将锤固定后,方可进行吊桩作业.
14、严禁任何人员在升起的机架和桩锤下停留或通过,操作人员必须在离施锤地点5m以外监护。处理桩头接桩时,必须将锤头放至机架下部。
15、起锤时,应注意卷筒上的钢丝绳和必须排列整齐,钢丝绳不能全部放完,在卷筒上至少保留三圈.卷扬机收绕钢丝绳时,禁止用手或脚踩钢丝绳。
交底人签字:
日 期:
接受人(全员)签字:
25、用蒸汽打桩机拉桩时,必须停止锤击,禁止锤击和拉桩同时作业。
26、作业中,吊锤的制动环与钢丝绳的连接必须牢固,并要经常检查。
27、汽锤配汽阀的弹簧损坏时,应停锤更换后,方可继续作业。
28、插桩后应缓慢开启冷门,先排出汽锤内的冷凝水,调整桩锤落距大于800mm,校正桩的垂直度,最后10击的贯入大于20
29、在泥土灌注桩施工拔管时,必须与汽锤反打的速度相配合,不准卷扬机硬拔。
30、现场补充义底内容:
交底人签字:
桩机操作安全技术交底(桩机操作工)
(24)当桩的贯入阻力太大,使桩不能压至标高时,不得任意增加配重,应保护液压元件和构件不受损坏。
(25)当桩顶不能最后压到设计标高时,应将桩顶部分凿去,不得用桩机行走的方式,将桩强行推断。
(30)作业完毕后,应将短船运行至中间位置,停放在平整地面上,其余液压缸应全部回程缩进,起重机吊钩应升至最上部,并应使各部制动生效,最后应将外露活塞杆擦干净。
3双导向立柱的打桩架作业时,待立柱转向到位,并将立柱锁住后,方可进行作业。
4柴油锤起动前,应使桩锤、桩帽和桩在同一轴线上,不应偏心打桩。
5在软土打桩时,应先关闭油门冷打,待每击贯入度小于100mm时,方可起动桩锤。
6柴油锤起动后,应提升起落架,在锤击过程中起落架与筒式锤上气缸顶部之间的距离不应小于2m。
桩机操作工安全技术交底
施工单位:
工程名称
交底内容:
(一)安全操作规程
柴油锤桩机
1打桩机行走与回转、吊桩、吊锤不应同时进行。打桩机在吊桩后不应全程回转或行走。
2打桩机不允许侧面吊桩和远距离拖桩。正前方吊桩时,对混凝土预制的水平距离不应大于4m,对于钢桩不应大于7m,并应防止桩与立柱碰撞。如管桩堆放位置较远,应采取措施,可采用其他设备把管桩放置桩机安全操作位置。
(19)压桩时,应按桩机技术性能表作业,不得超载运行,操作动作不应过猛,避免冲击。
(20)顶升压桩机时,四个顶升缸应二个一组交替动作,每次行程不得超过100MM。当单个顶升缸动作时,行程不得超过50MM。
(21)压桩时,非工作人员应离机10M以外。起叠机的起叠臂下,严禁站人。

打桩机司机安全技术交底模板
一、交底目的为确保打桩机司机在作业过程中的人身安全和设备安全,提高施工质量,特制定本安全技术交底。
二、适用范围本交底适用于所有从事打桩机操作的人员。
三、交底内容1. 打桩机基本操作- 熟悉打桩机的结构、性能和操作规程。
- 熟悉电动机、内燃机、卷扬机、液压装置等设备的安全技术要求。
- 熟悉各类打桩锤、振动桩锤的安全操作规程。
2. 施工前的准备工作- 作业前,检查打桩机各部件是否完好,油液是否充足。
- 检查电缆、液压管路、冷却系统等是否安全可靠。
- 确保施工现场符合安全要求,无高压线路、无障碍物。
3. 施工过程中的注意事项- 严格按照操作规程进行操作,不得擅自改变设备运行参数。
- 作业区内应无人员逗留,非操作人员不得进入。
- 桩锤在施打过程中,操作人员必须在距离桩锤中心以外监视。
- 机组人员作登高检查或维修时,必须系安全带;工具和其他物件应放在工具包内,高空人员不得向下随意抛物。
4. 水上打桩时的安全措施- 选择排水量比桩机重量大4倍以上的作业船或牢固排架。
- 打桩机与船体或排架应可靠固定,并采取有效的锚固措施。
- 当打桩船或排架的偏斜度超过3°时,应停止作业。
5. 吊装作业的安全要求- 吊桩时,应在桩上拴好拉绳,不得与桩锤或机架碰撞。
- 严禁吊桩、吊锤、回转或行走等动作同时进行。
- 打桩机在吊有桩和锤的情况下,操作人员不得离开岗位。
6. 紧急情况处理- 发生故障时,立即停止操作,切断电源,确保安全。
- 如遇火警,立即使用灭火器或其他消防设备进行灭火。
- 如有人受伤,立即进行现场急救,并拨打急救电话。
四、培训与考核1. 打桩机司机必须接受专业培训,掌握本岗位的安全技术知识。
2. 培训结束后,进行考核,合格者方可上岗操作。
五、附则1. 本交底由施工项目部门负责制定和实施。
2. 打桩机司机应严格遵守本交底内容,确保施工安全。
3. 对违反本交底规定的行为,将按照相关规定进行处理。
六、交底时间(填写交底时间)七、交底人(填写交底人姓名)八、受交人(填写受交人姓名)九、备注(如有其他事项,可在此处填写)。
桩工机械的安全操作技术交底
打桩机械安全操作技术交底1一般规定:(1)打桩施工现场的坡度不得超过3%,地耐力不小于8.5四/em2的要求进行乎实,地下不得有障碍物。
在基坑和围堰内打桩,应配备足够的排水设备。
(2)打桩机周围应有明显标志或围栏,严禁闲人进入。
作业时.操作人员应在距桩锤中心5m以外监视。
(3)安装时,校准锤应运输到校准染色的前部2m以内,严禁远距离斜吊。
(4)用桩机吊桩时,必须在桩上拴好围绳。
起吊2.5m当预制混凝土桩而非,应将校锤落在下部,待桩吊近后,方可提升桩锤c(5)严禁吊桩、吊锤、回转和行走同时进行。
打桩机配备桩和锤子,操作人员不得离开。
(6)插桩后应及时检验桩的垂直度,桩人土3m以上时,严禁通过打桩机的行走或旋转动作来纠正桩的倾斜。
(7)拔送桩时,应严格控制打桩机的起重能力,荷载难以计算时.可参考如下办法:①桩机为电动卷扬机时.拔桩期间的负载不得超过电机的满载电流。
②打桩机卷扬机内燃机作动力时,投送桩时如内燃机明显减速,应立即停止起拔。
③桩机为蒸汽卷扬机时,拔送桩时,如果在额定蒸汽压力下发生减速或停机,应立即停起拔。
④每米送桩深度的提升荷载可为40kg计算。
(8)绞车钢丝绳应始终处于油膜状态,不得硬性摩擦。
吊锤、吊桩可使用插接的钢丝绳,不得使用不合格的起重卡具、锁具、拉绳等。
(9)作业中停机时间较长时,应将桩锤落下垫好。
除了蒸汽打桩机可以在短时间内将锤子运送到机架上,其他的桩机均不得悬吊校锤进行检修。
(10)遇有大雨、雪、雾和六级以上强风等恶劣气候,应停止作业。
当风速超过7级时,打桩机应顺风停止,并增加缆风绳。
(11)雷电天气无避雷器打桩机,应停止作业。
(12)高处作业时必须系好安全带,不得穿硬底易滑的鞋。
2.打打桩机运输:(1)汽车装运桩机时,不得超宽、超高、超载、超长装运。
在道路上开车时必须遵守交通规则。
(2)桩机装运时必须绑扎牢固,垫、楔可靠,导杆必须摆放平直.不得压、扭变形。
(3)运输过程中不得急转弯,应低速行动,通过桥梁、涵洞、隧道时,不得超高、超载盲目强行。
桩工机械操作安全技术交底
桩工机械操作安全技术交底姓名:XXX部门:XXX日期:XXX桩工机械操作安全技术交底1.打桩机所配置的电动机、内燃机、卷扬机、液压装置等的使用应按照相应装置的安全技术交底要求操作。
2.打桩机类型应根据桩的类型、桩长、桩径、地质条件、施工工艺等综合考虑选择。
打桩作业前,应由施工技术人员向机组人员进行安全技术交底。
3.施工现场应按地基承载力不小于83kPa的要求进行整平压实。
在基坑和围堰内打桩,应配置足够的排水设备。
4.打桩机作业区内应无高压线路。
作业区应有明显标志或围栏,非工作人员不得进入。
桩锤在施打过程中,操作人员必须在距离桩锤中心5m以外监视。
5.机组人员作登高检查或维修时,必须系安全带;工具和其他物件应放在工具包内,高空人员不得向下随意抛物。
6.水上打桩时,应选择排水量比桩机重量大4倍以上的作业船或牢固排架,打桩机与船体或排架应可靠固定,并采取有效的锚固措施。
当打桩船或排架的偏斜度超过3’时,应停止作业。
7.安装时,应将桩锤运到立柱正前方2m以内,并不得斜吊。
吊桩时,应在桩上拴好拉绳,不得与桩锤或机架碰撞。
8.严禁吊桩、吊锤、回转或行走等动作同时进行。
打桩机在吊有桩和锤的情况下,操作人员不得离开岗位。
9.插桩后,应及时校正桩的垂直度。
桩人土3m以上时,严禁用打桩机行走或回转动作来纠正桩的倾斜度。
10.拔送桩时,不得超过桩机起重能力;起拔载荷应符合以下规定:第 2 页共 4 页(1)打桩机为电动卷扬机时,起拔载荷不得超过电动机满载电流;(2)打桩机卷扬机以内燃机为动力,拔桩时发现内燃机明显降速,应立即停止起拔;(3)每米送桩深度的起拔载荷可按40kN计算。
11.卷扬钢丝绳应经常润滑,不得干摩擦。
钢丝绳的使用及报废参见起重吊装机械安全交底相关规定;作业中,当停机时间较长时,应将桩锤落下垫好。
检修时不得悬吊桩锤。
12.遇有雷雨、大雾和六级及以上大风等恶劣气候时,应停止一切作业。
当风力超过七级或有风暴警报时,应将打桩机顺风向停置,并应增加缆风绳,或将桩立柱放倒地面上。
桩工机械操作安全交底
打桩机械作业安全交底1.打桩机所配置的电动机、内燃机、卷扬机、液压装置的使用应按照相应装置的安全技术交底要求进行操作。
2.打桩机类型应根据桩的类型l桩长、桩径、地质条件、施I_q2艺等综合考虑选择。
打桩作业前,施工技术人员应向船员进行安全技术交底。
3.施工现场地基承载力不低于83kPa的要求进行整平压实。
在基坑和围堰内打桩,应配置足够的排水设备。
4.打桩机作业区内不得有高压线。
作业区应有明显标志或围栏,非工作人员不得进人。
桩锤在施打过程中,操作人员必须在距离桩锤中心5m以外监视。
5.机组人员作登高检查或维修时,必须系安全带;工具和其他物品应放在工具包中,高空人员不得向下随意抛物。
6.水上打桩时,应选择排水量比桩机重量大4倍以上的作业船或牢固排架,打桩机应与船体或弯管可靠固定,并采取有效的锚固措施。
当打桩船或排架的偏斜度超过3。
时,应停止作业。
7.安装时,应将桩锤运到立柱正前方2m以内,并不得斜吊。
吊桩时,牵引绳应系在桩上,不得与桩锤或桩架碰撞。
8.严禁吊桩、吊锤、回转或行走等动作同时进行。
打桩机配备桩和锤子,操作人员不得离开岗位。
9.插桩后,应及时校正桩的垂直度。
桩人土3m以上时,严禁用打桩机的行走或旋转动作纠正桩的倾斜。
10.拔送桩时,不得超过桩机起重能力;起重荷载应符合以下规定:(1)打桩机为电动卷扬机时,提升负载不得超过电机的满载电流;(2)打桩机绞车由内燃机驱动,拔桩时发现内燃机明显降速.应立即停止起拔;(3)每米送桩深度的提升荷载可为40kN计算。
11.卷扬钢丝绳应经常润滑,不得干摩擦。
钢丝绳的使用和报废见起重机械安全交接,底相关规定;作业中,当停机时间较长时,应将桩锤落下垫好。
检修时不得悬吊桩锤。
12.遇有雷雨、恶劣天气下,如大雾和6级或以上大风,应停止一切作业。
当风力超过七级或有风暴警报时,应将打桩机顺风向停置,并应增加缆风绳,或将桩立柱放倒地面上。
立柱长度在27m及以上时,应提前放倒。
桩机施工安全技术交底
桩机施工安全技术交底一、引言桩机施工是建筑工程中的重要环节,但同时它也带有一定的安全风险。
为了保障施工人员的生命安全和企业的稳定发展,进行桩机施工安全技术交底显得尤为重要。
本文将详细介绍桩机施工安全技术交底的步骤和注意事项。
二、准备工作1、培训:所有参与桩机施工的人员都应接受相关的安全培训,了解和掌握桩机施工的基本安全知识和技能。
2、检查:对桩机进行全面检查,确保其处于良好的工作状态,特别是要检查其结构部分是否完好,安全装置是否正常。
3、规划:制定详细的施工计划,明确各阶段的任务和安全措施,对可能出现的问题制定应对方案。
三、技术交底1、操作规程:向所有参与施工的人员介绍桩机操作规程,确保每个人都清楚了解并遵守这些规程。
2、安全操作:强调正确的安全操作方法,如正确使用安全带、安全帽等个人防护设备,以及正确的桩机操作步骤。
3、应急处理:讲解应对突发事件的应急处理方法,如遇到机械故障、人员受伤等情况如何快速有效处理。
四、现场管理1、安全警示:在施工区域设置明显的安全警示标志,提醒非作业人员远离作业区域。
2、安全监督:设立专职的安全监督员,对施工现场进行不间断的安全巡查,发现并纠正不安全的行为。
3、记录与反馈:建立安全记录制度,对每天的施工情况进行记录,以便于及时发现问题并进行反馈。
五、结语桩机施工安全技术交底是保障施工安全的重要环节。
通过详细的准备工作、技术交底和现场管理,我们可以有效地降低桩机施工过程中的风险,保障施工人员的生命安全。
每一位参与施工的人员都应积极学习和遵守相关的安全规定,共同营造一个安全、高效的施工环境。
钻孔桩机安全技术交底一、作业前的准备1、操作人员必须经过安全技术培训,并熟悉本机的性能、结构、操作方法,经考试合格后,方可上岗操作。
2、钻孔桩机应放在平整坚实的地面上,在松软地面上应垫以枕木或支架,机身安放要平稳,不得产生位移。
3、钻孔前应检查钻机各部件是否齐全、性能是否良好,钻具、钻杆有无弯曲、裂痕现象。
