施工过程中降水与排水方法简述
基坑降水与排水工程技术

基坑降水与排水工程技术一、引言随着城市建设的迅猛发展,基坑工程的规模也越来越大。
在大型基坑工程中,降水与排水工程技术的重要性不容忽视。
本文将探讨基坑降水与排水工程技术的现状和发展趋势。
二、基坑降水技术基坑降水是指在基坑开挖过程中,需要采取一定措施将地下水位降低到施工允许的范围。
目前常见的基坑降水技术主要包括瞬时降水、临时降水和永久降水。
瞬时降水是指在基坑开挖前,采用临时排水的方式将地下水位降低到合理范围。
这种技术适用于基坑开挖时间短、基坑边界条件稳定的情况。
临时降水是指在基坑开挖过程中,通过临时降水井或深井排水将地下水位降低。
这种技术适用于基坑边界条件不稳定、基坑开挖时间较长的情况。
永久降水是指在基坑开挖完成后,通过永久设施将地下水位降低。
这种技术适用于长期存在降水问题的基坑,如地铁建设等。
三、基坑排水技术基坑排水是指在基坑工程中,通过排水设施将基坑内的水排出。
常见的基坑排水技术主要包括临时排水和永久排水。
临时排水一般采用泵泄法,即通过泵抽水将基坑内的水排出。
这种技术灵活方便,适用于工期较短、基坑不太深的情况。
永久排水一般采用管网排水法,即通过铺设管道将基坑内的水排出。
这种技术适用于工期较长、基坑较深的情况。
四、降水与排水工程技术的挑战然而,降水与排水工程技术在实践中仍面临一些挑战。
首先,基坑降水与排水的成本较高,需要投入大量人力和物力资源。
其次,降水与排水过程中,关键设备的性能和稳定性对工程质量具有重要影响。
此外,降水与排水过程中还可能存在安全隐患,如泵站故障导致的水浸等。
针对这些挑战,工程技术人员需要加强技术研究和创新,提高降水与排水工程的效率和质量。
同时,政府和企业应加大对降水与排水工程的投入,提供更好的技术支持和保障。
五、降水与排水工程技术的发展趋势随着科技的发展和创新技术的出现,基坑降水与排水工程技术也在不断进步。
未来,可预见的一些发展趋势包括自动化控制技术的应用、智能监测系统的发展和可持续发展理念的应用。
工程施工降水井排水方案

工程施工降水井排水方案一、项目背景随着城市建设的不断加速,许多地区出现了大量的施工降水问题。
施工降水是指在工程实施过程中为排除地下水和雨水,保证施工场地的干燥,并且保证工程质量和安全而进行的排水工程。
特别是在建筑、地铁、地下车库等工程施工过程中,因为地下水位较高、地形复杂或施工现场需要有限的干燥时间、对环境保护等多种原因,使得施工降水工程变得更加复杂和重要。
二、降水井排水方案1. 地表排水方式(1)降水井的设置位置应尽量选择在地势较低处,以便于排水。
(2)地表排水应设置足够数量的排水管道和井口,以便排水顺畅、迅速。
(3)建议采用地沟式排水方式,即在地面上切开一条排水沟来收集表面径流,然后通过排水管道引至降水井内。
2. 井内排水方式(1)多级降水井方式:在地面、地下2—3米的深度,设立第一级降水井,将地面和浅层地下水排至井内;通过第一级降水井汇集的水再通过地下深井排至地面排水系统。
(2)集水井式排水方式:在施工工地四周设置多个集水井,通过集水井将地下水汇集至主井,然后一次性排出。
(3)利用现有排水管网方式:根据实际情况,可以利用现有的排水管网将地下水直接排入污水处理厂。
三、降水井排水设备1. 井墙对降水井的墙体材料和深度应该有严格要求,以保证井体的稳定性和排水效果。
2. 井盖降水井盖应采用符合国家标准的防滑、抗压、防腐的材料,并且需要设置密封装置,以保证井内设备的安全。
3. 排水设备在降水井内需要设置抽水设备,保证地下水及时、迅速地排出井外。
四、施工过程中的注意事项1. 降水井的施工应符合国家规定的设计和施工标准,并严格按照施工图纸施工。
2. 在施工现场进行降水井的施工时,应设置专人负责,确保施工安全。
3. 施工过程中需要定期检查降水井的排水情况,保持井内的设备正常运转。
五、施工降水井排水效果评价方法1. 通过降水井的排水量、排水速度、排水深度等指标进行评价。
2. 对降水井排水效果不合格的,需进行及时的整改。
降水及排水工程技术交底

降水及排水工程技术交底引言概述:降水及排水工程技术交底是指在工程施工过程中,将与降水及排水相关的技术要点、施工方法和安全措施等进行详细交底的过程。
通过技术交底,能够确保施工人员对降水及排水工程的要求和操作流程有清晰的认识,提高工程质量和安全性。
本文将从五个方面详细阐述降水及排水工程技术交底的内容。
一、降水及排水工程的基本概念1.1 降水工程的概念和作用:介绍降水工程的定义和主要作用,如降低地表水位,减少水灾风险等。
1.2 排水工程的概念和作用:介绍排水工程的定义和主要作用,如排除地下水和雨水,保证工程安全稳定等。
1.3 降水及排水工程的关系:说明降水工程和排水工程的密切联系,以及在工程施工中的相互影响。
二、降水及排水工程的设计要点2.1 降水及排水工程的设计原则:介绍降水及排水工程设计时需要遵循的原则,如合理利用地形地貌,确定排水系统等。
2.2 降水及排水工程的设计参数:详细说明降水及排水工程设计中需要考虑的参数,如设计降水量、设计排水能力等。
2.3 降水及排水工程设计的注意事项:列举降水及排水工程设计中需要注意的问题,如防止污水倒灌,合理设置排水口等。
三、降水及排水工程的施工方法3.1 降水工程的施工方法:介绍降水工程施工中常用的方法,如井下泵站施工、地下水封堵等。
3.2 排水工程的施工方法:详细说明排水工程施工中常用的方法,如地下管网铺设、雨水收集系统建设等。
3.3 施工过程中的安全措施:强调降水及排水工程施工过程中需要注意的安全措施,如防止工地积水导致意外事故等。
四、降水及排水工程的质量控制4.1 施工质量要求:明确降水及排水工程施工中的质量要求,如管道连接牢固、排水效果良好等。
4.2 施工质量检查方法:介绍降水及排水工程施工质量检查的方法,如现场检查、抽样检测等。
4.3 质量问题处理措施:阐述降水及排水工程施工中出现质量问题时的处理措施,如及时整改、追责等。
五、降水及排水工程的运维管理5.1 运维管理的重要性:说明降水及排水工程运维管理对于工程长期稳定运行的重要性,如定期检查、维护等。
强夯施工降水和排水方案

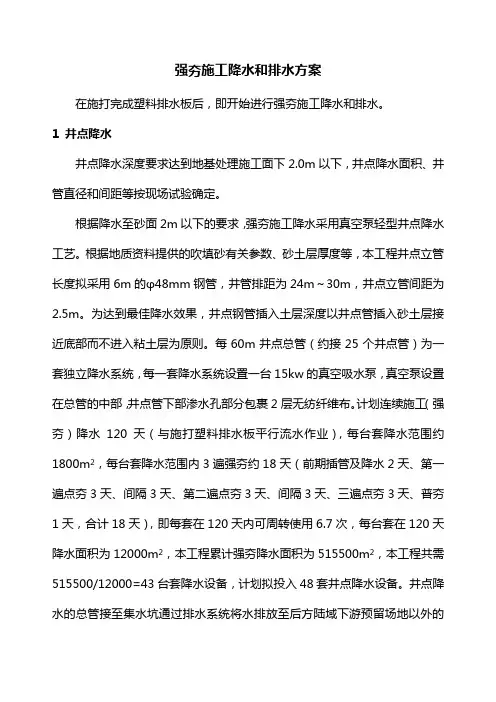

强夯施工降水和排水方案在施打完成塑料排水板后,即开始进行强夯施工降水和排水。
1 井点降水井点降水深度要求达到地基处理施工面下2.0m以下,井点降水面积、井管直径和间距等按现场试验确定。
根据降水至砂面2m以下的要求,强夯施工降水采用真空泵轻型井点降水工艺。
根据地质资料提供的吹填砂有关参数、砂土层厚度等,本工程井点立管长度拟采用6m的φ48mm钢管,井管排距为24m~30m,井点立管间距为2.5m。
为达到最佳降水效果,井点钢管插入土层深度以井点管插入砂土层接近底部而不进入粘土层为原则。
每60m井点总管(约接25个井点管)为一套独立降水系统,每一套降水系统设置一台15kw的真空吸水泵,真空泵设置在总管的中部,井点管下部渗水孔部分包裹2层无纺纤维布。
计划连续施工(强夯)降水120天(与施打塑料排水板平行流水作业),每台套降水范围约1800m2,每台套降水范围内3遍强夯约18天(前期插管及降水2天、第一遍点夯3天、间隔3天、第二遍点夯3天、间隔3天、三遍点夯3天、普夯1天,合计18天),即每套在120天内可周转使用6.7次,每台套在120天降水面积为12000m2,本工程累计强夯降水面积为515500m2,本工程共需515500/12000=43台套降水设备,计划拟投入48套井点降水设备。
井点降水的总管接至集水坑通过排水系统将水排放至后方陆域下游预留场地以外的区域。
3遍点夯和普夯完成后,即可拆除降水设施进行周转使用。
井点降水和水工排水详见附图3:井点降水及排水布置示意图。
由降水而产生的预压荷载△P可按下式计算Z△P=arwr-------水的重度;wa--------与饱和度有关的系数,可取0.9~1.0;Z--------降水深度(m)2 降水观测井的布置和观测在两排井点降水管之间的中间部位,每隔20m布设一根降水观测管。
观测管采用φ100mm、长13m的钢管,在砂面1m以下管身均匀开孔,管底开口,外用无妨布包裹2层以防泥砂进入,观测管埋入砂面以下不得少于12m。
排水与降水措施等基础施工方案或方法

排水与降水措施等基础施工方案或方法<1>排水与降水措施<1.1>排水措施<1.1.1>场地排水场地开挖常会遇到地下水和地表滞水大量渗入,造成场地浸水,破坏边坡稳定,影响施工进行,因此必须做好现场场地的排水、截水、疏水、排洪等工作,并尽可能减少雨季施工工作量,一般方法是:1、在现场周围地段应修设临时或永久性排水沟、防洪沟或挡水堤,山坡地段应在坡顶或坡脚设环形防洪沟或截水沟,以拦截附近的雨水、潜水排入施工区域内。
2、现场内外原有自然排水系统尽可能保留或适当加以整修、疏水,改造或根据需要增设少量排水沟,以利排泄现场积水、雨水和地表滞水。
3、在有条件时,尽可能利用正式工程排水系统为施工服务,先修建正式工程主干排水设施和管网,以方便排除地面滞水和基坑井点抽出的地下水。
4、现场道路应在两侧设排水沟,支道应在两侧设小排水沟,沟底坡度一般为2%~8%,保持场地排水和道路畅通。
5、基坑开挖应在地表流水的上游一侧设排水沟、散水沟或截水挡土堤,将地表滞水截住;在低洼地段挖基坑时,可利用挖出之土沿四周或迎水一侧,二侧筑0.5~0.8m高的土堤截水。
6、大面积的表水,可采取在施工范围区段内挖排水沟,工程范围内再设纵横排水支沟,将水流疏干,再在低洼地段设集水、排水设施,将水排走。
7、在可能滑坡的地段,应在该地段外设置多道环形截水沟,以拦截附近的地表水,修设和疏通坡脚的原排水沟,疏导地表水,处理好该区域内的生活和工程用水,阻止渗入该地段。
8、湿陷性黄土地区,现场应设有临时或永久性的排洪防水设施,以防基坑受水浸泡,造成地基下陷。
施工用水、废水应设有临时排水管道;贮水构筑物、灰池、防洪沟、排水沟等应有防止漏水措施,并与建筑物保持一定的安全距离。
安全距离:一般在非自重搅拌站设置离建筑物应不小于12m,在自重湿陷怀黄土地区不小于20m;搅拌站设置离建筑物应不小于10m。
距建筑物的四周,对非重湿陷性黄土地区在15m以内,对自重湿陷性黄土地区在25m以内不应设有集水井。
工程施工降水(3篇)

第1篇在我国基础设施建设中,水利工程、高速公路、铁路、地铁等大型工程项目越来越多,而施工过程中遇到的地下水问题也日益突出。
为了保证工程质量和施工进度,工程施工降水成为一项至关重要的工作。
本文将从降水原理、方法及注意事项等方面对工程施工降水进行简要阐述。
一、降水原理工程施工降水主要是通过降低地下水位,减少地下水的压力,使地下水对工程基础的影响降至最低。
其原理主要有以下几种:1. 排水法:通过排水系统将地下水排出地面,降低地下水位。
2. 注浆法:在地下水层中注入水泥浆,形成隔水层,阻止地下水向工程基础渗透。
3. 喷射井降水法:利用高压水泵将地下水抽出地面,降低地下水位。
4. 深井降水法:通过钻探深井,将地下水抽出地面,降低地下水位。
二、降水方法1. 排水法:在施工场地四周设置排水沟,利用水泵将地下水抽出地面。
此方法适用于地下水较浅、排水量较小的工程。
2. 注浆法:在地下水层中钻探注浆孔,注入水泥浆,形成隔水层。
此方法适用于地下水较深、排水量较大的工程。
3. 喷射井降水法:在施工场地钻探喷射井,利用高压水泵将地下水抽出地面。
此方法适用于地下水较深、排水量较大的工程。
4. 深井降水法:在施工场地钻探深井,利用水泵将地下水抽出地面。
此方法适用于地下水较深、排水量较大的工程。
三、注意事项1. 降水设计:在施工前,应根据工程地质条件、地下水位、排水量等因素,制定合理的降水方案。
2. 施工安全:在降水过程中,要注意施工安全,防止发生事故。
3. 环境保护:降水过程中要尽量减少对周边环境的影响,如噪音、振动等。
4. 资源利用:在降水过程中,要充分利用水资源,减少浪费。
5. 施工进度:合理调整降水施工进度,确保工程顺利进行。
总之,工程施工降水是保证工程质量和施工进度的重要环节。
在实际施工过程中,应根据工程特点、地质条件等因素,选择合适的降水方法,并注意施工安全、环境保护等方面,以确保工程顺利进行。
第2篇在建筑工程施工过程中,地下水位过高会对施工造成诸多不便,甚至影响工程质量和安全。
基坑施工的排水与降水

项目四基坑施工的排水与降水【职业能力目标】当基础深度在天然地下水位以下时,在基础施工中常常会遇到地下水的处理问题。
通常,基坑开挖要具备以下的必要条件:首先保持基坑干燥状态,创造有利于施工的环境;其次是确保边坡稳定,做到安全施工,如果忽视这些必要条件,其后果是严重的。
有的基坑积水或土质稀软,工人难以立足,无法施工;有的出现“流砂现象”导致边坡塌方,地质破坏;有的内部基坑土体发生较大的位移,影响邻近建筑物的安全。
工程实践表明,绝大部分基坑事故都与地下水有关,因此,在基坑工程施工中必须对地下水进行有效治理。
通过本项目的学习,熟悉动水压力的概念,掌握流砂产生的现象、原因、危害及防治措施;了解人工降水的常见方法;了解熟悉地面排水的要求和施工方法;熟悉井点降水的原理、方法和施工程序;掌握集水井降水的要求和施工方法;掌握轻型井点降水的设计步骤和方法;了解轻型井点降水的施工要求;了解喷射井点、深井井点、电渗井点、管井井的的降水原理和适用范围。
【关键词】(中英文)基坑foundation ditch ;地面排水surface drainage集水井catchment well;井点降水well-point dewatering明沟排水gutter drainage任务一地面排水一、概述施工排水包括排除地下自由水、地表水和雨水。
在开挖基坑或沟槽时,土壤的含水层常被切断,地下水将会不断地涌人坑内。
雨季施工时,地面水也会流入基坑内。
为了保证施工的正常进行,防止边坡坍塌和地基承载力下降,必须做好基坑降水工作。
地下含水层内的水分有水气、结合水和自由水三种状态。
结合水没有出水性。
自由水又分为潜水和承压水两种,如图2-1所示。
图2-1含水层的构造潜水是存在于地表以下、第一个稳定隔水层顶板以上的地下自由水,有一个自由水面,其水面受当地地质、气候及环境的影响。
雨季水位高,冬季水位下降,附近有河、湖等地表水存在时也会互相补给。
承压水亦称层间水,是埋藏于两个隔水层之间的地下自由水。
土方开挖降水排水措施

土方开挖降水排水措施1. 引言土方开挖是土木工程中常见的施工活动之一。
在土方开挖过程中,由于土壤中含有水分,如果不进行适当的降水排水措施,会导致工程地基失稳、坍塌等严重问题。
因此,在土方开挖前,需要制定合理的降水排水措施,以确保工程的安全稳定进行。
2. 降水措施2.1 要求降水措施的目标是将开挖现场中的水分降到可接受范围内,以确保土壤的稳定性和工程的安全性。
具体要求如下:1.尽量减少开挖现场中的水分含量。
2.避免土壤的泥化现象,以免影响施工作业和土方开挖质量。
3.控制排水量,防止水流过大造成工地积水。
2.2 降水措施根据具体工程实际情况和土质特点,可以采取以下几种降水措施:1.应根据工程规模和施工周期制定详细的排水方案,并在实施过程中进行监测和调整。
2.对于较小规模的土方开挖,可以采用抽水机进行降水处理。
通过抽取地下水实现对开挖现场的降水处理。
3.对于较大规模的土方开挖,可以采用围堰方法进行降水处理。
围堰是指在开挖周围用防渗薄膜和沉积土进行封闭,将地下水隔离开来,防止其渗入开挖现场。
4.在土方开挖过程中,适时进行喷淋降水处理。
通过喷淋清水来降低土壤的含水量,控制开挖现场中的水分。
喷淋降水还可以防止尘土飞扬,减少环境污染。
3. 排水措施3.1 要求排水措施的目标是将开挖现场中的积水及时排除,使施工现场保持干燥,以确保工程的质量和进度。
具体要求如下:1.快速有效地排水,降低地下水位和土壤湿度。
2.进行合理的排水布置,确保排水系统畅通无阻。
3.防止土壤沉降和地基沉降。
3.2 排水措施根据具体工程实际情况和水文条件,可以采取以下几种排水措施:1.在土方开挖现场周围设置排水井和排水管道,通过排水井和管道将积水排除。
2.针对不同地质情况,可以采用水平井、立井或井网等形式进行排水。
3.如果地下水位较高且渗透性较好,可以考虑利用地下水泵进行排水,将地下水抽离到可接受范围内。
4.对于较大规模的土方开挖,可以考虑使用大功率的抽水机进行排水处理。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
施工过程中降水与排水方法简述
摘要:建筑施工过程中在开挖基坑或沟槽时,土壤的含水层常被切断,地下水将会不断渗入坑内,雨季施工时,地面水也会流入基坑。
施工时如未能妥善处理好基坑降排水的问题,将会造成基坑浸水,地基承载力下降,很可能引起流砂、管涌和边坡失稳等现象。
为确保基坑施工安全,必须采取有效的排降水措施。
本文从地基土质分类、降水与排水施工方法以及在开挖排水沟、集水井或井管施工需注意的问题等方面对水利工程基坑降水与排水方法进行了分析与总结。
关键词:基坑降水;排水施工;地基土质
建筑施工过程中降水方法较多,可分为重力降水和强制降水,重力降水有集水井、明渠排水等,强制降水有轻型井点、深井井点、喷射井点、管井井点、电渗井点等。
实际工作中如将多种降水方法有机结合,不仅能消除地下水对基坑的威胁,而且还能取得较好的经济效益。
良好的施工排水,将有利于提高地基的承载能力,保护地基不受破坏。
处理不当不仅增加施工困难还会降低施工质量,给工程的管理运行造成隐患,施工排水和地基地质、开挖程序、开挖深度、地下水和外水位高度,以及施工季节等都有密切关系。
一、地基土质分类
地基有强透水、弱透水和不透水之分,因此对排水要求也不同。
有条件的工程在动工前可采用挖探坑或钻探等办法,取得土样,查明地基各部位和不同高程的土质和地下水位等有关资料数据,便于基坑开挖时确定边坡和做好排水准备工作。
由于江河湖泊沿岸基坑土质多不均一,情况难以全部摸清,为此,在开挖过程中要留有余地,根据开挖后的实际情况以便临时采取补救措施。
二、施工降水与排水
(一)明排水法施工
明排水法设备简单、排水方便,易用于粗粒土层、渗水量较小的粘土层。
明排水法是在基坑开挖过程中,在坑底设置集水坑,沿坑底周围或中央开挖排水沟,使水流入集水坑,然后用水泵抽走。
抽出的水应予引开,以防倒流。
集水坑应根据地下水量大小、基坑平面形状及水泵能力每隔20~40m设置一个,其深度随着开挖深度而加深,要经常低于开挖面0.7~1.0m。
当基础挖至设计标高后,坑底应低于基础底面标高1~2m,并铺设碎石滤水层,以免抽水时间较长时将泥沙抽出,防止坑底的土被搅动。
排水沟有以下几种布置形式:
1.在基坑四周自高向低开挖排水沟,把渗水引向集水井用水泵排出。
2.如基坑开挖的范围和深度较大、地下水水位较高、土质差、渗水量大,就要沿等高线分层设排水沟和排水井,分别用水泵排出。
3.基坑范围较小、渗水量不大,可以顺纵向轴线自上而下开排水沟,在下游设集水井,也可以同时开挖几条横沟,把渗水引向纵沟,集中到排水井用水泵排出。
(二)井点降水施工
位于地下水位较高处的粉土和粉砂土质,在基础开挖过程中,由于渗水作用容易发生流砂、管涌,导致边坡坍塌、坑底涌砂,难以施工,给施工带来很大困难。
为了保证施工顺利进行,降低地下水位是一项关键措施。
根据多年施工经验,遇到此种地质情况采用井点降水是相对经济可靠的一种方法。
井点降水法就是在基坑开挖之前,预先在基坑四周埋设一定数量的滤水管,利用抽水设备抽水,使地下水位下降到坑底以下,并在基坑开挖过程中仍不间断抽水,这样,可使基坑始终保持干燥状态,也可防止流砂发生,土方边坡也可陡些,从而减少了开挖方量。
井点降水法有轻型井点、电渗井点、喷射井点、管井井点、深井井点等,井点降水方法应根据土的渗透系数、降低水位的深度、工程特点及设备条件等按照下表进行选择。
1、轻型井点:轻型井点是沿基坑四周以一定间距埋入直径较细的井点管至地下蓄水层内,井点管的上端通过弯联管与总管相连接,利用抽水设备将地下水从井点管内不断抽出,使原有地下水位降至基坑底以下,在施工过程中要不断抽水,直至基础施工完毕并回填土为止。
井点施工前应认真检查井点设备、施工用具、砂滤料规格和数量、水源、电源等准备工作情况。
井点施工顺序是:挖井点沟槽、铺设集水总管;冲孔、沉设井点管、灌填砂滤料;弯联管将井点管与集水总管连接;安装抽水设备;试抽。
井点管沉设一般可按现场条件及土层情况选用下列方法:用冲水管冲孔后沉设井点管;直接利用井点管水冲下沉;套管式冲枪水冲法或震动水冲法成孔后沉设井点管。
冲孔时应注意冲管垂直,插入土中,并作上下左右摆动,以加剧土层松动。
冲孔深度应比虑管底深0.5m以上,以保证虑管埋设深度,并防止被井孔中沉淀泥沙所淤塞。
井孔冲成后,应立即拔出冲管,插入井点管,紧接着就灌填砂滤料,以防止塌孔。
砂滤料的灌填质量是保证井点管施工质量的一项关键性工作,井点要位于冲孔中央,使砂滤层厚度均匀一致,砂滤层厚度要达到100mm,要用干净粗砂灌填,并填至虑管顶以上1.0-1.5m,以保证水流畅通。
2、喷射井点:当基坑较深而地下水位又较高时,需要采用多级轻型井点,但会增加基坑的挖土量,延长工期并增加设备数量,是不经济的,当土体渗透系数为10~250m/d,基坑深度超过15m,用其他井点不易解决的深层降水情况下适宜采用喷射井点。
降水深度可达8-20m。
喷射井点井管由滤水管、吸水管和沉砂管三部分组成,可用钢管、塑料管或混凝土管制成,管径一般为300~357mm,内径宜大于潜水泵外径50mm,施工方法同轻型井点,井点间距一般采用2-3m,每套喷射井点宜控制在20-30根井管。
3、管井井点:在土的渗透系数大、地下水量大的土层中,宜采用管井井点降水。
管井井点就是沿基坑每隔一定距离设置一个管井,每个管井单独用一台水泵不断抽水来降低地下水位。
管井直径为150-250mm,管井间距一般为20-50m,深度一般为8-15m,井内水位降低可达6-10m。
4、深井井点:当降水深度超过15m时,在管井井点内采用一般的潜水泵和离心泵满足不了降水要求时,可加大管井深度,改用深井泵即深井井点来解决问题,深井井点一般可降低水位30-40m,有的甚至可达百米以上。
三、开挖排水沟、集水井或井管施工需注意的问题
1、排水干沟(又称龙沟)的布置应尽量不干扰施工,需有一定纵坡便于渗水集中,龙沟的断面应根据渗水量和纵坡确定,因此在基坑放样时要考虑排水需要,把基坑开挖范围适当扩大。
2、集水井的大小一般相当于所用水泵10-15min的出水量,能加大的要尽量放大,集水井深度需保证水泵工作深度,同时保持排水水面低于基坑工作面30-50cm。
3、管井建成后,必须根据抽水实验的结果,选择抽水设备,不可盲目安装大泵,否则使井的出水量超过正常的出水量,因流速过大而引起大量来砂。
管井正常抽水时,其水位降深不能超过第一个取水含水层的过滤器,避免过滤管的缠丝因氧化、损坏而造成涌砂。
4、经水泵排出基坑的渗水,需引出基坑外的一定距离,防止和减少排出的水重复回到基坑。
为了经常保持排水沟畅通,需有专人负责,做好清理和维修工作。
5、如基坑工作面较大,排水任务重,排水要求高,就必须配备一定数量的备用水泵和动力设备,便于发生故障和降雨后能立即投入使用。
有条件的工地可采用电力启动的水泵或潜水泵,但供电要有保证,同时注意用电安全,还要注意出现暴雨或发生特殊情况时,机具设备能及时撤离,以免基坑受淹,造成损失。
四、结语
施工降水与排水,需根据土层的渗透系数,要求降水的深度和工程特点,经
过技术、经济和节能比较后确定,但由于土层地质条件的复杂性,有关计算参数取值是否正确将影响井点系统涌水量计算结果的准确性,从而使基坑降水工程设计在技术、经济上不够合理的情况目前相当普遍。
降水实践中要采用信息化施工,定时检测降深、出水量,采用抽水试验验证降水效果,以便进一步优化降水设计的施工方案。
注:文章内的图表及公式请以PDF格式查看。
