人工挖孔桩成孔技术在水电施工中被广泛应用,但其安全技术问题却不可忽视,必须重视和加强。
笔者所参与的延安供水工程,其招安调压池基础为人工挖孔桩,孔直径0.8m,最大深度达10m。
因挖空人员在地下施工,活动余地小,工作环境恶劣,情况复杂,因此人身伤亡事故极有可能发生,安全技术尤显重要。
1事故类型
(1)孔壁坍塌:当地下水位较高,地基土为渗透系数大的粉土、粉细沙等砂性土层或深厚的饱和淤泥质粘土,且无护臂,不能承受水、土侧压力,又未采取降水措施时,极易出现渗水、流砂、涌泥现象,最终可能造成孔壁坍塌。
(2)孔口落物:桩孔附近有堆积物未能及时清理,在人为或雨水冲刷下,物体落人孔内而造成人员伤亡事故。
(3)窒息中毒:下挖较深时,孔内可能积累大量有害、可燃气体;若桩位处原有害物质掩埋时未作相应处理,均会对人员构成伤害。
(4)触电伤亡:桩孔内施工面窄且多水、潮湿,若未作采用低于36V的安全电压和安全灯,易发生触电事故。
(5)坠落孔内:孔口无盖板、护拦等防护措施或明显的标志,夜间又无足够照明,人员易失足掉人孔内。
(6)施工人员用麻绳、尼龙绳吊挂或脚踏孔壁上下及电动葫芦(或卷扬机)无自动卡紧保险装置也易发生事故。
(7)扩底塌方:桩扩大头完成后,没有及时进行桩体填筑,土体丧失稳定,出现塌方。
2主要对策
2.1地基勘察应注意事项
(1)地质各层的强度、厚度、透水性;地下水类型、水位变化情况、补充来源和有无侵蚀性等不良影响等。
2)地下有无埋设物(电缆、煤气管线、上下水道等)障碍物(原构筑物基础、废钢铁等)
(3)是否存在危害较大的滑坡、断层破损带、泥石流、崩塌以及强烈发育的岩溶、土洞等不良地质现象。
(4)有无缺氧、有害气体情况;有害气体的种类及其产生原因。
(5)相邻建筑物的高度、结构形式、基础形式、埋置深度等资料。
2.2施工方面及图纸会审应注意事项
(1)成孔工艺的选择:人工挖孔桩较适用于地下水位以上的粘性土、填土、季节性膨胀土、自重与非自重湿陷性黄土,中间有硬夹层与砂夹层。
在地下水位较高,特别是有承压水的砂土层、滞水层、厚度较大的高压缩性淤泥层和流塑淤泥质土层中施工时,必须有可靠的技术措施和安全措施。
如用高压喷射注浆法、深层搅拌法、旋喷装等形成截水帷幕。
(2)人工孔桩最下中心距须小于3d(d为桩直径);人工挖孔扩底桩扩底直径不宜大于3d,斜率为1/3-1/2,扩底最下中心距须大于1.5或D+1.0m(D为扩端设计直径),以防相邻桩间土壁无法直立而坍塌。
(3)护臂通常为混凝土护臂,厚度不宜小于100~,混凝土强度等
级不得低于桩身强度,护臂内等距放置6#8-8的直钢筋,上下节护壁间用钢筋拉结。
孔不太深且土质密实时可采用砖护壁,但当土层松散或为流砂层时,则应采用钢护筒或钢筋混凝土沉井。
(4)地下水丰富且较浅时,需考虑井点降水。
此时应分析对环境的影响,以免因地下水过采用引起地面下沉危机周围建筑的安全性。
2.3施工注意事项
施工前和施工过程中,应认真检查设备的运行状态,遇异常情况应立即停止施工。
当桩净距小于2倍桩径且小于2.5m时,应采用间隔开挖,排桩跳挖的最小施工净距不得小于4.5m。
2.3.1孔口应采取措施
(1)井口应有专人操作垂直运输设备,孔口活动盖板和照明通讯排水通风设备等,并注意观察地面情况,随时与井底人员联系,不可任意离开井口。
(2)从孔桩开始开挖至浇灌混凝土前,停止施工时孔口应盖活动盖板并设置栏杆,做出醒目标志,夜间地面应有足够的照明。
(3)孔口处护壁应高出地面150mm,以防地表水、弃土、杂物等进
人孔内护壁;厚度应大于200m,以免来往车辆影响孔壁的安全。
(4)弃土出地面后立即运至堆土场,弃土、杂物等堆放位置距离孔口边不小于1.5m。
2.3.2孔底应采取的措施
(1)孔底施工人员下人桩孔前须戴安全帽,连续工作不得超过4h。
(2)若遇坚硬的泥土和岩石时可使用风镐,但严禁采用爆破,以免对地基土有不良影响或破坏护壁而造成坍塌。
(3)孔底人员应注意观察孔内的水文地质、土壁和护壁等异变,发现异常情况应立即与孔口人员联系并采取措施处理。
(4)孔底积水较少时,可将泥水一起用吊桶提升至地面;若为大量渗水,则在孔底挖一集水坑用高扬程潜水泵排出桩孔外,抽水必须在孔底施工人员上至地面后进行。
(5)已扩底的桩,要尽快浇筑桩身混凝土,不能很快浇筑的桩应暂不扩底,以防扩底部位塌方。
2.3.3照明、通风、通讯方面的措施
(1)孔底照明采用100W防水带罩灯泡,电压为36V,用防水绝缘电缆引下,必须安装漏电保护装置。
(2)施工人员下人桩孔前,先用鼓风机通过输风管向孔底强制送人空气或氧气。
还需经常检查孔内空气中是否含有可燃或有毒气体,土壤中是否含有有毒物质,如有此情况应查明其危害程度。
(3)桩孔较深时,孔口与孔底可通过对讲机、电铃等进行联系。
XXX图文设计
本文档文字均可以自由修改。
人工挖孔桩的施工安全国家标准
国家施工安全标准人工挖孔桩施工安全标准1 总则1.1 为进一步加强工程项目人工挖孔桩安全施工,规范人工挖孔桩现场安全施工管理,特制定本标准。
1.2 本标准是指导现场管理人员(行政管理人员、工程技术人员、专职安全管理人员)(下同)和作业人员在人工挖孔桩的安全标准和控制措施,现场管理人员和作业人员必须严格执行本标准。
1.3 本标准适用于公路、铁路、房建等施工项目的人工挖孔桩施工工程。
2 危险源识别与风险分析人工挖孔桩必须依据设计单位的设计和经批准的施工方案施工,不得擅自改变方案,保证施工安全。
人工挖孔桩作业投入施工设备、人员、材料相对较少,施工工艺、过程简单并易于掌握和控制,安全风险均为一般危险源。
主要有:高处坠落、窒息、触电、有毒有害气体中毒、物体打击、起重伤害、坍塌、机械伤害、透水、爆破伤害等危险源。
3 警示标志在施工作业现场的适宜位置悬挂安全操作规程、设置警示标志(标识)牌和夜间警示灯。
4 安全控制措施4.1施工准备阶段的安全措施4.1.1 施工单位应认真阅读施工图纸和工程地质、水文地质勘察报告资料。
详细调查场地地上、地下的障碍物,如地下电缆、上下水管道、旧墙基、旧人防工程等分布情况以及场地附近建筑物的上部结构、地基基础等情况。
编制针对性强的人工挖孔桩施工技术及安全方案并交监理单位审批。
4.1.2 施工单位应严格按经监理单位审批合格的施工方案实施。
4.1.3 施工前对作业人员进行安全技术知识及技能的教育培训,经考核合格方可上岗作业。
做好分级安全技术交底,并保持记录。
4.1.4搞好孔口防护规划,防止地表水进入孔内。
对有渗水的挖孔桩,合理选用降水、排水措施,以保证施工过程处于无水或少水条件下进行,防止坍孔。
4.1.5按施工方案配齐挖孔机具、模板、通风机、水泵、照明及动力设备,以及土建钢筋混凝土工程的施工机具等。
4.1.6 在施工过程,配备足够的安全管理人员进行全过程跟踪监控,发现隐患及时消除,保证施工和人身的安全。
浅谈人工挖孔桩技术
可靠 ; 场 地小 , 泥 浆排 出 , 周 围 环境 及 建 筑 占用 无 对 物影 响小 ; 同时展 开多 个 工 作 面 , 可 大大 缩 短 工期 ; 且 不需要 大型 机械 设 备 , 价 低廉 。特 别 是 在 扩 大 造 头 的桩基 施 工 中 , 工 挖 孔 桩施 工 更 有 其 优 越 性 。 人 近几 年 , 特有 的优势 得到 了许 多设 计 、 工单 位 的 其 施 认 可 , 国许 多地 区 都逐 渐 采 用 和推 广 了人 工挖 孔 全 桩 , 明其 确实是 一种适 用情 况 比较 广泛 、 证 经济 适用 的基础 形式 。湖北 沪蓉西 高速公 路地 质情 况非 常复
大 大小小 的溶洞 。 如 果 溶洞 体 积不 大 , 一般 可 以采用 填 筑 浆砌 片 石、 注浆 、 注砂 等 办法 进 行填 塞 , 然后 用 普 通混 凝土 护壁 即可通 过 。对 于封 闭 的 比较 小 的溶 洞 , 可采 取 注浆措施 , 提供 成 孔 条 件穿 过 溶 洞 。若 洞 内无 填 充
解 决办 法。
关 键词 : 工挖 孔桩 ; 人 岩溶 地形 ; 砂地 形 ;处理 方法 流
中图分类 号 :U4 5 5 4 .5 文献标 识 码 : B
人工挖 孔桩 是利 用 人 工挖 孔 , 在孔 内放 置 钢筋 笼 、 注混凝 土 的一种 桩型 。它能够 适应 平坦地 形 、 灌 山 区地形等 各种 地形 地 貌 , 其是 土质 变 化较 大 的 尤
孔 顺利 通过岩 溶 区 。 如 果 溶洞 体 积较 大 , 用填 塞 或注 浆 的办 法处 采
各 样 的问题 。在沪 蓉 西 高速 公 路 当设 计 代 表期 间 ,
通 过处理 人工挖 孔 桩基 础 中的 问题 , 累 了一 些 经 积 验, 取得 了 良好 的效 果 。下 面 对 辖 区 内 2种 地 形所 出现的 比较 典型 问题分 类介 绍 。
人工挖孔桩安全规定(5篇)
人工挖孔桩安全规定1、人工挖孔桩,宜在无水或少水的密实土层或岩层中施工,挖孔应根据孔壁密实度及渗水情况,采取孔壁支护及排水、降水措施,严防坍孔。
2、对孔壁的稳定性及吊具设备等,应经常检查,孔顶出土机具配专业管理,设置高出地面的围栏,孔内作业人员必须戴安全帽,头顶应设置挡板供出碴时掩蔽,出入孔须使用专用钢筋梯。
3、挖孔暂停时间,孔口应设置罩盖及标志;夜间应设置示警红灯。
4、人工挖孔深度超过10m时,应采用机械通风,挖孔最深不宜超过15m。
5、挖孔桩内岩石需爆破时,应采用浅眼爆破法,使用毫秒微差爆破,严格控制药量。
6、经常检查孔内气体情况,二氧化碳含量超过____%时,应采取通风措施,空气污染超过三级标准浓度值时,如没有安全可靠的措施,不得采取人工挖孔作业。
人工挖孔桩安全规定(2)人工挖孔桩是一种常见的基础施工方法,其安全操作规定主要包括以下几点:1. 桩位选择:选择桩位时应综合考虑地质条件、土层稳定性、周边环境等因素。
避免在地下管线、电缆等敏感设施附近施工。
2. 前期准备:在进行人工挖孔桩施工前,需要进行充分的前期准备工作,包括制定施工方案、准确测量桩位,并确定工作范围、施工期限等。
3. 安全设施:施工现场应设置合理的安全设施,包括警示标志、围挡、警示灯等,以确保施工区域的安全。
4. 施工人员:施工人员应经过相关培训,具备相关操作技能,严格按照作业规范进行施工。
施工人员应佩戴符合规定的个人防护用品,如安全帽、防护鞋、防护眼镜等。
5. 施工机械:使用的施工机械应符合相关要求,并经过定期检查和维护,以确保其正常运行和安全性。
6. 施工过程:在进行挖孔桩施工时,应注意桩坑是否存在塌方、沉降等危险情况。
挖孔深度、直径应按照设计要求进行控制,避免超过规定范围。
7. 排水处理:在挖孔过程中,如遇到地下水位高或遇水情况,应及时采取排水措施,避免水位过高导致桩坑失稳。
8. 施工期间的应急处理:施工中如遇有危险情况,应立即采取应急措施并报告相关负责人,确保施工现场的安全。

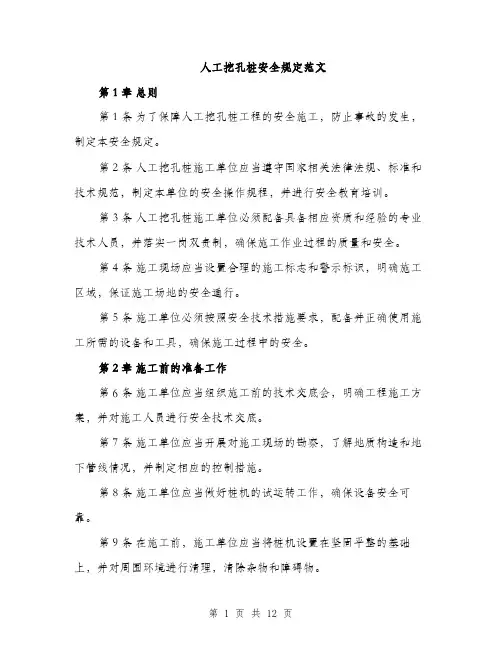

人工挖孔桩安全规定范文(三篇)
人工挖孔桩安全规定范文第1章总则第1条为了保障人工挖孔桩工程的安全施工,防止事故的发生,制定本安全规定。
第2条人工挖孔桩施工单位应当遵守国家相关法律法规、标准和技术规范,制定本单位的安全操作规程,并进行安全教育培训。
第3条人工挖孔桩施工单位必须配备具备相应资质和经验的专业技术人员,并落实一岗双责制,确保施工作业过程的质量和安全。
第4条施工现场应当设置合理的施工标志和警示标识,明确施工区域,保证施工场地的安全通行。
第5条施工单位必须按照安全技术措施要求,配备并正确使用施工所需的设备和工具,确保施工过程中的安全。
第2章施工前的准备工作第6条施工单位应当组织施工前的技术交底会,明确工程施工方案,并对施工人员进行安全技术交底。
第7条施工单位应当开展对施工现场的勘察,了解地质构造和地下管线情况,并制定相应的控制措施。
第8条施工单位应当做好桩机的试运转工作,确保设备安全可靠。
第9条在施工前,施工单位应当将桩机设置在坚固平整的基础上,并对周围环境进行清理,清除杂物和障碍物。
第10条施工单位应当检查桩机防护装置的完整性,确保施工过程中操作人员的安全。
第11条施工单位应当配备必要的安全保护装备,包括安全帽、防护鞋、防尘口罩等,确保施工人员的人身安全。
第3章施工中的安全操作第12条施工单位应当在桩机操作人员和施工人员之间建立良好的沟通机制,确保操作的连贯性和准确性。
第13条桩机操作人员应当熟悉桩机的技术参数和操作规程,严格按照操作要求进行施工作业。
第14条施工人员应当遵守操作规程,不得擅自调整桩机工作参数,确保施工过程的稳定和安全。
第15条施工单位应当定期对桩机进行维护保养,保证设备的正常运转。
第16条在施工过程中,施工单位应当注意桩机周围的安全警示标识,并保持一定的安全距离。
第17条施工人员应当注意周围环境的安全状况,及时清理桩机周围的积土和杂物,避免意外发生。
第18条在施工现场需要进行交叉作业时,施工单位应当保持良好的协调沟通,确保施工作业的安全。
(完整版)人工挖孔桩安全措施
1人工挖孔桩安全方案2井孔周边防护措施1.井孔周边第一节护壁必须高出地面200mm以上, 挖出的土必须及时运走, 井孔周边1m范围内, 禁止堆放土方余渣。
井孔内有人作业时, 3m禁止有机动车辆行驶或停放。
2.井孔周边作业人员和监护人员, 必须系好安全带并挂设好。
3孔井作业时, 井口除留800mm的处料口外, 其余空隙均用5cm厚的木板封盖严密牢固。
4严禁作业人员和其他人员在井孔处打闹, 也不准坐在井口边休息, 以防发生坠落。
5井孔内防护1.井内作业人员必须戴好安全帽, 系好安全带, 安全带应检挂在自井口而下的专用保险绳上。
井孔内设置应急时使用的安全绳。
井内人员必须乘坐专用安全吊笼上下, 不得乘坐吊桶或脚踩护壁凸缘上下井孔;也不准乘坐吊桶、土筐、土箕、吊绳等方式上下井, 严禁无人掌握提升机, 开速自落下井, 防止发生坠落事故。
井孔内作业人员应勤轮换, 连续作业时间不得超过4小时。
2.桩孔必须每挖深30~100cm左右就护壁一次, 严禁只挖深不及时护壁。
护壁模板拆除一般可在24小时后进行, 但可视井孔的地层含水量等诸多因素, 确定拆模时间, 但必须保证护壁混凝土强度不低于3Mpa。
3.当孔深超过5m后, 每次下孔作业前必须先通风;作业过程中必须保持连续通风。
并在距井底2m处设置一道钢制弓形防护挡板, 周边宽30cm, 并在护壁上固定牢固。
吊运物料时, 井下人员应紧贴护壁, 站在弓形护板下, 以防物体打击。
弓形护板的设置高度应随孔桩进尺深度同步。
4.挖孔抽水时, 作业人员必须离开井孔;抽水完成后, 先确定已断开电源后, 再恢复井内作业。
5.井孔内上下递物和工具时, 严禁抛掷, 必须严格用吊索系牢传递。
6.井下作业时, 必须设一人以上作井上监护。
监护人员不得擅自离开岗位, 并要密切注意井下情况, 经常与井政保持联系, 发现异常情况应立即帮助井下作业人员撤离井底回到地面, 并立即向施工负责人报告发生的真实情况。
浅谈人工挖孔灌注桩成孔的安全技术
孔扩底桩底直径不宜大于 3 斜率为 13 / , d, /~12 扩底端 最小 中心
距需大于 15 .D或 D+1 0m( 为扩大端设计直径 ) 以防相邻桩 . D ,
[] 小红 . 人工控 孔 灌注桩设 计与施 工安 全注 意事项 []山 2林 谈 J.
时, 必须有可靠 的技术措施 和安全措施 , 如用高压喷射 注浆 法、 深
层搅拌法 、 旋喷桩等形成截水 帷幕 。 2人工挖孔桩 最小 中心距需 大于 3 d 为桩 直径 ) 人 工挖 ) d( ;
[ ] 俊 良. 人 工挖 孔 灌 注 桩 质 量保 证 措 施 [ ] 山 西建 筑, 1金 谈 J.
西建 筑 ,0 5 3 (5 :47 . 20 , 1 1 )7 .5
浇筑混凝土而成桩 。人工挖孔灌注桩在成孔 时 , 人员需 在地下孔 宜大于 4 以免无法施工操作。 0m, 内施工 , 环境 比较复杂 , 因此人身伤亡事件时有发生 。
1 常见 事故类型
度等级不得低于桩身强度 , 护壁 内等距放置 8 ~8 的直钢筋 , 怊 上
1 孔 口落物 : ) 桩孔 附近堆 积物未及 时清理 , 在人为或 其他原 下节护壁间用钢 筋拉结。孔 不太深且 土质密实时可采 用砖护壁 , 但 当土层松散或为流砂层时 , 则应采用钢护筒或钢筋混凝土沉井。 因的作用下落入孔 内造成人员伤亡 。 5 地下水 丰富且较 浅时 , ) 需考虑井 点降水 , 时应 分析对环 此 2孔 壁坍塌 : ) 土质不好 , 孔处在含水层 中, 没有护壁措 施等多 种原 因造成孔 壁坍塌 。 3 窒息中毒 : ) 桩较深时孔 内可能积 累大量有害气体 。 境的影 响 , 以免因地下水 过量 而引起地 面下 沉 , 及周 围建筑物 危
人工挖孔桩的施工安全范本
人工挖孔桩的施工安全范本
一、施工前的准备工作
1.详细了解现场地质情况,确保施工过程中没有未知隐患。
2.制定详细的施工方案,包括挖孔桩的布置、桩基的深度和直径要求等。
3.准备好必要的施工设备和工具,确保施工可顺利进行。
4.施工现场要保持干燥和整洁,确保工作人员的安全。
二、施工中的安全措施
1.在挖掘孔洞之前,要确定好地下管线、电缆等隐患的位置,并严禁人员和设备进入危险区域。
2.挖孔桩施工时必须佩戴安全帽、安全鞋和手套,确保人身安全。
3.严禁在桩基周围临时搭设工棚或堆放物品,以防止坍塌导致的意外事故发生。
4.当进行挖孔作业时,必须使用合适的挖掘机和工具,并遵守安全操作规程。
5.挖孔过程中,要及时清理孔洞内的泥土和水,防止倒塌和崩塌事故的发生。
6.在挖孔过程中,要随时检查孔洞的周边是否有下沉或开裂的迹象,如果有必须立即停止施工并采取措施进行处理。
7.施工现场必须设置明显的警示标志,以提醒周围行人和车辆注意安全。
8.施工过程中要与周围的其他工地和施工单位保持沟通,确保施工安全互不影响。
三、施工后的安全措施
1.完成挖孔作业后,要对孔洞进行清理,并确保周围没有残留的材料或工具。
2.桩基完成后,要进行检查和试验,确保质量符合要求。
3.施工现场要及时清理,保持整洁,防止杂物堆积引发安全隐患。
4.收工后,对施工现场进行总结和评估,提出改进措施,以提高施工安全水平。
以上是人工挖孔桩施工安全的基本要点,希望能对工程施工人员有所帮助。
在实际施工中,还需要根据具体情况制定更加详细和具体的安全措施,确保施工过程中的安全性和顺利进行。
人孔桩施工安全要求
人孔桩施工安全要求1. 引言人孔桩是一种常用的地基处理方法,其施工质量关系着工程的安全和稳定。
在人孔桩的施工过程中,需要解决很多安全问题,以保障工人的身体健康和安全。
本文将重点介绍人孔桩施工中的安全要求和注意事项。
2. 施工现场安全施工现场是人孔桩施工的重要部分,必须要保证现场的安全。
以下是施工现场的安全要求:2.1 安全通道施工现场应有安全通道以保证人员和设备的安全。
安全通道的面积应符合国家建设标准,通道应保持畅通,以便人员和设备快速撤离。
2.2 吊装设备施工现场需要使用吊装设备,实行严格的安装、调试和使用程序,以保障安全。
2.3 屏障施工现场应有合适的屏障和保护设施,防止除施工人员以外的人员进入施工区域。
2.4 施工道路施工道路应保证够宽并且和场地的交通配合,保障运输的安全。
3. 建设工程施工安全要求在人孔桩的施工过程中需要注意很多细节问题。
以下是人孔桩的施工安全要求和注意事项:3.1 防止变形人孔桩施工过程中需要不断地对桩身的形态进行观测和检查,以保障变形量的控制。
3.2 乱钢筋、乱木片,伤人必然施工现场使用大量的钢筋和木头,乱钢筋乱木片很容易伤人。
因此,需要在道路两旁设置路障来禁止行人进入施工现场,以保证现场的安全。
3.3 施工过程中作业人员的安全施工过程中需要检查并确保施工现场安全设施的完整性和作业人员的安全,如安全帽、安全鞋、安全绳等必须进行检查。
3.4 施工设备的电源安全问题施工设备的安装位置、电源线路、插头必须符合相关的规定要求,以确保施工设备的安全可靠。
4. 总结人孔桩的施工过程安全要求关系到工程的安全和稳定,任何的差错都会对工程造成很大的影响,并带来一定的经济损失。
因此,在人孔桩的施工过程中,必须要注重安全,切实做好安全措施的落实工作。
同时,也需要把安全理念树立起来,让安全成为每个人的责任和义务。
浅谈人工挖孔桩成孔的安全技术措施
() 口处 护 壁 应 高 出 地 面 10 20 m, 防 地 表 水 、 3孔 5 ~0r 以 a 弃
土、 杂物等掉入孔 内。护壁厚度应加 大 10 10 m, 0 5 r 机动车辆的 a
通 行 不 得 影 响井 壁 的安 全 。
() 4 挖出的土方应及 时运 离孔 口, 堆放位置距作垂直运 输设备 , 口设活动盖板 , 1井 孔 井
下 配 备 照 明、 讯 、 水 、 风 等 设备 。 上 人 员 应注 意观 察 地 面 通 排 通 井 情 况 , 时与 井 底 人 员 联 系 , 可 任 意 离 开井 口 。 随 不 () 孔 桩 开 始 开 挖 至 浇 灌 混 凝 土前 , 止 施 工 时孔 口应 盖 2从 停
施 工 技 术
建材 发 展 导 向 2 1 年 0 01 5月
浅 谈 人工挖 孑 桩成 孔 的安全 技术措 施 L
王 焕 生
摘 要: 针对人工挖孔桩的特点, 叙述孔 口围护 、 内防 中毒 、 孔 防触 电、 防止孔壁坍塌和流砂等安全技术措施 。 关键词 : 人工挖孔桩 ; 安全 ; 措施
风管尽量 少弯 曲, 以保证 送风通畅 , 并经 常检查胶管是 否漏气 ,
一
旦 发现 破 损 应 随 时修 补 堵 漏 。
按常规设计要求 , 3 ~ 0 每 0 4 m设一 道后浇带 , 等主体结构封 顶一个 月 , 且月沉 降量 小于 00 rm后 , 回填膨胀 混凝土 , .5 a 再 将 延长工期 ld O 左右 。 本工程采用超长无缝混凝土结构后, 每楼层 混凝土实现连续浇筑施工 , 短了工期, 缩 仅用 了 2 d时 间就完成 0 了建筑 面积 42 m 的结构施工 。 92 2 超长无缝 混凝土 结构 是 以 U A补偿 收缩 混凝土 为结构材 E
人工挖孔桩工程的安全技术管理
浅谈人工挖孔桩工程的安全技术管理摘要:人工挖孔桩成孔作业条件差,施工受地质条件、作业环境和人员素质等因素制约,给施工带来很大的安全和质量风险。
本文介绍了施工人工挖孔桩过程中须注意的一些安全事故类型及防范措施等问题,以避免事故的发生。
关键字:人工挖孔桩,桩基础,安全技术管理abstract: hand-dug pile into the hole poor operating conditions, factors of construction by the geological conditions, operating environment, and the quality of personnel, a great deal of security and quality risks to the construction. this article describes the construction of artificial digging pile process should be noted that some type of security incidents and precautions to avoidaccidents.keywords: hand-dug pile, pile foundation, security management撤消修改alpha中图分类号:tl372+.3文献标识码:a 文章编号:2095-2104(2012)1. 前言人工挖孔桩具有单桩承载力大,工程造价底,孔径型不受限制等的优点,同时,它又在施工过程中所需的机具简单,施工方便、速度较快、不需要大型机械设各,造价又比冲击锥冲孔、回旋钻机钻孔节省,易于适时的过程控制,并且容易穿过孤石、清除沉渣,桩端嵌岩容易实现,成孔直观,砼质量高的好处,受到施工单位的青睐。
但由于该种桩基础的应用存在一定的局限性,孔内开挖条件差,强度大,劳务队伍人员素质参差不齐,施工单位若疏于防范,安全措施不到位,会给施工带来很大的安全和质量风险。
