二次结构测量放线技术交底

合集下载

二次结构技术交底内容

二次结构技术交底内容

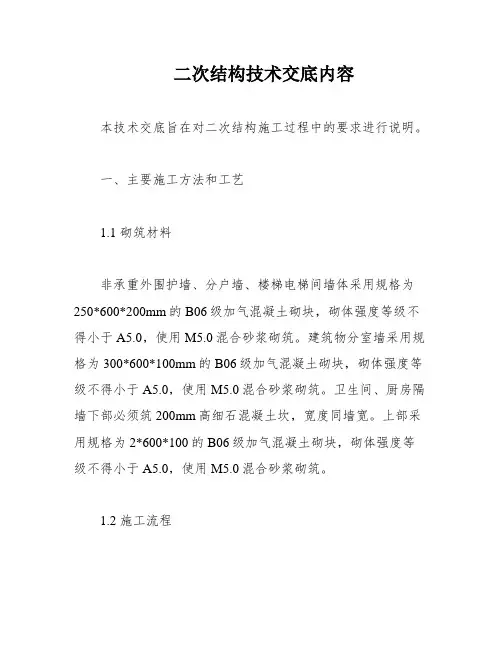

二次结构技术交底内容本技术交底旨在对二次结构施工过程中的要求进行说明。

一、主要施工方法和工艺1.1 砌筑材料非承重外围护墙、分户墙、楼梯电梯间墙体采用规格为250*600*200mm的B06级加气混凝土砌块,砌体强度等级不得小于A5.0,使用M5.0混合砂浆砌筑。

建筑物分室墙采用规格为300*600*100mm的B06级加气混凝土砌块,砌体强度等级不得小于A5.0,使用M5.0混合砂浆砌筑。

卫生间、厨房隔墙下部必须筑200mm高细石混凝土坎,宽度同墙宽。

上部采用规格为2*600*100的B06级加气混凝土砌块,砌体强度等级不得小于A5.0,使用M5.0混合砂浆砌筑。

1.2 施工流程材料准备→墙体定位、放线→构造柱、过梁、系梁、墙体拉结筋植筋→构造柱钢筋绑扎→砌块排列→砂浆进场→砌块砌筑→勒缝→混凝土配筋带施工→砌块砌筑→构造柱施工→墙体收顶处理。

1.2.1 墙体定位施工前,将楼层结构按标高找平,20mm以内用水泥砂浆找平,超过30mm用细石砼找平。

依据砌筑图放出每一皮砌块的轴线、砌体边线和门窗洞口线。

1.2.2 构造柱、过梁、系梁、墙体拉结筋植筋按照放线确定构造柱位置,注意避开配电箱、消防箱的位置。

构造柱钢筋部分为结构施工时预埋,其余采用植筋的方法。

过梁、系梁、墙体拉结筋植筋在剪力墙或框架柱上钻直径比植入钢筋大一级的孔,孔深大于100mm,采用质量合格的植筋胶将拉结钢筋直接植入。

1.2.3 砌块排列为便于配料和减少施工中现场切锯工作量,施工前根据工程设计施工图,结合砌块的品种、规格、绘制砌体砌块的排列图,经审核无误,按图排列砌块。

按砌块排列图在墙体线范围内分块定尺、划线。

砌块砌体在砌筑前,砌块排列上、下皮应错缝搭砌,砌块搭接长度不宜小于砌块长度的1/3,但最小搭接长度不得小于150mm。

为保证墙面立缝垂直,必须在操作中认真检查,发现偏差随时纠正,严禁砌筑后砸墙。

1.2.4 砂浆进场未找到引用源。

二次结构技术交底

二次结构技术交底

施工技术交底单位工程名称郭公庄项目交底编号施工单位名称中建六局土木工程有限公司交底时间2015-7-15 分项工程名称二次结构技术交底内容:二次结构施工一、二次结构墙体为加气混凝土砌块隔墙、混凝土预制条板隔墙,轻集料砌块墙。

具体材料位置:主楼±0以上:①外墙填充墙体材料为200厚加气混凝土砌块,其强度等级为A3.5,干体积密度级别为B06(合格品),MU5干混砂浆砌筑。

②住宅分户墙200厚加气混凝土砌块,强度等级A3.5,干体积密度级别为B06(合格品), MU5干混砂浆砌筑。

③内隔墙为100厚预制轻型混凝土条板。

④公共区域管井墙墙体材料为100~200厚加气混凝土砌块,强度等级A3.5,干体积密度级别为B06(合格品), MU5干混砂浆砌筑。

⑤分户隔墙阳台位置,紧贴100厚二次浇筑混凝土墙砌筑100厚加气混凝土砌块。

⑥外墙部分填充墙原图中为二次浇筑混凝土墙,根据图纸会审改为加气混凝土砌块,强度等级A3.5,干体积密度级别为B06(合格品), MU5干混砂浆砌筑。

±0以下:轻集料砌块,强度等级MU10,M7.5干混砂浆砌筑。

地下室车库,商业等配套设施主体结构为框架结构,二次结构为地下轻集料砌块,地上加气混凝土砌块。

二、现场准备1、主体结构作业面清理干净,对砌筑基层的质量缺陷进行处理完毕,砌筑位置平整,砌筑皮数杆制作并经技术复核,砌体放线完成并经检查,施工前一天在砌筑部位接触面洒水;2、测量放线:根据平面控制网线,根据技术质量部提供的二次结构砌筑图示在楼板面放出砌体位置线、门窗洞口线、构造柱具体位置线。

墙体位置线建筑一米线3、拉结筋施工:拉结筋采用植筋拉结方式,植入深度不小于15d。

锚固钢筋拉拔试验的轴向受拉非破坏承载力检验值应为6.0kN。

结构植筋胶在孔壁内要充满,以保证其锚固力,在结构胶固化前不要扰动植入的钢筋,待固化72小时后加载施工荷载。

拉结筋植筋深度图示植筋后必须上报技术质量部验收,且经过植筋拉拔试验合格后方可进行砌筑或浇筑混凝土。

二次结构技术交底

二次结构技术交底
(11)砌体墙体沉实后(砌体砌筑并应至少间隔14天后)进行墙体塞封处理,塞缝时先用防腐木楔子塞紧给予砌体顶部一个预应力,然后用细石混凝土(内掺膨胀剂)将缝隙填充密实.
(12)加气混凝土砌块墙体上不得留设脚手眼。
(13)砌块在砌筑时要随吊、随靠,以保证墙体垂直、平整。
(14)水电安装线槽施工,砌体施工完后,在预埋位置弹线,用切割机沿线切槽(切割前与土建办理手续后方可切割),预埋后用C15细石混凝土填实抹平,并应在槽面上加贴耐碱玻纤网格布,防止开裂。
3.4砌块墙体与构造柱、的连接处应砌成马牙槎,砌马牙槎应先退后进,以保证构造柱。每一个马牙槎的高度不宜超过300mm,马牙槎凸槎长度不小于60mm。
3.5构造柱、圈梁、过梁施工要点:
(1)模板工程:
构造柱、圈梁、过梁模板采用15mm厚双面覆膜多层板,主龙骨采用50×100mm木方,构造柱、抱框立柱采用双钢管加固,钢管间距400-500mm,在墙体隔断一面采用φ14对拉螺栓穿过墙体灰缝拉结固定。圈梁、过梁模板上口采用定型倒U口支架加固。
(3)钢筋下料制作:根据图纸和相关技术文件要求,将所需的钢筋长度在后台进行定尺切断下料。
(4)钢筋处理:打磨钢筋锚固部分,锚筋部位的表面油污、锈蚀、杂土以及不平物质应及时清理干净,以免施工时污染孔洞。对于光圆钢筋的锚固部分打磨至露出金属光泽为止。
(5)钻孔:根据植筋规格不同选择的工具及钻孔直径,以及钻孔深度不同;钻孔直径一般比所植钢筋直径大4~6mm,钻孔深度一般为15d以上,具体参见植筋参数表的数值。将钻头装入机械夹头中,接通电源开始钻孔,施工时严禁切断原结构钢筋。
(7)加气混凝土砌块上下皮砌块的竖向灰缝应相互错开,相互错开长度宜为300mm,并不小于200mm。
(8)每段内的砌块墙体应连续砌完,不留接槎。如必须留槎时,应留成斜槎,或在门窗洞口侧边间断。

二次结构技术交底交底

二次结构技术交底交底

二次结构技术交底交底在建筑行业中,二次结构技术交底是指对建筑物的二次结构(如梁、柱、板等)的具体施工方法、工序及注意事项进行详细交底,以确保施工质量和工期的要求得以满足。

下面将对二次结构技术交底的流程、内容和要点进行详细阐述。

一、二次结构技术交底的流程1.准备工作:在开始进行二次结构技术交底之前,需要进行相应的准备工作。

首先,需要明确项目的设计图纸和相关的技术文件,以便与实际施工进行对比和核对。

其次,需要组织相关的技术班子和施工人员,确保他们能够理解和掌握相关的技术要求。

2.组织会议:在准备工作完成后,可以召开技术交底会议。

会议应邀请项目的设计师、监理工程师和各相关单位的负责人参加。

会议应明确交底的目的、内容和要求。

3.交底内容:在会议上,交底人员应对二次结构的具体施工方法、工序及注意事项进行详细阐述。

内容应包括模板、钢筋、混凝土浇筑、支撑和脱模等方面。

交底人员应使用清晰的语言和图表,以确保参与者能够理解和掌握交底内容。

4.交底验收:交底结束后,应进行交底验收。

验收人员应检查参与者是否理解和掌握了交底内容,并及时指出不足之处。

同时,验收人员还应提交相关的交底记录和材料,以备后续参考和使用。

二、二次结构技术交底的内容1.模板工程:模板工程是二次结构施工中的重要环节。

在交底时,应对模板的种类、质量要求、安装方法和拆模顺序等进行详细说明。

同时,还应注意模板与结构之间的配合和支撑措施。

2.钢筋工程:钢筋工程是二次结构施工中另一个重要环节。

在交底时,应对钢筋的布置、加工、绑扎和焊接等进行详细说明。

同时,还应注意钢筋与模板、结构之间的配合,以及钢筋的质量要求和保护措施。

3.混凝土浇筑:混凝土浇筑是二次结构施工中最关键的工序之一、在交底时,应对浇筑方式、施工时间、料水比、振捣措施和温度控制等进行详细说明。

同时,还应注意混凝土的配合比例和质量要求,以及浇筑过程中的养护措施。

4.支撑和脱模:在交底时,应对支撑和脱模的方法和注意事项进行详细说明。

二次结构技术交底

二次结构技术交底

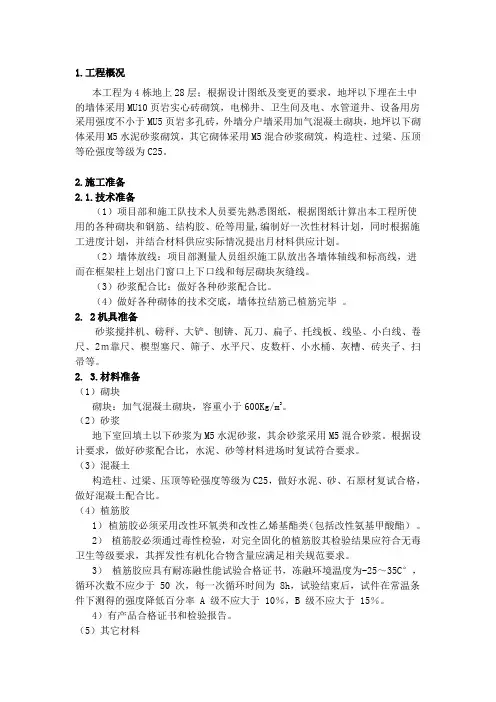

1.工程概况本工程为4栋地上28层;根据设计图纸及变更的要求,地坪以下埋在土中的墙体采用MU10页岩实心砖砌筑,电梯井、卫生间及电、水管道井、设备用房采用强度不小于MU5页岩多孔砖,外墙分户墙采用加气混凝土砌块,地坪以下砌体采用M5水泥砂浆砌筑,其它砌体采用M5混合砂浆砌筑,构造柱、过梁、压顶等砼强度等级为C25。

2.施工准备2.1.技术准备(1)项目部和施工队技术人员要先熟悉图纸,根据图纸计算出本工程所使用的各种砌块和钢筋、结构胶、砼等用量,编制好一次性材料计划,同时根据施工进度计划,并结合材料供应实际情况提出月材料供应计划。

(2)墙体放线:项目部测量人员组织施工队放出各墙体轴线和标高线,进而在框架柱上划出门窗口上下口线和每层砌块灰缝线。

(3)砂浆配合比:做好各种砂浆配合比。

(4)做好各种砌体的技术交底,墙体拉结筋已植筋完毕。

2. 2机具准备砂浆搅拌机、磅秤、大铲、刨锛、瓦刀、扁子、托线板、线坠、小白线、卷尺、2m靠尺、楔型塞尺、筛子、水平尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等。

2. 3.材料准备(1)砌块砌块:加气混凝土砌块,容重小于600Kg/m3。

(2)砂浆地下室回填土以下砂浆为M5水泥砂浆,其余砂浆采用M5混合砂浆。

根据设计要求,做好砂浆配合比,水泥、砂等材料进场时复试符合要求。

(3)混凝土构造柱、过梁、压顶等砼强度等级为C25,做好水泥、砂、石原材复试合格,做好混凝土配合比。

(4)植筋胶1)植筋胶必须采用改性环氧类和改性乙烯基酯类(包括改性氨基甲酸酯)。

2)植筋胶必须通过毒性检验,对完全固化的植筋胶其检验结果应符合无毒卫生等级要求,其挥发性有机化合物含量应满足相关规范要求。

3)植筋胶应具有耐冻融性能试验合格证书,冻融环境温度为-25~35C°,循环次数不应少于 50 次,每一次循环时间为 8h,试验结束后,试件在常温条件下测得的强度降低百分率 A 级不应大于 10%,B 级不应大于 15%。

二次结构技术交底

二次结构技术交底

二次结构技术交底首先,二次结构技术交底的目的是确保施工单位和技术交底相关单位对二次结构施工技术和要求有清晰的认知,并明确责任和任务分工。

通过交底,可以使相关方对工程计划、施工方法、施工顺序等方面有一个明确的了解,进而提高施工质量和效率。

其次,二次结构技术交底的内容主要包括以下几个方面:1.施工组织设计。

施工单位应向技术交底相关单位介绍二次结构施工的组织设计方案,包括施工队伍组织、施工人员配置、现场设备配置等内容。

施工单位需要向相关单位说明施工队伍的负责人和技术人员的资质和经验,以便相关单位评估其是否具备承担施工任务的能力。

2.工程施工工艺。

施工单位应向相关单位介绍二次结构的施工工艺流程,明确施工顺序和各单元的施工方法。

施工单位还需提供相应的施工图纸、施工方案等资料,确保相关单位在交底之后能够准确按照施工方案进行作业。

3.安全措施。

施工单位需要向相关单位说明二次结构工程的安全措施,包括各种安全防范措施的设计和施工要求,以及应急预案和应急措施。

在二次结构施工中,应特别注意施工过程中的高空作业、吊装作业等风险较大的环节,确保工人的生命安全和健康。

4.质量控制。

施工单位需要向相关单位交底二次结构施工的质量控制要求,包括各个工序的质量验收标准、质检流程、质检人员资质要求等内容。

交底时,施工单位还需详细说明质量监督和检测的方法和手段,确保二次结构的质量得到有效控制。

5.施工进度计划。

施工单位需向相关单位交底二次结构施工的进度计划,包括工期安排、关键节点的时间要求等。

在交底时,施工单位需与相关单位进行充分的沟通和协商,确保进度计划的合理性和可行性。

最后,在进行二次结构技术交底时,应注意以下几个事项:1.双方要进行充分的准备和筹备工作,确保交底的顺利进行。

施工单位应提前准备好交底所需的图纸、方案等资料,相关单位应对施工单位提供的交底内容进行认真审核和评估。

2.交底时,双方应进行全面、准确的沟通,明确交底的内容和要求。

二次结构工程技术交底

二次结构工程技术交底

二次结构工程技术交底通过二次结构工程技术交底,可以确保各方了解并遵守相关技术要求,提高施工质量,确保工程安全。

本文将从基本概念、技术要求、具体措施等方面阐述二次结构工程技术交底。

一、基本概念及目的二次结构是指建筑物的非承重结构,包括梁、柱、楼板、承重墙等。

而二次结构工程技术交底是指将方案设计、施工图纸、施工工艺、质量要求等相关技术内容进行详细说明和交底的过程。

1.保证工程施工质量,确保二次结构的安全和稳定性。

2.提高施工单位在二次结构工程方面的技术素质和施工能力。

3.使各参与方了解二次结构工程的设计、施工方法和要求,确保各方按照统一标准进行工作。

4.强化工程质量监督和管理,建立健全的举证和责任追究机制。

二、技术要求1.施工图纸:施工单位应详细阐述施工图纸中包含的梁、柱、楼板等二次结构构件的种类、尺寸、材料、数量和其它技术要求。

2.施工工艺:施工单位应详细说明施工工艺,包括砼浇筑、钢筋布置、模板安装、施工现场管理等。

3.施工质量控制:施工单位应说明如何进行施工质量控制,包括分段浇筑、质量检验、验收等。

4.施工安全要求:施工单位应详细说明施工过程中的安全措施,包括施工现场安全、钢筋焊接安全、起重机械使用安全等。

5.施工进度计划:施工单位应制定施工进度计划,包括各施工工序的时间节点、施工人员的配备等。

三、具体措施为了确保二次结构工程技术交底取得良好效果,以下措施可以被采取:1.交底会议:施工单位应组织交底会议,将相关技术内容向现场施工人员和相关监理人员进行详细说明和交底。

2.措施清单:施工单位应编制二次结构工程技术交底措施清单,包括概述、范围、具体交底事项和要求等。

3.技术交底记录:施工单位应制定技术交底记录模板,记录交底会议的时间、地点、人员等信息,以及详细的技术交底内容。

4.质量检查:施工单位应加强对工程质量的检查和评估,确保施工质量符合技术要求。

5.进度报告:施工单位应根据施工进度计划及时向监理单位报告施工进度,确保工期内完成施工任务。

二次结构技术交底内容

二次结构技术交底内容

二次结构技术交底内容二次结构是建筑物中承载荷载的重要组成部分,常见于各类建筑中,包括住宅、商业建筑、桥梁等。

在建筑工程中,二次结构的施工质量直接关系到建筑物的安全与稳定性。

因此,进行二次结构的施工交底十分重要,以下是二次结构技术交底内容,详细介绍了施工方法、材料要求、施工工序等。

一、施工方法:1.施工前准备:包括准备施工所需的设备、材料、人员、现场清理等。

确保施工现场整洁、安全。

2.施工测量:根据建筑设计图纸,进行二次结构在地基上的布置和定位。

确保二次结构的准确安装。

3.植筋:根据设计图纸要求,在混凝土基础中布置钢筋,连接基础与二次结构。

确保二次结构与基础之间的牢固连接。

4.构件制作:按照设计图纸要求,在工厂或现场制作二次结构的构件。

确保构件的尺寸、质量符合要求。

5.构件安装:使用吊车、塔吊等设备将构件吊装至安装位置,通过螺栓、焊接等方式固定连接。

确保构件的正确安装和连接。

6.砼浇筑:将预制构件与模板之间的空隙填充砼,确保结构的整体性和强度。

二、材料要求:1.混凝土:选用质量合格的混凝土,按照设计要求配制。

确保混凝土强度、耐久性等性能满足要求。

2.钢筋:选用质量合格的钢筋,按照设计要求进行加工、制作。

确保钢筋的强度、粘结性等性能满足要求。

3.砂浆、石膏板等辅助材料:选用质量合格的辅助材料,确保施工过程中的质量和安全。

三、施工工序:1.地基处理:对地基进行平整、清理、加固等处理,确保地基的稳定性。

2.基础施工:按照设计要求进行基础的施工,包括基槽开挖、钢筋绑扎、混凝土浇筑等。

确保基础与地基之间的牢固连接。

3.构件制作:将钢材加工成构件,包括切割、钻孔、焊接等工序。

确保构件的尺寸和质量符合要求。

4.构件安装:使用吊车、塔吊等设备将构件吊装至安装位置,通过螺栓、焊接等方式固定连接。

确保构件的正确安装和连接。

5.砼浇筑:根据设计要求进行砼浇筑,包括模板搭设、砼配制、浇筑和养护等工序。

确保砼的质量和强度满足要求。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

二次结构测量放线技术交底-标准化文件发布号:(9456-EUATWK-MWUB-WUNN-INNUL-DDQTY-KII
交底内容:
1、施工准备:
1.1测量器具准备
1.1.1红外线扫平仪一台、经纬仪一台、水平仪一台。

1.1.2钢卷尺(30m)1把、塔尺(5m)、盒尺(5m)、墨斗
1.2技术准备
1.2.1组织劳务放线人员、技术人员等有关施工人员对图纸及变更洽商进行交底,劳务技术员、放线员熟悉并校合已发到的施工图纸及图纸变更洽商。

图纸熟悉后进行现场交底,主要交底施工现场一次结构控制线与建筑物轴线及开间墙体的的几何关系。

劳务技术员和放线员要核对建筑物各轴线的间距,控制线与填充墙的几何关系,平、立、剖面及节点大样图的轴线尺寸、层高、结构尺寸;如有疑问报栋号长答疑解决。

1.2.2 对照建筑图和结构图,核对两者相关部位轴线、尺寸、高层是否对应等。

1.2.3 充分熟读测量依据和有关的设计交底及设计变更,并进行相应的测量计算,并画出各楼层放线图。

1.2.4 对所用的测量仪器进行签订和校核,且必须有鉴订合格证,保证仪器的正常使用。

钢尺在正式使用前,应及时送到国家计量检测部门进行检定,检定合格后,方可正式使用。

并在使用过程中,注意保护,要根据环境的影响进行必要的尺长改正和温差改正。

注意仪器的使用应在租定有效期内。

1.2.5 测量前塔尺应进行校核,用校核好的钢卷尺对塔尺进行校核,把塔尺全部拉出,用钢尺从刻度0点对塔尺进行全长度量。

再次从接头处上下各100mm进行度量,误差不超过1mm者为合格。

1.2.6 盒尺在使用前,应和计量检测合格的钢尺进行校核,误差1mm为合格,校核合格后,方可正式使用
1.2.7 对施工配合人员进行必要的业务培训,提高施工人员的业务水平,保证施工质量。

1.2.8高程竖向传递:
地下室高程控制:采用水准仪结合30m钢卷尺往下传递临时水准点的高程,校核合格后,方可抄平放线。

作为层竖向标高传递点。

在施工时,用钢尺沿垂直方向,至少三处从楼角向上传递高程,并划出整数水平线,作为施工面上进行施工测量的依据。

将水准仪安置在施工
层,检测由下面传递上来的各水平,误差在±2mm之内。

在各层抄平时,应后视两个高程传递点以作校核,在墙体、柱上弹1米控制线作为顶板施工时的标高依据。

抄测时两水平点间距不应大于4mm,墨斗线直径小于1mm,在结构施工时竖向水平标高控制线墙柱墨线均为建筑标高,并标注墨线的相对高程。

1.2.9平面线的放样
在结构施工测量和装修施工过程中,应按装修工程要求将施工所需的控制点、线及时弹在墙柱、板上,作为装修工程施工的控制依据。

在结构室内四周墙身与柱身上投测出正1米水平线,作为内装修施工的标高控制线。

根据每层结构施工墙线(500mm)放出各内隔墙、分户墙,GZ等细部尺寸线,楼梯间管道井处先用红外线水平仪或经纬仪在进户门处休息平台导入管道井处,然后放管道井墙线。

1.2.10 精度要求和技术要求
1.测量时,做到依据准确、方法科学、计算有序、步步校核、结果可靠。

每抄测距离、点位都有校核,采用的校核方法必须与抄测的方法为两种方法。

2 测量高程(标高)时,水准仪采用前后视等视距法。

3量距精度要求在1/30000.即30m量距误差在1mm
4 测角精度要求在±6〞
1.3测量保证措施
1.3.1施工测量中应遵循先整体,后局部,高精度控制低精度的原则,即遵循主轴线—轴线—细部放线的放线原则,达到整体控制局部的目的。

1.3.2施工测量过程中,应遵循步步有校核的原则,即在轴线投测前应先校测轴线控制点准确无误后,再进行投测,投测后还应用其他方法进行检查;施工层放线时,先校核轴线是否准确,再进行细部放线,细部放线完毕后,也应复核检查,这样做到步步有校核。

1.3.3施工中应坚持步步验线的原则,测量组每次放完线后进行自检,自检合格后项目部进行核验,合格后报监理进行验线。
