测量放线标高抄测技术交底
测量放线安全技术交底记录

测量放线安全技术交底记录第一部分:前言1.本次测量放线工作是为了确保施工过程中的安全,保证测量数据的准确性和可靠性。
2.测量和放线工作将在各种环境和地形条件下进行,包括建筑工地、道路、桥梁等场所。
3.所有参与测量放线工作的人员都必须具备一定的测量知识和技能,并遵守相关安全规定。
4.本次工作的目标是确保施工现场和设备的安全,减少测量误差,提高工作效率。
第二部分:安全技术交底内容1.工作前的准备a.在开始工作前,必须先检查测量设备的工作状态,如电池电量、仪器的磁力等是否正常。
b.并将仪器与控制模块连接并校准,确保数据的准确性。
c.检查测量现场的安全措施,如障碍物移除、道路封闭等。
d.确保测量人员穿戴符合要求的个人防护装备,如安全帽、手套、防护鞋等。
2.安全操作规程a.所有测量人员必须熟悉并遵守现场的安全规程和操作手册。
b.在进行测量工作前,必须对设备进行认真的检查和测试,确保设备的正常运行。
c.在测量过程中,应保持仪器和测量点的稳定,避免不必要的震动和影响。
d.必须遵守操作规程,按照指示进行测量和放线工作,严禁随意操作和改变测量参数。
e.对于不安全或疑似有潜在危险的情况,应立即停止工作,并向相关负责人报告。
3.常见危险和预防措施a.高处作业:在进行高处测量和放线时,必须戴上安全帽、安全绳,严禁擅自爬上危险的高处。
b.防护措施:在进行测量工作时,应携带个人防护装备,如手套、安全帽、耳塞等,以防止受到伤害。
c.电气安全:在进行测量工作时,应遵守电气安全规定,如正确使用绝缘夹具、避免触电等。
d.封闭道路:在需要封闭道路进行测量时,必须按照规定进行施工申请,并设置警示标志,确保施工安全。
4.紧急情况处理a.对于发生意外或突发情况时,测量人员必须保持冷静,判断危险性,并立即采取相应措施。
b.在发生火灾、爆炸等紧急情况时,必须立即报警并按照应急预案进行处置。
c.在发生测量仪器故障时,必须立即向负责人报告,并在保证安全的前提下进行维修或更换。
01测量放线施工技术交底

测量放线技术交底1、作业条件:(1)楼内二次结构已基本施工完毕。
(2)总包单位在首层给出1米线,我部以此为依据放出每层的一米线及面墙的水平控制线。
2、施工准备:(1)测量设备:经纬仪、水平仪、激光铅锤仪、数码相机。
(2)测量工具:尺、钢卷尺、平水尺、墨斗、尼龙线、红油漆、铅笔、扫把、水桶、锤、錾子等。
3、施工要求:我部在施工过程中要求严格实行施放控制线的工作程序,有效控制施工质量误差,精益求精。
测量放线采用三级控制线。
一级控制线为原结构标高控制线、平面结构控制轴线;二级控制线为装饰过程的控制线,如顶棚标高控制线、天花造型线、墙面以及顶棚龙骨位置控制线等;三级控制线为面层细部定位控制线,如窗帘盒轮廓线。
(1)开工前由测量放线人员复核各楼层平面线以及标高控制线的准确性,并与提供原始线单位办理工序交接手续。
(2)根据总包单位的水平控制线,放出每面墙的1米线和吊顶标高控制线。
(3)放出每个房间的套方线,并投射到相对应的墙面及顶面,每个墙面阴阳角有投射出的两道套方控制线。
(4)根据综合天花图放出天花造型线。
(5)户内门洞口控制线,并根据偏差进行相应的找补,或提交总包单位进行剔凿。
(6)墙面瓷砖排版线,如电气点位有偏差,放出电气点位线,偏差10cm以内的由我部机电施工人员进行调整,偏差超过10cm的电气点位报建设单位由专业机电施工单位进行调整。
(7)在放线中发现房间尺寸有较大偏差必须立即提出。
(8)遵守先整体,后局部的工程程序。
(9)测量方法采用闭合方法,消除误差。
(10)定位放线工作执行自检、互检合格后,再由有关主管部门进行验线工作。
还要应用好、管理好设计图纸和有关资料。
实测时要当场做好原始记录,测后及时保护好测量标志。
(11)施工测量人员持证上岗。
测量所用的仪器、量具应符合一级计量等级精度要求。
(12)保持测量记录原始真实、数字准确、内容完整、字迹工整。
保管妥善。
(13)测量计算要求依据准确、方法科学、计算有序、步步较核、结果可靠。
测量放线技术交底

6、自觉遵循<<建筑工程施工测量规程>>.
技术负责人:交底人:接交人:
四、质量要求
1、每次轴线控制点、线测设完成后,必须作自身闭合,其允许偏差如下:
距离(m)距离允许偏差(mm)
L≤30±3
30<L≤90±5
L>90±8
轴线对角线尺寸允许误差为边长误码差的根号2倍,轴线夹角允许偏差2D".
2、每次轴线、标高测设,必须做好原始记录。
五、注意事项
1、使用仪器工具必须注意妥善保管,注意其检定周期,一旦到期,及时通知有关部门送检,自觉做到爱护公物。
工程名称
大同煤矿集团有限责任公司大友宾馆辅楼工程
交底部位
基础垫层测量放线
共3页
第3页
交底内容:

一、施工准备
认真熟悉图纸,对建筑物基础尺寸进行核对,制作详细的测量计划
1、作业条件
1)测量工应经过专业测量培训,持证上岗。
2)已保护的轴线控制桩点和水准控制桩点,保证此间通视良好。
2、工具准备
经纬仪、水准仪、5m盒尺、50m钢卷尺、对讲机、5m塔尺、红蓝铅笔、削笔刀、钉子、木桩、细线、铁锤、铁锹、测量记录表、计算器等。
2、测量人员必Βιβλιοθήκη 持证上岗。3、投测主轴线时,采用平面往返,上下闭合复测,即在同一平面内由一方向向另一方向投测,再反过来由另一方向向这一方向复测。由上一层复测下一层的轴线,复测时人员位置对调,并认真做好复核工作。
4、标高传递时,同一平面内每一个水准点均向上传递,再闭合向上传递复测时,复测人员位置对调,确保标高准确。
2)基础垫层轴线投测:将经纬仪架设在控制桩上,经对中、整平后,将所需的轴线控制线投测到施工面上,在同一层上投测的纵横线各不得少于2条,以此作角度、距离校核,经校核无误后,方可放出施工图中标注轴线及控制线、细部线、经有关人员复核无误后,方可报项目部验线。
测量放线技术交底

技术交底记录表
编号
C2-1
工程名称交底日期年月日
施工单位分项工程名称基础
交底提要测量放线技术交底
交底容:
一、准备工作
1.1 测量放线前要认真阅读施工图纸,了解设计意图及施工要求,对图纸的设计尺寸及标高,要认真核对,检查总尺寸和分尺寸是否一致,总平面图和大样图尺寸是否一致,不符之处及时提出,进行核对修正,不得擅自处理,否则后果自负。
1.2 测量放线所使用的仪器,工具必须是经检验过的合格品,每次测量前应先检验校正,否则不得使用。
二、建筑测量放线

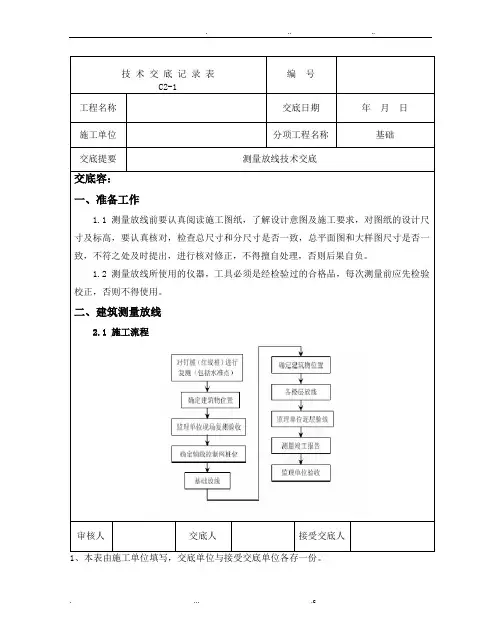

2.1 施工流程
审核人交底人接受交底人
技术交底记录工程名称:宇都·德雅林居三期项目地下车库。
测量放线标高抄测技术交底

技 术 负 责 人
交 底 人
接 受 交 底 人
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
技术交底记录
日 期:2011年7月20日 鲁JJ-005-
工程名称
临沂电信综合楼
施工单位
天元建设集团有限公司415项目
交底部位
基础、主体
工序名称
工程测量放线、标高抄测技术交底
交底内容:
每层±3
总高H≤30m±5
30m<H≤60m±10
项目(专业)
技术负责人
交底人
接受交底人
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
11、地下部分0.5m线抄测:墙体拆模后及时用水准仪把本层0.5m水平线抄测墙体上,并用墨线弹出,用红漆标注标高尺寸。小房间或不便用水准仪的地方,用φ12mm流体塑料透明水管抄测,用水准仪或水管抄平后,应换人进行复测,避免读数和计算错误,扶塔尺时,应注意尺身要立直、立稳,不能前后左右歪斜,避免出现大的误差和错误。
(3)、高程测量控制:
由建设单位提供的坐标点(三和三街与沂蒙二路交汇处中心,绝对高程为69.76m,引至施工现场后向上量0.69m作为本工程的±0.000标高控制点,作为标高控制测量依据。
四、施工测量工艺
(一)±0.000以下的轴线投测和高程传递
1、基槽开挖标高控制:本工程基底标高为-5.1m,用5m塔尺无法一次传递,需进行二次传递,引测随基槽分步开挖分层引测,采用往返测或换人测,保证精度符合测量规范。当基础开挖接近槽底标高时,为控制开挖标高,防止超挖少挖,在槽壁上每隔3米测设距槽底设计标高0.5米或1米的水平木桩或钢筋桩,桩顶面测定标高误差控制在±3mm以内,大挖机械挖至槽底-3.85处停止大面积开挖,采用小挖进行局部基坑开挖,并在每个基坑内侧壁设置水平木桩,在水平木桩上钎上钉子,标高为每承台底标高上0.5m,拉线进行控制。小挖挖至槽底预留200㎜的人工清土,其标高误差为-50mm。
测量放线技术交底

1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
1、本表由施工单位填写,交底单位与接受交底单位各保存一份。
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
测量放线技术交底

范围:工程定位、测量、施工放线。
一、准备工作:1.测量放线前要认真阅读施工图纸,了解设计意图及施工要求,对图纸的设计尺寸及标高,要认真核对,检查总尺寸和分尺寸是否一致,总平面图和大样图尺寸是否一致,不符之处及时提出,进行核对修正,不得擅自处理,否则后果自负。
2.测量放线所使用的仪器,工具必须是经检验过的合格品,每次测量前应先检验校正,否则不得使用。
二、施工测量1、施工测量说明1)基准点引入:本工程的坐标点引入以及标高引入是由甲方提供测绘单位的“引测高程成果表”.应由甲方委托专业单位进行本工程定位.2)施工依据:《工程测量规范》(GB50026—07)2、平面控制网的测设该工程占地面积较大,场地比较紧张,这对施工控制网的布设比较不利,考虑该工程的实际情况,对本工程的整体采用外控法,对主楼部分采用内控法,根据当地城市导线点,对每栋楼设置十字轴线控制网法。
3、平面控制网布设原则1) 平面控制应先从整体考虑,遵循先整体、后局部,高精度控制低精度的原则.场区整体布设建筑方格网控制,建筑物采用十字轴线控制网控制。
2)布设平面控制网根据建筑设计总平面图和施工总平面布置图.3)控制点应选在通视条件良好、安全、易保护的地方.4)桩位必须用混凝土保护,需要时用钢管进行围护,用红油漆作好标记.三、高程控制网1、高程控制网的布设原则1)为保证建筑物竖向施工的精度要求,在场区内建立高程控制网,以此作为保证施工竖向精度控制的首要条件。
2)根据场区内甲方提供的水准点布设场区高程控制网。
3)根据土方开挖工作分段进行的特点,高程控制网分段测设,但为了保证基坑底标高精度一致,要及时进行联测。
4)考虑到施测方便,高程控制网,拟布设在基坑外埋设的水准高程点上的位置。
为了便于施测及校核,沿每栋楼基坑的每边布设1~2个控制点.在控制点的设置位置,标明水准控制点的编号,并在旁侧用油漆注明相对标高。
2、水准点的埋设及观测技术要求1)水准点的埋设水准点选在土质坚硬,便于长期保存和使用方便的地方.本工程设置在现场四周围墙上。
技术交底-测量放线

1)依据图纸分格及总包给出的1m标高(±1.000m)基准(此为结构1m线,为建筑线0.95m),采用水准仪在主体结构上测量出幕墙竖龙骨定位线、分格及转角基准线;
2)从各层分格线上画出预埋件十字中心线,以便打凿后置埋件埋孔;
3)测量放线竖龙骨定位线间距最大不超过1.2m;
4)放线过程中墨线不宜过粗,影响放线精度;
技 术 交 底目
交底时间
年月日
交底提要:外墙测量放线交底的机具准备、作业条件、施工工艺以及现场维护和安全。
交底内容:
1、机具准备
水准仪、30m卷尺、5m刚卷尺、电焊机、电钻、30kg重锤、墨斗、铅笔;
2、作业条件
施工测量放线必须在风力不大于四级的情况下进行,放线后定时复核;
4、施工现场维护
放线成果要进行维护,防止因其他因素毁坏放线成果。
5、施工现场安全
作业高度超过1.8m必须系好安全带,扣好安全钩,戴好安全帽,注意上空坠物。
技术负责人
交底人
接受交底人
本表由施工单位填写,交底单位与接受交底单位、建设单位、施工单位、城建档案馆各存一份。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
基础、主体
工序名称
工程测量放线、标高抄测技术交底
交底内容:
制采用内控法。根据各楼层平面图及施工流水段化分情况,选定内控点布设。具体测设过程如下:
(1)、在首层楼板砼浇筑完成后,在首层底板混凝土楼面上通过基坑外围的轴线控制桩,用经纬仪投测控制轴线。
(2)、然后对各轴线组成的方格网进行角度距离测量,精度合格后放出细部柱轴线、柱、墙边线、墙边1m控制线、门窗洞口线等。
9、地下室楼层放线:基础底板浇筑完后,在上人不留痕迹时,用经纬仪向底板上投测轴线控制线,闭合校测精度合格后,用经纬仪、钢尺根据基础平面图放出墙体边线、墙边1m控制线、门窗洞口线等,放完后经自检互检合格后,由验线员验线,验线合格后方可开始下道工序。
10、地下室墙体标高控制:为防止墙砼偏高或偏低,墙体绑扎完毕后,利用统一的50cm水平点,用5米小钢尺上返至上一层的50cm水平线,标注在相应位置的钢筋上,并用水准仪进行复合校测后,根据图纸计算出每一道墙体砼高度,标识在模板上,以便打砼时准确控制墙体高度。
上表面标高为准,顶面标高抄测误差控制在±3mm以内。
4、基础砖模墙放线:垫层砼浇筑后,上人不留痕迹时,用经纬仪向垫层上投测轴线控制线,并用经纬仪在垫层上做闭合校测,精度合格后,根据基础图放出外墙砖模砌墙位置线,放线时考虑外墙防水找平层、防水层、防水保护层,共计30㎜预留量,即外墙外边线向外量30㎜为砌砖模的内边线。
5、基础底板防水保护层的标高控制:根据基槽的水平控制桩和图纸设计标高,用水准仪准确的在间距2×2 m的灰饼上抄出保护层顶标高-4.950m和-3.950m。以灰饼顶面水平面为准,且顶面标高误差控制在±3mm以内。
6、基础底板放线:防水保护层做完后,在上人不留痕迹时,用经纬仪向保护层上投测轴线控制线,并做闭合校测,精度合格后,根据控制线和基础图,用钢尺测出细部轴线,并用墨斗弹出墙边线、轴线、门窗洞口线、柱身节点线、楼梯生根线等基础施工所需各种线。用钢尺量距时,前后尺手动作配合要齐,拉力采用标准拉力50N,对点、读数、划点及时准确。弹线时墨量适中粗细适中,墨线宽度应小于2mm,弹线长度不超过4米弹线误差不超过2mm。对复杂的地方用红漆标识,如柱身节点、轴线标号等,便于施工人员一目了然,放完后,经自检互检合格后,提请监理单位验线,并办理交接检手续进行下道工序施工。
三、施工依据:
(1)、临沂电信综合楼工程设计图纸。
(2)、数据来源:根据规划单位所提供的大地测量坐标点为依据A点(X:86803.687;Y:85739.206)B点(X:86803.687;Y:85796.806),利用经纬仪和50m钢尺测量出各主控轴线(如图所示),最后闭合,轴线控制桩采用80×50×600的木桩砸入土中,外露50mm,端部钉2㎜钢钉作为控制点,用200×200的混凝土墩护柱。
3、高程传递:
(1)、当施工至±0.000时,为保证地上部分的标高及楼层净高,需在首层用水准仪设置4个±0.000水准点,位置见附图。该4个水准点作为该工程封顶的常用固定基准点,并选在上下贯通的边柱等处。(2)、传递时用钢尺根据统一的±0.000水准点向上直接量取,严禁利用相邻下层标高引测,避免误差积累,后将水准仪安置在施工层上,校测由下面传递上来的各条水平线,校测误差控制在2mm以内,在各层抄平时,应后视两条水平线,以做校核,并采用一次精度定平法,以提高观测精度和速度。
(3)、在±0.000以上各楼层施工过程中,要预先在内控点上方相应位置预留一个150×150mm的孔洞,采用吊线坠法进行内控点的竖向传递。平时用木板封盖,投测时揭开。
(4)、首层各内控点1㎡范围内严禁堆放各种材料,投测孔严禁堵塞,对此挂明示牌,以保证测量工作的顺利进行,因楼高太高,应在首层及六层设基准线,以此向上传递,直至结构封顶。
五、二次结构及装修放线
1、为保证装修放线精度与结构一致,在室内装修放线时,应同样以结构施工时的控制线为准,以保证结构与装修施工协调统一,根据室内墙体控制线,对照建筑施工图,弹出后砌墙、门窗
洞口的检查口等位置线,标高尺寸标注在墙体上,并在墙、柱立面、梁或顶板底面、地面上弹出砌墙位置线、控制线,以保证房间开间尺寸和阴阳角方正。
2、基础垫层放线:人工清槽后,用经纬仪向基槽内投测轴线控制线,闭合精度合格后,根据投测下来的轴线控制线和基础平面图放出垫层边线,并钉桩挂线。
3、垫层标高控制:在基槽中央位置安置水准仪,采用一次精密定平法,根据图纸设计标高,准确的抄测出垫层上平标高,标高控制用钢筋头,钢筋头布置间距为2×2 m,每个承台内最少4根,以钢筋上双面胶
项 目(专业)
技 术 负 责 人
交 底 人
接 受 交 底 人
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
技术交底记录
日 期:2011年7月20日 鲁JJ-005-
工程名称
临沂电信综合楼
施工单位
天元建设集团有限公司415项目
交底部位
基础、主体
工序名称
工程测量放线、标高抄测技术交底
交底内容:
12、地下室楼层墙体筋控制:在顶板模支模后进行二次模板放线与二次结构放线,用经纬仪在模板上投测轴线控制线,根据轴线控制线测出每一道墙的50cm控制线,并用墨线弹出红漆标识。钢筋工根据墙1m控制线调整立墙筋,保证墙体钢筋出顶板后位置正确。水电工种根据二次结构线把水电预留洞及灯位准确定位。
(二)±0.000以上的轴线控制和高程传递
每层±3
总高H≤30m±5
30m<H≤60m±10
项目(专业)
技术负责人
交底人
接受交底人
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
技术交底记录
日 期:2011年7月20日 鲁JJ-005-
工程名称
临沂电信综合楼
施工单位
天元建设集团有限公司415项目
交底部位
基础、主体
工序名称
工程测量放线、标高抄测技术交底
交底摘要:一、工程概况;二、施工准备;三、施工依据;四、施工测量工艺;五、二次结构及装修放线;六、质量标准
交底内容:
一、工程概况:
7、基础墙体钢筋生根定位放线:当基础底板上网钢筋绑扎完毕后,用1kg的线坠将墙体位置准确的垂吊在钢筋表面上,用红漆标注,以保证墙体、暗柱钢筋生根正确。
8、基础底板标高控制:底板钢筋绑扎完后,用水准仪在墙体、柱钢筋上抄测出底板建筑0.5m控制点,控制点与双面胶顶面平齐,以刚好外露红蓝铅笔线为宜。抄测点应选在房间四大角柱筋处,且每一房间不少于四个点,点位抄测误差控制在±3mm以内。
2、轴线控制线的投测及放样
(1)、投点引测:采用5kg特制的线坠悬吊,以事先确定的控制线为准,直接向各施工层悬吊引测轴线。投测要求:
吊线用没有扭曲的细钢丝蝇,
悬吊时要上端固定牢固,线蝇中间没有障碍,尤其是没有侧向抗力,
首层线蝇下端(线坠尖)的投测人,视线要垂直结构面,多次投测取平均值;中间层线蝇下端的投测人要稳住线坠,用小钢尺量取控制轴线到线蝇的垂直距离告诉放线层上端人员。放线层上端根据下端量取控制轴线到线蝇的垂直距离,从线蝇量取同样的垂直距离则为控制线。
投测时要防风吹和震动,尤其是侧向风吹。
在楼层投测时应全部放通线,有特殊情况时逐层引测中要用更大的线坠每隔3层,但应由下直接到上放一次通线,以作校核。
(2)、轴线放样:利用DT202C经纬仪和50m钢尺对待测楼层的接收点所组成的方格网进行角度、距离测量。满足精度要求后即做为该楼层的平面控制网,以此进行各轴线的细部放线工作,以此法层层向上投测,做为各楼层放线的控制依据。
(3)、高程测量控制:
由建设单位提供的坐标点(三和三街与沂蒙二路交汇处中心,绝对高程为69.76m,引至施工现场后向上量0.69m作为本工程的±0.000标高控制点,作为标高控制测量依据。
四、施工测量工艺
(一)±0.000以下的轴线投测和高程传递
1、基槽开挖标高控制:本工程基底标高为-5.1m,用5m塔尺无法一次传递,需进行二次传递,引测随基槽分步开挖分层引测,采用往返测或换人测,保证精度符合测量规范。当基础开挖接近槽底标高时,为控制开挖标高,防止超挖少挖,在槽壁上每隔3米测设距槽底设计标高0.5米或1米的水平木桩或钢筋桩,桩顶面测定标高误差控制在±3mm以内,大挖机械挖至槽底-3.85处停止大面积开挖,采用小挖进行局部基坑开挖,并在每个基坑内侧壁设置水平木桩,在水平木桩上钎上钉子,标高为每承台底标高上0.5m,拉线进行控制。小挖挖至槽底预留200㎜的人工清土,其标高误差为-50mm。
项目(专业)
技术负责人
交底人
接受交底人
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
技术交底记录
日 期:2011年7月20日 鲁JJ-005-
工程名称
临沂电信综合楼
施工单位
天元建设集团有限公司415项目
交底部位
基础、主体
工序名称
工程测量放线、标高抄测技术交底
交底内容:
2、为避免上下层出错台现象,应充分利用结构留洞,用线坠做下贯通,用线坠引测时,不能逐层投吊、顺杆爬,避免误差积累,必须放通线或3-4层垂一次通线,放完后,根据图纸逐间查看核对尺寸,保证其正确性,后由验线员验线。
1、首层楼面轴线投测:为保证足够的测量精度,满足结构安装的精度要求,±0.000以上楼层平面控
项目(专业)
技术负责人
交底人
接受交底人
注:本记录一式两份,一份交底单位存,一份接受交底单位存。
技术交底记录
日 期:2011年7月20日 鲁JJ工单位
天元建设集团有限公司415项目
二、施工准备:
工具准备:配备DT202C经纬仪一台、DS3-Z水准仪两台、5m塔尺一把、50m钢卷尺两把、5kg线坠2个、10kg线坠2个,墨斗、工程线一套,测量器具必须经检定合格后方可使用。
