金属油罐制作安装工程定额说明

合集下载

金属油罐制作安装说明计算规则【2014江苏省安装工程计价定额】

金属油罐制作安装说明计算规则【2014江苏省安装工程计价定额】

第四章金属油罐制作安装说明一、本章适用于拱顶罐、内浮顶罐、浮顶灌的制作安装及油罐附件、油罐水压试验和油罐胎具制作、安装、拆除等工程:1.本章包括碳钢和不锈钢两类金属油罐。

2.碳钢拱顶罐分为搭接式拱顶罐与对接式拱顶罐。

3.碳钢浮顶罐分为单盘浮顶罐与双盘浮顶罐。

4.本章定额的不锈钢油罐为小容量的对接式拱顶罐。

二、本章定额均按地上油罐编制,不适用于半地下储罐或洞内储罐。

三、本章定额内包括了试压临时水管线的安装、拆除及材料摊销量。

四、本章定额中不包括以下工作内容;1.油罐的除锈、刷油、防腐、保温及衬里工程。

2.防雷接地。

3.无损探伤。

4.钢板卷材的开卷平直。

5.基础工程。

6.油罐的平台、梯子、栏杆、扶手的制作安装。

7.机加工件、锻件的外委加工费用。

五、油罐制作安装定额是按一个工地同时建造同系列两座以上(含两座)油罐考虑的,若只建造一座,人工、机械乘以系数1.25。

六、整体充水试压是按同容量的两座以上(含两座)油罐连续交替试压考虑的;若一座油罐单独试压,人工、水、机械均乘以系数1.4。

读万卷书行万里路读万卷书行万里路531七、内浮顶油罐与拱顶油罐的水压试验同列为一个定额项目,但内浮顶油罐水压试验中的人工和机械应乘以系数1.2。

八、油罐附件均按成品合格件供货考虑;若附件到货不带孔颈或加强板,在计算主材费时应列入孔颈和加强板的费用。

九、油罐附件如为自制者,仍按外购件价格计算。

十、油罐施工方法的选定在本册定额编制说明内列表注明;若采用不同的施工方法,定额不得调整。

十一、油罐的胎具未包括在罐本体制作定额内,是按摊销分别列有项目的。

胎具均能重复使用,因此每套胎具的制作定额按一个工地同一时期安装同结构、同容量的台数一次摊入,并规定胎具的周转次数,即同一工地建造的同结构、同容量的台数如在周转使用次数范围以内,按配置一套计算,批量超过周转使用次数范围时,可增加计算一套。

胎具的周转使用次数详见附录三。

十二、不锈钢储罐的配件安装均执行本册碳钢油罐配件安装相应定额乘以系数1.30(不含加热器制作安装)。

金属结构(清单计价法)

金属结构(清单计价法)
8. 吊耳的数量以审批后的施工方案为依据 , 按荷载能力以 " 个 " 为计量单位。 9. 吊耳的构造形式与选用的材料 , 是根据其荷载要求综合取定的 , 若实际吊耳选用与 定额取定不同时 , 不得调整。 10. 封头压制胎具按胎具直径以 " 每个封头 " 为计量单位。铸造胎具适用于整体封头压 制 , 焊接胎具适用于分片封头压制。 11. 简体卷弧胎具按每台制作设备扣除外部附件的金属重量 , 以 "t" 为计量单位。 12. 浮头式热交换器试压胎具 , 根据热交换器设备直径以 " 台 " 为计量单位。 13. 设备分段组装胎具及设备分片组装胎具均按设备金属重量范围以“台”为计量单位。 14. 设备组装及吊装加固 , 根据审批后的施工方案以 "t" 为计量单位。 15. 胎具及加固件的定额 , 均已综合了重复利用和材料回收率,包括: (1) 玻璃钢整体结构包括壳体、集酸极板、出人口罩、料斗、导料叶片、整流板、绝缘子 室及内件的重量 , 不包括内部件衬铝板的重量。 (2) 金属结构包括柱、支架、支撑、操作平台、梯子、栏杆以及连接各部的加强板、螺栓 等金属总重量。 22. 碳钢管式电除雾器的设备重量包括设备壳体、沉淀极、上下分布板、电晕、电极内 框架、顶盖、绝缘箱及其内部金属件的总重量 , 不包括壳体衬铅和内衬砖的重量。 23. 电除尘器的设备重量包括: (1) 壳体包括 : 外壳、支座、梯子、平台、栏杆、端板、中尾泛进出口喇叭、保温箱以及 附件和外部蒸汽加热管的总重量。 (2) 阴阳极及排灰装置包括 : 内部各种结构支梁、吊架、阴极板、阳极板、螺旋输送装置 等的总重量。 24. 设备在基础上安装需要二次灌浆时 , 执行《机械设备安装工程》相应定额。
3.“设备金属重量”包括设备本体以及随设备供货的内部固定件、设备开口件、加强板、 裙座、支座等全部金属件的重量。但不包括设备填充、内衬、塔盘和内部可拆件、外部梯子、 平台、栏杆以及采用立装法施工的内件重量。

第五册-microsoft-word-文档

第五册-microsoft-word-文档

第五册静置设备与工艺金属结构制作安装工程编制说明一、本定额主要依据的标准、规范有:1、《钢制压力容器》2、《钢制塔式容器》.3、《钢制压力容器焊接工艺评定》4、《现场设备、工艺管道焊接工程施工及验收规范》5、《石油化工钢制塔类容器现场焊接施工工艺标准》6、《钢制焊接常压设备技术条件》7、《钢制管壳式换热器》8、《浮头式换热器和冷凝器型式与基本参数》9、《U型管式换热器型式与基本参数》10、《固定管板换热器型式与基本参数》11、《钢制球形储罐》12、《球形储罐工程施工工艺标准》13、《球形储罐施工及验收规范》14、《立式圆筒形钢制焊接油罐施工及验收规范》15、《钢结构工程施工及验收规范》16、《金属焊接结构湿式气柜施工及验收规范》17、《全国统一安装工程基础定额》(2006)18、《全国统一建筑安装劳动定额》19、《全国统一安装工程预算定额》(GYD-201~211-2000)20、《海南省建筑施工机械台班费用定额》(2005)21、《海南省施工机械与仪器仪表台班费用定额》(2000)22、《安装工程预算定额海南省基价本》(2000)23、其他省市现行安装定额24、本次调研资料、测算数据二、定额子目设置第一章、静置设备制作工程子目73个(1)、金属容器制作;(2)、静止设备附件制作;第二章、静置设备安装工程子目184个(1)、整体设备安装(2)、电解槽、除雾器、除尘器安装第三章、设备压力试验与设备清洗、钝化、脱脂子目40个(1)、设备容器、反应器类设备气密试验(2)、热交换器类设备气密试验第四章、工艺金属结构制作安装子目7个(1)、设备支架制作安装(一)项目设置根据工程施工特点、现场施工条件、定额所包括的工作内容以及贯彻“主体与措施分离”、“扩大定额通用性”的原则,第五册定额项目设置有所变化:1、静置设备制作仍按设备类型、设备材质、设备构造等条件设置定额项目,适用于常压、Ⅰ、Ⅱ类容器、塔器、热交换器的制作工程。

《石油建设安装工程消耗量定额》定额解释 (2012.6.15)

《石油建设安装工程消耗量定额》定额解释 (2012.6.15)

一、《石油建设安装工程消耗量定额》定额解释(一)第一册、油气处理设备安装工程1、金属储罐罐内工艺管线安装如何执行定额?答:执行第二册相应定额,人工和机械乘以系数1.15。

2、下册第三节塔器类设备与立式容器安装1-1616~1-1622定额中,设备重量100t~600t的安装最大的起重设备只有40t的汽车式起重机,定额里也没有注明“吊装和运输机械按实计取”字样,应该如何执行定额?答:当设备重量大于80吨时,定额中未考虑主吊装机械,按实际发生计算。

3、第一册第三节轴流风机安装,与第三册轴流风扇安装、第四册4-355轴流式通风机安装如何区分?答:属通风空调工程的,执行第四册定额,排风扇安装执行第三册相应定额,其他执行第一册相应定额。

4、泵类的撬块安装如何执行定额?答:由厂家供货成品撬块的,执行泵类撬块安装定额,由施工单位自行组装撬块并运至现场安装的,另执行泵类安装定额,撬块制作另行计算。

5、高架罐安装如何执行定额?答:执行第一册卧式容器安装定额。

6、非标及标准设备的运输如何执行?答:非标设备的运输按相应定额执行。

7、在油田轻烃装置中压缩机基本上采用的是活塞式压缩机,在常规检修中经常解体维修,定额缺项,能否借用离心式压缩机(电动机驱动)解体安装定额?答:工作内容不同,不能借用。

8、格栅板若为半成品供货时执行定额*0.94,相当于是安装吗?如果说是安装占的比例是不是太大了?答:定额中格栅板是按原材料供货考虑,需在现场下料制作。

如为半成品供货时,根据安装方式,格栅板平台安装执行1-3081、1-3082子目,定额*0.94。

格栅板成品踏步需要编制补充定额。

9、加热炉内的箱门盖板、管板安装如果是成品时怎样调整?答:加热炉内的箱门盖板可执行1-2920烟道挡板安装定额。

10、罐壁补强板制安如何执行定额?答:合并到罐体制安定额中。

11、罐壁通气孔如何执行定额?答:执行罐顶接合管定额。

12、设备容器及罐开孔无DN65(罐壁10,20,30mm)定额;罐壁接合管安装无DN65定额,如何执行?答:执行DN80相应定额。

大型金属储罐定额说明

大型金属储罐定额说明

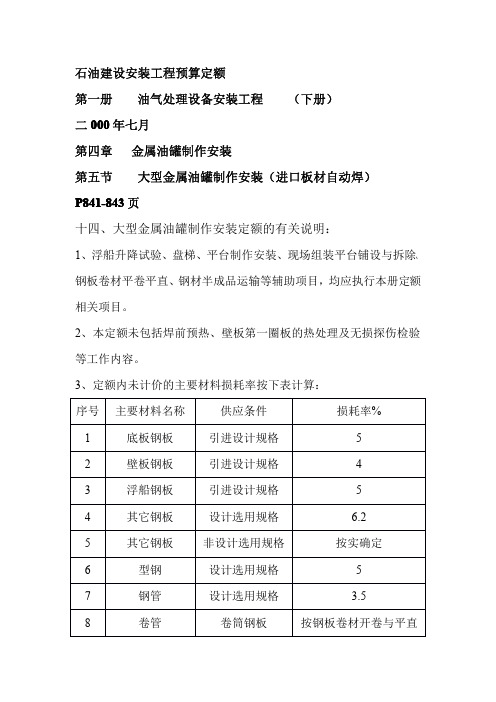

石油建设安装工程预算定额第一册油气处理设备安装工程(下册)二000年七月第四章金属油罐制作安装第五节大型金属油罐制作安装(进口板材自动焊)P841-843页十四、大型金属油罐制作安装定额的有关说明:1、浮船升降试验、盘梯、平台制作安装、现场组装平台铺设与拆除、钢板卷材平卷平直、钢材半成品运输等辅助项目,均应执行本册定额相关项目。

2、本定额未包括焊前预热、壁板第一圈板的热处理及无损探伤检验等工作内容。

3、定额内未计价的主要材料损耗率按下表计算:序号主要材料名称供应条件损耗率%1底板钢板引进设计规格52壁板钢板引进设计规格43浮船钢板引进设计规格54其它钢板设计选用规格 6.25其它钢板非设计选用规格按实确定6型钢设计选用规格57钢管设计选用规格 3.58卷管卷筒钢板按钢板卷材开卷与平直4、底板板幅调整:每块中幅板周长不足或超过上表时,执行底板板幅调整相应子目,如周长减少,人、材、机增加;如周长增加,人、材、机减少。

边缘板板幅变化不予调整。

5、壁板板幅调整:如壁板节数和张数不足或超过上表时,执行壁板板幅调整相应子目。

节数、张数增加,人、材、机增加;节数、张数减少,人、材、机减少。

6、罐体手段料制作摊销项目是按内脚手架正装的施工方法考虑的,按罐容量分别以“座”计算,定额不得调整。

7、除已列出手段料制作摊销项目以外的胎具、工卡具手段料已按摊销量分别计入底板、壁板、浮船预制安装定额中,不得另计。

8、本定额是按一个工地同时建造二座以及二座以上油罐考虑的,如序号罐容量(m 3)每块中幅板(m )长宽周长150000×搭接 6.5 1.616.2250000×搭接12 2.428.83100000×搭接11.52.528序号罐容量(m 3)每块板长×宽(m )每座罐节数平均每节张数1500009.5×2.45820210000011.45×2.45922果一个工地只建造一个油罐时,底、壁板、浮船预制安装项目的人工、机械均应乘以系数1.25。

石油建设安装工程预算定额说明及工程量计算规则

石油建设安装工程预算定额说明及工程量计算规则

石油建设安装工程预算定额2013版说明及工程量计算规则目录目录目录制作说明中油计[2013]523号发布文号施行日期2014年1月1日子目信息共九册17本指标版本2013年12月第一版;意见反馈本地定额暂未收录在线链接中油计字[2005]519号:石油建设安装工程费用定额建标[2013]44号:关于印发《建筑安装工程费用项目组成》的通知中油计[2012]534号:中国石油天然气集团公司建设项目其他费用和相关费用规定取费模板:本站收录制作的Excel版施工取费模板文件册章制作说明文件通知总说明一 1 设备安装工程1 1。

1 机械设备安装2 1。

2 静置设备制作及安装3 1。

3 工业炉(加热炉)安装4 1.4 工业炉窑砌筑5 1。

5 燃气轮机安装二 2 金属罐、气柜及金属结构安装工程1 2。

1 金属储罐制作安装2 2.2 金属球罐组对安装3 2。

3 低温LNG储罐制作安装4 2。

4 气柜制作安装5 2。

5 烟囱、烟道、火炬及排气筒制作安装6 2.6 金属结构制作安装7 2。

7 综合辅助项目三 3 工艺管道安装工程1 3。

1 油气处理、石油化工工艺管道安装3.1。

1 管道安装3.1。

2 管件安装3.1。

3 阀门安装3.1。

4 法兰安装3。

1。

5 钢板卷管制作和管件制作3。

1.6 管道试压、吹扫及清洗3.1。

7 管道无损检测、热处理3。

1。

8 管道其他项目2 3.2 低温管道安装3。

2.1 低温管道安装3。

2。

2 低温管件连接3.2。

3 低温阀门安装3.2.4 低温法兰安装3。

2.5 低温管道支架安装、管内局部充氩保护四 4 电气设备安装工程1 4。

1 变压器2 4。

2 配电设备3 4.3 母线绝缘子安装4 4。

4 电缆5 4。

5 控制设备及低压电气设备安装6 4。

6 电机7 4.7 起重设备电气安装8 4.8 配管、配线9 4。

9 照明器具10 4.10 防雷接地装置11 4.11 35kV以下送电线路4。

金属立式储罐制作安装工程劳动定额

金属立式储罐制作安装工程劳动定额一、概述金属立式储罐是工业生产中常见的一种储存设备,用于存储液体、气体或固体物料。

其制作安装工程涉及多个工序和环节,需要科学合理地确定劳动定额,以保证工程质量和工人的劳动权益。

本文将从金属立式储罐制作和安装工程的主要工序、工艺要求、劳动强度等方面,对劳动定额进行深入分析和论述。

二、金属立式储罐制作工程劳动定额1. 材料准备和切割工序1.1 搬运和堆放钢板:每吨需耗时0.3小时,每块需耗时0.05小时。

1.2 钢板切割:每平方米需耗时0.2小时。

2. 焊接工序2.1 对接焊缝焊接:每米需耗时0.3小时。

2.2 环缝焊接:每米需耗时0.4小时。

3. 钢板成型工序3.1 弯板成型:每块需耗时0.6小时。

3.2 卷板成型:每块需耗时0.5小时。

4. 配件制作和安装工序4.1 法兰加工:每个需耗时0.2小时。

4.2 法兰安装:每个需耗时0.15小时。

5. 非破坏检测工序5.1 渗透检测:每平方米需耗时0.4小时。

5.2 超声波检测:每平方米需耗时0.6小时。

6. 表面处理和喷漆工序6.1 喷砂处理:每平方米需耗时0.5小时。

6.2 喷漆:每平方米需耗时0.4小时。

7. 整体装配和调试工序7.1 整体装配:每罐需耗时2小时。

7.2 真空检测:每次需耗时1小时。

以上为金属立式储罐制作工程的主要工序及相应的劳动定额标准。

在实际应用中,还需要考虑工人实际操作水平和工程复杂程度等因素,对劳动定额进行适当修正。

三、金属立式储罐安装工程劳动定额1. 基础工程1.1 打地基:每立方米需耗时2小时。

1.2 浇筑混凝土基础:每平方米需耗时1小时。

2. 立柱安装工程2.1 立柱运输和安装:每根需耗时1小时。

2.2 立柱连接工程:每根需耗时0.5小时。

3. 罐体安装工程3.1 罐体整体安装:每罐需耗时4小时。

3.2 罐体连接和密封:每罐需耗时1小时。

4. 辅助设备安装工程4.1 泵、管道安装:每套需耗时2小时。

金属油罐基础知识及概预算

目录一、基本概念 (2)二、立式金属油罐罐体组成 (3)三、施工方法 (4)四、工程量计算及预算(工程量清单) (6)五、概算定额 (8)六、概算分解及概预算对比分析 (10)金属油罐制安定额上分为一般金属油罐(拱顶罐、内浮顶罐、浮顶罐)和大型金属油罐,本次只介绍一般金属油罐(立式)制作安装相关的知识。

一、基本概念金属油罐按构造可分为拱顶油罐,浮顶油罐和内浮顶油罐。

1.拱顶油罐拱顶油罐的罐顶是一曲率半径为油罐内径1~1.2倍的球面体,拱顶本身既是维护结构,同时又是承重结构。

对于承重大于15m的拱顶,为了增强顶板的刚度,需要在顶板的内侧的环向和径向附以扁钢加强筋。

拱顶油罐的拱顶与罐壁之间用包边角钢连接。

拱顶油罐的罐壁由等厚或不等厚的钢板焊接而成,其焊接形式分为两种:一种为搭接式又称套筒式;一种为对接式又称直线式。

拱顶油罐常用容积为100~10000立方米,最大可达20000立方米。

2.浮顶油罐浮顶油罐就是罐顶漂浮在罐内的液面上,随着罐内液面的变化而升降。

浮顶罐分为单盘浮顶和双盘浮顶两种形式。

单盘浮顶是在浮盘边缘制成环形空腔的仓室,俗称船舱。

双盘浮顶又称双甲板型,即浮顶由上下两层钢板覆盖而成,两层钢板之间由径向和环向的隔板分隔成若干个互不渗透的舱室。

浮顶罐的浮船与罐壁之间须设置有效的密封装置。

浮顶油罐罐壁必须采用对接方式焊接,同时要求罐内壁具有一定的平整度。

双盘浮顶油罐常用容积为5000~30000立方米,单盘浮顶的可做到50000立方米。

3.内浮顶油罐内浮顶油罐兼具了拱顶油罐和浮顶油罐的双重优点,其结构形式就是在拱顶油罐的内部增设了一个漂浮于液面的内浮顶。

内浮顶罐罐壁必须采用对接方式焊接。

内浮顶油罐常用容积为500~10000立方米。

4.油罐附件人孔、透光孔、量油孔、呼吸阀、通气孔、阻火器、排污孔、清扫孔、空气泡沫产生器、放水管、接合管(包括罐顶和罐壁)、填料密封装置制作安装、加热器制作安装等。

✓人孔:用于人进出油罐,专为操作人员进出油罐检查、清洗和修理之用,出厂时不带加强板。

安装定额章节说明及工程量计算规则 第五册静置设备与工艺金属结构制作安装工程

目录第五册静置设备与工艺金属结构制作安装工程 (1)第一章:金属油罐制作安装 (1)第二章:球型罐组对安装 (4)第三章:工艺金属结构制作安装 (5)第四章:综合辅助项目 (7)第五册静置设备与工艺金属结构制作安装工程册说明一、《深圳市安装工程消耗量标准》第五册《静置设备与工艺金属结构制作安装工程》(以下简称本册)适用于新建、扩建项目的安装工程。

本册共四章,即?金属油罐制作安装,?球形罐组对安装,?工艺金属结构制作安装,?综合辅助项目。

二、本册消耗量标准是以国家和有关部门发布的现行施工及验收技术规范、技术操作规程、质量评定标准和安全操作规程为依据编制的,主要依据的标准、规范有:1.《现场设备、工艺管道焊接工程施工及验收规范》GB50236-98;2.《石油化工钢制塔类容器现场焊接工艺标准》SH3542-92;3.《钢制焊接常压设备技术条件》JB2885-82;4.《钢制球形储罐》GB12337-90;5.《球形储罐工程施工工艺标准》SHJ512-90;6.《球形储罐施工及验收规范》GB50094-98;7.《立式圆筒形钢制焊接油罐施工及验收规范》GBJ128-90;8.《钢结构工程施工及验收规范》GB50205-95;9.《深圳市施工机械台班》(2003)。

三、相关子目的执行规定:1.桁架、框架、管廊等构件在基础上安装,需要二次灌浆时,执行第一册《机械设备安装工程》相应子目。

2.脚手架搭拆费、刷油、防腐蚀、绝热工程执行第十一册《刷油、防腐蚀、绝热工程及配套工程》相应子目。

第一章:金属油罐制作安装说明一、本章适用于拱顶罐、内浮顶罐、浮顶罐的制作安装及油罐附件、油罐水压试验和油罐胎具制作、安装、拆除等工程。

本章包括碳钢和不锈钢两类金属油罐。

1.2.碳钢拱顶罐分为搭接式拱顶罐与对接式拱顶罐。

3.碳钢浮顶罐分为单盘浮顶罐与双盘浮顶罐。

4.本章子目的不锈钢油罐为小容量的对接式拱顶罐。

二、本章油罐子目均按地上油罐编制,不适用于半地下储罐或洞内储罐。

金属油罐制作安装解析

金属油罐制作安装一、立式金属储油罐概况金属油罐是采用钢板材料焊成的容器。

普通金属油罐采用的板材是一种代号叫A3F的平炉沸腾钢;寒冷地区采用的是A3平炉镇静钢;对于超过10000m3的大容积油罐采用的是高强度的低合金钢。

1、金属油罐分类:按材质分:金属油罐、非金属油罐按位置分:地上油罐、地下油罐、半地下油罐、海上油罐、海底油罐按介质分:原油罐、成品油罐、消防水罐按用途分:生产油罐、存储油罐按形式分:立式、卧式(100m3以内小型油罐)按结构分:固定顶油罐、浮顶油罐、无力矩油罐按容积分:大型油罐、小型油罐2、制作金属油罐材料:常用的国产钢材有:20#、20R、16Mn、16MnR、以及Q235系列3、常见的金属油罐形状:常见的金属油罐形状,一般是立式圆柱形、卧式圆柱形、球形等几种。

立式圆柱形油罐根据顶的结构又可分为桁架顶罐、无力矩顶罐、梁柱式顶罐、拱顶式罐、套顶罐和浮顶罐等,其中最常用的是拱顶罐和浮顶罐。

拱顶罐结构比较简单,常用来储存原料油、成品油和轻烃产品。

浮顶罐又分内浮顶罐和外浮顶罐两种,罐内有钢浮顶浮在油面上,随着油面升降。

浮顶不仅降低了油品的消耗,而且减少了发生火灾的危险性和对大气的污染。

尤其是内浮顶罐,蒸发损耗较小,可以减少空气对油品的氧化,保证储存油品的质量,对消防比较有利。

目前内浮顶罐在国内外被广泛用于储存易挥发的轻质油品,是一种被推广应用的储油罐。

3.1拱顶罐拱顶罐是指罐顶为球冠状,曲率半径为油罐内径的0.8-1.2倍,罐体为圆柱形的一种容器,罐顶与罐壁连接方式多采用角钢连接(包边角钢),容积为5000—10000m3,当罐顶直径大于16.5米以上时,罐顶要加筋板。

3.2浮顶油罐(单浮盘、双浮盘)储罐的浮顶与油面直接接触,随着油品收发而上下浮动,在浮顶与罐内壁之间的环形空间有随着浮顶上下的密封装置。

3.3内浮顶油罐(单盘式、双盘式、浮子式)储罐的顶部为拱顶和浮顶的结合,外部是拱顶,内部是浮顶。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第四章金属油罐制作安装
说明
一、本章适用于拱顶罐、内浮顶罐、浮顶灌的制作安装及油罐附件、油罐水压试验和油罐胎具制作、安装、拆除等工程:
1.本章包括碳钢和不锈钢两类金属油罐。

2.碳钢拱顶罐分为搭接式拱顶罐与对接式拱顶罐。

3.碳钢浮顶罐分为单盘浮顶罐与双盘浮顶罐。

4.本章定额的不锈钢油罐为小容量的对接式拱顶罐。

二、本章定额均按地上油罐编制,不适用于半地下储罐或洞内储罐。

三、本章定额内包括了试压临时水管线的安装、拆除及材料摊销量。

四、本章定额中不包括以下工作内容:
1.油罐的除锈、刷油、防腐、保温及衬里工程。

2.防雷接地。

3.无损探伤。

4.钢板卷材的开卷平直。

5.基础工程。

6.油罐的平台、梯子、栏杆、扶手的制作安装.
7.机加工件、锻件的外委加工费用。

五、油罐制作安装定额是按一个工地同时建造同系列两座以上(含两座)油罐考虑的,若只建造一座,人工、机械乘以系数1.25。

六、整体充水试压是按同容量的两座以上(含两座)油罐连续交替试压考虑的;若一座油罐单独试压,人工、水、机械均乘以系数1.4。

七、内浮顶油罐与拱顶油罐的水压试验同列为一个定额项目,但内浮顶油罐水压试验中的人工和机械应乘以系数1.2。

八、油罐附件均按成品合格件供货考虑;若附件到货不带孔颈或加强板,在计算主材费时应列入孔颈和加强板的费用。

九、油罐附件如为自制者,仍按外购件价格计算。

十、油罐施工方法的选定在本册定额编制说明内列表注明;若釆用不同的施工方法,定额不得调整。

十一、油罐的胎具未包括在罐本体制作定额内,是按摊销分别列有项目的。

胎具均能重复使用,因此每套胎具的制作定额按一个工地同一时期安装同结构、同容量的台数一次摊入,并规定胎具的周转次数,即同一工地建造的同结构、同容量的台数如在周转使用次数范围以内,按配置一套计算,批量超过周转使用次数范围时,可增加计算一套。

胎具的周转使用次数详见附录三。

十二、不锈钢储罐的配件安装均执行本册碳钢油罐配件安装相应定额乘以系数1.30 (不含加热器制作安装)。

十三、不锈钢储罐的胎具、加热器和压力试验执行碳钢油罐的相应项目,无损检验执行本册定额第八章相应项目。

工程量计算规则
一、罐本体制作安装定额不包括配件、加热器、胎具、临时加固件和压力试验等工作内容,应区别不同种类、容量和构造形式,按设计排版图(如无设
计排版图时,可按经过批准的制作下料配板图)所示几何尺寸计算金属重量,以"t"为计量单位。

二、金属油罐木体的金属重量包括罐底板、罐壁板、罐顶板、角钢圈、支持圈以及罐体上的搭接、垫板、加强板等的金属重量。

三、金属油罐底板、罐壁板、罐顶板均按几何面积展开计算,不扣除罐体上的孔洞所占面积。

四、油罐上的梯子、平台、栏杆,应执行"工艺金属结构制作安装"定额。

五、金属油罐定额不包括型钢圈煨制和擗八字,其工程量应按"工艺金属结构制作安装"定额另行计算。

六、不锈钢储罐罐本体制作安装工程量计算规则与碳钢油罐的计算规则一致。

七、碳钢油罐的各种配件,应区别不同利1类和不同规格,以"个"、"套"、"台"、"t"为计量单位。

不锈钢储罐配件安装按定额规定执行。

八、排管式加热器按排管不同长度以"个"为计量单位。

九、盘管式加热器按长度以"ni"为计量单位。

十、加热器连接管主管长度以"个"为计量单位。

十一、加热器制作按不同构造以"个"为计量单位。

十二、油罐水压试验,应区别不同规格以"座"为计量单位。

定额包括临时管线的敷设和拆除,并考虑了材料回收利用和批量施工等因素,不得调整。

十三、胎具应区别油罐不同构造、施工方法和规格,以"座"、"套"为计量单位。

十四、油罐组装的临时加固件,按油罐容积以"座"为计量单位。

十五、油罐胎具的摊销次数和临时加固件材料摊销量,是根据施工实际综合测算,并考虑了材料的回收利用取定的,不得调整。
