道路工程工程量计算规则

道路工程工程量计算规则

道路工程工程量计算规则文件编码(008-TTIG-UTITD-GKBTT-PUUTI-WYTUI-8256)工程量计算规则路基处理土工布的铺设面积为锚固沟外边源所包围的面积,包括锚固沟的底面积和侧面积。

道路基层1.道路路床(槽)碾压算宽度计,设计有规定按设计规定计算。

设计无规定时,为了利于路基压实,需按设计车道宽度另计两侧加宽值,加宽值按每侧加宽25㎝计。

2.道路基层宽度按设计基层顶面与底面的平均宽度计算。

3.石灰土、多合土养生的面积按设计基层顶层的面积计算。

4.道路基层计算不扣除㎡以内各种井位所占的面积。

5.室内停车坪、球场、地坪等以图示尺寸计算。

6.道路工程的侧缘(平)石、树池等项目以延米计算,包括各转弯处的弧形长度。

道路面层1.道路工程沥青混凝土、水泥混凝土及其他类型路面工程量以设计长乘以设计宽度加上圆弧等加宽部分的实铺面积计算,不扣除㎡以内各类井所占面积。

2.伸缩缝按设计伸缩缝长度×伸缩缝深度以面积计算,锯缝机锯缝按长度以米计算。

3.道路面层按设计图所示面积(带平石的面层应扣除平石面积)以平方米计算。

人行道及其他人行道块料铺设面积计算按实铺面积计算。

交通管理设施1.标牌、标杆、门架及零星构件制作(1)标牌制作按不同板形以平方米计算;(2)标杆制作按不同杆式类型以吨计算;(3)门架制作综合各种类型以吨计算;(4)图案、文字按最大外围面积计算;(5)双柱杆以吨计算。

2.标牌、标杆、门架安装(1)交通标志杆安装,其中单柱式杆、单悬臂杆(L杆)按不同杆高以套数计算,其它均按不同杆型以套数计量,包括标牌的紧固件;(2)门架安装按不同跨度以座计算;(3)圆形、三角形、矩形标志板安装,按不同板面面积以块数计算;(4)诱导器安装以只计算;(5)反光防护柱安装以根数计算。

3.路面标线(1)标线损耗已计入子目中,工程量按漆划实漆面积以平方米计算;(2)异形标线中的图案、文字按单个标记的最大外围矩形面积以平方米计算,菱形、三角形、箭头按漆划实漆面积以平方米计算。

道路工程工程量计算

道路工程工程量计算

第二册 道路工 程
第一章 路床整 形
第二章 道路基 层
第三章 道路面 层
第四章 人行道 侧缘石及其他
第五章 广场、 停车场及其他
3
二、 路基处理
路床(槽) 整形
路(床)槽 整形
培路肩、整 修边坡
路基肓沟
弹软土基处 理
砂垫层
掺石灰、改换炉渣,毛石 石灰砂桩 塑板桩 粉喷桩 土工布
抛石挤淤
水泥稳定土
铺筑垫层料
黄土1.29m3 黄土消耗量=1.29×85.12/86=1.28m3
石灰:2× 3.79+ 5× 0.26=8.88t
土:2× 19.09+ 5× 1.28=44.58m3
15
3、定额换算 (3)水泥稳定类基层中水泥含量的调整
当水泥稳定基层中水泥含量与定额含量不同时,可仅对水泥消耗量进行 调整,其他集料消耗量不变。
4
1、路床(槽)整形
(1)工作内容:平均厚度≤10cm的人工挖高、填低、整平路床,形成纵 横坡度,并用压路机碾压密实。
(2)工程量=路床(槽)整形碾压面积 =碾压宽度×长度
施工方案
碾压宽度=设计车行道宽度+加宽值
定额规定
车行道
挖方及零填路基:加宽值=2×20cm 填方路基:加宽值=2×50cm
5
【例题】某道路横断面如图所示,挖方路基,道路长100m,车行道采用 沥青砼路面,试计算路床整形工程量。
【解】 道路底层宽度=车行道基层底宽 =17.5+0.5×2 =18.5m
碾压宽度=18.5+0.2×2 =18.9m 车行道路床碾压工程量=18.9×100=1890m2
(单位:cm)
6

道路工程计算规则

道路工程计算规则

例: 机械摊铺某道路工程中粒式沥青混凝
土路面,面层厚度5.5cm,试套用定额。
三、道路面层
1. 常见的定额换算 1)道路面层厚度与定额不一致 ② 水泥混凝土路面 定额子目按路面厚度就近套用 “每增减1cm”
如不能就近套用时,按每增子目套用。
例:某道路水泥混凝土路面面层厚度分
别为17cm和23cm,试套用定额。
三、道路面层
1. 常见的定额换算 2)混凝土标号不同:按设计配合比调整混合
料单价,定额消耗量不变。 3)企口式水泥混凝土路面 水泥混凝土路面以平口为准,如设计为企口 时,混凝土路面浇筑定额人工乘以系数1.01。
三、道路面层
2. 工程量计算规则: ① 路面工程量以“m2”计算。带平石的面层
应扣除平石面积,不扣除各类井所占面积。 ② 模板按与混凝土接触面积以“m2”计算。 ③ 伸缩缝以面积“m2”为计量单位,即设计
第三章 道路工程
专业知识
1. 城市道路的分类 (对应工程类别) 2. 道路组成 :路基、路面 3. 路面结构层组成 :垫层、基层、面层
一、路床整形
一)整形 • 1. 定义: 讲义P.42
整形 软基处理
• 2. 工程量计算规则 :
道路工程路床(槽)碾压按设计道路基层宽度加 加宽值计算。加宽值在无明确规定时按底层两
缝长×设计缝深。
伸缝指一通到底的真缝,缩缝为假缝。
交叉口转角面积
指图示阴影部分 ① 路正交时路口转角面积计算:
F0.2146R2
② 道路斜交时路口转角面积计算:
FR2(tg0.00873)
2
四、人行道侧平石及其他
1. 工程量计算规则:
① 行道板、草坪砖、花岗岩板、广场砖铺 设按设计图示尺寸以“m2”计算,不扣 除各种检查井、雨水井等所占面积,但 应扣除侧石、树池等所占的面积。

公路工程清单工程量计算规则

公路工程清单工程量计算规则

公路工程清单工程量计算规则
公路工程清单的工程量计算规则可以分为以下几个步骤:
1. 统计清单项数量:先列出清单中所有的项目及其数量,包括道路长度、路基面积、桥梁数量、路基强夯次数等。

2. 计算工程量:根据单位工程量计算规则,计算出每个清单项目的工程量,例如道路长度应该根据路面类型、路基类型等细节进行计算,桥梁数量则需要考虑桥墩、桥面、桥跨等各个部分的数量。

3. 调整因素:对于某些特殊的清单项目,需要进行一些调整处理。

例如,对于高海拔地区的道路工程,需要根据地形地貌和气象条件进行调整;对于某些桥梁工程,需要考虑到引桥和出桥的工程量。

4. 统计总量:将每个清单项目的工程量相加,得出总工程量。

5. 确定费用:根据工程量和价格单确定每个清单项目的费用,计算出总费用。

市政道路工程的工程量计算规则122

市政道路工程的工程量计算规则122

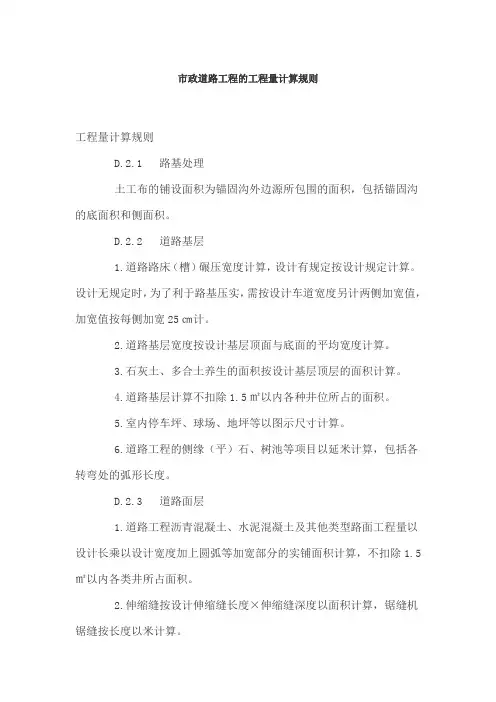

市政道路工程的工程量计算规则工程量计算规则D.2.1 路基处理土工布的铺设面积为锚固沟外边源所包围的面积,包括锚固沟的底面积和侧面积。

D.2.2 道路基层1.道路路床(槽)碾压宽度计算,设计有规定按设计规定计算。

设计无规定时,为了利于路基压实,需按设计车道宽度另计两侧加宽值,加宽值按每侧加宽25㎝计。

2.道路基层宽度按设计基层顶面与底面的平均宽度计算。

3.石灰土、多合土养生的面积按设计基层顶层的面积计算。

4.道路基层计算不扣除1.5㎡以内各种井位所占的面积。

5.室内停车坪、球场、地坪等以图示尺寸计算。

6.道路工程的侧缘(平)石、树池等项目以延米计算,包括各转弯处的弧形长度。

D.2.3 道路面层1.道路工程沥青混凝土、水泥混凝土及其他类型路面工程量以设计长乘以设计宽度加上圆弧等加宽部分的实铺面积计算,不扣除1.5㎡以内各类井所占面积。

2.伸缩缝按设计伸缩缝长度×伸缩缝深度以面积计算,锯缝机锯缝按长度以米计算。

3.道路面层按设计图所示面积(带平石的面层应扣除平石面积)以平方米计算。

D.2.4 人行道及其他人行道块料铺设面积计算按实铺面积计算。

D.2.5 交通管理设施1.标牌、标杆、门架及零星构件制作(1)标牌制作按不同板形以平方米计算;(2)标杆制作按不同杆式类型以吨计算;(3)门架制作综合各种类型以吨计算;(4)图案、文字按最大外围面积计算;(5)双柱杆以吨计算。

2.标牌、标杆、门架安装(1)交通标志杆安装,其中单柱式杆、单悬臂杆(L杆)按不同杆高以套数计算,其它均按不同杆型以套数计量,包括标牌的紧固件;(2)门架安装按不同跨度以座计算;(3)圆形、三角形、矩形标志板安装,按不同板面面积以块数计算;(4)诱导器安装以只计算;(5)反光防护柱安装以根数计算。

3.路面标线(1)标线损耗已计入子目中,工程量按漆划实漆面积以平方米计算;(2)异形标线中的图案、文字按单个标记的最大外围矩形面积以平方米计算,菱形、三角形、箭头按漆划实漆面积以平方米计算。

道路工程量计算规则

道路工程量计算规则

道路工程量计算规则
1.道路路面按设计图纸以m2计算工程量,其中应扣除面积大于0.30m2的各种占位面积;对原有的在道路内的窨井、雨水口需要配合新建路面升高或降低时,应按相应定额计算。

2.快慢车道基层的辅筑宽度如设计为面层与基层宽度相同时,除手摆在卵石、手摆块石、沥青碎(砾)石外,其它各类基层均按每侧各加宽15cm计算工程量。

3.道路两侧的路沿石垫层按图纸设计尺寸以m3计算,执行道路基层相应定额,但是,如路沿石安砌在加宽基层上,则不得再计算垫层工程量。

4.安砌路沿石、滴水石的工程量按图纸设计尺寸以m计算。

5.铺砌人行道方块的工程量按嵌边石与路沿石之间的净面积以m2计算,并扣除0.3m2以上的占位面积。

人行道基层按面层铺筑宽度两侧共加宽10cm计算工程量。

6.路用砼构件的制作、运输工程量按安砌定额消耗量计算。

7.汉白玉安装工程量按实安净面积以m2计算。

8.柱式护栏以根计算,墙式护栏以延长米计算,铸铁座以个计算。

9.现浇砼墙式护栏按图纸尺寸以m3计算,预制砼墙式护栏和中间隔离墩的制作、运输、安装工程量,分别按图算工程量以m3计算,预制砼墙式护栏和中间隔离墩的制作、运输、安装工程量,分别按图算工程量以m3计算,其中制作工程量增加1.5%损耗。

10.土工布的铺设面积,按实铺展开面积,以m2计算。

11.路基盲沟及滤沟按图纸设计尺寸以m计算。

12.抛石淤按设计抛石量以m3计算。

城市道路工程量计价规范

城市道路工程量计价规范

城市道路工程量计价规范道路工程是城市建设中不可或缺的一部分,它关系到城市出行的顺畅与安全,也是城市形象的重要组成部分。

为了规范城市道路工程量的计价,确保工程质量和成本控制的合理性,制定了城市道路工程量计价规范。

本文将详细介绍该规范的重要内容。

一、工程工作量计算方法1.1 道路线形工作量道路线形工作量是指道路的线形特征,包括道路长度、宽度以及横断面形状等。

计算方法如下:道路工程量(m)= 长度(m) ×宽度(m) ×数量(个)1.2 基础工作量基础工作量是指道路的基础建设工程,包括路基填筑、挖土方与回填、排水、路基处理等。

计算方法如下:基础工程量(m3)= 面积(m2) ×厚度(m) ×数量(个)1.3 路面工作量路面工作量是指道路表面的材料铺设工程,包括沥青路面、水泥路面、石块铺面等。

计算方法如下:路面工程量(m2)= 长度(m) ×宽度(m) ×数量(个)1.4 路面标线工作量路面标线工作量是指道路标线的划探、绘制工程,包括白色或黄色实线、虚线、箭头等。

计算方法如下:路面标线工程量(m)= 长度(m) ×宽度(m) ×数量(个)二、工程量计价依据2.1 工料价格工程量计价需要参考工料价格,包括道路材料的市场价格、施工人工费用等因素。

根据当地的市场情况和工程特性,制定合理的价格计算标准。

2.2 工期和施工方法工程量计价还需考虑工期和施工方法。

不同的施工方法和工期会对工程量产生影响,需要根据具体情况进行综合评估和计算。

2.3 设备及机械使用费用在工程量计价中,还需要考虑到设备和机械的使用费用。

根据实际情况,评估机械设备的使用时间和费用,并将其纳入计价依据。

三、工程量计价规范适用范围在实际应用中,城市道路工程量计价规范适用于各类道路建设工程,包括城市主干道、次干道、支路以及城市公园、广场等相关建设工程。

同时,该规范还适用于道路维修、改造、拓宽等工程,确保各类道路工程都能够按照统一的标准进行工程量计价,提高工程管理的效率和精确度。

道路计算规则

道路计算规则

D.B 道路工程说明一、一般说明(一)道路工程定额适用于城镇范围内新建、扩建、改建的市政、厂区、生活区等道路及广场工程。

(二)道路基层定额中的土方均为压实方,未计价,已包括≤500m的运输,>500m取土时,执行土石方工程相应增运距定额。

二、路基处理说明(一)强夯加固地基是指在天然地基上或在填土地基上进行作业。

本定额不包括强夯前的试夯工作费用,如设计要求试夯,另行计算。

(二)地基强夯需要用外来土(石)填坑,另按相应项目执行。

(三)“每一遍夯击次数”指夯击机械在一个点位上不移位连续夯击的次数。

当要求夯击面积范围内的所有点位夯击完成后,即为完成一遍夯击;如需要再次夯击,则应再次根据一遍的夯击次数套用相应项目。

(四)低锤满夯执行“夯击能量≤1200kN²m,2击/点”项目。

(五)路床碾压、路肩及人行道整形碾压定额包括平均厚度≤10cm的人工挖高填低、平整路床,使之形成设计要求的纵横坡度,并经重型压路机碾压密实,达到设计要求。

(六)路基盲沟定额未包括土方的弃、运处理,弃、运土方应另按土石方工程相应项目计算。

(七)旧路面凿毛是指利用旧有路面加铺面层时,在旧路面上打凿麻点,发生时方可计算。

三、道路基层说明(一)道路基层的压实厚度≤20cm时,其机械费和人工费不作调整,压实厚度每增加1cm时,其机械费按相应基本厚度的机械费乘以系数0.05。

(二)多渣基层配合比不同时,允许调整材料,但机械费和人工费不作调整。

(三)多渣基层定额系采用沿路拌和施工方法编制的,如采用集中拌和施工方法施工时,机械费乘以系数0.94,拌和土的运输执行多合土运输相应定额。

(四)井周边基层加强执行路基处理中沟槽灰土、砂砾石回填相应项目,定额人工费和机械费乘以系数1.8。

井周边基层加强使用的材料不同时,允许调整材料。

(五)定额中未包括路基弯沉测试发生的费用,如设计要求弯沉测试时,另行按实计算。

四、道路面层说明(一)水泥混凝土路面未包括垫层用工及材料,如需做垫层时,另按相应定额执行。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
14.21 2.45 56.84 60.27 8.330
挖(填) 土体积 (m3) 166.60
20
20 20 20
29.645
58.555 55.37 94.325
592.90
1171.10 1107.40 1886.50
04+80
05+00 合计
1.030
2.820
49
49
50.47
138.18
各种便道砖安砌按设计面积计算,即设计
长度乘以设计宽度加转角面积,不扣除井 所占面积,但扣除树池所占面积 侧、平石按设计长度计算,不扣除井所占 长度 砌筑树池按设计延长米计算。
模板工程量按模板与混凝土接触面积
计算
案例分析
某道路工程位于某市三环路内,设计红线宽 60m,为城市快速道。工程设计起点04+00,设计 终点05+00,设计全长100m。道路断面形式为四 块板,其中快车道15m×2,慢车道7m×2,中央 绿化带分隔带5m,快慢车道绿化分隔带3m×2, 人行道2.5m×2。 道路路基土方(三类土)工程量计算,参考 道路纵断面图每隔20m取一个断面,按由自然地 面标高分别挖(填)至快车道、慢车道、人行道 路基标高计算,当原地面标高大于路基标高时, 路基标高以上道路挖方,路基以下为沟槽挖方, 沟槽回填至路基标高;当原地面标高小于路基标 高时,原地面标高至路基之间为道路回填,沟槽 挖方、回填以原地面标高为准。 计算道路路基土方工程量

路面设 计标高 路基设 计标高 原地面 标高 标号
515.820
516.120
516.420
517.200
517.020
517.320
515.070
515.370
515.670
515.970
516.270
516.570
515.360
515.420
516.830
516.720
517.300
519.390
04+00
04+20
04+40
04+60
04+80
05+00
道路路基土方工程量表
桩号
04+00 04+20 04+40 04+60
桩间距 离(m)
20
挖(填) 挖(填) 土深度 土宽度 (m) (m) 0.290 0.050 1.160 1.230 49 49 49 49
路面积 平均断 2 (m ) 面积(m2)
4924.50
按宽度乘以设计中心线长度、挖深以
“立方米”计算 不扣除各种井所占面积 宽度的取值:路幅宽度按车行道、人 行道和隔离带的宽度之和计算;设计 中明确规定加宽值的,按设计规定计 算;设计中未明确加宽值的按设计路 宽每侧各加25cm计算
基层:按ห้องสมุดไป่ตู้度乘以设计中心线长度以
“平方米”计算,再加上道路交叉口 转角面积。不扣除各种井所占面积。 设计中明确加宽值的,按设计规定计 算。未明确加宽值的按设计宽度每侧 各加25cm计算。 垫层:按设计体积计算,不扣除井所 占体积,单扣除树池所占体积。
按设计面积计算,即按道路设计长度乘以
横断面宽度,再加上道路交叉口转角面积 不扣除各类井位所占面积 横断面宽度:以侧、平石内侧宽度计算 交叉口转角面积计算如下:
单个扇形
F=0.2146R2
单个扇形
F=R2(tanα/2-0.00873 α)
伸缩缝按设计长度乘以设计厚度以断面积
计算 钢筋、传力杆和拉杆的制作、安装按设计 图纸尺寸以“t”计算,钢筋接头按设计 图纸规定计算,设计图纸没有规定按以下 方法计算: 水平通长钢筋通长搭接量,直径25mm以 内者,按8米一个接头;直径25mm以上 者按6米一个接头,搭接长度按设计规定 或规范计算。
