种植屋面工程施工设计方案
完整版屋面工程种植屋面工程施工方案

完整版屋面工程种植屋面工程施工方案屋面工程是指对建筑物屋面进行施工和维修的工程,屋面工程分为多种类型,其中一种就是种植屋面工程。
种植屋面工程是在屋面上进行绿化种植,可以提供环境保护、生态建设和美化城市环境等多重功能。
以下是一份完整的种植屋面工程施工方案。
1.前期准备工作1.1资料准备收集建筑物的施工图纸、设计图纸和相关资料,了解基础结构、屋面材料和承重情况。
1.2建设方案制定根据建筑物的具体情况,编制种植屋面的建设方案,包括种植区域划分、种植方式选择、排水系统设计和水肥管理等。
1.3材料准备采购所需种植材料,包括土壤、植被、肥料和种子等。
确保材料的质量和数量符合工程要求。
2.施工工序2.1清理屋面表面清除屋面表面的杂物和污垢,清理屋面排水系统,确保屋面平整和清洁。
2.2防水层施工根据设计方案,施工防水层,包括防水材料的铺设和连接,确保屋面防水性能达到要求。
2.3排水系统安装根据设计方案,安装排水系统,包括排水管道的铺设和连接,确保屋面排水畅通。
2.4种植区域设置按照设计方案,划定种植区域,考虑植被种植的布局和相互关系,确保种植区域的整体美观和生态功能。
2.5土壤铺设将预先准备好的土壤按照设计方案铺设到种植区域,确保土壤的层厚度和质量符合要求。
2.6植物种植按照设计要求,在铺设好的土壤上进行植物种植,包括树木、灌木和草本植物等,确保植物的位置和密度符合要求。
2.7肥料施用根据设计方案,适量施用有机肥料和化学肥料,确保植物的生长和养分供应。
2.8灌溉系统安装根据设计方案,安装灌溉系统,包括灌溉管道、喷头和水源设备的设置,确保植物的灌溉需求得到满足。
3.施工要求3.1施工人员施工人员应具备相关工程经验和技能,熟悉屋面工程施工流程和安全操作规范。
3.2施工材料施工材料应符合相关标准和质量要求,严禁使用过期或携带病菌的材料。
3.3施工现场管理施工现场应保持整洁有序,设置警示标识和防护措施,确保施工人员的安全。
种植屋面施工方案

种植屋面施工方案屋顶绿化作为一种绿色建筑和生态城市的重要手段,正在逐渐受到人们的重视。
种植屋面可以有效降低城市热岛效应,改善空气质量,增加城市绿化覆盖率,提高建筑的节能性能。
而一个成功的种植屋面项目,其施工方案至关重要。
本文将从准备工作、材料准备、施工步骤、养护措施等方面,详细介绍种植屋面的施工方案。
准备工作在进行种植屋面施工之前,首先需要对施工现场进行彻底清理,确保屋面无杂物、尘土等影响施工的障碍物。
同时,需要对屋面结构进行检查,确保结构完好无损,承载力满足种植屋面的需求。
此外,还需要确定屋面的排水系统是否畅通,以免在施工过程中出现积水等问题。
材料准备种植屋面的主要材料包括:防水层、保护层、土壤、植被、灌溉系统等。
在选择这些材料时,需要充分考虑其质量、适用性以及施工难度等因素。
同时,还需要根据设计方案确定种植屋面的植被类型,以便选择合适的植物材料。
施工步骤1. 防水层施工首先在清理好的屋面上铺设防水材料,确保屋面不受大气环境的影响。
防水层施工的质量直接影响到屋面的使用寿命和维护成本,因此需要严格按照要求进行施工。
2. 保护层施工在防水层之上铺设保护层,保护防水层免受外部环境的损害。
保护层一般选择轻质材料,确保不会增加屋面的荷载。
3. 土壤铺设在保护层之上铺设土壤,在种植屋面施工中,土壤的选择至关重要,应选择质地透水性好、富含养分的土壤,以保证植物生长良好。
4. 植被种植在土壤铺设完成后,根据设计方案选择合适的植被进行种植。
在种植的过程中,需要注意植物的生长习性和养护需求,确保植被的生长良好。
5. 灌溉系统安装种植屋面的植被需要定期浇水进行养护,因此需要在施工过程中安装灌溉系统,确保植物得到充足的水源供应。
养护措施种植屋面施工完成后,需要定期进行养护工作,确保植被生长良好。
养护工作主要包括浇水、修剪、施肥等,需要根据植物生长情况和季节变化进行调整。
综上所述,种植屋面的施工方案涉及到多个环节,其中每个环节都需要严格执行,确保屋面绿化的效果和质量。
北京斜种植屋面施工方案

北京斜种植屋面施工方案1. 引言北京市作为中国的首都,城市建设发展迅速,同时也面临着环境污染和城市热岛效应等问题。
在城市绿化方面,斜种植屋面成为一种有效的解决方案。
本文档将介绍北京斜种植屋面的施工方案。
2. 施工准备在进行斜种植屋面施工前,需要进行如下准备工作:•工程方案设计:根据实地调研和客户需求,制定斜种植屋面的方案设计,包括施工材料、施工工序、施工时间等内容。
•材料准备:根据施工方案,准备所需的材料,包括屋面护坡材料、植物种植材料、防根层等。
•施工人员培训:确保施工人员了解施工流程和操作规范,提高施工效率和质量。
3. 施工步骤3.1 屋面准备在施工前,需要对屋面进行准备工作,包括清洁、检查和防水处理等。
1.清洁屋面:清除屋面上的灰尘、杂草和其他杂物,保持屋面的干净整洁。
2.检查屋面状况:检查屋面是否存在漏水、裂缝或其他损坏,必要时进行修复。
3.防水处理:对屋面进行防水处理,确保植物生长环境的湿度和稳定性。
3.2 安装屋面护坡材料斜种植屋面需要安装屋面护坡材料,以保护屋面的结构和防止水泄漏。
1.定位:根据设计方案,确定屋面护坡的位置和数量。
2.安装:将屋面护坡材料按照设计要求进行安装,确保连接牢固和水平平整。
3.3 安装防根层防根层是斜种植屋面的重要部分,可以防止植物的根系破坏屋面结构。
1.材料选择:选择符合工程要求的防根层材料,如防根毡或防根膜。
2.安装:将防根层材料铺设在屋面上,确保完全覆盖,并注意连接处的密封处理。
3.4 种植植物种植植物是斜种植屋面的关键步骤,需要选择适合北京气候和水热条件的植物,并合理布局。
1.植物选择:选择耐旱、耐寒、抗风的植物品种,以适应北京的气候条件。
2.布局设计:根据斜种植屋面的面积和形状,合理安排植物的种植位置,确保充足的生长空间和通风条件。
4. 施工注意事项在施工过程中,需要注意以下事项以确保斜种植屋面的质量和效果:1.施工材料选择:选择质量可靠、符合环保标准的施工材料,以确保屋面的安全和植物的健康。
顶板种植屋面工程施工方案

顶板种植屋面工程施工方案一、工程概况顶板种植屋面工程是指在建筑物的顶层屋面进行种植绿化的工程,其主要目的是提高建筑物的绿化率、降低环境温度、改善空气质量、减少雨水径流等。
本工程位于某市市区内,是一处商业综合体建筑,总建筑面积约为20000平方米,顶板总面积约为8000平方米。
根据设计要求,本工程的顶板将进行种植绿化,包括种植草坪、乔木、灌木等植物,并设置喷灌系统、排水系统等。
二、工程施工方案1. 施工前期准备1.1 初步交底:由施工单位对施工方案、技术要求、安全措施等进行交底。
1.2 资料准备:施工单位准备好施工图纸、技术规范、标准等相关资料。
1.3 施工准备:施工单位组织现场人员、设备、材料等进行施工准备。
1.4 安全验收:现场进行安全验收,保证施工安全。
2. 土方开挖与平整2.1 根据设计要求,对顶板进行土方开挖,确保土层均匀、松软。
2.2 进行土壤平整,保证土层平整度符合设计要求。
3. 基础与排水系统施工3.1 根据设计要求进行基础施工,包括设置排水管道、雨水篦子等。
3.2 设计师根据设计图纸进行土方整平与排水系统施工,包括排水管道、雨水篦子等。
4. 种植层施工4.1 根据设计要求进行种植层施工,包括设置种植床、种植土等。
4.2 进行草坪、乔木、灌木等植物的种植工作,同时进行喷灌系统的设置。
5. 配套工程施工5.1 进行喷灌系统管道、水泵等设备的安装。
5.2 进行设置假山、湖泊、小径等景观工程。
6. 安全与环保6.1 施工期间加强安全管理,确保施工人员的人身安全。
6.2 加强环境保护工作,遵守当地环境保护法规。
7. 施工收尾7.1 完成工程验收,确保工程质量符合设计要求。
7.2 清理现场,做好文明施工,保持周边环境整洁。
三、技术要求1. 土方开挖:根据设计要求,进行土方开挖,土方开挖深度应满足基础和排水系统的施工要求。
2. 基础施工:根据设计图纸进行基础施工,确保基础平整、坚固。
3. 种植层施工:按照种植植物的种植要求进行,植物应栽种整齐、健康。
种植屋面施工组织方案

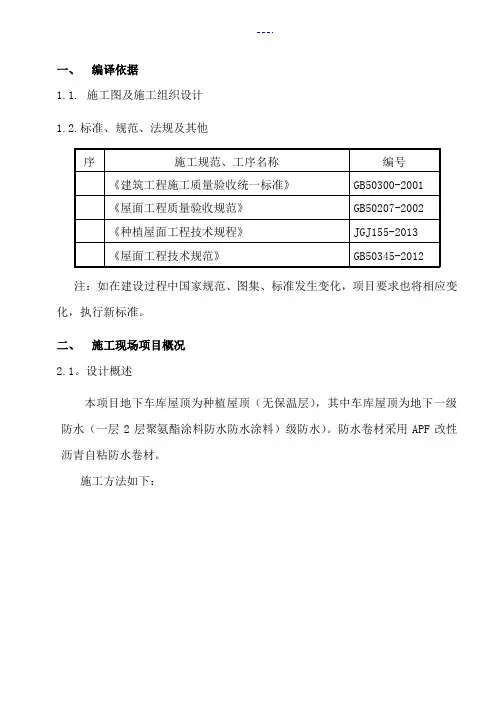

一、编译依据1.1.施工图及施工组织设计1.2.标准、规范、法规及其他注:如在建设过程中国家规范、图集、标准发生变化,项目要求也将相应变化,执行新标准。
二、施工现场项目概况2.1。
设计概述本项目地下车库屋顶为种植屋顶(无保温层),其中车库屋顶为地下一级防水(一层2层聚氨酯涂料防水防水涂料)级防水)。
防水卷材采用APF改性沥青自粘防水卷材。
施工方法如下:2.2.建设特点、重点和难点2.2.1 施工时应注意屋面坡度和坡向,以免影响屋面排水效果。
2.2.2 基层和突出屋面结构(参数墙、墙体、变形缝、排水沟、排风管屋面出口等)的拐角处先用预拌砂浆做圆弧,然后将柔性防水层向上提起。
规格指定高度。
2.2.3聚氨酯防水涂料的性能和特点、APF改性沥青自粘卷材的性能和特点、刷涂铺装方法、卷材搭接处的粘接密封工艺、端部处理的线圈。
保证涂膜厚度均匀的关键点、每道涂层的间隔时间要求、节点处理方法等。
2.2.4防水工程施工前,应清除工作面上的障碍物,基面应干燥,含水率应符合施工要求,以保证施工顺利进行。
三、施工准备3.1。
技术准备3.1.1 技术人员应认真审阅设计图纸,明确各部分的接头做法。
如发现图纸有不明确之处,应在施工前向设计者提出,由设计者确定。
3.1.2 根据工程特点、质量要求、工期要求、场地要求等,制定详细的屋面工程施工方案,合理安排施工,确保质量、进度等各项指标顺利实现、成本和场地。
3.1.3 施工前,向施工队详细交底,明确各部分的施工做法、操作技术和施工要求。
3.2.材料和设备的准备在正式开工前完成施工材料的采购,确保各类人员、设备、材料按时、保质、保质地供应。
本项目种植屋面子项目的主要材料如下:陶粒、APF改性沥青自粘防水卷材。
四、施工安排4.1 施工顺序安排施工应按施工图顺序进行。
4.2 人员及时间安排4.2.1 组织4.2.2 分工4.2.3劳动力规划4.2.3.1 装修组:负责边坡层、找平层、防水保护层、屋面排水沟的施工。
种植屋面系统施工方案

种植屋面系统施工方案1. 引言种植屋面系统是一种利用屋顶空间进行植物种植的绿色环保技术。
它可以有效降低建筑的能耗,改善城市生态环境,提供人们一个绿色的休闲空间。
本文将介绍种植屋面系统的施工方案,从前期准备、材料选择、施工过程等方面进行讲解。
2. 前期准备2.1 屋顶评估在施工前,需要对屋顶进行评估,判断其能否承受种植屋面系统的重量。
应注意以下几点:•屋顶结构的强度是否满足要求,承重能力是否足够。
•屋顶是否存在漏水、渗漏等问题,需进行修复。
•屋顶是否有阻挡光线的障碍物,例如空调设备、通风设备等。
•屋顶周边是否有安全通道和消防设施。
2.2 方案设计在进行施工前,需要进行种植屋面系统的方案设计。
方案设计包括以下几个方面:•植物种类选择,需要考虑植物的生长习性、抗逆能力等。
•植物配置和布局,根据屋顶面积、日照条件等因素进行合理布局。
•排水系统设计,确保屋面排水畅通,防止积水。
•养护系统设计,包括浇水、施肥、修剪等养护措施。
3. 材料选择3.1 种植层材料种植层材料是种植屋面系统的核心组成部分,主要用于固定植物的根系、提供养分和水分等。
常用的种植层材料包括:•轻质有机土壤,具有良好的透水性和保水性。
•营养土,含有植物所需的养分。
•草坪土,适用于草坪植物的生长。
3.2 排水层材料排水层材料用于排水,并避免种植层积水。
常用的排水层材料包括:•排水板,具有良好的排水性能。
•排水板连接件,用于连接排水板。
•排水过滤层,用于过滤杂质,防止堵塞。
3.3 隔离层材料隔离层材料用于分隔种植层和屋面层,防止种植层材料渗透到屋面。
常用的隔离层材料包括:•防水膜,用于密封屋面,防止水分渗透。
•膜材隔离层,用于防止种植层材料与防水膜接触。
4. 施工过程4.1 清理屋面在施工前,需要先清理屋面,将杂物、积水等清除干净。
4.2 安装排水层首先安装排水层,需要按照设计要求进行排水管道的安装,并确保排水畅通。
4.3 安装隔离层在排水层上安装隔离层,需要确保隔离层与排水层之间完全贴合,防止水分渗透。
屋面工程种植屋面施工设计方案

屋面工程种植屋面施工设计方案一、项目背景屋面工程种植屋面是指在建筑物屋顶部分进行绿化种植,既能起到保温隔热、降低气温的效果,还能美化环境、改善空气质量。
因此,屋面工程种植屋面在建筑工程中越来越受到重视。
本文旨在提供一种可行的施工设计方案,以确保屋面工程种植屋面的质量和效果。
二、施工准备1.确立目标:明确种植屋面的设计要求,包括植物种类、绿化面积、施工时间等。
2.测量评估:对屋面进行详细测量,评估屋面的承重能力、防水情况、抗风能力等,以确定种植屋面的可行性。
3.设计方案:根据目标和测量评估结果,制定种植屋面的设计方案,包括植物选择、土壤处理、灌溉系统等。
三、屋面准备1.清理屋面:将原有的杂物、污物清除干净,保证屋面的整洁。
2.检查防水层:检查屋面的防水层是否完好,如有损坏应及时修复。
3.加固屋面:如有必要,对屋面进行加固以确保其承重能力。
四、种植层准备1.地基处理:在屋面上铺设适当的防水层,以避免土壤水分渗入到屋面结构中。
2.土壤选择:选择适合植物生长的土壤,加入适量的肥料和有机物质以提供养分。
3.土壤平整:将土壤均匀地铺在屋顶上,确保整个屋面的种植层厚度均匀。
4.植物选择:选择适合生长在屋顶上的植物,包括耐旱、耐寒、抗风等品种,并注意植物之间的搭配和生长习性。
五、灌溉系统设计1.灌溉计划:根据植物的需水量和气候条件,制定合理的灌溉计划,确保植物的充分供水。
2.灌溉设施:选择适当的灌溉设施,如喷雾灌溉、滴灌等,确保灌溉水分均匀、充分渗透到土壤中。
3.水源准备:确保灌溉水源的供应,可选择市政自来水、雨水收集等方式。
六、绿化施工1.植物种植:按照设计方案将植物种植在屋面上,留出足够的生长空间并注意植物的生长方向。
2.固定植物:在植物根部周围加入支撑杆或固定网,以确保植物能够稳定生长。
3.休整施工:完成种植工作后,对屋面进行整理,保持整洁,确保其他工程施工的顺利进行。
七、养护管理1.施肥养护:定期给植物施肥,补充养分,保持植物的健康生长。
种植屋面工程施工方案

种植屋面工程施工方案一、项目背景种植屋面作为一种新型的绿色屋面工程,被广泛应用于城市建设和环境保护。
它可以有效减少空气污染、改善城市生态环境、提高建筑物的隔热和隔音效果。
本文旨在介绍种植屋面工程的施工方案,使施工人员能够正确理解和操作该工程。
二、施工准备1.确定项目施工区域,确保屋顶结构坚固可靠。
2.进行项目测量和研究,制定详细的施工方案和施工图纸。
3.准备所需的材料和工具,包括土壤、植物、排水设备、防水材料以及相关的施工机械和工具。
三、施工步骤1.预备工作–清理屋顶表面,清除积水、尘土和杂物。
–检查屋顶防水层的完好性,修补或更换损坏的部分。
–安装排水装置,确保排水通畅。
2.铺设防水层–清除屋顶表面的灰尘和杂物。
–涂刷防水材料,确保整个屋面表面被涂覆。
–待防水材料干透后,进行第二遍涂刷,确保防水效果。
3.安装保温层–根据设计要求和材料特性,选择合适的保温材料。
–将保温材料切割合适大小,并用专用胶水固定在屋面上。
4.铺设种植层–在保温层上层铺设土壤,并压实。
–根据设计要求和植物选择,种植植物种子或直接移植成年植物。
–在种植层表面覆盖一层透水性薄膜,以防止土壤侵蚀。
5.安装排水系统–安装排水设备,如排水板、排水管等。
–确保排水系统与屋顶的防水层连接紧密,并保证排水通畅。
6.养护和维护–在种植屋面完成后,进行养护和维护工作。
–定期浇水、施肥和修剪植物,保持植物健康生长。
–定期检查排水系统,清除堵塞物,确保其正常运行。
四、安全注意事项1.施工人员需佩戴个人防护装备,如安全帽、防护眼镜和防滑鞋。
2.在施工过程中,确保屋顶的安全性,防止发生意外事故。
3.遵守施工现场的相关规定和标志,严禁乱丢杂物和随意攀爬。
4.如果遇到恶劣天气或突发情况,应及时停工,保护施工人员的安全。
五、施工质量管理1.确保施工过程符合相关规范和标准,如屋顶防水层的厚度、保温层的导热系数等。
2.进行施工现场检查和验收,确保施工质量符合设计要求和预期效果。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、编制依据1.1.施工图纸及施工组织设计1.2. 标准、规、规程及其他注:施工过程中如遇到国家规、图集、标准更改,则工程要求也随之相应更改,按照新标准执行。
二、施工部位的工程概况2.1.设计概况本工程地下车库顶板屋面为种植屋面(无保温层),其中车库屋顶为地下一级防水,(一级防水增加一道2厚聚氨酯涂膜防水防水涂料)。
防水卷材采用APF改性沥青自粘防水卷材。
施工做法如下:2.2.施工特点、重点与难点2.2.1施工时应注意屋面坡度及坡向,以免影响屋面排水效果。
2.2.2基层与突出屋面结构(女儿墙、墙、变形缝、排水沟、排风道出屋面口等)的转角处,均先用预拌砂浆做成圆弧,再将柔性防水向上翘起规规定高度。
2.2.3聚氨酯防水涂料的性能及特点、APF改性沥青自粘卷材性能及特点,涂刷、铺贴的手法及卷材搭接缝粘贴、密封工艺、卷材的收头处理。
保证涂膜厚度均匀的要点,每遍涂层间隔时间要求,节点处理方法等。
2.2.4防水工程施工之前,应将工作面上的障碍物清除干净,基面应干燥,含水率应符合施工要求,保证施工顺利进行。
三、施工准备3.1.技术准备3.1.1技术人员应对设计图纸进行认真的审核,明确各部位的节点做法,如发现图纸中有不明确事项,在施工前向设计人员提出,由设计人员进行确定。
3.1.2根据工程的特点、质量要求、工期要求、现场要求等,制定出详细的屋面工程施工方案,进行合理的施工安排,确保质量、进度、成本、现场等各项指标的顺利实现。
3.1.3施工前向施工队进行详细的交底,使其明确各部位的施工做法、操作工艺、施工要求等。
3.2.材料及机具准备在正式开始施工前完成施工材料的采购事宜,确保各种人员、机具、材料按时、按量、按质进行供应。
本工程种植屋面分项工程主要材料如下:粒、APF改性沥青自粘防水卷材。
四、施工安排4.1 施工顺序安排根据施工图的顺序进行施工。
4.2人员、时间安排4.2.1组织机构4.2.2 人员分工4.2.3劳动力计划4.2.3.1装修队伍:负责找坡层、找平层、防水保护层、屋面排水沟施工。
4.2.3.2防水队伍:负责防水施工以及蓄水试验。
4.2.3.3施工工期计划:屋面施工根据实际施工进度进行,找坡材料必须提前一周进场,其余各种材料按施工进度分别进场,屋面施工计划于2014.4.10开始施工。
五、主要施工方法及工艺5.1工艺流程5.1.1种植屋面工艺流程种植屋面结构:结构层→2mm厚聚氨酯涂膜防水层→CL10粒混凝土找坡层→20mm厚1:3水泥砂浆找平层→刷界面处理剂一遍→2+2APF改性沥青自粘防水圈材→无防土工布一层(100g/m2) →40mm厚C20细石混凝土,配A6.5双向250钢筋,(保护层厚度>10mm,提浆压光,6000mm x6000mm分格, 分格缝宽20mm, 缝侧涂刷配套处理剂, 嵌改性沥青密封膏, 上盖200mm宽SBS圈材→100mm厚20mm-30mm单粒级砾石→土工布滤水层(250g/m2),四周上翻200mm,端部延长用粘结剂粘贴50mm→根据种植需要选择不同厚度的种植土(最溥处1500mm)5.2作业条件5.2.1顶层结构施工完,屋面杂物处理完毕。
5.2.2水电管出屋面部分、烟风道、透气管道已施工完毕。
5.2.3屋面排雨水斗已安装完毕。
5.2.4穿结构的管根用膨胀细石混凝土塞堵密实。
5.2.5屋面结构层必须用水冲洗干净。
5.3屋面防水层施工5.3.1材料要求5.3.1.1所使用的防水材料必须有出厂合格证及合格的检验报告,材料必须符合设计要求。
5.3.1.2卷材:2+2厚APF改性沥青自粘防水卷材,卷材的各项性能及外观质量应符合设计要求。
改性沥青防水卷材外观质量5.3.1.3操作工艺要点(1)、施工前将验收合格的基层清扫干净,涂刷基层处理剂。
(2)、附加层施工,阴阳角、管根、水落口等部位必须先做附加层,可采用自粘性卷材或聚氨酯涂膜。
(3)、涂刷基层界面处理剂一遍,在卷材表面分别涂刷基层胶粘剂。
(4)、卷材粘贴,卷材表面及找平层涂刷的基层胶粘剂均匀涂刷后,即可铺贴卷材。
按基准线,铺展一卷材后,立即用干净的滚刷沿横向顺序滚压一遍,以便排除空气。
(5)、卷材按长方向配置,从流水坡度的下坡开始,平行于屋脊的搭接缝应顺流水方向搭接;垂直于屋脊的搭接方向应顺主导风向搭接,卷材接缝宽度为100mm。
粘结方法:将搭接缝部位翻开,用卷材接缝胶粘剂将翻开的卷材反面点粘做暂时固定,在翻开的两卷材表面均匀涂布胶粘剂,待基本干燥后,即可揭开暂时固定的点粘进行搭接部位的粘贴,然后用手持压辊沿横向顺序滚压粘实。
(6)、卷材末端的收头处理:搭接缝的边缘和末端收头处理,并可用聚合物水泥砂浆进行压缝处理。
(7)、涂刮聚氨酯防水涂料:将搅拌均匀的聚氨酯涂料倒在结构层面上,然后用橡胶刮板涂刮均匀。
待第一遍涂料表干后,再涂刮第二遍涂料,前后两遍的涂刮方向应互相垂直,涂刮两遍可达到设计厚度(8)、清理、检查、修整:卷材铺设完毕后,将工地上残留的垃圾清理干净,并倒放到指定地点,做到人离场地清。
施工人员要仔细检查卷材接缝收头是否粘结紧密,管件、地漏、排水口等薄弱环节是否已做了重点处理,防水层是否保持完好。
如有不符合质量要求的部位,要按照技术规对该部位进行修整,直到符合质量要求为止。
(9)、防水层蓄水试验:蓄水试验前,对排水管道进行检查,确保无漏水隐患和对楼的成品造成破坏;防水施工完毕后经隐蔽工程验收后进行24小时蓄水试验,蓄水高度高出防水层最高点3cm,合格后方可进行过滤层施工。
(10)、钢筋砼层施工:按照C20强度等级配比细石混凝土,在混凝土中加入规定比例的防水粉或防水剂,然后按照排水坡度摊铺,并用尺方圯表面赶平。
待其凝固后,再湿养护14天。
(11)、刚性防水层养护合格后,按6000mmx6000mm分格, 分格缝宽20mm, 缝侧涂刷配套处理剂, 嵌改性沥青密封膏, 捕设土工布滤水层(250g/m2),100mm厚20mm-30mm单粒级砾石。
(12)、按设计高度回填种植土壤层,即可种植植物。
5.3.1.4配套材料a)基层处理剂:采用冷底子油。
b)接缝密封材料:采用改性沥青密封材料,用于分格缝密封。
改性沥青密封材料物理性能5.3.2作业条件5.3.2.1防水卷材合格证、准用证、检验报告、复试报告齐全,材料现场见证取样送检合格。
防水施工单位资质齐备,现场管理人员和操作人员持证上岗,施工人员操作时要穿工作服,软底鞋并带手套。
5.3.2.2施工前对施工队伍进行技术、安全等交底。
5.3.2.3防水卷材和配套材料均为易燃材料,集中存放,有专人管理,并准备好干粉灭火器,严防火灾发生。
5.3.2.4砂浆找平层施工完毕,并经养护后干燥、平整、牢固,无空鼓开裂、不起砂。
5.3.2.5屋面女儿墙、管道出屋面部位作好泛水,阴阳角处抹成半径50mm的圆弧形。
5.3.2.6涂冷底子油前,将基层表面浮灰、垃圾等其它杂物清理干净。
5.3.3质量要求5.3.3.1.主控项目1改性沥青APF防水卷材和胶粘剂的规格、性能必须符合规要求,有合格的出厂证明、检验报告等。
2卷材防水层及其转角处、落水口、烟风道、泛水等细部做法,必须符合设计要求和施工验收规的规定。
3防水层严禁有破损和渗漏现象发生。
5.3.3.2.一般项目1卷材防水层的基层平整,基层洁净、平整,无空鼓、松动、起砂和脱皮现象;基层阴阳角成弧形或钝角。
2卷材防水层的搭接缝粘接牢固,密封严密,不得有损伤、皱折、翘边和鼓泡等缺陷。
3卷材防水层的保护层与防水层粘结牢固,结合紧密,厚度均匀一致。
4防水卷材铺贴附加层的宽度符合规要求;分层的接头搭接宽度符合规的规定,接头嵌填牢固。
5卷材搭接宽度的允许误差为-10mm。
5.3.4防水施工注意事项5.3.4.1卷材铺贴应平整顺直,搭接尺寸准确,不得扭曲、皱折。
5.3.4.2热熔法施工时,不得过分加热或烧穿卷材。
卷材表面热熔后立即滚铺卷材,滚铺时应排除卷材下面的空气,使之平展,并应辊压粘结牢固。
卷材接缝部位必须溢出热熔的改性沥青。
5.3.4.3防水施工过程中如遇雨天,禁止施工,并准备大面积塑料布将防水施工成品进行遮挡,避免淋雨、受潮;雨后要将基层凉晒三至四天,并进行基层含水率试验,符合要求后方能继续进行防水层施工。
5.4屋面找坡层施工5.4.1材料及要求:C10粒找坡层。
5.4.2主要机具:手推车、平铁锹、木拍子、铝合金靠尺、铁抹子、水平刮杆等。
5.4.3施工工艺5.4.4根据墙上500mm水平标高线按1%找坡,根据坡度将铺设粒的厚度线以贴饼形式体现出来,找坡层最薄处30mm。
5.4.5刮平、滚压:以找坡贴饼为标志,控制好虚铺厚度,用铁锹粗略找平,然后用木刮杠刮平。
再用压滚往返滚压,并随时用2m靠尺检查平整度,将多出部分铲掉,凹处填平,直到滚压平整出浆为止。
对于墙根、边角、管根周围不易滚压部位用木板拍打密实。
5.4.6质量要求:1、找坡层材料必须符合设计图纸和有关标准的规定。
2、允许偏差项目5.4.6.1预拌砂浆找平层5.4.6.2 预拌砂浆:1:3水泥砂浆。
5.4.6.3作业条件:找平层施工前,找坡层应进行检查验收完毕,并办理隐检手续。
5.4.7施工工艺5.4.7.1基层清理:将找坡层表面的松散杂物清扫干净,突出基层表面的灰渣等粘接杂物要铲平,不得影响找平层的有效厚度。
5.4.7.2洒水湿润:抹找平层砂浆前,适当洒水湿润基层,利于基层与找平层的结合。
5.4.7.3冲筋、贴饼定标高:按2m间距贴灰饼。
5.4.7.4铺装砂浆:按分格块铺设砂浆,用刮杠靠冲筋条刮平,找坡后用木抹子搓平,用铁抹子压光,待浮水沉失后,以人踏上去有脚印但不下限为度,再用铁抹子压第二遍即可。
5.4.7.5分格缝:找平层按分格缝分格缝布置图见细部做法分格缝布置图。
5.5屋面保护层施工5.5.1.1材料及要求:防水层的混凝土宜用普通硅酸盐水泥。
5.5.1.2 主要机具:吊斗、塔吊、标尺杆、铁锹、木抹子、铁抹子、扫帚等。
5.5.2 施工工艺5.5.2.1工艺流程:防水层施工完毕→弹线确定标高→细石混凝土浇注→抹平压光→养护。
5.5.2.2防水层施工完毕,将防水层上的杂物、垃圾等清理干净,经验收合格并作隐检记录。
5.5.2.3细石混凝土浇注:浇筑混凝土时应分段连续浇筑,浇筑高度应根据结构特点、混凝土疏密决定。
5.5.2.4浇筑混凝土应连续进行,如有间歇,其间歇时间应尽量缩短,并应在前层混凝土初凝前,将次层混凝土浇筑完毕。
混凝土运输、浇筑及间歇的全部时间不得超过210min,当超过规定时间必须设置施工缝。
5.5.2.5分格缝:按 6m*6m设置20mm宽分格缝,并用密封膏封严。
5.6屋面细部做法5.6.1出屋面结构(电梯间、楼梯间)防水收口做法见下图,出屋面结构收口采用在墙上开槽压住防水卷材的方法进行收头,混凝土墙体施工时进行留槽,高度为250mm,留槽尺寸为60×60mm,车库为种植屋面,防水收口必须高于种植屋面,收口位置为各楼的排水沟高度处或砼结构墙顶部;5.6.2风道出屋面结构防水收口及设备基础防水收口做法做法见下图,风道砌筑时在出屋面结构250mm标高处留槽,防水卷材压在槽。
