水泥稳定碎石基层施工技术交底
水泥稳定级配碎石基层技术交底

水泥稳定碎石施工技术交底1.0 材料1. 1 路用的水泥、石子、砂等材料必须监理工程师批准。
未经批准的不允许进场,更不准使用。
1. 2 水泥:选用终凝时间较长(宜在6小时以上),且宜用325#矿渣及普通硅酸盐水泥。
快硬水泥、早强水泥以及受潮变质的水泥严禁使用。
水泥品牌的选用应考虑其质量稳定性、生产数量、运距等各种因素。
水泥每次进场前应有合格证书,每200T应对水泥的凝结时间、标号进行抽检。
1. 3 碎石:要求其压碎值不超过30%,最大粒径不大于40mm。
碎石的颗粒组成应符合JTJ034---93中第2.2.1.6中2#级配要求。
为了施工方便,宜采用10--40mm的粗集料、5--10mm的中集料,0--5mm的石屑细集料三种粒料配合。
其粗集料的压碎值、各种粒料的筛分(主要检查所进料的颗粒级配的偏差情况),0.5mm以下细土的塑性指数,小于0.075mm的颗粒含量应符合JTJ034--93中的要求,上述材料进场后的试验项目每2000m3做2个样品试验。
1. 4 水:凡人或牲畜的饮用水均可用于水泥碎石的施工。
2.0 混合料的组成设计2.1 组成设计原则:①粉料含量不宜过多.②在达到强度的前提下,采用最小水泥剂量,但不小于4.0%.③改善集料级配,减少水泥用量,使水泥用量不大于6%.2.2 水泥剂量的配制可采用4%、4.5%、5%、5.5%、6%五种剂量。
2.3 每种剂量的试件制取9个(最小数量)。
2.4试件必须在规定的温度(20±2℃)保湿养生6天,浸水养生1天后进行无侧限抗压强度,并计算试验结果的平均值、偏差系数,并计算RX(1-1.645Cv)是否大于Rd(本工程设计强度为5MPa)。
设计剂量要选用满足强度的最小剂量,并不超过6%。
2. 5根据设计剂量做延迟时间对混合料强度的影响试验,并通过试验确定应该控制的延迟时间。
2.6 工地实际采用的水泥剂量较设计剂量增加0.5%。
3.0水泥稳定碎石的质量控制标准。
水泥稳定碎石基层技术交底

水泥稳定碎石基层技术交底为了保障道路工程的建设质量,确保道路使用过程的安全性、稳定性与耐久性,设计与施工中采用水泥稳定碎石基层技术方案可以相应降低路面损坏率,延长路面的使用寿命。
水泥稳定碎石基层技术概述水泥稳定碎石基层技术是一种利用水泥作为胶结材料,与碎石混合而成的一种基层。
该技术将碎石与水泥按一定比例配合后,再进行混合、压制而成。
水泥稳定碎石基层具有优异的力学性能,例如稳定性、强度、耐久性等,已经成为道路工程中常用的一种基层材料。
该基层材料适合土质较差或仰泥深、地下水较多、大面积土质稳定性较差地层道路的路基、路面和其他设施的构造。
这种技术可以降低路面损坏率,防止路面变形,从而达到延长路面寿命的效果,因此,水泥稳定碎石基层技术被广泛应用于高速公路、市政道路、铁路和机场等交通建设中。
施工原则1.土壤基层应符合设计要求,进行原状或改良处理后确保达到设计强度指标;2.施工前深耕打草,清理残草及泥浆等杂质,确保路基表面、施工段长为100米以下之路段宽度清理干净;3.施工前将水泥均匀洒在碎石表面,但不得在同一地方重复撒水泥;4.每次加水应保持同一加水量,调拌浆应均匀地与碎石混合,极力避免出现死角;5.碎石要用机械水平再铺设,施工时碎石压机不能造成碎石移位、错位、轻浮或堆重现象。
施工程序1.清理坑底及原状土表面的并捣实15cm;2.倒入碎石,用细碾机碾碎,并用水泥罐均匀加入水泥,对混合材料进行充分混合,浇水调整,要求水分一致,不得分层、有面干面湿的现象;3.在碎石与水泥均匀混合后,及时进行压实,压实层数一般为2层,每层厚度为15~20cm,压实机压力一般调整到1.6Mpa左右,单边起端互碾吻合,维持道路横、纵向倾斜度和纵向平稳度;4.完成整个压实之后对其进行养护处理,养护时间一般在2-3天之间,以缓慢加速其强度,并在养护过程中避免车辆或人员压实和践踏刚完成施工的基层。
施工质量检测与验收对于水泥稳定碎石基层的施工,为了保证其施工质量,应进行全过程的质量控制与检测,并进行合格验收。
水泥稳定碎石施工技术交底完整

水泥稳定碎石施工技术交底完整(完整方案资料,可直接使用,可编辑,推荐下载)页号:技术交底记录通—6水泥稳定碎石施工方案一、编制依据1、xxxxxxx参考资料及图纸等。
2、国家部委颁布现行的《城镇道路工程施工与质量验收规范》CJJ1—2021。
3、现场调查、收集、咨询所获得的有关气象、地质资料等。
二、施工准备1、施工范围xxxx设计道路横坡为2%,上基层设计宽度为14.4m,实际施工宽度为14.4m,下基层设计宽度为15。
72m,实际施工宽度为15。
72m;xxxx设计横坡为1。
5%,上基层设计宽度为17.4m,实际施工宽度为17.4m,下基层设计宽度为18。
72m,实际施工宽度为18.72;xxxx 设计横坡为1.5%,上基层设计宽度为10.4m,实际施工宽度为10.4m,下基层设计宽度为11。
72m,实际施工宽度为11.72m。
2、准备下承层(1)、水泥稳定碎石的下承层表面应平整、坚实,具有规定的路拱,下承层的平整度和压实度应符合规定要求。
(2)、清扫下承层面上的杂物、浮土,确保摊铺工作面清洁.(3)、新旧路结合处做接头处理,与魏都路相接处下基层做25cm 台阶以利于二层接头密实;与七大街接头处向西清楚一米松动路面结构,下基层作30cm台阶以利于二层接头密实,并铺洒水泥浆。
(4)、用洒水车洒少量的水,保证水泥稳定碎石施工时下基层表面湿润且无积水。
(5)、摊铺上基层时需在下基层铺洒水泥浆,以利于层间连接。
3、施工测量(1)、基层边缘以外30cm处,直线段每隔10m,平曲线段每隔5m 钉铁桩.(2)、在铁桩上设钢丝绳做为基准线。
基准线的顶面高程与要铺筑的水泥稳定碎石基层的垂直距离为5cm。
(4)、基准线钢丝绳两端用紧绳器拉直绷紧,施工中做好桩、线的保护工作。
4、培槽(1)、侧石内侧外36cm撒灰线,做土培。
(2)、压实土培应与第一层碎石齐平,齐边且顺直。
5、人员、机械根据施工要求及我公司的技术情况,施工配备人员如下图:工人25—30人,机械设备表如下图:三、水泥稳定碎石施工工艺1、施工工艺流程图(见下图)2、水泥稳定碎石拌和(1)、在正式拌和混合料之前,必须先调试所有设备,待一切正常后才能拌和混合料。
水泥稳定碎石基层技术交底

(4)在碾压过程中对高程、平整度的及时进行跟踪检测,平整度采用3m直尺跟进检查,对平整度大于12mm的部分,及时进行修整。
(4)拌和站配备带活门漏斗的料仓,由漏斗出料直接装车运输,装车时车辆前后中移动,分3次装料,避免混合料离析,设铃铛及专人指挥装车。
3.2.3运输
(1)混合料运输车过少会影响摊铺效率及质量,运输车过多会产生混合料等待时间过长而导致混合料含水率下降等问题,故应根据混合料运输车的容量、运距、摊铺速度等参数确定足够数量的混合料运输车,保证摊铺工作正常进行。
安全技术交底
项目名称:编号:
单位工程
路面工程
分(部)分项工程
水泥稳定碎石基层施工
作业内容
实施班组
交底内容

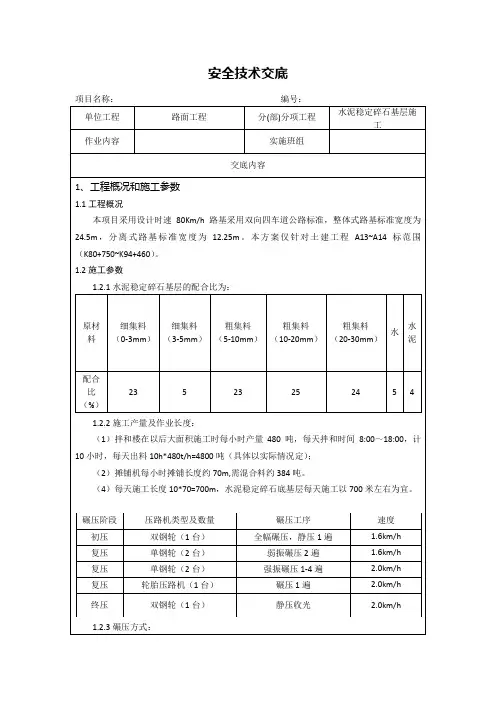

本项目采用设计时速80Km/h路基采用双向四车道公路标准,整体式路基标准宽度为24.5m,分离式路基标准宽度为12.25m。本方案仅针对土建工程A13~A14标范围(K80+750~K94+460)。
(5)施工过程中,现场检测人员不时的进行平整度的检查,对平整度超出12mm的部位,用人工予以铲除,然后用新拌混合料填补;在摊铺机后面设专人消除集料离析现象,特别是局部粗集料“窝”进行了全部铲除,并用新拌混合料填补。
3.2.5碾压
(1)压路机第一次碾压长度为40m,各碾压段落设置了明显的分界标志,设专门碾压负责人。碾压遵循由低到高、先慢后快的原则,碾压时后轮重叠1/3轮宽,碾压组合方式和遍数遵循先稳压、后轻压、再重压的原则。为保证边部压实度,对边部先采用大型压路机进行碾压,再采用小型振动压路机进行补压,碾压完成后在对边部撒布水泥浆,以起到加固作用。
水稳施工技术交底

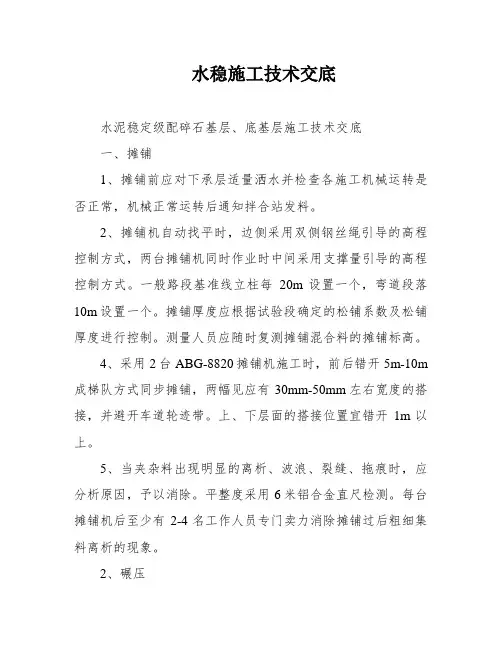

水稳施工技术交底水泥稳定级配碎石基层、底基层施工技术交底一、摊铺1、摊铺前应对下承层适量洒水并检查各施工机械运转是否正常,机械正常运转后通知拌合站发料。
2、摊铺机自动找平时,边侧采用双侧钢丝绳引导的高程控制方式,两台摊铺机同时作业时中间采用支撑量引导的高程控制方式。
一般路段基准线立柱每20m设置一个,弯道段落10m设置一个。
摊铺厚度应根据试验段确定的松铺系数及松铺厚度进行控制。
测量人员应随时复测摊铺混合料的摊铺标高。
4、采用2台ABG-8820摊铺机施工时,前后错开5m-10m 成梯队方式同步摊铺,两幅见应有30mm-50mm左右宽度的搭接,并避开车道轮迹带。
上、下层面的搭接位置宜错开1m以上。
5、当夹杂料出现明显的离析、波浪、裂缝、拖痕时,应分析原因,予以消除。
平整度采用6米铝合金直尺检测。
每台摊铺机后至少有2-4名工作人员专门卖力消除摊铺过后粗细集料离析的现象。
2、碾压一般摊铺30m即可碾压,做到铺一段,压一段。
现场试验人员在摊铺完成后及时对含水量进行检测,如含水量明显偏低,可采用雾喷法适量补水,并通知拌合站恰当调整拌合掺水量,以包管填料在最佳含水量状态下成型。
碾压过程当中如遇气温太高或大风等基层外表易干的天气,压路机可以主动喷水装置一边喷水一边碾压。
混合料碾压过程中压路机应缓慢启动和制动,严禁在已完成或正在碾压的路段上“急刹车”或掉头,以保证基层表面不受损。
三、养护基层采用改性乳化沥青养生,底基层采用塑料薄膜养生,以表面保持潮湿为宜,切忌时干时湿,养生时间不少于7天。
级配碎石采用洒水养生。
整个基层(底基层)完成养生前,期间禁止车辆驶入。
四、接缝和调头处的处理1、每天施工完毕时,应对当天施工段末端混合料进行处理,使混合料断面垂直下承层平面。
2、重新开始基层混合料摊铺之前,先将下承层清理干净再重新开始摊铺混合料。
3、如摊铺中断后因故未能按上述方法处理横向接缝,且中断时间已超过2小时,先将摊铺机驶离,用3m直尺检测平整度,将已碾压密实且高程、平整度符合要求时末端垂直切除成与路中心线垂直的向下的断面,并清扫干净,然后摊铺机就位铺筑新的混合料压实。
水泥稳定碎石技术交底

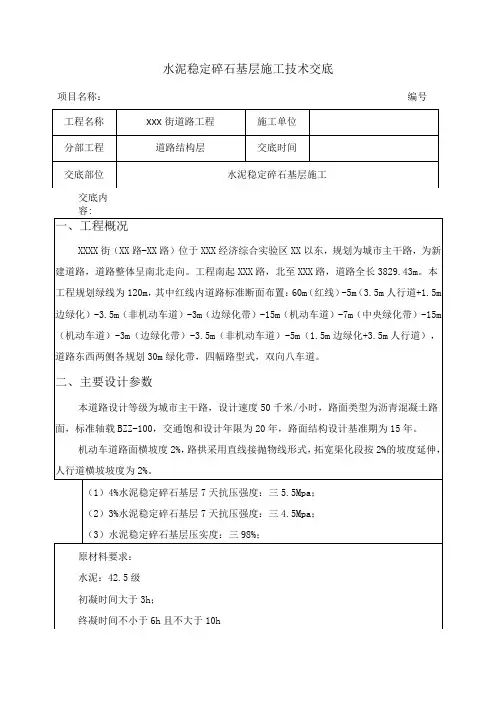

水泥稳定碎石基层施工技术交底项目名称:编号交底内容:集料级配3%混合料的配合比设计根据平行试验结果确定混合料的设计配合比为:石屑(0~4.75mm):碎石(4.75~9.5mm):碎石(9.5~19mm):碎石(19~31.5mm)=1.1:1:90:7.9,水泥剂量为3.0%,最佳含水量3.9%,最大干容重2.371g/cm3。
4%混合料的配合比设计根据平行试验结果确定混合料的设计配合比为:石屑(0~4.75mm):碎石(4.75~9.5mm):碎石(9.5~19mm):碎石(19~31.5mm)=1.1:1:90:7.9,水泥剂量为4.0%,最佳含水量4.3%,最大干容重2.364g/cm3。
三、施工资源配备1、主要施工人员配置2、主要机械设备洒水车东风10m3四、主要施工工艺2、施工工艺流程2.1下承层准备、测量放样、模板安装 (一)下承层准备(1)本工程水泥稳定碎石基层下承层为水泥石灰土底基层(或水泥稳定碎石基层),施工前应确保下承层养生7天以上,并进行验收,验收合格后方可进行施工。
(2)下承层表面要平整、坚实,具有规定的路拱,宽度、高程、平整度、压实度、弯沉等检测指标满足设计及规范要求。
(3)施工前应将下承层表面可能存在的建筑材料、杂物等清理干净,并表面洒水1、施工工艺流程 试峻踣E湿润。
2.2混合料拌制开始拌和前,检查场内各种集料的含水量,计算当天的配合比,拌和机按配合比拌制混合料,开始搅拌之后,出料时要取样检查是否符合给定的配比,进行正式生产之后,每1~2小时检查一次拌和情况,抽检其配比、含水量是否变化,混合料在拌制时的含水量根据气温变化,一般比最佳含水量高1.0%左右,拌和时向拌和楼电脑输入每吨混合料的各种原材料设计用量,并保证计量准确、拌和均匀。
L二A13IL+-联机摊铺丸缱水泥稳定碎石层碾压成型并养护7天后(冬季相应延长),方可允许运输车辆通行,但不允许重车上路(施工机械除外)。
水泥稳定碎石基层技术交底

水泥稳定碎石基层技术交底第一节水泥稳定碎石基层施工方法一、下承层准备:(1)对路床必须用12-15T压路机进行3~4遍碾压。
在碾压过程中,如发现土过干、表层松散,应适当洒水;如土过湿,发生“弹簧”现象,应采用挖开晾晒、换土、掺石灰或水泥进行处理。
二、施工放样:1、根据道路设计坐标或道路特征,采用全站仪恢复道路中线,并且在两侧路肩边沿外设置指示桩;2、在两侧指示桩上用明显标记标出待施工的基层边沿的设计标高;3、摊铺机施工应于待摊铺基层两侧布置控制标高的钢支架,其上设置钢丝绳作为摊铺机行走的控制基准线.三、试验:1、材料试验:水泥稳定碎石基层施工前,对拟用的材料应按规范要求进行试验和选择,集料的压碎值应不大于30%,集料的级配范围、均匀系数、塑性指数、有机质含量、水泥的选用等均就满足规范要求并报监理工程师批准。
2、确定施工配合比:将原材料按规范要求进行标准试验,按设计掺配混合料,再按规范进行重型击实试验、承载试验和抗压强度试验,通过试验确定最佳的水泥剂量和最佳含水量。
3、铺筑试验段:水泥稳定碎石基层施工全面开工前,按规范规定铺筑试验路段,路段长度一般不小于100M。
通过试验路段确定设备的最佳组合方式,碾压速度及碾压遍数,每层材料的松铺厚度,混合料的最佳含水量等,并将试验结果报监理工程师审批,合格后方可展开施工。
四、拌和与运输(集中拌和)水泥稳定碎石混合料在稳定土拌合机拌合.在正式拌制混合料之前,先调试所有设备,使混合料的颗粒组成和含水量都达到规定的要求,原材料颗粒组成发生变化时,重新调整设备。
拌合时含水量宜略大于最佳值,使混合料运到现场摊铺后碾压时的含水量不小于最佳值。
混合料拌合好后应及时运到现场。
五、混合料摊铺1、根据路面宽度选择两台7.5米具有自动调节摊铺厚度及找平装置,并运行良好的稳定土粒料摊铺机进行摊铺。
2、摊铺机均匀行驶,行走速度和拌合站产量匹配,以确保所摊铺路面的均匀不间断地摊铺。
在摊铺过程中不准随意变换速度,尽量避免中途停顿。
水泥稳定碎石基层施工安全技术交底

9、搅拌机不得超负荷使用。运转中严禁维修保养,严禁用工具伸入搅拌仓内扒料。若遇中途停电时,必须将料卸出。
10、机械运转中,严禁在拌合机或皮带输送机下穿越行走,严禁将头或手伸入皮带输送机与机架之间查看或探摸等作业。
11、驾驶员应做好设备的运行记录和设备检修保养记录。
(一)、拌合站作业安全要点
1、作业人员不得穿拖鞋进入拌和施工现场作业,与施工无关的人员禁止进入拌和施工现场。
2、拌合场内仓库、变配电房、油库等危险点源处要设臵明显的警示标志,门窗上锁,并注明“非工作人员禁止入内”字样。
3、拌合场用电要由熟悉用电专业知识的电工专人管理,各种用电设备要安装漏电保护器,接地良好。各种电缆电线的敷设要符合用电安全的要求。
(6)在陡坡、冰雪、泥泞及交通情况复杂的路段,没有可靠制动条件的情况下,禁止采用拖、
推、溜及倒车等方法启动发动机。
(7)用钢丝绳在短距离内拖动汽车时,钢丝绳长度应在4~6m之间,连接部位要牢固可靠。长距离拖行汽车时,应用刚性拖杆或三角形拖架,其长度不超过3m。
2、行车中的要求
(1)发动后,严禁立即空车猛踩油门或连续猛轰油门,应怠速运转,检查发动机的运转情况。怠速运转5~8min,气压上升到规定数值,各表盘显示正常时,方可用低档起步。
(7)当汽车驶经泥泞、冰雪、翻浆路段时,为防止车轮单边打滑,在车辆能保持直线行驶的情况下,可使用差速防止装置。使用差速防止装置时,不准转动方向盘。
(8)在视线不清晰的情况下会车时,应降低车速,开放小灯,加大两车相会的横向距离,必要时应停车避让。夜间会车应在两车相距150m以外处,改用近光灯。
(9)无增压装置的汽车,行驶在高原空气稀薄地区时,要相应减载,并控制车速;新车或大修出厂后的车辆,走合期内应减载20%~25%,并不得拖带其他车辆。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
水泥稳定碎石基层施工技术交底
⑴、施工准备
①测量放样
②下承层检测、复核、清理
清扫下承层表面垃圾、杂物及松散灰砂等,以确保下承层表面洁净,平整度、压实度及路拱,断面标高等各项技术指标符合规定要求。
⑵、混合料拌制
基层混合料采用集中厂拌生产,正式拌料前必须先调试好搅拌设备,使混合料的颗粒级配组成和含水量都能达到规定的要求,含水量宜高出最佳含水量+2%为宜,水泥剂量应高出+0.5%为宜,当集料粒径级配发生变化时,应及时调整配合比。
⑶、运输
混合料采用自卸车运至施工路段,根据拌和站的生产能力及摊铺能力配合好自卸车的数量,以满足施工需要,装车时,保证车内装载高度均匀,防止发生离析,运输时采用帆布棚覆盖,防止运输过程中水分蒸发,运输车在已完成的铺筑层通过时,速度应缓慢,禁止急刹车,防止破坏表层强度。
⑷、摊铺
根据试验段确定的松铺系数、碾压遍数、最佳机械组合等技术参数进行大面积施工作业。
①混合料摊铺前下承层表面应洒适量水湿润.
②混合料运输达到工作面后,应立即进行摊铺作业,以避免混合
料失水和保证混合料摊铺、碾压作业时间不超过水泥初凝时间。
③混合料摊铺严禁薄层贴补,采用两台摊铺机进行摊铺,摊铺机一前一后,按15m间距成梯队同步向前摊铺,辅道及调头车道采用单台摊铺机摊铺。
摊铺机根据现场供料情况控制行走速度,保证连续稳步前进,以保证混合料摊铺的平整度。
④混合料松铺厚度按试验路段选定的参数控制,测量人员应随时复测混合料摊铺标高。
⑤摊铺机后配备4-6人,负责消除粗细集料离析现象,铲除局部粗集料集中的“窝”,并及时用新拌制的合格混合料填补。
⑸、碾压
①混合料摊铺后,一般摊铺50m左右时即可开始碾压,作为一个碾压段,现场试验人员应立即进行混合料含水量检测,如含水量明显低于最佳含水量,施工人员应采用雾喷法补洒适量水,并通知搅拌厂适当调整用水量,以保证稳定基层在最佳含水量的状态下成型。
②为防止摊铺后的混合料水分挥发,碾压设备应紧随摊铺,及时进行碾压。
③碾压程序为:先轻后重,由边向中,由低向高,碾压时,先采用YZ14压路机稳压一遍,其速度控制在1.5-2km/h,后轮重叠1/2轮宽;然后用YZ18的振动压路机振压4-6遍,碾压速度为2.5-3km/h,重叠1/2轮宽;最后用YZ14轻型压路机光面。
④碾压过程中如气温高或风天基层表面易风干,可利用轮胎压路机自动喷水装置边喷水边碾压。
⑤在操作中应做到三快即快运输、快摊铺、快碾压。
以确保从向拌和机内加水拌和到碾压终了时间不宜超过3小时。
⑥重型压路机振压完成后,现场试验人员应立即进行压实度检测,如压实度不足,应及时进行补压直至达到标准要求。
⑦压实度满足要求后,再用轮胎压路机静压1-2遍,消除轮迹,达到表面平整、光洁。
⑧混合料碾压过程中,压路机应注意缓慢启动和制动,严禁在已完成的或正在碾压的路段上“调头”和急刹车,以保证稳定基层表面不受破坏。
⑨碾压过程中试验人员在现场检测混合料含水量,发现问题,反馈信息,及时纠正,检测压实度、平整度,测量人员在压实过程中,跟踪检测标高,以保证铺筑厚度。
⑹、纵、横接缝处理
①每天施工完毕时,应在施工段末端紧靠混合料放两根方木,方木高度与混合料的压实厚度相等,整平紧靠方木的混合料,高度宜高出方木几厘米,然后将混合料压实。
②重新开始基层混合料摊铺之前,将方木清除,并将下承层清理干净,重新开始摊铺混合料。
③如摊铺中断后因故未能按上述方法处理横向接缝,且中断时间已超过2小时,先将摊铺机驶离,用3m直尺检测平整度,将已碾压密实且高程、平整度符合要求时末端垂直切除成与路中心线垂直的向下的断面,并清扫干净,然后摊铺机就位铺筑新的混合料并及时压实。
⑺、养生
水泥稳定碎石基层混合料碾压完成后,及时覆盖洒水养生,以保持表面湿润为宜,养生期不少于7天,养生期间应封闭交通,禁止车辆通行。
