浙江省建筑工程03预算定额解释
2003浙江省建筑工程定额

第一章土石方工程说明一、本章定额包括人工土方、机械土方、石方及基础排水。
二、同一工程的土石方类别不同,除另有规定者外,应分别列项计算。
土石方类别详见土壤、岩石分类表。
三、土石方体积除松填外,均按天然密实体积计算。
每立方米松方折合实方:土方为0.8m3,石方为0.7m3。
四、挖桩承台土方时,应扣除钻(冲)孔桩、人工挖空桩大口径桩体(其余桩种不扣)及未回填桩孔所占体积后,人工挖土方综合定额乘系数1.08;人工挖土方单项定额乘系数1.25;机械挖土方定额乘系数1.1。
五、人工土方1、人工挖房屋基础土方最大深度按4.5m计算,超过4.5m时(不包括局部加深),应按机械挖土方相应定额执行;挖其他基础土方深度超过4.5m时,每增加1m按相应定额乘系数1.15计算。
2、房屋基础土方综合定额综合了平整场地,地槽、坑挖土,运土,槽、坑底原土打夯,槽、坑及室内回填夯实和150m以内弃土运输等项目,适用于房屋工程的基础土方及附属于建筑物内的设备基础土方、地沟土方及局部满堂基础土方,不适用于房屋工程大开口挖土的基础土方、单独地下室土方及构筑物土方,以上土方应套相应的单项定额。
3、房屋基槽、坑土方开挖时,因工作面、放坡计算重叠造成槽、坑之间土方全部挖除,当该挖除体积小于工作面、放坡计算重叠体积时,应按实际开挖体积计算,套用房屋综合土方定额。
4、平整场地指原地面与设计室外地坪标高平均相差(高于或低于)30cm以内的原土找平。
如原地面与设计室外地坪标高平均相差30cm以上时,应另按挖、运、填土方计算,不再计算平整场地。
5、本章定额挖土方除淤泥、流砂为湿土外,均以干土为准。
如挖运湿土,综合定额乘系数1.06;单项定额乘系数1.18。
湿土排水(包括淤泥、流砂)应另列项目计算,如采用集水井抽水,费用按实计算,不再套用湿土排水定额。
6、采用井点排水时,应按施工组织设计规定套用井点排水相应定额。
井点管的场外运输另行计算。
7、干湿土以地质资料提供的地下常水位为分界线,地下常水位以上为干土,以下为湿土。
浙江03定额综合解释及补充定额

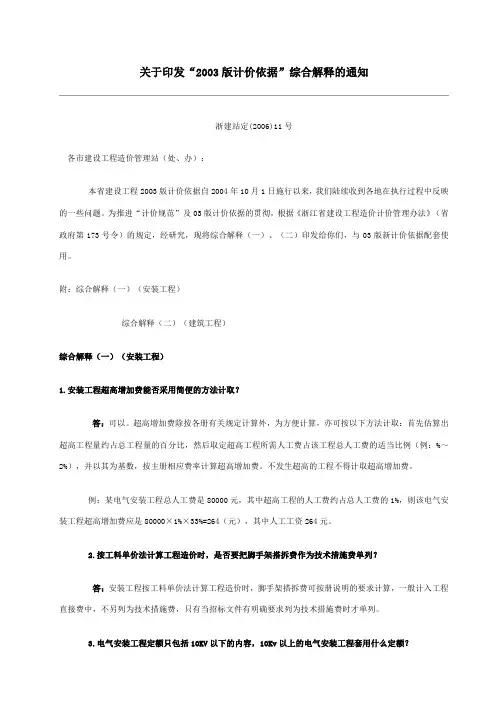

关于印发“2003版计价依据”综合解释的通知浙建站定(2006)11号各市建设工程造价管理站(处、办):本省建设工程2003版计价依据自2004年10月1日施行以来,我们陆续收到各地在执行过程中反映的一些问题。
为推进“计价规范”及03版计价依据的贯彻,根据《浙江省建设工程造价计价管理办法》(省政府第173号令)的规定,经研究,现将综合解释(一)、(二)印发给你们,与03版新计价依据配套使用。
附:综合解释(一)(安装工程)综合解释(二)(建筑工程)综合解释(一)(安装工程)1.安装工程超高增加费能否采用简便的方法计取?答:可以。
超高增加费除按各册有关规定计算外,为方便计算,亦可按以下方法计取:首先估算出超高工程量约占总工程量的百分比,然后取定超高工程所需人工费占该工程总人工费的适当比例(例:%~2%),并以其为基数,按主册相应费率计算超高增加费。
不发生超高的工程不得计取超高增加费。
例:某电气安装工程总人工费是80000元,其中超高工程的人工费约占总人工费的1%,则该电气安装工程超高增加费应是80000×1%×33%=264(元),其中人工工资264元。
2.按工料单价法计算工程造价时,是否要把脚手架搭拆费作为技术措施费单列?答:安装工程按工料单价法计算工程造价时,脚手架搭拆费可按册说明的要求计算,一般计入工程直接费中,不另列为技术措施费,只有当招标文件有明确要求列为技术措施费时才单列。
3.电气安装工程定额只包括10KV以下的内容,10Kv以上的电气安装工程套用什么定额?答:可参照专业部定额,但建设方与施工方应通过协商并结合我省的实际情况,作适当的调整。
4.电气安装工程中“照明供电回路系统调试”的系统数量如何统计,有否统一的规定?答:有。
执行新定额后在一般情况下(系用三相自动空气开关控制)“照明供电回路系统调试”只有由建筑物内变电所低压配电屏输出的照明供电回路才能计算“照明供电回路系统调试”的回路数,当建筑物无变电所时,则以该建筑物主配电室照明配电屏输出的照明供电回路数计算“照明供电回路系统调试”,因为用三相自动空气开关控制,定额应乘系数。
浙江省建筑工程预算定额03版与10版区别

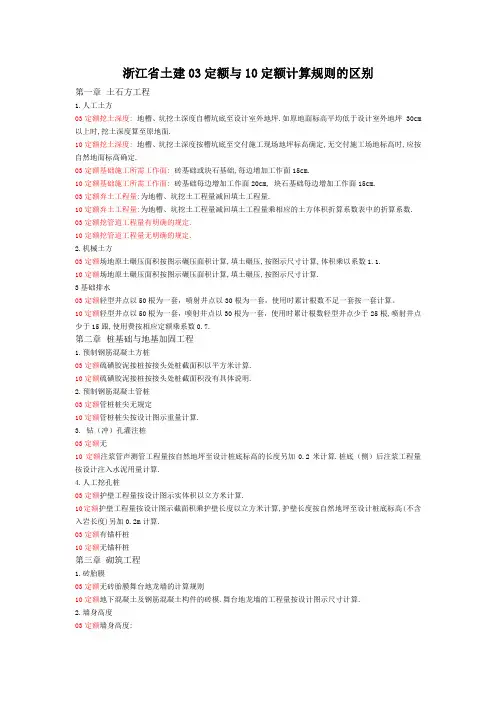

浙江省土建03定额与10定额计算规则的区别第一章土石方工程1.人工土方03定额挖土深度:地槽、坑挖土深度自槽坑底至设计室外地坪.如原地面标高平均低于设计室外地坪 30cm 以上时,挖土深度算至原地面.10定额挖土深度:地槽、坑挖土深度按槽坑底至交付施工现场地坪标高确定,无交付施工场地标高时,应按自然地面标高确定.03定额基础施工所需工作面:砖基础或块石基础,每边增加工作面15cm.10定额基础施工所需工作面:砖基础每边增加工作面20cm, 块石基础每边增加工作面15cm.03定额弃土工程量:为地槽、坑挖土工程量减回填土工程量.10定额弃土工程量:为地槽、坑挖土工程量减回填土工程量乘相应的土方体积折算系数表中的折算系数. 03定额挖管道工程量有明确的规定.10定额挖管道工程量无明确的规定.2.机械土方03定额场地原土碾压面积按图示碾压面积计算,填土碾压,按图示尺寸计算,体积乘以系数1.1.10定额场地原土碾压面积按图示碾压面积计算,填土碾压,按图示尺寸计算.3基础排水03定额轻型井点以50根为一套,喷射井点以30根为一套,使用时累计根数不足一套按一套计算。
10定额轻型井点以50根为一套,喷射井点以30根为一套,使用时累计根数轻型井点少于25根,喷射井点少于15跟,使用费按相应定额乘系数0.7.第二章桩基础与地基加固工程1.预制钢筋混凝土方桩03定额硫磺胶泥接桩按接头处桩截面积以平方米计算.10定额硫磺胶泥接桩按接头处桩截面积没有具体说明.2.预制钢筋混凝土管桩03定额管桩桩尖无规定10定额管桩桩尖按设计图示重量计算.3. 钻(冲)孔灌注桩03定额无10定额注浆管声测管工程量按自然地坪至设计桩底标高的长度另加0.2米计算.桩底(侧)后注浆工程量按设计注入水泥用量计算.4.人工挖孔桩03定额护壁工程量按设计图示实体积以立方米计算.10定额护壁工程量按设计图示截面积乘护壁长度以立方米计算,护壁长度按自然地坪至设计桩底标高(不含入岩长度)另加0.2m计算.03定额有锚杆桩10定额无锚杆桩第三章砌筑工程1.砖胎膜03定额无砖胎膜舞台地龙墙的计算规则10定额地下混凝土及钢筋混凝土构件的砖模.舞台地龙墙的工程量按设计图示尺寸计算.2.墙身高度03定额墙身高度:1、外墙:平屋面算至屋面板顶面,有女儿墙,算至女儿墙压顶底;坡屋面无沿口天棚者,算至屋面板底,室内外有天棚者,算至天棚面加高10cm。
浙江省建筑工程预算定额(2003版)综合解释

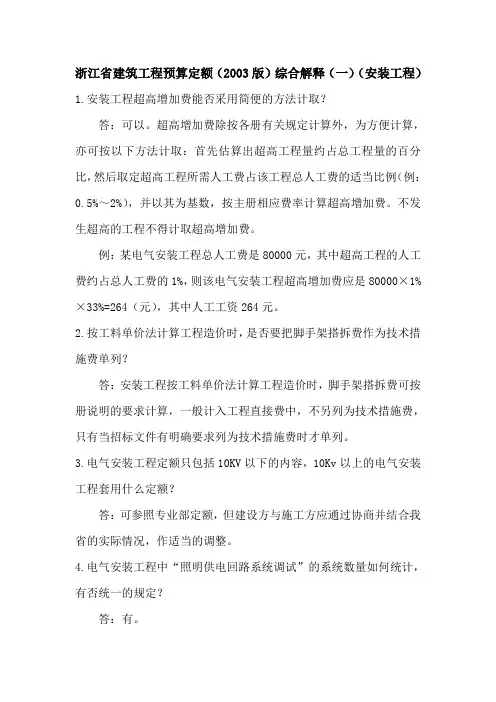

浙江省建筑工程预算定额(2003版)综合解释(一)(安装工程)1.安装工程超高增加费能否采用简便的方法计取?答:可以。
超高增加费除按各册有关规定计算外,为方便计算,亦可按以下方法计取:首先估算出超高工程量约占总工程量的百分比,然后取定超高工程所需人工费占该工程总人工费的适当比例(例:0.5%~2%),并以其为基数,按主册相应费率计算超高增加费。
不发生超高的工程不得计取超高增加费。
例:某电气安装工程总人工费是80000元,其中超高工程的人工费约占总人工费的1%,则该电气安装工程超高增加费应是80000×1%×33%=264(元),其中人工工资264元。
2.按工料单价法计算工程造价时,是否要把脚手架搭拆费作为技术措施费单列?答:安装工程按工料单价法计算工程造价时,脚手架搭拆费可按册说明的要求计算,一般计入工程直接费中,不另列为技术措施费,只有当招标文件有明确要求列为技术措施费时才单列。
3.电气安装工程定额只包括10KV以下的内容,10Kv以上的电气安装工程套用什么定额?答:可参照专业部定额,但建设方与施工方应通过协商并结合我省的实际情况,作适当的调整。
4.电气安装工程中“照明供电回路系统调试”的系统数量如何统计,有否统一的规定?答:有。
执行新定额后在一般情况下(系用三相自动空气开关控制)“照明供电回路系统调试”只有由建筑物内变电所低压配电屏输出的照明供电回路才能计算“照明供电回路系统调试”的回路数,当建筑物无变电所时,则以该建筑物主配电室照明配电屏输出的照明供电回路数计算“照明供电回路系统调试”,因为用三相自动空气开关控制,定额应乘0.2系数。
其后各级照明供电回路不再重复计算。
住宅小区的每幢楼宇用电,由小区变电所供电,可按小区变电所低压配电屏输出的照明供电回路计算“照明供电回路系统调试”的回路数。
例1:某综合楼变电所由六台低压配电屏输出的照明供电回路共42路,均用三相自动空气开关控制,则该综合楼“照明供电回路系统调试”共有42个系统,用三相自动空气开关控制,定额应乘0.2系数。
浙江省建设工程施工取费定额(2003版)

浙江省建设工程施工取费定额(2003版)引言随着社会经济的发展,建筑工程已成为人们生活中不可或缺的部分,而建筑工程的施工也是重中之重。
施工取费定额是建筑工程施工必须的一项工作。
本文将介绍浙江省建设工程施工取费定额(2003版)的相关信息。
定额的基本概念施工取费定额是指在一定基础上,按照劳动力、材料、机械设备等因素,依据工作项目和工程量编制的一项工作报价标准。
定额是施工取费的基础,是保证施工合理、优质、高效的核心标准。
定额明细浙江省建设工程施工取费定额(2003版)内容涵盖了民用建筑、市政公用工程、景观工程等多个领域。
定额分为人工费、材料费、机械使用费、安全文明施工费、管理费、利润和税金等内容。
人工费人工费是施工取费定额中一个重要的组成部分。
在定额中,人工费的计算方法通常采用工日计费的方式。
不同岗位的工人所需工作时间、费用也有所不同。
材料费材料费是施工取费定额中另一个重要的组成部分。
材料费包括选购材料、运输材料、加工材料等费用。
在定额中,材料费的计算方式通常采用按材料定额计费的方式。
机械使用费机械使用费是指在施工中使用的机械设备的费用。
机械使用费通常包括机械设备的折旧、维修保养、加油等费用。
在定额中,机械使用费的计算方式通常采用按机械台班计费的方式。
安全文明施工费安全文明施工是一个重要的施工原则,也是一个企业的形象工程。
安全文明施工费包括了现场临时设施费、施工安全防护费等内容。
管理费管理费是指管理人员费用以及与施工工程有关的行政管理、财务管理等内容产生的费用,是管理和维持施工管理工作秩序的费用。
利润和税金利润和税金是施工取费定额的最后一部分内容。
利润是指承包商在施工过程中获得的利益,定额的利润通常采用百分比计算。
税金则根据国家相关的税收法规,计算交纳。
浙江省建设工程施工取费定额(2003版)是建筑工程施工不可或缺的一份重要文件,对于合理、高效、优质地进行建筑工程施工提供了重要的支持和保障。
对准确了解和运用浙江省建设工程施工取费定额(2003版),有助于提高施工行业的规范化、标准化水平,让建筑工程建造更科学、有序、安全。
浙江定额解释(94、03定额适用)

浙江定额部分解释(94、03定额适用)建筑工程1、请教您关于甲供材料的扣除方式:(1)、甲供材料退款=市场信息价(合同价)÷(1+采购保管费率)(甲方送到工地现场或指定地点)。
(2)、甲供材料退款=市场信息价(合同价)÷(1+采购保管费率)-运杂费(乙方自己运输)那么退款时把规费和税金要否一起扣除。
也就是说把甲供材料的退款是否也列入直接费。
(3)、甲供材料数量如果是实际提供的数量来定,那肯定与定额用量有差异的(如商品砼等),这说明在结算时赢亏都是施工单位的事了。
答:甲供材料退款额应放到工程造价之后。
计算退款额时不计算规费和税金。
甲供材料数量如何计量(即计量方法)由合同来约定。
一般情况下是按甲方实际提供的数量来确定的。
2、厂区内的道路和排水工程属于土建项目还是市政项目,应该套用土建定额还是市政定额?答:根据《浙江省建筑工程预算定额(2003版)》上册第323页第九章说明一规定:一般工业与民用建筑的厂区、小区中的室外道路、排水项目,如按市政要求单独设计的,套用市政工程定额,否则套用建筑工程定额。
3、03定额中木地板楼地面,龙骨断面为50×60,间距为200mm,设计不同时,用量调整。
假使断面、间距都与定额不同,如:断面为45×55,间距为300mm,怎么调整?答:定额下册第21页附注:木地板木龙骨断面为50×60,间距为200mm,设计与定额不同时,用量调整。
你提出的问题:假使断面、间距都与定额不同,如:断面为45×55,间距为300mm,怎么调整?回答:木龙骨断面设计与定额不同,可以用简单的比例关系来进行换算。
假设断面换算系数为K1,则K1=(45×55)/(50×60)。
木龙骨间距设计与定额不同,是不能用简单的比例关系来进行换算的。
假设硬木长条地板沿房间净长方向铺设,设房间净长为L(mm),净宽为B(mm),则:木龙骨长度(定额)=(L/200+1)×B 木龙骨长度(设计)=(L/300+1)×B 假设间距换算系数为K2,则K2=[(L/300+1)×B]/[(L/200+1)×B]=(200/300)×[(L+300)/(L+200)]。
浙江省土建2003定额说明

总说明一、《浙江省建筑工程预算定额》(2003版)(以下简称本定额)是根据省建设厅、省计委、省财政厅联合颁发的《关于组织编制<浙江省建设工程计价依据和计价办法的通知>》[建建发(2002)100号]及其有关规定,在《全国统一建筑工程基础定额》(GJD-101-95)和《浙江省建筑工程预算定额》(1994年)的基础上,结合本省实际情况编制的。
二、本定额按照国家标准GB50500-2003的要求及"政府宏观调控、企业自主报价、市场竞争形成价格"的改革思路进行管理、使用。
是编审工程标底、设计概算、施工图预算、竣工结算,调解处理工程造价纠纷,鉴定工程造价的依据;是工程量清单计价、投标报价、界定工程成本价的基础。
三、本定额适用于本省区域内的工业与民用建筑的新建、扩建、改建工程。
不适用于修建和其他专业工程,也不适用于国防、科研等有特殊要求的工程及实行产品出厂价格的各类建筑构配件。
四、本定额是按现行的建筑工程及施工验收规范、质量评定标准和安全操作规程,根据合理的施工组织和正常的施工条件编制的,是本省境内完成规定计量单位建筑分项工程所需的人工、材料、机械台班消耗量标准,它反映了本省社会平均消耗量水平。
企业可根据工程的特点并结合自身的技术力量和管理水平合理调整和换算。
五、定额的工作内容扼要地说明了主要工序,次要工序虽未一一列出,定额均已考虑。
六、本定额未包括的项目,可参照本省其他相应工程计价定额(单估表)计算,如仍缺项的,可由当地市级造价管理机构编制地区性补充定额,报省造价管理总站备案;或由预(结)算编制单位根据设计要求、结合工程实际情况、按照本定额编制原则,编制一次性补充定额,在预(结)算审查时审定,报当地造价管理站备案。
七、有关定额人工的说明和规定1、本定额的人工消耗量是以现行全国建筑安装工程统一劳动定额为基础,并结合本省实际情况编制的,已考虑了各项目施工操作的直接用工、其他用工(材料超运距、工种搭接、安全和质量检查以及临时停水、停电等)及人工幅度差。
浙江地区建筑工程预算定额(2003版)综合解释(二)(建筑

浙江省“2003版计价依据”综合解释建筑1、套用打锚杆桩定额时,是否可按桩基说明中的打斜桩规定将其打桩人工及机械乘系数?答:打锚杆桩定额已考虑斜打因素,套用定额时不乘系数。
2、高压旋喷桩的喷浆浆体材料(含水泥、粉煤灰、外加剂)定额消耗量与设计不同时,可否调整?答:可按设计用量调整。
3、混凝土及钢筋混凝土工程说明三、第9条规定现浇混凝土板坡度大于10°-60°以内时,模板定额中的钢支撑、人工含量分别乘相应系数,其对应的混凝土和钢筋定额中的人工含量是否也乘系数?答:混凝土定额中的人工含量乘系数,钢筋定额中的人工含量不乘系数。
4、现场搅拌泵送混凝土单价如何组价?答:按现拌泵送混凝土单价加搅拌费及泵送费组成。
例如:C20(20)的现场自拌泵送混凝土的定额配合比单价为176.49元/m3(见下册P298页151#)+搅拌费9.6元/m3+泵送费5.4元/m3 合计为191.49元/m3。
如泵送高度超过60m 时,每增高10m内,另增5%泵送费。
5、钢筋的制作安装损耗量是如何计算的?答:钢筋的制作安装损耗已包含在相应的钢筋制作、安装定额中,不另行计算。
6、上册P328道路面层的工作内容中有抹平及养护内容。
抹平是指何面层抹平?答:抹平是指混凝土表面抹平,如设计需加浆抹平者,另套第十章10-5水泥砂浆随捣随抹定额。
7、化粪池、隔油池定额在工作内容中有挖、填土内容,为何在定额分析中无此内容?答:化粪池、隔油池定额均包括池坑土方的开挖、回填及基坑排水,其人工、机械消耗量已列入相应定额。
8、外墙外保温补充定额(11B—3、4)中抗裂防水砂浆的配合比及厚度定额是如何考虑的?答:该定额中的抗裂防水砂浆是按1:3水泥砂浆掺水泥重量的25%的防水抗裂胶浆拌和而成,厚度是按4mm考虑的。
如设计使用的材料或厚度不同时,均可调整。
9、综合脚手架定额是按不同檐高划分的,高低联跨的建筑物有不同檐高时,如何套用定额?答:高低联跨的建筑物,应按脚手架的计算规则分别计算面积,并套用相应的综合脚手架定额。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
浙江省建筑工程预算定额(2003版)勘误表浙江省建筑工程预算定额(2003版)勘误表
2005-04-29
浙江省建筑工程预算定额(2003版)综合解释(二)(建筑工程)1. 满堂基础下翻梁的土方工程量如何计算?
答:应按下翻梁砖模外侧的宽度,乘砖模外侧的长度,再乘满堂基础垫层底至下翻梁垫层底的深度以m3;计算。
2.在打现场预制方桩时,如采用轨道平车供桩的,可否按第四章(P.99)说明六第6条规定执行?
答:采用轨道平车供桩的,运距在500m以内时,可按Ⅱ类构件运距在1km以内的运输定额,乘系数0.70计算。
即定额〔4-415 —(4-416×4)〕×0.7
3. 现拌泵送混凝土按商品泵送混凝土定额执行时,如何计算搅拌费和泵送费?
答:现场搅拌泵送混凝土,执行商品泵送混凝土定额时,除混凝土单价按现场搅拌泵送混凝土组价外,应另行增加搅拌费96.00
元/10m3(其中人工费52元、机械费44元),泵送费54.00元/10m3(其中人工费10元、机械费40元),檐高超过60m时,±0.00m以上部分的混凝土每增高10m以内,增加5%泵送费,人工费、机械费同步调整。
4.如何正确执行定额中规定的钢筋长度计算规则?
答:定额中钢筋长度的规定,是按常规施工工艺计算的,当设计(规范)有规定时,应按设计(规范)规定计算,当设计不明确时,可按定额规定计算。
5. 上册(P. 200)定额4-401地下连续墙钢筋网片的就位、安放定额基价是否有误?
答:该定额的基价(1593元/t)有误,应改为184元/t,其中机械费改为157.33元,交流电焊机改为0.139台班,履带式起重机改为0.077台班。
6. 下册(P. 40)定额10-148、10-149单独大理石扶手的基价是否
有误?
答:有误,更正如下:
材料中的圆钢φ10以内原单位t改为kg、原单价2299.00元改为2.299元。
定额子目10-148 原基价3789元改为1492元,材料费3689.54元改为1392.83元。
定额子目10-149 原基价4258元改为1961元,材料费原4144.04元改为1847.33元。
7. 墙面镶贴块料面的定额子目中,未含基层抹底灰的工料费用,应如何计算?
答:镶贴块料面的抹底灰定额,按以下补充子目计价:
墙面抹水泥砂浆底灰
工作内容:清理、湿润基层,调运砂浆,刷浆、抹灰,清扫落地灰等全过程。
计量单位:100㎡
注:1. 本定额适用于镶贴块料面的基层抹灰。
2. 定额按二遍考虑,如抹灰遍数不同时,另按每增减一遍定额调整。
3. 梁、柱面抹底灰,按相应定额乘系数1.1计算。
8. 综合脚手架计价的计算基础是建筑面积,执行《建筑工程建筑面积计算规范》(GB/T50353—2005)后,我省03版定额脚手架工程的工程量计算规则应作哪些调整?
答:我省建筑工程预算定额下册P249页:一、综合脚手架第2
点“以下内容并入综合脚手架计算”所包含的(1)、(2)、(3)三点修改为以下两点:
(1)骑楼、过街楼下的人行通道和建筑物通道,层高在2.2m及以上者按墙(柱)外围水平面积计算;层高不足2.2m者计算1/2面积。
(2)设备管道夹层(原称技术层)层高在2.2m及以上者按墙外围水平面积计算;层高不足2.2m者计算1/2面积。
以上两点涉及的面积计算,仅适用于计取综合脚手架、垂直运输费和建筑物超高施工用水加压增加的水泵台班费用。
9.高度在3.6m以内的内墙脚手架和天棚抹灰脚手架其费用如何计算?
答:高度在3.6m以内的内墙抹灰脚手架费每100m2抹灰面积按31.00元计算,(其中人工费15.00元、机械费3.00元);高度在3.6m以内的天棚抹灰脚手架费每100m2抹灰面积按58.00元计算,(其中人工费29.00元、机械费6.00元)。
如仅勾缝、刷浆或油漆时,按以上相应费
用乘系数0.33计算。
2006-02-27
浙江省“2003版计价依据”综合解释(三)建筑
1、套用打锚杆桩定额时,是否可按桩基说明中的打斜桩规定将其打桩人工及机械乘系数?
答:打锚杆桩定额已考虑斜打因素,套用定额时不乘系数。
2、高压旋喷桩的喷浆浆体材料(含水泥、粉煤灰、外加剂)定额消耗量与设计不同时,可否调整?
答:可按设计用量调整。
3、混凝土及钢筋混凝土工程说明三、第9条规定现浇混凝土板坡度大于10°-60°以内时,模板定额中的钢支撑、人工含量分别乘相应系数,其对应的混凝土和钢筋定额中的人工含量是否也乘系数? 答:混凝土定额中的人工含量乘系数,钢筋定额中的人工含量不乘系数。
4、现场搅拌泵送混凝土单价如何组价?
答:按现拌泵送混凝土单价加搅拌费及泵送费组成。
例如:C20(20)的现场自拌泵送混凝土的定额配合比单价为176.49元/m3(见下册P298页151#)+搅拌费9.6元/m3+泵送费5.4元/m3
合计为191.49元/m3。
如泵送高度超过60m时,每增高10m内,另增5%泵送费。
5、钢筋的制作安装损耗量是如何计算的?
答:钢筋的制作安装损耗已包含在相应的钢筋制作、安装定额中,不另行计算。
6、上册P328道路面层的工作内容中有抹平及养护内容。
抹平是指何面层抹平?
答:抹平是指混凝土表面抹平,如设计需加浆抹平者,另套第十章10-5水泥砂浆随捣随抹定额。
7、化粪池、隔油池定额在工作内容中有挖、填土内容,为何在定额分析中无此内容?
答:化粪池、隔油池定额均包括池坑土方的开挖、回填及基坑排水,其人工、机械消耗量已列入相应定额。
8、外墙外保温补充定额(11B—3、4)中抗裂防水砂浆的配合比及厚度定额是如何考虑的?
答:该定额中的抗裂防水砂浆是按1:3水泥砂浆掺水泥重量的25%的防水抗裂胶浆拌和而成,厚度是按4mm考虑的。
如设计使用的材料或厚度不同时,均可调整。
9、综合脚手架定额是按不同檐高划分的,高低联跨的建筑物有不同檐高时,如何套用定额?
答:高低联跨的建筑物,应按脚手架的计算规则分别计算面积,并套用相应的综合脚手架定额。
10、第十八章建筑物层高超过3.6m增加水泵台班的定额,其适用范围是否包括20m以下部分层高超过3.6m的面积?
答:包括20m以下部分层高超过3.6m的面积。
11、建筑物超高施工增加费工程量计算规则四 “建筑物有高低层时,应根据不同高度建筑面积占总面积的比例分别计算不同高度的人工费及机械费”。
这里的总面积是否应包括地下室的建筑面积?
答:不包括地下室的建筑面积。
应按首层室内地坪以上不同檐高建筑面积的比例分别计算超高人工降效增加费和超高机械降效增加费。
2006-08-29。
