(完整版)售楼部装修工程施工进度计划表

(完整版)售楼部装修工程施工进度计划表

21 22 23 24 25 26 27 28 29 30 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25 26 27 28 29 30 31 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20
序号
项目
日期
计划工期
A 工程交底 1 现场工程交底、协调、安全检查 B 地面工程 1 给排水管安装 2 洁具安装 3 强电、弱电线管安装、线路敷设 4 插座、开关面板安装 5 卫生间回填、做防水 6 地面大理石及楼梯订购、铺贴 7 地面防滑砖铺贴 8 地面地毯订购、铺贴
C 墙面工程 1 强电、弱电线管安装、线路敷设 2 插座、开关面板安装 3 玻璃座及基他木基层制作 4 木饰面粘贴 5 石材基层钢结构烧焊制作 6 石材干挂安装 7 墙面砖粘贴 8 钢化玻璃安装 9 不锈钢安装 10 硬包制作、安装 11 地脚线安装 12 镜子安装 13 吧台订制 14 木柜订购、安装 15 门订制、安装 16 洗手台安装 17 刷涂乳胶漆
D 天花工程 1 强电、弱电线管安装、线路敷设 2 灯具安装 3 轻钢龙骨天花制作 4 灯槽制作 5 封夹板、硅酸钙板底板 6 茶镜安装 7 不锈钢安装 8 刷涂乳胶漆
G 现场卫生、材料清理
世汇雅苑售楼部装饰工程施工ቤተ መጻሕፍቲ ባይዱ度计划表
第一周
第二周
第三周
第四周
第五周
第六周
第七周
第八周
第九周
2017年9月
2017年10月
注:一切阻挡施工计划进度的问题、需要监理方、甲方、土建方、协调解决后方可实行,一旦发生延误或增加工作量、一系列工作计划、施工计划进度将需要顺延。

(完整版)最详细的精装修施工总进度计划.docx

(完整版)最详细的精装修施工总进度计划.docx

(完整版)最详细的精装修施工总进度计划.docx (方案一):精装修施工总进度计划项目名称:XXX装修工程项目地点:XXX总进度计划编号:XXX编制日期:XXX更新日期:XXX1. 引言1.1 目的本文档旨在制定一份详细的精装修施工总进度计划,以确保项目能够按时、按质量完成。

2. 施工总进度计划2.1 工期安排2.1.1 设计阶段2.1.1.1 设计准备(日期)2.1.1.2 方案设计(日期)2.1.2 前期准备2.1.2.1 施工图纸准备(日期)2.1.2.2 材料采购准备(日期)2.1.2.3 工人调配(日期)2.1.3 施工阶段2.1.3.1 地面铺设(日期)2.1.3.2 墙面装修(日期)2.1.3.3 天花板装修(日期)2.1.3.4 门窗安装(日期)2.1.3.5 定制家具安装(日期)2.1.3.6 电器安装(日期)2.1.3.7 卫生间装修(日期)2.1.3.8 照明系统安装(日期)2.1.4 完工阶段2.1.4.1 清洁工作(日期)2.1.4.2 最终验收(日期)3. 附件3.1 工程项目图纸3.2 材料清单3.3 进度计划图表4. 法律名词及注释4.1 建筑工程建筑工程是指建筑物以及与之相关的土木工程的总称。

4.2 施工图纸施工图纸是根据设计方案绘制的,用于指导施工的图纸,包括平面图、立面图、剖面图等。

本文档对XXX装修工程的总进度计划进行了详细规划和安排,并附有相关的附件和法律名词注释,以确保项目的顺利进行。

希望各施工方能按照本计划执行,保质保量地完成工程。

(方案二):精装修施工总进度计划项目名称:XXX装修工程项目地点:XXX总进度计划编号:XXX编制日期:XXX更新日期:XXX1. 引言1.1 目的本文档编制的目的是为了制定一份完整的精装修施工总进度计划,确保项目能够按时、按质量完成。

2. 施工总进度计划2.1 工期安排2.1.1 设计阶段2.1.1.1 初步设计(日期)2.1.1.2 概念设计(日期)2.1.1.3 施工图设计(日期)2.1.2 前期准备2.1.2.1 确定材料清单(日期)2.1.2.2 聘请装修队伍(日期)2.1.2.3 准备许可证和文件(日期)2.1.3 施工阶段2.1.3.1 拆除和清理(日期)2.1.3.2 地板铺设(日期)2.1.3.3 墙壁装修(日期)2.1.3.4 天花板装修(日期)2.1.3.5 门窗安装(日期)2.1.3.6 定制家具制作(日期)2.1.3.7 电器安装(日期)2.1.3.8 卫生间装修(日期)2.1.3.9 照明系统安装(日期)2.1.4 完工阶段2.1.4.1 清洁工作(日期)2.1.4.2 最终验收(日期)2.1.4.3 项目交付(日期)3. 附件3.1 工程项目图纸3.2 材料清单3.3 进度计划图表4. 法律名词及注释4.1 建筑工程指建筑物以及与之相关的土木工程的总称。

精装房进度计划

精装房进度计划

精装房进度计划一、项目启动阶段(第 1-2 周)1、组建项目团队包括项目经理、设计师、工程师、施工负责人等。

明确各成员的职责和分工。

2、确定设计方案与业主沟通需求,了解其喜好和生活方式。

设计师根据需求进行初步设计,包括平面布局、风格定位、材料选择等。

组织业主和相关专业人员对设计方案进行评审和修改,确保方案符合业主期望和项目要求。

3、编制预算根据设计方案,估算材料、人工、设备等各项费用。

考虑可能的变更和风险因素,预留一定的弹性预算。

二、施工准备阶段(第 3-4 周)1、办理相关手续向有关部门申请施工许可证等必要的审批文件。

2、材料采购计划根据设计方案和施工进度,制定详细的材料采购清单。

与供应商洽谈采购合同,确保材料按时供应。

3、施工队伍组建招聘或调配经验丰富、技术熟练的施工人员。

进行施工前的培训和技术交底。

4、现场准备对施工现场进行清理和平整。

搭建临时设施,如工人宿舍、仓库等。

三、水电改造阶段(第 5-6 周)1、开槽布管按照设计方案,在墙面和地面开槽,铺设水电管道。

确保管道布局合理,符合安全规范。

2、电线电缆敷设敷设电线电缆,连接配电箱和插座、开关等。

3、给排水安装安装卫生间、厨房等区域的给排水管道和设备。

进行打压试验,检查管道密封性。

四、泥瓦工程阶段(第 7-9 周)1、墙面地面基层处理对墙面和地面进行基层处理,如找平、防水等。

2、瓷砖铺贴卫生间、厨房等区域的瓷砖铺贴。

客厅、卧室等区域的地砖或地板铺设。

3、窗台石安装安装窗台石,确保美观和实用。

五、木工工程阶段(第 10-12 周)1、吊顶安装安装客厅、卧室等区域的吊顶。

2、橱柜制作安装制作和安装厨房橱柜。

3、衣柜、鞋柜等定制家具安装根据设计尺寸,安装定制的衣柜、鞋柜等家具。

六、油漆工程阶段(第 13-15 周)1、墙面腻子处理对墙面进行腻子批刮,打磨平整。

2、乳胶漆涂刷涂刷乳胶漆,确保颜色均匀,表面光滑。

3、木器漆涂刷对木工制作的家具进行木器漆涂刷,保护和美化表面。

精装修项目施工进度计划

精装修项目施工进度计划

精装修项目施工进度计划
1. 引言
本文档旨在制定精装修项目的施工进度计划。

在项目实施过程中,确保所有工作按照合理的时间安排进行,以保证项目的顺利进行和高效完成。

2. 目标
本项目的主要目标是在规定的时间内完成精装修工程,保质保量地交付。

具体目标如下:
- 按照设计方案进行精装修施工;
- 合理安排各工序之间的关系和时间节点;
- 管理好施工队伍,确保施工进度和质量;
3. 施工进度计划
下面是精装修项目的施工进度计划安排:
4. 风险管理
为确保施工进度计划的顺利执行,需要及时识别和管理可能影
响项目进度的风险。

以下是一些可能的风险和相应的应对措施:
- 施工队伍人员不足:与其他队伍协调,调配更多的人力资源;
- 材料供应延迟:提前预定材料,与供应商保持密切沟通,及
时调整供货计划;
- 设备故障:定期检查和维护设备,及时处理故障并寻找备用
设备。

5. 总结
本文档为精装修项目制定了施工进度计划,确保项目按时完成。

在项目实施过程中,需要密切监控施工进度,及时采取措施应对可
能的风险,并保持与相关方的沟通和协调。

通过严格执行施工进度
计划,我们相信项目能够顺利取得预期的成果。

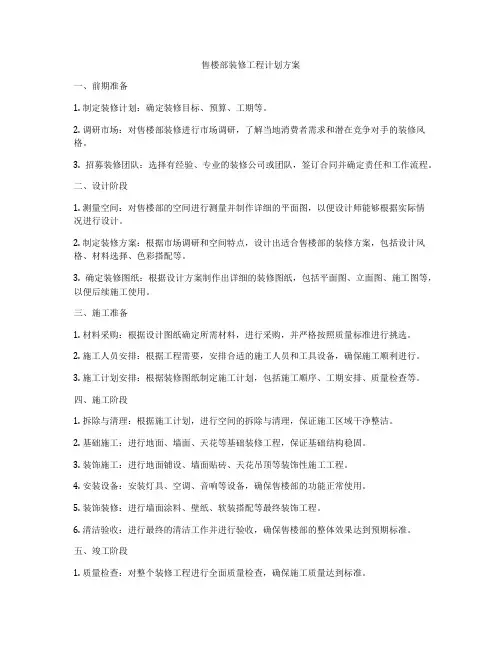

售楼部装修工程计划方案

售楼部装修工程计划方案

售楼部装修工程计划方案一、前期准备1. 制定装修计划:确定装修目标、预算、工期等。

2. 调研市场:对售楼部装修进行市场调研,了解当地消费者需求和潜在竞争对手的装修风格。

3. 招募装修团队:选择有经验、专业的装修公司或团队,签订合同并确定责任和工作流程。

二、设计阶段1. 测量空间:对售楼部的空间进行测量并制作详细的平面图,以便设计师能够根据实际情况进行设计。

2. 制定装修方案:根据市场调研和空间特点,设计出适合售楼部的装修方案,包括设计风格、材料选择、色彩搭配等。

3. 确定装修图纸:根据设计方案制作出详细的装修图纸,包括平面图、立面图、施工图等,以便后续施工使用。

三、施工准备1. 材料采购:根据设计图纸确定所需材料,进行采购,并严格按照质量标准进行挑选。

2. 施工人员安排:根据工程需要,安排合适的施工人员和工具设备,确保施工顺利进行。

3. 施工计划安排:根据装修图纸制定施工计划,包括施工顺序、工期安排、质量检查等。

四、施工阶段1. 拆除与清理:根据施工计划,进行空间的拆除与清理,保证施工区域干净整洁。

2. 基础施工:进行地面、墙面、天花等基础装修工程,保证基础结构稳固。

3. 装饰施工:进行地面铺设、墙面贴砖、天花吊顶等装饰性施工工程。

4. 安装设备:安装灯具、空调、音响等设备,确保售楼部的功能正常使用。

5. 装饰装修:进行墙面涂料、壁纸、软装搭配等最终装饰工程。

6. 清洁验收:进行最终的清洁工作并进行验收,确保售楼部的整体效果达到预期标准。

五、竣工阶段1. 质量检查:对整个装修工程进行全面质量检查,确保施工质量达到标准。

2. 客户验收:邀请相关部门领导和购房客户进行验收,对售楼部装修效果进行评估。

3. 完善工程:根据验收结果,对发现的问题进行及时修复和完善,确保售楼部最终装修效果达到完美标准。

六、后期维护1. 做好装修档案:整理装修图纸、材料清单、施工记录等相关资料,建立售楼部装修档案。

2. 定期维护:对售楼部装修进行定期维护和清洁,保持装修效果的长久性。

精装房进度计划

精装房进度计划

精装房进度计划一、前期准备阶段在开工前的准备阶段,开发商和施工方需进行如下工作:1. 土地准备根据项目规划,对土地进行清理和平整,确保施工前的基础工作可以顺利进行。

2. 设计策划开发商委托专业设计师进行项目规划和建筑设计。

设计方案需满足市场需求和建筑规范,并通过相关审批程序。

3. 材料采购开发商与供应商合作,采购所需的精装修材料,并保证材料的质量和数量满足施工要求。

二、基础建设阶段基础建设阶段是确保建筑结构牢固的重要步骤,包括以下步骤:1. 地基处理根据设计需求,对土地进行基坑开挖、夯实和加固处理,确保地基的稳固性。

2. 基础施工包括浇筑混凝土基础、搭建脚手架和模板支撑等工作,确保建筑物的稳定性和结构强度。

三、主体施工阶段主体施工阶段是建筑物的主结构建设和内外装修施工的阶段,包括以下步骤:1. 结构施工包括建筑物框架搭建、墙体砌筑、梁柱施工等工作。

建筑结构施工需要严格按照设计方案和施工图纸进行。

2. 安装工程安装施工包括电气、水暖、通风、空调等设备的安装和调试工作。

施工方需按照相关标准和规范进行,保证管线的质量和安全性。

3. 内外装修包括墙面、地面、天花板、门窗等装修工作。

装修方案需满足开发商和购房者的需求,并合理控制装修成本。

四、收尾阶段在主体施工完成后,需进行一系列的工作,确保房屋可以顺利交付给购房者:1. 设备调试对安装完成的设备进行调试和运行测试,确保设备运转正常、功能完好。

2. 清洁和卫生进行房屋内外的清洁和卫生处理,包括地面打扫、垃圾清理等工作。

3. 检查和验收由监理和相关部门进行质量检查和验收工作,确保房屋的质量符合相关标准,并满足购房合同约定的要求。

五、交房阶段在所有施工工作完成后,开发商需组织交房仪式,并向购房者交付房屋的相关材料和文件,包括房屋产权证书、使用说明等。

结语:精装房的进度计划是确保项目按时、按质完成的重要依据。

开发商和施工方需密切合作,严格按照计划执行工程进度,确保房屋质量和施工安全。

南湖壹 售楼部装饰装修施工进度计划横道图

南湖壹 售楼部装饰装修施工进度计划横道图

4
19 一层服务台制作
4
20 二层墙面一遍腻子
3
21 灯具开关订货
1
22 一二层厨卫贴砖
3
23 一层恰谈区贴砖
4
24 一层墙面刮腻子
8
25 一层吊顶大面封板
8
26 二层墙面二遍腻子
8
27 一层地面贴砖
6
28 一层干挂石材施工
10
29 硬包制作
10
30 二层过道吊顶
2
31 墙面打磨施工
3
32 顶面批刮腻子
4
33 顶面石膏线安装
4
34 洁具安装
2
35 卫生间隔断安装Fra bibliotek236 墙顶面油漆施工
2
37 乳胶漆现场保护
2
38 大厅隔断安装
2
39 服务台亚克力制作
2
40 乳胶漆喷涂
2
41 不锈钢线条安装
2
42 墙纸安装
3
43 木地板安装
3
44 灯具开关安装
3
45 保洁
2
备注:1、施工时间以开工报告为准,工期预计32天。 2、本施工进度计划在各种施工条件具备的情况下才能顺利实施。 3、本施工进度计划根据施工图及结合施工现场在各专业紧密配合的状况下所编制。 4、各工种必须根据本计划的进度时间调整交叉作业,配合施工,保障整体进度的实施。
售房部装修施工进度计划表
工程名称:售房部装饰工程

日期
2月
3月

工序
工期 21 22 23 24 25 26 27 28 29 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19 20 21 22 23 24 25

精装修进度计划

精装修进度计划

精装修进度计划为了确保精装修工程的顺利进行,我们制定了以下进度计划,以便更好地掌控工程进展,提高施工效率,确保工程质量。

一、前期准备阶段。

在确定施工单位和设计方案后,我们将进行前期准备工作,包括施工图纸的审核、材料的采购、施工队伍的组织等。

前期准备阶段预计耗时1周时间,具体时间安排如下:1. 审核施工图纸,3天。

2. 材料采购,2天。

3. 施工队伍组织,2天。

二、水电改造阶段。

水电改造是整个装修工程的重要环节,需要精准的施工和严格的验收。

水电改造阶段预计耗时2周时间,具体时间安排如下:1. 拆除原有水电线路,3天。

2. 新水电线路布置,5天。

3. 水电验收,3天。

4. 整改不合格部分,3天。

三、泥木工程阶段。

泥木工程是装修工程的基础,包括墙面处理、吊顶制作、地面处理等。

泥木工程阶段预计耗时3周时间,具体时间安排如下:1. 墙面处理,5天。

2. 吊顶制作,7天。

3. 地面处理,7天。

4. 泥木验收,5天。

四、油漆工程阶段。

油漆工程是装修工程的重要环节,需要精细的施工和严格的验收。

油漆工程阶段预计耗时2周时间,具体时间安排如下:1. 底漆施工,3天。

2. 面漆施工,5天。

3. 油漆验收,4天。

五、安装工程阶段。

安装工程包括各种家具、灯具、卫浴设备等的安装工作。

安装工程阶段预计耗时2周时间,具体时间安排如下:1. 家具安装,5天。

2. 灯具安装,3天。

3. 卫浴设备安装,4天。

4. 安装验收,4天。

六、竣工阶段。

在所有装修工程完成后,我们将进行整体验收和清理工作,确保工程质量和环境卫生。

竣工阶段预计耗时1周时间,具体时间安排如下:1. 整体验收,3天。

2. 清理工作,4天。

通过以上进度计划,我们将全面掌握精装修工程的进展情况,及时发现和解决问题,确保工程按时完工,达到预期效果。

同时,我们将严格按照进度计划进行施工,提高工程效率,保证工程质量,让每一位业主满意。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

人行部
1d 2017.6.7 2017.6.7 1d 2017.6.8 2017.6.8
三方单位 业主、监 理
3d 2017.6.9 2017.6.11
项目部
二 砌筑工程
1 新砌墙体及批荡
三 电梯井道施工
1 现场放样及加固支撑
2 打凿孔洞、拆除楼板
3 浇捣砼及砌筑井道
4 安装电梯
四 景观楼梯施工
1 现场放样、打孔凿洞
2 钢结构及基层施工
3 石材放样及排版
4 石材饰面铺贴
5 玻璃栏杆木扶手安装
五 水电安装工程
1 水电定位放线
2 敷管及管内穿线
3
开关、插座、面板、灯具安 装
4 洁具、五金件安装
六 消防管线移位及安装
七 空调安装施工
八 木作工程
1 定位放线
2 龙骨安装及隐蔽验收
3 天花封板
4 墙面基底板安装
5 扪布安装
班组
8d 2017.6.18 2017.6.25
班组
14d 2017.6.20 2017.7.3
班组
8d 2017.7.3 2017.7.10
班组
21d 2017.6.20 2017.7.10
班组
26d 2017.6.20 2017.7.15
28d
35人 项目部
3d 2017.6.15 2017.6.17
计划表
施工单位:
20 21 22 23 24 25 26 27 28 29 30 1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17
编制日期:
18 19 20 21 22 23 24 25 26 27 28 29 30
预算清单、合同文本 图纸、材料、交底资料 图纸、材料、交底资料 图纸、样板、效果图 图纸、材料、交底资料 预算清单、合同文本
预算清单、合同文本 图纸、材料、交底资料 图纸、材料、交底资料 图纸、材料、交底资料 预算清单、合同文本 图纸、材料、交底资料 图纸、材料、交底资料 图纸、材料、交底资料 图纸、材料、交底资料 图纸、材料、交底资料 图纸、材料、交底资料 图纸、材料、交底资料 预算清单、合同文本 效果图 工程量、内业资料 检验表、执整单 竣工验收报告 竣工图、结
班组
5d 2017.6.22 2017.6.26
班组
8d 2017.6.25 2017.7.2
班组
项目部
7d 2017.6.12 2017.6.18
班组
10d 2017.6.18 2017.6.27
班组
10d 2017.6.18 2017.6.27
班组
班组
13d 2017.6.16 2017.5.24
班组
9d 2017.6.20 2017.6.28
班组
14d 2017.7.1 2017.7.14
班组
6d 2017.7.15 2017.7.20
班组
十 二
涂饰工程
1 基层清理
2 底灰批荡
3 十 三
饰面油漆涂刷(含肌理漆喷 涂) 专业安装工程
1 玻璃放样安装
班组
8d 2017.6.25 2017.7.2
专业单位
8d 2017.6.25 2017.7.2
专业单位
32d
24人 项目部
7d 2017.6.9 2017.6.15
班组
12d 2017.6.15 2017.6.22
班组
9d 2017.6.22 2017.6.30
班组
8d 2017.6.18 2017.6.25
班组
6d 2017.7.17 2017.7.22
班组
4d 2017.7.5 2017.7.8 3d 2017.7.18 2017.7.20 6d 2017.7.20 2017.7.25
班组 成本、工 程 业主方
6d
三方单位
6d 2017.7.20 2017.7.25
项目部
1d 2017.7.25 2017.7.25
2 木门安装
3 木地板安装
4
衣柜、橱柜、浴室柜、镜柜 安装
5 不锈钢现场放样及加工
6 不锈钢安装
7 铝扣板安装
十 四 十 五 十 六
开荒清洁 软装工程 竣工验收
1 验收整改
2 交付使用
3 竣工结算
21d
35人 项目部
11d 2017.6.20 2017.6.30
班组
13d 2017.6.30 2017.7.12
6 饰面板深化及生产
7 饰面板安装
九 接待台加工制作安装
十 饰柜加工制作安装
十 一
泥水工程
1 定位放线
2 基层找平及垫层铺设
3 石材放样及排版
4 墙、地面石材铺设
5 石材晶面处理
10d
12人 项目部
10d 2017.6.6 2017.6.15
班组
20d
项目部
7d 2017.6.12 2017.6.18
项目名称:
序 号
项目名称
售楼部及样板房装饰装修工
程 一 施工前期准备工作
1 项目启动计划动员会
2 土建移交场地(三方交场)
3 临水临电接驳位置
4 现场拆除及清理工程
工 期
开始时间
结束时间
施工 人数
资源协助
45d 2017.6.10 2017.7.25
业主、监 理
6d
4人 工程部
1d 2017.6.6 2017.6.6
班组
16d 2017.7.5 2017.7.20
班组
18d
42人 项目部
11d 2017.7.1 2017.7.11
班组
18d 2017.6.25 2017.7.12
班组
16d 2017.6.30 2017.7.15
班组
11d 2017.7.5 2017.7.15
班组
17d 2017.6.30 2017.7.16
三方单位
7d 2017.7.25
三方单位
施工进度计划表
施工单位:
内容说明
1 2 3 4 5 6 7 8 9 10 11 12 13 14 15 16 17 18 19
一级节点 ①编制施工组织设计、施工进度计划/材 料订购计划/劳务计划/资金计划/应急预 案计划 ②现场图纸会审/修改调整出图/材料定 板确认/技术交底/安全交底/劳务分包交 底/质量品质交底 ③组织协调工作(对外/对内)
预算清单、合同文本 材料采购清单 围蔽/拆除模板/加固井道边口/砌筑 施工专项方案、图纸、交底资料 施工专项方案、图纸、交底资料 施工专项方案、图纸、交底资料 施工专项方案、图纸、交底资料 预算清单、合同文本 预算清单、合同文本 预算清单、合同文本 预算清单、合同文本 预算清单、合同文本 预算清单、合同文本 预算清单、合同文本 图纸、材料、交底资料 图纸、材料、交底资料 图纸、材料、交底资料 图纸、材料、交底资料 图纸、材料、交底资料 图纸、材料、交底资料 预算清单、合同文本 图纸、材料、交底资料 图纸、材料、交底资料 图纸、材料、交底资料 图纸、材料、交底资料 图纸、材料、交底资料 图纸、材料、交底资料 图纸、样板、材料 图纸、材料、效果图
19d 2017.6.27 2017.7.15
班组
14d 2017.6.27 2017.7.10
班组
32d
24人 项目部
5d 2017.6.10 2017.6.14
班组
6d 2017.6.15 2017.6.21
班组
4d 2017.7.12 2017.7.15
班组
7d 2017.7.12 2017.7.15
