线路传输专业监理业务知识
集电线路送出线路部分监理工作内容

旁站监理范围及内容一般情况下,输电线路工程应包括如下关键部位和工序:基础阶段:灌注桩钢筋笼入孔、混凝土浇筑;立塔阶段:大跨越铁塔组立、铁塔接地线焊接及敷设;架线阶段:导地线压接、OPGQ光缆接续、特殊跨越施工、导线展放(张力场)。
一、旁站范围1.1 土石方工程:检查基坑地质、地基的处理1.2 基础工程:坑深及坑底检查、钢筋检查、砼浇制、折模、基础回填1.3 接地工程:接地体的埋深、接地电阻的测量1.4 导、地线架设工程:导、地线的连接、OPGW光缆的接续、附件安装二、旁站的内容2.1 土石方工程(1)旁站部位;检查复测记录、检查地质情况.(2)旁站工序;核实路径,塔位复测记录是否符合设计要求。
检查坑底土质情况和对坑底处理情况是否符合规范要求。
2.2 基础工程(1)旁站部位;坑深及坑底检查、钢筋检查、砼浇制、试块制作及现场塌落度检查、混凝土养护、折模、基础回填。
(2)旁站工序;①坑深及坑底检查a、浇制前必须把坑底积水抽干;b、查坑深及坑底(扩大头)尺寸是否符合设计要求;c、底板垫层、立柱保护层厚度,垫块材质是否符合设计要求;d、查基坑中心偏移、查坑壁的垂直度。
②钢筋检查a、钢筋规格和各部尺寸符合设计要求;b、钢筋外观检查、清除大块锈班和污物;c、钢筋焊接质量、搭接长度是否符合规范要求;d、钢筋绑扎的牢固成度,间距是否符合设计要求。
③砼浇制a、检查砼配合比是否符合设计要求,所用水泥、石、砂、水等原材料是否符合要求;b、检查现场砼搅拌工具器械(包括称量器械)是否符合要求;c、每个基础的砼应一次连续浇成,不得中断,因故中断2小时以上按规范要求处理后再继续浇制;d、砼为分层浇制,机械震捣。
④试块制作及现场塌落度检查a、试块制作,在浇制现场随机取样制作,养护条件与基础相同;b、试块数量应符合规范要求;c、塌落度检查,每班日检查3—4次,应符合设计要求。
⑤混凝土养护a、浇制完后12小时内,开始浇水养护。
(炎热干燥天气应在3小时内)基础表面加遮盖物后浇水;b、日平均气温低于5℃时,不得浇水养护;c、要求养护浇水不少于5昼夜。
线路传输专业监理业务知识课件

监理工作的重要性
确保工程建设质量
通过监理工作,对线路传输工程建设 过程进行全面监督,及时发现并解决 质量问题,确保工程符合设计要求和 使用功能。
控制工程建设进度
保障工程建设安全
监理人员对工程建设过程中的安全风 险进行评估和控制,预防和减少安全 事故的发生,保障人员生命财产安全。
监理人员对工程建设进度进行跟踪管 理,确保工程按计划进行,及时发现 并解决进度延误问题。
总结经验教训
对监理过程中遇到的问题和困难 进行总结,分析原因并提出改进
措施。
归档资料
将监理过程中的文件、资料进行 归档整理,便于后续查阅和参考。
CHAPTER
线路传输专业监理的技能与 工具
监理技术与方法
线路传输工程监理技术 进度控制技术 质量控制技术
工程测量与检测工具
常用测量仪器
线路检测工具
了解和掌握用于线路传输工程的检测 工具,如电缆故障测试仪、光功率计 等,确保线路传输质量和安全。
标准执行
按照相关标准进行监理工作,确保线路传输设施的质 量和安全性能,提高监理服务的市场竞争力。
WATCHING
工程投资控制
工程变更管理
CHAPTER
线路传输专业监理的流程与 规范
监理规划
01
制定监理计划
02
03
确定监理组织结构
分配监理任务
监理实施细则
制定监理实施细则
培训监理人员 监督实施情况
监理日志与报告
编写监理日志
编写监理报告
报告提交与审查
监理评估与总结
进行监理评估
在项目结束后,对整个监理过程 进行评估,总结经验和教训。
总结词
详细描述
传输管线工程监理工作指导书

传输管线工程监理工作指导书一、前言传输管线工程是指在地下或水中铺设传输管道,用于输送液态或气态的物质,一般包括管线的布置、管材材料的选择与安装、管线的防腐防蚀等方面。
作为一项资本密集型的工程,在建设过程中需要高度的技术水平和专业的管理,而管线工程监理则是保障工程质量和顺利完成的重要环节。
本文旨在对传输管线工程监理工作进行详细阐述与指导,为行业从业者提供有价值的参考。
二、准备阶段1.前期准备工作在开始监理工作之前,需要对工程的施工总体计划、预算、设计和施工质量等进行初步了解和熟悉;同时还需了解工程所涉及的法律法规、标准规范等相关文件,以帮助理解和掌握各个环节的重要性和所需要求。
2.监理计划编制根据前期准备工作的了解,监理人员需要编制一份全面的监理计划,明确监理人员的监理职责、监理工作的时间节点和质量要求、监理人员的考核和报告、应急预案等内容,确保监理工作的高效、规范进行。
三、施工阶段1.质量监控施工过程中,监理人员需要对工程的施工情况进行实时监测和检查,尤其需要注意管线的焊接质量、管道的接口密封、管道的地下埋深、砌筑和回填、渗漏试验等质量关键节点。
如发现质量问题要及时提出指导和整改要求,确保每一项工作符合施工标准要求。
2.安全监控安全问题是施工的重点关注点,监理人员需对施工过程中的安全隐患进行及时发现和整改。
对于上下加压、爆破、挖掘等复杂施工环节,必须制定详细的安全操作规程,在仔细检查管道是否遭到损毁的情况下进行施工,确保施工安全。
3.防腐防蚀监控在管道的选材和施工过程中,防腐防蚀是保障其使用寿命的重要环节。
监理人员需要对该项工程施工情况进行监视,在涂层施工、腐蚀预防等方面提出建议和要求,确保防腐防蚀措施的可行性和有效性。
4.技术支持为帮助保证工程的施工质量和顺利进行,监理人员需要向项目方提供技术支持,协助解决在实际施工中出现的问题,为改进工程质量和效率提供有力的支持。
四、验收阶段施工完成后,监理人员需要对工程完成情况进行验收,包括检查工程施工是否达到客户要求和所需标准、管线规程的操作规程是否符合实际要求、施工所用材料是否符合要求等。

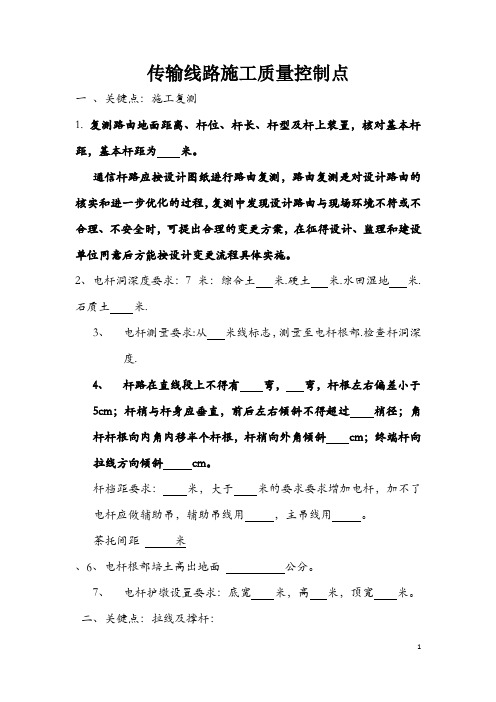

传输线路监理关键点照片

传输线路施工质量控制点一、关键点:施工复测1.复测路由地面距离、杆位、杆长、杆型及杆上装置,核对基本杆距,基本杆距为米。
通信杆路应按设计图纸进行路由复测,路由复测是对设计路由的核实和进一步优化的过程,复测中发现设计路由与现场环境不符或不合理、不安全时,可提出合理的变更方案,在征得设计、监理和建设单位同意后方能按设计变更流程具体实施。
2、电杆洞深度要求:7米:综合土米.硬土米.水田湿地米.石质土米.3、电杆测量要求:从米线标志,测量至电杆根部.检查杆洞深度.4、杆路在直线段上不得有弯,弯,杆根左右偏差小于5cm;杆梢与杆身应垂直,前后左右倾斜不得超过梢径;角杆杆根向内角内移半个杆根,杆梢向外角倾斜cm;终端杆向拉线方向倾斜cm。
杆档距要求:米,大于米的要求要求增加电杆,加不了电杆应做辅助吊,辅助吊线用,主吊线用。
茶托间距米、6、电杆根部培土高出地面公分。
7、电杆护墩设置要求:底宽米,高米,顶宽米。
二、关键点:拉线及撑杆:1、直线段上每根电杆设一组双方拉线。
每根电杆设一组四方拉线。
在水田里可用H杆代替双方、四方拉线。
100米以上长杆档需要装置双方拉线。
2、拉线抱箍位置:抗风拉线及防凌拉线抱箍装设在吊线抱箍下方厘米处。
3、拉线抱箍装在吊线抱箍上方厘米处。
4、拉线出土cm5、2.6以下钢绞线,拉线衬环---缠扎cm间隔cm缠扎cm 间隔cm包头cm结束。
6、拉线上把:拉线衬环—双槽夹板—间隔cm—缠扎cm 间隔cm 包头3cm结束7、撑杆装设要求:距高比宜为,不小于0.5,撑杆位置在外角平分线上..三、关键点:吊线质量:1、吊线夹板安装距杆顶公分,特殊情况25公分。
2、角杆是否设置拉线,3、一公里有付预留架,4、一公里有地阻组,要求采用4.0铁线绑扎3—5圈,距离80—85厘米,地阻不大于10欧姆。
5、公路边电杆喷反光漆红、白各厘米,全长1.2米.6、吊线拉续:拉线衬环---双槽夹板---间隔cm—缠扎cm—间隔cm包头3cm 结束。

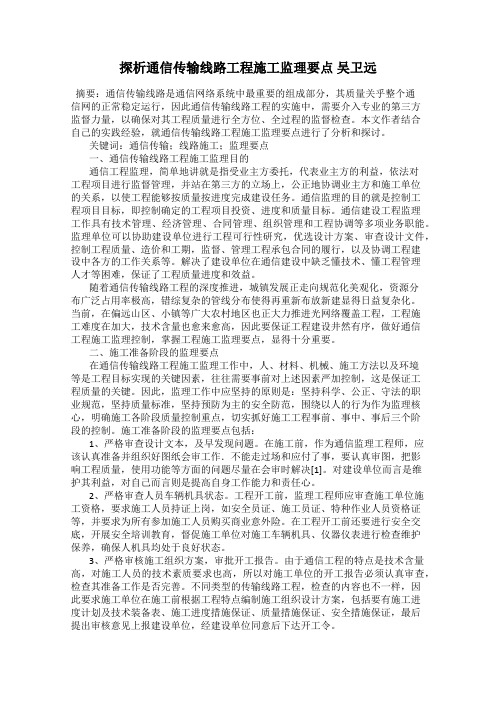

探析通信传输线路工程施工监理要点 吴卫远

探析通信传输线路工程施工监理要点吴卫远摘要:通信传输线路是通信网络系统中最重要的组成部分,其质量关乎整个通信网的正常稳定运行,因此通信传输线路工程的实施中,需要介入专业的第三方监督力量,以确保对其工程质量进行全方位、全过程的监督检查。
本文作者结合自己的实践经验,就通信传输线路工程施工监理要点进行了分析和探讨。
关键词:通信传输;线路施工;监理要点一、通信传输线路工程施工监理目的通信工程监理,简单地讲就是指受业主方委托,代表业主方的利益,依法对工程项目进行监督管理,并站在第三方的立场上,公正地协调业主方和施工单位的关系,以使工程能够按质量按进度完成建设任务。
通信监理的目的就是控制工程项目目标,即控制确定的工程项目投资、进度和质量目标。
通信建设工程监理工作具有技术管理、经济管理、合同管理、组织管理和工程协调等多项业务职能。
监理单位可以协助建设单位进行工程可行性研究,优选设计方案、审查设计文件,控制工程质量、造价和工期,监督、管理工程承包合同的履行,以及协调工程建设中各方的工作关系等。
解决了建设单位在通信建设中缺乏懂技术、懂工程管理人才等困难,保证了工程质量进度和效益。
随着通信传输线路工程的深度推进,城镇发展正走向规范化美观化,资源分布广泛占用率极高,错综复杂的管线分布使得再重新布放新建显得日益复杂化。
当前,在偏远山区、小镇等广大农村地区也正大力推进光网络覆盖工程,工程施工难度在加大,技术含量也愈来愈高,因此要保证工程建设井然有序,做好通信工程施工监理控制,掌握工程施工监理要点,显得十分重要。
二、施工准备阶段的监理要点在通信传输线路工程施工监理工作中,人、材料、机械、施工方法以及环境等是工程目标实现的关键因素,往往需要事前对上述因素严加控制,这是保证工程质量的关键。
因此,监理工作中应坚持的原则是:坚持科学、公正、守法的职业规范,坚持质量标准,坚持预防为主的安全防范,围绕以人的行为作为监理核心,明确施工各阶段质量控制重点,切实抓好施工工程事前、事中、事后三个阶段的控制。
通信线路工程监理培训

二、土石方分部工程
2.1土石方工程质量验收标准及方法
序 号
检查项目
检验标准(允 许偏差)
1 基础坑中心跟开及对角线尺寸(%)
±0.2
检查方法 经纬仪、吊锤法确定中心,钢尺测量
2
基础坑深(mm)
+100,0
经纬仪、塔尺测量
3
基坑底及坑口断面尺寸
不得有负误 差
经纬仪、吊锤法确定中心,钢尺测量
2.2土石方分部工程验收时质控制要点 1、普通基础(大开挖基础) 1.1坑底断面尺寸不应有负误差。 1.2基坑开挖时应按比例放坡。 1.3整基基础中性位移(直线塔横、顺线路方向30mm,转角塔顺线路方向30mm,不得有横线路位移)
)首次试验项目应包括:颗粒级配、含泥量、泥块含量、细度模数
、坚固性、氯离子含量和有害物质含量。(2)验收批试验项目至
少包括:颗粒级配、含泥量、泥块含量
3.1基础原材料见证取样数量及检验批次 3.1.4钢筋原材
原材料 名称
主要试验控制项目
检验批
取样方法及数量
钢筋采 用
HPB300 ,
HRB400
1.钢筋混凝土用钢 第1部分:热轧 光圆钢筋GBT 1499.1-2017 2.18钢筋混凝土用钢 第2部分 热轧 带肋钢筋GB 1499.2-2017
砂
;2)人工砂主要控制项目除应包括上述指标外尚应包括石粉含量 和压碎指标,人工砂主要控制项目可不包括氯离子含量和有害物质 含量。2、《普通混凝土用砂、石质量及检验方法标准》JGJ522006(1)第4.0.2条规定:1)每验收批砂至少应进行颗粒级配、 含泥量、泥块含量检验。对于人工砂及混合砂,还应检验石粉含量 。对于重要工程或特殊工程,应根据工程要求增加检测项目。对其 他指标的合格性有怀疑时,应予检验。2)当使用新产源的砂时, 应按JGJ52-2006第3章的质量要求进行全面检验。3、河砂应进行碱 -硅酸反映活性检验。根据线路工程惯例细骨料产源稳定的情况下 ,每个工程至少应采用砂浆棒(快速法)或砂浆长度法进行一次碱 活性检验。4、综上所述线路工程对产源稳定的河砂试验要求:(1
监理传输专业讲义.
ODF
与主干光缆割接点
左边这个图只是一 个例子,不要把全 部都理解成这样, 只作参考
问题解决再次安排 割接
光缆到位是指光缆到设备端或机房才到位
割接成功,安排设 备单位上网管开通
新开环跳纤是在汇聚机房的
传输接入流程指引
黄世清
汇聚机房 这只是小的这段时间了解的一些关于接入理解的流程,可能存在不充分和有差错的地方,请大家指出
确定具备条件安排 割接
接入层光缆和管道(1公里以内)
设计单位出纤芯方 案时都会安排信息 员录入割接系统 (割接单的有效时 间为5天,超时的 可以找宴飞通知信 息员重提) 先看割接方案,确定是电力割接或非电力 割接和原有旧环还是新开环;(原则上是 谁放光缆谁成端)1、如果电力布放光缆, 方案是原有旧环,就安排电力紫金成端和 在客户端环纤;如果是新开环就要设备单 位提前到汇聚机房跳纤,设备开通上网管 也是设备单位负责,割接完成可以安排施 工单位上网管2、如果是非电力施工单位做 的一体化施工单位,只要确定割接方案是 新开环还是旧环,提前做好割接前准备工 作 割接不成功,了解 原因;参照割接问 题排查指引跟进
设计单位收到光缆 竣工图后出设备、 纤芯方案
割接成功,安排开 通上网管
主干光缆 成端是在这个位置的,熔到ODF那里的,环纤也是这里
竣工图纸和设计方 案都要求施工单位 和设计发送到交图 纸邮箱然后抄送给 相关监理单位
对前期涉及多家施 工单位的(光缆和 设备不是一家施工 单位),确保设备 已经安装再通知光 缆施工单位成端
5、主动要求网管人员核实该接入环是否已经存在单边或者有网元登陆不上等问题,如果存在问题, 监理人员必须了解清楚是什么站点出现单边或脱管,是那个方向光路不通,站点名称或ID号并做好 记录,于报给移动管理人员(潘洪昌)处理,没有得到相关人员通知,禁止安排割接实施,同时也 跟施工单位说明情况。 6、核实后,记录网管以及监控人员工号
传输线路监理监理规范
传输线路监理质量及技术要求书一、质量要求:1、工程初验合格率达到100%;2、按照工程计划100%完成进度;3、确保工程费用不超过计划投资;4、严格按照施工规范管理施工,确保施工过程中无因不规范发生的设备被盗和人员安全事故。
二、传输线路监理的技术规范:1、监理方式为线路监理,从线路设计勘察开始至线路完工止,监理主要负责传输线路建设工程的监理工作,制定相应的监理和建设标准及流程。
2、监理单位在收到中标通知书后1周内向建设单位报送委派的总监理工程师及其监理机构主要成员名单,(监理人员从事所负责项目的监理工作时间)组建筹备监理机构,编制监理规划、监理细则。
3、监理合同签署后1周内向建设单位报审监理组织架构、监理规划和监理细则。
4、监理单位组建项目监理部,配备齐全的办公设施、仪器仪表和车辆,并按照投标文件的承诺配备人员、车辆和仪器仪表。
人员相对固定。
5、监理项目部与甲方共同对工程具体情况进行交流,制定相关的专业建设要求、验收规范、考核办法和制度流程。
6、项目监理部组织本项目全体人员进行工程管理要求、验收技术规范标准、考评处罚管理办法及其它相关制度流程的交底。
7、根据建设单位的建设计划,制定现场监理计划,组织施工方现场实地勘察。
8、根据勘查结果,与甲方共同对设计图纸进行会审,对图纸进行合理修改并提交会审纪要,联系设计院进行修改和变更。
9、督促检查施工方其管理架构是否合理,明确施工方的管理人员和施工人员是否能真正到位,建立畅通的联系渠道。
10、跟踪落实施工单位进场准备情况,负责工程系统管理和日常报表的信息更新。
11、监理单位根据建设单位制定的每月(每批)开站计划,编制站点的线路施工进度计划,各相关单位签字确认,作为进度控制的依据。
12、跟踪、落实施工单位的施工进度,每日对工程进度进行统计,根据每天工作完成情况更新工程日报表,并及时上报甲方;每周、月汇总工程周、月报上报甲方。
13、检查工程实际进度与进度计划的偏差情况,及时掌握工程实际进度、用工用材情况,绘制工程进度图,比较实际进度与计划进度的偏离,及时发出《整改通知书》,采取相应的措施予以解决。
浅谈通信传输线路施工中的监理要点
浅谈通信传输线路施工中的监理要点摘要:通信传输线路工程中实施全方位、全过程的监理工作是必不可少的一个重要环节。
本文作者结合自己的实践经验,就通信传输线路施工中的监理要点进行了探讨。
关键词:通信传输线路施工监理要点1、前言随着接入网的发展,本地网通信传输线路的建设也越来越重要。
通信用户对本地网通信线路建设要求的不断提高,迫切需要线路建设步伐的不断加快,为适应社会主义市场经济建设,与国际惯例接轨,实现两个根本性转变,在本地网通信线路工程中实施全方位、全过程的监理工作是必不可少的一个重要环节。
本文作者结合自己的实践经验,就通信传输线路施工中的监理要点进行了探讨。
2、通信传输线路设计阶段的监理工程建设设计阶段是工程项目建设进入实施阶段的开始。
而设计招标则是通信线路工程的首要环节。
所以监理工程师在协助建设单位编制招标文件时,就应在设计资质、设计业绩及服务质量等方面提出具体要求,并应对具体的设计人员数量,设计进度也应提出相应的要求。
在设计合同实施阶段,监理单位目标控制的基本任务是通过目标规划的计划,动态控制,组织协调,合同管理,信息管理,力求使工程设计能够达到保障工程项目的安全可靠性,满足适用性和经济性,保证设计工期要求,使设计阶段的各项工作能够在预定的投资、进度、质量目标内予以完成。
在本地网线路设计中必须保证通信质量,经济合理,切合实际,安全适用,施工维护方便。
并充分考虑原有设施的情况,积极采取措施,合理利用,进行多方案的技术经济比较,努力降低工程造价和维护费用,讲究经济效益。
用户线路网的设计,应全面规划,充分考虑线路的整体性。
监理工程师在设计合同实施阶段应认真对设计工作进行跟踪检查,阶段性审查。
随着接入网工程的不断展开,许多局在原有局房和原有接入网点内不再扩充号码和主干电缆容量,因而在设计工作中必须充分考虑原有局方号源和线路最终覆盖范围。
交接配线区的划分,应以自然地理条件为界,结合用户密度和最佳容量,原有设备的合理利用等因素综合考虑,力求界线整齐,清晰,交接区范围不宜过大,如南方乡村一般以村或自然村(约300户)左右设一个交接区为宜服务半径在1km 范围以内。
线路工程监理要点
填报现场质量检查表格。
填报已完成工作量。
8
光缆接续
(1)光缆接续工作必须在清洁的环境中进行,由经过专业技术培训的技术人员实施熔接。
(5)要求施工人员在接头装置内放入包含接头详细信息的接续责任卡。长途光缆接头装置的标志、位置编号要清晰、易查。
检查;记录;拍照。(线路长度较短时4~8项可合并检查。)
填报现场质量检查表格。
填报已完成工作量。
9
光缆测试
(1)中继段的测试应在ODF架上进行,在ODF架尚未安装的特殊情况下,光纤必须熔接尾纤后,再进行测试。
(7)拉线的设置点和数量以保证线路的安全稳定为原则,充分考虑防风、卸力等因素,对于角杆、抬/吊档杆、终端杆、飞档等特殊位置必须设置拉线。
(8)拉线地锚埋深合格,埋设后回填土并夯实。各种拉线程式以及拉线把位的绑缠方式须满足设计规范要求。
(9)过电力线保护套管、过街警示管、拉线警示管、各种警示或宣传吊牌的安装须合理、牢固。
线路工程监理要点:
序号
工序部位
注意事项
备注
1
路由复测
(1)路由复测的具体工作包括:①定线②测距③打桩④划线⑤绘图⑥登记等。
(2)根据施工设计图纸进行路由复测,全面了解掌握路由环境资料,包括:
①复测路由的地面距离,为核定吊线数量、光缆配盘、接头位置、器材分屯点提供依据;
②在光缆路由的选择上须保证与建筑物、树木、电力线路、通信线路及其它设施等在水平或垂直方向的最小间距符合规范要求;
(4)有义务参加对工程竣工文件和工程结算的审核工作。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、光纤通信概论 2、光纤及光缆基础知识 3、PON
网络简介 4、传输线路施工规范
1.1.光通信
光通信,就是利用光波来载送信息,实现通 信。光通信系统具有如下模型:
图 1-1 光通信系统模型
1.2.
光纤通信 1970 年,美国康宁公司首先制出衰减为 20dB/km 的光纤,光纤传输的实用取得重大突 破。光纤引入通信领域之后,随着光纤传输系 统的发展,通信网络也一步步向着光网络进化。 目前使用的光纤绝大部分都是基于二氧化 硅材质的光纤,这种光纤在红外波段有三个低 损耗窗口,分别是 0.85 μm、1.31μm和 1.55μm。其中, 0.85 μm 窗口被称为短波长 窗口,1.31 μm 和1.55 μm 窗口被成为长波长 窗口。 μm,读作(miu),微米,长度单位。
1.3. 光纤通信的特点 与电缆和微波通信相比,光纤通信具有无与伦 比的优越性。 (1). 通信容量大 光纤通信是以光纤为传输媒介,光波为载波的 通信方式,其载波‘光波’具有很高的频率,因此 光纤具有很大的通信容量。 (2). 传输距离长 光纤具有极低的传输衰耗系数,若配以适当的 光发送设备和光接收设备,可使其中继距离达数百 公里以上。这是传统的电缆、微波等根本无法与之 比拟的。
光缆结构分为缆芯、加强元件和护层三大部分。 缆芯 是光缆结构的主体,它的作用主要是妥善安臵 光纤,使光纤在各种外力影响下仍能保持优良的传 输性能。 加强元件 光缆必须设臵加强元件以承受机械拉伸负荷, 这是光缆结构与电缆结构的主要不同点。加强元件 有两种设臵方式,一种是放在缆芯中心的中心加强 方式。 护层 位于缆芯外围,是由护套等构成的多层组合体。
(3). 微型光分路器 采用微型封装方式,端口可为不带插头尾纤型或带插头 尾纤型,一般安装在光缆接头盒、插片式光分盒内。不带插 头型微型光分路器其最大封装尺寸为 70mm×12mm×6mm; 带插头型 1/2:2/4/8/16 微型光分路器的最大封装尺寸为 70mm×12mm×6mm、1/2:32 微型光分路器的最大封装尺 寸为 80mm×20mm×6m、1/2:64 微型光分路器的最大封装 尺寸为 100mm×40mm×6mm。 (4). 托盘式光分路器 采用托盘式封装方式,端口为适配器型,一般安装在光 纤配线架、光缆交接箱内。1/2:2/4/8/16 分路器托盘占用 1 个 12 芯一体化托盘空间、1/2:32/64 分路器托盘 占用 2 个 12 芯一体化托盘空间,其中1/2:64 光 分路器托盘需采用 LC 型适配器。
盒式光分路器
插片式光分路器 机架式光分路器
微型光分路器 托盘式光分路器
图 2-4 光分路器成品
2.5.1产品形态及适用场合 (1). 盒式光分路器 采用盒式封装方式,端口为带插 头尾纤型,一般安装在托盘、光缆分 光分纤盒、光缆交接箱 1/2:2/4/8/16/32 光分路器盒体的最 大尺寸为130mm×80mm×18mm、 1/2:64 光分路器盒体的最大尺寸 130mm×80mm×29mm。 (2). 机架式光分路器 采用机架式封装方式,端口为适 配器型,一般安装在 19 英寸标准机 架内。机架式光分路器的最大尺寸为 483mm×44.5mm×260mm。
SC 型光纤活动连接器 此类连接器价格低廉,插拔操作方便,介 入损耗波动小,抗压强度较高,安装密度高, 常用于数据工程中使用。一般 SC 型均指 SC/PC。
图 2-6 SC型光纤活动连接器
LC 型活动连接器 LC 型连接器是著名 Bell(贝尔)研究所研究开 发出来的,其所采用的插针和套筒的尺寸是普通 SC、FC 等所用尺寸 的一半,为1.25mm。这样 可以提高光纤配线架中光纤 连接器的密度。目前,LC 类型的活动连接器已开始大 量应用于高密度光缆配线架 和光分路箱中。
2.3.
主流应用光纤性能指标 G.652 光纤 G.652 光纤称为色散移位光纤,又称为 1310 nm波长性能最佳的单模光纤,是目前广 泛应用的常规单模光纤。 G.652 光纤适用于 1310 nm 和 1550 nm 窗 口工作。在1310 nm 波长工作时,理论色散值 为零;在 1550 nm波长工作时,传输损耗最小, 但色散系数较大。 (nm:纳米的意思,一纳米的长就是:10^-9 米。也就是十亿纳米等于1米。 )
波导色散:是指由光纤的几何结构所引起 的色散。其产生原因是由于光纤的纤芯与包层 折射率相差很小,光线在其交界面上产生全反 射时,有可能一部分光进入包层之内传输。这 部分光在传输一定距离后,又有可能返回纤芯 中传播。由于包层折射率小于纤芯折射率,导 致模内各信号传输速度不同,从而产生色散。 一般来讲,入射光的波长越长,进入包层的光 强比例就越大,引起的色散也就越大。 三种色散数值大小不同,一般是模式色散 最大,材料色散次之,波导色散最小。
(2). 色散 光纤的色散是指由于光纤中传输的信号是由不同 模式或不同频率携带的,它们在传输过程中速度不同, 从而引起波形失真的一种物理现象。 光纤的色散通常用时延差来表示。色散越严重, 时延差越大,脉冲展宽就越大。光纤的色散主要由三 种组成: 模式色散:是指在光纤中由于各模式的轴向速度不 同(即传播路径不同),使得到达终点的时间也不相 同,而引起的脉冲展宽。 材料色散:是指由于构成光纤的材料的折射率随传 输光波的频率变化,导致模内不同频率信号的传输速 度不同而引起的色散。
(3). 保密性能好 光波在光纤中传输时只在其芯区进行,基本上 没有光泄露出去,因此其保密性能极好。 (4). 适应能力强 光纤基材为玻璃,无金属辅件的光缆可以在强 电场环境下工作,不受电磁场干扰,可用于电力网 或变电所内做通信控制线路;光纤的抗腐蚀能力很 强,可以在具有有害气体环境下工作,如化工厂等; 光纤还具有优良的抗核辐射能力。 (5). 体积小、重量轻、便于施工维护 光缆的敷设方式方便灵活,既可以直埋、管道 敷设,又可以水底敷设和架空。
G.657 光纤 G.657 光纤称为接入网使用的弯曲损耗不敏感 的单模光纤,主要是为了满足接入网和用户网线路 的需要于近年来开发应用的。根据G.657 标准,光 纤的弯曲半径可达 5~10 mm ,因此符合 G.657 标准的光纤可以像铜缆一样,沿着建筑物内很小的 拐角进行安装操作,非专业的技术人员也可以掌握 施工方法,降低了 FTTx 网络布线的成本。除此以 外,实际施工中光纤的弯曲半径一般会大于该类光 纤的最小弯曲半径,当光纤发生一定程度的老化时, 信号仍然可以正常传送。因此,G.657 标准的光纤 提高了光纤的抗老化能力,降低了 FTTx 的维护成 本。
2.1.
光纤的概念 光纤主要由纤芯、包层和涂敷层三部分组 成,如图 :
图 2-1光纤构造示意图
纤芯的作用是传导光波。 包层的作用是将光波封闭在光纤中传播。 涂敷层的作用是保护光纤不受水汽的侵蚀和机
械的擦伤,同时增加光纤的柔韧性。
2.2.
光纤的传输参数主要有: (1). 损耗 损耗是衡量光纤性能的关键指标之一。它 决定了光纤通信系统所能达到的最大无中继距 离。所谓损耗是指光纤每单位长度上的衰减, 单位为dB/km。光纤损耗的高低直接影响传输 距离或中继站间隔距离的远近,因此,了解并 降低光纤的损耗对光纤通信有着重大的现实意 义。 通过对光纤损耗的来源进行研究,可归纳 如下图:
图 2-2 光纤损耗来源
附加损耗:
弯曲损耗 弯曲损耗是指光纤弯曲的曲率半径小到一定程 度时,纤芯中传输的光射线不再满足全反射条件, 使光线由纤芯折射到包层,即光功率由传输模转变 为辐射模而引起的损耗。 接续损耗 接续损耗又称为连接损耗,是指两根光纤连接 时由于发生空间错位而产生的损耗。 耦合损耗 耦合损耗是指光源和光探测器与光纤之间耦合 时产生的损耗。
表 2-3 FTTH 建设中适用的缆型结构及规格
2.5. FTTH 建设关键器件 FTTH 建设的本质是对光纤光缆的操作,与之相搭 配形成 ODN 网络的器件与以往铜质线缆的网络器件完 全不同。 光分路器 光分路器是目前 FTTH 网络建设中的核心,正是由 于它的出现,替代了直接面向用户的大量底层有源汇聚 节点,使得无源光网络成为现实。 光分路器是光纤链路中最重要的无源器件之一,是 具有多个输入端和多个输出端的光纤汇接器件,它实现 了光信号的耦合、分支和分配,常用 MxN来表示一个分 路器有M个输入端和 N个输出端。 目前 FTTH 建设中使用的光分路器主要有 1 x 2、1 x 4、1 x8、1 x16、1 x 32、1 x64 六种规格,正在进行 探索应用的还有 1 x 128规格,同时还有少量 2 xN规格 的实际应用。
2.4.
光缆结构及其特点与使用场合 单独的成品光纤,都是经过了一次涂覆或 者二次涂覆(套塑)以后的光纤,虽然它已具 有一定抗拉强度,但还是经不起实用场合的弯 折、扭曲和侧压力的作用。为此欲使成品光纤 能达到通信工程的实用要求,必须象通信用的 各种铜线电缆那样,借用传统的绞合、套塑, 金属带铠装等成缆工艺,并在缆芯中放臵强度 元件材料,组成为因使用环境不同的多品种光 缆,使之能适应工程要求的敷设条件,承受实 用条件下的抗拉、抗冲击、抗弯、抗扭曲等机 械性能,以保证光纤原有的好的传输性能不变。
FC 型光纤活动连接器 此类连接器结构简单,操作方便,制作容易,但 光纤端面对微尘较为敏感,且容易产生菲涅尔 反射,提高回波损耗性能较为困难。后来,对该类型 连接器做了改进,采用对接端面呈球面的插针 (PC),而外部结构没有改变,使得插 入损耗和回波损耗性 能有了较大幅度的提 高。
