砖砌体及抹灰施工方案[1]
抹灰工程施工方案(1)

金地西沣路1号地安置回迁项目4#、6#、11#楼室内外抹灰施工方案编制人:审核人:审批人:陕西长枫建设工程有限公司2013年8月26日一、工程概况:西沣路金地回迁安置项目位于西安市南三环与西万路交叉口南沈家桥村。
本工程总建筑面积为:103528.4㎡, 4#楼32层、6#楼32层、11#楼32、主楼为剪力墙结构,建筑物抗震设防烈度8度,建筑高度100.1m,建筑使用年限为50年。
裙房部分:裙房为3层,地下室1层,用作车库及设备用房,地下一层在战时作为人防地下室。
±0.000m以下地下室隔墙为承重多孔砖砌体,±0.000m以上外围护填充墙为非承重空心砖砌体,厨卫生间及管道井隔墙为承重多孔砖砌体,其它隔墙为混凝土加气块砌体。
厨卫生间墙面为1:3水泥砂浆打底抹平。
管井内墙面为纸筋灰抹面。
室内其它墙面为采用10厚1:3水泥砂浆打底扫毛,面层砂浆为5厚1:2.5水泥砂浆抹面。
电梯厅、楼梯间、公共走道为地砖踢脚;管井及其它房间为水泥砂浆踢脚。
外墙面一至三层为饰面砖面层,四至三十二层为水泥砂浆面层。
室内抹灰面积为367360㎡,室外抹灰面积为58209㎡.二、施工准备(一)技术准备:1、施工图、设计说明及设计变更文件齐全。
2、各部位抹灰技术要求1)厨卫生间有洗衣机阳台墙面为素水泥浆一道甩毛(内掺建筑胶)砼面刷界面剂一道;9厚1:3水泥砂浆打底压实抹平。
2)管井内墙面:砖墙采用10厚1∶3水泥砂浆打底,6厚1∶2.5水泥砂浆抹面,压实抹光;混凝土墙面刷素水泥浆一道(内掺建筑胶),采用10厚1∶3水泥砂浆打底,6厚1∶2.5水泥砂浆抹面,压实抹光。
3)室内其它墙面为素水泥浆一道甩毛(内掺建筑胶),砼面刷界面剂一道,采用10厚1:3水泥砂浆打底扫毛,面层砂浆为5厚1:2.5水泥砂浆抹面。
4)管井顶棚为素水泥浆一道甩毛(内掺建筑胶),5厚1∶3水泥砂浆打底扫毛,3厚1:2.5水泥砂浆找平;其它房间顶棚为素水泥浆一道甩毛(内掺建筑胶),5厚1∶0.5∶2.5水泥石灰膏砂浆打底扫毛或划出纹道。
砌筑及抹灰工程施工方案

一、工程概况本工程为某住宅小区的住宅楼砌筑及抹灰工程,总建筑面积约12万平方米。
主体结构为钢筋混凝土框架结构,砌体采用蒸压加气混凝土砌块和蒸压灰砂砖。
抹灰工程包括外墙抹灰和内墙抹灰,抹灰材料为混合砂浆。
二、施工准备1. 材料准备(1)蒸压加气混凝土砌块:尺寸符合设计要求,质量合格。
(2)蒸压灰砂砖:尺寸符合设计要求,质量合格。
(3)水泥:采用P.O 32.5级水泥,质量合格。
(4)砂:中粗砂,质量合格。
(5)石灰膏:熟化时间不少于15天,质量合格。
(6)混合砂浆:按设计要求配比,质量合格。
2. 施工机具准备(1)搅拌机:用于搅拌砂浆。
(2)砖夹子、瓦刀、扁子等:用于砌筑施工。
(3)铁抹子、木抹子、阴阳角抹子等:用于抹灰施工。
(4)托线板、线坠、小白线等:用于测量和找平。
(5)扫帚、喷壶、胶皮水管等:用于清理和养护。
3. 作业条件(1)完成室外及房心回填,基础工程结构施工完毕,并经有关单位验收合格。
(2)弹好墙身线、轴线,根据现场砌块的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求。
(3)立皮数杆:用3040mm木料制作,皮数杆上门窗洞口、木砖、拉接筋、圈梁、过梁的尺寸标高。
按标高立好皮数杆,转角处距墙皮或墙角50mm设置皮数杆。
皮数杆应垂直、牢固、标高一致。
三、施工工艺及施工要点1. 砌筑施工(1)按设计要求,在基础顶面弹出轴线,确定砌筑位置。
(2)根据砌块尺寸,弹好砌筑层高,并设置皮数杆。
(3)按照砌筑层高,依次砌筑墙体,注意墙体垂直度和水平度。
(4)砌筑过程中,每层砌块应错缝搭接,搭接长度不小于砌块长度的1/3。
(5)墙体砌筑完成后,应及时进行养护,防止墙体裂缝。
2. 抹灰施工(1)抹灰前,将墙面上的灰尘、污垢、油渍等清理干净。
(2)根据设计要求,选用合适的混合砂浆,按比例配比。
(3)在墙体上弹出抹灰层厚度线,确保抹灰层厚度均匀。
(4)按照抹灰层厚度线,先刮涂底层砂浆,然后进行面层抹灰。
砖砌墙工程施工方案(3篇)

第1篇一、工程概况本项目为某住宅小区,占地面积约10万平方米,总建筑面积约15万平方米。
砖砌墙工程主要包括基础墙、承重墙、隔断墙等。
本方案旨在确保砖砌墙施工质量,提高施工效率,确保工程进度。
二、施工准备1. 材料准备:水泥、砂、砖、钢筋、模板、砂浆、外加剂等。
2. 工具准备:砌筑工具、切割工具、测量工具、搅拌设备、运输工具等。
3. 人员准备:砌筑工、钢筋工、模板工、测量工、安全员等。
4. 施工场地准备:清理施工场地,确保施工环境安全、整洁。
三、施工工艺1. 施工流程:施工准备→放线定位→基础墙施工→承重墙施工→隔断墙施工→墙面抹灰→验收。
2. 施工要点:(1)放线定位:根据设计图纸,使用全站仪等测量工具进行放线定位,确保墙体位置准确。
(2)基础墙施工:根据基础墙设计要求,选用合适的砖砌筑,确保墙体稳定性。
砌筑时,应采用“三一”砌筑法,即一砖一砂浆一层,保证砌体饱满度。
(3)承重墙施工:承重墙采用标准砖砌筑,墙体厚度根据设计要求确定。
砌筑时,应采用“三一”砌筑法,并留置适当伸缩缝,以保证墙体变形。
(4)隔断墙施工:隔断墙采用轻质砖砌筑,墙体厚度根据设计要求确定。
砌筑时,应采用“三一”砌筑法,保证墙体稳定性。
(5)墙面抹灰:墙体砌筑完成后,进行墙面抹灰,抹灰厚度根据设计要求确定。
抹灰前,应对墙体进行浇水湿润,抹灰时,采用分层抹灰法,确保抹灰层平整、牢固。
(6)验收:墙体施工完成后,进行自检、互检和监理验收,确保施工质量符合设计要求。
四、质量控制1. 材料检验:对进场材料进行严格检验,确保材料质量符合设计要求。
2. 施工过程控制:严格按照施工工艺进行施工,确保施工质量。
3. 成品保护:在施工过程中,做好成品保护工作,防止墙体受损。
4. 验收标准:严格按照设计要求和施工规范进行验收,确保施工质量。
五、安全文明施工1. 施工现场设置安全警示标志,确保施工安全。
2. 施工人员必须佩戴安全帽、安全带等个人防护用品。
砖砌体及抹灰专项施工方案

目录目录 (1)一、工程概况 (2)二、设计技术要求 (2)1、建筑设计及构造统一说明 (2)1)、墙体 (2)2)、外墙面 (3)3)、内墙面 (3)2、结构设计说明 (3)1)、构造柱 (3)2)、过梁 (3)三、工艺流程 (4)1、砖砌体工程流程 (4)2、抹灰工程工艺流程 (4)四、施工质量程序控制 (5)1、砖砌体质量程序控制 (5)2、抹灰工程质量程序控制 (6)五、工程质量控制点设置 (7)1、砖砌体工程质量控制点设置 (7)2、抹灰工程质量控制点设置 (7)六、砖砌体工程施工方法 (7)1、一般规定 (7)2、特殊处理措施 (8)3、验收标准 (9)4、安全施工措施 (9)七、室内、外抹灰施工方法 (10)1、墙体一般规定 (10)2、顶棚一般规定 (11)3、冬期抹灰应注意事项 (12)4、特殊处理措施 (12)5、验收 (13)6、安全施工措施 (13)八、施工进度计划 (14)砖砌体及抹灰专项施工方案一、工程概况本工程位于广州番禺区大石镇番禺大桥南岸东侧,由我司总承包建设的3、6栋商住楼工程总建筑面积为36250m2;地下一层,层高为4.1m;地上14~15层,层高为3.15m;结构形式为现浇混凝土框—剪结构。
坡屋顶上铺西班牙瓦,外墙涂料,外墙装饰线多采用GRC构件;根据总承包施工合同我司完工验收交接标准以粗装修标准为准。
本工程属星河湾五期地块,建设投资方:广州宏富房地产有限公司,监理方:广州市宏业金基建设监理咨询有限公司,土建总包方:汕头市建安(集团)公司,设计方:广州市番禺城市建筑设计院,政府监督部门:广州市番禺区质量、安全监督站。
二、设计技术要求1、建筑设计及构造统一说明1)、墙体1、砌块强度等级不小于MU5,内地台以下砌体用MU10实心砖,M7.5水泥砂浆砌筑。
其余砌体厚度和砂浆强度等级详见下表:2、凡60厚砖隔墙采用M10混合砂浆砌筑。
3、承重墙或柱与后砌的非承担重隔墙交接处,沿高度每隔500mm在灰缝内配置2Φ6钢筋与非承墙拉结,并且每边伸入墙内不少于1000mm或伸至门、窗洞口边。
砌筑抹灰工程施工方案

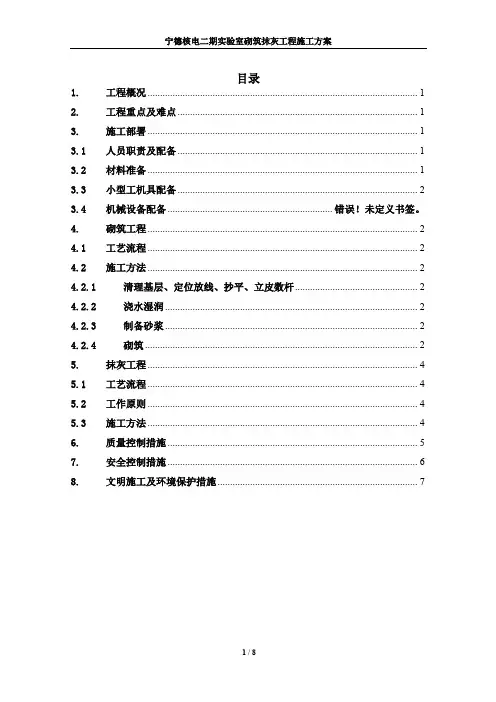

目录1.工程概况 (1)2.工程重点及难点 (1)3.施工部署 (1)3.1人员职责及配备 (1)3.2材料准备 (1)3.3小型工机具配备 (2)3.4机械设备配备 .................................................................. 错误!未定义书签。
4.砌筑工程 (2)4.1工艺流程 (2)4.2施工方法 (2)4.2.1清理基层、定位放线、抄平、立皮数杆 (2)4.2.2浇水湿润 (2)4.2.3制备砂浆 (2)4.2.4砌筑 (2)5.抹灰工程 (4)5.1工艺流程 (4)5.2工作原则 (4)5.3施工方法 (4)6.质量控制措施 (5)7.安全控制措施 (6)8.文明施工及环境保护措施 (7)1.工程概况宁德核电厂二期混凝土搅拌站及土建试验室工程,砌体工程主要分为MU10砌块以及MU7.5加气混凝土砌块两大类(地磅房±0.000米以下采用MU15蒸压灰砂砖,±0.000米以下采用MU10承重多孔砖),MU10砌块用于±0.000米以下墙体砌筑,MU7.5加气混凝土砌块主要用于±0.000米以上墙体,墙体抹灰为一般抹灰工程做法。
2.工程重点及难点为确保砌体、抹灰工程施工质量,本施工方案重点考虑的内容主要从选材到施工,严格按照规范及工法进行施工、质量监督,确保工程满足设计要求。
3.施工部署3.1人员职责及配备工长:负责组织砌筑、抹灰施工,进行施工人员、机具、材料的调配,组织施工前技术、安全交底并对安全文明施工和施工进度负责。
技术员:负责施工方案的编制,处理技术问题,图纸问题的澄清。
技术监督:负责根据施工方案编制施工前的技术、安全交底,施工中进行技术指导和监督,施工结束后进行内部检查,并制作施工资料。
安全员:会同技术员对施工人员进行安全交底,检查施工中的安全措施实施情况。
质量检查员:负责对砌体施工的整个过程进行监控和质量监督。
砌体工程施工方案(3篇)

第1篇一、工程概况本项目为某住宅小区多层住宅楼砌体工程,建筑层数为6层,建筑高度为18米,结构形式为框架结构,砌体部分采用MU10水泥砂浆混合砌块砌筑。
本工程砌体施工主要包括墙体砌筑、柱砌筑、门窗洞口砌筑、墙体抹灰等工序。
二、施工准备1. 技术准备- 组织施工人员学习图纸和施工方案,确保施工人员了解工程特点和施工要求。
- 编制施工组织设计,明确施工顺序、施工方法、质量要求和安全措施。
2. 材料准备- 砌块:选择符合国家标准的MU10水泥砂浆混合砌块,外观质量应符合规定。
- 水泥:选用符合国家标准的32.5号普通硅酸盐水泥。
- 砂:选用中粗砂,含泥量不大于3%。
- 砂浆:采用水泥砂浆,配合比为水泥:砂=1:2.5(体积比)。
3. 工具准备- 砌块运输车、砌块提升机、水平尺、垂直尺、钢尺、线锤、水平仪、砂浆搅拌机、砌块切割机等。
三、施工工艺1. 墙体砌筑- 基础处理:在基础垫层上弹出墙体轴线,标出砌块高度和厚度。
- 砌块排列:根据墙体厚度和砌块尺寸,合理排列砌块,确保墙体整齐、美观。
- 砌筑顺序:从一端开始,逐层向上砌筑,先砌墙角,后砌墙体,确保墙体垂直、平整。
- 砌筑要求:砌块表面应清洁,砂浆饱满,墙体垂直度偏差不大于2mm,水平度偏差不大于3mm。
2. 柱砌筑- 柱基础处理:在柱基础垫层上弹出柱轴线,标出柱高和截面尺寸。
- 柱砌筑:采用MU10水泥砂浆混合砌块砌筑,砌块尺寸应与柱截面尺寸相符。
- 柱砌筑要求:柱砌筑应与墙体砌筑同步进行,确保柱墙连接牢固,垂直度偏差不大于2mm。
3. 门窗洞口砌筑- 门窗洞口处理:在门窗洞口两侧弹出墙体轴线,标出洞口尺寸。
- 洞口砌筑:采用MU10水泥砂浆混合砌块砌筑,砌块尺寸应与洞口尺寸相符。
- 洞口砌筑要求:洞口砌筑应与墙体砌筑同步进行,确保洞口垂直、平整,墙体垂直度偏差不大于2mm。
4. 墙体抹灰- 墙体清理:在墙体砌筑完成后,清理墙体表面浮尘、砂浆等杂物。
砖墙砌体施工方案(3篇)

第1篇一、工程概况本工程为某住宅小区多层住宅楼,建筑高度为18米,层数为6层,总建筑面积为5000平方米。
结构形式为砖混结构,墙体采用MU10红砖,M5水泥砂浆砌筑。
为确保工程质量,特制定本砖墙砌体施工方案。
二、施工准备1. 材料准备(1)红砖:MU10红砖,尺寸为240mm×115mm×53mm,质量应符合国家相关标准。
(2)水泥:M5水泥,强度等级不低于32.5MPa,质量应符合国家相关标准。
(3)砂:中粗砂,含泥量不大于3%,细度模数在2.5~3.5之间。
(4)钢筋:HPB300钢筋,直径为6mm、8mm、10mm等。
2. 机械设备准备(1)搅拌机:用于搅拌砂浆。
(2)砂浆泵:用于砂浆输送。
(3)砖墙切割机:用于切割砖块。
(4)水平尺、垂直尺、线锤等测量工具。
(5)砖夹、砖槌、铁锹、扫帚等砌筑工具。
3. 施工人员准备(1)砌筑工人:具备一定的砌筑经验,熟练掌握砌筑工艺。
(2)质检人员:负责施工过程中的质量检查。
(3)安全员:负责施工现场的安全管理。
三、施工工艺流程1. 施工测量(1)根据设计图纸,放出轴线、标高及墙体位置。
(2)检查轴线、标高及墙体位置是否符合设计要求。
2. 基础施工(1)按照设计要求,开挖基槽,做好排水措施。
(2)铺设垫层,确保平整、密实。
(3)浇筑基础混凝土,强度达到设计要求。
3. 砌筑施工(1)砌筑顺序:从里到外、从下到上,先砌墙身,后砌窗台、女儿墙等。
(2)砌筑方法:采用一顺一丁砌筑法,先砌一排砖,再砌一排砖缝。
(3)砂浆配合比:水泥:砂=1:3,水灰比为0.55。
(4)砂浆搅拌:使用搅拌机进行搅拌,搅拌均匀。
(5)砌筑砖块:将砖块提前浇水湿润,确保砖块与砂浆粘结牢固。
(6)墙体厚度:墙厚为240mm,灰缝厚度为10mm。
(7)墙体垂直度:使用垂直尺和线锤检查,垂直度偏差不大于1.5%。
(8)墙体平整度:使用水平尺检查,平整度偏差不大于3mm。
(9)墙体接槎:墙体接槎处应平整、密实,不得有裂缝。
砌体及抹灰施工方案

体验中心砌体及抹灰施工专项技术方案编制:郑明金审核:编制单位:贵州琼宇建设有限公司多维置业体验中心工程现场项目部编制日期:二0一六年一月二十日砌体及抹灰施工技术方案依据国标《砌体工程施工质量验收规范》GB50203—2002、《深圳市非承重墙体设计规范》SJG13—2004以及本公司作业指导书要求,现制定本工程砌体及抹灰工程程施工方案如下:一、砌体工程1.砂浆要求:本工程砌筑砂浆为M5等级,砂浆稠度50~70mm,分层厚度应小于20mm,保水性不小于65%,施工配制时应严格按照设计配比进行配料搅拌,确保砂浆质量,砂浆应在其初凝前上墙使用,落地灰回收后应重新配料拌制再予以利用。
2.砌块要求:本工程砌块有加气砼砌块(A5.0)和蒸压灰砂砖(MU10)两种,其中:蒸压灰砂砖用于地下室、管道井、厨房、卫生间和外墙部位;加气砼砌块则用于走道、房间内隔墙、内室伸缩缝墙室内分户墙;采用加气砼砌块时,普通部位采用标准规格加气砼砌块,墙顶等特殊部位采用非标特制砌块;砌块进场应按品种、规格分别堆放整齐,堆置高度不应超过2m;蒸压灰砂砖砌筑前应提前2d 浇水湿润,加气砼砌块应防止雨淋;加气砼砌块砌筑时可向砌筑面适量浇水,湿水深度应控制在2cm以内。
3.墙跟脚处理:灰砂砖墙体跟脚楼面作清理浮浆浇水湿润处理;加气砼砌块墙体,楼面作清理浮浆浇水湿润后先做二~三皮灰砂砖再做加气砼砌块;有防水、防潮要求的墙体跟脚楼面(厨房、卫生间、外墙山墙、厨房卫生与卧室客厅间隔墙等),应先凿毛再浇高度不小于200mm、厚度同墙的C20砼。
4.组砌要求:砌体施工应严格按设计图要求放线定位,确定墙体平面位置、几何尺寸、洞口尺寸位置,施工时应严格按规范控制:(1)砌体轴线位移:≤10mm;(2)门窗等洞口尺寸:≤±5mm;(3)砌体垂直度:≤5mm;(4)砌体平整度:≤8mm;(5)灰缝饱满度:≥80%且不得有透明缝(包括水平、竖向缝);(6)灰缝厚度:蒸压灰砂砖砌体:8~12mm;加气砼砌块砌体:水平缝应不大于15 mm,竖向缝不大于20mm;(7)灰缝平直度:≤10mm;(8)砌体砌筑时砌块应错缝搭砌,加气砼砌块砌体搭砌长度不应小于砌块长度的1/3;蒸压灰砂砖砌体搭砌长度不应小于9cm;竖向通缝不应大于2皮高度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
砖砌体及抹灰施工方案一、编制依据1.1别样幸福城4#地块相关图纸1.2设计交底、变更、图纸会审答疑及工程联系单1.3土建工程施工涉及的有效国家建筑工程质量验收规范和规程:《砌体工程施工质量验收规范》 GB50203-2011《砌体结构设计规范》 GB50003-20111.4 《建筑工程施工质量验收统一标准》GB50300-20131.5 《装饰装修工程施工质量验收规范》GB/T50203-2002二、工程概况本工程位于昆明市官渡区巫家坝机场附近。
本工程总建筑面积为214203.88m2,为12栋楼及地下室组成。
三、施工准备(一)、砌体工程1、主要施工机具:搅拌机、手推车、磅秤、垂直运输设备,大铲、刨锛、瓦刀、扁子、托线板、线坠、小白线、卷尺、铁水平尺、皮数杆、小水桶、灰槽、砖夹子、笤帚等。
2、作业环境的准备2.1、砖在砌筑前应提前1-2天浇水湿润。
2.2、弹好墙身线、轴线,根据现场砖的实际规格尺寸,再弹出门窗洞口位置线,经验线符合设计图纸的尺寸要求,办完预检手续。
2.3、墙拉筋植筋结束,墙拉筋采用6.5设置,并居中置于灰缝中,不得少预埋或漏预埋。
并做好隐蔽验收记录。
2.4、按标高立好皮数杆,皮数杆的间距以15~20m为宜。
2.5、卫生间墙根部120mm高翻边施工完。
3、测量准备弹水平控制线:由墙体周围的水平50mm控制线为基准线,来确定门窗洞口以及各线盒的控制标高。
(二)、抹灰工程1、机具准备:砂浆搅拌机、小推车、铁锹、铁抹子、木抹子、靠尺、线坠、钢卷尺、筛子(孔径5mm)、灰槽、胶皮水管、笤帚、喷壶、毛刷、脚手架杆、扣件、脚手架板、冲机钻。
2、作业条件准备:2.1、抹灰前必须经监理等有关部门对墙体基层及钢板网(或加强网)进行验收后,进行样板间的抹灰验收。
2.2、不同基体交接处加强网、墙面浇水湿润均应提前2d完成,经监理等有关人员检查验收后方可大面积施工。
2.3、根据室内高度和抹灰现场的具体情况,脚手架搭设应稳固,架子距墙面、墙脚为200—250mm以便抹灰操作。
3、抹灰施工:采用干混砂浆。
四、施工工艺(一)、内墙抹灰施工操作流程:基层处理→浇水湿润基层→找规矩、做灰饼→设置标筋→阳角做护角→抹底灰、中灰→抹窗台板、墙裙或提脚板→抹面灰→清理1、基本要求1.1、抹灰所用的材料品种,质量必须符合设计要求和现行材料标准的规定;1.2、各抹灰层之间及抹灰层与基体之间必须粘结牢固,无脱层、空鼓、面层无爆灰和裂缝(风裂除外)等缺陷。
1.3、表面:表面光滑、洁净接槎平整,线角顺直清晰。
1.4、护角、门窗与墙体之间缝隙,护角符合施工规范规定,表面光滑平顺。
门窗框与墙体间隙填塞密实,表面平整;1.5、孔洞、槽、盒和管道后面的抹灰表面,尺寸正确,边缘整齐、光滑,管道后面平整;1.6、分格条(缝):宽度、深度,均匀一致,条(缝)平整光滑,楞角整齐,横平竖直、通顺。
2、施工要求2.1、墙面抹灰水泥砂浆2.1.1、基层处理:首先将凸出的砼剔平,再浇水湿润,然后,用1:1水泥细砂浆内掺水重20%的107胶,喷或用扫帚将砂浆甩到顶、墙上(混凝土墙),直至水泥砂浆疙瘩全部粘到混凝土光面上。
此工序前混凝土与砖墙连接处钉钢丝网(宽度300);2.1.2、直、套方、找规矩、贴灰饼:根据基层表面平整垂直度情况,经检查后确定抹灰层厚度,灰饼宜用1:3水泥砂浆,做成50m见方,水平距离改为1.2-1.5m左右;2.1.3、面冲筋:根据灰饼用与抹灰层相同的1:3水泥砂浆冲筋,冲筋的根数应根据层间的高度来决定;2.1.4、护角:根据灰饼和冲筋首先应把门窗口角和墙面、柱面阳角抹灰水泥护角,其高度不应低于2m,每侧宽度不小于50mm(1:2水泥砂浆)。
2.1.5、抹底灰:一般应在抹灰前一天用水把墙面浇透,先刷107胶素水泥一道,随刷随打底,底灰采用1:3水泥砂浆。
应分层分遍与所冲筋抹平,用大杠刮平、找直,木抹子槎平槎毛;2.1.6、抹水泥砂浆罩面灰:底层砂浆抹好后第二天,先将墙面湿润后,即可进行罩面工作,采用1:2水泥杜拉纤维砂浆罩面(0.9Kg杜拉纤维/m3水泥砂浆),用大杠刮平找直.3、混凝土天棚抹水泥砂浆3.1、基层处理:(同混凝土顶板抹水泥砂浆)3.2、弹线、套方、找规矩:根据+50cm水平线找出靠近顶板四周的水平线,作为顶板抹灰水平控制线;3.3、刷素水泥浆、抹底灰:先刷素水泥浆,再用1:2水泥砂浆打底拉毛,再用1:1水泥砂浆抹面,应横竖均匀顺平。
4、质量要求允许偏差立面垂直:5mm ;表面平整: 4mm ;阳台角垂直: 4mm;阳台角方正: 4mm (二)、砖墙砌筑施工操作流程:工艺流程:施工准备→砖浇水→砂浆搅拌→砌墙→验收1、砌块排列时,必须根据设计图纸和砌块尺寸、垂直灰缝的宽度水平灰缝的厚度等计算砌块的皮数和排列,以保证砌体的尺寸。
砌筑前,先根据砖墙位置弹出墙身轴线及边线,开始砌筑时先要进行摆砖排出灰缝宽度,摆砖时应注意门窗位置,砖垛等对灰缝的影响,同时要考虑窗间墙的组砌方法,以及七分头砖、半砖等砌在何处为好,务使各皮砖的竖缝相互错开。
2、砌筑采用一顺一丁的形式。
3、砌体施工前,应先将基底清理干净。
基底用砂浆找平,砖砌体组砌方法应正确,上、下错缝,灰缝厚度为8-12mm,横平竖直,厚薄均匀。
灰缝应饱满,水平缝饱满度≥80%,竖缝不得有透明缝、瞎缝、假缝。
尤其是外墙,灰缝一定要饱满,以防日后渗水。
同时应采用ф8的钢筋变钩对灰缝随砌随钩,保持灰缝光滑密实。
4、砌筑时非承重砖墙,其底部先砌4皮实心砖,在门洞口两侧一砖范围内,采用加气砼砖砌筑。
5、砌墙顶面与上层结构的接触处,采用侧砖,必须待砖墙砌筑7天后,大部砌砖沉实后,再砌顶部斜砖。
6、宽度小于1米的窗间墙,应选用整砖砌筑。
7、木门与墙体的固定可预埋木砖,每侧设四个连墙点,其中上下的连墙点距门端部180mm,中间均匀布置,木砖用沥青油浸泡作防腐处理;也可采用预埋砼的办法,以后通过在砼块上钻孔,塞紧小园木钉的方法固定铁钉。
8、门窗过梁采用现浇方式施工,过梁底部的模板,应在灰缝砂浆强度超过设计强度50%时,方可拆除。
9、砖砌体施工临时间断处补砌时,尽量留斜槎,无法留斜槎时,应留阳直槎。
接槎处表面应清理干净,浇水湿润,并填实砂浆,保持灰缝平10、浇灌构造柱混凝土前,必须将砖砌体和模板浇水湿润,并将模板内落地灰、砖渣清除干净。
11、构造柱与墙体的连接处应砌成马牙槎,马牙槎先退后进,并“四进四出”。
五、质量标准(一)、砌体工程1 保证项目:1.1 砖的品种、强度等级必须符合设计要求。
1.2 砂浆品种及强度应符合设计要求。
1.3 砌体砂浆必须密实饱满,实心砖砌体水平灰缝的砂浆饱满度不小于80%。
1.4外墙转角处严禁留直槎,其他临时间断处留槎做法必须符合施工规范的规定。
2 基本项目;2.1 砌体上下错缝,砖柱、垛无包心砌法;窗间墙及清水墙面无通缝;混水墙每间(处)无4皮砖的通缝(通缝指上下二皮砖搭接长度小于25mm)。
2.2 砖砌体接槎处灰浆密实,缝、砖平直,每处接槎部位水平灰缝厚度小于5mm或透亮的缺陷不超过5个。
2.3 植筋的数量、长度均符合设计要求和施工规范规定,留置间距偏差不超过一皮砖。
2.4 构造柱留置正确,大马牙槎先退后进;上下顺直;残留砂浆清理2.5 清水墙组砌正确,竖缝通顺,刮缝深度适宜、一致,楞角整齐,墙面清洁美观。
3 允许偏差项目;见下表砖墙砌筑允许偏差(二)、抹灰工程1、主控项目(1)抹灰前基层表面的尘土、污垢、油渍等应清除干净,并应洒水润湿。
(2)一般抹灰材料的品种和性能应符合设计要求。
水泥凝结时间和安定性应合格。
砂浆的配合比应符合设计要求。
(3)抹灰层与基层之间的各抹灰层之间必须粘结牢固,抹灰层无脱层、空鼓,面层应无爆灰和裂缝。
2、一般项目(1)普通抹灰表面应光滑、洁净,接槎平整,分格缝应清晰。
(2)护角、孔洞、槽、盒周围的抹灰应整齐、光滑,管道后面抹灰表面平整。
(3)抹灰总厚度应符合设计要求,水泥砂浆不得抹在石灰砂浆上,罩面石膏灰不得抹在水泥砂浆层上。
(4)一般抹灰工程质量的允许偏差和检验方法应符合下表一般抹灰的允许偏差和检验方法六、注意事项(一)、砌体工程1 排列时,应尽可能采用主规格、大规格和工厂生产的标准规格砌块,少用或不用异形规格砌块。
2 外墙转角处和纵横墙交接处的砌块应分皮咬槎、交错搭砌。
3 砌体的上下皮砌块应互相错缝搭砌,搭接长度不宜小于砌块长度的三分之一。
4 砌体的垂直缝与窗洞口边线要避免同缝。
5 凡砌体中需固定门窗或其他构件、以及搁置过梁、搁板等部位,应尽量采用大规格和规则整齐的砌块砌筑,不得使用零星砌块砌筑。
6 施工时先砌墙体,后浇捣构造柱的砼。
构造柱的砼骨料的粒径不宜大于20mm,砼坍落度宜为50-70mm。
7 墙身砌体高度超过1.2m以上时,应搭设脚手架。
8 脚手架上堆料量不得超过规定荷载,堆砖高度不得超过3皮侧砖,同块脚手板上的操作人员不应超过2人。
9 在楼层施工时,堆放机具、砖块等物品不得超过使用荷载。
10 不准用不稳固的工具或物体在脚手板面垫高操作,更不准在未经过加固的情况下,在一层脚手架上随意再叠架一层。
11 砍砖时应面向内打,注意碎砖跳出伤人。
12 如遇雨天及每天下班时,要做好防雨措施,以防雨水冲走砂浆,致使砌体倒塌。
13 在同一垂直面内上下交叉作业时,必须设置安全隔板,下方操作人员必须配戴安全帽。
(二)、抹灰工程1、内墙抹灰质量细部控制的要点。
1.1、墙柱门口的阴阳角:阴阳角有方正和顺直两项。
抹灰施工时,制作L50×5 长50 ㎝角铁工具顺直阴阳角,并用方尺控制阴阳角方正;施工时经常检查。
1.2、抹灰面层:护壁墙施工时,易出现的问题是:罩面白灰膏或素水泥浆施工过迟,压面无法压光滑,有细小格楞;涂料施工时,不得不用砂纸将小格楞磨平,既费工又费时。
1.3、内外墙交接窗口位置:有的工程内墙靠框架柱边齐,框架柱边兼做窗边。
这时施工时一定要等外墙瓷片排好版后再施工内墙。
避免先施工内墙,再施工外墙面砖时,内外墙在窗口位置不同面。
1.4、墙体踢脚板位置、吊顶标高位置、平整度:抹灰工操作的时候,刮杆靠尺往往放不到踢脚板位置和吊顶标高位置,而使这两个位置平整度欠佳。
踢脚板施工时能保证踢脚线上口平直,而保证不了踢脚线上口厚薄均匀一致。
项目管理者联盟,项目管理问题。
2、室内抹灰的工程质量检查与验收一般抹灰工程2.1、抹灰层与基层之间及各层抹灰层之间必须粘结牢固,抹会层应无脱层空鼓,面层应无爆灰和裂缝。
检查办法:观察;用小锤轻击检查.2.2、一般抹灰工程的表面质量应符合下列规定:2.2.1、普通抹灰表面应光滑、洁净、接槎平整,分格缝应清晰。
2.2.2、高级抹灰表面应光滑、洁净、颜色均匀,无抹纹,分格缝和灰线应清晰美观。
