市政工程施工方案与技术措施例文
市政工程施工方案范本

市政工程施工方案范本一、项目概况本项目为市政道路改造工程,工程范围包括XX路、XX路、XX路等道路的改造,总长约XX公里。
施工内容主要包括道路拓宽、路面铺设、绿化美化、排水系统改造、交通信号灯安装等工作。
本工程旨在提升道路交通和城市环境质量,改善市民出行体验。
二、施工范围1. XX路改造工程:包括道路拓宽、路面铺设、人行道建设、交通信号灯安装等工程内容,总长约XX公里。
2. XX路改造工程:包括路面改造、绿化美化、排水系统改造等工程内容,总长约XX公里。
3. XX路改造工程:包括道路平整、路面铺设、排水系统改造等工程内容,总长约XX公里。
三、施工方案1. 施工前准备(1)确定施工队伍:根据工程需求,组织合格的施工队伍,并配备足够的人力、机械设备和施工材料。
(2)编制施工计划:根据工程图纸和设计要求,编制详细的施工计划,确定施工工序和时间节点。
(3)采购施工材料:根据工程需求,提前采购所需的路面材料、绿化植物、排水设备等施工材料,确保施工进度和质量。
2. 施工工序(1)道路拓宽工程:根据设计要求,进行道路拓宽和边坡处理,确保道路宽度和坡度符合标准。
(2)路面铺设工程:进行路面铺设工作,包括路基处理、砾石层铺设、沥青混凝土层铺设等工序,确保路面平整、耐久。
(3)绿化美化工程:进行绿化工作,包括植物栽种、草坪铺设、花草养护等工序,美化道路环境。
(4)排水系统改造工程:进行排水设施的改造和安装,确保道路排水顺畅。
(5)交通信号灯安装工程:进行交通信号灯的安装和调试,确保交通信号正常运行。
3. 施工安全和环保(1)加强安全管理:制定施工安全管理方案,加强对施工人员的安全教育和管理,确保施工现场安全。
(2)严格环保要求:履行环保手续,采取有效措施减少施工对环境的影响,确保施工过程中环境保护。
4. 施工验收(1)施工质量验收:根据设计要求,对施工工程进行质量验收,确保工程质量符合标准。
(2)安全环保验收:进行施工安全和环保验收,确保施工过程中符合相关法规和标准。
市政工程施工方案

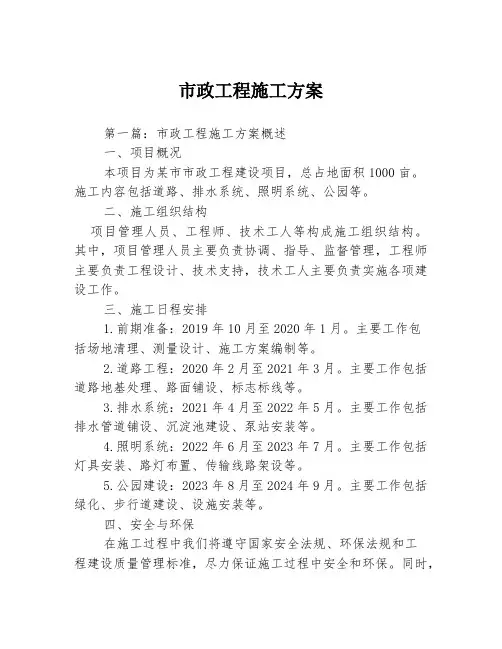

市政工程施工方案第一篇:市政工程施工方案概述一、项目概况本项目为某市市政工程建设项目,总占地面积1000亩。
施工内容包括道路、排水系统、照明系统、公园等。
二、施工组织结构项目管理人员、工程师、技术工人等构成施工组织结构。
其中,项目管理人员主要负责协调、指导、监督管理,工程师主要负责工程设计、技术支持,技术工人主要负责实施各项建设工作。
三、施工日程安排1.前期准备:2019年10月至2020年1月。
主要工作包括场地清理、测量设计、施工方案编制等。
2.道路工程:2020年2月至2021年3月。
主要工作包括道路地基处理、路面铺设、标志标线等。
3.排水系统:2021年4月至2022年5月。
主要工作包括排水管道铺设、沉淀池建设、泵站安装等。
4.照明系统:2022年6月至2023年7月。
主要工作包括灯具安装、路灯布置、传输线路架设等。
5.公园建设:2023年8月至2024年9月。
主要工作包括绿化、步行道建设、设施安装等。
四、安全与环保在施工过程中我们将遵守国家安全法规、环保法规和工程建设质量管理标准,尽力保证施工过程中安全和环保。
同时,我们将开展员工安全教育和环保知识宣传,进一步提高员工安全和环保意识。
五、施工预算总预算为10亿元。
其中,道路工程占45%,排水系统占25%,照明系统占15%,公园建设占15%。
六、结语本施工方案旨在全面规划、精心实施,提高市政工程建设整体水平,助力城市发展。
我们将积极响应市政府的号召,深入贯彻落实施工方案,并全力以赴推进项目各项工作的实施。
第二篇:道路工程建设方案一、设计原则1.道路宽度和转弯半径要符合行车和行人需求,确保安全和顺畅。
2.道路路基和路面层要符合工程建设规范,确保耐久和稳定。
3.道路标志标线要符合国家标准,确保交通规则和标准。
二、施工流程1.道路地面处理:先进行场地清理,尽可能降低地貌高度差,保证道路路基符合规范要求。
然后进行路基填筑和碾压,确保路基平整、结实、符合规范。
单体市政工程施工方案范本

更新与维护:根 据施工进度和实 际情况及时更新, 确保平面布置图 的准确性和有效 性
施工方法和技术措施
施工方法:包括开挖、填筑、 压实等
技术措施:包括排水、支护、 降水等
施工机械:选择合适的施工机 械
施工安全:采取必要的安全措 施
质量管理
建立质量管理体系,明确质量 标准和要求
加强过程控制,确保每个环节 的质量符合要求
救援、医疗救治等
应急人员职责:负责执行应 急处置措施,参与现场抢险、
救援和医疗救治等工作
应急资源与保障措施
应急救援队伍:具备专业救援技能和经验,能够快速响应紧急情况
应急物资储备:提前储备必要的救援物资和设备,确保在紧急情况下能够 迅速调配
应急通讯保障:建立有效的通讯系统,确保在紧急情况下能够及时传递信 息
完整性:预案应 涵盖所有可能的 事故场景,不留 死角
实用性:预案应 简单明了,便于 操作和实施
预见性:预案应 具有一定的预见 性,能够预测未 来可能的事故
应急组织与职责
应急指挥部职责:负责组织、 协调、指挥应急处置工作, 确保现场安全和稳定
应急组织构成:包括应急指 挥部、应急小组和应急人员 等
应急小组职责:负责实施应 急处置措施,包括现场抢险、
施工进度安排:根据阶段划分,确定每个阶段的施工时间、任务和目标 施工进度控制:采取有效措施,确保施工进度按计划进行,及时调整进度 计划
施工平面布置图
内容:施工现场 的平面布置图, 包括施工区域、 材料堆放区、临 时设施等
作用:合理规划 施工现场,提高 施工效率,确保 施工安全
绘制要求:根据 施工方案和现场 实际情况进行绘 制,标注清晰、 准确
建设地点
具体位置:详细描 述工程所在的具体 位置和周边环境
市政施工方案模板范文

市政施工方案模板范文
一、工程概况
项目名称
(请填写具体市政工程项目名称)
工程地点
(请填写工程所在地)
工程规模
(请描述工程的规模,如道路长度、宽度,桥梁跨度等)
工程内容
(请详细描述工程的主要建设内容)
二、施工目标
(请明确列出本次施工的具体目标,如完成道路铺设、桥梁建设等)
三、施工流程
前期准备
(描述前期准备工作,如勘查、设计、材料采购等)
施工阶段
(详细描述各阶段的施工内容、方法和顺序)
后期工作
(描述施工完成后的验收、维护等工作)
四、材料设备
主要材料
(列出所需的主要材料及其规格、数量)
施工设备
(列出所需的主要施工设备及其型号、数量)
五、安全措施
安全管理制度
(描述施工现场的安全管理制度)
安全设施
(列出所需的安全设施及其设置位置)
安全教育培训
(描述对工人的安全教育培训内容和计划)
六、质量保证
质量管理体系
(描述施工质量管理体系)
质量检测
(描述质量检测的方法和频率)
质量验收标准
(明确质量验收的标准和要求)
七、进度计划
(提供详细的施工进度计划表,包括各阶段的起始和结束时间)八、应急预案
应急组织
(描述应急组织结构和职责)
应急资源
(列出可用的应急资源,如救援队伍、设备等)
应急响应流程
(描述应急响应的流程和步骤)
以上是市政施工方案模板范文的主要内容,具体方案应根据实际工程项目进行调整和完善。
请在实际应用时根据实际情况进行适当调整。
市政工程施工方案

市政工程施工方案第1篇市政工程施工方案一、项目背景随着我国城市化进程的不断推进,市政基础设施建设项目日益增多。
为提高城市功能,完善市政设施,本项目经相关部门批准,将于近期开展市政工程施工。
为确保工程顺利进行,制定本施工方案。
二、项目目标1. 完成市政道路、给排水、供电、通信等基础设施的建设与改造;2. 确保工程质量和安全,降低施工对周边环境和居民生活的影响;3. 按期完成施工任务,为城市发展和居民生活提供便利。
三、施工内容1. 道路工程:包括道路拓宽、路面改造、人行道铺设等;2. 给排水工程:包括给水管网的铺设、排水管网的改造等;3. 供电工程:包括电力管线的铺设、配电设备的安装等;4. 通信工程:包括通信管线的铺设、通信设备的安装等;5. 绿化工程:包括道路两侧绿化带的设置、公共绿地建设等;6. 交通设施:包括交通信号灯、标志、标线的设置等。
四、施工安排1. 施工准备阶段:(1)办理施工手续,获取相关许可证;(2)组织施工人员,进行技术培训;(3)采购施工材料、设备,确保质量;(4)进行现场勘查,制定详细的施工计划;(5)与相关部门沟通,确保施工顺利进行。
2. 施工实施阶段:(1)按照施工计划,分阶段、分区域进行施工;(2)加强施工现场管理,确保施工安全、环保;(3)对施工过程中的质量问题,及时整改;(4)定期召开工程例会,协调解决施工中的问题;(5)加强与周边居民的沟通,及时解决施工带来的影响。
3. 竣工验收阶段:(1)完成各项施工任务,进行自检;(2)邀请相关部门进行验收;(3)对验收中发现的问题,及时整改;(4)办理工程移交手续,确保工程顺利投入使用。
五、施工保障措施1. 质量保障:(1)严格遵循国家及行业标准,确保工程质量;(2)对施工过程中的关键工序,实行质量控制;(3)定期对施工人员进行技术培训,提高施工技能;(4)加强原材料、设备的检验检测,确保质量合格。
2. 安全保障:(1)建立健全安全生产责任制,明确责任;(2)定期进行安全培训,提高施工人员安全意识;(3)施工现场设置安全警示标志,加强安全防护;(4)制定应急预案,确保突发事件及时应对。
市政工程施工方案技术措施

安全教育培训
对新进场人员进行安全教育培训,提高员工的安全意识和安 全操作技能。
定期开展安全教育培训和演练,加强员工的安全意识和应急 处置能力。
安全检查与整改
定期进行安全检查,及时发现和消除安全隐患,确保施工 安全。
对检查中发现的问题及时整改,并追究相关责任人的责任 ,确保整改措施的有效落实。
环境保护措施
了解现场环境
了解施工区域内的地形、 地貌、地下管线等环境因 素,为施工方案制定提供 依据。
确定施工条件
了解施工区域内的交通、 水电等条件,为施工组织 提供便利。
施工组织设计
制定施工计划
根据工程量和工期要求, 合理安排施工进度计划。
确定施工方法
根据工程特点和技术要求 ,选择合适的施工方法, 确保施工质量。
防水施工
01
02
03
04
防水施工是市政工程中的重要 环节,关系到工程的使用寿命
和安全性。
根据工程特点和防水要求选择 合适的防水材料和施工方法。
防水施工前应进行基层处理, 保证基层平整、干净、无裂缝
。
施工过程中应遵循“涂膜厚度 均匀、无气泡、无砂眼”的原 则,并加强质量检测和验收。
装修施工
装修施工是市政工程的最后一 道工序,对工程的外观和使用
制定应急响应流程
根据潜在风险,制定相应的应急 响应流程,包括预警、处置、救 援和恢复等环节。
应急资源准备
人力准备
组建应急救援队伍,包括专业人 员、管理人员和志愿者等,并定
期进行培训和演练。
物资准备
储备必要的应急救援物资,如救援 设备、医疗用品、生活用品等,确 保在紧急情况下能够及时调配。
资金准备
设立应急救援专项资金,用于应急 预案的编制、应急演练和救援行动 等。
市政抢修工程施工方案模板

市政抢修工程施工方案模板一、工程基本情况1. 工程名称:市政抢修工程2. 工程地点:xx市xx区xx街道3. 工程范围:xx路段4. 工程等级:市政抢修5. 工程描述:工程包括对xx路段的路面、排水系统、道路设施等进行抢修。
二、工程施工目的1. 保障道路交通安全:对路面破损、排水不畅等问题进行抢修,确保道路通行安全。
2. 提升道路品质:通过抢修工程,提升道路整体品质,改善市民出行体验。
3. 维护市政设施:对道路设施进行抢修,延长设施使用寿命,减少日常维护成本。
三、工程施工主体1. 施工单位:xx市政工程公司2. 施工人员:由公司统一组织,具备相关资质和经验。
3. 施工设备:公司拥有完整的施工设备和机械设备。
四、工程施工内容1. 路面修复:对路面破损、坑洼等问题进行修复,包括铺设新材料、热补等方式。
2. 排水系统维护:对排水管道、雨水篦子等进行清理、修复,确保排水畅通。
3. 道路设施维护:对路灯、交通标志、护栏等进行检修、更换,确保各类设施完好。
4. 环境保护:在施工过程中,严格遵守环境保护法规,减少对周围环境的影响。
五、施工计划1. 施工时间:从x年x月x日开始,至x年x月x日结束。
2. 施工周期:共计x天,工作日x天,休息日x天。
3. 施工进度安排:按照工程分段,科学安排施工进度,确保按期完工。
4. 施工方案:根据实际情况,安排施工人员、设备,合理安排施工路线和施工顺序。
六、施工技术措施1. 路面修复技术:采用xx材料进行路面修复,确保修复质量和使用寿命。
2. 排水系统维护技术:采用高压水枪清理排水管道,更换老化管道等技术手段。
3. 道路设施维护技术:根据具体设施情况,采用不同的维修方案,确保设施完好。
4. 安全防护措施:施工现场设置警示标志、交通马路等设施,确保施工人员和路人安全。
七、施工管理措施1. 施工现场管理:建立施工现场管理机制,做好现场巡查、安全生产工作。
2. 管理人员培训:对施工管理人员、施工人员进行相关培训,确保施工作业安全。
工程围挡市政施工方案模板

工程围挡市政施工方案模板一、项目名称工程围挡市政施工方案二、施工内容1. 建设目标:本次施工的主要目标是在市政工程施工过程中,对施工现场进行合理围挡,并保障附近居民和车辆的顺利通行。
2. 施工范围:本次施工范围主要包括市政工程施工现场以及周边影响的道路和人行道等地方。
3. 施工内容:主要包括搭建围挡设施、安装警示标识、保障交通通行等。
三、施工流程1. 施工前准备确定施工围挡方案,包括围挡的形式、材料和施工方法等,同时制定好围挡施工图纸,做好相关手续审核工作。
根据围挡的形式和施工区域的实际情况,确定围挡的施工尺寸和数量,并准备好施工所需的材料和设备。
2. 围挡施工在施工现场按照围挡施工图纸设点搭建起围挡结构,在搭建过程中要保持围挡的稳定性和安全性。
在围挡的四周设置警示标识,明确围挡区域,提醒过往行人和车辆注意安全。
3. 安全保障施工期间要保持对周边行人和车辆的安全保障,定期清理施工现场,保持围挡周围道路的通畅。
4. 施工结束施工结束后,及时拆除围挡设施,清理施工现场,恢复原线路交通。
四、施工环境要求1. 施工现场要求:严格按照规划施工现场,不能占据道路行车线,确保道路畅通。
2. 施工时间要求:尽量选择夜间施工,避免白天施工对交通和行人通行产生影响。
五、安全防护措施1. 施工现场要设置警示标识,提示过往行人和车辆注意安全。
2. 施工现场要配备专业人员进行警戒,并根据需要进行交通疏导。
3. 施工现场要保持清洁整洁,杜绝随意堆放材料和设备。
4. 严格遵守相关安全规范,保障施工人员和周边居民的安全。
5. 施工结束后,需要对施工现场进行清理,恢复原线路的通行及生活环境。
六、环保措施1. 施工现场要做好施工废弃物的分类收集处理,并严格按照环保要求进行处理和清理。
2. 在围挡施工前,要进行环境影响评估,确保施工过程对周边环境和居民生活造成最小的影响。
七、监管责任1. 项目负责人要负责整个施工过程中工程围挡的施工方案制定及实施。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
市政工程施工方案与技术措施例文施工方案与技术措施1.道路工程1.1道路工程概况南环镇路起点为东帽湾村村口,终点与xxx国道改建汤河口连接线相连,道路全长x公里。
汤河口镇南环路是汤河口镇镇区南部的主要交通干道,承担连接镇区内部东帽湾村与镇中心区的交通联系,规划为镇区次干路,红线宽12米。
设计车速30km/h,道路横断面为单幅路型式,路面宽为7米(机、非混行),两侧人行步道宽为2.5米。
路面结构为4cm细粒式沥青混凝土AC-13C、7cm粗粒式沥青混凝土AC-25、沥青下封层、16cm石灰粉煤灰稳定碎石混合料三层,结构总厚度59cm。
1.2主要工程数量填方:54356m3挖方:9850m3急流槽92m浅碟式边沟296m矩形边沟1134.8m石灰、粉煤灰、碎(砾)石13579.38m2水泥稳定碎(砾)石69.01m2透层12700.46m2粘层12769.47m2封层12700.46m2沥青混凝土面层26194.36m2人行道块料铺设8259.5m2安砌侧(平、缘)石7140.89m 浆砌块石挡土墙556.1m3砼网格护坡4179m2浆砌片石护坡921m2波形梁护栏492.47m混凝土栏杆160.2m现浇构件钢筋6.361t拆除路面5050.99m2铣刨路面679.43m21.3路基施工方案1.3.1施工准备1)、土工试验准备:对沿线移挖作填的路段按要求取代表性土样,进行颗粒分析以及液限和塑限、有机质含量的测试和击实试验,击实试验采用重型击实法,确定土的最大干密度和最佳含水量,并将上述测试结果报监理工程师审批。
2)、施工队伍准备:根据此次承担的土方工程量及工期安排,安排2个专业施工班组及时打开作业面,从挖、装、运、填、平、压实行一条龙施工。
3)、机械设备准备:根据此次承担的土石方工程数量及工期安排,配备推土机、挖掘机、平地机、装载机、压路机等足够的机械设备,形成多套生产线,同时平行作业,保证施工质量和工期要求。
1.3.2清理与掘除1)、路基开工前首先对图纸所示的各类植物、垃圾、有机杂物等进行现场核对和补充调查,发现与图纸不符,及时报告监理工程师核查。
2)、路基用地范围内的有机物残渣及原地面以下300mm内的草皮、根系和表土予以清除。
场地清理完成后,全面进行填前碾压,使其密实度达到规定的要求。
清渣配备大功率推土机、装载机和运输汽车进行。
3)、所有清除的杂物均放在路基用地范围以外,不妨碍施工并堆放在指定的位置作备用或废弃。
以堆放稳定、不干扰交通和污染环境、整齐美观等为原则。
1.3.3特殊路基处理新建段:0+000-0+270段,表层为人工填筑土层(Q4me),黄褐色~杂色,成分变化大,以粘性土为主,具有结构松散、含少量植物根系和20%左右的碎石类土等,土质不均匀,稍密,稍湿;厚度为0.40~0.80m。
未经处理不宜作为路基持力层,应将路床以下人工填筑土层挖除平均厚0.2m。
然后找平进行碾压,换填级配碎石厚0.2m,处理宽度红线范围内。
新建段:0+270-0+720段,道路沿线从农田穿过,表层为0.4m左右的耕植土,土质不均匀,软塑~硬塑;该段路床设计高程位于表层耕植土以上0.5m,为填方路基,将表层0.4m左右的耕植土挖除,翻晒,然后回填找平进行碾压,填土高程据路床0.2m处,换填0.2m厚级配碎石,宽度为红线范围。
新建段:0+720-0+772.52段,该段道路地势较低,路面设计高程比现状地面高差较大,为高填方路基。
将表层0.4m厚粉质粘土清除,宽度为红线范围内。
此段范围道路两侧设置浆砌块石挡土墙。
挡土墙墙顶设置防护栏杆。
新建段:1+135.23-1+290段,该段从新建111国道高路堤下坡与现况旧111国道相接,该段从现状鱼塘经过。
路基处理方式是先将鱼塘水抽干,清除淤泥厚度0.5m,然后按填方路基压实度标准要求进行路基施工。
该段道路南侧路基以外的鱼塘填平,该段道路北侧路基外侧配合雨水边沟,将鱼塘填置高度到274m,设置3m宽的平台,侵入鱼塘内护坡采用浆砌片石护坡,出鱼塘水面0.5m以上改用砼网格护坡。
一般填方路基边坡采用砼网格护坡。
改建段:由1+290-道路终点段,线位走向沿旧111国道,2/3路基宽位于现况路基,1/3路基宽位于粉质粘土层,粉质粘土层土质不均匀,软塑~硬塑;未经处理不宜作为路基持力层,该段粉质粘土层厚0.9m厚,应将路床以下粉质粘土挖除,然后找平进行碾压,换填0.3m厚级配碎石,宽度0.4m。
按设计图纸,由测量人员洒出边线,测出地表实际高程,再根据设计高程指导挖掘机、推土机配合挖出换填底面。
平整之后采用重型光轮压路机进行碾压,碾压速度控制在3~6km/h,前后两次碾压轮迹需重叠15~20cm,碾压遍数由试压或试验确定,以达到要求的压实质量为准。
填筑采用中粗砂,不应含有杂草、树根、淤泥等不良杂物。
施工前进行高程复测,填料采用自卸汽车运至施工现场由指挥人员指挥卸料,然后用推土机按控制厚度推平,自行式平地机整平,人工配合,最后采用重型振动压路机进行分层洒水碾压。
换填时遵循先低后高、先两侧后中间卸料,并用大型推土机摊平。
个别不平处应配合人工找平。
碾压时力求作业面平整、均匀密实,压实质量采用压实功率、碾压速度、压实遍数、铺筑层厚等控制。
填筑过程中不得有翻浆、弹簧、起皮、波浪、积水现象。
雨季施工时应作好面层排水,尽量做到雨前将摊铺的松土压实完毕,否则复工时应恢复含水量标准才可碾压。
施工完成以后,要做好成品保护工作,防止因为天气、人为等原因造成成型路基损坏,不使大型、重型车辆来回碾压,造成路基坎坷不平;在雨水到来时,还应做好覆盖工作,防止雨水浸透路基。
在雨季施工时路基两侧应做好排涝设施,挖好排水沟,能够使雨水来临时尽快把雨水排除施工范围之外。
1.3.4路基挖方路基挖方施工工艺流程图监理认可原状土试验开工申请报告路基放样储存有用表土清表、伐树、拆除监理认可路堑开挖调运土方或弃方根据实际情况采用机械横挖法或纵挖法修整路拱碾压监理批准刷刮边坡下道工序由质控人员现场取土样送试验室做击实试验,获取数据。
约请监理工程师和质控人员一起巡查路床,发现有必要做处理的地方马上向业主和监理工程师办公室申报处理方案。
现场取样测试土的含水量,当含水量在最佳含水量的±2%时,用大型振动碾先静压1遍,再逐渐加振碾压4遍以上;碾压时最大速度不超过4km/h,由两边向中间碾压,横向接头重叠0.4m~0.5m,经过质控人员现场测试压实度,达到设计及验收规范要求。
在施工中如发现土有过湿而造成“回弹”现象,采用翻拌晾晒的方法进行处理。
处理不合格项时,要做到专人负责。
1.3.5路基填方路基填方施工工艺流程图校对水准点恢复定线(红外测定仪)地表清除检测密实度填前碾压检测含水量控制分层厚自卸车备土调节含水量控制边缘预留宽度推土机推平控制横坡度压实平地机精平监理批准检测密实度光轮压路机碾压进行下一层根据导线点恢复线路中心控制点,测设中心桩,按每20米一整桩号控制点测设中心桩;按路堤设计底面宽度加余宽50厘米(以保证边坡压实度和压路机机械的安全而增加的宽度)放边线点,再用白灰沿边线拨撒形成两条白色的边线作为填土范围的明显标记。
所有土方均采用自卸车运输,运到现场后由专人根据土方虚铺厚度指挥卸车,要求从一端开始左右成排、前后成行等距离布土。
现场测试土的含水量,当含水量在最佳含水量的在±2%范围内进行摊铺碾压,不合格的地方采用摊开晾晒或洒水的方法使含水量符合要求。
填方路基应分层铺筑,均匀压实,严格控制分层厚度,并注意不同填料的填筑顺序。
土方布好后,用推土机基本摊平,虚厚根据试验段数据和实验数据确定,摊铺段落长度不少于70米。
用平地机找平一遍,然后用压路机进行初步碾压,由测量人员对已经摊铺地段复测,虚厚和高程基本符合要求时开始用平地机整平。
平地机整平方法是由路中开始向道路两侧推进,如此往返二至三次,达到平整度要求时开始碾压工作。
路基碾压机械为大型振动碾。
第一遍碾压时压路机静压(不振动),然后由弱振到到强振碾压6~8遍。
碾压时行驶速度小于4km/h,且速度由慢至快;直线段碾压由两边向中间,纵向进退式碾压;横向接头重叠0.4~0.5m,碾压应作到无漏压、无死角,碾压均匀。
碾压完成后由质控人员和监理工程师验收,表面应平顺光洁,无明显的轮迹,无松动起皮、起皱现象,表面给人以平顺坚实的感觉。
路基压实采用重型击实标准,压实度达到设计及验收规范要求。
填方时应控制最后一层静压完成后的高程,做到宁高勿低,然后实际测量后由刮平机精细找平至设计高程,此时万一出现高程不够的地方,不能找补,等做结构层时找齐。
填方基底须作处理。
在一般地段路堤基底为松土时,如松土厚度不大于0.3m,可直接将原地面夯实后填筑;否则应将松土翻挖,再分层回填夯实。
填筑前应对基底进行压实,压实度不小于90%。
地面横坡陡于1:5的填方路基,原地面必须挖台阶,台阶宽度不小于2.0m,台阶底部向内倾斜,坡度2%。
道路范围内如遇腐殖土和不良土质应全部清除,换填中粗砂。
换填中粗砂要分层填筑,分层压实,达到规范压实度要求。
若路基土质为潮湿状态,土基回弹模量达不到设计值时,可用掺水泥处理,每层厚度20cm,具体处理总厚度根据现场实际情况实测确定,以达到设计要求为准。
路肩采用天然砂砾分层回填,并用小型夯实机分层夯实,保证设计文件中要求的边坡坡度。
1.3.6路基压实与检测路基压实是保证路基质量的重要环节,路堤和路堤基底均应进行压实。
1)、铺筑试验路段,确定路基压实的最佳方案进行路基施工前,对所施工路段土的力学性质和压实功能、土的含水量、铺层厚度、土的级配以及底层的强度和压实度等要有充分了解。
选用不同的施工方案做试验路段(长度大于100m),从中选出路基压实的最佳方案。
2)、根据土壤性质,选择确定压实机械土壤的性质不同,有效的压实机械也不同。
正常情况下,碾压砂性土采用振动压路机效果最好,夯击式压路机次之,光轮压路机最差;碾压粘性土采用捣实式和夯击式最好,振动式稍差。
各种压路机都有其特点,根据土质情况合理选用。
3)、含水量的检测与控制强度与稳定性主要是通过压实得以提高,压实度受含水量的制约,保证压实最佳的含水量才能取得最大干密度,也就是有效地控制含水量后,才能可靠地压实到压实度标准。
土的含水量控制在高于压实最佳含水量碾压是确保正常施工的条件,但不能超过最佳含水量1%。
4)、压实度检测:路基填筑每层填筑碾压完毕,即要进行碾压密实度检测,路基的压实密度试验采用灌砂法,合格后才能进行下一层的施工。
5)、纵断高程、中线偏位、宽度、平整度、横坡、边坡:根据规范对土石方路基的标准要求对路基进行检测。
1.4级配碎石底基层施工方案1.4.1级配碎石底基层施工工艺级配碎石底基层设计厚度为15cm,如果我单位中标,我们将会根据规范要求,先进行试验路铺筑。
