工程重点难点分析及对策
工程的难点和重点分析及应对措施

工程的难点和重点分析及应对措施一、首层高支模施工本工程中的首层高有5.0m 的,按规定其模板施工属高支模施工,因此除需单独对柱、梁板支模进行验算外,尚需对整个梁板支撑体系的刚度稳定性进行验算,以确保施工质量与安全。
1、方案构思及确定该工程结构高支模施工可说是工程的重点及难点:目前高支模方案较为成熟可行的方法主要有两种:一为叠合梁浇筑法;二为传统的钢管支撑体系。
而本工程中,梁、板尺寸均不大,且属于多层,因此选择传统的钢管支撑体系较为适合该工程的现状。
由于该工程面积较大,属框架结构,如一次即做好支撑体系将梁、板、墙模支好后再进行砼浇筑,则单工种施工工期将较长,且存在其它工程窝工,砼浇筑时施工难度较大,柱子有偏移时较难发现、纠正。
因此,采用先支柱模至梁下,柱模支好后即纠偏,浇捣砼至梁下,待柱子浇完后以浇好柱身做支撑体系一部分做梁板支撑,以便形成流水施工,各工种可穿插进行,避免窝工的情况。
2、高支模总体施工工序根据以上所确定的方案,高支模施工方案的施工工序大致如下:弹线→预埋柱子四角固定铁→焊接、绑扎墙柱钢筋→墙、柱筋验收→墙柱立模→柱砼浇筑至梁下口→拆除部分柱模→淋水养护→进行整体、梁板支撑体系施工及梁底模→柱子施工缝凿毛清理→梁板支模→梁、板钢筋绑扎→梁、板筋验收→梁、板砼浇筑→淋水或盖麻袋养护。
3、高支模施工要点由于该工程结构层高较高,考虑到支撑系统设计及施工中的各种不利因素,以下措施必须在施工中着重解决:1>支撑架搭设前必须按施工方案要求放线定位,保证支撑架与传力架的立杆上下基本对齐,避免剪切、冲切作用影响楼板结构。
2>大立杆下平垫50×100 木枋,以分散立杆所传递的集中荷载,保护楼板结构。
3>支撑架的水平连杆与顶撑立杆必须用双扣件锁牢。
4>立杆连接均采用一字扣,避免因不对称连接产生不利的偏心距。
5>为保证支撑体系的整体稳定性,立杆每间隔一排(1000mm)布置一道剪刀撑。
工程重难点分析及解决措施

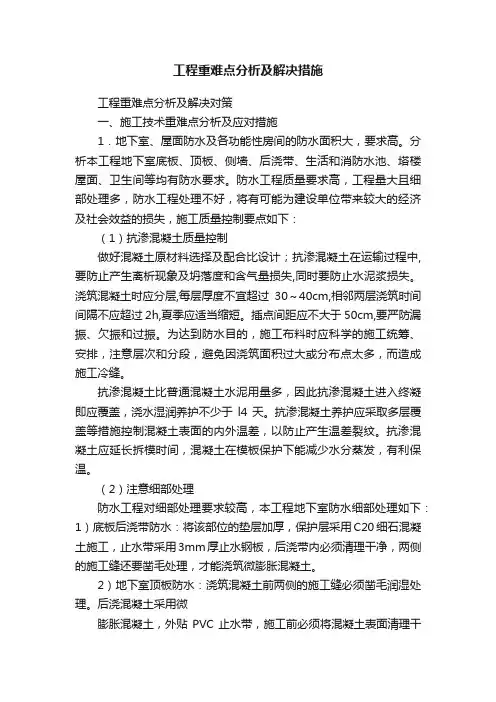

工程重难点分析及解决措施工程重难点分析及解决对策一、施工技术重难点分析及应对措施1.地下室、屋面防水及各功能性房间的防水面积大,要求高。
分析本工程地下室底板、顶板、侧墙、后浇带、生活和消防水池、塔楼屋面、卫生间等均有防水要求。
防水工程质量要求高,工程量大且细部处理多,防水工程处理不好,将有可能为建设单位带来较大的经济及社会效益的损失,施工质量控制要点如下:(1)抗渗混凝土质量控制做好混凝土原材料选择及配合比设计;抗渗混凝土在运输过程中,要防止产生离析现象及坍落度和含气量损失,同时要防止水泥浆损失。
浇筑混凝土时应分层,每层厚度不宜超过30~40cm,相邻两层浇筑时间间隔不应超过2h,夏季应适当缩短。
插点间距应不大于50cm,要严防漏振、欠振和过振。
为达到防水目的,施工布料时应科学的施工统筹、安排,注意层次和分段,避免因浇筑面积过大或分布点太多,而造成施工冷缝。
抗渗混凝土比普通混凝土水泥用量多,因此抗渗混凝土进入终凝即应覆盖,浇水湿润养护不少于l4天。
抗渗混凝土养护应采取多层覆盖等措施控制混凝土表面的内外温差,以防止产生温差裂纹。
抗渗混凝土应延长拆模时间,混凝土在模板保护下能减少水分蒸发,有利保温。
(2)注意细部处理防水工程对细部处理要求较高,本工程地下室防水细部处理如下:1)底板后浇带防水:将该部位的垫层加厚,保护层采用C20细石混凝土施工,止水带采用3mm厚止水钢板,后浇带内必须清理干净,两侧的施工缝还要凿毛处理,才能浇筑微膨胀混凝土。
2)地下室顶板防水:浇筑混凝土前两侧的施工缝必须凿毛润湿处理。
后浇混凝土采用微膨胀混凝土,外贴PVC止水带,施工前必须将混凝土表面清理干净。
3)地下室侧墙后浇带防水:外墙后浇带混凝土局部加厚,浇筑混凝土前两侧的施工缝必须凿毛润湿处理。
后浇微膨胀混凝土。
4)外墙预埋套管防水:外墙预埋套管采用加止水环的方式加强防水,套管加工时保证止水环的焊接质量,该部位混凝土施工时加强振捣,确保该部位的混凝土密实。
工程实施的重点难点分析和解决方案

工程实施的重点难点分析和解决方案找准工程实施的重点和难点,并有针对性的制定解决方案,对保质保量完成施工任务,具有重要的指导意义,通过分析,该工程实施的重点,难点及解决方案如下:1、工程质量本工程支护采取钻孔灌注桩的施工,施工中,除按正常的自检、报监理复检,共同把关外,我们在现场成立由项目经理牵头的QC小组,把质量控制作为一项全员参与,全过程把关的工作来抓,我们的理念是,当工程进度与工程质量发生矛盾时,工程进度必须服从于工程质量,用集体的智慧来确保施工质量。
以施工中常见的断桩为例,为了控制断桩事故的发生,QC小组集思广益,用因果图分析了造成断桩的原因,如下因果分析图。
因果分析图(1)原因分析人:钻机工人操作不熟练,质量意识差;机:导管接头密封不好,导管提升进度不匀;料:砼和易性差;法:导管埋深偏小;环:夜间施工照明不好。
(2)制定对策针对上面存在的问题,QC小组集思广益,采取了相应的对策,并落实专人限期完成。
(见措施对策表)措施对策表(3)施工。
通过采取上述对策,确保整个项目施工不出现任何断桩事故。
2、工程进度施工进度一直是甲方关心的问题,本工程采用磨盘钻机,工效较慢,如何加快施工进度,保证工期,是我们施工本工程的一个重点,我们的做法是在确保安全、确保工程质量的前提下,加快施工进度。
由于本项目工程量大,工序繁杂,交叉施工频繁,除了合理组织施工外,现场QC小组针对进度滞后的问题展开QC活动。
(1)原因分析,还是采用因果图找到进度滞后的原因,如下图人:人手偏少;机:设备老化,返修率高;料:商品砼供应不及时,钢材供货不及时;法:各工序施工交接不好,工序不合理;环:气温高,照明差。
(2)制定对策,如下措施对策表(3)相应的对策制定后施工,完成人必须在规定的时间内落实到位,这样就能确保在工期内完成所有施工任务。
3、安全施工本工程设备多,人员多,车辆多、交叉作业多,做到安全施工仍是我们实施的重点。
我们的观点是“不安全不生产”,“安全第一,生产第二”。
工程施工重点难点分析及处理措施

工程施工重点难点分析及处理措施一、砼质量缺陷1、本工程采用商品砼,由于砼塌落度大及现场施工操作人员素质参差不一、环境等因素,导致砼多出现如下质量缺陷:裂缝、蜂窝、麻面、截面尺寸偏差、观感质量差、变形、露筋、夹渣等。
2、应采取如下措施:(1)混凝土原材控制商品混凝土进场必须进行原材报验资料的查验,控制氯离子的含量和骨料的颗粒级配,另外现场抽查混凝土塌落度,对于稠度过大或过小不符合要求的混凝土原材必须返厂,不得现场随意加水或水泥进行自我调控,对于粒径过大的粗骨料和杂物等要及时挑拣,不得强行放入输送泵,影响混凝土结构实体强度。
(2)模板安装控制模板工程是控制混凝土观感和形状的有效保障,必须符合规范要求的尺寸偏差。
材料宜选用胶合板、铝合金模板等,模板支架的材料宜选用钢材等,钢材的材质应符合规范规定。
模板安装应满足整体性、稳定性和强度的三要素。
可优先考虑近年来新兴的铝合金模板,即可满足加固稳定要求,又可保证砼构件观感质量。
(3)浇筑过程的控制混凝土浇筑前,按照规范要求检查模板平整度和垂直度。
混凝土浇筑时,下料高度不得超过2m,防止发生离析现象,若构件高度超过2m时,应进行分层分段浇筑。
另浇筑混凝土应连续进行,应在上层混凝土初凝结之前,将下层混凝土浇筑完毕。
混凝土浇筑要求现场管理人员严格控制施工操作人员严禁随意加水或水泥改变塌落度,这是影响混凝土强度及裂缝性能的致命危害。
(4)浇筑中材料的检查控制在混凝土浇筑作业的过程中要加强随时抽查,发挥现场管理人员的主管能动性。
对进场的商品混凝土按照每一工作班至少抽查两次坍落度,当由于外界影响导致混凝土配合比必须变动时,应及时与供应单位沟通及时调整塌落度,并且要严格按规范要求随机留置混凝土试块,及时分组按要求养护。
(5)浇筑后养护控制混凝土浇筑完成后及时在表面覆盖一层塑料薄膜,并每6个小时洒水一次,养护时间不少于14天。
(6)拆模过程中的控制严格控制模板的拆除时间和顺序也是关键的一步,必须确保砼表面强度达到1.2N/m㎡后方可上人进行下一步操作,另外结合同条件养护试块的强度,根据不同构件所处的部位确定拆模时间。
工程施工重点_难点分析(3篇)

第1篇一、引言工程施工是建筑工程中的重要环节,涉及到众多学科和领域。
在工程施工过程中,由于各种因素的限制,往往会出现一些重点和难点问题,这些问题的解决直接影响着工程质量和进度。
本文将对工程施工中的重点和难点进行分析,并提出相应的对策。
二、工程施工重点分析1. 施工方案制定施工方案是工程施工的重要依据,它关系到工程质量和进度。
在制定施工方案时,应充分考虑以下因素:(1)工程特点:了解工程项目的规模、结构、材料、工艺等,为施工方案提供依据。
(2)施工条件:分析施工现场环境、地理位置、交通状况等,确保施工顺利进行。
(3)施工资源:合理配置人力、物力、财力等资源,提高施工效率。
(4)质量控制:制定严格的质量控制措施,确保工程质量达到预期目标。
2. 施工进度管理施工进度管理是确保工程按期完成的关键。
在施工过程中,应关注以下方面:(1)制定合理的施工进度计划,确保各阶段工程按时完成。
(2)加强施工过程中的协调管理,避免因交叉作业、资源分配不均等因素影响施工进度。
(3)对施工进度进行实时监控,发现问题及时调整计划。
3. 施工安全管理施工安全是工程施工的生命线。
在施工过程中,应重视以下方面:(1)加强安全教育培训,提高施工人员的安全意识。
(2)制定完善的安全管理制度,落实安全责任。
(3)加强施工现场安全管理,确保施工环境安全。
三、工程施工难点分析1. 施工技术难题在工程施工过程中,可能会遇到以下技术难题:(1)特殊结构设计:如大跨度、超高层、复杂形状等,对施工技术要求较高。
(2)新材料、新工艺的应用:如超高性能混凝土、装配式建筑等,对施工技术提出挑战。
(3)复杂地质条件:如岩溶、断层、软土地基等,对施工技术和安全带来风险。
2. 施工环境限制(1)施工现场空间狭小:如城市中心、老旧小区等,施工场地受限。
(2)施工时间限制:如夜间施工、节假日施工等,对施工进度产生影响。
(3)施工现场环境复杂:如交通拥堵、周边建筑物密集等,对施工安全带来威胁。
(完整版)工程重点难点分析及对策

工程重点难点分析及对策1.1项目总用地面积小,场地狭窄,总平面组织难度大需对现场平面布置精心策划安排,施工总体组织部署,特别是施工临建设施布置及场内交通组织,给施工用地综合利用等规划组织提出严格的要求。
1。
2立体交叉多本工程涉及多工种作业,施工过程中立体交叉无可避免,施工过程协作配合难度很大。
施工中本工程主要承建单位必须编制切实可行的配合协调措施,才能使施工顺利进行。
1。
3施工管理协调难工程所涉及的专业队伍较多,交叉作业量大,工艺安装又是在土建之后,工艺安装方需进行有效的管理和协调,整体考虑,合理安排施工流程,对各专业的施工质量、安全、文明施工等各方面进行严格管理,确保整个工程施工的有序运转,因此工艺安装管理是保证本工程顺利施工建设的重点之一。
我们通过编制“工艺管理手册”,作为项目工艺安装工作的指导性文件.从整个工程施工的角度合理安排施工流程,及时提供后续工程的施工作业面,保证各专业正常的进行施工。
同时对各专业的施工质量、安全、文明施工等方面进行严格管理,确保整个工程正常的施工。
强化对深化设计审核和施工质量的控制,以满足设计功能需求。
对现场车辆通道进行统一管理,安排专业协调管理。
1.4安全文明施工难度大本工程施工复杂,安全、文明施工是工程的管理重点之一。
本工程涉及工序类别多、施工期间存在多级交叉,必须保证合理的有序的施工组织.大型设备多,用电设备多,高峰期用电量大,安全用电管理又是一重点。
本工程现场狭窄而结构工程量大,现场平面布置和交通动态规划是保证工程顺利实施和文明施工的重点.1.5施工技术类重点、难点分析及对策根据工程特点,我们认真分析了本工程施工中的重点、难点,并作为关键工序制定了相应的对策措施。
1。
5。
1本工程管道吊装安全是施工控制重点在确保工程工期和工程质量的前提下,安全文明同样不能忽视。
施工过程中,我司也将制定详细的管道吊装方案和安全和文明施工的保证体系,责任到人,确保安全文明施工满足招标文件要求.1。
工程重点、难点、特点分析及对策

工程重点、难点、特点分析及对策第一节.重、难、特点一1.难点分析:施工质量要求高,工程创优工作责任重本工程医疗综合楼达到上海市"白玉兰奖"评选标准,争创"鲁班奖"。
因此对尺寸偏差限值、观感质量等要求很高,同时不允许出现评优的否决项目。
2.针对性措施:1) 做好最后收尾阶段的细部处理,局部细节(如收口)不能疏漏,特别是工程外观质量,这是"白玉兰奖"复查的重点之一,如明管支架的美观,装修材料与管线的连接等。
2) 申报获奖资料齐全。
在工地现场派专业的资料员进行资料整理,在施工的每一阶段都要进行记录,如施工日志、消防验收、环境污染检测报告、技术交底、工程结算报告、主要装饰材料合格证、变形缝等分部的隐检记录等必须要准备齐全。
3) 公司派有丰富装修工程管理经验的项目经理和技术负责人,并组建强有力的项目管理班子(详见项目人员班子配备表),我司从各方面做好了打硬仗的准备,包括:思想、技术、资源、资金等方面。
4) 项目经理组织项目管理班子人员深入的学习和熟悉图纸,做好施工计划,确保施工安排的紧凑连续,坚决保质保量的完成招标范围内的装修工程。
5) 针对创优活动,总包负责总体策划、组织,我公司施工过程中积极配合总包质量检查、抽查和验收工作,并对总包反映的质量问题引起足够重视、反映迅速,确保其指令得到及时整改。
施工全周期采用"PACD"质量管理方法,持续改进、提高工程质量,为创优成功贡献应有力量。
第二节.重、难、特点二1.难特点分析:专业单位多、交叉施工作业量大、组织协调难度高装饰装修施工阶段与土建、消防、空调、电梯、弱电、医疗等相关单位之间的协调配合内容多,工序的交叉、工作面的交叉、成品的相互保护等工作需要细致而耐心的安排和部署,为本工程各项目标的达成创造有利条件。
2.针对性措施:1) 在平面上,主要为吊顶工程前,需土建、空调管道、消防给排水管道、智能化布线等工作要前期进行,安装吊顶面板时需与消防喷淋头、空调机、摄像头等工程互相的配合。
工程重点难点进行分析及处理方案

一、工程重点分析及控制措施(一)工程重点分析1、路内管沟回填、撼砂及填方路段的路基填土施工工艺、施工技术,与道路工程施工质量密切相关。
如果管沟回填撼砂及路基填土密实度达不到设计要求,可导致路面下沉,影响使用功能。
2、道路结构层厚度及压实度,是道路施工的重要环节,结构厚度及压实度如果满足不了设计要求,可降低使用功能。
3、排水管道为无压管道,管道坡度如果不符合设计要求,可导致排水不畅通,甚至倒流水。
4、管道沟槽施工,普通存在槽底超挖、沟槽坡度小等质量通病。
槽底超挖可导致管道下沉、断裂影响使用功能;沟槽坡度小可产生塌方隐患。
5、管道接口是管道安装的重要环节,如果接口不严密,浮现渗漏,不仅影响使用功能,甚至会引起重要环境事件。
6、构筑物是主体工程的重要配套项目,砖砌体、混凝土浇筑施工工艺、施工技术,满足不了施工规范要求,可影响主体工程使用功能;砌筑砂浆及混凝土强度如果不符合设计要求,则直接影响构筑物的使用功能和安全性。
7、原材料质量直接影响产品质量及安全性;材料供应又和施工进度密切相关,如果材料供应滞后,会导致停工待料,不仅影响施工进度,而且因为窝工、浪费人力资源,增加工程成本。
(二)工程重点的对应措施1、路内管沟回填、撼砂及路基填土,必须按施工规范要求,分层夯填、碾压,并经检测密实度符合设计要求以后,方可施工下道工序。
2、道路结构层在大面积摊铺前,应进行首段试验,然后根据试验段的虚铺厚度,确定大面积施工的虚铺厚度,确保结构厚度满足设计要求。
道路结构层及路面,在碾压过程中,应严格遵守碾压程序及碾压遍数。
砂石料基础及水稳混合料基层碾压,还应控制含水量;沥青混凝土面层碾压,应控制初压及终压温度。
3、排水管道敷设,必须用水准仪跟踪测量。
管道基础、管底高程测量,要求每 5m 设一点,复测每 10m 设一点。
经自检合格后,申报监理工程师验收。
4、机械开槽挖土,应安排人工配合清底。
机械挖土接近槽底标高时,预留 200mm~300mm 厚土层,用人工开挖。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
3
地下室混凝土及防水施工是重点
(1)地下室底板及顶板面积大,地面平整度不好掌握;超长外墙,墙面防开裂施工难度较大;
(2)场地地下水对钢筋混凝土结构有中等腐蚀性,这要求防水工程一定要保证优质完成;地下室底板、顶板和外墙抗渗及预防裂缝。
(4)项目技术管理部配备专业技术人员,对各专业分包单位的施工方案、深化设计进行审核,确保分包施工方案、深化设计科学合理,符合项目总体要求。
(5)建立专业协调管理部,对各专业分包单位进行专业管理与协调,组织相关人员召开相关定期例会和专题会议,及时解决各种技术和管理问题,确保每个专业工程有专人负现场有序施工。
序号
施工难
点重点
分 析
施工对策
1
安全文明施工是重点
按******集团安全文明施工管理要求进行施工。
(1)制定安全文明施工专项策划书,做好安全文明施工清单;
(2)严格按照标化管理要求进行实施,确保现场垃圾、污水及时清理,做好现场的安全文明施工;
(3)做好每一项安全文明施工的清单中的相应措施;
(4)配备专职有经验的安全员。
工程重点难点分析及对策
本工程具有体量庞大、涵盖的专业多、功能齐全、施工现场可布置场地狭窄等诸多特点。这些特点给工程的施工组织、技术管理等方面带来一定的难度。我们针对这些难点进行逐项分析,有针对性地制定应对措施和技术方案,并将其作为施工过程管理的重中之重。根据招标文件的相关要求结合我单位踏勘现场,总结本工程的重点、难点及应对措施见下表。
(2)专业施工单位多,沟通协调量大。
(3)全面涵盖全部工作内容的总包体系,要求高,任务重
(1)发挥我单位成熟的城市综合体的管理经验,选派有丰富总包管理经验的人员,建立全面的总承包管理团队。
(2)建立健全总承包各项管理制度,对所有分包单位进行全过程全方位的管理。
(3)做好分包单位的招标管理,选择有实力讲信用的分包单位。
(7)清晰划分各专业施工单位工作界面并进行书面交底,充分沟通与磨合,形成互相配合默契的氛围。
(8)采用信息化管理手段,建立沟通协调平台,提高项目信息沟通水平。
(5)把好防水原材料关和处理好细部做法;
(6)保证模板5体系的刚度和稳定性,板面上设置足够多的标高控制点控制大面积混凝土平整度;浇捣混凝土时,随打抹平。
4
场地狭窄,平面组织及管理难度大
(1)地下室面积大,建筑设于地下室之上,不利于现场道路布置;
(2)场地分阶段交付,各区段的衔接配合难度大;
(3)施工过程专业多,材料多,设备多,施工总平面管理要求高。
(1)利用地下室周边临时施工道路,合理布置材料堆场及加工棚;
(2)设置区域协调和专业协调部,并配备专人对施工总平面进行动态策划,结合施工现场实际进行施工总平面的动态管理;
(3)以保证地上部分连续施工为原则,优化其余区域的施工部署安排和整个场地的平面动态调整。
5
总承包管理及协调难度大
(1)分包施工单位多,管理难度大。
(1)按******地产工程质量管理要点及标准进行施工,参照淋水检验和关水检验进行控制。
(2)编制地下室专项施工方案,采取必要措施保证无渗漏现象。
(3)由专业防水施工队伍进行防水工程施工。
(4)采用低水化热水泥、降低入模温度、优化配合比减少水泥用量、电脑模拟测温技术、分层浇筑和加强养护等办法控制内外温差外;加强养护,用塑料薄膜进行保温;对地下室外墙模板拆除尽量推迟,采用模板作为保温保湿层(模板外挂湿麻袋以防止水份蒸发),以减少砼内外温差;
2
确保工程质量是重点
(1)工程质量合格,并达到国家备案验收标准
(1)制作实测实量专项方案;
(2)严格按照业主提供的相关构造做法和相关规范标准施工;
(3)安排高素质且有类似项目施工经验的管理人员,并组织学习业主方的实测实量评估标准;
(4)制作各个工序的成品保护方案;
(5)选用高素质的劳务队伍;
(6)组织管理人员及劳务班组长参观重庆的标准工地;
