流沙层旋挖钻机钻孔桩施工方法
旋挖钻孔桩施工程序(3篇)

第1篇一、施工准备1. 施工图纸和技术资料的熟悉:了解设计要求、地质情况、桩位布置等,为后续施工提供依据。
2. 施工现场测量:确定桩位中心,根据桩位中心布设十字定位桩,为后续施工提供基准。
3. 施工材料准备:备齐钢筋、混凝土、水泥、砂、石子等施工材料。
4. 施工机械准备:确保旋挖钻机、吊车、混凝土搅拌运输车等施工机械的正常运行。
5. 施工人员培训:对施工人员进行技术交底,确保施工质量。
二、施工步骤1. 测量放线:使用全站仪放出桩中心位置,钉上木桩,以桩心为圆心拉线画圆撒白灰,确定桩位。
2. 护筒埋设:根据设计要求,选择合适的护筒,制作护筒,埋设护筒,确保护筒中心与桩位中心偏差不大于50mm。
3. 钻孔施工:根据地质情况,选择合适的钻头,进行钻孔。
钻孔过程中,严格控制钻头垂直度,确保钻孔质量。
4. 清孔:钻孔完成后,进行清孔,清除孔内杂物,确保孔壁平整。
5. 制作钢筋笼:根据设计要求,制作钢筋笼,并进行验收。
6. 安装钢筋笼:将钢筋笼吊起,缓慢放入孔内,确保钢筋笼位置准确。
7. 连接导管:按设计要求连接导管,确保导管平直、密封不漏气。
8. 灌注混凝土:混凝土搅拌运输车将混凝土运至施工现场,进行灌注。
灌注过程中,注意导管底部埋入砼面2~6m,防止断桩事故。
9. 导管起拔:待混凝土达到一定强度后,进行导管起拔,确保桩顶平整。
10. 桩头处理:待混凝土强度达到设计要求后,破除桩头,进行桩基检测。
三、施工注意事项1. 施工过程中,严格按照设计要求和规范进行操作,确保施工质量。
2. 注意施工安全,做好安全防护措施,防止事故发生。
3. 加强施工过程管理,确保施工进度和质量。
4. 及时解决施工过程中出现的问题,确保工程顺利进行。
5. 施工完成后,做好工程验收工作,确保工程符合设计要求。
总之,旋挖钻孔桩施工程序包括施工准备、施工步骤和施工注意事项。
在施工过程中,要严格按照规范和设计要求进行操作,确保施工质量,确保工程顺利进行。
旋挖钻机钻孔桩施工方案

旋挖钻机钻孔桩施工方案旋挖钻机是一种常见的钻孔设备,广泛用于各种工程领域的桩基施工。
下面将结合一些实际案例,详细介绍旋挖钻机钻孔桩施工方案。
一、施工前准备1.地质勘察:对施工现场进行地质勘察,了解地质情况,确定地层厚度、土质、地下水位等参数,为后续方案设计提供依据。
2.现场平整:对施工现场进行平整,清除杂物和障碍物。
3.设备检查:检查旋挖钻机和相关设备的工作状态,确保设备能够正常运行。
二、钻孔施工方案设计1.确定钻孔位置:根据设计要求,确定钻孔位置,并进行标示。
2.钻孔直径和深度:根据结构设计和地质情况,确定钻孔直径和深度。
3.制定钻孔顺序:根据施工需要,制定钻孔的顺序,通常是从大孔到小孔,由外向内依次施工。
4.钻孔间距:根据施工要求,确定钻孔之间的间距,保证桩之间的稳定性。
5.钻孔施工路径:根据地层情况和钻孔位置,确定钻孔施工路径,以避免地质障碍物和地下设施。
三、施工流程1.安装导杆:根据设计要求,在钻孔位置安装导杆,以引导旋挖钻机进行钻孔。
2.钻孔施工:根据设计深度,将旋挖钻机的钻头沿导杆逐渐下降,进行旋转钻孔。
3.钻孔取样:在钻孔过程中,定期取样并进行土质分析,掌握地层情况,以及时调整施工方案。
4.清理孔底:钻孔达到设计深度后,使用清孔器清理孔底的泥浆和碎屑,确保孔底清洁。
5.测量孔深:使用测深仪对已完成的钻孔进行测量,以确认钻孔深度是否符合设计要求。
四、施工注意事项1.安全防护:施工过程中,保证现场的安全防护措施,包括人员的安全帽、安全绳等。
2.施工环境保护:注意保护周围环境,防止钻孔过程中出现泥浆、碎屑等对周围环境造成污染。
3.施工时刻选择:钻孔施工时,尽量选择白天进行,以保证施工人员的安全和工作效率。
4.钻孔顶水处理:如果钻孔中发现地下水位较高,需要进行顶水处理,以保证施工的正常进行。
通过合理的施工方案设计和严格的施工操作,能够保证旋挖钻机钻孔桩施工的效率和质量。
施工人员应严格按照方案执行,注意安全和环境保护,保证施工的顺利进行。

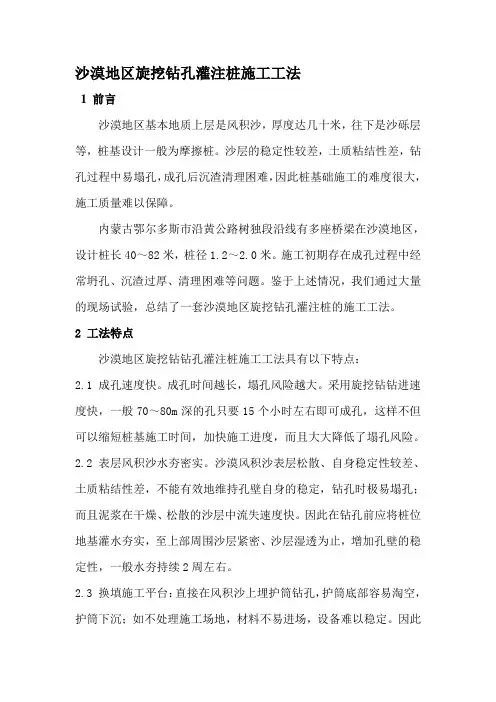

沙漠地区旋挖钻孔灌注桩施工工法

沙漠地区旋挖钻孔灌注桩施工工法1 前言沙漠地区基本地质上层是风积沙,厚度达几十米,往下是沙砾层等,桩基设计一般为摩擦桩。
沙层的稳定性较差,土质粘结性差,钻孔过程中易塌孔,成孔后沉渣清理困难,因此桩基础施工的难度很大,施工质量难以保障。
内蒙古鄂尔多斯市沿黄公路树独段沿线有多座桥梁在沙漠地区,设计桩长40~82米,桩径1.2~2.0米。
施工初期存在成孔过程中经常坍孔、沉渣过厚、清理困难等问题。
鉴于上述情况,我们通过大量的现场试验,总结了一套沙漠地区旋挖钻孔灌注桩的施工工法。
2 工法特点沙漠地区旋挖钻钻孔灌注桩施工工法具有以下特点:2.1 成孔速度快。
成孔时间越长,塌孔风险越大。
采用旋挖钻钻进速度快,一般70~80m深的孔只要15个小时左右即可成孔,这样不但可以缩短桩基施工时间,加快施工进度,而且大大降低了塌孔风险。
2.2 表层风积沙水夯密实。
沙漠风积沙表层松散、自身稳定性较差、土质粘结性差,不能有效地维持孔壁自身的稳定,钻孔时极易塌孔;而且泥浆在干燥、松散的沙层中流失速度快。
因此在钻孔前应将桩位地基灌水夯实,至上部周围沙层紧密、沙层湿透为止,增加孔壁的稳定性,一般水夯持续2周左右。
2.3 换填施工平台:直接在风积沙上埋护筒钻孔,护筒底部容易淘空,护筒下沉;如不处理施工场地,材料不易进场,设备难以稳定。
因此桩基施工前应先换填处理施工场地形成稳固的施工平台。
2.4 采用以膨润土为主要材料的混合型泥浆,成孔后旋挖钻头直接掏渣清孔,一般不需要二次清孔。
3 适用范围沙漠地区的风积沙地质钻孔灌注桩施工。
4 工艺原理针对沙漠的特殊地质结构,采用水夯固结沙层,地表换填泥结砂砾形成稳定的平台,旋挖钻快速成孔减少孔壁暴露时间,混合型泥浆加强护壁等方法,以解决沙漠地区风积沙地质桩基施工中容易出现的塌孔、沉渣清理、泥浆外渗等问题,提高桩基成功率。
5 施工工艺流程及操作要点5.1 场地平整用推土机(或装载机)将桩位周围沙丘整平。
旋挖钻机处在流沙层时的正确处置方法

旋挖钻机处在流沙层时的正确处置方法
解决塌孔问题主要在于防止初始塌孔的形成,防止发生连续塌孔的恶性循环,即:解决塌孔主要在于防,而不是在于救。
1、合理调配泥浆,针对流塑地层的特点,需要配置高粘度,中等容重的泥浆进行护壁。
2、在钻头上设置通气孔,保证提钻过程中钻头上下泥浆流动,防止出现提钻过程中的真空现象;
3、保持泥浆液面高出地下水水面2~3m,可以通过加高护筒或在孔周围设置粘土坝来实现;
4、调整操作方式:控制泥浆液面,并在钻孔过程中始终保持距护筒上边缘30~40cm。
(特别在提钻时)。
钻至软土及砂层时:软土和砂土层为易塌孔地层,操作时要尽量注意减少对孔壁的冲刷和扰动,操作方法严格遵循“三慢”原则:即提、放钻及钻进转速慢,通过严格控制钻具的运动速度,来减少泥浆对孔壁的扰动,并为泥皮形成留足时间;地面观察:时刻关注泥浆液面。
当发现泥浆液面突然下降且大量泡沬涌出时,可判断出现局部塌方,应立即停止钻进并保证在钻斗斗底打开的情况下,缓慢地提升钻头,防止因扰动而引起二次塌方;局部塌方事故处理:当发现有局部塌方时,继续向孔内注入泥浆同时提出钻头,用挖掘机向孔内倾倒足量粘土,然后下放钻头反转压实粘土,边压边反转,待稳定后再用前文所述方法钻进。

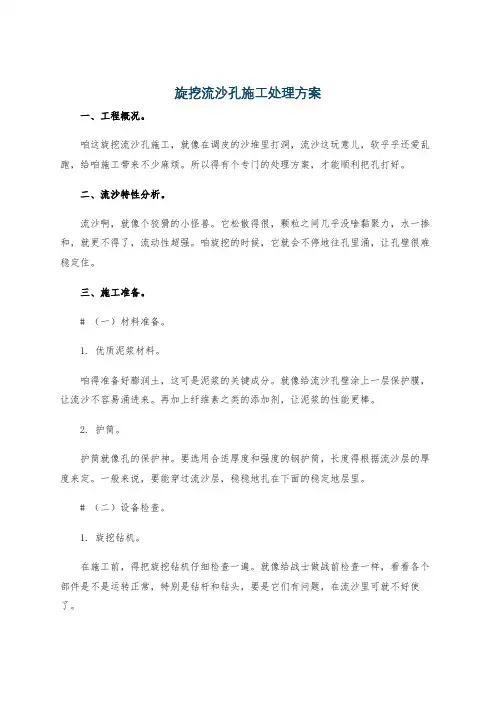

旋挖流沙孔施工处理方案

旋挖流沙孔施工处理方案一、工程概况。
咱这旋挖流沙孔施工,就像在调皮的沙堆里打洞,流沙这玩意儿,软乎乎还爱乱跑,给咱施工带来不少麻烦。
所以得有个专门的处理方案,才能顺利把孔打好。
二、流沙特性分析。
流沙啊,就像个狡猾的小怪兽。
它松散得很,颗粒之间几乎没啥黏聚力,水一掺和,就更不得了,流动性超强。
咱旋挖的时候,它就会不停地往孔里涌,让孔壁很难稳定住。
三、施工准备。
# (一)材料准备。
1. 优质泥浆材料。
咱得准备好膨润土,这可是泥浆的关键成分。
就像给流沙孔壁涂上一层保护膜,让流沙不容易涌进来。
再加上纤维素之类的添加剂,让泥浆的性能更棒。
2. 护筒。
护筒就像孔的保护神。
要选用合适厚度和强度的钢护筒,长度得根据流沙层的厚度来定。
一般来说,要能穿过流沙层,稳稳地扎在下面的稳定地层里。
# (二)设备检查。
1. 旋挖钻机。
在施工前,得把旋挖钻机仔细检查一遍。
就像给战士做战前检查一样,看看各个部件是不是运转正常,特别是钻杆和钻头,要是它们有问题,在流沙里可就不好使了。
2. 泥浆泵。
泥浆泵也很重要。
要确保它能把泥浆顺畅地泵到孔里去。
要是泥浆供应不足,流沙可就要“乘虚而入”了。
四、施工处理措施。
# (一)护筒埋设。
1. 定位准确。
要把护筒的位置定得准准的。
就像给房子打地基,偏一点都不行。
用测量仪器精确测量,然后把护筒放下去。
2. 深入稳定层。
把护筒使劲往地下打,让它穿过流沙层,一直深入到下面稳定的地层里。
这样流沙就被挡在护筒外面了,护筒就像一道坚固的城墙。
3. 密封处理。
在护筒周围要用黏土把缝隙填得严严实实的,防止流沙从下面或者周围钻进来。
这就像给护筒的城墙再加上一道密封胶。
# (二)泥浆护壁。
1. 泥浆配置。
按照合适的比例把膨润土、水和添加剂混合在一起,调出高质量的泥浆。
泥浆的比重很关键,太轻了压不住流沙,太重了又会对钻机有影响。
一般比重在1.1 1.3之间比较合适。
2. 泥浆循环。
让泥浆在孔里循环起来,不停地从孔底把流沙带上来。
旋挖钻孔桩施工方案(修改)

旋挖钻孔桩施工方案(修改)
引言
旋挖钻孔桩是一种重要的基础施工方法,广泛应用于建筑工程中。
本文介绍了旋挖钻孔桩施工方案的基本流程及注意事项。
施工方案概述
旋挖钻孔桩是一种利用旋挖钻机钻孔并同时送入水泥浆或钢筋混凝土的桩型。
它具有承载能力大、施工速度快、质量易控制等优点,因此在土木工程中得到广泛应用。
施工流程
1.确定桩基位置:根据设计要求确定桩基位置,并进行标记。
2.钻孔:使用旋挖钻机在桩基位置进行钻孔,同时循环注入水泥浆或钢
筋混凝土。
3.完成桩身:钻孔到规定深度后停止施工,将钻杆缩回,形成桩身。
4.验收:桩身完工后进行验收,检查桩的垂直度、直径等是否符合设计
要求。
5.后续工作:完成桩基后进行土方回填、桩顶梁浇筑等后续工作。
注意事项
•施工前要仔细查看设计图纸,了解桩基位置和要求。
•桩基位置应清理干净,有无障碍物。
•钻孔过程中要及时排除土层内的泥浆,确保桩孔质量。
•钻孔深度要符合设计要求,并进行实时监测。
•完成桩身后要进行质量验收,确保施工质量。
结论
旋挖钻孔桩施工是一项关键的基础工程,其施工质量直接关系到工程的安全和稳定。
只有严格按照施工方案和注意事项进行,才能保证施工质量和工程的顺利进行。
流沙地质旋挖钻孔灌注桩施工技术

流沙地质旋挖钻孔灌注桩施工技术引言:流沙地质是指土壤中含有大量细沙、砂浆粒、水分等的一种特殊地质条件。
由于流沙地质的不稳定性,传统的施工技术在此类地质条件下往往效果不佳。
为了解决这个问题,流沙地质旋挖钻孔灌注桩施工技术应运而生。
本文将详细介绍流沙地质旋挖钻孔灌注桩施工技术的原理、施工步骤和注意事项。
第一部分:原理流沙地质旋挖钻孔灌注桩施工技术的原理主要是通过旋挖钻孔的方式将桩基设施固定在流沙中,然后通过灌注混凝土将桩基与地层紧密结合,提高桩基的承载能力和稳定性。
具体原理如下:1. 旋挖钻孔:利用旋挖钻机在流沙地质中开孔,形成钻孔洞。
旋挖钻机通过旋转刀具和挖斗对土壤进行切削和破碎,同时通过旋转刮板和输送管道将土屑送出钻孔。
2. 灌注混凝土:开挖好钻孔后,需要将混凝土灌注进钻孔中。
在灌注过程中,混凝土通过管道从地面输送至钻孔底部,并同时进行抽取振捣以确保混凝土的均匀分布和紧密性。
3. 固结机理:混凝土在钻孔中凝固后,通过与地层相互交换水分,形成桩基和地层的固结体系。
混凝土的硬化和流沙地质的稳定性使得钻孔灌注桩具有较高的承载能力和抗侧向力的能力。
第二部分:施工步骤流沙地质旋挖钻孔灌注桩施工技术的施工步骤如下:1. 前期准备:了解流沙地质的情况,进行现场勘查和地质调查工作,制定施工方案和施工计划。
2. 设备配置:根据施工方案和施工计划,配置好旋挖钻机和混凝土输送设备,并确保其正常运转。
3. 开挖钻孔:在流沙地质中使用旋挖钻机进行钻孔,注意控制钻孔的直径和深度,保证钻孔的垂直度和规整度。
4. 清理钻孔:开挖钻孔后,需要清理钻孔内的杂物和水分,并检查钻孔的质量和稳定性。
5. 灌注混凝土:利用混凝土输送设备将混凝土从地面输送至钻孔底部,同时进行抽取振捣,确保混凝土的均匀分布和紧密性。
6. 后期处理:混凝土凝固后,需要进行后期处理,包括清理钻孔上部的混凝土渣和回填周边土壤等工作。
第三部分:注意事项在流沙地质旋挖钻孔灌注桩施工过程中,需要注意以下事项:1. 施工人员必须具备相关的专业知识和技术,了解流沙地质的特点和施工要求。
旋挖钻机钻孔桩施工方案

旋挖钻机钻孔桩施工方案1. 引言旋挖钻机是一种常用的现代施工设备,广泛应用于各种建筑工程中。
本文旨在探讨旋挖钻机在钻孔桩施工中的方案设计与操作要点。
2. 前期准备在进行旋挖钻机钻孔桩施工之前,需进行充分的前期准备工作,其中包括:2.1 地质勘察:通过地质勘察确定施工地区的地质特征和条件,包括土层分布、地下水位等信息。
2.2 现场布置:根据施工地区的实际情况,合理布置场地,确保施工安全顺利进行。
2.3 设备检查:检查旋挖钻机的状态和性能,确保其正常运行。
3. 钻孔桩施工方案设计钻孔桩施工方案的设计是确保施工质量和效率的关键,主要包括以下内容:3.1 钻孔位置和尺寸:根据设计要求确定钻孔的位置和尺寸,在地面上进行标定,以便施工时的准确定位。
3.2 钻孔深度和直径:根据工程需要确定钻孔的深度和直径,综合考虑地质条件和桩基设计要求。
3.3 钻孔施工顺序:根据工程的具体情况确定钻孔的施工顺序,合理安排施工进度,以确保施工的连贯性和协调性。
3.4 钻孔桩的类型选择:根据工程需要,选择合适的钻孔桩类型,包括灌注桩、钻孔灌注桩等。
4. 施工操作要点在旋挖钻机钻孔桩施工过程中,需要注意以下操作要点:4.1 施工前的准备:检查并调整旋挖钻机的工作状态,确保其性能符合施工要求,同时对施工现场进行安全检查。
4.2 钻孔操作:根据设计要求,将旋挖钻机准确对准钻孔位置,掌握好钻杆的进给和回收速度,保持合适的钻孔姿态。
4.3 钻孔桩清理:钻孔完成后,需进行钻孔桩底部的清理,以确保桩的质量和承载力。
4.4 护壁施工:根据需要,在钻孔桩的周围进行护壁施工,以防止土体塌方和桩身变形。
5. 施工质量控制在旋挖钻机钻孔桩施工中,施工质量的控制至关重要,主要包括以下方面:5.1 桩身垂直度:通过仪器测量和施工操作控制,保证钻孔桩的垂直度满足设计要求。
5.2 桩孔直径和形状:采用合适的检测手段,对钻孔桩的直径和形状进行检测,确保其符合设计要求。
