砂垫层施工组织设计方案
金刚砂耐磨地坪工程施工组织设计方案

金刚砂耐磨地坪施工方案目录➢一、工程概况 (2)➢二、施工安排 (2)➢三、施工准备与资源配置 (2)➢ 1.主要设备、工具与施工准备 (2)➢ 1.2 施工准备: (2)➢四、施工质量控制 (2)➢五、施工方法及工艺要求 (3)➢ 1.工艺流程: (3)➢ 2.施工要点: (3)➢ 2.1毛石垫层 (3)➢ 2.2 碎石找平层施工: (3)➢ 2.3 混凝土地面浇注: (4)➢ 2.4耐磨地面: (6)➢ 2.5固化剂:......................................................-一、工程概况工程名称:*******************************建设单位:设计单位:勘察单位:监理单位:质检单位:施工单位:建设地点:车间为门式钢架结构。
车间地坪先素土夯实,铺设250厚毛石垫层,50厚碎石层碾压找平,200厚C25混凝土面层。
二、施工安排厂房混凝土地面施工时分区域分块作业(详见厂房地面划分图)。
三、施工准备与资源配置1.主要设备、工具与施工准备1.1 主要设备:振捣棒5个,切割锯2台,15T压路机1台、打夯机2台,混凝土搅拌机及上料机2套。
1.2 施工准备:由于地面混凝土采用市祥越混凝土工程生产的混凝土。
根据施工进度及工序、工期要求,混凝土量尽量安排在白天进行,施工管理人员跟班作业,负责检查、协调工作。
四、施工质量控制硬化耐磨地坪施工时应密切注意天气预报,雨天施工确保室工作面不渗水、漏水。
施工区应与其他施工项目隔离避免因负重和交叉施工对地坪造成损坏,室施工应在工程封顶安装完毕后进行施工。
施工现场一定要保持照明充足。
硬化耐磨地坪材料的施工环境温度应在2度以上。
耐磨地坪的施工必须采用专业机械设备,由专业施工人员按本方案进行施工。
五、施工方法及工艺要求1.工艺流程:素土夯实→250厚毛石垫层→50厚碎石层碾压找平→分仓支模→地面混凝土浇筑→抹平,做耐磨地面。
路基砂砾垫层填筑方案

陕西省西咸北环线高速公路工程LJ-4合同段路基砂砾垫层首件工程施工方案中铁十局集团第三建设有限公司二〇一三年九月二十六日目录1.编制依据及原则....................................................................................... - 1 -2.工程概况................................................................................................... - 1 -3.开工前准备............................................................................................... - 2 -3.1 组织管理......................................................................................... - 2 -3.2 机械设备配置................................................................................. - 3 -3.3 技术准备......................................................................................... - 4 -3.4 试验准备及首件工程材料批复..................................................... - 4 -3.4原地面处理...................................................................................... - 5 -4.工序流程................................................................................................. - 5 -5.砂砾垫层填筑施工工艺及质量保障体系....................................... - 5 -5.1施工准备.......................................................................................... - 5 -5.2填料装运.......................................................................................... - 5 -5.3摊铺整平.......................................................................................... - 6 -5.4碾压.................................................................................................. - 6 -6.质量控制标准及出现问题的处理方法 ........................................... - 8 -6.1质量标准........................................................................................ - 8 -6.2应注意的质量问题.......................................................................... - 9 -7.施工标准化、精细化实施方案....................................................... - 10 -7.1 组建高素质的施工队伍............................................................... - 10 -7.2 加强施工技术管理....................................................................... - 10 -7.3 强化监督检查............................................................................... - 11 -7.4 实行工程质量责任制................................................................... - 11 -7.5 严格制度、狠抓落实................................................................... - 12 -7.6 全面科学地组织施工................................................................... - 12 -7.7 加强施工队伍的管理................................................................... - 12 -8.施工工期安排及保证措施................................................................ - 12 -8.1施工工期安排............................................................................. - 12 -8.2工期保证措施............................................................................. - 13 -9.安全生产及文明施工措施................................................................ - 13 -9.1安全生产措施................................................................................ - 13 -9.2文明施工措施................................................................................ - 15 -西咸北环线高速公路工程第LJ-4合同段路基砂砾垫层首件工程施工方案1.编制依据及原则(1)西咸北环线高速公路工程第LJ-4合同段施工图纸。

砂垫层抛填方案

砂垫层抛填施工方案1.概述1.1工程概况XXX外航道整治工程位于河北省沧州市以东约90km的渤海之滨。
整治建筑物分为南、北两条拦砂堤,分别与已建成的南、北防波堤相接。
两堤总长21632m,其中南堤长10727m,北堤长10905m。
XXX外航道整治工程第三标段(S5+500~10+500)的整体结构为打设塑料排水板加固软基,其上建设抛石斜坡堤。
但在S5+500~S8+000段,内外坡采用栅栏板护面,堤顶现浇钢筋混凝土L型胸墙,胸墙顶高程为+3.50m;在S8+000~S10+500段内外坡为4t扭王字块护面,堤顶为6t扭王字块护面,堤顶高程从+3.50m逐渐降低至-1.0m。
原地面标高从-4.30m降至-5.70m,平均坡降为0.28‰,十分平缓。
1.2技术要点砂垫层用砂必须是未风化、坚硬、密实、透水性强的中粗砂,内摩擦角≥32°。
由于砂是直接抛在淤泥上的,淤泥的平均含水率66%,最大含水率达84%,处于流塑状,部分接近流动状。
因此,抛填时必定有部分砂产生挤淤沉降,即有一部分砂将沉入淤泥中,砂垫层实际抛填厚度必定要大于设计厚度70cm。
根据我们的经验,实际抛填厚度要增加30cm,即砂垫层的实际抛填厚度约为1.0m,才能满足砂垫层顶面高程不高于设计高程0.2m,不低于设计高程0.2m的施工技术要求。
1.3工程数量根据现有的施工图HHGWHS-南堤-08和HHWHZZ-南堤-12可知:本工程的砂垫层抛填区域长度为5063.65m(S5+500~10+500),宽度为28~98m。
实际抛填厚度为1.0m,砂垫层抛填总量约为19.63万m3(含预留沉降量)。
1.4砂料来源及运输根据招标文件要求:为不影响港务公司正常生产运营工作,避免港区内交通混乱,组织砂石料等建筑材料的运输中,必须采用水上运输方式,并且各类船舶严禁横穿黄骅港航道(0和1号航标以内)。
为此,经对周边进行详细的考察并经对比后,本工程的采砂区选择在南侧的山东省龙口和蓬莱,主要通过汽车将砂从采砂区陆运至出运码头,再由抛砂船水运至施工现场。

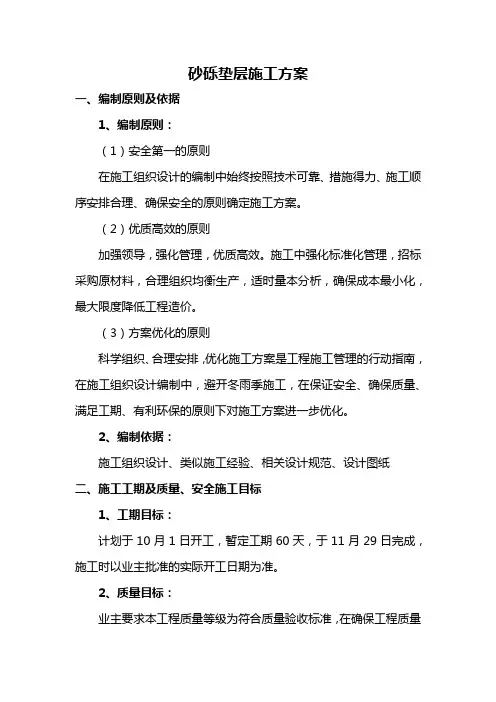

砂砾垫层施工方案

砂砾垫层施工方案一、编制原则及依据1、编制原则:(1)安全第一的原则在施工组织设计的编制中始终按照技术可靠、措施得力、施工顺序安排合理、确保安全的原则确定施工方案。
(2)优质高效的原则加强领导,强化管理,优质高效。
施工中强化标准化管理,招标采购原材料,合理组织均衡生产,适时量本分析,确保成本最小化,最大限度降低工程造价。
(3)方案优化的原则科学组织、合理安排,优化施工方案是工程施工管理的行动指南,在施工组织设计编制中,避开冬雨季施工,在保证安全、确保质量、满足工期、有利环保的原则下对施工方案进一步优化。
2、编制依据:施工组织设计、类似施工经验、相关设计规范、设计图纸二、施工工期及质量、安全施工目标1、工期目标:计划于10月1日开工,暂定工期60天,于11月29日完成,施工时以业主批准的实际开工日期为准。
2、质量目标:业主要求本工程质量等级为符合质量验收标准,在确保工程质量达到要求的基础上,努力将本工程建成各方都能满意的优质工程。
3、安全目标:(1)安全生产,无伤亡事故;(2)杜绝重大机械设备事故;(3)杜绝交通事故。
三、施工方案及流程1、路基整修对现有路基的纵坡、横坡及超高尽量进行调整,因路基部分不属于此次路面施工内容,我们只能在能力范围内对路基进行整修,而不会大填大挖,在纵坡太大的路段只能略作调整,同时垫层施工只是对路基进行补强,在路基平整部分将不作垫层补强,而将砂砾主要用于需要补强的部位。
2、运输、摊铺与整形粗碎石混合料采用自卸汽车进行运输,在施工路段内由远到近卸置粗碎石料。
粗碎石装车时,操作人员控制每车料的数量基本相等,并根据路基实际需要进行补强的地段,将粗碎石地卸在路段内,卸料距离应严格控制,避免料过稀或过多。
用机械或人工将粗碎石料按松铺厚度均匀摊铺在预定的宽度上,并按规定的路拱进行整平和整形,表面力求平整。
在整平、整形过程中,设一个三人小组配合进行作业,及时进行减料或补料工作。
3、碾压用8t两轮压路机碾压3~4遍,使粗碎石稳定就位。

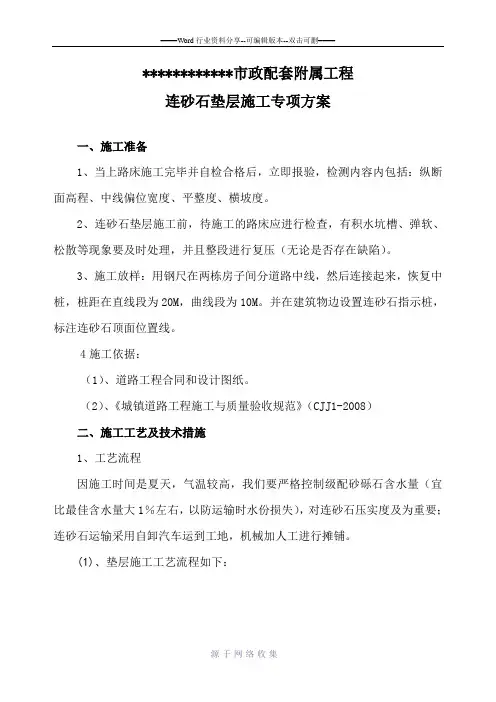

连砂石垫层施工方案

************市政配套附属工程连砂石垫层施工专项方案一、施工准备1、当上路床施工完毕并自检合格后,立即报验,检测内容内包括:纵断面高程、中线偏位宽度、平整度、横坡度。
2、连砂石垫层施工前,待施工的路床应进行检查,有积水坑槽、弹软、松散等现象要及时处理,并且整段进行复压(无论是否存在缺陷)。
3、施工放样:用钢尺在两栋房子间分道路中线,然后连接起来,恢复中桩,桩距在直线段为20M,曲线段为10M。
并在建筑物边设置连砂石指示桩,标注连砂石顶面位置线。
4施工依据:(1)、道路工程合同和设计图纸。
(2)、《城镇道路工程施工与质量验收规范》(CJJ1-2008)二、施工工艺及技术措施1、工艺流程因施工时间是夏天,气温较高,我们要严格控制级配砂砾石含水量(宜比最佳含水量大1%左右,以防运输时水份损失),对连砂石压实度及为重要;连砂石运输采用自卸汽车运到工地,机械加人工进行摊铺。
(1)、垫层施工工艺流程如下:不合格2、材料及施工要求连砂石最大粒径不应超过53mm,液限小于28%,塑性指数小于9,级配应符合规范要求。
压实度采用重型击实标准要求不低于95%,回弹模量≥200MPa。
,级配砂砾石的级配见下表:级配砂砾石级配范围采用半幅路进行两次摊铺。
铺筑完成后,必须进行及时的养生和交通管制。
3、试验段总结数据从17#18#19#20#~21#22#23#24#楼中间道路(右幅)选取一段做试验段施工,验证检验采用的机械是否满运输、摊铺、压实的质量要求和工作效率,以及施工组织和施工工艺的合理性和适应性,根据试验段确定的主要项目:(1)、压实度符合设计要求均大于95%。
(2)、平整度用三米直尺检测2处*10尺,检测的结果最大值12毫米。
(3)、材料的松铺系数1.30。
(4)、施工碾压用YZ20压路机振动碾压。
碾压程序按照先稳后振,先慢后快的原则,压路机振动碾压遍数为3遍。
静压2遍;三、施工组织机构工程项目负责人:***工程技术负责人:***工程质量负责人:***工程安全负责人:***工程工地负责人:***摊铺现场人员组织:***摊铺现场人员组织表四、人员、机械、材料配置前场人员配置械、设备配置五、施工方案1、定出底基层顶面标高、宽度、路拱横坡等,以便施工中控制铺筑厚度等。
砂砾垫层施工方案

砂砾垫层施工方案
一、前言
砂砾垫层作为路基工程中重要的一部分,在道路建设中起着至关重要的作用。
本文将介绍砂砾垫层的施工方案及注意事项。
二、砂砾垫层施工方案
2.1 材料准备
•砂砾:应选择粒径均匀,含泥量低的天然砂砾。
•碎石:用于加固砂砾垫层,应选择坚硬、结实的碎石。
•玻璃纤维或聚丙烯纤维:可用于增强砂砾垫层的抗拉强度和抗渗性能。
2.2 施工工艺
1.清理基底:将路基表面的杂物清理干净,确保基底平整。
2.铺设砂砾:在清理好的基底上铺设砂砾,厚度一般为15-20厘米。
3.碾压砂砾:利用碾压机对铺设的砂砾进行碾压,使其紧实、均匀。
4.铺设碎石:在砂砾层表面铺设碎石,增加垫层的承载能力。
5.再次碾压:对铺设的碎石层进行碾压,确保垫层平整、紧密。
2.3 质量验收
1.厚度验收:利用测量工具进行砂砾垫层的厚度检测,确保符合设计要
求。
2.强度验收:进行抗压和抗剪强度测试,满足规范要求。
3.平整度验收:利用水平仪检测砂砾垫层的平整度,确保符合要求。
三、注意事项
1.在施工过程中,应严格控制水分含量,避免砂砾垫层出现松散现象。
2.碾压过程中应采取适当的振动频率和速度,确保垫层紧实。
3.砂砾垫层施工完毕后,应及时进行质量验收,如发现问题应及时处理。
以上是关于砂砾垫层施工方案的介绍,希望对相关工程施工人员有所帮助。
道路工程砂砾垫层施工方案

道路工程砂砾垫层施工方案1、编制依据、原则(1)合同段招标文件、两阶段施工图设计、参考资料;(2)《城市道路工程施工与质量验收规范》;(3)《公路路面基层施工技术规范》;(4)现场调查、采集、咨询所获取的资料;(5)企业积累的市政、铁路、高速公路等施工经验、施工工艺和科技成果。
(6)坚持科学、先进、经济与合理、实用相结合的原则;(7)保证足够的技术装备及人员投入,合理安排,充分考虑气候、季节、交叉施工的影响, 确保在资源上满足质量、安全、进度、环保等要求;(8)坚持以人为本,安全生产的原则;(9)坚持文明施工、保护环境、节约资源的原则。
2、编制目的(1)积极高效的组织施工生产,改进施工工艺的不足之处,保质保量的完成施工生产任务;(2)树立安全生产和文明施工标准工地;(3)制定安全生产、文明施工、保护环境、节约资源具体措施,并将具体措施落实到施工生产当中;(4)保证分项工程质量验收一次性合格率为100%。
3、编制范围道路工程第一标段K0+000~K1+600道路工程底基层砂砾垫层施工。
4、工程概况工程位于巴彦淖尔市区南部,全长1600米,全线位于直线上,北起沃野街,跨越了曙光街、规划中红铁街以及包兰铁路、二黄河总干渠。
主要设计技术指标:道路等级为城市主干路,设计行车速度60km/h,路面设计标准荷载BZZ-100,路面采用沥青混凝土路面,设计使用年限为15年,上基层和下基层均采用水泥稳定级配砂砾,底基层砂砾垫层,车行道横坡为2%的人字型坡度,辅道和非机动车道横坡采用单向1.5%坡度。
主路底基层为30cm厚砂砾垫层,辅道及非机动车道为20cm厚砂砾垫层。
5、主要工程数量6、施工总体布置及工期安排6.1总体布署道路底基层砂砾垫层施工前做好以下准备事项:(1)施工前对施工人员进行质量、安全、进度及环保知识等培训;(2)所需施工机械设备提前进场,进行检查维修,试运行,确保施工机械正常运转;(3)提前考察砂砾场,对原材料取样试验,合格后,方可采购,会同监理工程师对到场的原材料进行取样检测,合格后方可使用;(4)根据施工现场条件,南北岸道路基层分为两段进行施工,先施工包兰铁路以北道路,再施工包兰铁路以南道路,避免施工机械来回倒运,影响施工进度。
砂和砂砾石垫层施工

第八章砂和砂砾石垫层施工1.适用范围垫层和砂砾石垫层系用砂或砂砾石混合物,经分层夯实,作为地基的持力层,提高基础下部地基强度,并通过垫层的压力扩散作用,地基的压应力,减少变形量,同时垫层可起排水作用,地基土中孔隙水可通过垫层快速地排出,能加速下部土层的沉降和固结。
本标准适于处理3.0m以内的软弱、透水性强的粘性土地基;不宜用于加固湿陷性黄土地基及渗透系数小的粘性土地基。
2.材料要求2.1砂:宜用颗粒级配良好的中砂或粗砂,当有细砂、粉砂时,应掺加粒径20-50mm的卵石(或碎石),但要分布均匀。
砂中不得含有杂草,树根等有机杂质,含泥量应小于5%,兼作排水垫层时,含泥量不得超过3%。
2.2砂砾石:用自然级配砂砾石混合物(或碎石、砾石),粒径应在50mm以内,不得含有植物残体、垃圾等物,含泥量小于5%。
3.主要机具3.1压路机(6A、10A)振捣器、平板振捣器等3.2主要工具:镐、锹、耙、钢尺、环刀、水准仪等4.作业条件4.1现场地上地下障碍物已进行处理。
4.2施工组织设计已编审完成,已有施工基础图纸5.施工工艺5.1工艺流程:5.2操作工艺5.2.1铺设垫层前应验槽,将基底表面浮土、淤泥、杂物清除干净,两侧应设一定坡度,防止振捣时塌方。
5.2.2垫层底面标高不同时,土面应挖成阶梯或斜坡搭接,并按先深后浅的顺序施工,搭接处应夯压密实。
分层铺设时,接头应作成斜坡或阶梯形搭接,每层错开0.5-1.0m并注意充分捣实。
5.2.3人工级配的砂砾石,应先将砂石拌合均匀后再铺夯压实5.2.4垫层铺设时,严禁扰动垫层下卧层及侧壁的软弱土层,防止被践踏,受冻或受浸泡,降低其强度。
如垫层下有厚度较小的淤泥或淤泥质土层,在碾压荷载下抛石能挤入该层底面时,可采取挤淤处理。
先在软弱土面上堆填块石、片石等,然后将其压入以置换和挤出软弱土,再作垫层。
5.2.5垫层应分层铺设,分层夯实或压实,基坑内予先安好5m×5m网格标准,控制每层砂垫层的铺设厚度。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
河南省南水北调受水区周口供水配套工程施工五标(合同编号:NSBD-ZKPT/SG-05)粗砂垫层施工方案编制单位:南京市水利建筑工程有限公司周口市南水北调配套工程施工五标项目部编制日期:二○一二年十二月二十八日砂垫层施工方案一、编制依据1、本项目招标文件、技术规范、施工设计图纸等;2、本项目工程现场考察情况;3、我公司现有现有的技术装备力量、管理水平和多年积累的工程施工经验;4、现行的排水规范、规程、标准等。
5、编制采用的规范及标准:《工程建设标准强制性条文》、《给水排水管道工程施工及验收规范》(GB 50268-2008)等。
二、编制原则⑴、严格执行国家基本建设程序,遵照招标文件要求和各项标准;⑵、明确各主要工程项目间的相互关系,科学地安排施工顺序,做到保证重点,统筹兼顾。
尽可能采用流水施工方法组织施工,确保本项目有节奏、均衡、连续地进行;⑶、施工方案选择上重点突出技术措施的合理性、先进性、科学性、安全性、经济性;⑷、在满足施工需要的前提下,合理规划施工便道等临时设施,少占土地;三、工程概况1、工程概况工程名称:河南省南水北调受水区周口供水配套工程施工五标建设单位:周口市南水北调配套工程建设管理局设计单位:河南省水利勘测设计研究有限公司监理单位:河南省山河建设工程管理有限责任公司施工单位:南京市水利建筑工程有限公司本标段位于周口商水县境内,起点为商水县张庄乡大郭庄、干线桩号116+060.000处,终点为商水县张庄乡双庙、干线桩号122+170.000处。
该标段管线长6.11km,管径为DN2400,管材为PCCP。
标段内有建筑物6座,分别为穿枯河倒虹吸1座;穿越跨高速引道及立交桥顶管工程5处;阀井、镇墩及设备安装等。
根据施工图设计,管沟一般地段采用大开挖施工,沟槽开挖深度约5~8米之间,采用直接放坡开挖方案进行施工,穿越高速段采取顶管施工。
2、水文气象和工程地质2.1水文气象本区域属暖温带季风气候,四季分明,春季干旱风较多,夏季炎热雨集中,秒秋温和日照长,冬季寒冷雨雪少。
气温、降水受季风影响而变化,多年平均气温14.6摄氏度,历年最大气温42.2摄氏度,最低气温-15.9摄氏度,多年平均降水量804.2mm,降水量年际变化大,年内分布不均,6至9月份降水量占全年降水量的54.4%。
多年平均水面蒸发量为1100mm,冬季多偏北风,夏季多偏南风,年平均风速为2.8m/s,最大风速为25m/s。
2.2工程地质施工05标段属于叶县辛庄口门(口门编号10号)向周口市、商水县输水管线的一部分,位于商水县黄庄~商水县董庄,主线桩号116+060~122+170,长度6.11km。
沿途经过小黄庄、郭庄、任桥、小庄、董庄,先后穿越枯河、主线119+850穿高速引道、商周高速公路、主线120+270穿高速引道、主线120+390穿高速引道桥、主线121+230穿高速引道。
2.3地质概况2.3.1地形地貌管道沿线场内属冲积倾斜平原,地势较为平坦,总体趋势由西至东缓慢降低,高程46.4m~48.0m。
该段冲沟发育,多呈近南北走向,与管线斜交或垂直。
冲沟宽度一般5~24m,沟深一般1~2.5m。
2.3.2地层岩性工程场区揭露地层为主要为第四系全新统冲积成因的重粉质壤(alQ14)、上更新统冲积成因的重粉质壤土、粉细砂(alQ3)。
共分为5个土岩体单元:第四系(Q)。
2.4地下水条件主线桩号116+060~122+170段:该段地下水主要为第四系松散土类孔隙潜水,含水层主要为第④层重粉质壤土、第⑤层重粉质壤土第⑥层重粉质壤土、第⑦层重粉质壤土和第⑧层重粉质壤土,勘察期间水位埋深一般1.35~4.70m。
2.5施工条件该段供水工程主要涉及商水县张庄乡大郭庄、姜庄、刘村、河湾、双庙等村。
工程主线穿老枯河、主线119+850穿高速引道、主线穿商周高速公路、主线120+270穿高速引道公路、主线120+390穿高速引道桥、主线121+230穿高速引道公路,工程沿线围道、省道、县道及乡级公路和村村通公路发达,对外交通运输条件便利。
由于输水工程线路较长,每条输水线路与现有公路交叉点的分布也存在着不均匀性,为了方便对外交通运输,可利用沿管线施工道路与国道、省道、县道等公路连接。
为了方便施工机械、材料以及管材运输,输水管道场内临时施工道路沿各条输水线路一侧布置,均按输水线路长度计算,未考虑道路转弯和上下坡折算长度,同时也未扣除穿越河、渠、沟、铁路、公路长度,设计路基宽7m、路面宽度6m,简易路面。
本标段管材为PCCP管道,管径最大为DN2400,管道单节长6m,重约24吨。
1.4 砂垫层主要工程数量见下表。
砂垫层主要工程数量表二、施工组织及部署2.1、施工队伍安排安排一个专业的机械化筑路队进场进行砂垫层的施工,施工队人员配置情况如下表。
施工队人员配置表注:本表按目前施工配置,未按高峰期施工配置。
2.2、主要施工机械设备配置见下表。
主要施工机械设备表2.3、主要材料供应见下表。
主要材料数量表注:材料随施工进度需要及时进场。
三、砂垫层施工方案、方法及工艺3.1、施工方案3.1.1 施工顺序管线联测并确认→填砂垫层至标高20cm→轻型压路机碾压→高程检测→压实度检测→下通工序。
3.1.2 队伍安排安排一个专业施工队负责全合同段内砂垫层的施工。
如工作面能够全部展开,现有设备不能满足施工进度的情况下,还可增加施工设备。
总之,施工设备根据施工计划动态调整。
3.1.3 主要施工方案根据总体施工顺序的安排,砂垫层总厚度为20cm,砂垫层所需粗砂采用汽车运输,其质量应满足设计要求。
砂料进场后应按规范要求进行取样检查,合格后方可用于工程上。
砂垫层碾压至要求的密实度。
砂垫层填料采用挖掘机下料,人工配合摊铺,振动式压路机进行碾压,直至达到设计要求的密实度为止。
砂垫层施工时分段进行,每个施工段长度可取90m。
3.2、施工方法3.2.1 操作要点1)施工前的准备工作(1)审查和熟悉图纸、设计文件和施工技术规范,根据施工图,进行管基测量放样,恢复定线,直线部分10m设一中桩,曲线部分5m设一中桩,并同时放出边桩。
施工前应按设计要求及施工规范进行场地清理及平整压实。
清除杂草及淤泥,排水晾干表土并对表土进行分层压实。
(2)根据设计要求,选择合适砂料进场,并应通过质量检测。
(3)筑砂垫层前,应对下承层表面进行休整。
(4)填料运至路基指定位置后,用挖掘机下料人工配合进行摊铺,在摊铺平整时,做到填筑面纵向和横向平顺均匀,保证碾压效果。
(5)在摊铺平整工作之前或伴随平整作业时,根据含水量情况对填料进行洒水或晾晒,使填料在碾压前含水量保持在最佳含水量的±2%内。
(6)垫层碾压前对填料的摊铺厚度、平整度和含水量进行检查,符合要求后方可进行碾压。
第一遍不振动静压,然后先慢后快,由弱振至强振。
压路机碾压行驶速度不超过3km/h。
碾压时直线段由两边向中间,纵向进退式进行。
前后相邻两区段纵向重叠不小于1.0m,达到无漏压、无死角,确保碾压均匀。
(7)碾压完成后,进行压实度检验。
检验合格,并经监理工程师签证后方可进行下一层填筑,否则应查明原因,采取措施后进行补压,直到检验合格为止。
3.3、材料与设备3.3.1 材料性能砂垫层采用洁净的粗砂,细度模数大于3.1。
4.3.2 主要设备挖掘机,轻型压路机等。
3.4、质量控制3.4.1 质量控制要点1)严格控制砂的质量,根据设计要求,按照规定的频率及方法对进场砂料进行检验,合格后方可用于工程中。
2)严格控制测量放样的工作质量,避免出现错误。
3)严格控制摊铺及整平的工作质量,保宽度、平整度满足设计及规范要求。
4)严格控制填料的含水量,确保在最佳含水量时对填料进行碾压。
5)严格控制厚度在设计和规范要求范围内。
6)碾压完成后,按规范要求进行密实度检测,合格后,经监理工程师同意方可施工下一层。
3.4.2 质量验收砂的质量和规格必须符合设计要求和规范规定;适当洒水,分层压实;砂垫层质量标准见下表。
砂垫层施工质量标准四、质量保证措施1、砂垫层所用粗砂应满足设计要求,如含泥量不大于5%,细度模数大于3.1,进场砂料应经检验合格后,方可使用。
2、分作业段施工时,则应分层相互交叠衔接,其搭接长度,不得小于1m。
3、碾压前对填土的松铺厚度、平整度和含水量进行检查,严格控制填料的含水量在其最佳含水量的±2%范围以内,符合要求后方可进行碾压。
4、采用振动式压路机碾压时,直线段由两边向中间,达到无漏压,无死角,确保碾压均匀。
5、雨季施工时,应保持场地不积水;当天填筑的土层应当天完成压实。
五、安全保证措施(1)建立以项目经理为主的安全保证体系和以项目经理为组长、包括项目技术负责、安全负责人、专职安全员及各施工班组安全员为主的项目部安全领导小组组织机构。
(2)开工前,必须做好安全技术交底工作,把安全责任落实到人;施工必须按照安全操作规程做好安全工作,特殊工种必须持证上岗。
(3)施工现场采用封闭施工,禁止非施工人员进入施工现场,并在显眼位置设置安全、文明施工标牌、条幅。
施工人员进入施工现场必须佩戴安全帽,特种作业人员在施工作业时,应正确佩戴和使用劳动防护用品。
(4)施工机械的使用必须严格遵守《建筑机械使用安全技术规程》(JGJ33-2001)的有关规定,并按各种机械的使用要求和有关规定进行保养及维修。
所有机电设备实行专人负责操作。
拆卸机械须在白天进行。
(5)所有用电设备必须安装漏电保护装置,保证一机一闸一漏电开关,漏电开关采用两级以上设置,实行三相五线制。
电箱和机具采用黄绿双色线进行接零保护。
禁止随意接电缆或电线,电缆必须埋设,电线架空。
六、环保措施(1)成立环境保护组织管理机构,并制定相应的措施,做到切实优化施工作业工艺及程序,达到保护环境的目的。
(2)严格执行《建筑施工场界噪声限值》(GB12523-1990)规定,最大化地控制和降低施工机械和运输车辆造成的噪声污染。
(3)施工前,应尽可能的获知相关的地下管线及附近建筑物的地下基础布置图及其他资料,在施工中尽量避开这些管线等设施;如无法避开时,应经由有关单位将管线等设施迁移后再进行施工作业。
(4)施工中产生的废弃油料、固体垃圾等,应按照有关的规定采取相应的处理措施。
对于项目部日常生活产生的生活垃圾,则应采取交由环卫工人处理或焚烧后掩埋等处理措施。
(5)对出入施工场地的运输车辆采取冲洗或清理等措施,防止车辆夹带的泥、尘等污染环境。
施工便道经常洒水,防止车辆通过时尘土飞扬。
(6)施工中应做好地表的排水工作,通过设置排水沟及积水坑等,防止雨水冲刷施工场地。
(7)必须工完场清。
设专人洒水、打扫,不能让水泥灰尘飞扬污染环境。
(8)施工机械不得有滴漏油现象,禁止油污直接滴漏地表,污染土壤。
