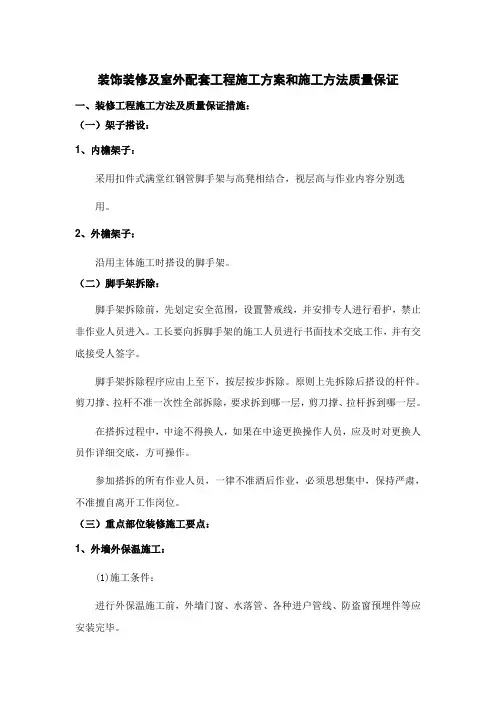

装饰装修及室外配套工程施工方案和施工方法质量保证一、装修工程施工方法及质量保证措施:(一)架子搭设:1、内檐架子:采用扣件式满堂红钢管脚手架与高凳相结合,视层高与作业内容分别选用。

2、外檐架子:沿用主体施工时搭设的脚手架。

(二)脚手架拆除:脚手架拆除前,先划定安全范围,设置警戒线,并安排专人进行看护,禁止非作业人员进入。

工长要向拆脚手架的施工人员进行书面技术交底工作,并有交底接受人签字。

脚手架拆除程序应由上至下,按层按步拆除。

原则上先拆除后搭设的杆件。

剪刀撑、拉杆不准一次性全部拆除,要求拆到哪一层,剪刀撑、拉杆拆到哪一层。

在搭拆过程中,中途不得换人,如果在中途更换操作人员,应及时对更换人员作详细交底,方可操作。

参加搭拆的所有作业人员,一律不准酒后作业,必须思想集中,保持严肃,不准擅自离开工作岗位。

(三)重点部位装修施工要点:1、外墙外保温施工:(1)施工条件:进行外保温施工前,外墙门窗、水落管、各种进户管线、防盗窗预埋件等应安装完毕。

基层处理应满足以下要求:基层应坚实、平整。

凸起或不平度用1m靠尺检查应不大于5mm。

凸起、空鼓和疏松部位应剔除并找平。

基层表面应清洁、无油污、蜡、脱模剂、涂料、风化物、浮尘、污垢、水、霜、泥土等污染物或其它妨碍粘接的材料。

必要时可采用高压水冲洗、化学清洗、打磨、喷砂、火烧等方法清除污物和涂料。

(2)施工机具:手锯、壁纸刀、螺丝刀、剪刀、扫帚、钢丝刷、墨斗、开刀、棕刷、粗纱纸、电动搅拌器、冲击钻、抹子、压子、阴阳角抹子、托线板、1米、2米靠尺等。

(3)操作要点:①粘贴聚苯板应符合以下规定:应视墙面、洞口分布进行聚苯板排板并在基层上弹线。

粘贴聚苯板前,应按平整度和垂直度要求挂线。

胶粘剂应随用随拌,已搅拌好的胶粘剂必须在1小时内用完。

门窗洞口角部聚苯板的排板示意图聚苯板≥200≥200门窗洞口门窗洞口角部网格布的加强示意图门窗洞口标准网布2030045°2、墙面抹灰:(1)工艺流程:吊垂直、弹线找规矩→基层处理→贴灰饼、冲筋→抹底层砂浆→抹底层砂浆→抹面层砂浆(2)抹灰前,先用经纬仪在建筑大角、窗洞、阳台等部位打出垂直基准线,作为控制建筑整体抹灰垂直度的控制线。

装饰装修施工方案

装饰装修施工方案

装饰装修分部工程施工方案一、地面工程(一)墙、地砖铺贴—、基层处理和抹底子灰1、基层为混凝土墙柱面时:1)对光滑表面基层,应先打毛,并用钢丝刷满一遍,再浇水湿润。

2)对表面很光滑的基层应进行“毛化处理"。

即可将表面灰尘、污垢清理干净(油污可用10%火碱清刷后,再用清水将碱液冲洗涤干净),浇水湿润,用1:1水泥细砂浆,喷洒或用毛刷洗(横扫)将砂浆甩到光滑基面上,甩点要均匀、终凝后再浇水养护、直至水泥砂浆疙瘩有较高的强度、用于掰不动为止。

2、砖墙面基层:提前一天浇水湿润。

1)吊垂直、找规矩、贴灰饼、冲筋。

吊垂直、找规矩时,应与墙面的窗台、腰线、阳角立边等部位砖块贴面排列方法对称性以及室内地面块料铺贴方正等综合考虑,力求整体完美。

2)将基层浇水湿润(混凝土基层用水灰比为0.5内掺107胶的素水泥浆均匀涂刷),分层分遍用l:2.5水泥砂浆抹底子灰(亦可用1:0.5:4水泥石灰砂浆),第一层宜为5mm厚,用铁板,均匀抹压密实;待第一层干至七、八层成后即可抹第二层,厚度约为8一l0mm,直至与冲筋大至相平,用木板刮平,再用木蟹搓毛压实,划成麻面;底子灰抹完后,根据气温情况,终凝后淋水养护。

3、预排、弹线。

1)按照设计图纸色样要求.一个房间、一整墙柱贴面同一分类规格的砖块、砖块排列应自阳角开始,至阴角停止(收口);自顶棚(天花)开始,至地面停止(收口);女儿墙、窗顶、窗台及各种腰线部位,顶面砖块应压盖立砖块,以防渗水,引起空鼓;如设计没有滴水线时,外墙各种腰线正面砖块宜下突3mm左右,线底砖应向内翘起约3~5mm,以利滴水(鸡嘴线)。

2)排好花色变异分界线及垂直与水平控制线,间距一般以5块砖块宽度设一度为宜,水平控制线一般以3块砖块宽度设一度为宜。

墙裙及踢脚线顶应弹设高度控制线。

4、贴面1)硬底铺贴法待底子灰终凝后(一般隔天),重新浇水湿润,将水泥膏涂满要贴砖部位,用木蟹将水泥膏打至均匀一致(厚度以l~2mm为宜)。

装饰工程施工方案及措施

装饰工程施工方案及措施

装饰工程施工方案及措施(一)、施工流程(1)粉刷前门窗框与各种预埋应验收结束。

(2)办公楼装修样板间通过业主、监理确认。

(3)所有墙洞线槽均应处理结束。

(4)粉刷中应跟踪检查,确保装修一次成型,减少修补、返工。

(5)室外装饰流程:主楼结构清理→弹线→安装铝合金门窗→外墙装饰→清理→脚手拆除→交工。

(1)粉刷前门窗框与各种预埋应验收结束。

(2)所有墙洞线槽均应防水处理结束。

(3)聚合物砂浆应进行必要的试配实验,及样板确认。

(4)粉刷中应跟踪检查,确保装修一次成型,减少修补、返工。

(二)、室内一般抹灰(1)施工工艺流程:基层表面处理→抹饼标志→底层砂浆抹灰→面层抹灰→表层处理→收尾工作。

(2)、施工准备工作①抹灰基层表面处理:墙面上积灰和砂浆清扫干净,砼墙面的油渍,浮灰处理和清洗干净,组织砼表面凿高补低,砂浆找平等工作,表面满甩掺107胶水泥浆粘结层。

②墙面预留洞口形状整理,施工过渡性留洞以及安装工程的开凿洞口堵塞,外墙穿墙洞口以及螺栓孔眼要用防水砂浆堵塞密实。

③混凝土在粉砂浆之前,在柱、墙及门窗洞口的阳角,粉水泥砂浆护角线,并组织专人施工。

(3)施工方法Ⅰ.清补基层、墙面浇水砌体基层清扫干净,用1:2.5砂浆填补缝隙缺损,太光滑的要适当凿毛。

然后检查门框、窗框,看是否有倾斜、松动现象,若有,应找正加固,并填实缝隙。

对空心砖基层抹灰前24小时在墙面上喷水2~5遍,每遍喷水时间间隔应不少于15分钟,喷水量以渗入砌体内8~10mm为宜。

喷水要均匀,不得漏面。

对砼基层浇水一遍,冲去墙面渣末,然后用1:2.5水泥浆在墙上刮糙,即用铁抹子将砂浆刮成鱼鳞状厚约3~5mm。

Ⅱ.按抹灰标准吊垂直、规方、找规矩一般可先在地面上弹出十字线作为准线,经检查墙面基层平整度、方正度和垂直度后确定抹灰厚度,但最少不应小于7mm,最大不得大于25mm,墙面凹度较大时要分层衬平(水泥砂浆每层厚度宜为7~9mm)。

Ⅲ.抹阴阳角标准标志块按地面上弹出的十字线,先将房间规方,在墙上部2m左右高度,距离两边阴角10~20cm处,用1:2.5砂浆,各做一个标准标志块(灰饼),厚度以墙面平整度为准(大小5cm见方),以这两个标准标志块为依据,再用托线板靠吊垂直,确定墙壁下部对应的两个标志块厚度,其位臵在踢脚板上口,使整个墙面上的灰饼保持在同一平面上,灰饼的垂直和水平距离,控制在刮尺长度以内。

建筑装饰工程施工组织设计方案(3篇)

建筑装饰工程施工组织设计方案(3篇)

第1篇一、工程概况本工程位于我国某城市,总建筑面积为XX平方米,建筑高度为XX米,层数为XX 层。

本工程为住宅楼,包含地下车库、商业配套、住宅楼等部分。

本工程于XX年XX月XX日开工,预计于XX年XX月XX日竣工。

二、施工组织设计原则1. 严格按照国家有关法律法规、规范、标准和质量要求进行施工。

2. 确保施工安全、文明、环保,实现安全生产零事故。

3. 合理安排施工进度,确保工程按期完成。

4. 节约资源,降低成本,提高效益。

5. 加强施工管理,确保工程质量、进度、成本和安全。

三、施工组织设计内容1. 施工组织机构(1)项目经理部项目经理部设项目经理1名,负责整个工程的施工组织、协调和管理工作。

下设工程技术部、安全质量部、物资设备部、合同预算部、综合办公室等部门。

(2)施工班组根据工程实际情况,成立相应的施工班组,包括土建班组、装饰班组、安装班组等。

2. 施工进度计划(1)施工总进度计划根据工程实际情况,制定施工总进度计划,包括施工准备、主体结构施工、装饰装修施工、安装施工、竣工验收等阶段。

(2)分阶段进度计划根据施工总进度计划,制定分阶段进度计划,包括各阶段的工期、节点时间等。

3. 施工方案(1)土建施工方案土建施工主要包括基础施工、主体结构施工、屋面施工等。

具体施工方案如下:1)基础施工:采用人工挖槽、机械配合的方式,确保基础施工质量。

2)主体结构施工:采用现浇钢筋混凝土结构,严格按照施工规范进行施工。

3)屋面施工:采用钢筋混凝土屋面板,确保屋面防水、保温、隔热等性能。

(2)装饰装修施工方案装饰装修施工主要包括室内外墙面、地面、天花板的施工,以及门窗、灯具、洁具等设施的安装。

具体施工方案如下:1)室内外墙面:采用水泥砂浆抹面,确保墙面平整、垂直。

2)地面:采用瓷砖、木地板等材料铺设,确保地面平整、牢固。

3)天花板:采用石膏板、铝扣板等材料吊顶,确保天花板平整、美观。

4)门窗、灯具、洁具等设施安装:严格按照施工规范进行安装,确保设施使用功能良好。

装饰装修工程施工方案与技术措施

装饰装修工程施工方案与技术措施

装饰装修工程施工方案与技术措施一、定位及测量放线施工工艺会同甲方单位、有关设计师、监理工程师对本工程图纸进行会审并做详细记录,在此基础上,对招标阶段提供的施工图纸进一步深化、细化和优化。

公司指派专业人员进行的现场核对、放线,确保所有的完成线精确到位,并对施工班组负责人进行详细交底。

对现场施工员作图纸技术交底,施工员对施工班级进行技术交底,务必使现场每位施工人员对其施工的施工顺序、工艺、施工方法及规范清楚明了。

并按公司 ISO9001 质量体系文件要求,形成图纸技术交底、质量记录文件。

1、测量技术方案根据本工程的特点,其施工测量及观测原理遵循:控制测量→细部放样→竣工测量的测量流程进行。

依据工程现场的测量控制点,按照使用方便、通视条件良好和点位固定可靠的原则在合适地段并有便于观测的位置布设平面和高程公用的控制点。

2 现场测量放线在对本工程相关技术文件了解熟悉、吃透后,并对施工现场进行测量,并弹出基准线。

根据设计要求,采用水准仪标识,激光水平仪定位法,标出各功能区域的实际标高定位。

为此,拟由测量工程师担任测量放线组长。

每一测量放线组长,均对其将展开的工作及时了解,并且熟练使用测量放线工具。

施工组长对其工作进行抽检。

发现异常情况立即落实查明。

对参加测量、放线工人按公司质量体系进行培训,以确保测量、放线的准确性。

A、测量的主要内容包括:(A)楼层的标高,建筑尺寸的复测。

(B)构筑物、梁、中心线复测,并计算出偏移尺寸。

(C)强弱电系统、通风空调系统、消防系统等机电工程及其它天花上走管标高位置是否影响天花造型施工。

(D)地面平整度如何,是否需设找平层。

(E)砼墙、柱面垂直度如何,是否影响墙饰面施工等。

B、进行测量定位放线的其他注意事项如下:(A)测量时使用水平测量仪、经纬仪等光学测量工具。

(B)根据现场平面图用测量仪进行网点测设,制定施工控制网点测量放线方案,其测量工作程序为先整体后局部。

同时保证足够的测量网点,为施工测量和技术复核提供标志。

室内装修施工组织设计方案范文(实用14篇)

室内装修施工组织设计方案范文(实用14篇)

室内装修施工组织设计方案范文(实用14篇)(经典版)编制人:__________________审核人:__________________审批人:__________________编制单位:__________________编制时间:____年____月____日序言下载提示:该文档是本店铺精心编制而成的,希望大家下载后,能够帮助大家解决实际问题。

文档下载后可定制修改,请根据实际需要进行调整和使用,谢谢!并且,本店铺为大家提供各种类型的经典范文,如工作总结、工作计划、合同协议、条据书信、讲话致辞、规章制度、策划方案、句子大全、教学资料、其他范文等等,想了解不同范文格式和写法,敬请关注!Download tips: This document is carefully compiled by this editor. I hope that after you download it, it can help you solve practical problems. The document can be customized and modified after downloading, please adjust and use it according to actual needs, thank you!Moreover, our store provides various types of classic sample texts for everyone, such as work summaries, work plans, contract agreements, document letters, speeches, rules and regulations, planning plans, sentence summaries, teaching materials, other sample texts, etc. If you want to learn about different sample formats and writing methods, please pay attention!室内装修施工组织设计方案范文(实用14篇) 室内装修施工组织设计方案范文第1篇1、施工准备(1)在抹灰前应作好防渗漏措施,同进检查暗设的管线、预进件是否符合要求,预留孔洞位置是否正确。

装饰工程施工方案(精选10篇)

装饰工程施工方案(精选10篇)

装饰工程施工方案装饰工程施工方案(精选10篇)为了确保事情或工作安全顺利进行,常常需要提前制定一份优秀的方案,方案一般包括指导思想、主要目标、工作重点、实施步骤、政策措施、具体要求等项目。

那么方案应该怎么制定才合适呢?下面是小编为大家整理的装饰工程施工方案,欢迎大家借鉴与参考,希望对大家有所帮助。

装饰工程施工方案篇1为确保冬季施工正常进行及施工质量,我施工单位项目部根据现场实际情况经过分析,特编制冬季施工方案。

一、编制依据根据济南冬季及现场实际施工项目情况,进一步规范作业行为,确保冬季安全生产,编制本施工方案。

做到经济合理、安全适用、确保质量。

二、工程概况装修工程建筑面积为10000m2。

冬施期间的施工项目包括乳胶漆基层施工、大理石地面,墙面踢脚线施工等。

三、施工安排1、受影响的冬季施工项目工程。

冬季期间涉及与气温相关的施工项目有:涂料基层处理。

2、施工进度计划(1)冬施期间,结合本工程的特点,做好各分项及整体项目的计划安排。

(2)必须冬施期间完成的分项工程做到合理安排,措施齐全。

(3)集中时间上人,合理安排人员配置,采取加班加点抢工期,尽可能避开低温施工。

四、冬施准备工作1、组织措施1、图纸准备凡进行冬季施工的工程项目,必须复核施工图纸,查对其是否能适应冬季施工要求。

2、材料准备(1)液体材料、易被冻坏材料,冬施前合理储备,足量存放,综合安排,尽可能避开低温进货。

(2)现场冬施期间进场的材料二次搬运时做好覆盖保护工作,并及时运到施工现场,码放整齐,远离潮湿及风寒侵袭之地。

(3)准备好对施工现场进行封堵的材料;检查施工现场,对于需封闭之处做好封堵工作,防止室外寒气侵袭。

(4)对于易燃易爆的材料设专库存放,并配备足量灭火器,以保证意外情况发生。

3、机械准备室内装饰的机械、工具均不受冬季施工影响,平时使用的工具作到不淋雨雪,妥善保管即可;定期检查临电设施,防止电线硬化破损4、现场准备现场准备采暖保温措施,室内温度不宜低于8℃,准备温度计,每天早晚两次检查,做好测温记录。

装饰装修工程施工方案及施工方法

装饰装修工程施工方案及施工方法

装饰装修工程施工方案及施工方法一、引言装饰装修工程是指通过对室内空间进行布局、装饰和装修设计,改善居住和工作环境的一项工程。

本文将详细介绍一套完整的装饰装修工程施工方案及施工方法。

二、施工前准备1. 施工前的准备工作是确保工程顺利进行的重要环节。

首先,需要与业主进行充分的沟通,了解其需求和要求。

根据业主的要求,设计出详细的装修方案,并与业主进行沟通和确认。

2. 确定施工时间和预算,并制定施工计划。

计划中应包括每个工序的具体时间安排,以及所需材料和人力资源的预估。

3. 确保所用材料的质量和供应,与供应商协商并确定材料的采购计划。

三、施工方案1. 基础施工:首先需进行基础施工,包括地面铺垫和墙体处理。

在地面铺垫方面,可选用瓷砖、大理石等材料进行处理;在墙体处理方面,可选用粘贴墙纸、贴瓷砖等方式。

基础施工的目的是为之后的装饰施工提供一个平整的基础。

2. 防水施工:根据需要,在厨房、卫生间等潮湿环境中进行防水处理,以避免水渗漏引发的问题。

根据不同区域的需求,可选用涂料防水、砂浆防水等不同的防水材料。

3. 木工施工:包括木地板、木门窗等木制品的安装。

在木地板铺设方面,需要将地面进行打磨、处理,并采用合适的胶水进行固定。

在木门窗的安装方面,需要根据门窗的尺寸,进行合适的开槽和安装。

4. 油漆施工:根据装修设计方案,选择合适的油漆颜色和种类进行刷涂。

在施工过程中,需注意封闭门窗,以免油漆飞溅到其他地方。

涂刷油漆时,需进行多遍涂刷,以保证涂层的均匀和质量。

5. 石材施工:对于使用石材的区域,需进行石材的表面处理和安装。

表面处理包括打磨、抛光等步骤,以保证石材的光滑和美观。

安装时需注意石材的铺设顺序和精度,以达到设计要求。

6. 灯具安装:根据设计方案的要求,选择合适的灯具进行安装。

在安装过程中,需注意电源的接线以及固定灯具的稳定性。

灯具安装完成后,需进行试灯和调试,确保正常使用。

7. 家具摆放:最后一步是根据整体设计方案,将家具进行摆放。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

装饰装修工程施工案及施工法
一、铝合金门窗安装:
㈠作业条件:
(1)施工人员必须认真熟悉本工种设计图纸及有关技术文件。

(2)塑钢门窗安装的施工进场时间必须在土建封顶,断水后进场院。

(3)安装施工部位的土建残于物必须清除干净。

(4)门窗洞口检查:
1.同一层楼水平允偏差不得超过±2、6MM,门窗洞中心线从顶层
到底层的允偏差不得超过±5MM。

2.洞口尺寸检查:安装前,应检查门窗洞口几尺寸,当门窗框按水
平线和中心线安装后,边应留有20—25MM宽的填缝间隙对间隙不合要求者,应经修理才能安装。

3.对湿作业要求:塑钢门窗安装应安排在室外粉刷等湿作业完工后
进行,特殊情况由双协商解决。

4.脚手架搭设:安装塑钢门窗用的脚手架可用土建施工脚手架也可
另搭。

㈡装工艺流程:
测位定线→门窗框安装→填缝→门窗扇安装→玻璃安装→验收交工㈢装工艺
1.测位定线:根据土建部门提供的合金窗口标高,在洞口墙上弹出
门窗框安装位置准线。

2.门窗框安装
(1)门窗框安装
A.将门窗框安放到洞口上后,应先用木楔临时稳定,为是上下左右
各个门窗框安在同一竖直线和水平线上,应拉通线进行调整,框表面距外墙表面尺寸应调至统一,对框的正侧面的水平度及垂直度应有尽有校正,经校正合格后紧木楔,完成上述工序后,应再重复一次。

B.门窗框在安装就位前应用塑料薄膜和胶纸包缠保护。

C.门窗框在安装就位中,禁用金属锤敲击铝门窗框。

(2)质量要求
A.窗框两对角线长度差:
对角线﹤200MM时应﹥2MM
对角线﹥200MM时应﹤3MM
B.门窗框正、侧面垂直度:﹤2MM
C.门窗框的水平:﹤5MM
(3)门窗框固定
①固定法与零件:采用厚度不小于1.5MM的铁件(铁件必须镀锌)用膨胀螺栓或钢射钉将门窗框与墙体固定牢。

②固定点位置:固定铁件应在铝门窗框四均匀布置,相邻铁件应错开,固定点的间距﹤450MM,转角昝的铁件应与门窗框的转角点有80-100MM的距离。

③立柱嵌固长度:组合窗框间立柱,其上下端均应长出顶或框底
25MM埋入墙嵌固,在转角处的主柱其上下两端的嵌固长度应在35MM以上。

④坚固件的位置要求:螺栓、射钉等坚固件离墙体边缘不得小于50MM。

且应错开墙体缝隙,以防坚固失效。

(4)门窗框与墙体间填缝:
填缝作法:当设计未规定填缝材料,应采用矿棉毡填塞缝隙,其外表应留5-8MM深的槽口,对槽口应填塞嵌缝油膏,禁用水泥砂浆填塞缝隙。

(5)门窗扇安装
①推拉式门窗的安装
A.安装顺序:侧门窗扇先装入门窗况,外侧的后安装。

B.锁紧装置:为使门窗扇锁紧有效,钩锁扣安后应对中并进行调整。

C.安装高度调整:为使门窗安后启闭灵活,关闭密,应对门窗扇的
平行度、垂直度及安装高度进行调整、检查。

二、外墙面砖贴面
1.施工准备工作
(1)搭设好架,并清除作业面上的施工在障碍,材料及所需机具应齐备,以保证连续作业条件.
(2)面砖材料进场后应开箱检查其规格,颜色进行分类,特别是几尺寸分类不宜过多,一般最多A、B、C三种,若有歪斜、缺楞、掉角、翘棱、裂纹和颜色不均的应剔出,不得使用,同时应将面砖送实验检验其强度是否符合要求。

(3)嵌贴面砖前应待屋面防水工程完成后,同时在不受其它工作污染和损坏的条件下进行。

(4)在嵌贴前应根据建筑物的实际尺寸进行预排,对有出入的地尽量想办法克服或进行活当调整,并制作出作业案,贴出样板,待有关面确定后,即可向操作班组进行技术交底。

(5)嵌贴面砖所用水泥宜用不低于32.5级普通水泥。

2.施工操作程序及工艺
(1)操作程序:基层→贴饼、冲筋→抹中层砂浆→分格、弹线→镶贴面砖→嵌缝→擦洗表面
(2)贴饼、冲筋道先应将女儿墙和水平仪抄平,弹出中心控制线,然后在大角用经纬仪或线锤测定垂直控制线,然后按1-2步架高度进行分仓,凡在窗口、阳台等处均应弹上横向水平控制线,确定垂直正后,再按纵横1.2-1.5M进行钉耙、出柱。

(3)抹外墙低层砂浆前应对不同基层进行粘结处理,为防止空壳宜采用粉砂浆抹底层灰,抹中层砂浆前应用水湿润墙面后进行。

(4)待基层抹灰完成后。

再用经纬仪测出垂直控制线,用水平仪在女儿墙壁上测出水平控制线,然后用水平软管自上而下传递水平控制分包横线,特别是对外墙四应控制水平在不同一面上。

(5)根据控制线弹出嵌巾面砖瓣分仓墨线,一般以横向15快左右,竖向以窗上下口进行分块控制,并要求操作班组在分块控制格弹上单块线,以便嵌贴。

(6)嵌贴时应先嵌垂直控制砖,然后横向拉双线由左向右逐块嵌贴,
为了保证面砖平整度,横向拉线必须拉通三根竖向面砖控制柱,并注意次贴边看接缝高低着、水平灰缝与竖向垂直读。

(7)面砖嵌贴后应及时清理浮闪,然后用2M靠尺检查合格后,再行色缝,若发现有不合格点处则应作局部返工后再行勾缝。

(8)勾缝用1:3水泥砂浆,分两次进行,以保证砖缝砂浆饱满,勾缝所用水泥不得硬结块状,砂不得有杂质,以保证砖缝光滑、密实。

(9)由于外墙施工对墙施工对门窗边框半成品影响较大,在有条件的情况下应尽量算好尺寸模数,留好位置(即门窗、面砖在室后贴)待外架拆除后再行安装,后贴面砖。

(10)对所有站窗洞口以及排出实到部位均位必须按规定放排水坡度,做滴水槽。

3.质量要求
(1)外墙面砖必须保证无空鼓、歪斜、缺棱、掉交和裂纹等缺陷。

(2)接缝应嵌填密实、平直、宽窄一致,颜色一致,阴阳角处的板压向正确以及作整砖部位使用正确。

(3)面砖表面平整度允误差2MM,垂直误差3MM,接缝平直3MM,接缝高低差1MM滴水线顺直,流水坡度向正确。

三、水泥砂浆墙面抹灰
1.施工准备
(1)在抹灰前应作好防渗漏措施,同进检查暗设的管线、预进件是否符合要求,预留洞位置是否正确。

(2)清除作业面的施工障碍,保证连续作业,并应选择合适的房间
样板间。

(3)结构及基层经质量检查已符合验收条件,门、窗框已安装固定,所需
2.工艺流程及操作
(1)基层表面处理→打靶出柱→做护角→抹底层砂浆→后抹中层砂浆→抹面层→质量检查
(2)根据墙面垂直度情况打靶,巴子应距墙面顶角两边15-CM处做道巴子,然后吊线做下巴子,然后上下拉线做中间巴子,巴子间距一般以1.2-1.5M为宜,待巴子砂浆吸水后根据巴出柱子.
(3)抹底层砂浆完成24小时后,抹中层砂浆前应对底层砂浆墙面进行处理,待中层砂浆抹完后应适当养护,以满足水泥强度过程避免空壳.
(4)页岩砖、加气混泥土砌块基层在抹底层为前应先将表面松散颗粒清扫干净,对立缝和缺棱、掉角及不饱满的水平缝先刷107水泥浆,然后用砂浆堵抹密实,48小时调制好107水泥浆,用羊滚子对基层表面滚涂一道形成拉状,以利低层砂浆与基层的粘结。

(5)对混泥土基层抹灰前,应先用钢丝刷或清理液清除隔离剂,浮浆,然后刷107水泥浆一道后再,抹底层砂浆。

(6)待湿作业基本完成后,即可插入表面腻子刮面,第一道腻子刮完后,应对墙面阴阳角进行检查,如有不符合要求处应用砂浆进行填补处理,然后可进行二道腻子。

3.质量要求
(1)室中级抹灰应满足平整度﹤4MM,垂直度﹤5MM,并不得有
空壳。

(2)阴阳角顺直、表面无裂纹。
