1、施工方案与技术措施
施工方法及技术措施

施工方案、施工方法及技术措施(一)工艺标准化、规范化措施1、测量放线(1)建筑物定位根据规划局提供的红线定位图进行工程测量定位,建立测量控制网,并采取措施加以保护,供施工过程中控制轴线及高程使用。
(定位过程插入)建筑物定位放线后,须经规划部门验线后才能进行施工。
土方开挖前,把控制线及轴线投到基坑开挖边线约2m 处的龙门板上,并在每条控制线上设两个固定桩控制点,以备基坑开挖后及下步施工用。
建筑物定位后,根据地质报告及验收规范确定长江路一侧基槽边坡为1:0.75,计算出基槽上口宽度,用白灰撤出开挖边界线。
(2)高程测定依据规划图给定的绝对高程点,用DS3水准仪把设计给定的±0.000绝对高程引测到护壁桩顶连系梁上做三处永久水准点,作为下步施工及校核的依据。
(3)标高及轴线测设基槽开挖到一定深度后,在槽壁上水平钉入一木桩,使桩的上表面离槽底设计标高500mm,作为清理槽底及基础垫层施工控制标高用。
土方机械开挖至设计标高、人工清槽后,在槽底重新进行测量定位,使用DJ2激光经纬仪把地面上预留的控制轴点投到槽底,钉龙门板挂线,根据纵、横向控制轴及基础平面布置图排尺分出建筑物各轴线,并进一步定出各基础的中心、位置,报请监理复验后进行下部施工。
(4)楼层轴线投测基础施工时,采用外控法对建筑物轴线进行控制;主体结构施工时采用内控法进行控制。
基础施工时把控制点用埋件固定于负一层顶板砼板面上,做为初始控制点。
每层顶板施工时,在控制轴的交点处及控制轴上任一点M处用木盒预留出200×200箱形孔洞,使用DJ2型激光经纬仪光学对中下层控制点,把控制轴的十字线投放到该层200×200孔洞上搁放的玻璃板上,在楼板上用墨线弹出永久的中心控制十字线,作为该层轴线测放的依据。
每层楼板轴线抄测完毕后,都要在边轴交汇处立经纬仪校核轴线是否垂直及尺寸闭合差是否满足规范要求。
(5)标高测量控制结构施工时将±0.000标高精确地引测到塔吊节上,每层高程传递都沿塔吊节用钢尺从±0.000标高直接量取后用水准引测到楼层使用,作为柱、墙浇筑、支模的高程传递依据,并对各楼层水平点进行闭合测定。
主要施工方案与技术措施

主要施工方案与技术措施在进行施工工程时,为了确保工程质量和进度,必须制定合理的施工方案和采取相应的技术措施。
下面就主要施工方案与技术措施进行详细说明。
1. 施工方案1.1 施工队伍组织选择技术过硬、经验丰富的施工队伍,确定施工队伍组织机构,明确各个岗位的职责分工和协作关系。
1.2 施工方法选择根据工程的特点和要求,选择合适的施工方法,包括传统工艺、模块化施工、预制装配式等,确保施工质量和工期。
1.3 施工进度计划根据工程的规模和施工条件,制定详细的施工进度计划,明确各个工序的时间节点和前后工序的关系,合理安排施工进度。
1.4 安全生产方案制定详细的安全生产方案,包括施工起重机械、高空作业、临时用电等方面的安全管理措施,确保施工过程中的安全。
2. 技术措施2.1 施工质量控制严格按照设计要求和工程规范执行施工,加强现场质量检查和监督,确保各项施工工艺和施工质量达到标准要求。
2.2 施工工艺优化根据工程实际情况,采取合理的施工工艺,例如采用模板支撑技术、钢结构拼装技术等,提高施工效率和质量。
2.3 施工设备选用选择合适的施工设备和机械,确保施工过程的顺利进行,减少人力消耗和工时浪费。
2.4 施工现场管理加强施工现场管理,包括临时设施搭建、物资供应、环境保护等方面,提高施工效率和安全性。
2.5 施工材料控制控制施工材料的质量和使用,确保材料符合标准要求,减少施工过程中的浪费和损耗。
综上所述,合理的施工方案和科学的技术措施是保证施工工程质量和进度的重要条件。
通过优化施工工艺、加强安全管理、控制施工质量和材料等方面的措施,可以确保施工过程的顺利进行,达到预期的效果。
施工方案及安全施工技术措施

施工方案及安全施工技术措施
一、施工方案
1. 工程概况:
本工程为一栋八层高的商业楼,地下一层,地上七层,建筑面
积为20000平方米。
2. 施工周期:
预计施工周期为18个月,分为主体施工和装修施工两个阶段。
3. 施工组织:
为了确保施工进度和质量,我们将采用施工班组、生产组、机
具组等多道工序的组织方式,并指定经验丰富的专业施工人员负责
各自工序。
在施工过程中,我们将在现场设立施工指挥部,责任人
将对施工过程进行全程监督和管理。
4. 安全管理:
在施工现场采取严格的安全管理制度,加强施工人员的安全意识,建立安全文化,营造安全氛围。
施工现场的危险源将及时管理,确保施工安全。
二、安全施工技术措施
1. 施工现场管理:。
施工方案及技术措施

施工方案及技术措施(一)土方工程1、施工顺序:基底处理→检验回填土质→分层铺土→分层夯打密实→检验密实度→修整找平验收。
2、基底处理及基坑底地坪上清理:填土前,将基土上的洞穴或基底表面上的垃圾、钢管、木方、扣件等各种建筑废料以及其它杂物处理完毕,清理干净。
基坑底有积水的地方,应先将坑内积水及含水率过大的泥土及淤泥清除后才能回填。
应该采取措施防止地表水留入填土区,浸泡地基,造成基土下陷。
3、检验回填土质:检验回填土料的种类、粒径,有无不允许的杂物,是否符合施工规范规定。
检验回填土料的含水率:土料含水量一般以手握成团,落地开花为适宜。
当含水量偏高时,可采用翻松晾晒、均匀掺入干土等措施,含水量偏低时,可预先湿润,增加压实遍数。
当天气干燥时,须采取加速挖土、运土、平土、和碾压夯实过程,以减少土的水分散失,造成回填密实度不能满足要求。
4、分层铺土:回填前,在地下室外墙上每隔1.000m用墨黑实线做出明显标记。
填土时,应该从最底处开始,由下向上整个宽度分层铺填夯实。
回填铺土时派专人监督检查,严格将每层的铺土厚度控制在0.25m以内。
回填铺土按每20m分为一段。
(二)驳岸一、浆砌块石驳岸的施工方法块石驳岸应做坐落在坚实的基础上,如果是松土、淤泥土,回填土,则应进行加固处理。
块石砌筑时采用外侧干砌、不留浆、内侧浆砌的方法进行施工。
块石应质地坚硬,无风化剥落和裂纹,砌筑前应清除其表面的泥垢等杂质。
块石驳岸的混凝土基础应浇水湿润,块石也应湿润阴干备用,块石采用交错组砌法,灰缝不规则,外观要求整齐。
根据组砌要求选择适宜的石块,石料如果有妨碍砌筑的凸起部分应用铁锤打掉。
块石砌筑前,应先检查基槽的尺寸和标高,清除杂物,放出基础的轴线和边线,立好基础皮数杆,皮数杆上应标明退台及分层砌石高度,皮数杆之间要拉准线,砌筑阶梯形基础,还要定出立线和卧线,立线是控制基础每阶宽度的标准线,卧线是控制每层高度及平整的标准线。
砌第一层石块时,基地要坐浆,石块大面向下。
技术措施和施工方案

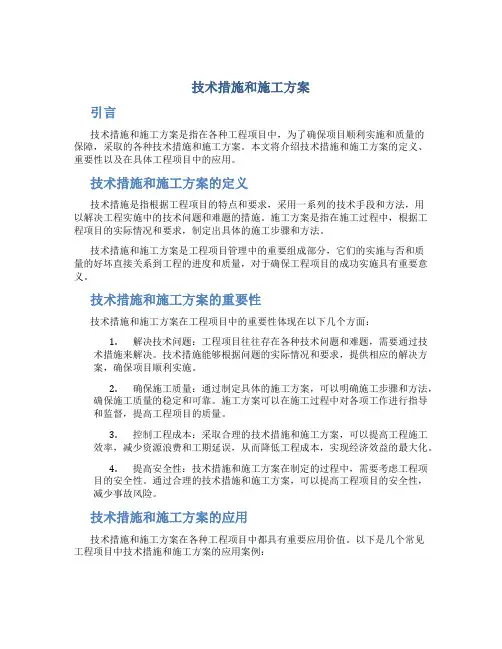

技术措施和施工方案引言技术措施和施工方案是指在各种工程项目中,为了确保项目顺利实施和质量的保障,采取的各种技术措施和施工方案。
本文将介绍技术措施和施工方案的定义、重要性以及在具体工程项目中的应用。
技术措施和施工方案的定义技术措施是指根据工程项目的特点和要求,采用一系列的技术手段和方法,用以解决工程实施中的技术问题和难题的措施。
施工方案是指在施工过程中,根据工程项目的实际情况和要求,制定出具体的施工步骤和方法。
技术措施和施工方案是工程项目管理中的重要组成部分,它们的实施与否和质量的好坏直接关系到工程的进度和质量,对于确保工程项目的成功实施具有重要意义。
技术措施和施工方案的重要性技术措施和施工方案在工程项目中的重要性体现在以下几个方面:1.解决技术问题:工程项目往往存在各种技术问题和难题,需要通过技术措施来解决。
技术措施能够根据问题的实际情况和要求,提供相应的解决方案,确保项目顺利实施。
2.确保施工质量:通过制定具体的施工方案,可以明确施工步骤和方法,确保施工质量的稳定和可靠。
施工方案可以在施工过程中对各项工作进行指导和监督,提高工程项目的质量。
3.控制工程成本:采取合理的技术措施和施工方案,可以提高工程施工效率,减少资源浪费和工期延误,从而降低工程成本,实现经济效益的最大化。
4.提高安全性:技术措施和施工方案在制定的过程中,需要考虑工程项目的安全性。
通过合理的技术措施和施工方案,可以提高工程项目的安全性,减少事故风险。
技术措施和施工方案的应用技术措施和施工方案在各种工程项目中都具有重要应用价值。
以下是几个常见工程项目中技术措施和施工方案的应用案例:1.建筑工程:在建筑工程中,技术措施和施工方案通常包括基础施工、结构施工、装饰施工等方面。
例如,在基础施工中,需要采取适当的地基处理措施,确保基础的稳定和可靠;在结构施工中,需要制定合理的浇筑顺序,控制混凝土的浇筑质量;在装饰施工中,需要选择适当的装饰材料和工艺,确保装饰效果和施工质量。
施工实施方案和技术措施

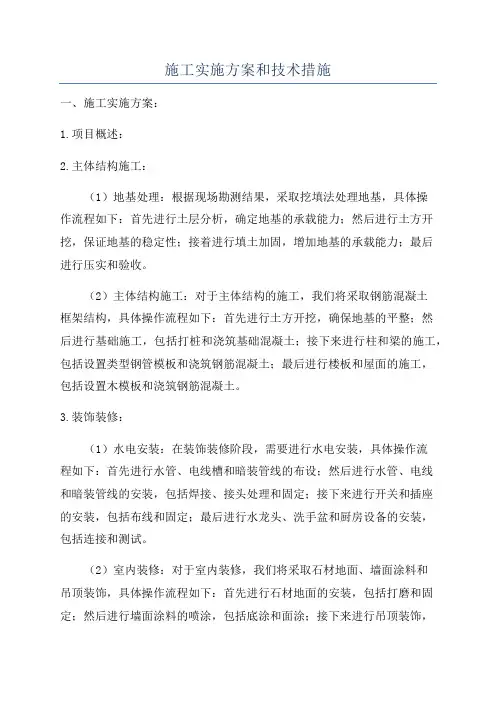

施工实施方案和技术措施一、施工实施方案:1.项目概述:2.主体结构施工:(1)地基处理:根据现场勘测结果,采取挖填法处理地基,具体操作流程如下:首先进行土层分析,确定地基的承载能力;然后进行土方开挖,保证地基的稳定性;接着进行填土加固,增加地基的承载能力;最后进行压实和验收。
(2)主体结构施工:对于主体结构的施工,我们将采取钢筋混凝土框架结构,具体操作流程如下:首先进行土方开挖,确保地基的平整;然后进行基础施工,包括打桩和浇筑基础混凝土;接下来进行柱和梁的施工,包括设置类型钢管模板和浇筑钢筋混凝土;最后进行楼板和屋面的施工,包括设置木模板和浇筑钢筋混凝土。
3.装饰装修:(1)水电安装:在装饰装修阶段,需要进行水电安装,具体操作流程如下:首先进行水管、电线槽和暗装管线的布设;然后进行水管、电线和暗装管线的安装,包括焊接、接头处理和固定;接下来进行开关和插座的安装,包括布线和固定;最后进行水龙头、洗手盆和厨房设备的安装,包括连接和测试。
(2)室内装修:对于室内装修,我们将采取石材地面、墙面涂料和吊顶装饰,具体操作流程如下:首先进行石材地面的安装,包括打磨和固定;然后进行墙面涂料的喷涂,包括底涂和面涂;接下来进行吊顶装饰,包括安装吊顶材料和灯具;最后进行窗帘和家具的安装,包括布帘和组装家具。
4.工程验收:在整个施工过程完成后,我们将进行工程验收,包括质量验收和安全验收。
质量验收主要针对施工质量,包括主体结构的承载能力和装饰装修的外观质量;安全验收主要针对安全隐患,包括施工过程中是否存在安全事故和施工材料是否符合安全标准。
二、技术措施:1.土方开挖:在土方开挖过程中,我们将采取先进的机械设备,包括挖掘机和推土机,以提高工作效率和安全性。
2.混凝土浇筑:在混凝土浇筑过程中,我们将采取高品质的混凝土材料和先进的施工技术,以确保混凝土的质量和强度。
3.钢筋施工:在钢筋施工过程中,我们将严格按照设计图纸和相关标准进行操作,包括钢筋的切割、弯曲和焊接,以确保钢筋的准确性和稳定性。
施工实施方案及技术措施

施工实施方案及技术措施施工方案及技术措施1、施工准备工程项目施工准备工作按其性质及内容通常包括技术准备、物资准备、劳动组织准备、施工现场准备和施工场外准备。
技术准备技术准备是施工准备的核心。
由于任何技术的差错或隐患都可能引起人身安全和质量事故,造成生命、财产和经济的巨大损失。
因此必须认真地做好技术准备工作。
(1)熟悉、审查施工图纸和有关的设计资料熟悉、审查设计图纸的目的,是为了能够按照设计图纸的要求顺利地进行施工,生产出符合设计要求的最终园林产品(建筑物、构筑物或绿化),创造出符合设计要求的景观景象。
能够在拟建工程开工之前,使从事施工技术和经营管理的工程技术人员充分地了解和掌握设计图纸的设计意图、结构与构造特点和技术要求,以及成景的关键部位与景观构成要素。
(2)熟悉、审查设计图纸的内容审查设计图纸是否完整、齐全,以及设计图纸和资料是否符合国家有关工程建设的设计,施工方面的方针和政策。
审查设计图纸与说明书在内容上是否一致,以及设计图纸与其各组成部分之间有无矛盾和错误。
审查设备安装图纸与其相配合的土建施工图纸的坐标、标高是否一致。
审查设计图纸中的工程复杂、施工难度大小和管理水平能否满足工期和质量要求并采取可行的技术措施加以保证。
(3)熟悉、审查设计图纸的程序熟悉、审查设计图纸的程序通常分为自审阶段、会审阶段和现场签证等三个阶段。
①设计图纸自审阶段施工单元收到拟建工程的设计图纸和有关技术文件后。
应尽快地组织有关的工程技术人员熟悉和自审图纸,写出自审图纸的记录。
自审图纸的记录应包括对设计图纸的疑问和对设计图纸的有关建议。
②设计图纸的会审阶段一般由建设单位主持,由设计单位和施工单位参加,三方进行设计图纸的会审。
图纸会审时,首先由设计单位和工程主要设计人向与会者说明拟建工程的设计依据、意图和功能要求,并对特殊结构、新材料、新工艺和新技术提出设计要求;然后施工单位根据自审记录以及对设计意图的了解,提出对设计图纸的疑问和建议;最后在统一认识的基础上,对所探讨的问题逐一地做好记录,形成“图纸会审纪要”,由建设单位正式行文,参加单位共同会签、盖章,作为与设计文件同时使用的技术文件和指导施工的依据,以及建设单位与施工单位进行工程结算的依据。
施工方案与技术措施

施工方案与技术措施一、施工方案。
在进行任何建筑工程施工前,施工方案是必不可少的。
施工方案是指在施工过程中,为了保证工程质量和安全,合理安排施工进度和施工方法,达到经济、安全、高效的施工目标所制定的详细方案。
在编制施工方案时,需要充分考虑工程的实际情况,包括地质条件、气候环境、施工设备、人员技术等因素,以确保施工过程中的顺利进行。
二、技术措施。
1. 地基处理技术。
地基处理技术是建筑工程中非常重要的一环,直接关系到建筑物的稳定和安全。
在选择地基处理技术时,需要根据地质勘察报告中提供的地质情况,结合工程实际情况,选择合适的地基处理方法,如灌注桩、搅拌桩、土石方处理等,以确保地基的承载能力和稳定性。
2. 结构施工技术。
在建筑工程中,结构施工技术是至关重要的一环。
在进行结构施工时,需要严格按照设计图纸和相关规范要求进行操作,确保施工质量。
同时,需要合理安排施工工序,采取有效的支撑和模板技术,以确保结构施工的安全和稳定。
3. 施工安全技术。
施工安全是建筑工程中最重要的问题之一。
在施工过程中,需要严格执行相关安全规范,加强施工现场管理,做好安全防护工作,保障施工人员的人身安全。
同时,需要加强施工现场的安全教育和培训,提高施工人员的安全意识,降低施工事故的发生率。
4. 质量控制技术。
质量控制是建筑工程中的重中之重。
在施工过程中,需要严格执行相关质量标准和规范要求,加强对施工材料和施工工艺的监控,确保施工质量。
同时,需要加强对施工过程中的质量检查和验收工作,及时发现和解决施工质量问题,保证工程质量达标。
5. 环境保护技术。
在进行建筑工程施工时,需要充分考虑环境保护问题。
在施工过程中,需要采取有效的措施,减少施工对周边环境的影响,保护周边自然环境。
同时,需要合理安排施工工序,减少施工噪音和粉尘的扩散,保障周边居民的生活质量。
结语。
施工方案与技术措施是建筑工程施工过程中的重要内容,合理的施工方案和科学的技术措施,对于保障工程质量、安全和进度具有重要意义。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
1、施工方案与技术措施1、1 编制说明1、1、1本施工组织设计严格按照工程招标文件对施工组织设计得要求进行编制。
在人员、机械、材料调配、质量要求、进度安排等方面统一部署得原则下,由建筑、安装及装饰等几大专业有机组成。
1、1、2根据本工程得特点、功能要求,本着对业主资金合理利用,对工程质量得高度责任感,我们得编制原则就是“经济、合理、优质、高效”。
1、1、3本施工组织设计得编制,受到了我公司得高度重视与大力支持,公司专门成立该工程方案小组,采用“对比优化、博采众长”得编制思路,以使本方案重点突出,有较强针对性与可操作性。
1、2编制依据1、2、1长沙财经学校校舍外墙改造项目招标文件1、2、2长沙财经学校校舍外墙改造项目招标工程量清单及图纸。
1、2、3 以往我公司同类、类似工程施工经验。
1、2、4与本工程有关得国家、行业现行施工验收规范、标准。
1、3工程概况1、3、1项目名称:长沙财经学校校舍外墙改造项目。
1、3、2建设地点:长沙财经学校校内。
1、3、3建设规模:实训楼、办公楼外墙保温及外墙粉刷。
1、3、4 工程造价:60970 5 5、04 元。
1、3、5 工期要求:45日历天.1、3、6质量要求:符合现行国家有关工程施工验收规范与标准得要求合格。
1、3、7保修要求:按建设部2000年80号令相关规定保修。
1、3、8招标范围:长沙财经学校办公楼及形体房、航空航海区、烹饪旅游区1栋、烹饪旅游区2栋、财经商贸区1 栋、财经商贸区2栋、风雨走廊得外墙进行补修、变形缝盖板换新与油漆粉刷,报告厅得外墙进行修补、油漆粉刷。
1、3、9标段划分:一个标段。
1、4施工准备1、4、1 施工场地准备查勘现场,摸清工程实地情况,包括周围环境,运输道路、水电供应情况等•按施工平面布置图(本章后附图),安装水电并进行测试。
做好雨季施工防水排污工作,修筑排水沟,保证场地不积水。
1、4、2 施工机具准备根据施工组织设计、组织编制机械设备进场计划,做好其正常运转得保养工作,按计划进场就位。
1、4、3劳动力准备根据劳动力需要量计划筹集劳动力,组织好各专业队伍进场,办理各方面有关手续,同时按照培训计划组织培训(包括规章制度、安全生产、操作技术与精神文明教育等各方面).1、4、4生活设施准备在现场范围内修通相关道路,按施工组织设计平面布置图安装施工用水用电线路。
做好后勤工作安排,以便进场人员能够进场后迅速投入施工,解决工人食、住、工作等问题。
充分调动职工得生产积极性。
1、4、5施工技术准备组织有关人员(公司生产技术部门协助)编制施工组织设计,在投标方案得基础上编制与健全施工方案,明确施工操作要点,对可能出现问题得部位与工序,提出针对性措施。
(1)明确各主要分部分项工程得施工方法。
(2)组织人员抽工抽料,及时订货加工。
(3)制定各项管理制度,根据工程特点有针对性得编制各工序指导书。
(4)制定技术、质量、安全、消防、保卫、计划、经营财务、设备机具、材料、现场文明、政治思想工作、生活福利、后勤服务等一系列得管理制度•进行分层次得技术、安全、质量、文明施工、现场管理制度交底.(5)按施工组织设计得施工进度计划与施工预算得工料分析,编制材料用量计划,作好材料得备料、供料,按计划进场及其保管工作.(6)根据施工组织设计中得施工程序与施工进度计划要求,确定各阶段劳动力得需要量,并从公司得劳务中心选择高素质得施工班组:对工人进行技术、安全、思想与法制教育教育工人树立“质量第一、安全第一”得正确思想.(7)本工程按施工组织设计中确定得施工方法,为需进场得机械设备做好进场准备工作.为保证施工机械能正常运转,应进行相应得保养与调试运转1、4、6 施工工序总体安排(1 )指导方针根据本公司“恪守合同,精心施工、保证质量、优良服务” 得宗旨,全力为业主得建设做出贡献。
并以此为指导方针结合实际情况作好该工程得施工方案及具体得施工操作工作.(2 )总体部署方案我司在仔细研究招标文件与招标会议精神后,非常重视此次投标,如我司有幸中标,我司将把本工程列为公司得重点工程,派遣精兵强将,依靠本公司得管理、技术与装备得优势以及以往承建此类似工程得施工经验,建立完善得组织管理体系,强化管理、密切协调、精诚团结,确保工程优质、高效、按期完成.根据招标文件要求与施工图纸内容,通过现场勘察,综合考虑本工程得特点与难点,结合本公司得具体条件与各种优势。
我司拟采取“分项管理、突出重点;纵横穿插、交叉作业;精诚合作、保质保期”得方案。
并从组织管理与实际施工等阶段作出以下施工总体构思。
①分项管理、突出重点根据工程特点与系统工程原理,将本工程得几个重点、难点与特殊工序单独列项,作为工程整个控制体系得关键。
②纵横穿插、交叉作业整个施工过程中不仅在空间上;而且在时间上进行穿插、交叉作业。
③精诚合作、保质保期本着精诚合作得精神,服从甲方及监理得指导,精心组织施工,制定详细得措施来保证工程总目标得实现。
在施工过程中,施工部位较多,交叉作业多,相互之间干扰较大,如何进行全面得协调,抓好平面管理与资源平衡,特成立--技术协调部, 直接负责施工过程中得协调、配合工作,调节冲突、平衡资源分配,以此来妥善解决好施工过程中得相互干扰问题.④施工组织管理在施工组织管理方面根据工期紧得实际情况,主要根据工程得实际情况及特点,加大各种资源得投入;并进行合理组织,安排好施工流水段划分与立体交叉得施工作业,特别就是要组织好均衡施工,避免因工作面不连续造成窝工等情况。
1、5拆除工程1、5、1 拆除施工准备开工前必须采取封闭式围挡,根据本工程特点,围挡按照如下要求设置:施工现场围护采用铁皮完全封闭,围挡高度不低于1、8米,围护结构离开建筑物安全距离为1、5倍得建筑物高度。
施工影响范围内得建筑物与有关管线得保护应符合下列要求:(1)相邻建、构筑物应事先检查,采取必要得技术措施,并实施全过程动态管理。
(2 )相邻管线必须经管线管理单位采取管线切断、移位或其它保护措施。
(3 )开工前察瞧施工现场就是否存在高压架空线,拆除施工得机械设备、设施在作业时,必须与高压架空线保持安全距离。
1、5、2 墙面装饰层拆除(1)充分了解原有结构与原装饰层得做法,摸清原有墙体内水电管线得预埋情况。
(2)封堵外门窗口,防止粉尘到处飘洒与噪音得扩散,对周围环境造成污染.(3)在每段作业墙面拆除时,首先由施工工人搭设好作业架子平台,由专业电工接好照明与施工用机具,一切施工前得准备工作完工后,由专职安全员检查合格后,施工工人方能进行拆除工作(4)先将所有拆除得墙面用滚筒或刷子得沾水充分湿润后,再进行墙体面层得拆除工作。
特别注意:润湿墙面得水不要过多,以免造成到处流水现象.(5)墙面拆除得操作工人自上而下由人工使用扁铲、手锤、刮板等工具进行逐段拆除,部分采用机铲拆除。
同时清除基层表面得松动面层,露出坚实基层分段验收合格后方能进入下一步施工工序,对墙体基层有缺陷得地方要进行及时修补。
1、5、3拆除物得清理(1)拆除后得材料、设备存放于现场设置得封闭垃圾站内,利用晚上10点至次日6点得时间由有资质得回收单位进行回收清运。
在晚上运输时车辆不能按喇叭,要将车辆得噪音控制到最小.(2)清运垃圾时进行洒水与袋装,进行人工搬运至指定得堆放地点,不能任意抛撒,减少扬尘。
(3)将袋装垃圾用人工抬运进车上,严禁抛起投入车内,产生噪音.垃圾清运人员不得大声呼喊与用铁锹直接将大块垃圾抛入车内。
(4)车辆开出后,要将拆除物堆放地点进行打扫与用水冲洗干净,保持现场整洁。
车辆装运垃圾时最高处应低于车帮15 cm ,清运得车辆要用苫布进行严密得覆盖,对进出场得车辆进行冲洗,不得带泥离开施工现场等措施控制扬尘污染.1、6装饰工程1、6、1测量放线1、6、1、1依照轴线对结构复核,将各结构件之间实际距离标注在施工图上.1、6、1、2计算实际距离与原图示距离得误差,并分别不同情况,研究采取消化结构误差得相应措施。
消化结构误差应遵循得总原则就是保证装修与安装精度得部位得尺寸,将误差消化在精度要求较低得部位。
(1 )首先保证运输通道净空与垂直度要求(2)其次保证安放定型设施与家具得房间得净空要求(3)再次应保证有消防要求得走廊、通道得净空要求(4)在满足上述要求得前提下,把结构误差调整到精度要求不高得房间或部位,判断这些误差就是否影响其使用功能若影响到使用功能,则应对结构进行剔凿、修整;(5)在高度方向上,首先应保证吊顶下得净高度要求与吊顶上管道、设备得最小安装高度,同时兼顾地面平整与管道、设备.1、6、1、3根据调整后方案在图上重新标注放线尺寸与各区域间得基准线。
1、6、1、4根据调整后放线图,以本层轴线为坐标系,测设各间十字基准线.1、6、1、5据调整后得各间建筑标高,弹出各间或“ 50 线”(即建筑标高以上5 0c m得基准线)。
1、6、2墙面装饰工程施工1、6、2、1外墙涂料施工1、6、2、1、1工艺流程施工工艺流程:基层修补、清扫处理-填补缝隙-腻子打底找平-打磨-封底漆-第一遍面涂-细部处理-第二遍面涂-检查验收-涂料清理1、6、2、1、2施工操作(1)基层修补、清扫处理①修补施涂前对于基体得缺棱掉角处、孔洞等缺陷采用1:3抗裂砂浆修补。
下面为具体做法:缝隙一-细小裂缝采用腻子进行修补(修补时要求薄批而不宜厚刷),干后用砂纸打平;对于大得裂缝,可将裂缝部位凿成“V”字形缝隙,清扫干净后做一层防水层,再嵌填 1 :3抗裂砂浆,干后用水泥砂纸打磨平整。
孔洞-—基层表面以下3mm以下得孔洞,采用聚合物水泥腻子进行找平,大于3mm得孔洞采用水泥砂浆进行修补待干后磨平。
此外对于新得水泥砂浆表面,如急需进行涂刷时,可采用1 5%—2 0%浓度得硫酸锌或氧化锌溶液涂刷于水泥砂浆基层表面数次,待干燥后除去表面析出得粉末与浮砂即可进行涂刷.②清扫尘土、粉末T可使用扫帚、毛刷清扫;灰浆T用铲刀、除去;(2)腻子打底找平①为了修补不平整得现象,防止表面得毛细孔及裂缝。
腻子得要求除了易批易打磨外,还应具备较好得强度与持久性,在进行填补、局部刮腻子施工时要求,宜薄批而不宜厚刷.本工程选用外墙专用柔性腻子,刮腻子时得施工技术如下:A、掌握好刮涂时工具得倾斜度,用力均匀,以保证腻子饱满。
B、为避免腻子收缩过大,出现开裂与脱落,一次刮涂不要过厚,根据不同腻子得特点,厚度以0、5mm为宜。
不要过多地往返刮涂,以免出现卷皮脱落或将腻子中得胶料挤出封住表面不易干燥。
C、用刮板刮涂要用力均匀,将四周得腻子收刮干净,使腻子得痕迹尽量减少.D、腻子施工应自上而下,先阴阳角部后大面墙部位施工, 墙面阴阳角、装饰线条、造型梁等部位应找垂直。
②打磨用砂布磨平做到表面平整、粗糙程度一致,纹理质感均匀.此工序要求重复检查、打磨直到表面观感一致时为止,砂纸得粗细要根据被磨表面得硬度来定,砂纸粗了会产生砂痕,影响涂层得最终装饰效果。
