PHC桩基施工规范

合集下载

phc工程桩施工方案

phc工程桩施工方案

phc工程桩施工方案一、施工总则1.1 施工方案编制依据: 《桩基技术规范》GB 50007-2002、《地基和基础设计规范》GB 50007-2011 、《地基处理规范》GB 50009-2012 、《地基基础施工技术规范》JGJ 120-2012、《建筑工程桩基施工规范》JGJ 106-2014、《桩基施工主要技术规范解释》CECS 184-2009、《混凝土结构工程质量验收标准》GB 50164-2016、《建筑工程验收与资料报验规范》JGJ 55-2016等相关标准和规范。

1.2 施工单位资质:本项目所属工程,施工单位具有合法的桩基工程施工综合资质。

1.3 施工人员:本项目桩基施工主要负责人和相关职员包括施工员、质量员、安全员等,均须持有相应岗位证书,并在岗位职责上熟悉桩基工程施工现场管理、技术、质量和安全防护等方面的要求。

1.4 施工机具及设备:施工单位应保证所使用的机械、设备符合国家、地方和行业标准,并保证设备设施经过检验合格。

二、施工方法与工艺2.1 基桩类型:本工程采用PHC桩作为桩基类型,PHC桩是一种预应力混凝土桩,具有良好的承载性能,广泛应用于各类建筑物和工程基础中。

2.2 施工工艺流程:(1)确定桩位:根据设计要求和现场实际情况,确定桩位和间距,进行标志和测量。

(2)洞取方案:根据实际情况和设计要求,确定洞取方案,包括洞取的深度、直径和布置方式。

(3)基坑开挖:对桩位进行开挖,保证基坑的平面布置和垂直度符合设计要求。

(4)桩基础处理:进行基坑底部的基础处理,包括清理、修整和加固等。

(5)制梁砼浇筑:施工现场预制PHC桩,同时进行梁砼的浇筑作业。

(6)桩基钻孔:进行桩基钻孔,保证孔壁的光洁度和直径的一致性。

(7)桩身制作:进行PHC桩的现场制作,包括几部分,即模板安装、混凝土搅拌和浇筑、孔内预应力张拉、杆件装置等。

2.3 施工注意事项(1)现场准备:严格按照设计要求和施工方案进行现场准备,保证施工场地、机具设备、原材料和施工人员等准备就绪。

phc管桩施工要点

phc管桩施工要点

phc管桩施工要点PHC管桩施工要点:PHC管桩(Prestressed High-strength Concrete Pile)是一种常见的桩基施工技术,在土木工程中得到广泛应用。

以下是PHC管桩施工的一些关键要点:1. 设计与规划:根据工程需求和地质条件,进行PHC管桩的设计和规划工作。

确定桩长、桩径、桩间距等参数,并进行施工顺序的安排。

2. 施工现场准备:清理施工现场,并确保土地平整。

在施工现场布置安全标志和警示牌,并建立起足够的安全防护措施。

3. 基坑开挖与处理:根据设计要求进行基坑的开挖工作。

确保基底平整、无松散土层,避免基坑内积水。

在需要的情况下,进行地下水的排泄工作。

4. 测量和布置:根据设计要求进行桩位的测量,确定PHC管桩的布置位置和定位。

确保桩位准确性和位置正确性。

5. 钢筋配置和焊接:根据设计要求,进行PHC管桩的钢筋配置和焊接。

确保钢筋的正确尺寸、间距和连接牢固性。

6. 现浇混凝土灌注:在钢筋布置完成后,进行现浇混凝土的灌注工作。

确保混凝土的质量和均匀性。

7. 预应力加压:PHC管桩是预应力桩,所以在混凝土达到一定强度后,需要进行预应力加压工作。

通过预应力钢束的张拉和锚固,产生预应力作用,提高桩的承载能力和稳定性。

8. 桩顶处理:将PHC管桩上部的无效部分进行截除,保留适当长度作为桩顶。

9. 成桩记录和检测:对每根PHC管桩进行成桩记录,并进行必要的成桩检测,如桩侧阻力试验、能量法检测等,以确保桩的质量和符合设计要求。

10. 施工质量控制:在施工过程中进行质量控制,包括对现浇混凝土的质量检测、钢筋焊接质量的检查、预应力张拉力的监测等,以确保施工质量符合标准和规范要求。

以上是PHC管桩施工中的一些关键要点,通过严格按照这些要点进行施工,可以保证PHC管桩的质量和可靠性,为土木工程提供可靠的基础支撑。

PHC预应力砼管桩静压施工工法

PHC预应力砼管桩静压施工工法

PHC预应力砼管桩静压施工工法PHC预应力混凝土管桩静压施工工法1.引言PHC预应力混凝土管桩静压施工工法是一种常用于建造工程中的桩基施工方法。

通过静压设备的作用,将预制的PHC管桩逐推入地下,实现桩基的建设与加固。

本将详细介绍PHC预应力混凝土管桩的施工流程、关键技术要点、施工注意事项等内容。

2.材料准备2.1 PHC管桩准备:罗列PHC管桩的规格、长度、强度等要求。

2.2 静压设备:介绍静压设备的种类、型号、工作原理等信息。

2.3 辅助材料:施工过程中所使用的辅助材料,如锚具、导向桩等。

3.施工准备3.1 地基处理:对原地基进行清理、平整等处理措施,确保施工过程的稳定性。

3.2 现场准备:包括场地布置、设备调试、安全措施等方面的准备工作。

4.施工流程4.1 桩位布线:详细说明桩位的布置及设置要求。

4.2 设备安装:介绍静压设备的安装、校准及预应力钢束的连接等步骤。

4.3 桩基施工:包括预应力管桩的逐推过程、静压设备的操作与控制、管桩连接等。

4.4 防护与检测:介绍施工过程中的安全防护要求以及对施工质量的检测措施。

5.施工注意事项5.1 设备操作:说明静压设备的操作规范、注意事项及故障处理方法。

5.2 现场安全:施工现场的安全注意事项,并提供相应的安全防护措施。

5.3 施工质量:强调施工过程中对质量的要求,包括管桩沉降、预应力张拉力等方面的控制。

5.4 环保要求:提及施工过程中的环境保护要求,如噪音、粉尘等的控制措施。

6.施工工艺6.1 钢筋加工:介绍预应力钢束的加工要求、质量控制措施等。

6.2 管桩连接:详细描述管桩连接的方法、工艺及质量要求。

6.3 预应力组浆:介绍预应力组浆的原理、材料要求等内容。

6.4 其他工艺:施工过程中的其他工艺要求,如注浆、压浆等。

附件:1. PHC管桩相关图纸及规格表格2. 静压设备操作手册3. 现场安全操作规程4. 相关检测报告和记录表格法律名词及注释:1. 建造法:指定了建造工程施工管理的法律法规。

桩基规范管桩试桩要求

桩基规范管桩试桩要求

桩基规范管桩试桩要求篇一:试桩施工技术要求PHC管桩试桩施工技术要求一、试桩设计要求(设计院提供)根据现有总平面图,建筑±0.000绝对标高为5.950m。

确定试桩桩型为:PHC 400 AB 95-10,11,桩长21m,桩顶绝对标高4.300m。

技术要求如下: 1、抗压试桩4根,根据现场实际情况加载至桩破坏,最大加载值不得超过2000KN(根据地勘报告计算的单桩抗压极限承载力标准值为730kN),位置详见附图。

2、抗拔试桩4根,根据现场实际情况加载至桩破坏,最大加载值不得超过500KN(根据地勘报告计算的单桩抗拉极限承载力标准值为440kN),位置详见附图。

3、桩型选自国家标准图集《预应力混凝土管桩》图集号:10G409 4、单桩竖向静载荷试验的加载方式应采用慢速维持荷载法进行。

一、施工准备1、工程材料:预应力管桩的规格、质量必须符合设计要求和施工规范要求,必须有出厂检验单和合格证,进场时应复检报告。

接桩用的焊条和钢板牌号、性能必须符合设计要求,有质保书和产品合格证。

2、施工机具:液压静力压桩机,桩机配备一台交流电焊机进行接桩工作、起重机。

柴油发电机(本项目暂无临电)。

二、工艺流程测量放线定桩位→桩机就位→喂桩至桩机前→安装桩尖→机起吊桩,对桩位→调整桩及桩架的垂直度→施压→复核垂直度继续施压→接桩→测量贯入度→桩机移位。

三、工艺操作1. 压桩机的安装,必须依据操作说明书;机的配重应对称平衡配于平台上,压桩机就位时应对准桩位,启动平台支腿油缸,校正平台处于水平状态。

2. 启动门架支腿油缸,使门架微倾15°,以便吊插预制桩。

3. 起吊预制桩过程,先栓好吊桩的钢丝绳及索具,再用索具捆绑住桩上端50cm处;起吊预制桩,使桩尖对准桩位中心,缓缓放下插入土中,插桩必须垂直,偏差不得大于0.5%;起吊后回复门架,压桩一般用硬木板作衬垫,如采用液压抱桩,则从桩侧面周围将桩用液压力箍压,将桩用液压力对中整平就位。

PHC管桩施工方案

PHC管桩施工方案

PHC管桩施工方案PHC管桩是指预应力混凝土管桩,广泛用于桥梁、堤坝和高层建筑地基的施工中。

其主要特点是具备强度高、稳定性好、承载力强等优点。

为保证PHC管桩施工的质量和效率,需要贯彻科学的施工方案。

一、施工前准备1、购买PHC管桩,需要参考施工图纸规定材质、型号、数量等,准确计算需求量;2、施工方案设计,依据工程现场特点、勘测数据、设计要求,确定最佳施工方案;3、组织施工人员,包括机械操作人员、现场管理人员、技术监督人员等。

人员需持有相应资质,且要结合实际情况,合理分配岗位。

二、施工机械的准备1、PHC管桩生产机组及其附件;2、挖掘机、吊车、土方机等作业机械。

三、施工过程1、确定现场基础状况,对现场进行必要的勘测、测量、排除障碍物等;2、挖掘出PHC管桩埋入的孔洞,要求孔洞的轮廓、尺寸、深度等均符合设计要求;3、安装PHC管桩生产机组,依据设计要求在孔洞中垂直安装机组,重点保证其平行度和垂直度;4、开始注入水泥浆,冲击机组,形成孔道;5、将PHC管桩输送至机组端口,通过送杆机械将管杆沿孔道输送至孔底,并连续注浆和压缩空气,使其顺利穿过土层;6、根据需要,设立限制顶、限制底止桩等;7、确保PHC管桩的制头与限制顶相充分吻合,对其进行调整和校准,使之符合设计要求;8、从坑底开始充分反冲,填充砂石与排水管道,形成坚实的桩基。

四、施工注意事项1、严格按照设计要求进行施工,确保施工质量;2、操作人员应持有相关资质证书,确保操作规范、技能熟练;3、现场安全防护措施必须严格执行,不允许违反规定;4、施工过程中要及时调整机组设备,校正不适当的误差;5、严格执行无损检测规范,检测施工质量和桩身的整体性;6、在施工过程中,要注意监测地面和管桩之间的距离,防止出现倾斜或者偏移。

综上所述,PHC管桩施工方案需要结合工程现场特点,根据设计要求,严格按照操作规范进行施工。

在对施工人员的配备、机械设备的检查和监测方案的制定等方面也需要具备科学性和系统性,才能保证施工质量和安全性。

PHC桩基施工规范

PHC桩基施工规范

国标桩基PHC300-400管桩允许偏差和检查方法详下表注:d为桩的截面边长国标桩基PHC500-600管桩允许偏差和检查方法详下表注:d为桩的截面边长选择筒式柴油打桩锤参考表B 静压法用抱压式液压压桩机或顶压式液压压桩机作业。

(1)静压管桩基础的地质条件1、适宜作静压管桩的地层:均匀坚硬的粘性土层;中密、密实的碎石土层、粉土层;全风化岩,强风化岩层。

2不适宜作静压管桩的地层:: 1)与锤击管桩基础相同的含有孤石和障碍物较多的;有薄而又坚硬的夹层;石灰岩;“上软下硬,软硬突变”以及基岩埋藏较浅且倾斜较大的地层。

2)现场地表土层松软,又未经处理因而容易发生陷机的场地,要求场地表层土压强≥120kpa。

3)桩端持力层为中密~密实砂土层,但其上覆土层几乎全是稍密~中密砂土的场地。

(2)压桩机的选择选择压桩机参考表(3)施工前应完成下列准备工作:1、压桩机运入现场安装就位后,应认真检查压桩设备各部分的质量和性能,并进行试运转;2、检查管桩外观质量及产品等级,检查管桩的标记是否清晰。

3、根据施工图绘制整个工程的桩位编号图,并且根据施工组织设计施工方案,确定合理的施工流水线路。

4、由专职测量人员分批或全部测定标出场地上的桩位,其偏差不得大于20mm;5、在桩身上划出以米为单位的长度标记,并按从下至上的顺序标明桩的长度,以便观察桩的入土深度及记录该深度时的压力值。

(4)在正式压桩前,应进行试压桩,以利初步确定承载力的特征值,试压桩的要求如下:1、甲级及地质条件较为复杂的乙级静压桩基础工程,按不少于2%工程桩数量且不少于5根进行试压桩;2、试压桩的规格、长度及地质条件应具有代表性;3、试压桩应选在地质勘探技术孔附近;4、施压方法及施压条件应与工程桩一致;5、试压桩经过24h休歇后需复压;6、试压桩宜按1%的工程桩数量进行静载荷试验;有条件时,静载荷试验宜加载至桩的极限承载力。

(5)压桩的顺序. 1、根据桩的密集程度及桩基础与周围建(构)筑物的关系: 1)若桩较密集且距周围建(构)筑物较远、施工场地较开阔时,宜从中间向四周进行; 2)若桩较密集、场地狭长、两端距建(构)筑物较远时,宜从中间向两端进行; 3)若桩较密集且一侧靠近建(构)筑物时,宜从毗邻建(构)筑物的一侧开始由近及远地进行; 2、根据场地的工程地质条件: 1)若场地较大且部分区域的上覆土层中含砂(碎石、卵石)时,宜先在含砂(碎石、卵石)区域内施压; 2)若持力层埋深或桩的入土深度差别较大时,宜先施压长桩后施压短桩; 3、根据桩的规格及分布情况: 1)当场地内桩的规格不同时,宜先施压大桩后施压小桩; 2)当场地内存在30根桩以上的大承台时,宜先施压大承台桩后施压小承台桩. (6)抱压式液压压桩机施工作业的规定: 1、压桩机应配足重量,满足最大压桩力的要求; 2、压桩机机上起重机在进行吊桩,喂桩过程中,严禁行走和调整; 3、喂桩时,管桩桩身两侧合缝位置应避开夹具的直接接触; 4、带有桩尖的第一节桩插入地面0.5~1.0m时,应严格调整桩的垂直度,偏差不得大于0.5%,然后才能继续下去; 5、压桩过程中应经常观测桩身的垂直度。

浅谈预应力高强混凝土管桩(PHC桩)基础的施工(全文)

浅谈预应力高强混凝土管桩(PHC桩)基础的施工(全文)

浅谈预应力高强混凝土管桩(PHC桩)基础的施工(全文)文档1:正文:一、引言预应力高强混凝土管桩(PHC桩)基础是一种常用的基础工程施工方法。

本文将从施工过程、材料选用、施工方案等方面对PHC桩基础进行详细介绍。

二、施工过程2.1 桩机搭设桩机搭设是PHC桩基础施工的第一步,需要按照设计图纸要求进行合理布置。

2.2 桩孔开挖开挖桩孔时,需要严格按照设计要求进行,保证桩孔的深度和直径的准确度。

2.3 钢筋配筋在桩孔内进行钢筋配筋时,需要根据设计要求进行合理的排布,保证桩身的强度和稳定性。

2.4 浇筑混凝土混凝土的浇筑是PHC桩基础施工的关键环节,需要注意混凝土的配比、浇筑速度以及振捣等细节。

2.5 预应力张拉在桩身硬化后,进行预应力张拉作业,确保桩身在受力时能够有足够的承载能力。

三、材料选用3.1 混凝土采用高强度混凝土是保证PHC桩基础承载能力的重要因素。

3.2 钢筋选用高强度钢筋,能够提高桩身的抗弯和抗压能力。

3.3 预应力钢束预应力钢束是进行桩身预应力张拉的重要材料,需要选用质量可靠的产品。

四、施工方案4.1 桩基础设计方案根据工程要求和设计要求,制定合理的桩基础设计方案。

4.2 桩机操作方案制定桩机操作方案,明确桩机的搭设和使用要求,保障施工的顺利进行。

4.3 钢筋配筋方案根据设计要求,制定合理的钢筋配筋方案,保证桩身的稳定性和承载能力。

4.4 混凝土浇筑方案制定混凝土浇筑方案,明确浇筑的时间、方法和技术要求。

五、附件本文档涉及的附件包括设计图纸、施工方案、施工图纸等。

六、法律名词及注释1. 预应力:预先施加的拉应力,用以抵消工件在使用荷载作用下的应力。

2. PHC桩:预应力高强混凝土管桩。

文档2:正文:一、前言预应力高强混凝土管桩(PHC桩)基础在工程建设中广泛应用。

本文将从基础施工、施工注意事项、质量控制等方面对PHC桩基础施工进行详细探讨。

二、基础施工2.1 桩机布置桩机布置是PHC桩基础施工的第一步,合理布置能够提高施工效率。

桩基工程施工方案(phc预应力管桩)

桩基工程施工方案(phc预应力管桩)

桩基工程施工方案(PHC预应力管桩)一、施工前准备在进行PHC预应力管桩的施工前,需要做好以下准备工作:1.施工前调查:对工程现场进行勘察和测量,了解地质情况、地下水位等相关信息。

2.设计方案:根据调查结果和工程要求,设计出符合需求的PHC预应力管桩施工方案。

3.人员培训:确保施工人员熟悉相关操作流程,了解安全注意事项。

4.设备采购:准备好所需的施工设备和材料,确保施工过程顺利进行。

二、施工工艺流程1. 桩基预制1.预制模具制作:根据设计要求,制作PHC预应力管桩的预制模具。

2.混凝土搅拌:按比例将水泥、砂、骨料等原材料进行搅拌,并加入搅拌好的预应力钢筋。

3.注入模具:将混凝土浇入预制模具中,通过振捣等工艺使混凝土均匀密实。

4.养护:预制好的PHC预应力管桩需要进行充分的养护,确保混凝土强度满足要求。

2. 施工现场准备1.进场布置:将预制好的PHC预应力管桩运至施工现场,进行堆放和编号。

2.开挖基坑:根据设计要求,在施工现场开挖合适深度的基坑。

3. PHC预应力管桩安装1.吊装就位:采用吊装设备,将预制好的PHC预应力管桩吊装至设计位置。

2.压浆:在管桩与土壤接触处进行压浆灌浆,加强管桩与土壤的粘结。

3.钢束张拉:张拉预应力钢筋,形成桩身的预应力效应,增强桩体承载能力。

4.灌浆灌筒:对桩身进行压浆操作,填充桩内空隙,提高桩体抗压强度。

4. 完工验收1.桩体检测:对已安装的PHC预应力管桩进行质量检测,确保符合设计要求。

2.验收报告:出具桩基工程验收报告,确认工程顺利完成。

三、安全注意事项1.施工现场要严格遵守安全生产规定,保证施工人员的人身安全。

2.设备操作人员需具备相关证书资质,熟悉设备操作规程,做好设备的检查和维护工作。

3.进行作业时,需注意避免施工现场杂物对施工过程的影响,确保施工质量。

以上为桩基工程施工方案(PHC预应力管桩)的基本工艺流程和安全事项,希望对您有所帮助。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

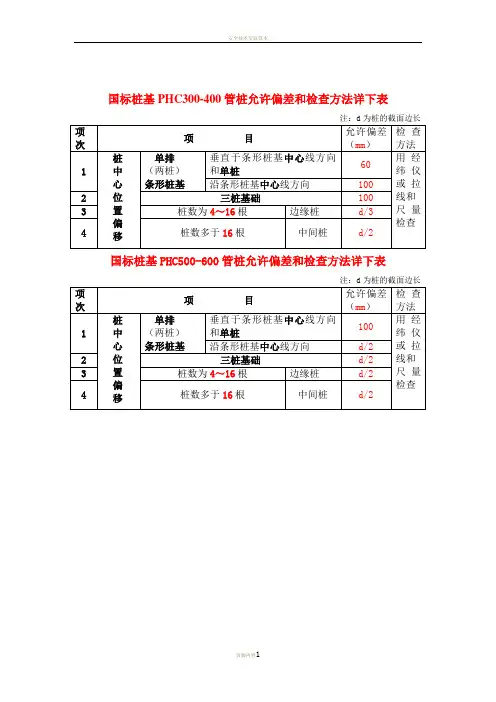

国标桩基PHC300-400管桩允许偏差和检查方法详下表
注:d为桩的截面边长
国标桩基PHC500-600管桩允许偏差和检查方法详下表
注:d为桩的截面边长
选择筒式柴油打桩锤参考表
B 静压法用抱压式液压压桩机或顶压式液压压桩机作业。

(1)静压管桩基础的地质条件1、适宜作静压管桩的地层:均匀坚硬的粘性土层;中密、密实的碎石土层、粉土层;全风化岩,强风化岩层。

2不适宜作静压管桩的地层:: 1)与锤击管桩基础相同的含有孤石和障碍物较多的;有薄而又坚硬的夹层;石灰岩;“上软下硬,软硬突变”以及基岩埋藏较浅且倾斜较大的地层。

2)现场地表土层松软,又未经处理因而容易发生陷机的场地,要求场地表层土压强≥120kpa。

3)桩端持力层为中密~密实砂土层,但其上覆土层几
乎全是稍密~中密砂土的场地。

(2)压桩机的选择
选择压桩机参考表
(3)施工前应完成下列准备工作:1、压桩机运入现场安装就位后,应认真检查压桩设备各部分的质量和性能,并进行试运转;2、检查管桩外观质量及产品等级,检查管桩的标记是否清晰。

3、根据施工图绘制整个工程的桩位编号图,并且根据施工组织设计施工方案,确定合理的施工流水线路。

4、由专职测量人员分批或全部测定标出场地上的桩位,其偏差不得大于20mm;5、在桩身上划出以米为单位的长度标记,并按从下至上的顺序标明桩的长度,以便观察桩的入土深度及记录该深度时的压力值。

(4)在正式压桩前,应进行试压桩,以利初步确定承载力的特征值,试压桩的要求如下:1、甲级及地质条件较为复杂的乙级静压桩基础工程,按不少于2%工程桩数量且不少于5根进行试压桩;2、试压桩的规格、长度及地质条件应具有代表性;3、试压桩应选在地质勘探技术孔附近;4、施压方法及施压条件应与工程桩一致;5、试压桩经过24h休歇后需复压;6、试压桩宜按1%的工程桩数量进行静载荷试验;有条件时,静载荷试验宜加载至桩的极限承载力。

(5)压桩的顺序. 1、根据桩的密集程度及桩基础与周围建(构)筑物的关系: 1)若桩较密集且距周围建(构)筑物较远、施工场地较开阔时,宜从中间向四周进行; 2)若桩较密集、场地狭长、两端距建(构)筑物较远时,宜从中间向两端进行; 3)若桩较密集且一侧靠近建(构)筑物时,宜从毗邻建(构)筑物的一侧开始由近及远地进行; 2、根据场地的工程地质条件: 1)若场地较大且部分区域的上覆土层中含砂(碎石、卵石)时,宜先在含砂(碎石、卵石)区域内施压; 2)若持力层埋深或桩的入土深度差别较大时,宜先施压长桩后施压短桩; 3、根据桩的规格及分布情况: 1)当场地内桩的规格不同时,宜先施压大桩后施压小桩; 2)当场地内存在30根桩以上的大承台时,
宜先施压大承台桩后施压小承台桩. (6)抱压式液压压桩机施工作业的规定: 1、压桩机应配足重量,
满足最大压桩力的要求; 2、压桩机机上起重机在进行吊桩,喂桩过程中,严禁行走和调整; 3、喂桩时,管桩桩身两侧合缝位置应避开夹具的直接接触; 4、带有桩尖的第一节桩插入地面0.5~1.0m时,应严格调整桩的垂直度,偏差不得大于0.5%,然后才能继续下去; 5、压桩过程中应经常观测桩身的垂直度。

当桩身垂直度偏差大于1%时,应找出原因并设法纠正;当桩尖进入较硬土层后,严禁用移动机架等方法强行纠偏;6、压桩过程中应经常注意观察桩身混凝土的完整性,一旦发现桩身裂缝或掉角,应立即停机,找出原因,采取改进措施;7、每一根桩应一次连续压到底,接桩,送桩应连续进行,中间不得无故停歇,且尽可能避免在桩尖接近设计持力层时进行接桩;(7)管桩接桩的焊接方法同锤击法施工第(8)款的规定。

(8)截桩和送桩的规定:1、当一根桩压完后,若有露出地面的桩段必须在移机前截去,管桩应用锯桩机截割,严禁利用压桩机行走推力强行将桩扳断的作业法。

2、当桩顶被压至接近地面需要送桩时,应测出桩的垂直度并检查桩头质量,合格后应立即送桩,压、送作业应连续进行; 3、送桩应用专制钢质送桩器,不得借施压用的工程桩作送桩器; 4、当场地上多数桩较短(L≤15)或桩端持力层为风化软质岩可能需要复压时,送桩深度不宜超过1.5m; 5、除本条3款规定外,
当桩的垂直度小于1%且桩的有效桩长大于15m时,静压桩送桩深度可根据需要送得比打入式桩深一些,但不宜超过8m; 6、送桩的最大压桩力一般不宜超过桩身允许抱压压桩力的1.1倍。

7、沉桩完毕,桩孔应及时可靠地覆盖,确保人身安全。

(9)终压控制标1、可根据下列条件和原则综合确定:1)根据现场试压桩的试验结果;2)参考条件相似工地的施工经验;3)终压时连续复压次数应根据桩长及地质条件等因素确定,一般不宜超过3次,对施压入土深度小于8m的桩,复压次数可增至3~5次。

当条件许可时宜采用超载施压法,一般不宜采用满载连续复压法;4)复压时每次稳压时间:压桩力小于3000kN时不宜超过10s;压桩力大于3000kN时不宜超过5s;5)终压力值不宜大于桩身允许抱压压桩力的1.1倍。

2、当无类似工程施工经验时可参照下列标准确定:1)对于摩擦桩,应按设计桩长进行控制。

但需在试压桩时,先按设计桩长试压3~5根桩,24h后再用与桩的竖向极限承载力相等的压桩力进行复压,如果桩身不下沉,即可按设计桩长进行全面施工,否则,设计桩长应修正。

2)对于端承摩擦桩或摩擦端承桩,终压控制标准可按下列规定执行:a)当桩入土深度L>23m时,终压力值可取桩的竖向承载力特征值的2.0倍。

但桩同土为粘性土且灵敏度较高时,终压力则取桩的竖向承载力特征值的1.70~1.90倍并复压1~2次;b)当桩入土深度15m<L≤23m时,终压力可取桩的竖向承载力特征值的2.0~2.4倍,当桩较短且土质差时取值接近2.4倍,桩较长且土质较好时取值接近2.0倍并复压2~3次;c)当桩入土深度8m<L≤15m时,终压力可取桩的竖向承载力特征值的2.2~3.0倍,当桩较长且土质较好时取值接近2.2倍,桩较短且土质一般时取值3.0倍左右并复压3次;d)当桩的入土深度只有6m~8m时,终压力可取桩的竖向承载力特征值的2.8~3.2倍并复压3~5次;e)当终压力值受到各种条件的限制而达不到本条有关规定时,宜按实际情况降低单桩竖向承载力特征值,不得任意增加复压次数。

(10)静压桩工程的基坑开挖应符合下列规定:1、严禁边压桩边开挖基坑;2、饱和粘性土、粉土地区的基坑开挖,宜在压桩全部完成并相隔15d后进行;
3、挖土宜分层均匀进行,挖土过程中桩周土体高差不宜大于1m,严禁集中一处开挖;
4、开挖深基坑时,应制订合理的施工方案和施工程序,注意保持基坑围护结构或边坡土体的稳定;
5、严禁挖土机械横向撞击或推拉桩头;
6、基坑边缘顶部地带不得堆土及其他重物
附表2:油压与压桩压力对照表
注意:
本公司产品在不断改进,各种设计与技术规格本公司保留修改权,压桩力换算公式如下:
N=164P。
