第一次工地例会会议纪要()

通过讨论形成纪要如下:
1、业主方会尽快下发《档案分类大纲》,要求各施工单位必须做到施工资料与工程实体同步,工程完工后立即进入档案移交、归档工作;
2、要求各施工单位必须依据招、投标文件及施工合同采购所要安装的机电设备及材料;
3、要求各施工单位必须于2015年4月28日开工;
4、要求各施工单位在开工前必须报送办理施工许可文件的进展情况、首批开工的项目名称及工程开工前必须报送的各项资料,在开工前落实有相应资质的第三方质量检测单位,并向监理部报送;
5、要求各施工单位在开工前必须向当地劳动监察部门缴纳“农民工工资保证金”,并向业主及监理方报送《缴纳凭证》的复印件,在报送时必须携带原件,以备查验;
6、要求各施工单位在施工过程中严禁更换资料员,以保证工程资料收集、整理的连续性及完整性;
7、要求各施工单位必须将施工许可证办理齐全后方可进行施工,否则由此所造成的一切后果及损失自行承担;
编号:签发:
会议名称
青海玉树州无电地区电力建设光伏独立供电工程独立光伏电站PC总承包第一次工地例会
召集部门
工程项目中心
召集人
杨议地点
玉树市银河假日宾馆会议室
参加人
见会议签到表
会议议题
2015年4月23日15:30由青海黄河新能源系统集成公司组织召开青海玉树州无电地区电力建设光伏独立供电工程独立光伏电站PC总承包第一次工地例会,青海黄河新能源系统集成工程有限公司、青海禹天监理咨询有限公司、青海迪康咨询监理公司及PC承包方许继电气、南瑞科技、广西建工、西北勘测设计研究院到会参加。
8、要求各施工单位必须管理好进场施工人员,防止引发矛盾及纠纷,如需雇佣劳动力,必须上报监理部及业主,经同意后方可雇佣,严禁私自招募,否则由此所造成的一切后果及损失自行承担;
9、要求各施工单位于2015年4月30日前向业主及监理部报送《劳务分包协议》及《设备采购合同》复印件;
10、要求各参建单位报送进场人员的身份信息,并向当地劳动监察部门备案;
11、要求各参建单位必须保证在日后的施工过程中所属人员的行为及言辞的准确性和正确性,避免造成不必要的误会及麻烦,防止产生民族矛盾,否则由此所造成的一切后果及损失自行承担;
12、要求各参建单位在保证施工进度的同时,必须保证施工质量,并做好施工现场的安全文明施工工作,做到“工完、料尽、场地清”,保护好当地的生态环境。
会议记录
杨占东
主送单位
抄送单位
报送单位
黄河水电公司水电与新能源工程部
拟稿单位
工程项目中心
拟稿人
杨占东
审稿人
李辉
拟稿时间
二〇一五年四月二十三日
备注
附件:
1.会议签到表
合集下载

第一次工地例会会议纪要(范版)

第一次工地例会会议纪要(范版)

第一次工地例会会议纪要(范版)
-CAL-FENGHAI.-(YICAI)-Company One1
第一次工地会议会议纪要单位工程:第1页(共 8 页) B 6 1 — 000
扬州·建苑监理
江苏省建设厅监制
第一次工地会议会议纪要单位工程:第2页(共 8 页) B 6 1 — 000
监制
第一次工地会议会议纪要
单位工程:第3页(共 8 页) B 6 1 — 000
监制
第一次工地会议会议纪要单位工程:第4页(共 8 页) B 6 1 — 000
监制
第一次工地会议会议纪要
监制
第一次工地会议会议纪要
江苏省建设厅监制
第一次工地会议会议纪要
单位工程:第7页(共 8 页) B 6 1 — 000
扬州●建苑监理江苏省建设厅监制
第一次工地会议会议纪要
扬州●建苑监理江苏省建设厅监制。

第一次工地例会会议纪要(模板)

第一次工地例会会议纪要(模板)
9、施工过程中专项分包的项目施工方要配合好,多沟通把工作做好。
10、现场所有人员必须佩戴安全帽,确保人员安全。
11、现场施工人员严禁喝酒,特殊工种人员必须持证上岗。
12、各参建方要相互配合好,争创标杆项目。
二、监理单位:
1、宣读旭辉长安府项目监理规划。
2、介绍监理部人员分工及职责。
3、以后每周一下午14:00时召开监理例会,参加人员有施工单位项目经理、技术负责人、技术员、质检员、安全员等,监理单位有本监理部的所有人员和建设单位的有关人员。如有特殊情况的,不参加会者要提前通知。
工地第一次例会会议纪要
项目名称:编号:
会议时间
主持人
会议地点
记录人
会议主题词
各方介绍、宣布授权、工程开工及施工准备情况介绍、三通一平
与会单位及人员
建设单位:
监理单位:
施工单位:
(参会人员详见会议签到表)
内 容
详见会议纪要
主要议题:
一、建设单位:
1、施工单位管理人员必须到位。
2、现场安全工作包括安全标志、安全标语、安全通道、标牌要尽快落实到位。
有关人员对处理的结果严格检查、鉴定和验收,并写出“质量事故处理的报告。”事故处理完毕后,施工单位复工,要填写《工程复工报审表》报监理工程师审批复工。
三、施工单位:
1、介绍施工现场管理人员分工及职责。
2、本工程施工全过程中,严格遵守国家、部、省现行工程建设标准规范及标准强制性条文等中有关地基基础、砼结构、砌体结构、屋面防水结构、内外装饰、电气、给排水、消防、通风等工程质量全部条文,保证交一个合格的工程。
4、控制目标是严格按照图纸、规范及相关标准执行,如有变更必须由设计单位出具书面文件后执行。

第一次工程例会会议纪要(推荐6篇)

第一次工程例会会议纪要(推荐6篇)

第一次工程例会会议纪要(推荐6篇)第一次工程例会会议纪要(推荐6篇)第一次工程例会会议纪要篇1会议时间:x年12月8日9:00-1030会议地点:X委员会会议室会议主题:第一次工地例会会议与会人员:建设单位:管理单位:监理单位:承包单位:主持人:会议纪要整理:会议内容:由市政管委__项目管理部组织x南路西延道路工程相关方,落实建设方授权仪式、项目管理会议制度、第一次监理例会及施工前的准备事项。

通过各参建单位会商,通报施工计划和部署,落实开工条件,主要内容如下。

一、由建设单位市政管委X主任介绍项目情况:1、X主任首先代表建设方对各中标参建单位能够参加市政建设表示感谢。

2、介绍市政管委人员:X主任为本项目总协调人、王主任负责本项目具体管理,陈工和姜工为项目主管工程师。

3、给X工程咨询公司授权:为保证本建设项目的顺利实施,严格控制项目建设投资,充分发挥投资效益,委托工程咨询公司,协助甲方对项目进行管理,各参建单位要服从X项目管理部的管理。

4、给监理公司授权:按照工程建设文件,有关法律、法规委托X管理有限公司对本建设项目施工阶段进行监理。

5、介绍目前的发展趋势,X区项目很多,发展潜力很大。

前景广阔;X项目现在情况比较特殊,拆迁困难较大,X管委正在积极努力协调相关单位。

并提出在特殊情况下,有可能出现施工单位暂时停工或进出场现象,希望施工单位按项目管理公司的要求,积极配合市政管委的工作,将本工程顺利完成。

建议施工方会后向公司领导汇报,反复进出场费用问题不要作为工程索赔依据向建设方进行费用索赔。

应相互理解、配合和支持,希望大家合作愉快。

6、一标段因拆迁问题,可能进场较晚一些;二标段必须抓紧进场对X路东侧进行围挡防护。

进场后,必须加强安全管理,做好安全文明施工教育工作,协调好与在建周边各村村委会和村民的关系,不要与村民发生冲突和扰民现象;要充分利用甲方、村委会职能进行协调。

二、由北咨公司项目管理部宣布会议制度:1、本项目是市重点工程,国拨投资项目,更是管委高度重视的项目,与会人员都是各参建单位的负责人、主管人员,对本工程建设目标起着重要性的作用,要求各参建人员高度重视会议的严肃性和纪律性。

(完整版)第一次工地例会会议纪要

(完整版)第一次工地例会会议纪要

JL42合同名称:会议名称会议主要议题会议时间组织单位会议主要内容及结论会议纪要([ 201] 纪要 00 号)合同编号:如东县刘埠一级渔港工程陆域形成、码头工程第一次工地例会会议地点主持人监理部要求1.对本工程采纳水利质检用表仍是交通质检用表跟业主进行了交流,已确认采;2.要按标准做好标记标牌,当前现场五牌,要进一步完美。

3.近期要求上报的主要资料以下内容:施工组织设计、施工总进度计划、陆划,试验检测计划及项目区分。

4.已经上报的施工组织设计不完美的地方,要赶快改正达成。

5.吹填施工要施工能顺利进行。

管委会要求1.日报、 2 需检测的原资料要提早检测。

3.施工现场要采纳安全防备设备,注意安全。

4如期召开进行报告。

5.保证施工质量的前提下赶工期,重点节点一定有时间要求。

6.安全工作是重中之重,一定保证施工安全。

7、抓好环境保护工作,创立文明工地。

详见:会议记录监理机构:(全称及盖印)总监理工程师:(署名)日期:年月日说明:本表由监理机构填写,署名后送到与会单位;全文纪录可加附页。

会议记录20 年 9 月 29 日下午,监理部在项目部会议室组织召开了第一次工地例会,参加会议的有主任、县规划局葛伟、等有关领导,监理部的及施工单位的吴等,第一项目部吴经理报告了工程有关状况,接着监理部针对本次例会提出了要求,管委会对各方工作提出了要求。

现将会议的主要内容形成记录以下:一、项目部会议报告内容项目部报告了本月工程达成状况以及下阶段工作安排,说了然有关工程质量、安全、投资控制等方面施工管理状况,详细内容以下:1、当前主要展开的工作:1)从方;2)港区降于近期雨量许多,降水成效较差,明日准备采纳更合理的方法;3)3 方,B 区中心路,道路部位已按要求堆填干土。

老水闸围堰,准备进行碎石清表施工;4)暂时杆线已经架设到位,等候供电局搭火供电;5)针对施工图纸提出了一些问题,已发给业主,请业主与设计单位沟通。

2、下阶段工作安排:1)针对连续降雨,召开项目部内部会议,议论合理降水举措;2)后,争取赶快施工, D 区堆填,已经达到回填高度;3);项目部暂时设备搭建达成,骨干道、生活区道路需要整理,标示、标牌正在制作。

第一次工地例会会议纪要

第一次工地例会会议纪要

第一次工地例会会议纪要王科长:1、本工程合同工期20天,确保6月初村民的夏种。

2、5月10日工程开工,目前四标段投入5台推土机,五标段投入4台推土机,一标段、三标段各投入2台推土机,招标文件中明确不能按期完工的要追究违约责任,因此导致的一切损失由违约方承担。

3、如承包大户平整区域月底不能完成,按滞后的天数来计算损失,没有任何解释和理由。

4、恳请各家单位紧前不紧后,天气好时抓紧施工,工程涉及4000多亩地和400多户农户,如果不能按期完成县政府将面临很大压力,对群众无法交代。

5、国土局每天保持2名人员在现场,配合协调各家单位,下周相关领导到现场,大家不能有任何的松懈。

6、各家施工单位推土机进场前买保险,提交监理单位备案,监理单位审定后发出开工令。

7、现场施工三天后各家施工单位将所有相关资料报送监理部。

8、对于推土机和挖掘机这样的大型机械设备,现场要有专职安全员负责指挥,使村民远离大型机械设备作业区。

现场机械多,工期紧张,机械调进调出,安全贯彻项目始终,安全无小事,各家单位要提高警惕,时刻树立安全意识,监理做好安全督查。

9、监理单位要做好现场跟踪,每天上报机械作业数量,下班后将各家施工单位施工情况进行统计汇报,各家施工单位进行横向比较,学习先进之处改正自己的不足。

10、每一块田平整到位后施工单位先自检,自检合格后报监理和村民代表进行验收,对有异议的田块再进行复测,相关各方签认后再进入下一块田的平整,各方签认机械退场后发现的质量问题,施工单位不便于再调入机械进行整改。

对未经验收就擅自调出机械的,要无条件的调入机械进行平整直至合格,费用施工单位自行承担。

11、各家单位要积极响应招标文件,按合同要求做,进度上不来的要约谈相关单位公司法人。

12、平整范围内的秧田和坑塘待秋收后由相关单位继续平整到位,直至完成全部的合同工程量。

13、各家施工单位的资料,特别是评定资料要及时跟上,与现场平整要同步。

14、现场如何分田,每块田的面积多少,如何进行平整,施工单位要与村干部和村民代表充分沟通和协调,在听取村里意见的基础上做到因地制宜。

第一次工地监理例会会议纪要

第一次工地监理例会会议纪要

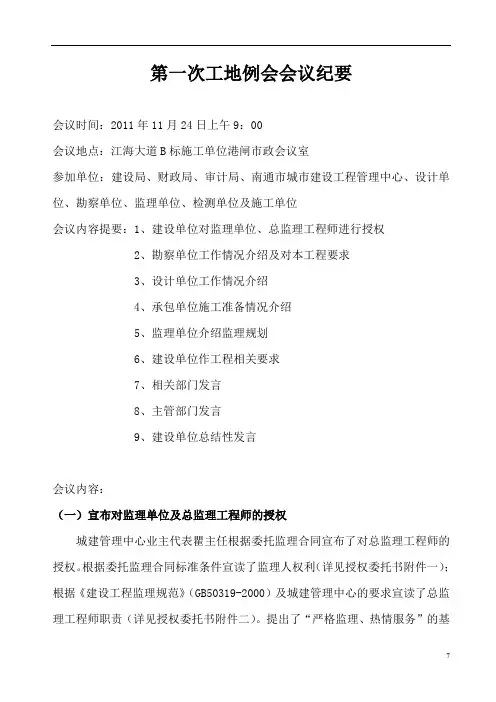

第一次工地例会会议纪要会议时间:2011年11月24日上午9:00会议地点:江海大道B标施工单位港闸市政会议室参加单位:建设局、财政局、审计局、南通市城市建设工程管理中心、设计单位、勘察单位、监理单位、检测单位及施工单位会议内容提要:1、建设单位对监理单位、总监理工程师进行授权2、勘察单位工作情况介绍及对本工程要求3、设计单位工作情况介绍4、承包单位施工准备情况介绍5、监理单位介绍监理规划6、建设单位作工程相关要求7、相关部门发言8、主管部门发言9、建设单位总结性发言会议内容:(一)宣布对监理单位及总监理工程师的授权城建管理中心业主代表瞿主任根据委托监理合同宣布了对总监理工程师的授权。

根据委托监理合同标准条件宣读了监理人权利(详见授权委托书附件一);根据《建设工程监理规范》(GB50319-2000)及城建管理中心的要求宣读了总监理工程师职责(详见授权委托书附件二)。

提出了“严格监理、热情服务”的基本原则。

(二)勘察单位工作情况介绍及工作要求江苏苏州地质工程勘察院的技术负责人发言中提到:本次的勘察工作于2011年6月6日完成,本次勘察的建筑场地主要为现有外环北路(现江海大道西段)及长江北路,其勘察孔位主要位于现有马路中央和两侧绿化带中,沿线车流量大,交通繁忙,多处分布有地理管道和电缆等。

由于土质存在软卧层,因此钻孔灌注桩要做好清孔工作,请监理单位和施工单位要做好配合工作。

(三)设计单位工作情况介绍上海市城市建设设计研究院吴志忠发言主要介绍了江海大道西段快速化改造工程的规模及特点,由于本工程地下管网较复杂,施工时需注意保护或迁移。

设计单位会热情服务,做好应做的工作,平时派1名设计人员常驻工地现场,现象办公室设在B标项目部。

对于监理单位和施工单位平时提出的疑问,设计单位会及时给予答复及书面变更通知单。

(四)承包单位施工准备情况B标港闸市政项目总工程师王跃华介绍公司自2011年9月29日中标以来。

至今已完成如下工作:一、项目部建设情况:目前已基本完成项目部进场,包括办公、生活、实验检测。

第一次工地例会会议纪要范文

第一次工地例会会议纪要范文会议时间:2022年XX月XX日会议地点:XX施工工地会议室主持人:XX出席人员:A、B、C、D、E、F会议纪要:一、会议目的本次会议旨在全面了解并讨论当前工地施工情况,协调各部门工作,确保项目进度和质量的顺利推进。

通过沟通交流,共同解决问题,提高工作效率。

二、施工进展情况汇报A部门负责人汇报了施工进展情况。

目前,工地施工已进入第三阶段,基础设施建设已完成,接下来将进入主体结构施工阶段。

同时,A部门存在人员不足的问题,需及时协调解决。

三、质量安全管理情况汇报B部门负责人汇报了质量安全管理情况。

B部门加强了对施工质量的监督,对存在的问题及时整改,并加强了安全培训,确保施工过程安全有序。

四、材料采购及供应情况汇报C部门负责人汇报了材料采购及供应情况。

C部门积极与供应商沟通,确保材料的及时供应,同时加强对材料质量的把控,避免使用劣质材料。

五、进度计划调整D部门负责人提出了进度计划调整的建议。

经过讨论,大家一致认为应在原计划基础上略微提前施工,以应对可能出现的意外情况,确保项目按时完工。

六、风险预警与应对措施E部门负责人介绍了工地的风险预警与应对措施。

E部门加强了现场安全巡查,及时发现并解决潜在安全隐患,确保工地施工安全。

七、其他事项1. F部门负责人提出了施工现场环境整治的建议,大家一致认为应加强工地的清洁卫生,提高工作环境的舒适度。

2. 针对施工进度问题,大家商讨了加班安排,并就工作时间和报酬进行了沟通。

八、下一步工作安排根据会议讨论结果,各部门负责人将做出具体工作安排,并将任务分解到各岗位,确保工作顺利进行。

九、会议总结本次会议达到了预期目的,各部门负责人积极参与讨论,提出了宝贵的意见和建议。

通过会议的召开,各方面得到了有效的沟通和协调,为工地施工提供了有力保障。

会议结束,谢谢大家的参与和支持!会议记录人:XX。

第一次工地例会会议纪要(范文)

第一次工地例会会议纪要(范文)会议纪要:XXX建设项目工程第一次工地例会2013年8月20日下午,XXX项目的第一次工地例会在总包单位现场会议室召开。

会议由XXX代表业主主持,参与单位包括施工单位XXX工程(集团)有限公司、监理单位XXX、设计单位XXX、建设单位XXX有限公司以及检测单位1和2.会议内容纪要:一、会议开始时,各单位介绍了参会人员情况和职责分工情况。

二、在参会单位代表的讨论下,结合本工程的实际情况和特殊性,会议形成了以下决议:1.施工现场必须在确保施工质量和安全的前提下组织现场施工作业。

2.施工现场的具体开工时间由业主代表书面确定为准。

3.施工用原材料必须由监理单位现场见证取样,送业主指定的两家实验单位检测合格后出具临时检测报告。

合格的材料可以用于工程实体施工。

合同备案完成后,按照上海市规定进行正常的检测试验工作。

4.监理平行检测工作暂时不开展,因为业主检测单位招标工作还没有完成。

5.施工图纸审图单位出具审图意见,设计单位按照审图意见修改完善后,可以用于现场施工。

由于业主单位与审图单位合同未签订,审图单位暂时不给予盖章。

6.监理例会时间确定为每周三下午14点召开,地点为工地总包单位现场会议室。

参加人员包括项目XXX工程师、监理工程师及有关监理人员、设计单位项目主要负责人、施工单位项目经理、技术负责人和主要管理人员、建设单位代表。

需要时,还可邀请其他有关单位参加。

三、项目XXX向总包单位做了简要监理交底,交底内容如下:1.明确监理范围、目标、依据和工作内容。

2.对本工程所采取的监理控制措施进行说明。

3.介绍监理工作制度。

4.介绍“三控、三管、一协调”工作内容。

5.在会议上,对施工单位提出以下要求:1)要尽快完善施工项目部。

2)要编制切实可行的施工组织设计。

3)要积极做好开工前的各项准备工作。

4)在施工过程中要严格执行工程“三检制”和报验制度。

5)施工项目部要对工程施工进行有效控制。

第一次工地例会会议纪要[五篇范例](二)

第一次工地例会会议纪要[五篇范例](二) 第一次工地会议纪要一、地点:××建设管理中心会议室二、时间:2009.10.08下午14:30三、主持人:建设单位:×××四、参加人员及单位:建设单位:×××建设管理中心监理单位:××监理技术咨询有限公司施工单位:××建设工程有限公司(参加人员见会议签到表)五、内容纪要:1、建设单位代表×××同志介绍了工程概况,拆迁工作已完成,主要道路已修建,场地有一变压器,水源正在解决,具有进场条件。

建设单位、监理单位、施工单位对拟进场人员进行了相互介绍见面。

2、监理单位进行了监理交底,对监理程序、施工单位应提交的文件、施工应注意的问题进行了详细的说明(详细内容见《监理交底》)。

特别强调安全生产和文明施工,按设计图和规范施工,按程序办事,工程资料和施工同步。

建议施工单位组建好施工班组,挑选好的材料供应商,认真编制好施工组织设计、专项施工方案和进度计划,按合同工期和质量要求完成施工任务。

3、建设单位提出要求:①施工用电专项方案应与工程相符、方案可行;②土建和安装施工队在管理上要是一个整体;③进场人员若有变更应先申请,今后要对人员进行考核,出勤率达不到合同要求的要进行处罚;④施工中若出现需要处理的问题,施工单位向监理单位汇报,监理单位向业主汇报,监理单位在授权范围内处理有关事件,不能解决的向业主汇报。

⑤安全生产、文明生产。

特别强调在打桩期间的安全,要求施工单位派管理人员跟班值班,及时解决施工中出现的问题。

4、施工单位表态:按照合同保质保量按期完成施工任务,安全生产绝不放松。

5、会议决定每周三下午2:30召开监理例会,参加人员有建设单位现场代表、施工单位(项目经理、技术负责人、安全员、资料员)、监理人员,地点是项目部会议室。

若有变化另行通知。

工地第一次监理例会纪要(精选6篇)

工地第一次监理例会纪要工地第一次监理例会纪要(精选6篇)在社会发展不断提速的今天,会议纪要对人们来说越来越重要,纪要要求会议程序清楚,目的明确,中心突出,概括准确,层次分明,语言简练。

你写会议纪要时总是无从下手?下面是小编精心整理的工地第一次监理例会纪要-会议纪要,欢迎大家借鉴与参考,希望对大家有所帮助。

工地第一次监理例会纪要篇1会议地点:出席人员:建设单位,施工单位,监理单位相关人员会议主持:会议主题:A2、A3第四次工地例会会议议程:一、施工单位项目经理做工程进度与计划材料汇报A2标段项目经理曾金泉主要汇报了A2标段的工程概况、主要工程量、当月完成的进度以及下个月的计划。

其中进度包含了完成的工程量以及其占总工程的比例。

A3标段项目经理黄志良主要汇报了该标段的工程概况、工程进度分析、下月计划以及目前施工中存在的主要问题。

二、监理单位评述工程施工情况A2现场监理:1.对于高边坡的工程必须进行安全防护。

2.填方中有土石混填的路段压实度抽检频率不够,后期需要加强。

3.对抽检试验需迅速完成资料并及时上报。

A3现场监理:1.K10+333涵洞墙身存在空洞,要求施工方采取补救措施。

2.抽检资料不够完善,要求后期做好相应的工作。

实验室主任:1.各标段汇报的材料缺少试验抽检频率数据。

2.完成的实验数据没有及时上报。

3.A3标段K13+060.61涵洞混凝土基础检测不合格,需要重做。

4.加强工地实验室与监理中心实验室的联系,并及时汇报每次试验资料。

测量工程师:凡是与测量有关的事项都需及时上报,我办将及时组织人员进行旁站或复测。

总监:1.A2标段土石方工程完成较早,在A2与A3的交接处路基填筑已基本完成。

在接下来的路床施工中必须严把质量关,加大压实度抽检频率,对不合格的地方必须依据相应规范要求进行处理。

2.两个标段构造物的建设存在太大缺陷,例如A2标段盖板涵沉降缝错位、堵塞,A3标段盖板涵面筋缺失等等问题。

各标段现场技术负责人必须加强现场指导,做好放样工作。
