雨水检查井施工方法及工艺流程范本一:【正文】一.施工前准备1.1 雨水检查井施工前的准备工作包括:确定施工场地、确定施工人员及相关机械设备、办理相关手续等。

1.2 施工前需对施工场地进行清理和平整。

1.3 确认施工人员已具备相关证书和培训经验,并进行安全教育培训。

二.工艺流程2.1 布置施工现场2.1.1 搭建临时工地围挡,确保施工区域与周围环境隔离。

2.1.2 按照设计要求进行临时设施的布置,包括施工用水、电源等设备的准备。

2.1.3 设置施工标志牌和安全警示标识。

2.2 开挖井基2.2.1 根据设计要求和标高要求,在施工区域进行测量,确定井基位置。

2.2.2 使用挖掘机等工具进行井基开挖,并确保井基底部平整。

2.2.3 根据设计要求设置井基支撑结构,确保井基的稳定性。

2.3 安装检查井2.3.1 将预制的雨水检查井安装到井基中,并进行调整和校正,确保井与地面平齐。

2.3.2 固定检查井,并进行加固处理,确保检查井的稳定性。

2.3.3 安装与雨水排水管道相连接的管道接口。

2.4 进行井基回填2.4.1 在检查井安装后,进行井基周边的回填作业,使用适当的填土材料进行回填。

2.4.2 分层回填,每一层均需采取合适的压实措施,确保填土的稳定性。

2.5 完善井盖设置2.5.1 按照设计要求安装雨水检查井的井盖,并进行调整,确保与井口平齐。

2.5.2 检查井盖的密封性能,确保不产生漏水。

三.施工安全与质量控制3.1 施工过程中应严格按照相关施工规范和要求进行操作。

3.2 施工期间应加强现场安全管控,确保施工人员的人身安全。

3.3 施工过程中应定期对施工质量进行检查与验收,确保施工质量符合标准要求。

【文档结尾】1、本文档涉及附件:无。

2、本文所涉及的法律名词及注释:无。

范本二:【正文】一.施工前准备1.1 确定施工场地在施工前需要确定雨水检查井施工的具体场地,包括土地所有权及使用权、地下管线及设施的影响分析等。

检查井施工工艺

检查井施工工艺

检查井施工工艺一、引言检查井是市政道路建设中常见的设施之一,用于管道的检修、清理和维修。

为了保障道路建设的安全和顺利进行,正确的检查井施工工艺至关重要。

本文将介绍一种常用的检查井施工工艺,以帮助各方了解并正确实施施工。

二、施工准备1. 材料准备:检查井的施工所需材料包括水泥、砂子、碎石等。

确保材料质量符合工程要求。

2. 施工设备准备:检查井施工所需设备包括挖掘机、砼泵车等。

确保设备安全可靠,并进行必要的维护保养。

三、施工步骤1. 地面标定:根据设计要求,在道路上标定出检查井的位置和尺寸。

2. 挖掘:使用挖掘机按照标定的位置和尺寸进行挖掘,确保挖掘的深度和大小符合设计要求。

3. 基底垫层:在挖掘好的检查井坑内,铺设一层碎石作为基底垫层,厚度约为20cm,然后进行夯实。

4. 模板安装:在基底垫层上安装检查井模板。

模板应根据设计要求制作,确保与检查井的尺寸和形状相符,并牢固安装。

5. 浇筑混凝土:使用砼泵车将预先调配好的水泥、砂子和石子的混凝土倒入检查井坑内,确保混凝土的浇注均匀和充实。

6. 混凝土处理:将混凝土进行充分的震动和压实,以确保混凝土的密实性和强度。

7. 模板拆除:待混凝土完全凝固后,拆除模板,并对检查井外观进行整理和修整。

8. 后续处理:对检查井进行后续处理,包括管道安装、盖板安装等。

四、注意事项1. 安全第一:施工过程中,要始终把安全放在第一位。

严格遵守施工现场的安全规定,穿戴好相关的安全装备。

2. 质量控制:严格按照设计要求进行施工,确保检查井的尺寸、形状和强度符合要求。

3. 施工过程控制:施工过程中要做好施工记录,并采取有效的控制措施,及时解决施工中的问题。

4. 整理清理:施工完成后,要对施工现场进行整理和清理,保持道路整洁。

五、总结本文介绍了一种常用的检查井施工工艺,包括施工准备、施工步骤和注意事项等。

正确的施工工艺能够保证检查井的质量和性能,提高道路建设的效率和安全性。

希望本文对相关人员有所帮助,能够指导和推动检查井施工的顺利进行。

检查井及雨水井施工工艺

检查井及雨水井施工工艺

检查井及雨水井施工工艺1、检查井施工检查井应与管槽开挖同时进行施工。

砼基础与管基同时浇筑砼,然后进行检查井井身施工,浇筑后,及时安装盖座、井盖、井圈。

(1)垫层混凝土:挖槽见底放线后,用10×10cm方木支模,垫层混凝土为C10,厚10cm,严格控制垫层标高在0-5mm 内。

(2)底板侧模支搭:模板采用组合式钢模板,局部配木模支搭。

支搭时,严格控制结构外缘尺寸,以井中心返数,格方,并用水准仪监测调整模板顶面高程。

(3)底板钢筋绑扎:1)钢筋绑扎前由测量人员将检查井控制线投放在垫层上,并在垫层上弹线、布筋。

对于有油渍、铁锈、泥土等的钢筋,清除干净后使用;2)钢筋交叉点应用20—22#金属丝扎牢,中间部分可隔一绑一,四周三根筋及板筋相接处钢筋要逐根绑牢,接头绑扎应在中心和两端三处扎牢。

3)绑扎底板筋的同时绑扎墙壁预留插筋,预留插筋按照井室深一次到位,并要做到位置准确且与底板筋连接牢固。

底板上、下层筋间距使用钢筋排架控制。

预留插筋必须绑扎不少于三道水平筋,内外层筋之间加绑一道排架,确保其稳定。

4)控制保护层所用垫块要提前加工,保证使用时强度符合要求,布设垫块纵横向间距不大于80cm。

(4)井壁预留台吊模要在底板钢筋绑扎后进行安装,安装时要严格控制尺寸,并与底板侧模牢固连接。

(5)底板混凝土浇筑、养护、拆模:1)砼浇筑工作需在模板、钢筋和预埋件验收合格后并清理吹仓完毕后开始进行。

2)砼使用商品混凝土,针对本工程结构要满足长期与污水接触的环境要求,要确保其耐久性。

砼拌制要采用优质低碱普通硅酸盐水泥,并使用非碱活性集料拌制,砼内含碱量要控制在3Kg/m3以内,砼要按照设计要求的各项指标提前进行试配。

3)砼采用砼输送泵车或溜槽两种方式下灰,采用插入式振捣器振捣,要做到紧插慢拨,插捣点间距≧40cm;底板顶面用木抹子压平。

井壁预留台砼浇筑时,要与底板砼浇筑有40—60min的间隔时间,以防插捣不实。

4)底板砼养护采用覆盖麻袋片和塑料布的保水法。

浅谈检查井升井施工工艺

浅谈检查井升井施工工艺

q et ot n p r t n s s m ’ n g me tT e ̄ n p r t ng o r p i no a in s se t n a c et f c c n r l elv l r a i d te u s a s o t i y t t r ao e Sma a e n . h a s o ai e g a h ci fr t y tm oe h t o m o n et a i o t e 。e l e h r ot e h z h  ̄ n p r t n ifr t n o t z t n t rvd en w w y a s ot i omai p i ai p o i et e a . ao n o mi o o h
的 编辑 、 图 和显 示 功 能 、 加 功 能 、 形 分析 、 格 显示 、 制 叠 地 栅 路径 优
[ 吴信 才 . 理 信 息 系统 原 理 与 方 法 【 . 京 : 2 】 地 M】 北 电子 工 业 出
版 社 . 9 8 19 .
[ 中国交通地理信 息 系统技 术委 员会 . 3 】 交通地理 信 息 系统
的舒适性 , 所以检 查井的升井问题 变得非常重要 。 关键 词 :检 查 井 ; 工 工 艺 ; 施 井座 中图分类号 :U45 4 文献标识码 :A 文章编号 :0 0 8 3 ( 1)3 0 2 — 2 1 0— 162 02 — 00 0 0
随着城市交通事业 的发展 , 动车辆的增加 , 机 对城市 道路 上 检查井 的碾压加重 , 市道路上检查井普遍存在 下沉 、 城 井周 围破 损、 推移等病害 , 并且病害程度越来越严重。众所周知 , 当检查井
出版 社 。0 1 20.
4 发展前 景

城市道路检查井升井施工方法

城市道路检查井升井施工方法

7、在摊铺沥青混凝土上面层前,必须在井座外壁涂刷一层 粘层油,然后再摊铺沥青混凝土。在摊铺时应加强检查井 周边的压实度控制,压路机压不到的地方采用并用热烙铁 烫密封边,以防井壁渗水。
一、工艺流程

筒砌筑 井筒周边砼处理 沥青下面层摊铺
检井
井座底部砼处理 检查井井座、井盖安装 涂刷粘层沥

沥青上面层的摊铺。
一、施工方法
1、通过井位拴桩图,放出升井井位。 2、人工开挖井坑。开始小范围开挖,找到井位后,人工慢 慢外扩。外扩范围原则:最下面井筒壁外缘往外最低不得少于 100mm,每一结构层留有不少于100mm的台阶。开挖井坑外边缘 要光滑直顺。
城市道路中检查井升井施工方法
工程技术部
前言
沥青砼路面以其防粉尘、无污染、降噪、美观以及易维护 等优点在城市道路中得到广泛的应用。然而,随着沥青砼路面 在投入运行过程中,由于检查井及周围出现沉陷或安装不平 整,从而影响整条道路的外观,更影响了行车的舒适性。由于 沥青砼路面施工工艺同其他路面施工工艺的不同,使得检查井 井座、井盖安装标高的掌握以及检查井周围的处理成了工作中 的重中之重。
3、采用与已砌井室或井筒同强度的砖砌体将井筒井至加上井 座厚度低于设计路面高程不多于100mm处。 4、采用事先准备好的模具(模具型号规格:钢板焊接而成, 圆柱形,外径比井座下底外径大20mm,高100mm),放置在井 筒上与井中心重合并固定好模具,在井筒壁外围挖好的井坑上 用细石快硬高强混凝土浇筑并保证与上基层顶面齐平,并振捣 密实,浇筑完好养生。(如图示)
5、摊铺下面层沥青料时,采用钢板(钢板大小与井座底面大 小一致)盖好井筒。 6、下面层沥青料碾压成形后,取出钢板。上铺水泥砂浆将井 座置于其上,井座四周与下面层接触处涂刷沥青并用沥青料填 塞密实。井座顶面高程控制在低于设计标高1~2mm。

检查井施工工序

检查井施工工序

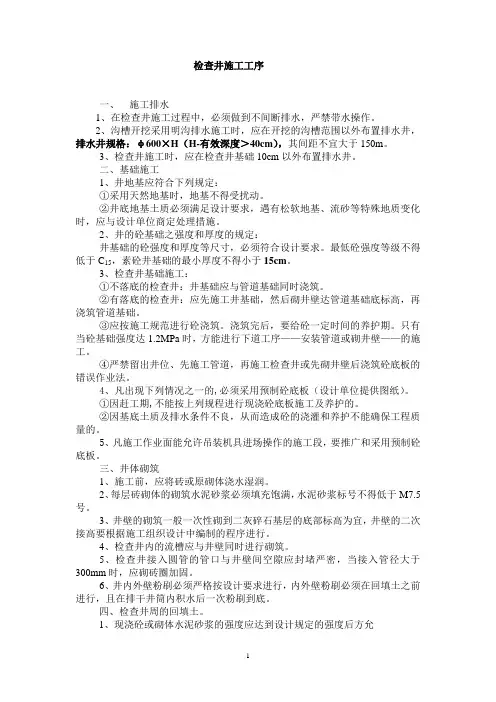

检查井施工工序一、施工排水1、在检查井施工过程中,必须做到不间断排水,严禁带水操作。

2、沟槽开挖采用明沟排水施工时,应在开挖的沟槽范围以外布置排水井,排水井规格:φ600×H(H-有效深度>40cm),其间距不宜大于150m。

3、检查井施工时,应在检查井基础10cm以外布置排水井。

二、基础施工1、井地基应符合下列规定:①采用天然地基时,地基不得受扰动。

②井底地基土质必须满足设计要求,遇有松软地基、流砂等特殊地质变化时,应与设计单位商定处理措施。

2、井的砼基础之强度和厚度的规定:井基础的砼强度和厚度等尺寸,必须符合设计要求。

最低砼强度等级不得低于C15,素砼井基础的最小厚度不得小于15cm。

3、检查井基础施工:①不落底的检查井:井基础应与管道基础同时浇筑。

②有落底的检查井:应先施工井基础,然后砌井壁达管道基础底标高,再浇筑管道基础。

③应按施工规范进行砼浇筑。

浇筑完后,要给砼一定时间的养护期。

只有当砼基础强度达1.2MPa时,方能进行下道工序——安装管道或砌井壁——的施工。

④严禁留出井位、先施工管道,再施工检查井或先砌井壁后浇筑砼底板的错误作业法。

4、凡出现下列情况之一的,必须采用预制砼底板(设计单位提供图纸)。

①因赶工期,不能按上列规程进行现浇砼底板施工及养护的。

②因基底土质及排水条件不良,从而造成砼的浇灌和养护不能确保工程质量的。

5、凡施工作业面能允许吊装机具进场操作的施工段,要推广和采用预制砼底板。

三、井体砌筑1、施工前,应将砖或原砌体浇水湿润。

2、每层砖砌体的砌筑水泥砂浆必须填充饱满,水泥砂浆标号不得低于M7.5号。

3、井壁的砌筑一般一次性砌到二灰碎石基层的底部标高为宜,井壁的二次接高要根据施工组织设计中编制的程序进行。

4、检查井内的流槽应与井壁同时进行砌筑。

5、检查井接入圆管的管口与井壁间空隙应封堵严密,当接入管径大于300mm时,应砌砖圈加固。

6、井内外壁粉刷必须严格按设计要求进行,内外壁粉刷必须在回填土之前进行,且在排干井筒内积水后一次粉刷到底。

检查井进水井施工工艺及流程

检查井进水井施工工艺及流程

检查井进水井施工工艺及流程本工程排水检查井及雨水进水井均采用M7.5水泥砂浆砌MU10机砖,雨水检查井内墙采用1:2厚20mm水泥砂浆抹面、勾缝、座浆、抹三角灰,检查井基础底板采用C30片石砼基础,检查井井盖、井圈及进水井疏框均工业废渣废塑料聚合物基复合材料制作,不充许有裂纹、缩孔等缺陷。

(一)砖砌检查井施工方法:1、检查井的开挖、基础施工应与管道施工同时进行,并且确保检查井的位置及接入支管的方向、高程准确无误。

2、检查井基础必须座落在密实的原土或填方路基压实度≥90% 的填土上,地基承载力特征值≥设计要求,若还有不良土层要进行处理。

检查井底板基础采用设计规定的砼标号,其质量要符合设计、规范要求。

基础浇筑要平整、密实。

3、检查井在砌筑前应先清扫基础表面,清除杂物,并保持基础表面无泥浆,检查管子是否稳定,方向和标高是否符合设计要求,砖块在砌筑前必须充分浇水湿润。

4、检查井砌筑时,先在基础面座浆后再砌砖。

圆形检查井砌筑时要采用内缝小外缝大的摆砖方法,外灰缝塞碎砖,并用砂浆填实,砌筑时要满浆满缝,上下错缝,并随砌筑随检查圆形尺寸,以保证井体形状;矩形检查井砌筑时要做到墙面平直边角整齐,宽度一致,井体不走样,砌砖时每皮应错缝砌筑,内外搭接,砖缝中砂浆均应饱灌,不得有通缝,缝宽一为10mm。

当管径大于300mm时,管顶要砌砖圈加固,以减少管顶压力,当管径<1000mm,发砖券高125mm,当管径≥1000mm,发砖券高250mm,二次砌筑时应将顶部冲洗干净。

5、砖墙砌筑至一定高度时,应采用20mm厚1:2防水水泥砂浆进行雨水检查井内外墙体、排水检查井内墙抹面、雨水检查井外墙体勾缝,抹面、勾缝要平整、密实,无空鼓现象。

当遇地下水时,雨水检查井井外墙用1:2防水水泥砂浆抹面至地下水位以上500mm,抹面厚20mm,粉刷前应将砖墙面洒水湿润,抹面工作应先刮糙打底后抹光,内外粉刷接缝应错开,以防渗水,墙面刮浆后,先用直尺刮平,木蟹抹平,待水泥砂浆终凝后应及时粉刷二道水泥砂浆并压实抹光,粉刷后不得有起壳,裂缝等现象出现。

(完整版)升降检查井施工

(完整版)升降检查井施工

1、起落检查井施工(施工工艺图间下页):⑴、当井盖四周的道路基层板结优秀时,该安装槽的开挖直径范围宜比井筒外径大 20cm~30cm。

当井筒四周的道路基层有松懈现象时,应适合扩大安装槽的开挖范围。

⑵、用混凝土砖和水泥沙浆砌筑井筒,将井筒砌至安装井盖所需要的高度,形成井盖安装基面。

有需要时,也可用混凝土砌块调整井筒高度。

当混凝土砌块高度不合合时,应采纳机具切割的方法办理砌块高度尺寸,不得采纳敲击的方法办理砌块高度尺寸。

⑶、用混凝土砖和水泥沙浆在井筒安装基面上做 3 或 4 处支垫,将铸铁井盖座在支垫上。

应使铸铁井盖座与井筒安装基面有大于 5cm 的间距。

在井盖顶面用小线拉双十字线,利用周边已铺好的沥青路面或路缘石做井盖安装高程。

小线长度应在 3cm 以上。

调整井盖高程时可使用水泥沙浆或木楔、铁楔。

⑷、将裁切好的三合板模板在井筒内放好,要使模板与井筒和井盖座密切贴紧。

利用长度适量的钢筋棍或木杆将模板与井筒顶紧。

三合板宜使用一侧有塑料面的三合板模板应涂刷脱模剂。

⑸、井盖安装就位后,施工单位质控人员应付就位后的井盖就位进行查收。

查收合格合格后应提交监理单位查收,在监理查收合格后进行下一道工序操作。

⑹、浇筑安装混凝土时,应先将井筒安装槽进行润湿。

混凝土浇筑应分为两步进行。

第一步先将混凝土浇至比井盖座略高一些,对混凝土进行振捣或插捣;第二步将混凝土浇至四周沥青路面平齐,振捣密实后,用木抹子成活,混凝土表面要平坦粗拙。

⑺、安装混凝土终凝后即可拆掉井筒内模板,若混凝土外露面有稍微瑕疵,可随机维修。

按混凝土施工规程对安装混凝土进行洒水保养起落检查井施工工艺流程图施工前准备考提检技按验察出机术岗进供质械工设场料量准艺置料厂要备交人质家求底员量开挖井盖安装槽升长(调整)井筒高安装井盖支井筒内模板查收井盖安装质量浇筑安装混凝土养生拆模注意事项:A、混凝土砖、混凝土块、水泥砂、粗骨料、外加剂、铸铁井盖一定符合施工规范及相关标准规定,有出厂合格证,查验报告或复试报告。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

晋中市龙城大街东延工程PPP项目
检查井升井工艺流程及施工要点
一、工艺流程
井筒或井室至设计路床顶面高程→井口覆盖钢板或临时井盖→坐标定位井口中心→30cm三七灰土垫层铺筑→挖出井口→18cm厚水稳底基层铺筑→挖出井口→20cm厚水稳底基层铺筑→挖出井口→沥青混凝土下面层铺筑→沥青中面层铺筑→挖出井口→取出钢板或临时井盖→支井筒内模→浇筑井筒及周围混凝土→安装地脚螺栓→安装井盖→精细调整井盖高程→铺筑沥青上面层。

二、施工要点
1、施工检查井井筒或井室至设计路床顶面高程,用临时井盖或钢板覆盖井口。

用冲击钻钻孔在井室顶板或井筒上植入3根或4根钢筋,以固定临时井盖或钢板,防止在摊铺碾压过程中井盖水平位移,使物料深入井内或影响工程质量。

2、铺筑水泥稳定碎石底基层(共计两层底基层),测量人员用坐标标识出井位,不允许采用绑线等其他方法确定井位,并绘制示意图。

每一层水稳底基层完工后,都要及时挖出水泥稳定料,开挖宽度自井筒壁向外80cm,水泥稳定料终凝后再原位回填至水稳底基层设计顶高程。

3、铺筑水泥稳定碎石基层。

挖松井口处的水泥稳定碎石,直径为700mm。

铺筑水泥稳定碎石基层(共计两层基层),测量人员用坐标标识出井位,不允许采用绑线等其他方法确定井位,并绘制示意图。

每一层水稳基层完工后,都要及时挖出水泥稳定料,开挖宽度自井筒壁向外80cm,水泥稳定料终凝后再原位回填至水稳基层设计顶高程。

4、铺筑沥青混凝土中下面层。

5、按照坐标定位,全部挖出井口,开挖宽度为井筒外80cm,回填细砂,在井外路面上铺薄钢板或彩条布,挖出料临时堆放在钢板或胶合板上,或者设翻斗车或小铲车及时挖弃,防止二次污染路面。

取出钢板或临时井盖,支井筒内模,内模为特制钢内模,浇筑砼,砼标号可根据现场情况而定,砼振捣密实,高程h=设计路面高程–井盖厚度-3cm,井座底与砼面间隙不得少于2cm,用于微调井盖高程,待砼初凝前,预埋φ12或φ16地脚螺栓三个或四个。

螺栓高度不得大于井盖座厚度的2/3,约为7cm,混凝土表面应与道路纵坡及横坡对应,预埋地脚螺栓时,应使井盖上字与道路中心线垂直,开启井盖方向与行车方向一致,确定地脚螺栓后应及时标志,在井口周围设硬围档,设安全标识牌。

6、安装井盖座,精调井盖高程,精调时,需采取井字型挂线,挂线范围为井壁外2-3m,可旋转盖座下方的调节螺帽进行调整,调好后应及时拧紧盖座上方的固定螺帽,确定螺帽不松动后,浇筑井盖周围C25细石砼,砼高程h=设计路面高程-上面层沥青面层厚度-1cm,浇筑时先取少量砼填实井盖座底砼,井内缝隙应采取封堵措施,防止漏浆,保证井座底砼密实后方可浇筑井周砼,砼振捣密实,覆盖洒水养护。

如工期紧,要求在升井2-3d内铺筑沥青面层,可在工地现场准备快干水泥,再浇筑周围砼时,在商品砼中现场人工掺入快干水泥,每1m3中加3-4锹快干水泥。

表面应用木抹搓搓成毛面,保持平整,抹面完砼面要比沥青面低1-2cm,使面层油嵌挤在井周围不致推移。

为防止砼产生裂缝,浇筑完毕后必须采取覆盖塑料布或洒水等养护措施。

7、砼终凝后,夏天养护2天,低温期养护3-4天,确保强度后,铺筑上面层沥青砼。
