土木工程施工 ( 第2次 )复习过程

合集下载

12月份考试作业土木工程施工第2次解析

12月份考试作业土木工程施工第2次解析

2017年12月份考试作业土木工程施工第2次一、多项选择题(共 40 题、0 / 100 分 )1、某工程双代号网络计划中各项工作最早开始时间和最迟开始时间如下图所示、该计划表明(A,C,D,E)。

∙A、工作1-3的自由时差为1∙B、工作2-4的自由时差为1∙C、工作2-6的总时差为2∙D、工作3-6为关键工作∙E、工作5-7的总时差为5∙收藏该题2、某分部工程双代号网络图如下图所示,图中错误有(B,D)∙A、多个起点节点∙B、多个终点节点∙C、工作代号重复∙D、节点编号有误∙E、存在循环网路∙收藏该题3、影响填土压实质量的主要因素有(A,B,C,D)。

∙A、压实功∙B、土的含水量∙C、每层铺土厚度∙D、压实遍数∙E、检测方法∙收藏该题4、卷材防水屋面中常用的卷材有(A,B,E)。

∙A、沥青卷材∙B、高聚物改性沥青卷材∙C、塑料卷材∙D、涂膜∙E、高分子合成卷材∙收藏该题5、柱的校正主要包括(A,B,C)。

∙A、平面位置校正∙B、垂直度校正∙C、标高校正∙D、平整度校正∙E、强度校正∙收藏该题6、属于模板设计中的要求的是(A,B,C )∙A、实用性∙B、安全性∙C、经济性∙D、美观性∙E、耐久性∙收藏该题7、某工程双代号网络计划中各个节点的最早时间和最迟时间如下图所示。

该计划表明(B,C)。

∙A、工作1-2和工作1-3同为关键工作∙B、工作2-5的总时差与自由时差相等∙C、工作3-5与工作4-7的自由时差相等∙D、工作3-6的总时差与自由时差相等∙E、工作5-7和工作6-7同为非关键工作∙收藏该题8、脚手架按用途可分为(A,C,D)。

∙A、结构脚手架∙B、外脚手架∙C、装饰装修脚手架∙D、防护用脚手架∙E、悬挑脚手架∙收藏该题9、挖土机的种类有(A,B,C,D )。

∙A、正铲挖掘机∙B、反铲挖掘机∙C、拉铲挖掘机∙D、抓铲挖掘机∙收藏该题10、砖墙砌筑工艺有哪些(A,B,C,D,E )?∙A、抄平放线∙B、摆砖样∙C、立皮数杆∙D、砌砖∙E、勾缝∙收藏该题11、柱的布置按安装方法的不同,有(A,C )两种。

三峡大学《土木工程施工复习资料》及参考答案

三峡大学《土木工程施工复习资料》及参考答案

三峡大学《土木工程施工复习资料》及参考答案土木工程施工总复习课全面复习分析重点一、课程的任务研究建筑工程中主要工种工程的施工工艺原理、施工方法、技术要求,以及施工组织的一般规律。

本课程内容:1)施工技术基础阶段:土方工程、基础(地基处理与桩基工程)、地下防水主体结构阶段: 砌筑(砌体工程)、混凝土结构工程(钢筋工程、模板工程、混凝土工程)、预应力混凝土(先张法、后张法、无粘结预应力混凝土)、结构安装屋面及装饰装修阶段: 屋面及防水、装饰装修另外:脚手架工程、垂直运输设备、滑模施工等。

2)施工组织计划原理: 概论、流水施工、网络计划技术组织设计:单位工程施工组织设计、施工组织总设计土方量计算:基本计算方法、设计标高及其调整。

土方计算的基本方法主要有平均高度法和平均断面法。

确定场地设计标高的目的:场地平整和土方量计算依据,总图规划和竖向设计的依据。

土方填挖量根据场地设计标高与原地形标高确定。

最佳设计平面利于减少挖填工作量。

1.2土方工程施工要点土方工程施工主要解决土壁稳定、施工排水、流砂防治和填土压实四个问题。

1.2.1土壁的稳定主要是由土体内摩擦阻力和粘结力来保持平衡的。

失稳原因:边坡过陡;雨水、地下水渗入;基坑边缘荷载;开挖顺序。

需采取放足边坡、设置支撑等方式解决。

施工排水可分为明排水法和人工降低地下水位法两种。

明排水法:截、疏、抽。

人工降低地下水位法:基坑开挖前,预先在基坑四周埋设一定数量的滤水管(井),利用抽水设备从中抽水,使地下水位降落在坑底以下,直至施工结束。

方法:轻型井点、喷射井点、电渗井点、管井井点、深井泵井点。

轻型井点——沿基坑四周将许多直径较小的井点埋入蓄水层内,井点管上部与总管连接,通过总管利用抽水设备将地下水从井点管内不断抽出,使原有的地下水位降至坑底以下。

井点降水对基坑周围环境的影响。

基坑开挖前,预先在基坑四周埋设一定数量的滤水管(井),利用抽水设备从中抽水,使地下水位降落在坑底以下,直至施工结束。

土木工程施工知识点(3篇)

土木工程施工知识点(3篇)

第1篇一、土方工程施工1. 土方工程施工主要应解决的问题:土壁稳定、施工排水、流砂防治和填土压实。

2. 影响土方工程施工的参数:土的工程分类、质量密度、含水量、渗透系数、可松性系数。

3. 植筋施工工艺过程:钻孔、清孔、填胶粘剂、植筋、凝胶。

4. 后张法施工工艺过程:浇筑构件的同时留设孔道-穿预应力筋-张拉-锚固-孔道灌浆。

5. 后张法预应力施工,孔道留设的方法有:钢管抽芯法、胶管抽芯法、预埋波纹管法。

6. 砖砌体施工的工艺过程:抄平-放线-摆砖样-立皮数杆-立头角-挂线-砌筑-勾缝。

二、场地平整与基础处理1. 场地平整:场地平整是土方工程施工的第一步,包括场地平整、挖填方、排水、边坡处理等。

2. 基础处理:基础处理包括地基处理、基础施工等,以确保建筑物稳定。

三、地基处理1. 原地面处理:包括临时排水、原地面平整、坑穴处理及碾压、清除表层植被、挖除树根等。

2. 地基加固:地基加固包括换填、压实、注浆、锚杆、搅拌桩、旋喷桩等。

四、结构安装工程1. 旋转法和滑行法:旋转法布置构件应使柱子的帮扎点、柱脚中心和杯口中心三点位于同一起重机半径的圆弧上;滑行法应使绑架点、基础杯口中心两点共弧,在起重半径的圆弧上。

2. 模板及支撑体系:保证结构和构件各部分的形状、尺寸、及相互位置的正确性;具有足够的强度、刚度、稳定性;构造简单装拆方便,能多次周转使用;接缝严密,不得漏浆。

1. 施工缝接续施工:应将施工缝表面清扫干净,清除水泥薄层和松动石子,并浇水湿润,铺一层水泥浆或与混凝土成分相同的水泥砂浆,再继续浇注混凝土。

2. 影响灰浆饱满度的因素:砌筑方法;砂浆的和易性(包括流动性和保水性)。

六、后张法预应力施工1. 孔道留设方法:钢管抽芯法、胶管抽芯法、预埋波纹管法。

2. 留设时应注意:管道不允许漏浆;管道要有足够的强度,保证在砼重力作用下不变形;管道要能按要求传递粘结应力。

通过以上知识点,我们可以更好地了解土木工程施工的各个环节,为实际工程提供理论支持。

土木工程施工程序(3篇)

土木工程施工程序(3篇)

第1篇一、施工准备阶段1. 项目立项:根据国家政策、市场需求和投资方向,对建设项目进行可行性研究,提出项目建议书,报请相关部门审批。

2. 设计阶段:委托设计单位进行工程设计,包括总平面设计、建筑设计、结构设计、设备设计等。

3. 工程招投标:根据项目规模、技术要求、工程量和投资估算,组织工程招投标,选择合适的施工单位。

4. 施工合同签订:施工单位与建设单位签订施工合同,明确双方的权利、义务和责任。

5. 施工组织设计:施工单位根据工程特点和施工要求,编制施工组织设计,包括施工方案、进度计划、资源配置、质量保证措施等。

二、施工实施阶段1. 施工测量:对施工现场进行测量放线,确定施工控制网,确保施工精度。

2. 基础工程:进行基础开挖、基础施工、基础回填等工作,确保基础工程满足设计要求。

3. 主体结构施工:按照设计图纸进行主体结构施工,包括承重墙、柱、梁、板等。

4. 装饰装修工程:在主体结构施工完成后,进行装饰装修工程,包括墙面、地面、门窗、吊顶等。

5. 机电安装工程:安装给排水、电气、暖通、电梯等设备,确保系统正常运行。

6. 绿化景观工程:对施工现场进行绿化,包括种植树木、草坪、花卉等。

三、施工验收阶段1. 分部工程验收:对已完成的分部工程进行质量检查,确保符合设计要求和规范标准。

2. 竣工验收:在分部工程验收合格后,组织竣工验收,对整个工程进行全面检查。

3. 竣工备案:竣工验收合格后,办理竣工备案手续,领取工程竣工验收证书。

4. 工程保修:按照合同约定,对工程进行保修,确保工程在使用过程中安全、可靠。

四、施工管理阶段1. 施工进度管理:根据施工组织设计,制定施工进度计划,确保工程按期完成。

2. 施工质量管理:建立健全质量管理体系,严格执行质量标准,确保工程质量。

3. 施工安全管理:加强施工现场安全管理,预防安全事故发生。

4. 施工成本管理:合理控制施工成本,提高工程效益。

总之,土木工程施工程序是一个复杂、严谨的过程,需要施工单位、建设单位、设计单位等多方共同努力,确保工程顺利进行。

土木工程施工二

土木工程施工二

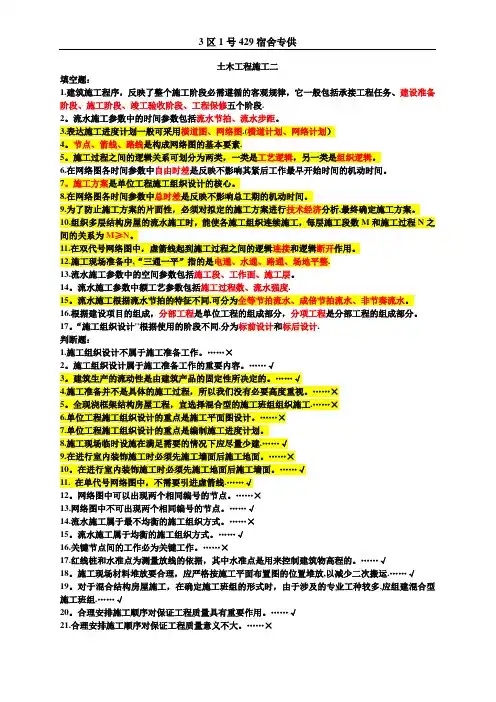

土木工程施工二填空题:1.建筑施工程序,反映了整个施工阶段必需遵循的客观规律,它一般包括承接工程任务、建设准备阶段、施工阶段、竣工验收阶段、工程保修五个阶段.2。

流水施工参数中的时间参数包括流水节拍、流水步距。

3.表达施工进度计划一般可采用横道图、网络图.(横道计划、网络计划)4。

节点、箭线、路线是构成网络图的基本要素.5。

施工过程之间的逻辑关系可划分为两类,一类是工艺逻辑,另一类是组织逻辑。

6.在网络图各时间参数中自由时差是反映不影响其紧后工作最早开始时间的机动时间。

7。

施工方案是单位工程施工组织设计的核心。

8.在网络图各时间参数中总时差是反映不影响总工期的机动时间。

9.为了防止施工方案的片面性,必须对拟定的施工方案进行技术经济分析,最终确定施工方案。

10.组织多层结构房屋的流水施工时,能使各施工组织连续施工,每层施工段数M和施工过程N之间的关系为M≥N。

11.在双代号网络图中,虚箭线起到施工过程之间的逻辑连接和逻辑断开作用。

12.施工现场准备中,“三通一平”指的是电通、水通、路通、场地平整.13.流水施工参数中的空间参数包括施工段、工作面、施工层。

14。

流水施工参数中额工艺参数包括施工过程数、流水强度.15。

流水施工根据流水节拍的特征不同,可分为全等节拍流水、成倍节拍流水、非节奏流水。

16.根据建设项目的组成,分部工程是单位工程的组成部分,分项工程是分部工程的组成部分。

17。

“施工组织设计"根据使用的阶段不同,分为标前设计和标后设计.判断题:1.施工组织设计不属于施工准备工作。

……×2。

施工组织设计属于施工准备工作的重要内容。

……√3。

建筑生产的流动性是由建筑产品的固定性所决定的。

……√4.施工准备并不是具体的施工过程,所以我们没有必要高度重视。

……×5。

全现浇框架结构房屋工程,宜选择混合型的施工班组组织施工.……×6.单位工程施工组织设计的重点是施工平面图设计。

土木工程导论复习(河海大学包耘)

土木工程导论复习(河海大学包耘)

第二章基础工程基础:将埋入土层一定深度的建筑物下部承重结构部分称为基础。

地基:把土层中附加应力与变形不能忽略的那部分土层或岩层称为地基。

地基类型:埋置深度不超过5M者称为浅基础,大于5M者称为深基础。

浅基础:当基础位于天然基础之上、埋深小于5m的一般基础(柱基或墙基)以及埋深虽超过5m,但小于基础宽度的大尺寸基础,称为浅基础。

浅基础埋深浅,用料少,施工简单,工期短,节约成本,设计时宜优先考虑。

浅基础类型:刚性基础、扩展基础。

刚性基础:由砖、石、素混凝土或灰土等材料做成的基础。

弱点是材料抗拉、抗弯强度较低,适用于层数较少的民用建筑。

扩展基础:当刚性基础不能满足力学要求时,可以做成钢筋混凝土基础,称为扩展基础,亦称延性基础。

整体性好,抗弯强度大,特别适用于基地面积大二必须埋浅的情况。

浅基础按构造分类:单独基础、条形基础、筏板基础、箱型基础、壳体基础。

单独基础:一般,柱的基础都是单独基础。

条形基础:连续设置成长条形的基础,称为条形基础。

筏板基础:当地基特别软弱,荷载较大时,将基础底板做成一片连续的等厚度钢筋混凝土板,作为房屋的基础,称为筏板基础。

箱型基础:当基础特别软弱,荷载较大时,将基础做成由钢筋混凝土整片底板、顶板、侧墙及一定数量的内隔墙一起构成一个整体刚度很强的钢筋混凝土箱型结构,称箱型基础。

壳体基础:为改善基础的受力性能,基础的形式做成各种形式的壳体,称壳体基础。

深基础:位于地基深处承载力较高的土层上,埋深大于5m或大于基础宽度的基础,称为深基础。

当地基上部为软弱土层,且荷载很大,浅基础不能满足地基变形与强度要求,可利用地基下部较坚硬的土层作为基础的持力层而设成深基础。

深基础类型:桩基础、地下连续墙、沉井基础和沉箱基础。

桩基础按桩身材料分类:木桩、混凝土桩、钢筋混凝土桩、钢桩、其他组合材料桩。

按桩的制作方法分类:预制桩、灌注桩。

预制桩:刚度大,适宜用在新填土或极软弱的地基。

灌注桩:因成孔方法不同,有沉管灌注桩、钻孔灌注桩、钻孔扩底灌注桩、爆扩灌注桩、人工挖孔灌注桩。

土木工程施工复习资料(课后思考题)

土木工程施工复习资料(课后思考题)

第一章1、什么是土的可松性?P2土的可松性是指自然状态下的土经过开挖后,其体积因松散而增加,以后虽经回填压实,仍不能恢复到原来的体积。

3、影响基坑放坡大小的因素是什么?土方边坡坡度:1/m==H/B;m=B/H坡度系数;B-坡度宽度;H--坡高度;影响基坑放坡的原因有以下几点:1、地质、水文状况和土质特性。

2、选择的施工方法(包括基坑护坡、土方开挖、降水等)。

3、采用的开挖工具5、只要求场地平整前后土方量相等,其设计标高如何计算?场地平整场要求场地内的土方在平整前和平整后相等,达到挖填土方量平衡,即“挖填平衡”的原则确定设计标高H。

P39、试述推土机、铲运机和正挖土机的施工方法。

P12推土机:可采用下坡推土、槽形推土以及并列推土等方法;铲运机:采用下坡铲土、跨铲法、推土机助铲法等;10、基坑降水方法有哪几种?各适用于何种情况?P14地下水处理方法有止水法和降水法;P14A.集水井降水(明沟排水);B.轻型井点降水;C.喷射井点;D.电渗井点;E.管井井点;F.回灌井点。

11、什么是流砂现象?产生流砂的原因?流砂防治的具体措施有哪些?P14流砂现象:粒径很小、无塑性的土壤,在动水压力推动下,极易失去稳定,而随地下水一起流动涌入坑内,这种现象就称为流砂现象。

产生原因:内因:取决于土的性质,当上为细砂和粉砂时其土的孔隙比大、含水量大、粘粒含量少、粉粒多、渗透系数小、排水性能差等均可能产生流砂现象;外因:土体承受足够大的动水压力。

流砂会使土失去承载力,引起塌方,造成土边挖边冒,难以施工。

防治措施:枯水期施工、做止水帷幕、水中挖土、抢速度施工以及井点降水等,其中轻型井点降水法是根除流砂常用的有效方法。

15、用井点降水时,如何防止周围地面沉降?P19应对附近的建筑物进行沉降观测采取相应措施(加设回灌井点或设置止水帷幕以及减缓降水速度等方法),以防造成危害。

16、常用基坑支护结构有哪几种?各适用于何种情况?P23.表1-1217、施工时注意事项主要有:1、保证基底土不受扰动;2、放暴晒,水浸泡;3、验槽;4、回填土应及时;19、基坑有哪几种常用的挖土方式?各有何优缺点?P3421、土方填筑宜用哪些土体?P36.22、简述基坑土的填筑方法。

02教案(土方工程概述)

02教案(土方工程概述)

黔西南民族职业技术学院授课教案首页详细教案:第一章土方工程施工1.1 土方工程概述及土方工程施工准备工作一、土方工程的施工特点1、面积大、工程量大、施工工期长、劳动强度大。

2、施工条件复杂,难以确定的因素多。

二、土的工程分类1、土方工程施工中,按土的坚实程度(开挖的难易程度)分为八类16级,前四类属于一般土,后四类属于岩石。

按开挖的难易程度分为八类:一类土(松软土)、二类土(普通土)三类土(坚土)、四类土(砂砾坚土)——机械或人工直接开挖五类土(软石)、六类土(次坚石)七类土(坚石)、八类土(特坚石)——爆破开挖2、土方工程按开挖和填筑的几何特征不同,可以分为:场地平整;坑、槽开挖;土方填筑。

(辅助:施工排、降水;土壁支撑。

)⑴场地平整:指厚度在30㎜以内的挖填和找平工作;⑵挖地槽:指挖土厚度在3M以内,且长度等于或大于宽度3倍的作业;⑶挖地坑:指挖土底面积在20㎡以内,且底长为底宽3倍以内的工作;⑷挖土方:指山坡挖土或地槽宽度大于3M,坑底面积大于20㎡或场地平整挖填厚度超过300㎜的工作;⑸回填土分为夯填和松填。

3、施工设计应注意(1)摸清施工条件,选择合理的施工方案与机械;(2)合理调配土方,使总施工量最少;(3)合理组织机械施工,以发挥最高效率;(4)作好道路、排水、降水、土壁支撑等准备及辅助工作;(5)合理安排施工计划,避开冬、雨季施工;(6)制定合理可行的措施,保证工程质量和安全。

三、土的工程性质1、土的三相组成土由固体颗粒(固相)、水(液相)和、空气(气相)三部分组成。

2、土的天然含水量土的干湿程度,用含水量ω表示,即土中水的质量与固体颗粒质量之比的百分率。

ω=m w/m S×100%工程意义:含水量对于挖土的难易,施工时边坡稳定及回填土的夯实质量都有影响。

3、土的天然密度和干密度⑴天然密度ρ=m/V⑵干密度ρd=m s/V4、土的空隙比和空隙率⑴空隙比e=V v/V s⑵空隙率n= V v/V×100%5、土的可松性与可松性性系数①土的可松性:天然土经开挖后,其体积因松散而增加,虽经振动夯实,仍然不能完全复原,这种现象称为土的可松性。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

第2次作业
一、单项选择题(本大题共20分,共 10 小题,每小题 2 分)
1. 不同透水层的土层分层填筑基坑时,应()。

A. 将透水性小的土填在上层
B. 将透水性大的土填在上层
C. 将透水性小的土填在中层
D. 将透水性小的土填在下层
2. 在单位工程之间组织的流水施工称作()。

A. 单位工程流水施工 B. 分部工程流水施工 C. 分部工程流水施工 D. 分项工程流水施工
3. 适用于渗透系数20~200m/d的土层的井点是()。

A. 喷射井点
B. 管井井点
C. 深井井点
D. 轻型井点
4. 单位工程施工平面图设计中,一般首先确定()。

A. 材料堆场布置 B. 临时用电布置 C. 垂直运输机械的布置 D. 临时用水布置
5. 砌砖墙施工中用以调整竖缝,减少砍砖数量、提高施工效率的步骤是()。

A. 找平 B. 摆砖样 C. 立皮数杆 D. 放线
6. 以下哪一项属于施工准备中的技术准备工作?()。

A. 组建临时设施
B. 三通一平
C. 编制施工组织设计
D. 组织劳动力
7. 当履带式起重机起重臂长度一定时,随着仰角的增加,()。

A. 起重量和起重高度增加
B. 起重量和起重高度减小
C. 起重量增加,起重高度减小
D. 起重量减小,起重高度增加
8. 预制桩混凝土的强度应达到设计强度等级的()后方可打桩。

A. 50%
B. 75%
C. 90%
D. 100%
9. 工作是网络图的基本要素之一,以下工作中只消耗时间而不消耗资源的是()。

A. 混凝土浇筑 B. 钢筋绑扎 C. 组织间歇 D. 虚工作
10. 一般抹灰的组成层次中,主要起找平作用的是()。

A. 底层
B. 中层
C. 面层
D. 装饰层
二、多项选择题(本大题共30分,共 10 小题,每小题 3 分)
1. 框架结构混凝土浇筑时,()。

A. 可按先浇柱,后浇梁、板的顺序浇筑;
B. 一排柱子,应从两端向中间推进;
C. 柱、梁和板混凝土若一次连续浇筑,应在柱混凝土浇筑完毕后停歇~1.5h再浇筑梁、板混凝土;
D. 柱高4m,可直接从柱顶浇入混凝土;
E. 柱的浇筑宜在梁板模板安装前进行。

2. 关于某一类土的最初可松性系数KS及最后可松性系数KS′,以下叙述正确的是()
A. K s > k s ′ > 1.0
B. Ks
C. 1.0
D. 1.0>Ks>KS′
E. Ks=v2v1,Ks,=v3v1
3. 在其它条件相同的情况下,下面关于履带式起重机的起重量(Q)、起重高度(H)和起重半径(R)三者关系的叙述正确的是()。

A. R减小,则Q增大、H增大
B. R减小,则Q减小、H减小
C. R增大,则Q增大、H减小
D. R增大,则Q增大、H增大
E. R增大,则Q减小、H减小
4. 钢筋接头连接方法有()。

A. 绑扎连接
B. 机械连接
C. 浆锚连接
D. 法兰盘连接
E. 焊接
5. 混凝土运输工具中,既能进行水平运输,又能进行垂直运输的是()。

A. 塔式起重机
B. 混凝土搅拌运输车
C. 混凝土泵
D. 井架
E. 双轮小推车
6. 下面属于钢模板连接件的是()。

A. U形卡
B. L形插销
C. 对拉螺栓
D. 支撑
E. 扣件
7. 单层工业厂房结构安装方案的主要内容有()等。

A. 起重机的选择
B. 结构安装方法
C. 起重机开行路线及停机点的确定
D. 质量组织措施的确定
E. 构件平面布置
8. 泥浆护壁成孔灌注桩施工中,护筒的主要作用是()。

A. 定位
B. 保护孔口
C. 冷却钻头
D. 保护孔壁
E. 提高孔内水头
9. 土料的压实方法包括 ( )
A. 碾压法
B. 夯击法
C. 振动法
D. 重击法
E. 复打法
10. 灌注桩与预制桩相比,具有哪些特点?()
A. 节省钢筋模板材料,节省劳力,成本低
B. 施工噪声小
C. 对地基土无挤压或挤压小
D. 施工速度快
E. 承载能力偏小
三、填空题(本大题共10分,共 5 小题,每小题 2 分)
1. 砖墙砌筑临时,间断处留槎的方式有 ______ 、 ______ 。

2. 土方边坡坡度是以其 ______ 之比表示的。

3. ______ 是将无粘结预应力筋像普通布筋一样先铺设在支好的模板内,然后浇筑混凝土,待混凝土达到设计规定强度后进行张拉锚固的施工方法。

4. ______ 是土方边坡坡度习惯使用的表达形式
5. ______ 用在断面小而钢筋密集的构件
四、名词解释题(本大题共10分,共 2 小题,每小题 5 分)
1. 脚手架
2. 混凝土冬期施工的临界强度
五、计算题(本大题共30分,共 3 小题,每小题 10 分)
1. 某工程由甲乙丙三个施工过程组成,其流水节拍分别为t
甲=2天,t

=1
天,t

=2天,且甲施工过程完工后需等待1天方可进行乙施工过程。

试组织该工程两层的流水施工。

(绘制横道图)。

2. 某混凝土的试验室配合比为261:692:1367:180(即1:2.65:5.24:
0.69,每m3 混凝土用水泥261kg)。

现场测出砂子含水率为3%,石子的含水率为1%,试求其施工配合比。

若搅拌机的出料容量为400L,试求搅拌机的一次投料量。

3. 某分部工程由Ⅰ、Ⅱ、Ⅲ三个施工过程,分为3个施工段,其流水节拍见下表,试组织无节奏流水(绘制横道图)。

答案:
一、单项选择题(20分,共 10 题,每小题 2 分)
1. A
2. C
3. B
4. C
5. B
6. C
7. A
8. D
9. C 10. B
二、多项选择题(30分,共 10 题,每小题 3 分)
1. ABC
2. AE
3. AE
4. ABE
5. AC
6. ABC
7. ABCE
8. ABE
9. ABC 10. ABC
三、填空题(10分,共 5 题,每小题 2 分)
1.
参考答案:
直槎斜槎
解题方案:
砖墙砌筑临时,间断处留槎的方式有直槎、斜槎。

评分标准:
每答对1空得1分
2.
参考答案:
边坡高H与宽B
解题方案:
评分标准:
每答对1空得1分
3.
参考答案:
后张无粘结预应力混凝土施工方法
解题方案:
后张无粘结预应力混凝土施工方法
评分标准:
每答对1空得1分
4.
参考答案:
1:m
解题方案:
1:m是土方边坡坡度习惯使用的表达形式
评分标准:
每答对1空得1分
5.
参考答案:
外部振动器
解题方案:
外部振动器用在断面小而钢筋密集的构件
评分标准:
每答对1空得1分
四、名词解释题(10分,共 2 题,每小题 5 分)
1.
参考答案:
脚手架是为施工作业需要所搭设的临时性的架子。

解题方案:
从脚手架的概念来回答
评分标准:
回答出脚手架的概念得4分
2.
参考答案:
受冻的混凝土在解冻后,其强度虽能继续增长,但已不能达到原设计的强度等级。

混凝土遭冻时间愈早、水灰比愈大,则后期混凝土强度损失愈多。

当混凝土达到一定强度后,其最终强度将不会受到损失。

为避免混凝土遭受冻结带来危害,使混凝土在受冻前达到的这一强度称为混凝土冬期施工的临界强度。

解题方案:
从混凝土冬期施工的临界强度概念来回答
评分标准:
回答出混凝土冬期施工的临界强度概念得4分
五、计算题(30分,共 3 题,每小题 10 分)
1.
参考答案:
①确定K k=1d
②计算各施工过程的专业队数:
施工过程甲
施工过程乙
施工过程乙
③计算施工段数
④计算工期
17(天)
⑤绘制横道图
解题方案:
评分标准:
2.
参考答案:
施工配合比:1:2.65(1+3%):5.24(1+1%)=1:2.73:5.29 一次投料量:水泥:261×0.4=104.4 kg,取100kg 砂:100×2.73=273kg 石子:
100×5.29=529kg 水:(0.69—2.65×3%—5.24×1%)×100=55.81kg
解题方案:
评分标准:
施工配合比3分,水泥1分,砂1分,石1分,水4分
3.
参考答案:
①确定流水步距
Ⅰ、Ⅱ施工过程:
Ⅱ、Ⅲ施工过程:
②计算工期
③绘制横道图
解题方案:
评分标准:。

相关文档
最新文档
