穿墙管封堵施工方案
南京万科浦口2014G78地块璞悦山项目
外墙穿墙管材封堵施工方案编制人:
审核人:
审批人:
南通建工集团股份有限公司
2015年7月
一、工程概况
1、工程基本情况
2、各责任主体名称
3、外墙概况
本工程地下室外墙厚200mm,砼标号为:C30P6(内掺5%JX-Ш防水剂)。
+0.00以上外墙采用蒸压轻质加气砼(NALC)砌块,墙厚240mm。
二、施工要求
1、组织专人班组,挑选工作责任心强、技术素质好的抹灰工专门负责螺杆洞的修补工作。
2、外墙面螺杆洞封堵施工时,操作人员必须在脚手架上佩戴安全带和安全帽。
三、穿墙封堵施工方案
1、穿墙管节点构造(套管式)
(1)套管预埋:墙体预埋止水套管(翼环,厚2㎜,宽100㎜,与管壁满焊);
(2)管道安装
(3)管隙堵塞:沥青麻丝堵塞套管理管道之间的缝隙,内外侧以密封胶收口;
(4)防水附加层:迎水面沿管道周边250范围内刷聚氨酯防水层2厚,翻上管壁150。
(5)质量控制点
1)翼环焊接质量
2)防水附加层
3)管隙封堵
2、一次性穿墙对拉螺杆封堵节点做法:
(1)切除:切除多余螺杆
(2)抹平:用水泥砂浆压实抹平
采用一次性穿墙对拉螺杆时,螺杆两端(模板内侧)必须采用锥形塑料垫块。
拆除模板后逐个剔除塑料垫块,然后将螺杆从孔口的最深处割断,再用干硬性水泥砂浆封堵;
(4)质量控制点:孔洞堵塞密实;
3、混凝土外墙孔洞封堵
(1)砼外墙孔洞
1)清理:孔洞清理、凿毛(从内墙侧)
2)支模:室外平外墙封模,室内支簸箕口
3)浇灌:一般情况下,孔洞尺寸小于等于100mm时,可用水泥砂浆(添加防水剂和膨胀剂)分次封堵;当空洞尺寸大于100mm时,可采用细石混凝土封堵
4)防水附加:室外洞边宽100范围刷JS防水1.0厚
(2)砌体墙孔洞
1)清理:孔洞清理
2)支模:室外平外墙封模,室内支簸箕口
3)浇灌:一般情况下,孔洞尺寸小于等于100mm时,可用水泥砂浆(添加防水剂和膨胀剂)分次封堵;当空洞尺寸大于100mm时,可采用细石混凝土封堵
(3)质量控制点
1)清理
2)浇灌密实度
4、穿砼墙管道节点
有外保温混凝土墙
(1)预埋套管:砼结构墙体内预埋钢套管
(2)管道安装
(3)间隙堵塞:分两段堵塞,砼墙体内用聚氨酯发泡或沥青麻丝填塞,用密封胶封闭一次,保温层一段打发泡胶,发泡胶应进墙面15mm,发泡胶应应用专用工具压入墙面内,不得切割。
1)适用于±0.000以上混凝土外墙,穿墙套管其两端必须与墙面平齐,套管预留时须按照内高外低的原则设置坡度;
2)管道接口不得设在套管内。
柔性填充料可选或石棉绳。
对于小管径管道,其套管管径应比管道管径大两号;对于大管径管道,其套管管径应大于管道外径50mm。
(5)质量控制点
1)套管坡向;
2)间隙堵塞(分段)
3)密封胶打口
5、穿砌体墙管道防渗漏做法
有外保温砌体墙穿墙管道防渗漏做法
(1)预制砼块:预制与砌块同模数的砼块,内预埋套管,外墙侧套管平墙体保温层;
(2)管道安装
(3)间隙堵塞:墙体内用聚氨酯发泡或沥青麻丝填塞,用密封胶封闭;
套管外侧与保温层间隙,用密封胶封闭;
(3)做法说明:
1)预制砼块内的套管埋置时设置坡度,内外高差20㎜;
2)在管道位置必须用预制混凝土块代替砌块。
不得在砌体墙上直接开洞。
(4)质量控制点
1)套管坡向;
2)预制砼块与砌体间灰缝密实度;
3)间隙堵塞
4)密封胶打口
6、空调洞留置预制砼块
(1)预制混凝土砌块
1)预制混凝土块强度等级C20
2)预制块尺寸:厚同墙厚,长、宽减去套管尺寸后均不得小于200mm,并符合砌块模数;
3)预埋套管:材质为金属或塑料,套管应内高外低(高差20㎜);用于空调洞时为Φ75PVC 管,每边突出20,预留抹灰;用于穿墙管时,宜用金属套管,套管长度同上,但有外保温时与保温层齐;
4)预制混凝土块应标明内外,以免出错。
四、安全措施
(1)施工现场应严格执行安全生产规定和各有关安全生产文件,健全和贯彻落实工程安全生产责任制,切实做好“安全第一”和“预防为主”的方针,做到安全生产和文明施工。
(2)所有参加施工的作业人员必须经安全技术操作培训合格后方可进入现场进行施工。
进入施工现场必须自觉遵守现场安全生产六大纪律。
各工种、各工序施工前均应由施工人进行书面交底后方可进行施工作业。
(3)施工前必须对操作人员进行安全交底,并作好记录。
(4)专职安全员根据本工程施工特点,结合安全生产制度和有关规定,经常进行现场检查,如发现严重的不安全情况时,有权指令停止施工,并立即报告项目经理,经处理后方可继续施工。
(5)六级风以上或雷电、暴雨天气严禁施工,台风季节配置夜间值班人员,确保工程项目安全。
(6)施工使用的工具应定期检查性能状况,特别是受力工具应完整,以防因滑脱、打滑等意外造成伤人、伤己。
五、施工组织与验收
1、外墙穿墙洞封堵应由专人负责施工,专人检查,做好隐蔽验收;
2、每道工序均须经现场监理人员验收认可方可进行下道工序施工,总监及甲方代表须抽查部分洞口封堵施工过程。
管道穿墙、穿板封堵施工方案
桥架、风管及水管防火封堵施工方案目录1 工程概况 (1)2 施工安排 (1)2.1施工目标 (1)2.2施工流程 (1)3 施工工艺及主要技术要求 (2)3.1水管穿墙穿板的封堵 (2)3。
2风管穿墙穿板的封堵 (3)3。
3桥架穿墙穿板的封堵 (10)4 施工计划 (11)4。
1施工进度计划 (11)4.2资源准备计划 (11)5 保障措施 (13)5.1质量保障措施 (13)5。
2成品保护措施 (13)5。
3安全施工措施 (13)6 编制依据 (15)1 工程概况本工程施工过程中,大量的风管、水管、桥架、母线等线路需要穿越墙体、楼板,由于消防防火分区的要求,为了防止和减少建筑火灾的危害,满足施工质量验收规范的要求,这些穿越部位需要进行密实性的防火封堵。
为保证工程质量,确保消防要求特制定本方案。
2 施工安排2。
1 施工目标所有封堵密实满足消防防火分区隔离的要求,配合工程达到“泰山杯"的质量目标.2。
2 施工流程管道防火封堵:主管线的施工墙内板内套管留设套管的固定套管外侧的封堵填塞套管内侧的封堵填塞外表面的处理风管防火封堵:洞口留设风管安装套管固定安装套管内侧防火材料填塞端部封堵收口桥架防火封堵:洞口预留桥架安装盖板施工防火包安装防火钢板安装收口母线防火封堵:防火泥抹平面部收口处理3 施工工艺及主要技术要求3.1 水管穿墙穿板的封堵3.1.1 水平方向套管封堵水平方向水管在安装的同时套装套管,套管的规格大于管道两个规格,管道安装完毕后将套管固定完善,水平度、长度、位置要求满足规范要求,水平方向与管道同心,长度须满足安装完毕后两侧端部与墙面完成面齐平.套管固定完毕后首先进行套管与墙面之间的孔洞的修补,将套管与墙面间空隙密实填塞并抹平。
套管内侧使用防火岩棉密实填塞至端部与套管边沿平齐。
套管内外侧封堵完毕后待墙面粉刷完毕或墙面吸声墙体施工完毕后使用阻火圈在套管两侧封堵。
如图3。
1。
1-1所示。
风管及桥架穿墙、穿板封堵施工方案范文
风管及桥架穿墙、穿板封堵施工方案随着建筑行业的不断发展,通风、空调、管道等设备的穿墙、穿板封堵已成为一项重要的施工工作。
而风管及桥架穿墙、穿板封堵施工方案的制定与实施对于施工质量和安全至关重要。
1. 风管及桥架穿墙封堵方案1.1 常用的风管和桥架在施工前,需要根据设计方案和实际情况明确要封堵的风管和桥架的规格和型号。
目前常见的风管有矩形风管和圆形风管两种,而桥架则分为单级桥架和双级桥架两种。
1.2 封堵材料的选择在选择封堵材料时,需要根据所要封堵的口径和材质进行筛选。
通常可以选择硅橡胶、泡沫橡胶、防火泡沫、密封胶等材料。
同时,根据需要,还可以加装平衡板或安装扣板,以提高风管和桥架的耐压性和承重能力。
1.3 制定施工方案根据所要封堵的实际情况,制定风管及桥架穿墙封堵施工方案。
一般需要考虑以下因素:•封堵材料的选择;•固定方式和固定位置;•封堵位置、数量和口径;•经过墙体和板材的位置和角度;•工具和设备的准备和使用。
在制定施工方案时,需要严格按照设计要求和标准进行操作,同时注意施工过程中的安全问题。
1.4 施工流程施工流程如下:1.确定封堵位置和尺寸;2.清洁封堵位置,确保无杂物和灰尘;3.测量风管或桥架的直径和长度,切割封堵材料;4.将封堵材料放入风管或桥架内,并将其移至封堵位置;5.用固定夹钳或其他固定器具固定风管或桥架;6.按设计要求和标准将封堵材料和风管或桥架之间的密封胶粘合;7.进行压力测试。
2. 穿板封堵方案2.1 常用的穿板方式和封堵材料穿板方式主要有打洞、钻孔和拉线穿板三种。
而穿板后的封堵材料则主要为密封胶、泡沫橡胶、硅橡胶等。
2.2 制定施工方案制定穿板封堵施工方案时需要考虑以下因素:•穿板位置和角度;•穿板后墙板的修补;•封堵材料的选择和搭配;•工具和设备的准备和使用。
2.3 施工流程施工流程如下:1.确定穿板位置和角度;2.使用打洞机、钻孔机或拉线机穿板;3.在穿板口附近用德钮板将穿板口周围的墙板修补好;4.将封堵材料填充至穿板口;5.按设计要求和标准将封堵材料和墙板之间的密封胶粘合;6.进行压力测试。
水管穿墙孔洞混凝土封堵做法
水管穿墙孔洞混凝土封堵做法水管穿墙孔洞混凝土封堵步骤
当水管穿墙后形成孔洞时,需要及时封堵以防止漏水、潮湿和冷空气渗透。
混凝土封堵是常用的方法,其步骤如下:
准备工作:
清理孔洞周边的杂物和灰尘。
如果孔洞边缘不平整,使用钢丝刷或凿子将其修整平整。
孔洞内的水管需牢固固定,防止封堵过程中移动。
水泥砂浆配制:
使用强度等级不低于 M10 的水泥砂浆。
水泥与砂的比例为 1:2 或 1:3。
适量加水,搅拌均匀至膏糊状。
分层填补:
用水泥砂浆填补孔洞底部,压实夯实。
分层进行填补,每次厚度不超过 5 厘米。
每层填补后,用抹子压平并压实。
表面抹平:
当水泥砂浆填补到孔洞与墙面平齐时,用抹子将表面抹平光滑。
注意边缘与墙面的连接处要衔接紧密。
湿润养护:
封堵完成后,用湿布或喷壶对表面进行湿润养护。
保持湿润时间至少为 7 天。
其他注意事项:
孔洞较大时,可先用石块或砖块填充,然后再用水泥砂浆填补。
封堵前,可先在孔洞内涂抹一层防水剂,增强防水性能。
如果水管漏水,需先修复漏点后再进行封堵。
封堵后,应定期检查是否有开裂或渗漏情况,及时修补。
通过遵循上述步骤,可以有效封堵水管穿墙孔洞,防止漏水和
潮湿问题。
管道穿墙穿板封堵施工方案
管道穿墙穿板封堵施工方案桥架、风管及水管防火封堵施工方案目录1 工程概况.................................. 错误!未定义书签。
2 施工安排.................................. 错误!未定义书签。
2.1施工目标 (1)2.2施工流程 (1)3 施工工艺及主要技术要求 (2)3.1水管穿墙穿板的封堵 (2)3.2风管穿墙穿板的封堵 (3)3.3桥架穿墙穿板的封堵 (10)4 施工计划 (11)4.1施工进度计划 (11)4.2资源准备计划 (11)5 保障措施 (13)5.1质量保障措施 (13)5.2成品保护措施 (13)5.3安全施工措施 (13)6 编制依据 (15)1 工程概况本工程施工过程中,大量的风管、水管、桥架、母线等线路需要穿越墙体、楼板,由于消防防火分区的要求,为了防止和减少建筑火灾的危害,满足施工质量验收规范的要求,这些穿越部位需要进行密实性的防火封堵。
为保证工程质量,确保消防要求特制定本方案。
2 施工安排2.1 施工目标所有封堵密实满足消防防火分区隔离的要求,配合工程达到“泰山杯”的质量目标。
2.2 施工流程管道防火封堵:主管线的施工墙内板内套管留设套管的固定套管外侧的封堵填塞套管内侧的封堵填塞外表面的处理风管防火封堵:洞口留设风管安装套管固定安装套管内侧防火材料填塞端部封堵收口桥架防火封堵:洞口预留桥架安装线缆敷设盖板施工接地完善防火包安装防火泥抹平防火钢板安装收口母线防火封堵:洞口预留母线安装防火包封堵防火泥抹平面部收口处理3 施工工艺及主要技术要求3.1 水管穿墙穿板的封堵3.1.1 水平方向套管封堵水平方向水管在安装的同时套装套管,套管的规格大于管道两个规格,管道安装完毕后将套管固定完善,水平度、长度、位置要求满足规范要求,水平方向与管道同心,长度须满足安装完毕后两侧端部与墙面完成面齐平。
套管固定完毕后首先进行套管与墙面之间的孔洞的修补,将套管与墙面间空隙密实填塞并抹平。
楼板、墙体预留洞封堵施工方案(3)
一、编制依据:1、《建筑施工安全检查标准》(JGJ59—99)2、《建筑工程施工质量验收统一标准》(GB50300—2001)3、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130—2001)4、《建筑施工模板工程安全技术规范》JGJ162—20085、《钢筋焊接及验收规程》JGJ18-20126、《混凝土质量控制标准》(GB50164—92)7、《混凝土结构工程施工质量验收规范》(GB50204-2002)8、《混凝土外加剂应用技术规范》GB50119—20039、《预防混凝土结构工程碱集料反应规程》DBJ01—92-2005二、工程概况:现场存在管道预留洞、塔吊穿楼板预留洞、施工电梯穿楼板预留洞等后浇洞需在管道安装完成、设备拆除后进行封堵。
开洞类型主要分为楼板开洞、墙上开洞,由于各专业管道布置集中,塔吊、施工电梯穿楼板预留洞较大,为保证后浇洞施工质量,消除建筑水电的渗漏问题,特制订本方案。
三、施工准备1、材料及要求:所用材料的品种、规格应符合设计和规范的要求.材料:标准钢管、顶撑、扣件、A14对拉螺杆、15厚胶合木模板、硬方木、E43焊条、水泥、商品混凝土(掺入相当于胶凝材料含量8%的高效HEA抗裂防水膨胀剂)2、主要机具:用具:斗车、木(铁)锤、钢錾子、直尺、铁抹子、铁丝、线锤、铁锹、空气压缩机、风炮机、焊机。
3、作业条件:管道施工已完成,经检查验收合格。
塔吊、施工电梯拆除完成。
为施工操作必须设有防护盖板,确保施工的操作安全.4、劳动力准备由于本次封堵涉及楼号较多,洞口分部较广,涉及质量、安全等问题比较多,为了加强全面控制和管理,提早完成任务,进行现场的组织、协调管理工作,并保证施工质量、进度,施工现场按区域分工到责任人。
劳动力安排30人以上,积极整合现场资源,合理安排工序,保证日工作效率,确保早日完工。
5、技术准备5.1、熟悉施工图纸,确定开洞区域,并做好现场标记;5.2、对施工班组做好技术交底,明确施工工艺,施工质量要求;5。
穿墙套管封堵施工方案
穿墙套管封堵施工方案一、工程概况工程基本情况二、施工要求1、组织专人班组,挑选工作责任心强、技术素质好的抹灰工专门负责螺杆洞的修补工作。
2、外墙面螺杆洞封堵施工时,操作人员必须在脚手架上佩戴安全带和安全帽。
三、穿墙封堵施工方案1、穿墙管节点构造(套管式)(1)套管预埋:墙体预埋止水套管(翼环,厚2㎜,宽100㎜,与管壁满焊);(2)管道安装(3)管隙堵塞:沥青麻丝堵塞套管理管道之间的缝隙,内外侧以密封胶收口;(4)防水附加层:迎水面沿管道周边250范围内刷聚氨酯防水层2厚,翻上管壁150。
(5)质量控制点1)翼环焊接质量2)防水附加层3)管隙封堵2、一次性穿墙对拉螺杆封堵节点做法:(1)切除:切除多余螺杆(2)抹平:用水泥砂浆压实抹平(3)做法说明:采用一次性穿墙对拉螺杆时,螺杆两端(模板内侧)必须采用锥形塑料垫块。
拆除模板后逐个剔除塑料垫块,然后将螺杆从孔口的最深处割断,再用干硬性水泥砂浆封堵;(4)质量控制点:孔洞堵塞密实;3、混凝土外墙孔洞封堵(1)砼外墙孔洞1)清理:孔洞清理、凿毛(从内墙侧)2)支模:室外平外墙封模,室内支簸箕口3)浇灌:一般情况下,孔洞尺寸小于等于100mm时,可用水泥砂浆(添加防水剂和膨胀剂)分次封堵;当空洞尺寸大于100mm时,可采用细石混凝土封堵4)防水附加:室外洞边宽100范围刷JS防水1.0厚(2)砌体墙孔洞1)清理:孔洞清理2)支模:室外平外墙封模,室内支簸箕口3)浇灌:一般情况下,孔洞尺寸小于等于100mm时,可用水泥砂浆(添加防水剂和膨胀剂)分次封堵;当空洞尺寸大于100mm时,可采用细石混凝土封堵(3)质量控制点1)清理2)浇灌密实度4、穿砼墙管道节点有外保温混凝土墙(1)预埋套管:砼结构墙体内预埋钢套管(2)管道安装(3)间隙堵塞:分两段堵塞,砼墙体内用聚氨酯发泡或沥青麻丝填塞,用密封胶封闭一次,保温层一段打发泡胶,发泡胶应进墙面15mm,发泡胶应应用专用工具压入墙面内,不得切割。
管道穿墙、穿板封堵施工方案
桥架、风管及水管防火封堵施工方案目录1 工程概况 (1)2 施工安排 (1)2.1施工目标 (1)2.2施工流程 (1)3 施工工艺及主要技术要求 (2)3.1水管穿墙穿板的封堵 (2)3.1.1水平方向套管封堵 (2)水平方向水管在安装的同时套装套管,套管的规格大于管道两个规格,管道安装完毕后将套管固定完善,水平度、长度、位置要求满足规范要求,水平方向与管道同心,长度须满足安装完毕后两侧端部与墙面完成面齐平。
套管固定完毕后首先进行套管与墙面之间的孔洞的修补,将套管与墙面间空隙密实填塞并抹平。
套管内侧使用防火岩棉密实填塞至端部与套管边沿平齐。
套管内外侧封堵完毕后待墙面粉刷完毕或墙面吸声墙体施工完毕后使用阻火圈在套管两侧封堵。
如图3.1.1-1所示。
(2)阻火圈岩棉管道 (2)图3.1.1-1水管穿墙封堵示意图 (2)3.1.2竖向套管封堵 (3)管道安装完毕,将套管进行固定,首先进行套管外侧的封堵,使用混凝土将套管外侧的孔洞填实抹平,确保管道与套管同轴,套管内侧使用岩棉或橡塑保温棉填塞密实,套管外侧围绕套管使用砂浆浇筑一圈承台,承台高度与套管高度一致,厚度20MM。
承台表面与套管内侧表面使用防火泥收光抹平,表面刷涂标识色。
如图3.1.2-1所示。
(3) (3)图3.1.2-1竖向套管防火封堵示意图 (3)3.2风管穿墙穿板的封堵 (3)3.2.1风管穿墙封堵 (3)3.2.1.1风管穿普通墙体的封堵 (3)风管穿越普通墙体(包括轻钢龙骨墙体),做好孔洞预留,套管使用镀锌钢板制作,钢板厚度依据管道尺寸而定,如套管制作厚度对应表(表3.2.1-1)。
套管与墙体之间使用墙体材料填充固定,套管与管道之间,保温风管则使用B1级橡塑保温棉填充密实;非保温风管则使用岩棉填充密实,如图3.2.1-1。
(3)长边≤450MM (4)450<长边≤1250 (4)长边>1250 (4)0.6MM (4)1.0MM (4)1.2MM (4)表3.2.1-1套管制作厚度对应表 (4)1-1剖视图穿越防火墙风管风管预留孔洞边沿 (4)图3.2.1-1 风管穿越普通墙体(防火墙)封堵分析图 (4)3.2.1.2 风管穿防火墙体的封堵 ....................................................................................................................... 5 风管穿越防火墙体,预留洞口大小应按照W+100MM 和H+100MM (W 、H 分别为风管的宽和高)留置。
管道穿墙、穿板封堵工程施工方案
桥架、风管及水管防火封堵施工方案目录1 工程概况 (1)2 施工安排 (1)2.1施工目标 (1)2.2施工流程 (1)3 施工工艺及主要技术要求 (2)3.1水管穿墙穿板的封堵 (2)3.2风管穿墙穿板的封堵 (3)3.3桥架穿墙穿板的封堵 (10)4 施工计划 (11)4.1施工进度计划 (11)4.2资源准备计划 (11)5 保障措施 (13)5.1质量保障措施 (13)5.2成品保护措施 (13)5.3安全施工措施 (13)6 编制依据 (15)1 工程概况本工程施工过程中,大量的风管、水管、桥架、母线等线路需要穿越墙体、楼板,由于消防防火分区的要求,为了防止和减少建筑火灾的危害,满足施工质量验收规范的要求,这些穿越部位需要进行密实性的防火封堵。
为保证工程质量,确保消防要求特制定本方案。
2 施工安排2.1 施工目标所有封堵密实满足消防防火分区隔离的要求,配合工程达到“泰山杯”的质量目标。
2.2 施工流程管道防火封堵:主管线的施工墙内板内套管留设套管的固定套管外侧的封堵填塞套管内侧的封堵填塞外表面的处理风管防火封堵:洞口留设风管安装套管固定安装套管内侧防火材料填塞端部封堵收口桥架防火封堵:洞口预留桥架安装盖板施工防火包安装防火钢板安装收口母线防火封堵:防火泥抹平面部收口处理3 施工工艺及主要技术要求3.1 水管穿墙穿板的封堵3.1.1 水平方向套管封堵水平方向水管在安装的同时套装套管,套管的规格大于管道两个规格,管道安装完毕后将套管固定完善,水平度、长度、位置要求满足规范要求,水平方向与管道同心,长度须满足安装完毕后两侧端部与墙面完成面齐平。
套管固定完毕后首先进行套管与墙面之间的孔洞的修补,将套管与墙面间空隙密实填塞并抹平。
套管内侧使用防火岩棉密实填塞至端部与套管边沿平齐。
套管内外侧封堵完毕后待墙面粉刷完毕或墙面吸声墙体施工完毕后使用阻火圈在套管两侧封堵。
如图3.1.1-1所示。
阻火圈岩棉管道图3.1.1-1 水管穿墙封堵示意图3.1.2 竖向套管封堵管道安装完毕,将套管进行固定,首先进行套管外侧的封堵,使用混凝土将套管外侧的孔洞填实抹平,确保管道与套管同轴,套管内侧使用岩棉或橡塑保温棉填塞密实,套管外侧围绕套管使用砂浆浇筑一圈承台,承台高度与套管高度一致,厚度20mm。

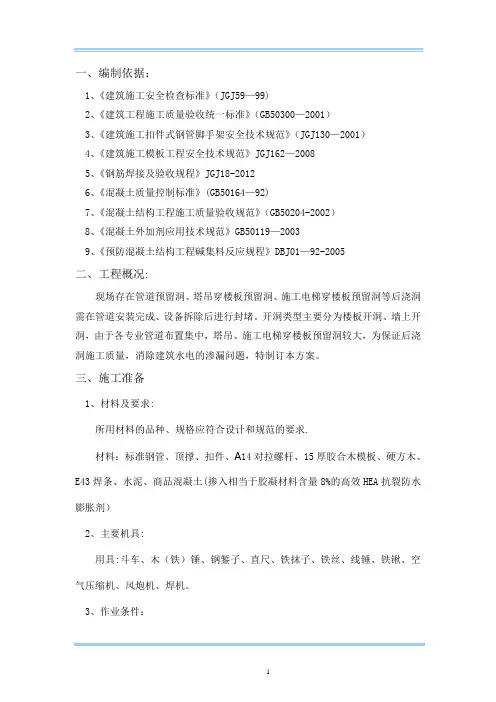

楼板、墙体预留洞封堵施工方案3
一、编制依据:1、《建筑施工安全检查标准》(JGJ59—99)2、《建筑工程施工质量验收统一标准》(GB50300—2001)3、《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)4、《建筑施工模板工程安全技术规范》JGJ162-20085、《钢筋焊接及验收规程》JGJ18-20126、《混凝土质量控制标准》(GB50164-92)7、《混凝土结构工程施工质量验收规范》(GB50204-2002)8、《混凝土外加剂应用技术规范》GB50119—20039、《预防混凝土结构工程碱集料反应规程》DBJ01-92-2005二、工程概况:现场存在管道预留洞、塔吊穿楼板预留洞、施工电梯穿楼板预留洞等后浇洞需在管道安装完成、设备拆除后进行封堵.开洞类型主要分为楼板开洞、墙上开洞,由于各专业管道布置集中,塔吊、施工电梯穿楼板预留洞较大,为保证后浇洞施工质量,消除建筑水电的渗漏问题,特制订本方案。
三、施工准备1、材料及要求:所用材料的品种、规格应符合设计和规范的要求。
材料:标准钢管、顶撑、扣件、A14对拉螺杆、15厚胶合木模板、硬方木、E43焊条、水泥、商品混凝土(掺入相当于胶凝材料含量8%的高效HEA抗裂防水膨胀剂)2、主要机具:用具:斗车、木(铁)锤、钢錾子、直尺、铁抹子、铁丝、线锤、铁锹、空气压缩机、风炮机、焊机。
3、作业条件:管道施工已完成,经检查验收合格。
塔吊、施工电梯拆除完成。
为施工操作必须设有防护盖板,确保施工的操作安全.4、劳动力准备由于本次封堵涉及楼号较多,洞口分部较广,涉及质量、安全等问题比较多,为了加强全面控制和管理,提早完成任务,进行现场的组织、协调管理工作,并保证施工质量、进度,施工现场按区域分工到责任人。
劳动力安排30人以上,积极整合现场资源,合理安排工序,保证日工作效率,确保早日完工。
5、技术准备5。
1、熟悉施工图纸,确定开洞区域,并做好现场标记;5.2、对施工班组做好技术交底,明确施工工艺,施工质量要求;5。
管道穿墙、穿板封堵施工方案
管道穿墙、穿板封堵施工方案
在建筑工程施工中,管道穿越墙体或板块时需要进行封堵处理,以确保施工质
量和安全。
本文将介绍管道穿墙、穿板封堵施工方案的具体步骤和注意事项。
施工方案
1. 材料准备
在进行封堵施工前,需准备以下材料:- 密封胶- 封堵材料(如泥浆、水泥等)- 防水材料 - 施工工具(刷子、镘刀等)
2. 管道准备
在开始封堵施工前,需对管道进行检查和清理,确保表面无灰尘、油污等杂物,以保证封堵效果。
3. 封堵处理
3.1 管道穿墙封堵
1.在管道穿墙处,选择合适的封堵材料填充,填充密实,并利用密封胶
封闭缝隙,确保不会有漏水现象发生。
2.采用合适的防水材料对管道进行保护,增加其耐久性。
3.2 管道穿板封堵
1.钻孔定位或定点,放置管道。
2.用适当的封堵材料填充管道周围的空隙,确保封堵牢固。
3.对封堵部分进行防水处理,提高密封性。
4. 验收与完工
封堵施工完成后,需要进行验收,确保封堵效果良好。
同时对施工过程中产生
的杂物进行清理,保持施工现场整洁。
注意事项
1.施工人员需经过专业培训,掌握封堵施工技术。
2.选择合适的封堵材料和工具,确保施工质量。
3.在施工过程中需严格按照规范操作,确保施工安全。
4.对施工现场周边环境进行保护,减少施工对周边环境的影响。
综上所述,管道穿墙、穿板封堵施工是建筑工程中重要的环节,正确的施工方案和严格的操作流程能有效保证封堵效果和施工安全。
在实际施工中,施工人员应按照规范要求操作,以确保工程质量和安全。
