1. 技术概述
混凝土护坡技术是一种用于加固和保护土坡或边坡的方法。

通过采用混凝土结构,可以提高坡面的稳定性和耐久性,预防土壤侵蚀和滑坡等问题。

2. 施工准备
在进行混凝土护坡工程之前,需要进行以下施工准备工作:
- 确定施工范围和施工计划
- 清理坡面,清除杂物和松散土壤
- 打造基础,确保坡面的稳定性
- 准备混凝土和相应的工具设备
3. 混凝土护坡的施工步骤
混凝土护坡的施工步骤如下:
1. 搭建支撑体系:根据设计要求,搭建支撑体系,确保混凝土施工过程中的稳定性。

2. 混凝土浆料喷涂:使用喷涂机将混凝土浆料均匀喷涂在坡面上,形成一层密实、平整的混凝土覆盖层。

注意控制喷涂的厚度和坡面的斜度。

3. 加固结构施工:根据需要,在混凝土覆盖层上进行加固结构的施工,如设置护坡槽、铺设护坡板等。

4. 混凝土护面施工:根据设计要求,进行混凝土护面的施工,增加整体的稳定性和美观性。

5. 养护和检查:完成施工后,进行养护和检查工作,确保混凝土护坡的质量和稳定性。

4. 安全注意事项
在进行混凝土护坡施工时,需要注意以下安全事项:
- 施工人员必须佩戴安全帽、安全鞋和其他必要的防护装备。

- 在施工现场设置警示标志和安全通道,确保施工安全。

- 严禁从事高风险的操作,如高空作业和操作重型机械等。

- 遵守相关的施工规范和安全操作规程。

以上为混凝土护坡技术交底的内容概述,详细的施工步骤和注意事项需要根据实际工程情况进行调整和补充。

在施工过程中,严格按照设计要求和技术规范进行操作,确保施工质量和安全性。

护坡施工技术交底范文

护坡施工技术交底范文

护坡施工技术交底一、施工准备1.现场准备(1)施工用临水、临电接入场内,做好现场排水、排污。

(2)接好施工临时用电和夜间施工照明灯具,线路应按要求敷设;在基坑边上口设好防护栏杆,垫好开挖坡道;做好基坑排水工作。

(3)规划出通行道路,施工机械进入现场所经过的道路及卸车设施等,应事先经过检查复核,必要时根据具体情况进行硬化等措施,做好基坑边防护,设置1500mm高的防护栏杆并封挂安全立网进行封闭,底杆距地面500-600mm,立杆间距 mm。

2.主要劳动力、施工机械(1)项目经理部组织好值班人员,每天必须有专职负责人24小时值班。

(2)组织施工队20人,分两班轮流跟班作业清土、修坡。

(3)开挖前由专职安全员对护坡施工人员进行安全教育。

(4)主要施工机械二、施工工艺工艺流程:基坑开挖后修坡搭设双排脚手架土钉施工(钢筋插筋)挂设并固定镀锌铅丝网片渗水管安装喷射C20细石混凝土(养护)(1)机械开挖后应辅以修整坡面使坡面平整,清扫浮土杂物和基坑顶部及坑底杂物。

(2)搭设双排钢管架,先把地面松土打夯两遍后安装脚手架,脚手架底座采用脚手板板作为垫板,防止脚手架在松土上下沉。

脚手架立杆间距1.5m,架子宽度间距1.2m,横杆高度为1.5m,搭架高度应超过边坡顶1.5m,搭设脚手架与边坡面楔紧。

(3)土钉施工(钢筋插筋):用1米长三级螺纹Φ12@1000×1000,长度1000mm钢筋棍钉入土中,采用锤击式击入坡顶土中,端头露出坡面60mm。

沿坡面长度方向在钢筋插筋端头绑扎φ6钢筋骨架。

施工插筋时(钢筋骨架),应尽量垂直于坡面锤击插筋,见图1。

(4)为防止降雨后雨水渗入地表对边坡产生侧压力致使边坡失稳坍塌,在坡面层设置两道直径为Ф20mm的PVC渗水管,其中第一道距离槽底100mm, 竖直方向布置两道,间距1.5m,水平向每3m一道,先用钻机成孔,渗水管埋设的端头用土工布塞堵后安装入孔内,入土长度500mm,结构面外露50mm,埋设角度5-8度,见图1。

护坡技术交底及施工操作要点

护坡技术交底及施工操作要点

护坡技术交底及施工操作要点一、引言在现代社会中,随着城市化的不断推进和土地资源的有限,我们普遍能够见到各种形状、各种高度的护坡工程。

护坡技术交底及施工操作要点,无论对于工程质量还是安全都具有非常重要的意义。

本文将探讨护坡技术的关键点。

二、护坡技术交底1. 护坡工程的概述护坡工程是指为了保护坡面免受雨水和地下水侵蚀,防止坡体发生滑坡、塌方等自然灾害而采取的一系列工程措施。

护坡工程通常可以分为生态护坡和混凝土护坡两种类型。

2. 护坡工程的设计要求在进行护坡工程设计时,需要满足一系列的要求。

首先,必须根据地质条件和原地形选择合适的护坡结构类型;其次,必须计算和确定护坡的坡度和护坡面积等参数;最后,需要考虑护坡工程的生态效益,尽量采用植被护坡方式。

3. 护坡施工的前期准备护坡施工前,必须进行一系列的前期准备工作。

首先,需要将施工现场进行清理,并制定合理的施工方案。

其次,还需要准备好所需的材料和工具,并制定施工进度计划。

4. 施工队伍和管理护坡施工需要由专业的工程队伍进行操作,并进行合理的施工管理。

工程队伍需要有丰富的施工经验和较高的技术水平,能够熟练运用各种工具和施工设备。

三、护坡施工操作要点1. 施工基础处理在进行护坡工程施工时,需要首先对施工基础进行处理。

施工基础处理包括清除表面杂物和松土,保证基础的均匀和平整。

2. 护坡结构施工根据设计要求选择护坡结构类型进行施工。

护坡结构主要包括混凝土护坡、生态网袋护坡等。

对于混凝土护坡,需要首先搭设模板,然后进行混凝土浇筑和养护。

对于生态网袋护坡,需要选择合适的植被种植在网袋中,并进行灌溉和养护。

3. 施工现场管理在护坡施工过程中,需要加强现场管理,确保施工进度和质量。

施工现场管理包括施工人员的技术交底和安全教育,设立施工标志和安全警示牌等,以及定期进行施工质量检查和巡视。

四、护坡施工中的安全措施1. 安全教育和培训在护坡施工前,应对施工人员进行安全教育和培训,提高他们的安全意识和技术水平。

(完整版)护坡施工安全技术交底

(完整版)护坡施工安全技术交底

完整版)护坡施工安全技术交底护坡施工安全技术交底(完整版)1.引言本文档旨在对护坡施工过程中的安全技术要点进行交底。

通过正确的安全操作,保障施工人员的身体健康,并确保施工质量和进度的顺利进行。

2.护坡施工前的准备工作在进行护坡施工前,需要做好以下准备工作:完善施工计划与方案,确保施工流程的合理性和可行性;对施工现场进行全面的安全检查,确保没有隐患存在;提前准备好必要的施工设备和材料,并确保其正常运行。

3.护坡施工中的安全措施3.1.施工人员的安全施工人员必须穿戴符合要求的个人防护装备,如安全帽、防护眼镜、防护手套等;施工人员需经过专业培训,并掌握相关施工技能;施工现场必须明确划定安全区域,并设置标识牌提醒人员注意安全;施工人员禁止随意攀爬边坡,以防坡体滑坡和意外伤害。

3.2.施工设备和机械的安全施工设备和机械必须经过定期检修和维护,确保正常运行;操作人员必须熟悉设备和机械的使用说明书,并按照规定的操作流程进行操作;使用施工设备和机械时,必须确保周围人员的安全,并遵循相关的操作安全规范。

3.3.施工现场的安全施工现场必须保持整洁有序,及时清理施工垃圾和杂物;施工现场必须有专人负责监督安全管理,并及时解决安全问题;禁止在施工现场乱堆放材料,以免造成安全隐患。

4.护坡施工后的安全措施4.1.施工质量的检查施工结束后,必须进行护坡的质量检查,确保护坡的稳定性和牢固性;如发现施工质量问题,应及时采取相应措施进行修复。

4.2.施工人员的安全教育施工结束后,要对施工人员进行安全教育,总结经验教训,并提出改进意见;有效的安全教育可以提高施工人员的安全意识,减少事故发生的可能性。

5.总结通过本文档的技术交底,我们加强了对护坡施工中的安全要点的认识和理解。

在实际施工中,我们将严格按照安全措施进行操作,确保施工质量和施工人员的安全。

只有在方案和技术要求的基础上,才能提高护坡施工的效率和安全性。

砼预制块护坡技术交底

砼预制块护坡技术交底

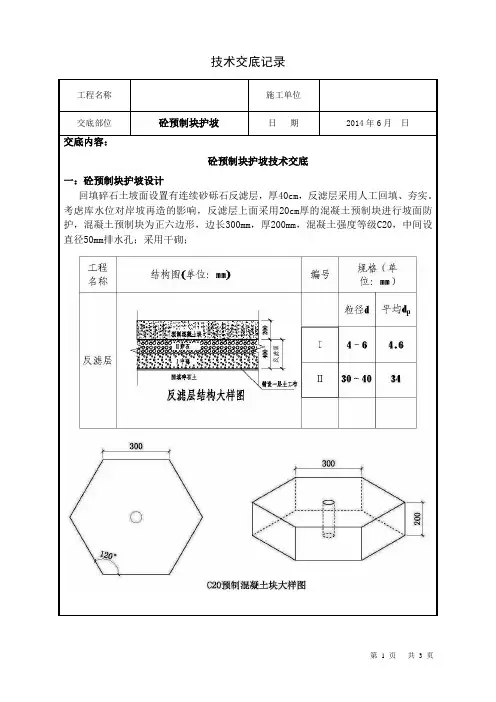

工程名称施工单位交底部位砼预制块护坡日期2014年6月日交底内容:砼预制块护坡技术交底一:砼预制块护坡设计回填碎石土坡面设置有连续砂砾石反滤层,厚40cm,反滤层采用人工回填、夯实。

考虑库水位对岸坡再造的影响,反滤层上面采用20cm厚的混凝土预制块进行坡面防护,混凝土预制块为正六边形,边长300mm,厚200mm,混凝土强度等级C20,中间设直径50mm排水孔;采用干砌;工程名称施工单位交底部位砼预制块护坡日期2014年6月日二:前期工作混凝土、砂浆配合比试验符合设计要。

混凝土要机口取样送检。

三:砼预制块护坡材料(1)工程所用的材料应有产品的合格证书、产品性能检测报告。

骨料、水泥等材料应有主要性能检测报告。

(2)水泥进场使用前,应分批对其强度、安定性进行复验。

检验批应以同一生产厂家、同一编号为一批。

(3)工程建设所需混凝土骨料建议就近购买。

(4)砂:选用质地坚硬、颗粒洁净、级配良好的天然河砂。

(5)水:砂浆拌和用水必须新鲜、洁净、无污染,宜选用饮用水。

如无饮用水使用,可采用抽取水库的水经净化处理后作为施工用水。

四:六方块的制作及养护1、六方块护坡砖预制板均按设计要求尺寸制模,并采用预制场集中预制,模具应顺直,表面光滑并不易变形。

2、六方块预制构件必须严格采用C20混凝土,在预制过程中为缩短脱模的时间,砼的坍落度应采用较小值,采用手提振动台振捣密实成型,脱模后应对侧面有蜂窝、麻面的地方进行收光,同时用短直尺检查四侧的平顺度与垂直度,如不合格,应在初凝前处理。

3、对预制好的预制六方块应及时养生,结合当地实际情况,采取草席进行洒水、。

浆砌砼预制块桥梁锥坡、护坡技术交底记录

浆砌砼预制块桥梁锥坡、护坡技术交底记录

技术交底记录
(编号:技交06—013)
建设项目:济东高速长垣段NO.2标段监理单位:湖南省交通建设工程监理有限公司
承包单位:黑龙江农垦建工路桥有限公
司合同号:CYSG-02
技术交底记录
(编号:技交06—013)
建设项目:济东高速长垣段NO.2标段监理单位:湖南省交通建设工程监理有限公司
承包单位:黑龙江农垦建工路桥有限公
司合同号:CYSG-02
技术交底记录
(编号:技交06—013)
建设项目:济东高速长垣段NO.2标段监理单位:湖南省交通建设工程监理有限公司
承包单位:黑龙江农垦建工路桥有限公
司合同号:CYSG-02
技术交底记录
(编号:技交06—013)
建设项目:济东高速长垣段NO.2标段监理单位:湖南省交通建设工程监理有限公司
承包单位:黑龙江农垦建工路桥有限公
司合同号:CYSG-02
附表1.质量检查标准
1.锥、护坡实测项目检查
2.浆砌砌体实测项目检查
附表2.施工组织机构及人员安排
附表3.拟投入的主要施工机械设备。

护坡安全技术交底

护坡安全技术交底

护坡安全技术交底随着城市建设的不断发展,护坡工程在城市规划和土地利用中扮演着重要角色。

为了确保护坡工程的安全可靠性,需要进行护坡安全技术交底,让相关人员充分了解和掌握护坡工程的施工细节和安全注意事项。

本文将对护坡安全技术交底进行详细介绍。

一、护坡工程概述护坡工程是指为了保护坡体、控制坡面侵蚀、提高土壤保水能力和增强坡体稳定性而进行的一系列工程措施。

护坡工程的主要目标是减少坡面土壤侵蚀、防止山体滑坡和泥石流的发生,保证坡体的稳定性和安全。

二、护坡安全技术交底内容1. 护坡工程施工组织安全要求护坡工程施工组织安全要求主要包括人员管理、施工场地管理、机械设备管理、安全防护措施等方面的内容。

在施工过程中,需要保证施工现场的安全环境,合理安排施工人员的工作任务,并配备必要的安全防护设施和器材,确保工人的人身安全。

2. 护坡工程施工技术交底要求护坡工程施工技术交底要求主要包括工程施工方案、材料和设备使用要求、施工工艺要求等方面的内容。

在交底过程中,需要详细说明施工方案,确保施工按照规定的程序进行,并在施工过程中合理使用材料和设备,正确操作施工工艺,确保护坡工程的质量和安全。

3. 护坡工程施工注意事项护坡工程施工注意事项主要包括施工现场环境要求、坡体检查要求、施工人员操作要求等方面的内容。

在施工过程中,需要注意施工现场的环境要求,包括清理施工场地、处理废弃物等。

同时,需要按照规定的程序进行坡体检查,确保施工安全,并对施工人员进行培训,确保其掌握相关操作要求。

三、护坡安全技术交底的重要性1. 保障工程质量和安全护坡工程的质量和安全是确保整个工程项目的基础和保障。

通过进行护坡安全技术交底,能够让相关人员充分了解和掌握护坡工程的施工细节和安全注意事项,从而减少施工中的错误操作和事故发生,保证工程的质量和安全。

2. 提高工作效率和减少工期护坡安全技术交底能够减少施工人员的误操作,避免不必要的返工和修正,从而提高施工效率。

混凝土拱形骨架护坡施工技术交底

混凝土拱形骨架护坡施工技术交底
抽样检验2%
尺量
2
对角线
±5mm
3
厚度
+4mm
-2mm
护坡各部允许偏差、检验数量及检验方法
序号
检验项目
允许偏差
检验数量
检验方法
1
平面位置
±50mm
每段护坡抽检4点
采用符合精度要求的仪器量测
2
基底高程
±50mm
每段护坡抽检3点
3
坡顶高程
0
-20mm
每段护坡抽检3点
4
骨架净距
±50mm
每段护坡抽检6处
(上、中、下部各2处)
施工过程中要尽量减少噪音、废气、废水、尘埃、生活垃圾等污染,以保障当地居民和施工人员的健康。
8、其它要求
在施工过程中出现异常情况,请及时与工程部联系
交底人
/时间
审核人
/时间
接收人
/时间
[文档可能无法思考全面,请浏览后下载,另外祝您生活愉快,工作顺利,万事如意!]
(6)模板安装
骨架模板采用定型钢模拼装,镶边及踏步模板采用竹胶板,模板安装时采用双面胶带纸塞缝,确保接缝良好不漏浆。模板支设完成后挂线对模板进行精调,确保模板支设尺寸
交底人
/时间
审核人
/时间
接收人
/时间
技 术 交 底 书
编号:JHS-1-2-
工程名称
新建吉林至珲春客运专线工程JHS-1标段
施工单位
吉图珲一标二工区
交底时间
交底内容:
b、施工现场准备
施工现场做好临时防排水系统、安排好临时用电、配备混凝土施工、养生设备。
(2)测量放样
根据设计边坡与线路中心线的相对位置,由测量人员用全站仪放出边坡坡顶、坡脚线,边坡平台位置线,施工人员随后挂线进行边坡及平台的平整,清刷浮土、填补坑凹、并夯实坡面,坡面要平整、圆顺,然后根据设计形式、尺寸挂线放样(主骨架宽,净距B=3m,拱间净距3m,具体见下图“C25拱形截水骨架护坡正视图”)要求放出骨架起终点侧边,底部和顶部镶边线、主骨架及拱骨架线,并洒白灰线标示。
  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
D、用平板振动器振实后,采用磨光机磨平,直到表面泛出水泥浆为止,最后用人工压光,压光可以分两次进行,第一次磨光机磨完后及时压光,第二次等砼初
凝前再压光一次,以做到内实外光,棱角分明,表面无蜂窝、麻面、砂眼爆皮、龟裂等现象。
E、砼拆模时间以不损坏成品砼为宜,拆模后等砼初凝,然后洒水及时用塑料薄膜覆盖养护,并用土埂密封。养护天数不少于14天。
2.坡面成型:
河道护坡施工现场的土方回填完成后达设计要求,经监理验收合格后再进入护坡施工,护坡开挖必须延伸至离施工图所示开挖河床边线外侧嵌入河床底,嵌入深≥1.5米,即护坡进入不透水层(粘土层或基岩)。河床开挖区域的树根、杂草、垃圾、废渣、等有碍物必须清理出现场。杂填物挖出后,坑必须机械或人工夯实。
7、安全注意事项
混凝土护坡沟槽开挖前联系设备管理单位对既有管道、电缆或其他构筑物防护,并在有防护员在场的情况下方可机械施工。
沟槽开挖过程中必须设置明显的警示标志和安全防护措施,必要时派专人看守。
机械开挖和回填时施工人员严禁接近挖掘机回旋半径以防机械伤人,在基槽内施工作业时要时刻注意基槽上方土方,防止土方坍塌。
施工技术交底记录
2017年5月10日施管表6
工程名称
分部工程
分项工程名称
交底内容:
混凝土护坡施工工序:
施工放样——坡面成型——按标高削坡——夯实——验收——模板伸缩缝
安装——浇筑混凝土——养护
1.施工放样:
在护坡工作面出来以后,即对坡身进行定位放线,首先定出景观与护坡边线交点,以此确定坡顶位置线,护脚位置线及平台坡脚线,然后利用甲方(测绘局给的水准点)提供的水准点,在整个标段每100米设一根木桩,在砼维护后测出桩顶高程并标注在桩上,建立高程控制网。高程控制网建成后,每50米左右再进行一次加密,报监理工程师核定后,作为施工控制点。根据现场具体情况,该河道可分为五个自然段,每个自然段200米沿河堤按10米放样,设样桩,在样桩上划上砼面层高度线,按高度线削坡。在特殊情况下,为避免大量挖土,填土,根据实际情况护坡底原有地形相貌不作大的变动,特别有渠引进景观池的地方要做跌水口的情况下按跌水口处理。做到护坡底阴角顺直自然,护坡上口阳角顺直一条线。如有不清的地方及时与甲方、设计等沟通避免出现施工错误,同时做好书面记录。
6.混凝土浇筑:
A、如果边坡干燥起土应首先洒水湿润,以避免浇筑好的砼板因水分过度流失表
面出现细小裂纹。
B、浇筑用砼必须采用机械拌和,搅拌机容积不得小于0.35立方米,拌和好的砼
须用机动三轮车及时运往浇筑现场。现场施工人员应严格控制砼水灰比和坍落度,必须保证砼标号不低于C15,保证水泥用量。
C、砼运到施工现场后应及时流槽入仓,人工平仓,刮杠刮平,平板振动器振捣,振动器振动顺序应从下往上单方向振动,严禁过振,漏振。
3.削坡夯实:
按放样测量的高度线削坡,树根、杂草、垃圾、废渣等有碍物质全部清出。如有松土部位必须局部夯实。
4.验收:
削坡完成后,需经监理验收或分段验收,验收合格后方可进行下道工序施工。
5.模板伸缩缝安装:
砼浇筑前应在精削后的边坡上安放钢模板并固定闭孔泡沫塑料伸缩缝。砼护坡的纵向面每10米设一道伸缩缝,缝宽2cm,伸缩缝充填沥青木板防水,做法按施工规范要求施工。
3、保证施工机械正常工作,尽量使噪声对周围环境和野生动物的影响降到最低限度
9、本交底未尽事宜及交底不明确或对交底有疑问之处请及时与项目部工程部联系。
接收人签字:
交底单位
重庆康达环保产业(集团)公司
接收单位
绿元市政有限公司
交底人
接收人
施工过程中,所有施工人员必须持证上岗,佩戴好防护用品,遵守劳动纪律,严格按规范施工。
8、文明施工
1、施工场地保持干净整洁,各种施工材料及施工机具按指定地点堆放整齐,并分别作出标识,不得随意摆放。
2、施工完毕后,按要求对场地进行清理,并将生产、生活垃圾集中收集以便统一处理,严禁乱弃、乱倒,更不得向河流中倾倒。
