屋面工程水泥膨胀珍珠岩施工方案

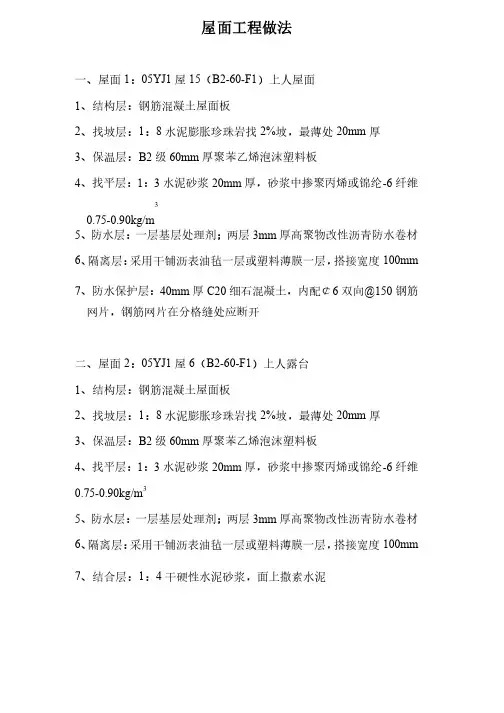

屋面工程做法

屋面工程做法一、屋面1:05YJ1屋15(B2-60-F1)上人屋面1、结构层:钢筋混凝土屋面板2、找坡层:1:8水泥膨胀珍珠岩找2%坡,最薄处20mm 厚3、保温层:B2级60mm 厚聚苯乙烯泡沫塑料板4、找平层:1:3水泥砂浆20mm 厚,砂浆中掺聚丙烯或锦纶-6纤维0.75-0.90kg/m35、防水层:防水层:一层基层处理剂;一层基层处理剂;一层基层处理剂;两层两层3mm 厚高聚物改性沥青防水卷材6、隔离层:采用干铺沥表油毡一层或塑料薄膜一层,搭接宽度100mm 7、防水保护层:40mm 厚C20细石混凝土,内配¢6双向@150钢筋网片,钢筋网片在分格缝处应断开二、屋面2:05YJ1屋6(B2-60-F1)上人露台1、结构层:钢筋混凝土屋面板2、找坡层:1:8水泥膨胀珍珠岩找2%坡,最薄处20mm 厚3、保温层:B2级60mm 厚聚苯乙烯泡沫塑料板4、找平层:1:3水泥砂浆20mm 厚,砂浆中掺聚丙烯或锦纶-6纤维0.75-0.90kg/m 35、防水层:防水层:一层基层处理剂;一层基层处理剂;一层基层处理剂;两层两层3mm 厚高聚物改性沥青防水卷材6、隔离层:采用干铺沥表油毡一层或塑料薄膜一层,搭接宽度100mm 7、结合层:1:4干硬性水泥砂浆,面上撒素水泥8、保护层:8~10mm 厚地砖铺平拍实,缝宽5~8mm ,1:1水泥砂浆填缝浆填缝三、屋面3:05YJ1屋13(B2-60-F1)商业屋面、楼梯间、电梯机房屋面屋面1、结构层:钢筋混凝土屋面板、结构层:钢筋混凝土屋面板2、找坡层:1:8水泥膨胀珍珠岩找2%坡,最薄处20mm 厚3、保温层:B2级60mm 厚聚苯乙烯泡沫塑料板厚聚苯乙烯泡沫塑料板4、找平层:1:3水泥砂浆20mm 厚,砂浆中掺聚丙烯或锦纶-6纤维0.75-0.90kg/m 35、防水层:防水层:一层基层处理剂;一层基层处理剂;一层基层处理剂;两层两层3mm 厚高聚物改性沥青防水卷材厚高聚物改性沥青防水卷材6、保护层:涂料或粒料、保护层:涂料或粒料四、屋面4:20mm 厚水泥砂浆加5%防水粉;防水粉;所有空调机搁板、楼梯间出屋面雨篷、风井出屋面顶板、阳台顶板。
膨胀珍珠岩板施工方案(3篇)

第1篇一、工程概况膨胀珍珠岩板施工方案适用于各种建筑物的外墙保温、屋面保温、地面保温、防火隔断、吸音降噪等工程。
本方案以某住宅小区外墙保温工程为例,详细阐述膨胀珍珠岩板的施工流程、技术要求和质量控制措施。
二、施工准备1. 施工图纸:熟悉施工图纸,了解膨胀珍珠岩板的规格、型号、性能等参数。
2. 材料设备:准备膨胀珍珠岩板、粘结剂、抹面砂浆、网格布、塑料膨胀钉、切割工具、搅拌机、抹子、刮板等。
3. 人员组织:成立施工班组,明确各工种人员职责,进行技术交底。
4. 施工场地:清理施工现场,确保施工环境整洁、安全。
5. 施工工艺:制定施工工艺流程,确保施工质量。
三、施工工艺流程1. 材料进场验收:检查膨胀珍珠岩板的规格、型号、性能等是否符合要求,验收合格后方可使用。
2. 施工面处理:清除施工面上的油污、灰尘、杂物等,确保施工面平整、干净。
3. 支设脚手架:根据施工高度和范围,合理设置脚手架,确保脚手架稳固、安全。
4. 粘结剂配制:根据粘结剂产品说明,准确配制粘结剂,搅拌均匀。
5. 粘结膨胀珍珠岩板:将膨胀珍珠岩板粘贴在施工面上,确保板面平整、牢固。
6. 固定膨胀珍珠岩板:使用塑料膨胀钉固定膨胀珍珠岩板,确保板面平整、牢固。
7. 面层施工:在膨胀珍珠岩板表面涂抹抹面砂浆,粘贴网格布,形成保护层。
8. 后期养护:施工完成后,进行后期养护,确保施工质量。
四、施工要点1. 粘结剂配制:严格按照产品说明配制粘结剂,确保粘结剂性能稳定。
2. 粘结膨胀珍珠岩板:确保膨胀珍珠岩板粘贴平整、牢固,避免出现空鼓、脱落等现象。
3. 固定膨胀珍珠岩板:使用塑料膨胀钉固定膨胀珍珠岩板,确保板面平整、牢固。
4. 面层施工:确保抹面砂浆均匀、平整,网格布粘贴牢固。
5. 施工安全:严格遵守施工安全规范,确保施工人员安全。
五、质量控制措施1. 材料质量:严格控制膨胀珍珠岩板、粘结剂、抹面砂浆等材料的质量,确保材料性能稳定。
2. 施工工艺:严格按照施工工艺流程进行施工,确保施工质量。
膨胀珍珠岩施工方案

膨胀珍珠岩施工方案1. 引言膨胀珍珠岩是一种轻质保温材料,具有较好的绝热性能和耐火性能。
广泛应用于建筑物的外墙保温、屋面保温、管道保温等领域。
本文将介绍膨胀珍珠岩施工的具体方案。
2. 原材料准备膨胀珍珠岩施工所需的主要原材料包括膨胀珍珠岩制品、粘结剂、外墙装饰材料、工具等。
2.1 膨胀珍珠岩制品:根据工程需要,选择合适尺寸和规格的膨胀珍珠岩板材,并做好保护措施,防止损坏。
2.2 粘结剂:常用的粘结剂有水泥砂浆、石膏粉等,根据具体施工要求选择合适的粘结剂。
2.3 外墙装饰材料:根据设计要求选择合适的外墙装饰材料,如涂料、砖瓦等。
2.4 工具:常用工具包括切割机、尺子、墙面铺设工具等。
3. 施工步骤膨胀珍珠岩施工主要包括基层处理、制作珍珠岩保温层、保护层加固和外墙装饰等步骤。
3.1 基层处理对需要施工的外墙进行清理,确保墙面干燥、平整、无灰尘、油污等。
3.2 制作珍珠岩保温层在基层上涂抹粘结剂,然后将膨胀珍珠岩板材按照设计要求粘贴在墙面上。
注意板材之间的缝隙要用粘结剂填补。
3.3 保护层加固待保温层完成后,可以进行保护层加固。
使用粘结剂固定网格布于保温层上,并施加一定的压力保证粘结牢固。
3.4 外墙装饰保护层加固完后,可以进行外墙装饰。
根据设计需求,采用适当的装饰材料进行外墙涂料、砖瓦等施工。
4. 施工要点和注意事项4.1 基层处理要彻底,确保墙面整洁平整,以保证珍珠岩板材粘贴牢固。
4.2 制作珍珠岩保温层时,要注意板材的平整度和对齐度,确保保温层效果。
4.3 在施工过程中,要注重工艺控制,避免出现病害、白蚁等问题。
4.4 外墙装饰时,要注意施工质量,确保装饰材料牢固、美观。
4.5 施工结束后对施工区域进行清理,将废弃物及时处理,保持环境整洁。
5. 安全注意事项5.1 在施工过程中必须佩戴好安全帽、手套、防护服等个人防护装备。
5.2 使用切割机等工具时要注意操作规范,避免意外伤害。
5.3 施工现场要保持通风良好,避免因粉尘、握柄剂等对施工人员造成危害。
屋面珍珠岩找坡层施工技术交底

屋面珍珠岩找坡层施工技术交底XXX有限公司施工单位工序名称XXX屋面找坡层工程名称XXX交底部位屋面交底提要:屋面找坡相关材料的准备、质量要求及施工工艺。
交底内容:依据标准:《建筑工程施工质量验收统一标准》GB-2013《屋面工程技术规范》GB-2012《屋面工程质量验收规范》GB-2017一、施工准备1、技术准备:1)熟悉工程的图纸和资料,掌握根据国家规范、地方性标准制定的施工工艺。
2)了解材料性能指标,掌握施工要点,明确施工工序。
3)提供工程所需要的资料和技术质量标准,并向施工现场的施工负责人和工人进行技术交底,做好技术指导,确保质量和现场安全无变乱。
2、资料及要求1)水泥:选用425号矿渣硅酸盐水泥。
2)膨胀珍珠岩:颗粒粒度0.1~3mm。
3)水泥珍珠岩质量、配合比及坡度必须符合设计要求。
4)排汽孔用PVC管,外径为Φ50。
5)所用资料均应齐全的及格证、质量检测敷陈等资料。
6)珍珠岩聚集密度、导热系数必须吻合规范要求。
项目(专业)技术负责人交底人接受交底人注:本记录一式两份,一份交底单位存,一份接受交底单位存。
日期:****建设团体有限公司施工单位工序名称XXX屋面找坡层工程名称XXX交底部位屋面交底提要:屋面找坡相关材料的准备、质量要求及施工工艺。
3、施工机具及机械机动机具:搅拌机、平板振捣器。
工具:平锹、木刮杠、程度尺、手推车、木拍子、木抹子、碾子、振动器等。
4、作业条件1)主体工程已施工终了,经历收及格,已办妥工种之间的交接办续。
2)基层处理终了,屋面水电装置工程终了并验收及格3)表面清扫洁净,且要求干燥、平整。
4)一切穿过屋面的管道孔、上人楼梯踏步、防雷等均施工终了。
5)水泥珍珠岩要求的配比为l:8(约150公斤水泥配1立方米珍珠岩)。
二.施工工艺1、工艺流程基层处理→水泥珍珠岩搅拌→灰饼找坡→1:8水泥珍珠岩找坡层施工→排汽孔施工→压紧、刮平穿布局的管根在施工前,应用细石混凝土塞堵密实。
屋面工程施工方案

屋面工程施工方案目录1、施工要求 (3)2、施工准备 (4)3、施工流程 (4)4、找平层施工 (5)5、找坡层施工 (8)6、保温层施工 (11)7、卷材防水层 (13)8、隔离层 (18)9、保护层 (19)1、施工要求(1)屋面工程施工前应通过图纸会审,并应掌握施工图中的细部构造及有关技术要求;施工单位应编制屋面工程的专项施工方案或技术措施,并应进行现场技术安全交底。
(2)屋面工程所采用的防水、保温材料应有产品合格证书和性能检测报告,材料的品种、规格、性能等应符合设计和产品标准的要求。
材料进场后,应按规定抽样检验,提出检验报告。
工程中严禁使用不合格的材料。
(3)屋面防水工程应由具备相应资质的专业队伍进行施工。
作业人员应持证上岗。
(4)屋面工程施工的每道工序完成后,应经监理或建设单位检查验收,并应在合格后再进行下道工序的施工。
当下道工序或相邻工程施工时,应对已完成的部分采取保护措施。
(5)屋面工程施工的防火安全应符合下列规定:可燃类防水、保温材料进场后,应远离火源;露天堆放时,应采用不燃材料完全覆盖;防火隔离带施工应与保温材料施工同步进行;不得直接在可燃类防水、保温材料上进行热熔或热粘法施工;喷涂硬泡聚氨酯作业时,应避开高温环境;施工工艺、工具及服装等应采取防静电措施;施工作业区应配备消防灭火器材;火源、热源等火灾危险源应加强管理;屋面上需要进行焊接、钻孔等施工作业时,周围环境应采取防火安全措施。
2、施工准备施工前由技术负责人组织各相关负责人对图纸及设计变更进行认真熟悉、审查,并对作业人员进行技术交底和安全交底,掌握屋面施工图中的防水细部构造及要求。
屋面工程施工时,建立各道工序的自检、交接检和专职人员检查的“三检”制度,并有完整的检查记录。
每道工序完成,经监理单位检查验收,合格后方可进行下道工序的施工。
屋面工程的防水层由资质审查合格的防水专业队伍进行施工。
作业人员应持有建设行政主管部门颁发的上岗证。
屋面保温工程技术方案(珍珠岩)

屋面保温工程施工技术方案工程名称:锡林浩特市第十三小学建设项目编制人:审核人:江苏南通二建集团有限公司2022年5月目录1.工程概况 (2)2.编制依据 (3)3.施工准备 (3)3.1人员职责及配备 (3)3.2材料准备 (3)3.3作业条件与准备工作 (3)4.施工工艺 (3)4.1工艺流程 (3)4.2施工方法 (4)4.3 其他施工注意事项 (4)5.质量保证措施 (4)6.安全保证措施 (4)7.文明施工及环境保护措施 (4)1.工程概况本工程为锡林浩特市第十三小学建设项目,项目位于内蒙古锡林浩特市区宝昌路东侧,苏日格勒街北侧,多轮路以西,华新未来城南侧,周边城市公共配套设施完善;本工程A区地上5层,层高4.8/4.5米,长108.6米,宽23.7米,呈矩形分布。
设计单位:哈尔滨工业大学建筑设计研究院监理单位:内蒙古万和工程项目管理有限责任公司施工单位:江苏南通二建集团有限公司2.编制依据《建筑工程质量验收统一标准》 GB50300-2001《建筑装饰装修工程质量验收规范》 GB 50210-2018《屋面工程技术规范》 GB50345-2012《屋面工程质量验收规范》 GB50207-2012《内蒙古绿色建筑评价标准》 DBJ03-61-20143.施工准备3.1人员职责及配备工长:负责组织屋面保温工程施工,进行施工人员、机具、材料的调配,组织施工前技术、安全交底并对安全文明施工和施工进度负责。
技术员:负责施工方案的编制,处理技术问题,图纸问题的澄清。
技术监督:负责根据施工方案编制施工前的技术、安全交底,施工中进行技术指导和监督,施工结束后进行内部检查,并制作施工资料。
安全员:会同工长和技术员对施工人员进行安全交底,检查施工中的安全措施实施情况。
质量检查员:负责对屋面保温施工的整个过程进行监控和质量监督。
屋面保温普工:屋面保温工程的施工。
3.2材料准备屋面保温工程所采用的材料、半成品均应按现行国家质量标准及有关规定进行检验、验收。
屋面珍珠岩找坡、找平层、防水层、保护层施工

③铺贴各层防水卷材搭接宽度:长边不小于80mm,短边不小于100mm。
3、铺贴屋面第二层防水卷材:为自带保护层卷材,上下卷材不得相互垂直铺贴。
④铺装水泥砂浆:按分格块装灰、铺平,用刮扛靠冲筋条刮平,找坡后用木抹子槎平,铁抹子压光。待浮水沉失后,人踏上去有脚印但不下陷为度,再用铁抹子压第二遍即可.
7)基层处理剂:采用冷底子油,卷材防水屋面在粘结卷材前,应将基层表面清理干净,保持干燥,大面积喷刷前,应将边角、管根、雨水口等处先喷刷一遍,然后大面积喷刷第一遍,待第一遍涂刷冷底子油干燥后,再喷刷第二遍,要求喷刷均匀无漏底,干燥后方可铺贴卷材。
②铺贴防水卷材的顺序:先铺贴排水比较集中的部位(雨水口、檐口、天沟等处),铺贴应从最低标高处开始往高标高的方向滚铺,铺贴时应用两手紧压防水卷材卷向前滚压铺设,应用力均匀,粘结牢固。
③铺贴各层防水卷材搭接宽度:长边不小于80mm,短边不小于100mm。
3、铺贴屋面第二层防水卷材:为自带保护层卷材,上下卷材不得相互垂直铺贴.
5.7屋面涂膜防水施工时要谨慎小心,防火的同时要注意脚底防滑。
技术负责人
交底人
接受人
技术交底记录
年月日
工程名称
郑州市二七区刘砦城中村改造项目
E6—02地块中学教学楼
分部工程
屋面工程
分项工程名称:屋面珍珠岩找坡、找平层、防水层、保护层施工
一、屋面工程做法
教学楼屋1(上人屋面):
1)保护层:40厚C20细石混凝土,内配Ø4@150х150钢筋网片
屋面工程施工方法

屋面工程施工方法本工程共设计有两种屋面,分别为屋面1(主要是119.4m标高的的屋面和微波塔第二、三层平台,副楼22.5m标高屋面、露台)和屋面2(屋顶花园)。
1、屋面施工程序1)屋面1钢筋混凝土屋面板,表面清扫干净;20mm厚(最薄处)1:8水泥膨胀珍珠岩找坡;20mm厚1:2.5水泥砂浆找平层;刷基层处理剂一道;3mm厚氯丁沥青防水涂料(二布三涂);3mm厚APP改性沥青防水卷材;65mm厚陶粒轻质隔热砖,规格为305×305×65mm,1:2水泥砂浆填缝;8mm厚地砖铺平拍实,缝宽5-8,1:1水泥砂浆填缝。
2)屋面2钢筋混凝土屋面板,表面清扫干净;20mm厚(最薄处)1:8水泥膨胀珍珠岩找坡;20mm厚1:2.5水泥砂浆找平层;3)刷基层处理剂一道;3mm厚氯丁沥青防水涂料(二布三涂);3mm厚APP改性沥青防水卷材;200mm厚陶粒层,排水层;玻璃纤维布过滤层;人工合成种植土种植物。
屋面施工重要工序是防水涂料和卷材的施工,其施工质量的好坏,直接影响防水质量,故下面主要阐述防水涂料和防水卷材的施工方法。
2、屋面氯丁防水涂料施工方法1)施工准备(A)材料氯丁沥青:质细腻粘稠,均匀一致,无结粒状,滴入水中能均匀分散,无肉眼可见的颗粒和悬浮物,不凝聚。
玻璃纤维布:宜用无碱无捻粗纱方格布。
石蜡型浸润剂玻璃纤维布,需经脱蜡处理为宜。
稀浆封层结合物:用细骨料、氯厅沥青和适当的水由机械拌合而成。
(B)作业条件基层表面清洁平整,用2m直尺检查,最大空隙不应大于5mm,不得有空鼓,开裂及起砂、脱皮等缺陷,空隙只允许平缓变化。
基层表面干燥,满涂冷底子油,待冷底子油干燥后,方可刷防水涂料。
基层处理剂、有机溶剂等,均属易燃物品,存放和操作应远离火源,并不得在阴暗处存放,防止发生意外。
刷防水涂料不得在雨天中施工,同时应按说明书所规定的室外温度进度作业。
2)操作工艺(A)工艺流程基层表面清理、修整→喷刷底胶→特殊部位附加增强处理→配料搅拌→刮涂第一遍涂料→铺胎体增强材料(玻纤布)→干燥→刮涂第二遍涂料→铺胎体增强材料(玻纤布)→干燥→刮涂第三遍涂料→铺保护层材料→养护→闭水试验(B)清理基层基层表面凸起部分应铲平,凹陷处用砂浆填平,并不得有空鼓、开列及起砂、脱皮等缺陷,如沾有砂子、灰尘、油污应清除干净。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
一、工程概况及编制依据1、屋面做法如下:A、屋顶屋面(标高97.2米)及32层露台屋面:(05YJ1屋3)找坡层:1:8水泥膨胀珍珠岩找2%坡(最薄处20厚)找平层:1:3水泥砂浆(20厚),砂浆中掺聚丙烯或锦纶-6纤维0.75~0.90kg/m3防水层:基层处理剂;两层3个厚SBS(聚酯胎-18℃)防水卷材保温层:JZ-C无机保温砂浆(40厚)隔离层:干铺无纺聚酯纤维布一层垫层:C20细石砼,内配Φ4@150×150钢筋网片(40厚)保护层:25厚1:4干硬性水泥砂浆,面上撒素水泥,上铺8~10厚地砖,铺平拍实,缝宽5-8,,1:1水泥砂浆填缝(35厚)B、楼梯间及电梯间屋面:(05YJ1屋1)找坡层:1:8水泥膨胀珍珠岩找2%坡(最薄处20厚)找平层:1:3水泥砂浆(20厚),砂浆中掺聚丙烯或锦纶-6纤维0.75~0.90kg/m3防水层:基层处理剂;两层3个厚SBS(聚酯胎-18℃)防水卷材保温层:JZ-C无机保温砂浆(40厚)隔离层:干铺无纺聚酯纤维布一层保护层:C20细石砼,内配Φ4@150×150钢筋网片(40厚)2、编制依据:河南中建工程设计咨询有限公司设计的施工图纸《建筑工程施工质量验收统一标准》(GB50300-2001)《屋面工程技术规范》(GB50345-2012)《屋面工程质量验收规范》(GB50207-2002)等二、施工准备工程施工前,认真做好各项准备工作,解决好劳动力、材料及施工机械等影响施工质量的各种因素。
三、施工工艺1、找坡层按照图纸设计要求的2%的坡度打水泥砂浆墩,然后铺设找坡层,找坡层采用1:8水泥膨胀珍珠岩,找坡层应密实,流水坡度符合设计要求。
2、找平层屋面找平层采用1:3水泥砂浆,内掺锦纶纤维,掺量为0.75~0.9kg/m3,表面应抹平压光,无空鼓起砂现象,表面平展以2m直尺检查,最大平展度允许偏差不得大于5mm。
在阴阳角部位,应按照规定做好圆弧角,防止防水层在此部位粘贴不牢下坠脱落。
找平层坡度要正确,排水流通、无积水。
找平层应与基层粘结牢靠,表面平展,转角处做成圆弧。
找平层设置的分格缝兼做排气道,排气道的宽度宜为40mm。
排气道应纵横贯通,并与大气连通的排气孔相通,排气孔设在纵横排气道的交叉处。
排气道纵横间距宜为6m,屋面面积每36㎡宜设置一个排气管,排气管(Φ50钢管)应作防水处理且在防水层下的管体应钻孔。
找平层在屋脊处应设置纵向分格缝。
3、防水层找平层干涸后进行防水层施工,在做防水层前应算帐明净,表面无污染积灰,落地灰和其它杂物,对于阴阳角、管道、落水口等部位更应仔细检查。
找平层做好后,应报监理单位进行验收。
屋面防水材料复验:对屋面防水材料,应按设计要求选择有国家技术监督部门认可的生产厂家的产品,在进货前、后要认真核查有关厂家的出厂证明、材质试验报告等,然后取样复检,确认合格后进货使用。
防水材料进场后应按有关规定认真存储保管,防止变质、变形等。
3.1、在防水层施工前,应检查基层是否干涸,干涸后方可施工,以增强防水层同基层的粘接。
干涸程度的简捷检验办法:将1m2卷材平展地干铺在找平层上,静置3~4h后掀开检查,找平层覆盖部位与卷材上未见水印即可铺设。
3.2、算帐明净的找平层上,涂刷一遍基层处理剂,不得漏涂。
3.3、防水卷材的施工:3.3.1、铺贴方向:由于排水坡度为2%,卷材可平行于屋脊方向铺贴。
3.3.2、附加层的施工:大面积施工前,应先做好屋面与水落口连接处、天沟、屋面转角处、突出屋面的管道井等部位的附加层,然后才能大面积施工防水层。
即在上述部位先铺贴一层防水卷材,做为防水卷材的附加层。
3.3.3、搭接方法及宽度要求:铺贴卷材采用搭接法,相邻两幅卷材的搭接缝应错开,即搭接缝应顺流水方向搭接。
搭接宽度不得小于80mm。
3.3.4、分外部位的处理:天沟铺贴卷材应从沟底开始,顺天沟从水落口向高处铺贴,边铺边用刮板从沟底中心向两侧刮压,赶出气沟使卷材铺贴平展,粘贴密实。
接缝处必须采用密封材料封严。
水落口处附加层,应粘贴在杯口上,用雨水罩的底盘将其压紧,底盘与卷材间应满涂胶结材料于以粘结,底盘周围用密封材料填封。
泛水部位卷材铺贴前,应先进行试铺,将立面卷材长度留足,先铺贴平面卷材至转角处,然后从下向上铺贴立面卷材,不得从上向下铺贴卷材,避免出现卷材张拉过紧,产生翘边、空鼓、脱落等现象。
卷材铺贴完成后,将端头全部压入凹槽内,用压条钉好,再用密封材料封严,最后用水泥砂浆抹封凹槽。
排气孔与伸出屋面的管道处的卷材铺贴方法和立墙与屋面转角处相似,所例外的是流水方向不应有逆槎,均应做好附加层。
阴阳角处的卷材附加层应剪开,阳角增加附加层,对于阴角,则应剪去多余的重叠部分后进行铺贴。
3.3.5、本工程SBS卷材采用热熔法进行施工,铺贴时采取满粘法。
A、起始端卷材的铺贴:将卷材置于起始位置,对好长短方向搭接缝,滚展卷材1m左右,掀开已展部分,开启喷枪点火,喷枪头与卷材保持50~100mm 距离,与基层呈30~45°角,将火焰对准卷材与基层交接处,同时加热卷材底面热熔胶面和基层,至热熔胶层出现黑色光泽、发亮至稍有微泡出现,慢慢放下卷材平铺基层,然后进行排气辊压使卷材与基层粘结牢靠。
当铺贴至剩下300mm左右长度时,将其翻放在隔热板上,用火焰加热余下起始端基层后,再加热卷材起始端余下部分然后将其粘贴于基层。
B、滚铺:卷材起始端铺贴完成后即可进行大面积滚铺。
持枪人位于卷材滚铺的前方,按上述方法同时加热卷材和基层,推滚卷材人蹲在已铺好的卷材起始端上面,等卷材充分加热后缓缓推压卷材,并随时注意卷材的平展顺直和搭接宽度。
其后紧跟一人用辊子从中间向两边抹压卷材,赶压气泡,并用刮刀将溢出的热熔胶刮压接缝边。
另一人用辊子压实卷材,使之与基层粘贴密实。
3.3.6、蓄水试验:屋面防水卷材施工完毕后,将落水口用防水卷材封堵,然后对屋面进行蓄水,蓄水深度以满足最浅处水深15cm左右,并做好标记,保持24小时后,观察屋面是否有渗水,如没有渗水现象,则屋面防水卷材铺贴合格。
如有渗水,对渗水部位做出标记,排出屋面积水,对渗水部位进行修补处理后,对屋面再次进行蓄水试验。
合格后方可进行下道工序。
4、保温层:按照图纸设计要求的2%的坡度大保温砂浆墩,然后铺设保温层,保温层采用JZ-C保温砂浆,保温层应严格按照无机保温砂浆技术规程施工。
5、隔离层:干铺无纺聚酯纤维布一层。
无纺聚酯纤维布铺设前应将基层算帐明净,不得有积水。
无纺聚酯纤维布搭接宽度不应小于50mm。
6、垫层:细石砼上应设分格缝,分格缝间距不大于6m,缝宽20-30,用密封材料嵌填。
钢筋网片保护层厚度不应小于10mm,钢筋网片在分格缝处应断开。
7、保护层:地砖铺平拍实、1:1水泥砂浆填实7.1找平层上提前弹出铺砖控制线,砖铺设缝宽为3㎜、铺砖分格缝4*4M、缝宽20㎜。
7.2坡度要求,由四周向落水口处放射型标筋,并且根据标筋标高及铺砖控制线进行铺设。
7.3 1:4干硬性水泥砂浆铺设在基层上,撒上素水泥,接着铺上砖。
四、质量标准及保证措施:4.1、质量标准:4.1.1、屋面找平:找平层的材料质量及配合比,必须符合设计要求。
检查出厂合格证、质量检验报告。
屋面(含天沟、檐沟)找平层的排水坡度,必须符合设计要求。
用水平仪(水平尺)拉线和尺量检查。
基层与突出屋面结构的交接处和基层的转角处,均应做成圆弧形,且整齐平顺。
观察和尺量检量。
水泥砂浆,找平层应平展、压光、不得有酥松、起砂、起皮现象。
观察检查。
找平层表面平展度的允许偏差为5mm。
用2m靠尺和楔形塞尺检查。
4.1.2、屋面保温层:保温材料的堆积密度或表观密度,导热系数以的强度、吸水率,必须符合设计要求。
检查出厂合格证,质量检验报告和现场抽样复验。
保温层的含水率必须符合设计要求。
检查现场抽样检验报告。
4.1.3、卷材防水层:卷材防水层所用卷材及配套材料,必须符合设计要求。
检查出厂合格证、质量检验报告和现场抽样复验报告。
卷材防水层不得有渗漏或积水现象。
雨后或淋水、蓄水检验。
卷材防水层在天沟、檐沟、檐口、水落口、泛水、变形缝和伸出屋面管道的防水构造,必须符合设计要求。
观察检查和检查隐藏工程验收记录。
卷材防水层的搭接缝应粘(焊)结牢靠、密封周密、不得有皱折、翘边和鼓泡等缺陷;防水层的收头应与基层粘结并不变宾固、缝口封严、不得翘边。
观察检查。
卷材防水层上的撒布材料和浅色涂料保护层应铺撒或涂刷平均。
观察检查。
卷材的铺贴方向应正确,卷材搭接宽度的允许偏差为-10mm。
观察和尺量检查。
4.2、质量保证措施:4.2.1、实行建筑材料、成品、半成品的质量检验制度。
所有建筑材料都必须先报验样品,样品合格后大批量进场,进场后再进行材料报验,合格后方准用到工程上。
4.2.2、做好过程控制,对于施工中发现基层算帐不明净,不得进行找平层及面层的施工,分格条粘贴不笔直,接头高低不平时必须进行返工重做,不得进行面层的铺设。
五、成品保护注意事项:1、找平层、保护层和保温层施工完后,在未达到一定强度时(5MPa)不得上人踩踏,推小车运输时应先铺垫好木板保护,防止破坏已施工好的成品。
2、在雨水口、内排水口、变形缝等部位应采取临时封堵保护保护措施,防止杂物进入堵塞,待完工后清出使管口内畅通无阻。
3、保温层施工完后,应及时铺抹找平层,以减少受潮和防止进水,特别注意在雨期施工要及时采取遮盖防雨措施。
4、已铺贴好的卷材防水层,应及时采取保护措施,不得损坏,以免造成隐患。
穿过屋面,墙等处的管根不得损伤变位。
5、在防水层上施工,操作人员必须穿软底鞋作业,以免鞋钉及尖硬物将防水层划破。
防水层施工完后应加强保护,及时组织保护层施工。
6、严禁将油漆、涂料、水泥浆等撒落在水泥屋面上,施工时不得污染墙面等部位,并防止重物撞击屋面。
7、砂浆找平层,保护层、地砖保护层施工完后12~24h应进行养护,并防止重物撞击屋面。
六、安全保证措施1、进入施工现场,必须正确佩戴安全帽,各施工人员佩戴的安全帽必须符合安全要求。
2、带电机具的维修应先断电后维修;施工用电由专业电工操作,严禁私拉电线,所有电线间应有绝缘材料隔离。
3、现场用电机具必须安装触电保护器,并做到一机一闸一保护。
4、屋面四周没有女儿墙时,外脚架应高出屋面搭设,并设置防护栏杆。
在提升架上料口处要设围栏和安全网。
5、操作人员要正确使用个人防护用品,进入工地必须戴安全帽,高空作业要系好安全带,防水施工应戴好保护手套和口罩。
6、五级以上大风天气或雷雨天,应避免在屋面上施工。
7、防水作业,现场应严禁烟火,防水卷材、涂料、氯丁胶粘剂、汽油、二甲苯等易燃品材料应入库保存,要远离火源和热源。
8、采用热熔法施工时,在向喷灯内灌燃料时,要避免溢出地面上,防止点火引起火灾。
