地暖地面工程施工技术交底√

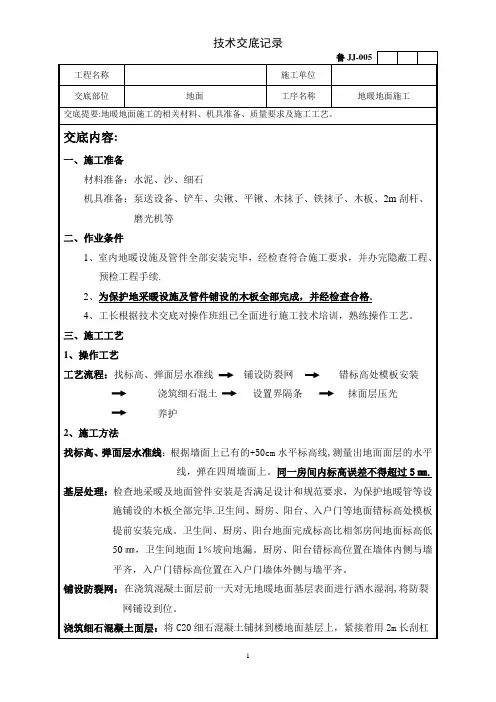

地暖地面施工技术交底

4、工长根据技术交底对操作班组已全面进行施工技术培训,熟练操作工艺。
三、施工工艺
1、操作工艺
工艺流程:找标高、弹面层水准线铺设防裂网错标高处模板安装浇筑细石混土设置界隔条抹面层压光养护
2、施工方法
找标高、弹面层水准线:根据墙面上已有的+50cm水平标高线,测量出地面面层的水平线,弹在四周墙面上。同一房间内标高误差不得超过5㎜.
鲁JJ-005
工程名称
施工单位
交底部位
地面
工序名称
地暖地面施工
交底提要:地暖地面施工的相关材料、机具准备、质量要求及施工工艺。
交底内容:
一、施工准备
材料准备:水泥、沙、细石
机具准备:泵送设备、铲车、尖锹、平锹、木抹子、铁抹子、木板、2m刮杆、磨光机等
二ቤተ መጻሕፍቲ ባይዱ作业条件
1、室内地暖设施及管件全部安装完毕,经检查符合施工要求,并办完隐蔽工程、预检工程手续.
6、严禁酒后上班,施工现场严禁吸烟。
项目(专业)
技术负责人
交底人
接受交底人
注:本记录一式两份,一份交底单位存,一份接受交底单位存。山东省建设工程质量监督总站监制
3
缝格平直
3mm
拉5m线和用钢尺检查
五、成品保护
1、在操作过程中,注意泵管不得铺设在基层的地暖管线上,防止损坏或弄乱地暖管。
2、面层抹压过程中随时将脚印抹平,并封闭通过操作房间的一切通路。
3、面层压光交活后在养护过程中,封闭门口和通道,不得有其它工种进入操作,避免造成表面起砂现象.
4、面层养护时间符合要求可以上人操作时,防止硬器划伤地面。
3、面层不应有空鼓、裂纹、脱皮、麻面、起砂等缺陷。
地暖工程施工技术交底

地暖工程施工技术交底一、工程概况本项目为地暖工程,主要包括地暖系统的施工、管道铺设、分集水器安装、混凝土填充层施工等。
工程范围涵盖商业一层公共区域及塔楼A、B座7-34层。
在施工过程中,应严格按照设计图纸和规范要求进行,确保工程质量。
二、施工准备1. 材料准备:根据设计要求,选择符合标准的建筑材料,如水泥、砂子、豆石、保温板、反射膜、铁丝网、地暖管、分集水器等。
并对材料进行检验,确保质量合格。
2. 机具准备:准备强制式砂浆搅拌机、垂直运输机械、手推车等施工设备,以及水桶、剪子、滚刷、铁锹等抹灰工具。
同时,充分准备打压设备,确保施工顺利进行。
3. 技术准备:施工前,组织技术交底,使施工人员了解工程特点、施工工艺及质量要求。
并对施工人员进行安全培训,提高安全意识。
三、施工流程1. 施工前清理平整地面,确保施工场地干净、整洁。
2. 铺给水管及采暖供、回水管,并进行打压试验,确保管道无漏水现象。
3. 铺设保温板和铝箔反射膜,搭设铁丝网。
4. 安装采暖管,注意管道的铺设方向和高度,确保符合设计要求。
5. 进行打压式检验,检查采暖管的连接是否牢固,无漏水现象。
6. 浇注前满铺豆石混凝土填充层,确保填充层的厚度和平整度。
7. 收面、楼地面基层清理,为后续施工做好准备。
8. 铺C15豆石混凝土填充层,注意控制混凝土的坍落度和强度。
9. 施工过程中,做好成品保护,防止施工材料和设备受损。
四、施工要求及注意事项1. 施工过程中,严格遵循设计图纸和规范要求,确保工程质量。
2. 材料验收合格后方可使用,严禁使用不合格材料。
3. 施工设备应定期进行检查和维护,确保设备正常运行。
4. 施工人员应具备相应的技能和经验,熟悉施工工艺和要求。
5. 加强施工现场安全管理,严格遵守安全操作规程,防范安全事故的发生。
6. 做好施工记录,及时反馈施工过程中出现的问题,确保工程顺利进行。
五、质量保证措施1. 施工过程中,严格把控材料质量,对进场材料进行检验。
地暖地面技术交底

2 内容较多时本表作为首页,交底内容可续页。
交底摘要:
由于室内地暖地面施工质量要求高,故对此部位进行专项技术交底。
交底内容:
(3)地暖铺设施工工艺详见地暖施工交底。
(4)细石混凝土面层施工时用激光水准仪对标高及平整度进行控制,用2m 长刮杠顺着标筋刮平,然后用振动器往返、纵横捣实,如有凹处用同配合比混凝土填平,直到面层出现泌水现象。
沿墙内侧四周10cm抹平,门口处抹平,其余中间部分进行扫毛处理。
面积较大的客厅应从中间进行分缝,室内门口处应沿墙体两侧进行分缝。
三、质量要求
(1)面层表面应洁净,不应有裂纹、脱皮、麻面、起砂等缺陷
(2)面层的允许偏差应符合下表的规定
交底人接受交底人数交底时间
2 内容较多时本表作为首页,交底内容可续页。
地暖工程施工技术交底

地暖工程施工技术交底一、工程概述本次地暖工程施工旨在为_____项目提供高效、舒适的室内采暖系统。
施工范围包括_____栋建筑物,共计_____平方米。
地暖系统采用_____管材,热源为_____。
二、施工准备1、技术准备施工前,技术人员应熟悉施工图纸和相关技术规范,制定详细的施工方案。
对施工班组进行技术交底,明确施工工艺和质量要求。
2、材料准备地暖管材:选用符合国家标准的_____管材,规格为_____,确保管材质量合格,具备相应的检测报告。
保温材料:采用_____保温板,厚度为_____mm,密度不小于_____kg/m³,导热系数不大于_____W/(m·K)。
分集水器:选用_____品牌的分集水器,材质为_____,具备调节流量和温度的功能。
辅助材料:包括边界保温条、反射膜、卡钉等,应符合相关标准要求。
3、施工机具准备配备专用的地暖施工工具,如卡丁枪、剪刀、扳手、水平仪等。
检查施工机具的性能和安全性,确保正常使用。
4、作业条件准备室内地面基层应平整、干燥、无杂物,平整度误差不超过_____mm。
卫生间、厨房等有防水要求的房间,应提前完成防水层施工,并验收合格。
室内门窗安装完毕,具备封闭施工条件。
三、施工工艺流程1、基层处理清理地面基层的灰尘、杂物,确保基层干净整洁。
对不平整的地面进行找平处理,可采用水泥砂浆或自流平材料。
2、铺设保温板将保温板平铺在地面基层上,板与板之间应紧密拼接,不得有缝隙。
保温板铺设应平整,偏差不超过_____mm。
3、铺设反射膜在保温板上铺设反射膜,反射膜应平整、无褶皱,搭接宽度不小于_____mm。
4、铺设地暖管按照设计图纸的要求,确定地暖管的铺设间距和走向。
用卡丁将地暖管固定在反射膜上,卡丁间距不大于_____mm。
地暖管弯曲半径不应小于管材外径的_____倍,不得出现死折。
5、安装分集水器根据设计位置安装分集水器,分集水器应垂直安装,固定牢固。
地暖地坪施工安全技术交底模板

一、工程名称:[填写工程名称]二、施工单位:[填写施工单位名称]三、施工部位:[填写施工部位]四、施工时间:[填写施工时间]五、交底内容:一、施工前的准备工作1. 现场环境检查:- 确保施工场地平整、坚实,排水系统畅通。
- 检查施工现场是否有未处理的障碍物,如废弃材料、电线等。
2. 材料准备:- 所有材料应经过监理单位确认合格后方可进场。
- 检查材料质量,确保符合设计规范和施工要求。
3. 人员培训:- 施工人员必须经过专业培训,了解地暖地坪施工的工艺流程和安全操作规程。
- 施工前对施工人员进行安全技术交底。
二、施工过程中的安全措施1. 现场安全防护:- 施工现场设置明显的安全警示标志。
- 施工人员必须佩戴安全帽、安全带等防护用品。
2. 施工设备安全:- 搅拌机、切割机等设备应定期检查和维护,确保设备运行正常。
- 施工设备操作人员必须经过专业培训,持证上岗。
3. 电气安全:- 施工现场临时用电线路应按照规定进行布置,确保安全。
- 电气设备操作人员必须持证上岗,严格执行操作规程。
4. 高空作业安全:- 高空作业人员必须佩戴安全带,并设置安全防护网。
- 高空作业区域设置警戒线,禁止无关人员进入。
5. 材料运输安全:- 材料运输过程中,确保材料堆放平稳,防止滚动、滑落。
- 上下楼层材料运输时,使用专用电梯或搭设安全通道。
三、施工过程中的注意事项1. 防水处理:- 施工前对施工区域进行防水处理,确保地暖地坪防水效果。
2. 保温层施工:- 保温层施工应严格按照施工规范进行,确保保温效果。
3. 地暖管铺设:- 地暖管铺设应平整、均匀,不得有扭曲、挤压等现象。
4. 回填层施工:- 回填层施工应严格按照设计要求进行,确保地暖地坪的平整度和承载能力。
5. 施工记录:- 施工过程中做好施工记录,包括材料使用、施工过程、安全措施等。
四、施工完成后验收1. 施工完成后,由监理单位组织验收,确保施工质量符合设计规范和施工要求。
地暖工程施工技术交底(3篇)

第1篇一、编制依据1. 《建筑工程施工质量验收统一标准》GB 50300-20132. 《地暖工程技术规范》GB 50411-20183. 《建筑给排水及采暖工程施工质量验收规范》GB 50242-20024. 本工程的设计文件及相关图纸二、工程概况本工程为(项目名称),位于(地址),总建筑面积约(面积),采用地暖系统进行供暖。
地暖系统由加热盘管、保温层、绝热层、保护层等组成。
三、施工准备1. 材料准备- 加热盘管:采用PE-Xa交联聚乙烯管,管径(规格),壁厚(厚度)。
- 保温层:采用(材料名称),厚度(厚度)。
- 绝热层:采用(材料名称),厚度(厚度)。
- 保护层:采用(材料名称),厚度(厚度)。
- 其他材料:水泥、砂子、豆石、铁丝网、分集水器等。
2. 机具准备- 强制式砂浆搅拌机、垂直运输机械、手推车。
- 抹灰工具:水桶、剪子、滚刷、铁锹、木铁抹子、扫帚、手锤、錾子、线包、壁纸刀、拖线板、方尺、靠尺、塞尺、探针、钢尺等。
- 打压设备。
四、施工工艺流程1. 施工前准备- 清理平整地面。
- 铺设给水管及采暖供、回水管,进行打压试验。
- 铺设保温板和铝箔反射膜及铁丝网。
2. 安装加热盘管- 按设计要求进行布管,确保管道间距均匀,连接牢固。
- 管道安装完成后,进行打压测试,确保无泄漏。
3. 浇筑填充层- 铺设C15豆石混凝土填充层,厚度(厚度)。
- 填充层浇筑完成后,进行养护。
4. 安装分集水器- 按设计要求进行分集水器安装,确保连接牢固,阀门开启灵活。
5. 施工验收- 施工完成后,进行质量验收,确保符合设计要求。
五、施工质量措施1. 严格控制材料质量,确保材料合格。
2. 严格按照施工工艺进行施工,确保施工质量。
3. 加强施工过程中的质量控制,及时发现并解决质量问题。
六、安全技术措施1. 施工现场设置安全警示标志,确保施工安全。
2. 施工人员必须佩戴安全帽、安全带等防护用品。
3. 严格遵守施工操作规程,确保施工安全。
地暖地面工程技术交底

年 月 日 鲁建5-1
工程名称
青岛市南软件园G1、G2工程
分部名称
地暖工程
分项工程名称:地面砼工程
交底内容:
一、前期准备
1、为保证地暖效果,地面平整度达±10mm,且地面无杂物堆放。
2、加热管铺设完毕以后,严禁施工人员进入及进行交叉作业,经我方进行打压实验合格,并保持压力≥0.4Mpa的情况下,进行混凝土浇注并进行养护。
分部名称
地暖工程
分项工程名称:地面砼工程
交底内容:
3、养护期间禁止人走动或进行其他操作活动以免损坏成品。
4、相对应力、过梁、各房间门口及单向房间进深≥6m时在中间位置加介隔。
四、安全措施
1、建立安全管理机构,设立专职安全检查员,建立安全规章制度。
2、对进入现场施工人员进行安全教育培训。
3、施工人员进入施工现场,必须穿好工作服,带好安全帽。
三、成品保护
1、混凝土填充完毕后,应加以妥善保护,禁止在作业面上进行钉钉子、切割地面等工序,以免损坏加热管。
2、石混凝土回填1日后,在常温下进行养护,一般不少于7日,使其在湿润的情况下硬化。
技术负责人
交底人
接受人
QJJB-B-14 技 术 交 底 记 录
年 月 日 鲁建5-1
工程名称
青岛市南软件园G1、G2工程
4、每天பைடு நூலகம்入现场前,安全员进行安全讲话,并提出注意事项。
5、所有电动工具需专人使用保管,电动工具必须有接地保护装置,避免漏电伤人。
6、所有施工人员和管理人员在工地施工区域严禁吸烟打闹。
严禁工作人员酒后进入现场。
技术负责人
交底人
接受人
地暖楼地面施工技术交底(图文)

施工技术交底本表一式两份,班组自存一份,归档一份。
施工技术交底(2)粘贴伸缩缝:户内除卫生间、厨房、阳台外,其余房间墙根部粘贴10cm高2cm厚挤塑聚苯板(保温粘接砂浆),门口底部设置2道伸缩缝,与门框内边和外边对齐,用水泥砂浆抹斜坡固定,伸缩缝应顺直,表面平整。
(3)铺设钢筋网片:地暖管上下铺设4@50双向钢筋网片(配合地暖施工,地暖管下部提前铺设4@50双向钢筋网片,不使用垫块)边缘部位用2cm高砂浆垫块支撑间距50cm,不得翘边。
(4)贴灰饼冲筋:小房间在房间四周根据标高线做出灰饼,大房间制作冲筋间距1。
5m,有地漏的房间(卫生间,阳台)做出0.5%的坡度,坡向地漏处,地漏高出细石混凝土地面2cm.冲筋和灰饼均采用1:3水泥砂浆制作,随后铺细石混凝土,收面前将冲筋剔除.(5)铺细石混凝土:铺细石混凝土后用长刮杠刮平,振捣密实,表面塌陷处应用细石混凝土铺平,再用长刮杠刮一次,然后用木抹子搓平.(5。
1)第一遍抹压,用铁抹子抹压面层,把脚印压平.(5.2) 第二遍抹压,当面层开始凝结,地面面层上有脚印但不下陷时,用铁抹子进行第二遍抹压,此时要注意不漏压,并将面层上的凹坑、砂眼和脚印压平。
(5。
3)第三遍抹压,当地面面层上人稍有脚印,而抹压不出现抹子纹时,用铁抹子进行第三遍抹压,此时抹压要用力稍大,将抹子纹抹平厨房、卫生间、开敞式阳台地面压光,其他地面拉毛,纹路顺直,墙根和门口底框10cm范围不做拉毛处理.(5.4)浇筑细石混凝土时应在混凝土表面采用预埋方式,按照冷热水管线线路进行预埋。
本表一式两份,班组自存一份,归档一份。
施工技术交底(6) 养护:地面完成24h后,及时养护,以后每天洒水两次,至少连续养护7天。
5.冬期施工细石混凝土施工环境温度应不低于+5℃,气温过低,将室内外围窗口用聚乙烯薄膜进行封堵,且采用碘钨灯提升温度,每户不低于3支。
设置温度计,随时观察室内温度,并且加强气温监测。
6.质量标准(1)保证项目:面层与基层的结合,必须牢固、无空鼓、无裂纹。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
分项工程技术交底卡
1 )墙面上弹好建筑+1.0m标高水平线。
2)冷、热水管及地暖管施工完成,并经过打压检测符合要求,经监理、甲方验收合格后方可进行下一道工序。
同时做好隐蔽资料。
3)预埋件、各种管道及地漏等已安装完毕,经检查合格,地漏口已遮盖,并办理预检和作业层结构的隐蔽手续。
4)各种立管和套管通过面层的孔洞已用细石混凝土灌好并封堵密实。
二、施工工艺
1、工艺流程
冷、热水管铺设T基层处理T苯板铺设T铝箔铺设T钢丝网铺设T分水器安装T地辐热管铺设T水压试验T浇筑细石混凝土T混凝土拉毛T养护
2、冷、热水管铺设
1)水管铺设要求横平竖直,水管与地暖管交接处需加设过桥弯,降板处门口需剔凿
2)穿线过程中如因堵管,地面后加线管,线管与水管交接处需剔凿处理,以防后期地面浇筑
出现开裂甚至露管风险。
3)混凝土浇筑前冷热水管必须打压。
亮点及可借鉴照片:
存在问题:
水管不平直,歪歪扭扭
水管与线管交叉处不规范
3、基层处理
地板辐射供暖区域的地面应平整、干净、干燥,不允许有凹凸不平现象,其平整度要求达到土
5mm且不允许有落灰、砂石钢筋等杂物,尤其杜绝油漆类等化学物质的污染。
4、保温层施工(苯板铺设、铝箔铺设、钢丝网铺设)
1)将阻燃的挤塑聚苯板平铺在符合要求的地面上,接缝处要紧密、平整,避免出现搭接或漏铺
现象,对接处要用胶带粘结紧密。
2 )房间边墙处要设置边墙保温带,高度要与找平层平齐。
3) 在平整的保温层上,铺设铝箔及钢网,钢丝网以便固定加热盘管(钢丝网应布满房间,距墙150mm-200mr拼接处要绑扎连接;钢丝网应平整、无锐刺)。
5、地辐热盘管的施工
1 )分集水器的安装
应与地面垂直,牢固固定于墙面。
每层分配器安装位置宜相同。
加热管始、末端出地面至集配装置分支连接口的管段,应设置在硬质套管内。
套管外皮不宜超出集配装置外皮的投影面。
加热管与集配装置分支口阀门的连接,应采用专用插固式连接件。
加热管始、末端引出和引入集配装置的管道集中处或其它管道敷设密度较大处,当管间距w 100mm时,应设置柔性套管等保温措施。
加热管与热媒集配装置牢固连接后,或在填充层养护期后,应对加热管每一通水环路逐一进行冲洗,至出水变清为止。
2 )低温管的铺设(盘管)
(1)按设计要求尺寸准备XPAP2铝塑复合管。
(2)采用专用剪子断管,断口应平整,断面垂直管轴线。
(3)每环路为一根管,安装时管材不允许有接头。
(4)盘管时从分集水器开始安装,用扎带与加热管绑牢,平直段固定点间距宜为0.5m-0.6m , 弯曲段宜为0.2m-0.3m。
(5 )管材露出地面至分水器的管段,设置柔性波纹保护套管,套管长度不小于400mm
(6 )盘管经过门洞加柔性波纹保护套管,套管长度不小于400mm
亮点及可借鉴照片:
固定牢固,盘管弯曲半径、间距合理分集水器处及过门槛处加波纹保护套管存在问题:
地暖施工注意与打灰配合及成保
地暖盘管注意成品保护
6、打压测试
完毕后按设计要求进行两次打压测试。
打压介质为清水,打压工具为简易打压泵即可。
地暖盘管间距不一致 卫生间埋地地暖盘管露出地面
地暖隔热层泡沫板在埋地冷热水管处局部未填满 地暖盘管绑丝固定注意控制间距及平整度
分集水器处无波纹保护套管 地暖管局部超高露出地面
1)第一次打压盘管系统安装后打压,即每套分、集水器系统各个环路连通打压,以0.6MPa表压试压,以不渗不漏且一个小时内压力降不超过0.05MPa为合格,监理签字后方可通知土建方带压浇筑
混凝土。
2)第二次打压为细石混凝土凝固后进行盘管打压。
以0.6MPa表压试压,以不渗不漏且一个小时内压力降不超过0.05MPa为合格,详细作好打压记录打压表。
监理签字后,土建、安装双方以签署文
字形式进行完工交接。
3)水压试验步骤:
(1)经分水器缓慢注水,同时将管道内空气排出。
(2)注满水后,进行水密性检查。
(3)采用手动泵缓慢加压,升压时间不得少于15min。
(4)升压至规定试验压力后,停止加压,稳压1h,观察有无漏水现象。
(5)稳压1h后,补压至规定试验压力值,15min内的压力降不超过0.05MPa、无渗漏为合格。
7、细石混凝土浇筑
1)细石混凝土的标号为C15;
2)埋地盘管以中间验收尤其是水压试验合格、隐蔽验收合格后,方可进行细石混凝土的浇筑;
3)沿门洞口及较大房间中部设置分隔缝,要求分隔缝平直,且混凝土浇筑后靠近分隔缝处无乱槎现象;
4)管必须在充压(0.6Mpa)状态下浇筑细石砼,并轻轻捣固找平。
混凝土填充24小时后方可泄压;
5)混凝土浇筑过程中严格按照要求采用激光扫平仪控制标高,验收标准平整度控制在4mm内, 水平极差控制在10mm内,必须进行三次收面,待混凝土终凝前沿房间东西走向进行拉毛,拉毛要平
直必须用2m靠尺比照进行操作,纹理要一致,拉毛不宜过早也不宜过晚。
6)细石混凝土浇筑完成后,必须作好成品保护,严禁踩踏、重压已铺设好的管路。
运送混凝土的工具必须在垫有板材的盘管上行使,确保盘管不受任何外力尤其是锐力的碰撞及破坏;
7)养护:地面扫毛完工后24小时,在常温条件下连续养护时间不少于7天,养护期间应封闭,亮点及可借鉴照片:
分隔缝平直、扫毛效果较好
序号项目允许偏差(mm检查方法
1平整度4用2米靠尺和楔形塞尺检查
2水平极差10拉5米线尺量和激光扫平仪检查
四、成品保护
1 、混凝土输送泵在楼层铺设好地暖管上架设,必须保护好地暖管,泵管安装、拆除应注意轻装
轻放,以免损坏管子,造成渗水。
2、混凝土浇筑时注意对完成墙面污染的保护。
3、四周设置聚苯板分格缝不得缺少。
4 、泵管安装、拆除应注意轻装轻放,以免损坏门窗洞口、阳角,铝合金、玻璃等。
5、混凝土浇筑时注意钢丝网网片蹊跷外露。
6、注意卫生间、家政间与其他房间浇筑时高差。
7 、混凝土浇筑时应有地暖施工单位现场随时配合。
8 、操作时注意保护好地漏、出水口等部位,作临时封堵或覆盖,以免灌入砂浆等造成堵塞。
9、面层养护期间(一般不少于7天),严禁车辆行走或堆压重物。
10、浇筑细石混凝土时,避免盘管浮动,不要使砂浆进入保温层或沿墙保温带内。
五、安全及文明施工
1、进入施工现场,必须遵守安全生产六大纪律。
工人上班必须戴好安全帽,系好帽带。
2 、严禁人员站在输送管前。
信号联络保持良好,一旦发现有异常情况立即停止泵送。
3 、要注意安全用电。
机械设施应在施工前进行检测,特别是用电机械的电缆检查,不得有裸露或破损。
漏电保护装置完好、灵敏。
4 、使用机械必须定人操作。
5 、施工人员不得酒后作业,不得穿硬底易滑的鞋。
6、夜间施工应有良好的照明灯具,照明灯具应固定在安全的绝缘体上。
7、做到工完场清,保持施工现场整洁。
注:如有违反以上条例或拒不服从项目部管理人员管理的,我项目部将视情况而定,对其进行一定
的经济处罚。
质量
会签栏----------
时间
安全
时间
编制审核
时间时间
环保
时间
签发
时间
养护及时。
