施工升降机检验项目表
施工升降机日常运行检查记录

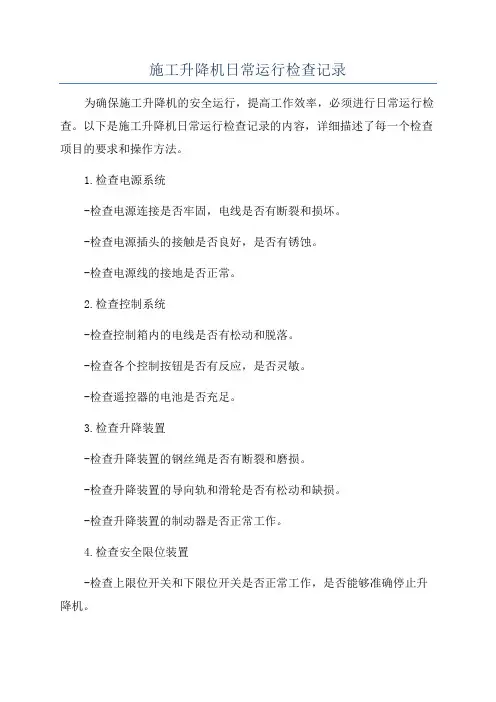

施工升降机日常运行检查记录为确保施工升降机的安全运行,提高工作效率,必须进行日常运行检查。
以下是施工升降机日常运行检查记录的内容,详细描述了每一个检查项目的要求和操作方法。
1.检查电源系统-检查电源连接是否牢固,电线是否有断裂和损坏。
-检查电源插头的接触是否良好,是否有锈蚀。
-检查电源线的接地是否正常。
2.检查控制系统-检查控制箱内的电线是否有松动和脱落。
-检查各个控制按钮是否有反应,是否灵敏。
-检查遥控器的电池是否充足。
3.检查升降装置-检查升降装置的钢丝绳是否有断裂和磨损。
-检查升降装置的导向轨和滑轮是否有松动和缺损。
-检查升降装置的制动器是否正常工作。
4.检查安全限位装置-检查上限位开关和下限位开关是否正常工作,是否能够准确停止升降机。
-检查安全绳是否有松动和磨损,是否能够及时起到保护作用。
5.检查防护装置-检查安全门和防护栏杆是否完好,是否能够防止人员从升降机上掉落。
-检查防护网是否稳固,是否能够防止物品从升降机上掉落。
6.检查紧急停机装置-检查紧急停机按钮是否能够立即停止升降机的运行。
-检查紧急停机装置的指示灯是否正常亮起。
7.检查照明设备-检查升降机内部和外部的照明设备是否正常工作。
-检查照明灯泡是否需更换,是否安装牢固。
8.检查仪表和报警器-检查仪表和报警器的指示是否正常,是否有异常报警。
-检查仪表和报警器的按钮是否灵敏,是否能够正常操作。
以上是施工升降机日常运行检查记录的内容,每种检查项目都是为了确保施工升降机的安全运行。
在进行检查时,应按照检查要求进行操作,并将检查结果记录在检查记录表上,以备后期参考和分析。
同时,如果发现任何异常情况,应立即停止使用升降机,并通知相关人员进行维修和处理。
只有通过日常的检查和保养,才能确保施工升降机的安全稳定运行,为工作人员提供良好的工作环境。
施工升降机安全检查记录表

施工升降机安全检查记录表施工升降机是现代建筑施工最常用设备之一,为了确保施工升降机的安全运行,必须定期进行安全检查,记录检查结果,并做出相应的处理。
下面是一份施工升降机安全检查记录表,以供参考。
施工升降机安全检查记录表检查项目:施工升降机检查单位:检查日期:检查结果:序号检查项目检查内容检查结果备注1 车体和箱壳 1.外观有无损坏 2.车体和箱壳是否有变形、开裂、漏油、漏水等现象。
√2 电气系统 1.有无松动的电缆、水印、硬伤等现象。
2.遥控箱、开关等控制设备是否安装牢固。
√3 限位装置 1.到达限位后是否自动停止。
2.防止超重运行的限重保护装置是否工作。
√4 防坠落装置 1.导轨、脚手架等防止坠落的装置是否牢固。
2.防止坠落装置是否准确工作。
√5 制动装置 1.刹车装置是否松动、老化。
2.制动效果是否准确。
√6 安全门和扶手 1.有无损坏、变形现象。
2.维修通道旁边是否设置扶手。
√7 调度器和悬空装置 1.有无松动、老化等现象。
2.悬空时是否先给车体上锁。
√8 火灾安全 1.灭火器、消防栓是否齐全,并能够正常使用。
2.喷淋系统是否正常。
√9 工地安全 1.施工升降机周围是否有障碍物。
2.是否设置警示标志等安全提示。
√10 操作员 1.操作员是否熟悉操作规程。
2.是否经过培训和鉴定。
√检查结论:经检查,施工升降机安全装置设备齐全,防坠落、限位、制动等安全装置均能准确工作,车体和箱壳完好,操作员经过鉴定具有操作资质。
但如有发现问题,请立即停用并报告相关人员处理。
处理结果:如有问题,需要立即停用并通知相关部门进行处理。
同时,需要制定具体的处理方案,并严格按照规定进行维修、更换等工作。
更新施工升降机安全检查记录表,并保留至少三年备查。
建筑工程施工升降机每月检查表模板

建筑工程施工升降机每月检查表设备型号备案登记编号工程名称工程地址设备生产厂出厂编号出厂日期安装高度安装负责人安装日期检查结果代号说明√=合格○=整改后合格×=不合格无=无此项名称序号检查项目要求检查结果备注标志1统一编号牌应设置在规定位置2警示标志吊笼内应有安全操作规程,操纵按钮及其他危险处应有醒目的警示标志,施工升降机应设限载和楼层标志基础和围护设施3地面防护围栏门机电联锁保护装置应装机电联锁装置,吊笼位于底部规定位置地面防护围栏门才能打开,地面防护围栏门开启后吊笼不能启动4地面防护围栏基础上吊笼和对重升降通道周围应设置防护围栏,地面防护围栏高≥5安全防护区当施工升降机基础下方有施工作业区时,应加设防对重坠落伤人的安全防护区及其安全防护措施6电缆收集筒固定可靠、电缆能正确导入7缓冲弹簧应完好续表1名称序号检查项目要求检查结果备注金属结构件8金属结构件外观无明显变形、脱焊、开裂和锈蚀9螺栓连接紧固件安装准确、紧固可靠10销轴连接销轴连接定位可靠11导轨架垂直度架设高度h(m)h≤7070<h≤100100<h≤150150<h≤200h>200垂直度偏差(mm)≤(1/1000)h≤70≤90≤110≤130对钢丝绳式施工升降机,垂直度偏差应≤1000)h吊笼及层门12紧急逃离门应完好13吊笼顶部护栏应完好14吊笼门开启正常,机电联锁有效15层门应完好传动及导向16防护装置转动零部件的外露部分应有防护罩等防护装置17制动器制动性能良好,手动松闸功能正常18齿轮齿条啮合齿条应有90%以上的计算宽度参与啮合,且与齿轮的啮合侧隙应为19导向轮及背轮连接及润滑应良好、导向灵活、无明显倾侧现象20润滑无漏油现象附着装置21附墙架应采用配套标准产品22附着间距应符合使用说明书要求23自由端高度应符合使用说明书要求24与构筑物连接应牢固可靠名称序号检查项目要求检查结果备注安全装置25防坠安全器应在有效标定期限内使用26防松绳开关应有效27安全钩应完好有效28上限位安装位置:提升速度v<(m/s)时,留有上部安全距离应≥(m);v≥(m/s)时,留有上部安全距离应≥+²(m)29上极限开关极限开关应为非自动复位型,动作时能切断总电源,动作后须手动复位才能使吊笼启动30下限位应完好有效31越程距离上限位和上极限开关之间的越程距离应≥32下极限开关应完好有效33紧急逃离门安全开关应有效34急停开关应有效电气系统35绝缘电阻电动机及电气元件(电子元器件部分除外)的对地绝缘电阻应≥Ω;电气线路的对地绝缘电阻应≥1MΩ36接零保护电动机和电气设备金属外壳均应保护接零,重复接地电阻应≤4Ω37失压、零位保护应有效38电气线路排列整齐,接地,零线分开39相序保护装置应有效40通信联络装置应有效41电缆与电缆导向电缆完好无破损,电缆导向架按规定设置名称序号检查项目要求检查结果备注对重和钢丝绳42钢丝绳应规格正确,且未达到报废标准43对重导轨接缝平整,导向良好44钢丝绳端部固结应固结可靠。
施工升降机检查评分表

工作接地与重复接地的设置、安装及接地装置的材料不符合规范要求,扣10~20分
工作接地电阻大于4Ω,重复接地电阻大于10Ω,扣20分
施工现场起重机、物料提升机、施工升降机、脚手架防雷措施不符合规范要求,扣5~10分
做防雷接地机械上的电气设备,保护零线未做重复接地,扣10分
配电室未设警示标志、工地供电平面图和系统图,扣3~5分
15
6
现场
照明
照明用电与动力用电混用,每处扣2分
特殊场所未使用36V及以下安全电压,扣15分
手持照明灯未使用36V以下电源供电,扣10分
照明变压器未使用双绕组安全隔离变压器,扣15分
灯具金属外壳未接保护零线,每处扣2分
灯具与地面、易燃物之间小于安全距离,每处扣2分
未做保护接零或未设置漏电保护器,扣10分
离合器、制动器、钢丝绳达不到规定要求,每项扣5分
上料斗未设置安全挂钩或止挡装置,扣5分
传动部位未设置防护罩,扣4分
未设置安全作业棚,扣6分
10
7
气瓶
气瓶未安装减压器,扣8分
乙炔瓶未安装回火防止器,扣8分
气瓶间距小于5米或与明火距离小于10米未采取隔离措施,扣8分
20
3
配电
线路
线路及接头不能保证机械强度和绝缘强度,扣5~10分
线路未设短路、过载保护,扣5~10分
线路截面不能满足负荷电流,每处扣2分
线路的设施、材料及相序排列、档距、与邻近线路或固定物的距离不符合规范要求,扣5~10分;
电缆沿地面明设或沿脚手架、树木等敷设或敷设不符合规范要求,扣5~10分
未使用符合规范要求的电缆,扣10分
施工升降机入场检查验收表

6、安全装置和防护装置
吊笼是否朋安全钩
是否有防坠安全器
是否有上、下限位开关
是否有极限开关
是否有缓冲装置
是否有超载保护装置
检查人员签名:
3、钢丝绳及滑轮
钢丝绳磨损是否符合要求
钢丝绳是否有断丝或断股
滑轮是否符合要求
滑轮是否有防脱槽装置
4、传动系统
齿轮、齿条是否有裂纹、磨损是否符合要求
制动器零部件是否有缺陷
制动轮与摩擦片磨损是否符合要求
减速器油箱、油量、油质、各部润滑情况及油杯、油嘴是否符合要求
5、电气
电源箱、电气柜是否完好
电器元件是否有老化现象
施工升降机入场检查验收表
产权单位:: 机械名称: 型号:
检查项目
检查内容
检查结果
备注
1、资料检查
制造许可证
质量技术监督局检验报Байду номын сангаас和安全准用证
产品合格证
安装使用说明书
注册登记证
特种作业人员资格证
2、金属结构
1.井架、吊笼是否有锈蚀、裂纹、变形、疲劳损伤等现象
2.金属结构联接螺栓是否有松动
3.井架垂直度是否符合标准要求
施工升降机安全检查表模板

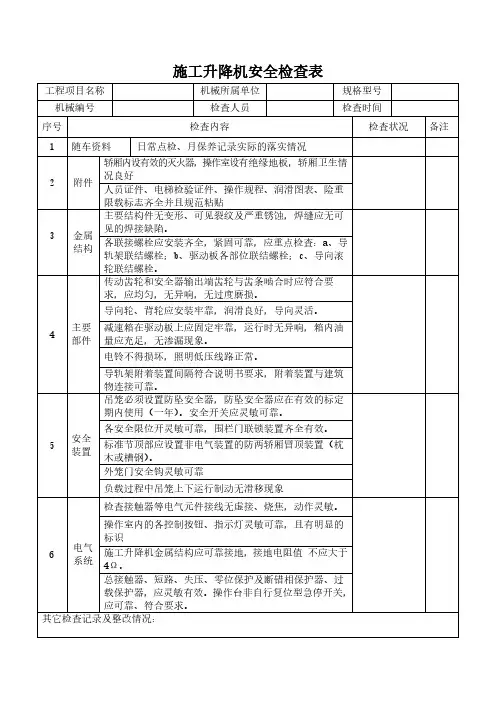

施工升降机安全检查表工程项目名称机械所属单位规格型号机械编号检查人员检查时间序号检查内容检查状况备注1随车资料日常点检、月保养记录实际的落实情况2附件轿厢内设有效的灭火器,操作室设有绝缘地板,轿厢卫生情况良好人员证件、电梯检验证件、操作规程、润滑图表、险重限载标志齐全并且规范粘贴3金属结构主要结构件无变形、可见裂纹及严重锈蚀,焊缝应无可见的焊接缺陷。
各联接螺栓应安装齐全,紧固可靠,应重点检查:a、导轨架联结螺栓;b、驱动板各部位联结螺栓;c、导向滚轮联结螺栓。
4主要部件传动齿轮和安全器输出端齿轮与齿条啮合时应符合要求,应均匀,无异响,无过度磨损。
导向轮、背轮应安装牢靠,润滑良好,导向灵活。
减速箱在驱动板上应固定牢靠,运行时无异响,箱内油量应充足,无渗漏现象。
电铃不得损坏,照明低压线路正常。
导轨架附着装置间隔符合说明书要求,附着装置与建筑物连接可靠。
5安全装置吊笼必须设置防坠安全器,防坠安全器应在有效的标定期内使用(一年)。
安全开关应灵敏可靠。
各安全限位开灵敏可靠,围栏门联锁装置齐全有效。
标准节顶部应设置非电气装置的防两轿厢冒顶装置(枕木或槽钢)。
外笼门安全钩灵敏可靠负载过程中吊笼上下运行制动无滑移现象6电气系统检查接触器等电气元件接线无虚接、烧焦,动作灵敏。
操作室内的各控制按钮、指示灯灵敏可靠,且有明显的标识施工升降机金属结构应可靠接地,接地电阻值不应大于4Ω。
总接触器、短路、失压、零位保护及断错相保护器、过载保护器,应灵敏有效。
操作台非自行复位型急停开关,应可靠、符合要求。
其它检查记录及整改情况:。
施工升降机四方验收表

施工升降机四方验收表
1. 项目基本信息
- 施工单位:
- 设备名称:
- 规格型号:
- 施工地点:
- 录入人员:
2. 验收内容
2.1 外观验收
- 外观是否完好无损
- 是否有明显的变形、断裂或磨损
- 是否有锈蚀或腐蚀现象
- 是否有松动或丢失的部件
2.2 电气系统验收
- 电气系统是否正常工作
- 控制器是否操作灵活可靠
- 电缆是否完好
- 开关按钮是否灵敏
2.3 液压系统验收
- 液压系统是否正常工作
- 液压管路是否有泄露
- 液压油是否足够清洁
- 液压阀是否灵敏可靠
2.4 安全设施验收
- 是否配有安全绳和安全锁具
- 是否配备有效的安全警示标识
- 是否配备火灾报警器和灭火设备- 是否配备急停按钮和紧急下降装置
3. 验收结果
3.1 验收人员签字
- 施工单位代表:
- 监理单位代表:
- 设备供应商代表:
- 录入人员:
3.2 验收结论
- 验收合格:√
- 验收不合格:
4. 备注
- 验收日期:
- 备注:(可填写对验收过程中的特殊情况或问题说明)
以上内容作为施工升降机的四方验收表,验收结果应由各方代表签字确认。
如发现问题,应及时记录并进行处理。
注意:本文档仅供参考,请根据实际情况和需要进行适当的修改和完善。
施工升降机检验项目表

滑轮、卷筒或曳引轮应有钢丝绳防脱装置,该装
1.1.8 置与滑轮、卷筒或曳引轮外缘的间隙不 应大于
8
钢丝绳防脱 钢丝绳直径的20%,且不大于3mm
装置 卷筒两侧边超出最外层钢丝绳的高度不应小于钢
丝绳直径的两倍
应在升降机易于观察的位置设置耐腐蚀的金属产
9
1.2.1 品标牌,其内容应包括:产品名称和型号;产品 产品标牌 主要性能参数;产品出厂编号;产品制造日期;
施工升降机的传动系统不应出现滴油现象 施工升降机的液压系统不应出现滴油现象
1.4.2 传动系统及其防护措施应便于维修检查,有
24
1.4 传动
传动系统防 护
关零部件应防止雨、雪、泥浆、灰尘等有害 物质侵入
25
系统
1.4.3 驱动装置
每个吊笼至少应有一套驱动装置。驱动电机应通 过不会脱离啮合的直接传动系统与驱动齿轮相连 接。吊笼在工作中应始终由动力驱动上升或下降
采用金属压制接头固定时,接头不应有裂纹。
★51
2.3.7 附着装置
证明
在施工升降机上安装的附墙架应有原制造厂的制 造证明。特殊情况,需要另行制造时,应有专业 制造厂出具的制造证明,且其资质等级不应低于 原制造厂
附墙架与导轨架标准节和附着物的安装连接必须 2.3.8 安全可靠,各连接件如螺栓、销轴等必 须齐 附着装置安 全,不应缺件或松动。与附墙架相连接 的附着 装连接 物不应有裂纹或损坏。附墙架与附着物之间不得
吊笼应封顶。吊笼顶应设置高度不小于1.1m的护 栏,护栏的中间高度应设横杆,踢脚板高度不小 于100mm
★4 1.1 结构
5
6
1.1.4 紧急逃离
出口
1.1.5 吊笼底板
1.1.6 吊笼与 对重导向
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
检验方法
注意事项
★1
目测
2 3
尺量 尺量
动作试验
★4 1.1 结构
1.1.4 紧急逃离 出口
5
1.1.5 吊笼底板 1.1.6 吊笼与 对重导向 1.1.7 对重导轨
6
7
8
滑轮、卷筒或曳引轮应有钢丝绳防脱装置,该装 置与滑轮、卷筒或曳引轮外缘的间隙不 应大于 1.1.8 钢丝绳防脱 钢丝绳直径的20%,且不大于3mm 装置 卷筒两侧边超出最外层钢丝绳的高度不应小于钢 丝绳直径的两倍 1.2.1 产品标牌 1.2 信息 标志 与信 号 1.2.2 限载标志 1.2.3 操作标识 1.2.4 标准节 标识 1.2.5 对重标志 1.3.3 零位保护 1.3.4 电气保护 应在升降机易于观察的位置设置耐腐蚀的金属产 品标牌,其内容应包括:产品名称和型号;产品 主要性能参数;产品出厂编号;产品制造日期; 制造商名称 应在施工升降机明显部位设置限载、限人标志 在操作位置上应标明控制元件的用途和动作方 向,指示信息应易于识别且清晰可见 当同一施工升降机的标准节有不同的立管壁厚 时,标准节应有明确的区分标识 对重应根据有关规定的要求涂成警告色 对重上应标明其自重 机构控制回路必须设置零位保护,运行中因故障 或失压停止运行后,重新恢复供电时,机构不得 自行动作,应人为将控制器置零位后,机构才能 重新启动 施工升降机电路应设有短路保护、过载保护、断 相及错相保护 目测 区分加强标准节 、普通标准节
序号 项类
项目编号 1.1.1 主要受力 构件 1.1.2 笼门尺寸 1.1.3 笼顶防护
检验评定内容及要求 施工升降机导轨架、传动系统、吊笼立柱、上下 承载梁和附墙架等主要受力构件不得有永久变形 、裂纹、开焊和严重锈蚀、磨损等缺陷。标准节 立管壁厚减少量不得大于出厂厚度的25% 吊笼门框的净高度至少为2.0m,净宽度至少为 0.6m。吊笼门的开启高度不得小于1.8m 吊笼应封顶。吊笼顶应设置高度不小于1.1m的护 栏,护栏的中间高度应设横杆,踢脚板高度不小 于100mm 吊笼顶部应设有紧急出口,并配有专用扶梯。出 口应装有向外开启的活板门,并设有电气安全开 关,且动作有效、可靠 当吊笼顶部未设紧急出口时,应在吊笼立面上装 设紧急逃离门,门应向吊笼内侧打开或采用滑动 型的门,并设有电气安全开关,且动作有效、可 靠 吊笼底应防滑、排水,不得存有破损等缺陷 吊笼与对重的导向应正确可靠,吊笼采用滚轮 导向,对重可采用滚轮或滑靴导向 吊笼不允许当作对重使用 对重导轨不得采用链条或钢丝绳等柔性物体
目测
24
1.4 传动 系统
25
26
27
28
★29
1.4 传动 系统
★30 ★31
★32
33
★34
35
2.1
36
2.1.4 运动部件 安全距离 2.1 作业 环境 2.1.5 停层标志 2.1.6 井道封闭 屏障
施工升降机运动部件与除登机平台以外的建 筑物和固定施工设备之间的距离不应小于 0.2m 各楼层停层处应设置安全警示标志及楼层标志 施工升降机安装在建筑物内部井道中间时, 应在全行程范围井道四周搭设封闭屏障 线路电压 (kV) 安全距离 (m) 升降机任何部件 与外电架空线路 的边线之间的距 离应符合右表规 定,否则必须采 取安全防护措施 <1 1~10 35~110 154~220 330~550 ≥4 ≥6 ≥8 ≥10 ≥15
★54
55
2.4.3 层门强度
对于高度降低的层门,当用1kN的法向力作用到 门或侧面护栏顶部的任一点,用300N的法向力作 用在顶杆、中间杆、护脚板任一点时,门或侧面 护栏应:(1)能够承受且无永久变形;(2)试验 之后工作正常
安装保证项目
56
2.4.4 层门与吊笼 门间距
全高度层门与关闭的吊笼门间的水平距离应 ≤200mm
安装保证项目
2.4 停层 与吊 笼及 对重 2.4.2 层门尺寸
★54
停层 与吊 笼及 对重 2.4.2 层门尺寸 高度降低的层门高度应≥1.1m。高度降低的层门 两侧应设置高度不小于1.1m的护栏,护栏的中间 高度应设横杆,踢脚板高度应≥100mm。侧面护 栏与吊笼的间距应为100~200mm。层门下部间隙 应≤35mm 层门的净宽度与吊笼进出口宽度之差不得大于 120mm
件安 装与 连接
★45
2.3.3 销轴连接
结构件安装连接采用销轴时,其规格及数量应符 合使用说明书或设计的要求。销轴不得有缺件、 可见裂纹、严重磨损等缺陷,其轴向定位装置应 规范、可靠 传动系统、导轨架、附墙架、对重系统、齿条、 安全钩及吊杆底座等部位的安装连接应采用高强 度螺栓,其性能等级不应低于8.8级,并有相应 的性能等级标志。所用高强度螺栓的型号、规格 及数量应符合使用说明书的要求,且无缺件、损 坏等缺陷。高强度螺 栓连接时,应用双螺母或 采取其它能防止螺母松动的有效措施,并用扭矩 扳手或专用扳手按装配技术要求拧紧,螺杆螺纹 部分应露出1~3扣 结构件连接采用普通螺栓时,其规格、型号 及数量应符合施工降机使用说明书或设计方 案的要求,且无缺件、损坏等缺陷 升降机导轨架的安装高度超过设计的最大独 立高度时,必须安装附墙架 升降机导轨架的实际安装高度不得超过设计 规定的最大高度 在施工升降机上安装的附墙架应有原制造厂的制 造证明。特殊情况,需要另行制造时,应有专业 制造厂出具的制造证明,且其资质等级不应低于 原制造厂
资料核查
★41
2.2 基础
资料核查 资料核查
42
2.2.3 基础制作
43
2.3.1 垂直度偏差
对齿轮齿条 式施工升降 机,导轨架 轴心线对底 座水平基准 面的垂直度 偏差应符合 右表的规定
≤70 仪器测量 ≤90 ≤110 ≤130
44
2.3 结构 件安 装与 连接
2.3.2 导轨阶差
对齿轮齿条式施工升降机,相邻标准节的立柱结 合面对接应平直,导轨接点相互错位形成的阶差 应满足:吊笼导轨不大于0.8mm;对重导轨不大 于0.5mm 对钢丝绳式施工升降机,导轨接点截面相互 错位形成的阶差应不大于1.5mm
21
★22
动作试验
顶部检修装置优 先
23
1.4.1 密封性能 1.4.2 传动系统防 护 1.4.3 驱动装置 1.4.4 齿条连接 1.4.5 齿轮、齿条 磨损 1.4.6 卷扬驱动 1.4.7 制动器设置 1.4.8 手动松闸 1.4.9 溢流阀 1.4.10 手动下降操 作装置 2.1.1 防护围栏 2.1.2 围栏门 机电联锁 2.1.3 防护
67
2.5.4 钢丝绳数量
齿轮齿条式施工升降机,悬挂对重的钢丝绳 不得少于2根,且相互独立 钢丝绳式施工升降机,提升吊笼的钢丝绳或 悬挂吊笼和对重的钢丝绳均不得少于2根, 且相互独立 钢丝绳的型号规格应符合设计要求和标准规 范的规定,并有产品检验合格证 钢丝绳直径应不小于9mm 采用楔块、楔套连接时,楔套应用钢材制造。楔 套不应有裂纹,楔块不应松动,紧固件齐全。钢 丝绳在驱动卷筒上的绳端应采用楔形装置固定 采用压板固定时,压板数量不应少于2个,钢 丝绳尾端的固定装置应有防松或自紧的性能 采用金属压制接头固定时,接头不应有裂纹。
★51
52
★53
2.4.1 层门设置
层门应装设机械锁止装置,层门锁止装置及其附 件应安装牢固,且设在人员不易碰触之处 施工升降机机械传动层门的开、关过程应由吊笼 内乘员操作,不得受吊笼运动的直接控制,且在 层门靠建筑物一侧的人员应不能进行层门的开、 关操作 全高度层门开启后的净高度应≥2.0m。特殊 情 况下,当进入建筑物的入口高度小于2.0m 时, 层门开启后的净高度应≥1.8m。层门下 部间隙 应≤50mm
★46
2.3.4 高强度 螺栓连接
47
2.3.5 普通螺栓 连接 2.3.6 安装高度
★48
★49
★50
2.3 结构 件安 装与 连接
2.3.7 附着装置 证明
附墙架与导轨架标准节和附着物的安装连接必须 2.3.8 安全可靠,各连接件如螺栓、销轴等必 须齐 附着装置安 全,不应缺件或松动。与附墙架相连接 的附着 装连接 物不应有裂纹或损坏。附墙架与附着物之间不得 采用膨胀螺栓连接 2.3.9 附着尺寸 参数 2.3.10 附墙架 倾斜角 导轨架顶端自由高度、最低附着点高度、两 相邻附着点间的距离、附着距离均应符合使 用说明书的规定。否则必须提供经原制造厂 (或专业制造厂)认可的专项方案 附墙架撑杆平面与附着面的法向夹角不应大于8 ° 施工升降机各停层处应设置层门,层门应不能向 吊笼运行通道一侧开启,层门不应突出到吊笼的 升降通道上
2.4.6 登机平台 2.4.7 吊笼门与平 台间距 2.4.8 笼门联锁 2.4.9 对重固定 2.4.10 缓冲器 2.4.11 越程距离 2.5.1 齿轮固定
★60
61
62
63
64 2.5 机构 及零 部件
65
2.5.2 齿轮位置
★66
齿条应全宽度参与啮合,至少应保证有90%的计 2.5.3 算宽度的啮合。接触长度,沿齿高不应小于 齿轮齿条啮 40%,沿齿长不应小于50%;齿面侧隙应为0.2~ 合精度 0.5mm
57 2.4 停层 与吊 ★58 笼及 对重 59
2.4.5 高度降低的层门与正常工作的吊笼运动部件的安 层门与吊笼 全距离应≥0.85m;如果施工升降机额定提升速 安全距离 度不大于0.7m/s时,此安全距离应≥0.5m 登机平台应独立搭设,平台或通道的脚手板 铺设应严密、牢固。登机平台正面临边应采 用硬质材料防护,且防护高度应不低于1.8m 装载和卸载时,吊笼门框外缘与登机平台边 缘之间的水平距离不应大于50mm 吊笼门应装有机械锁止装置和电气安全开关, 且动作灵敏、可靠 当对重使用填充物时,应采取措施防止其窜动 施工升降机底架上应设置吊笼和对重用的缓 冲器,且安装位置正确,功能正常 当吊笼停在完全压缩的缓冲器上时,对重上 面的越程余量不应小于0.5m 驱动齿轮和防坠安全器齿轮应直接固定在轴 上,不能采用摩擦和夹紧的方法连接 防坠安全器齿轮位置应低于最低的驱动齿轮
