预制管桩检测方案
预应力管桩检测方案

预应力管桩检测方案一、检测目的预应力管桩作为一种常见的桩基形式,广泛应用于各类建筑工程中。
然而,由于施工工艺、地质条件等多种因素的影响,管桩的承载力和完整性可能存在不确定性。
因此,对预应力管桩进行检测具有重要的工程意义,以确保其满足设计要求,保障建筑物的安全性和稳定性。
二、检测方案1、检测前的准备工作(1)收集工程地质勘察报告、设计文件及施工记录等资料,了解场地地质条件、设计要求和施工情况。
(2)明确检测任务和目的,确定检测数量及检测部位。
(3)制定检测计划和方案,准备检测设备和器材。
2、检测内容及方法(1)外观质量检测对管桩的外观质量进行检测,包括桩身是否有裂缝、变形、破损等情况。
采用观察法进行检查,对发现的问题进行记录和拍照。
(2)尺寸检测对管桩的直径、壁厚、长度等尺寸进行检测,确保其符合设计要求。
采用钢卷尺、游标卡尺等工具进行检查。
(3)承载力检测通过静载试验对管桩的承载力进行检测,确定其是否满足设计要求。
静载试验采用堆载法或锚桩法进行,根据规范要求确定加载重量、加载速率和观测时间等参数。
(4)完整性检测采用低应变法对管桩的完整性进行检测,通过在桩头施加激振信号,观察桩身的振动情况,判断是否存在缺陷或断裂。
低应变法采用专门的仪器进行测量和分析。
三、检测流程1、收集资料,制定方案。
2、对外观质量进行检测。
3、对尺寸进行检测。
4、进行静载试验,检测承载力。
5、进行低应变法检测,判断完整性。
6、分析检测结果,出具检测报告。
7、对不合格的管桩进行处理或更换。
预应力管桩检测方案模板一、检测目的预应力管桩作为一种常见的桩基形式,广泛应用于各类建筑工程中。
然而,在施工、使用过程中,管桩可能会出现各种质量问题,如桩身裂缝、桩头破损等。
为了确保管桩的安全性和可靠性,对其进行检测至关重要。
本方案旨在为预应力管桩的检测提供一套实用的方法和流程。
二、检测内容1、外观检测:检查管桩的外观质量,包括桩身是否有裂缝、破损等现象。
预应力管桩检测方案

*******工程基桩检测方案***有限公司中山分公司2013-10-24基桩检测方案工程名称:建设单位:设计单位:勘察单位:监理单位:施工单位:基桩施工单位:工程地点:一、工程概况:**工程,位于中山市**。
属于砼框剪结构;地下1层,地上18层,建筑面积。
本工程基桩依据2012年10月广东中山建筑设计院有限公司提供《**岩土工程勘察报告》设计。
本工程地基基础设计等级为乙级,采用高强预应力PHCφ500-125-AB 型及PHCφ400-95-AB管桩,强度等级C80,沉桩方式采用柴油锤打。
桩端持力层为强风化岩层。
φ500单桩竖向抗压承载力特征值为2000KN,φ400单桩竖向抗压承载力特征值为1300KN,单桩竖向承载力极限值为2倍特征值。
桩长暂定17~32米,本工程桩总条数1066条。
二、施工情况根据设计图纸要求,施工过程符合《建筑桩基技术规范》、《预应力钢筋混凝土管桩施工技术规程》、《锤击式预应力混凝土管桩基础技术规程》、《建筑地基基础施工及验收规程》、《建筑地基基础设计规范》、《建筑桩基技术规范》,施工过程无异常情况出现。
三、监理情况根据《建筑工程施工质量及验收规范》要求进行监理旁站,施工过程均按设计图纸及相关规范施工,施工过程无异常情况出现。
四、检测工程桩选取依据1.《**工程勘察报告》2.基础平面图及相关说明3.《建筑桩基技术规范》JGJ94-20084.《预应力钢筋混凝土管桩施工技术规程》YBJ235-915.《建筑地基基础施工及验收规程》DBJ15-201-916.《建筑桩基检测技术规范》JGJ106-2003/J256-2003五、检测顺序1.严格按《建筑桩基检测技术规范》要求,先低应变检测,后静载检测的原则。
2.对低应变检测过程,发现有疑问的基桩,应首选为静载检测桩号。
三、检测桩的数量及确定1. 桩身质量检测,采用低应变检测,抽检数量不应少于桩总数的20%,每个柱子承台下不得少于1根。
管桩专项检测方案

一、编制依据1. 《建筑基桩检测技术规范》(JGJ 106-2003)2. 《预制管桩质量检验标准》(GB/T 13477-2015)3. 《建筑工程质量检测规范》(GB/T 50315-2011)4. 相关地方性施工规范及标准二、工程概况本工程位于[具体工程位置],工程规模为[具体规模],基础形式为预制管桩基础。
设计桩长为[具体长度]米,桩径为[具体直径]毫米,桩身强度等级为C[具体等级]。
单桩竖向抗压承载力特征值为[具体值]千牛。
三、检测目的为确保预制管桩施工质量,验证单桩竖向承载力,本方案旨在通过以下检测手段,全面评估预制管桩的施工质量和性能:1. 检测预制管桩的桩身完整性。
2. 评估单桩竖向承载力是否满足设计要求。
3. 确保工程安全可靠。
四、检测内容及方法1. 预制管桩桩身完整性检测- 检测方法:采用低应变反射波法、声波透射法或超声波法等。
- 检测数量:检测数量应不少于总桩数的5%,且不少于10根。
2. 单桩竖向承载力检测- 检测方法:采用静载荷试验法。
- 检测数量:检测数量应不少于总桩数的1%,且不少于3根。
3. 预制管桩桩身质量检测- 检测方法:采用低应变反射波法或声波透射法。
- 检测数量:检测数量应不少于总桩数的2%,且不少于5根。
五、检测流程1. 现场准备:检测人员应熟悉检测规范、仪器设备,并做好现场安全防护措施。
2. 现场检测:按照检测方法进行现场检测,记录检测数据。
3. 数据处理:对检测数据进行整理、分析,得出检测结果。
4. 报告编制:根据检测结果编制检测报告,提交给相关部门。
六、检测结果评定1. 预制管桩桩身完整性:检测结果应符合《预制管桩质量检验标准》的要求。
2. 单桩竖向承载力:检测结果应符合设计要求。
3. 预制管桩桩身质量:检测结果应符合《预制管桩质量检验标准》的要求。
七、结论通过本次管桩专项检测,如检测结果符合相关规范和标准要求,则预制管桩施工质量合格,可继续进行后续施工。
预应力管桩基础检测方案

预应力管桩基础检测方案一、工程概况本工程为剪示范园宿舍4#项目,该项目采用现浇钢筋混凝土框架结构设计,地上建筑层数为三层,总建筑面积达到4315.29平方米。
为确保工程的稳固性与安全性,基础部分选用Φ400预应力管桩,并设定混凝土强度等级为C80。
本工程将严格遵循相关建筑规范和安全标准,确保施工质量和安全。
二、编制依据1、《建筑地基基础工程施工质量验收规范》2、《建筑基桩检测规范》三、检测方法、目的和依据检测工作严格遵循中华人民共和国颁布的行业标准《建筑基桩检测技术规范》与《建筑桩基技术规范》,以及广东省制定的《基桩反射波法检测规程》。
这些标准构成检测工作的基本准则,为整个检测过程和结果提供了科学性、准确性与可靠性的保证。
在检测过程中,我们采用特定的方法:通过在桩顶施加重锤冲击,产生应力波,该波以速度c沿桩身轴向传递,引发桩身各截面的运动和位移,并激发周围土体的阻力。
这种阻力会在桩内形成向上传递的压缩波及向下传递的拉伸波。
利用PDA打桩分析仪,我们在距离桩顶至少二倍直径处安装力传感器和加速度传感器,对桩身顶部的力和速度进行测量。
通过波动方程的计算,我们能够确定与桩身运动相关的土的静阻力、动阻力以及桩身的缺陷程度,从而预测桩的极限承载能力,并对桩身的完整性进行客观评价。
经过这一系列严谨的检测流程,我们的目标是准确评估单桩的竖向抗压承载能力,确保其满足设计要求。
此外,我们还将详细检测桩身可能存在的缺陷及其具体位置,以精确判断其完整性类别。
在此基础上,我们还将深入分析桩侧和桩端土的阻力情况,以确保整体结构的安全性和稳定性。
四、检测数量1. 关于基桩高应变法试验的实施,务必保证检测数量至少占总桩数的5%,且最低限度不得低于5根桩的检测。
这一规定是为了确保试验结果的全面性和准确性,以满足工程需求和安全标准。
2. 在对工程地基成桩质量进行检测时,若选择采用低应变反射波法,则需综合考虑工程地质条件、成桩工艺以及施工单位的实际情况来确定检测数量。
静压管桩检测方案

目录一、工程概况 (2)二、检测依据 (2)三、检测项目、方法及数量 (2)预应力砼管桩 (2)四、检测技术方案 (2)4.1低应变检测 (3)4.2单桩竖向抗压静载试验 (5)五、检测数据及资料管理 (7)六、附件 (7)静压法预制管桩检测方案一、工程概况***项目包括***和***,都为框架结构,设计使用年限为五十年,基础部分环境类别为二类a。
其中***为1层,建筑高度7.1m,***为地下1层,地上3层。
建筑抗震设防类别:丙类,抗震设防烈度:6度,设计基本地震加速度值:0.05g,设计地震分组:第一组,场地类别:Ⅱ类。
建筑物安全等级为二级,基础类型采用桩基础,设计等级为乙级。
本工程采用预应力高强混凝土管桩,选自国标03SG409《预应力混凝土管桩》,本工程中桩选用PHC-AB400(95)型管桩,带十字桩尖(a)。
动力栋管桩共471根,车体测试栋共533根。
桩长在18~29m之间,桩径400mm,壁厚95mm,AB型。
施工中,桩端须全截面进入持力层⑤1全风化花岗岩不应少于0.8m,动力栋所有单桩竖向承载力特征值为900KN,车体测试栋桩型5、6(用于地面桩)为1000KN其余为1400KN。
二、检测依据根据施工图纸设计要求按照《建筑基桩检测技术规范》JGJ106-2003、《建筑桩基技术规范》JGJ94-2008的有关规定,结合相关规范,对我司承建的动力栋和车体测试栋桩基进行检测,确保工程质量。
三、检测项目、方法及数量根据广州市城乡建设委员会发布《关于建筑工程地基基础检测工作的通知》(穗建质[2010]574号)的规定、施工图纸设计要求,及管桩基础的分布、特征,对预制管桩进行低应变、单桩竖向抗压静载两项现场施打检测试验。
(一)、预应力砼管桩1、低应变法检测桩身质量:抽检数量不少于总桩数的3%,且不少于20根,三桩或三桩以下的承台,每个承台下的桩抽检数量不少于1根。
2、静载试验按图纸要求,***静桩数量9根,***,不少于总桩数的1℅,即6根。
预制管桩检测方案

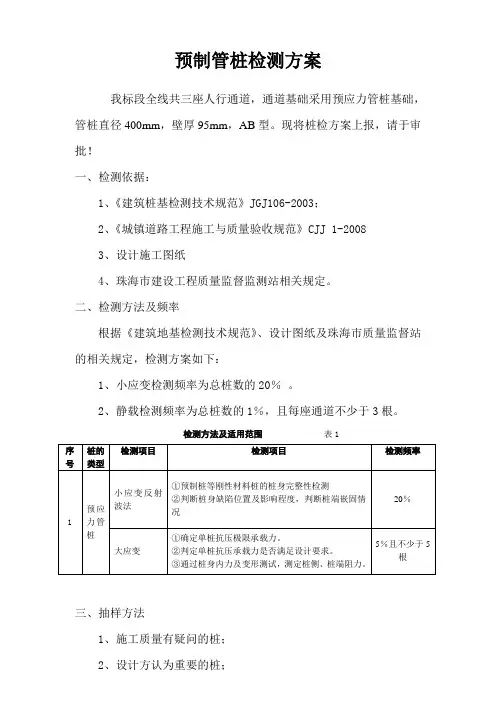

预制管桩检测方案我标段全线共三座人行通道,通道基础采用预应力管桩基础,管桩直径400mm,壁厚95mm,AB型。
现将桩检方案上报,请于审批!一、检测依据:1、《建筑桩基检测技术规范》JGJ106-2003;2、《城镇道路工程施工与质量验收规范》CJJ 1-20083、设计施工图纸4、珠海市建设工程质量监督监测站相关规定。
二、检测方法及频率根据《建筑地基检测技术规范》、设计图纸及珠海市质量监督站的相关规定,检测方案如下:1、小应变检测频率为总桩数的20%。
2、静载检测频率为总桩数的1%,且每座通道不少于3根。
检测方法及适用范围表1序号桩的类型检测项目检测项目检测频率1 预应力管桩小应变反射波法①预制桩等刚性材料桩的桩身完整性检测②判断桩身缺陷位置及影响程度,判断桩端嵌固情况20%大应变①确定单桩抗压极限承载力。
②判定单桩抗压承载力是否满足设计要求。
③通过桩身内力及变形测试,测定桩侧、桩端阻力。
5%且不少于5根三、抽样方法1、施工质量有疑问的桩;2、设计方认为重要的桩;3、局部地质条件出现异常的桩;4、施工工艺不同的桩;5、上述规定外,同类型桩宜均匀随机分布。
四、检测工作根据相关规定,检测工作委托珠海市建设工程质量监督监测站进行。
先进行相关的准备,然后分批上报珠海市建设工程质量监督监测站,由珠海市质监站进行相应桩的检测。
附件:1、《预制管桩桩检汇总表》珠海市建盛建筑工程有限公司S366线(珠海大道一期)改建工程Ⅱ标项目经理部二0一0年一月十日。
预制管桩检测方案

一、工程概况通州工业开发区南扩区一期工程Ⅰ区场地位于北京市通州区张家湾工业开发区南侧,北侧为广通街,东侧为拟建工业区四路,西侧为拟建工业区三路。
该区Ⅰ-1#~Ⅰ-16#楼均为地上3-4层,无地下室,基础为柱基。
±0.00绝对标高为20.00m。
由于天然地基承载力不能满足设计使用要求,故采用预制管桩桩基础。
设计管桩桩长9.5m、桩径400mm,桩身强度为C60,单桩竖向抗压承载力特征值为750kN。
为检验该预制桩施工质量及单桩竖向承载力特征值是否满足设计要求,依据设计及规范要求,需进行单桩竖向静载荷试验和低应变完整性动力检测。
二、检测内容及工作量根据规范及设计要求,需进行如下检测工作:1.静载荷试验:检测单桩竖向承载力特征值是否满足设计要求。
依据《建筑基桩检测技术规范》(JGJ 106-2003),静载荷试验数量为在同一条件下不应少于3根,且不宜少于总桩数的1%;当工程桩总数在50根以内时,不应少于2根。
确定试验根数见表1。
根据规范要求,静载荷试验中如有一根桩检测结果不能符合设计要求,则需新增加2根静载荷试验。
当地质情况复杂、现场施工难度大时,应根据情况适当增加检测工作量。
2.基桩低应变动力检测:检测桩身完整性。
依据《建筑基桩检测技术规范》(JGJ 106-2003),基桩低应变完整性动力检测数量不应少于总桩数的20%,且不得少于10根;柱下三桩或三桩以下的承台抽检桩数不得少于1根。
确定检测根数见表1各楼桩基检测数量表表1注:该区Ⅰ-7#、Ⅰ-8#、Ⅰ-12#、Ⅰ-16#楼(南半部)工程桩数量目前尚未确定,如确定后,检测数量仍按上述比例抽检(静载荷试验不少于总桩数的1%;低应变检测数量不应少于工程桩总数的20%,且不得少于10根;柱下三桩或三桩以下的承台抽检桩数不得少于1根)。
三、检测依据《建筑基桩检测技术规范》(JGJ 106-2003);《建筑桩基技术规范》(JGJ 94-94)。
四、静载荷试验技术要求1.试验方法:采用单循环慢速维持荷载法进行试验。
预应力管桩试桩方案

预应力管桩试桩方案审定人:审核人:工程负责人:方案编写人:有限公司年月目录第1章工程概况及周围环境 (1)第1节工程概况 (1)1.1 一般概况 (1)1.2 编制依据 (1)第2节周边环境概况 (2)第3节工程地质、水文地质条件 (3)3.1 工程地质条件 (3)3.2 水文地质条件 (5)第2章本工程重点、难点及针对性措施 (6)第1节本工程重点及难点 (6)1.1 地质条件 (6)1.2 周边环境条件 (6)1.3 施工工艺难点 (6)1.4 施工工期要求 (6)1.5 其他外部因素 (6)第2节针对性措施 (7)2.1 针对地质条件的施工措施 (7)2.2 针对周边环境条件的施工措施 (7)2.3 针对施工工艺难点的施工措施 (8)2.4 针对施工工期的施工措施 (8)第3章施工总体部署 (9)第1节施工总体规划 (9)第2节施工管理机构 (9)第3节总体现场布置 (10)3.1 现场布置的原则 (10)3.2 现场布置 (11)第4节质量管理目标 (11)第5节安全、文明施工管理目标 (11)第4章施工总进度计划及保证措施 (13)第1节施工总进度计划 (13)第2节进度保障措施 (13)2.1 健全组织体系 (13)2.2 强化管理 (13)2.3 提高资源配置水平 (13)2.4 保证进度目标的途径 (13)第5章资源配置计划及相关施工准备 (15)第1节施工准备 (15)1.1 施工技术准备 (15)1.2 施工物资准备 (15)第2节现场用水用电方案 (15)2.1 现场配电方案 (15)2.2 施工临时用水方案 (16)第3节机械、仪器准备 (16)3.1 拟投入本工程的机械、仪器 (16)3.2 拟投入本工程的主要机械进场计划 (17)第4节人员准备 (17)第5节材料准备 (18)第6章主要施工技术措施及方案 (19)第1节施工测量 (19)1.1 测量准备 (19)1.2 平面控制 (19)1.3 高程控制 (19)第2节预制桩施工 (20)2.1 测量放线及控制 (20)2.2 压桩工艺流程 (22)2.3 压桩方法 (23)2.4 压桩要点 (24)2.5 压桩施工常见问题及对策 (26)2.6 桩的控制及验收 (30)第7章工程质量保证措施 (34)第1节施工质量管理图 (34)第2节保证工程质量的技术措施 (34)第3节保证工程质量的管理措施 (35)第8章安全施工保证措施 (37)第1节安全生产施工目标 (37)第2节施工安全文明生产体系与组织结构 (37)第3节安全文明生产管理及保证措施 (37)第4节项目安全文明管理机构 (38)第5节施工现场安全生产保证措施 (38)第6节安全保证程序 (39)第9章文明施工保证措施 (41)第1节文明施工目标 (41)第2节文明施工保证措施 (41)第3节环境保护措施 (43)3.1 卫生管理措施 (43)3.2 管线保护措施 (43)第10章特殊季节施工 (44)第1节雨季施工措施 (44)第2节冬期施工措施 (44)第11章施工应急预案 (45)第1节应急准备 (45)1.1 人员及机构组织准备 (45)1.2 物资准备 (45)第2节可能发生的险情 (45)第3节针对险情的应急预案 (46)3.1 施工人员伤害应急处理与救援预案 (46)3.2 机械设备发生紧急险情应急处理预案 (47)3.3 高空坠落应急预案 (48)3.4 触电事故的应急措施 (49)3.5 发生损坏重要管线的应急预案 (49)附件1:施工附图施工01—施工总平面布置图第1章工程概况及周围环境第1节工程概况1.1 一般概况工程名称:试桩工程工程地点:建设单位:设计单位:总承包单位:监理单位:勘察单位:项目总用地面积为16.80万㎡,共分为4个地块,其中A地块占地面积为1.22万㎡,B地块占地面积为3.08万㎡,C地块占地面积为3.20万㎡,D地块占地面积为9.30万㎡。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
检测方案
有限公司二O一二年二月
项目经理:编制:审核:审定:
批准:
目录
1、工程概况
2、检测方案编制依据
3、场地工程地质条件
4、检测工作量布置
5、试验方法与技术要求
6、质量保证措施
7、工程安全措施
8、重要环境因素运行控制措施
9、工期计划
10、检测成果提交内容
检测方案
1、工程概况
本工程地基处理采用预应力混凝土管桩,要求单桩竖向承载力特征值≥1500kN,单桩竖向极限承载力标准值Quk≥3000KN。
桩径500mm,,桩长25m(入土24m)。
根据委托要求,采用单桩静载荷试验确定桩竖向抗压承载力特征值,采用低应变动测法检测试桩桩身完整性,判定桩身缺陷的程度。
2、检测方案编制依据
《建筑地基基础设计规范》(GB50007-2002)
《建筑地基基础工程施工质量验收规范》(GB50202-2002)
《建筑桩基技术规范》(JGJ94-2008)
《建筑基桩检测技术规范》(JGJ106-2003)
《勘察报告》()
3、场地工程地质条件
4、检测工作量布置
根据委托要求,本次检测工作量为3组单桩静载荷试验,采用低应变法检测桩身完整性。
基桩检测工作量表1
5、试验方法与技术要求
5.1单桩静载荷试验
5.1.1 检测方法简介
1)采用单桩静载荷试验确定桩竖向抗压承载力特征值。
①本试验采用压重平台反力装置,最大加载量为3000kN。
试桩桩顶放置一承压钢板,钢板上放置一台500T千斤顶,并使千斤顶位于试桩中心,千斤顶通过高压油泵供油加载,荷载观测采用并联于千斤顶油路的压力表测定油压,根据千斤顶率定曲线换算荷载,并控制加载量。
②本次试验采用慢速维持荷载法,分十级等量加载:
③单桩试验每级加载后,间隔5、10、15min各测读一次,以后每隔15min测读一次,累计一小时后每隔30min测读一次。
④沉降相对稳定标准:每1h的沉降不超过0.1mm,并连续出现两次(从分级荷载施加后第30min开始,由1.5h内连续三次每30min观测值计算),认为已达到相对稳定,可加下一级荷载。
⑤单桩静载试验当出现下列现象之一时,可终止试验:
某级荷载下,桩顶的沉降量为前一级荷载作用下的沉降量下的5倍,且沉降量大于40mm;
某级荷载作用下,桩的沉降量大于前一级荷载下沉降量的2倍,且经
24小时尚未达到相对稳定的;
当载荷沉降曲线呈缓变形时,可加至桩顶沉降量60~80mm,在特殊情况下,可根据具体要求加载至桩顶累计沉降量超过80mm;
已达到设计要求的最大加载量。
⑥卸载分五级进行:
⑦单桩静载荷卸载时,每级卸载量为加载量的2倍,每级荷载维持1小时,按第15,30,60min测读桩顶沉降量后,即可卸下一级荷载。
卸载至零后,应测读桩顶残余沉降量,维持时间为3h,测读时间为第15,30min,以后每隔30min读一次。
⑧检测设备为压力表,10m大梁两根,承压板,千斤顶,油泵、位移传感器等。
2)低应变反射波法测试桩身完整性
①低应变反射波法检测原理:
利用自由落锤(或力棒)在桩头施加一小冲击扰动力F(t),激发一应力波沿桩身传播,然后利用速度检波器或加速度传感器接收由初始信号和由桩身缺陷或桩底产生的反射信号组合的时程曲线(或称为波形),最后利用信号采集分析仪对所记录的带有桩身质量信息的波形进行处理和分析,并结合有关地质资料和施工记录作出对桩身完整性的判断。
②低应变法完整性分类及判别标准:
根据各桩实测时域信号,桩身的完整性结合缺陷出现的深度、测试信号衰减特性以及设计桩型、成桩工艺、地质条件等按下表综合分析判定。
反射波波形规则、桩底反射波合理、桩底反射波到达前,无同相反射信号出现,实测波速在合理范围内为完整性好的单桩,一般可分Ⅰ、Ⅱ、Ⅲ、Ⅳ四类桩:
桩身完整性分类表
Ⅲ类桩及Ⅳ类桩宜采用钻芯法或浅部开挖等其它方法进一步判断(或直接进行处理),并分析原因,由原设计单位复核是否可满足结构安全和使用功能要求,提出针对处理措施,根除质量隐患。
③检测流程:本次检测,严格依据(JGJ106-2003)执行。
被检测桩均被凿去浮浆及破损部分,露出新鲜密实的混凝土;每根桩布置2~4个检测点,检测点打磨平整,每个检测点记录的有效信号数均大于3个。
现场检测示意图如图2。
④低应变检测设备
低应变检测设备一览表
6、质量保证措施 6.1质量方针与目标
质量方针:科学勘测 精心施工 安全环保 持续改进 诚信守法 和谐共赢 质量管理目标:优良 工程一次验收合格率100% 6.2 质量保证体系
建立以项目经理为核心,现场主管和项目技术负责共同监督工程质量保证体系,层层监督落实质量管理制度,实行工程质量岗位责任制,为实现本工程质量目标,根据公司质量体系的要求,建立本项目质量保证体系(见下图)。
6.3 质量保证措施
6.3.1全面深入贯彻GB/T19001-2008/ISO9001:2008标准质量体系.
6.3.2各级荷载下的稳压控制,以保证恒载作用于桩顶。
6.3.3施工前现场人员进行技术交底,沉降相对稳定标准要严格执行。
6.3.4沉降相对稳定标准要严格执行,做好数据记录。
6.3.5压桩过程中避免振动干扰,车辆、桩机远离现场或停机。
对施工中出现的有可能影响施工质量的特殊情况及时向设计、监理部门汇报,采取措施并及时做好记录。
6.3.6严格按照技术要求进行试验,每个台班二人组成,认真观测记录,不能随意离岗。
7、工程安全措施
7.1 安全生产目标:
安全管理目标:死亡事故0 重伤事故0 轻伤事故0
职业病发生率≦1‰重大火灾事故0 重大机械设备事故0
7.2 安全生产管理保证体系:
安全保证体系
7.3.1 现场配备安全员,全面负责现场安全工作。
7.3.2 现场操作人员必须戴安全帽,进入施工现场的管理人员或甲方代表、监理人员也必须戴安全帽。
7.3.3 施工人员必须明确分工,各负其责,各岗位人员必须执行本岗位的有关安全操作规程。
7.3.4 施工中应注意用电安全,各种用电线路不得互相纠缠,且不得在地下乱铺。
7.3.5 施工现场应有明施工过程危害及控制措施表2
8、重要环境因素运行控制措施
8.1 环保管理目标:
噪声及污染物放符合地方环保规定符合率100%
垃圾分类弃置符合率100%
资源(水、电、原材料)消耗在定额标准范围内达标率100%
8.2 水体排放控制:
施工废水排放——废水排放严格控制,禁止随意流淌。
8.3 大气排放控制:
废气排放——施工现场使用的搅拌桩机及泥浆泵的柴油机以及各种车辆的尾气排放须经检测符合要求,否则禁止使用。
8.4 噪声控制:
施工现场作业桩机、混凝土泵等会产生噪声,影响附近社区。
现场施工应据周边环境及附近居民的反馈采取:优选低噪机具、减少同时开机数,避免夜间施工等措施;确保工地噪声排放符合GB/2523-1990《建筑施工场界噪声限值》标准要求。
8.5 固体废物控制:
8.5.1建筑垃圾及生活垃圾——现场分类集中存放;清运时防遗洒;可回收物要及时回收利用并做废品回收记录。
8.5.2废油布、电池等有毒有害物——控制用量、及时回收、统一处理,
禁止随意抛洒。
8.5.3生活粪便——大小便入厕,禁止随地大小便。
8.6原材料与自然资源的使用控制:
8.6.1施工材料——节约利用,下脚料回收再利用。
8.6.2动力柴油、汽油和润滑油等——选择节能设备,减少机器空耗时间,科学组织施工,节约油料;受护机具,延长机器使用寿命。
8.6.3施工及生活用水、电——以区域、设备为单位,及时关灯、关水龙头,节约水电,杜绝长明灯,长流水。
8.7现场生态环境控制:
8.7.1施工前,优选对环境影响较小的场地及路线,对现场人员交代施工过程的环保注意事项;
8.7.2施工过程中,采取防护措施,严控污染物排放和人员、机械的活动,把对周围水体和植被等的不良影响降低到最小程度;
8.7.3施工后,清除垃圾和临时建筑;平整修复施工现场用地。
9、工期计划
静载荷测试自开始之日起,7天结束现场载荷测试任务,1周内完成资料整理;,低应变测试完成后3天内完成资料整理;2天完成资料整理,合并提交正式检测报告。
10、检测成果提交内容
10.1载荷试验
绘制单桩静载荷试验Q-S曲线(竖向载荷-沉降),S-Lgt曲线(沉降-时间对数)。
10.2低应变动检测
试桩低应变动测试验时程曲线,判断桩身完整性等级及缺陷位置。
