塔吊顶升加节方案编制人:徐小惠审核人:张民塔吊顶升加节方案工程概况:齐河三发·名士华10#楼,位于德州市齐河县齐鲁大街与经三路交叉口西南,本单体工程地下2层,地上18层,建筑高度为52.8m,采用QTZ40式塔吊。

塔吊初次安装高度30m,为满足工程需要,现进行1次顶升,预计加节 4 节,10m,附着安装在6层。

编制依据:建筑施工塔式起重机安装、使用、拆卸安全技术规程(JGJ196-2010)操作人员:安装方案:一、附着架:附着架是由四个撑杆和一个环梁组成,它主要是把塔机和建筑物固定在一起,起着依附作用,使用时环梁套在标准节上,四根撑杆通过撑杆端部的大耳环与建筑物附着处和环梁铰接,四根撑杆应保持在同一水平内,本塔机附着架按塔机中心与建筑物外沿距离为3.5m设计的。

注意:如果在使用过程中,不能按要求预埋附着点或打混凝土基础,则必须重新设计附着杆,严禁在没有计算的情况下加长或缩短撑杆的长度及随便更改预埋点的位置,否则可能发生人身及设备安全事故。

二、附着架的安装与使用(一)附着架的准备和检查:1.检查环梁、撑杆及大、小耳等构件应无变形、开焊、裂纹,附着撑杆长度符合要求,螺栓、销轴顶块等紧固件齐全,并将各件吊到塔机附近处。

2.检查建筑物上附着点的强度应满足附着的技术要求,结构尺寸符合安装要求,附着点混凝土结构设计图纸应存底备查。

3.附着点的高度是否符合要求。

(二)附着的安装:注意:在安装附着装置前,可以将塔机的临时悬高增大到34m,但在顶升完毕后,必须立刻安装附着并调整好后,才能投入正常使用。

风速大于4级时严禁顶升及安装附着。

1.在须附着处的塔身上搭好脚手架以及作业平台;2.将环梁提升到附着点的位置包括在塔身外,然后用16条M24*70高强度(8.8级)螺栓(预紧扭矩260N·M)把环梁连城一体。

3.拧紧螺栓(拧紧扭矩为160N·M)将顶块顶紧塔身标准节的外皮。

4.将撑杆与大、小耳、锁母、调整螺栓等件在地面上连接好。

安装、附着、顶升高度记录

安装、附着、顶升高度记录
哈西万达广场塔式起重机安装、顶升高度记录表
设备编号 01 02 安装时间 7.02 6.05 首 3 次 标准节高度 2.5 节数 15 5 安 装 基础节高度 1.2 7.5 高 回转高度 4.2 5.6 度 安装高度 42.9 28.1 安 顶升时间 7.25 装 顶升节数 9 顶 顶升高度 27 升 第 附着时间 4.17 一 附着高度 第12节 次 顶升时间 4.17 4.20 顶 顶升节数 7 -1 升 顶升高度 17.5 -3 第 附着时间 二 附着高度 次 顶升时间 顶 顶升节数 升 顶升高度 第 附着时间 三 附着高度 次 顶升时间 顶 顶升节数 升 顶升高度 第 附着时间 四 附着高度 次 顶升时间 顶 顶升节数 升 顶升高度 附着数 1 总节数 22 13 总高度 60.4 52.1 03 7.05 2.5 13 1.2 4.2 37.9 04 7.21 3 14 7.5 5.6 55.1 05 7.05 2.5 15 1.2 4.2 42.9 06 7.06 2.5 15 1.2 4.2 42.9 07 7.12 3 12 7.5 5.6 49.1 08 7.06 2.5 13 1.2 4.2 37.9 09 7.14 3 14 7.5 5.6 55.1 10 11 12 13 14 15 16 6.03 6.15 6.06 6.17 5.31 6.20 6.19 3 2.5 3 2.5 3 2.5 3 10 12 8 9 10 11 16 7.5 1.2 7.5 1.2 7.5 1.2 7.5 4.3 4.2 4.3 4.2 4.3 4.2 4.5 41.8 35.4 35.8 27.9 41.8 32.9 60 7.18 9.17 9.13 9.17 7.19 8.23 10.17 7 3 3 2 5 2 -1 21 7.5 9 5 15 5 -3 4.9 10.28 9.30 第13节 第11节 第9节 4.9/10 10.28 10.18 10.12 10.17 10.1 3.25/28 11 4 4 2 2 5 2 33 10 12 5 6 12.5 6 5.16 3.26/27 11.20 4.9 第23节 第9节 第13节 第11节 5.17 3.28 10.27 11.21 11.2 4.10 10 8 2 11 1 8 30 24 5 33 2.5 24 4.19 10.29 4.26 5.1 第16节 第9节 第24节 第19节 4.20 11.4 4.26/29 5.3 7 2 10 7 21 5 30 21 5.16 5.26 第24节 第27节 5.16 5.26 6 4 18 12 2 1 3 1 2 1 3 38 19 36 17 38 19 36 125.8 52.9 119.8 47.9 125.8 52.9 120 17 6.13 2.5 15 1.2 4.2 42.9 6.19 -2 -5 18 6.07 3 15 7.5 4.5 57 6.24 -2 -6

建筑塔吊附墙、顶升加节方案

建筑塔吊附墙、顶升加节方案

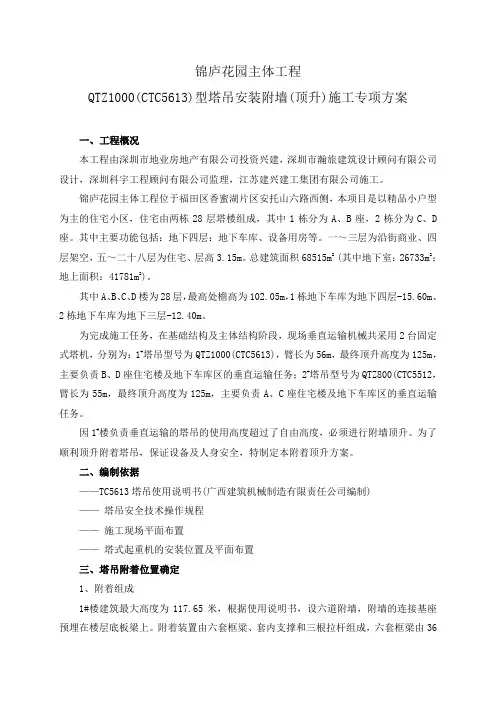

锦庐花园主体工程QTZ1000(CTC5613)型塔吊安装附墙(顶升)施工专项方案一、工程概况本工程由深圳市地业房地产有限公司投资兴建,深圳市瀚旅建筑设计顾问有限公司设计,深圳科宇工程顾问有限公司监理,江苏建兴建工集团有限公司施工。

锦庐花园主体工程位于福田区香蜜湖片区安托山六路西侧,本项目是以精品小户型为主的住宅小区,住宅由两栋28层塔楼组成,其中1栋分为A、B座,2栋分为C、D 座。

其中主要功能包括:地下四层:地下车库、设备用房等。

一~三层为沿街商业、四层架空,五~二十八层为住宅、层高3.15m。

总建筑面积68515m2(其中地下室:26733m2;地上面积:41781m2)。

其中A、B、C、D楼为28层,最高处檐高为102.05m,1栋地下车库为地下四层-15.60m、2栋地下车库为地下三层-12.40m。

为完成施工任务,在基础结构及主体结构阶段,现场垂直运输机械共采用2台固定式塔机,分别为:1#塔吊型号为QTZ1000(CTC5613),臂长为56m,最终顶升高度为125m,主要负责B、D座住宅楼及地下车库区的垂直运输任务;2#塔吊型号为QTZ800(CTC5512,臂长为55m,最终顶升高度为125m,主要负责A、C座住宅楼及地下车库区的垂直运输任务。

因1#楼负责垂直运输的塔吊的使用高度超过了自由高度,必须进行附墙顶升。

为了顺利顶升附着塔吊,保证设备及人身安全,特制定本附着顶升方案。

二、编制依据——TC5613塔吊使用说明书(广西建筑机械制造有限责任公司编制)——塔吊安全技术操作规程——施工现场平面布置——塔式起重机的安装位置及平面布置三、塔吊附着位置确定1、附着组成1#楼建筑最大高度为117.65米,根据使用说明书,设六道附墙,附墙的连接基座预埋在楼层底板梁上。

附着装置由六套框粱、套内支撑和三根拉杆组成,六套框梁由36套M20高强度(8.8级)螺栓、螺母、垫圈紧固成附着框架(预紧力距为370N.m)。

顶升加节方案

顶升加节方案

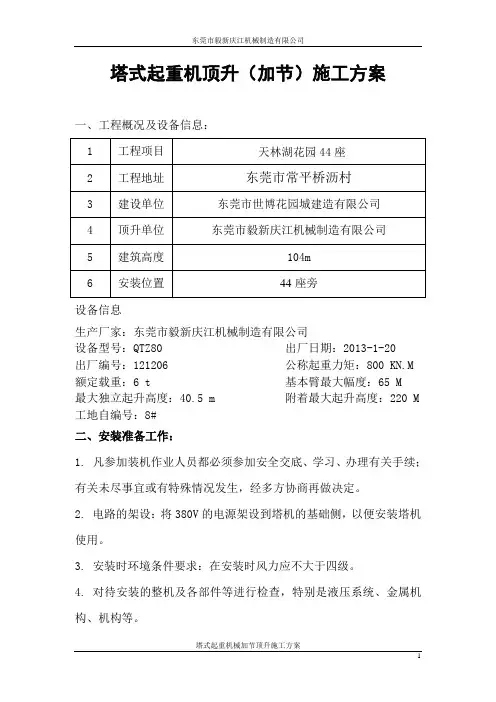

塔式起重机顶升(加节)施工方案一、工程概况及设备信息:设备信息生产厂家:东莞市毅新庆江机械制造有限公司设备型号:QTZ80 出厂日期:2013-1-20出厂编号:121206 公称起重力矩:800 KN.M 额定载重:6 t 基本臂最大幅度:65 M最大独立起升高度:40.5 m 附着最大起升高度:220 M 工地自编号:8#二、安装准备工作:1. 凡参加装机作业人员都必须参加安全交底、学习、办理有关手续;有关未尽事宜或有特殊情况发生,经多方协商再做决定。

2. 电路的架设:将380V的电源架设到塔机的基础侧,以便安装塔机使用。

3. 安装时环境条件要求:在安装时风力应不大于四级。

4. 对待安装的整机及各部件等进行检查,特别是液压系统、金属机构、机构等。

5. 顶升(加节)人员安装作业人员4人分别为:梁华均、邓海华、李水芬、刘太明。

安装操作人员必须持操作证工作;在安装过程中必须注意安全,戴好安全帽,高空作业人员配带安全带,严格遵守操作规程。

6. 塔机安装的基本规定:a. 司机、安装工、起重工必须是劳动人事部门进行考核取得合格证者,严禁无证操作、安装、维修塔机。

b. 安装塔机的全过程必须有专人指挥。

严禁无指挥操作,更不允许不服从指挥,擅自操作,严禁操作人酒后作业。

7. 参加操作人员必须做到:a. 了解塔机结构性能说明书中有关安装过程的规定,严禁修改说明书中的安装程序。

b. 了解塔机各部件连接形式和连接尺寸。

c. 了解塔机各部件的重量及吊点位置。

d. 了解对使用设备及工具的性能及操作规程。

8. 安装塔机的一般规定:a. 必须遵循立塔程序。

b. 必须安装安全保护设施。

如:扶梯、护栏等。

c. 平衡臂上未装足平衡重时,严禁吊载。

d. 风力超过4级时严禁进行塔机安装及塔机顶升作业。

e. 安装过程中必须用螺栓将下接盘、标准节和套架连接起来,并拧紧双螺母。

f. 必须按规定配置正确的平衡重重量。

g. 加节(或减节)前起重臂方向套和架开口方向必须一致。

塔式起重机顶升(加节)安装检查记录表

塔式起重机顶升(加节)安装检查记录表
年月日
使用单位验收意见:
负责人:
年月日
监理单位审查意见:
监理工程师:
年月日
塔式起重机顶升(加节)安装检查记录表
工程代码:XA/D7-13
工程名称
施工单位
设备编号
产权单位
安装单位
使用登记号
设备编号
原塔高
m
顶升后高
m
序号
验收
项目
Байду номын сангаас验收内容
验收结果
1
顶升之前检查
标准节数量和型号应正确,标准节套架平台等无开焊、变形和裂纹现象。套架滚动转动灵活,与塔身的间隙合适。液压系统压力达到要求,油路畅通,无泄漏。轨道式塔机顶面纵横方向倾斜度不超过5‰
2
顶升之后检查
塔身连接可靠,螺栓和销子齐全,塔身与回转平台连接可靠,螺栓拧紧力矩符合要求,套架应降低到规定位置,电源线按要求接好,他身对支撑面垂直度<2‰
3
自然环境
作业时风力不得超过说明是的规定,在雨、雪、大雾等容易打滑的环境里不宜作业。夜间严禁顶升作业
4
其他
检查验收与审查意见
安装单位意见:
负责人:

塔式起重机安装(顶升、加节)验收记录

塔式起重机安装(顶升、加节)验收记录
重量限制器是否灵敏、可靠、其误差不大于额定值8%
回转限位器是否灵敏、可靠
行走限位是否灵敏、可靠
吊钩保险是否灵敏、可靠
卷筒是否灵敏、可靠
小车断绳保护器是否灵敏、可靠
小车断轴保护器是否灵敏、可靠
路基
复验
复查路基资料是否齐全、准确
钢轨顶面纵、横方向上的倾斜度不大于1‰
在空载无风状态下塔身对支承面垂直度小理等于4‰
止挡装置距钢轨两端距离大于等于1m
行走限位装置距止挡装置距离大于等于1.5
使用环境
与操作
塔机与周围建筑物、外电之间安全距离符合规定
多塔作业有可靠的防碰撞措施
塔机司机、指挥、司索持证上岗
验收结论
验收责任人
签字
安装单位
质量检查员:
安全员:
拆装负责人:
技术负责人:
设备租赁(或产权)单位
单位负责人:塔吊机长:
总承包单位
单位负责人:
分包单位
单位负责人:
塔式起重机安装(顶升、加节)验收记录
验收日期:
安、拆装单位
(盖章)
安、拆装负责人
塔机型号
产权登记号
塔式起
重机
起升高度
m
幅度
m
起重力矩
TM
最大起重量
T
臂端起重量
(2/4绳)
/T
项目
内容和要求
验收结果


部件、附件、联结件安装是否齐全,位置是否正确
螺栓拧紧力矩是否达到技术要求,开口销是否安全橇开
结构是否有变形、开焊、疲劳裂纹
压重、配重重量、位置是否达到说明书要求
绳轮钩
系统
钢丝绳在卷筒上面缠绕是否整齐、润滑是否良好

塔吊、人货梯安装及加节明细表

塔吊、人货梯安装及加节明细表
11#楼塔吊
11#楼人货梯
7#楼塔吊
7#楼人货梯
第三次加节日期
米数、高度(m)
第四次加节日期
米数、高度(m)
第五次加节日期
米数、高度(m)
第六次加节日期
米数、高度(m)
第七次加节日期
米数、高度(m)
1#楼塔吊
1#楼人货梯
2#楼塔吊
2#楼人货梯
9#楼塔吊
9#楼人货梯
8#楼塔吊
8#楼人货梯
3#楼塔吊
3#楼人货梯
6#楼塔吊
6#楼货梯
9#楼塔吊
9#楼人货梯
8#楼塔吊
8#楼人货梯
3#楼塔吊
3#楼人货梯
6#楼塔吊
6#楼人货梯
5#楼塔吊
5#楼人货梯
11#楼塔吊
11#楼人货梯
7#楼塔吊
7#楼人货梯
塔吊、人货梯安装及加节明细表
栋号(塔吊、人货梯)
浇捣
日期

等级
强度

第一次安装日期
米数、高度(m)
第二次加节日期
米数、高度(m)
塔吊、人货梯安装及加节明细表
栋号(塔吊、人货梯)
浇捣
日期

等级
强度

第一次安装日期
米数、高度(m)
第二次加节日期
米数、高度(m)
第三次加节日期
米数、高度(m)
第四次加节日期
米数、高度(m)
第五次加节日期
米数、高度(m)
第六次加节日期
米数、高度(m)
第七次加节日期
米数、高度(m)
1#楼塔吊
1#楼人货梯

塔吊升节、附墙施工记录表

塔吊升节、附墙施工记录表
7.安全总负责人:在交底工作中,负责全体人员对有关规程、标准的学习。负责作业前对施工机具及升降机本身的安全检验工作,负责作业过程中的安全监督工作。
8.导轨架安装时,采用经纬仪对升降机在两个方向进行测量校准,并采用附着杆进行调整,经检测,其垂直度偏差为其高度的/1000。
9.本次施工作业安全、顺利地完工。
负责作业前对施工机具及塔吊本身的安全检验工作负责作业过程中的安全监督工装设附着框架和附着杆件采用经纬仪测量塔身垂直度并采用附着杆进行调整经检测在最高锚固点以下垂直度偏差为1000
塔吊安装、拆除施工记录表
工程名称:山语城教学楼工程
安装单位:湖南仁华建筑机械设备安装公司
塔吊型号:
数量:1台
施工内容:塔吊加节
5.高空作业人员:、、、严格按照施工方案要求进行施工。系好安全带,严守岗位,听从指挥,分工协作,紧密配合,操作时思想集中,紧张而有序地工作,安全、按时完工。
6.地面作业人员:、、、严格按照施工方案要求进行施工。精神饱满,严守岗位,听从指挥,分工协作,紧密配合,操作时思想集中,紧张而有序地工作,安全、按时完工。
施工前设备高度或标准节数量:
加装高度或标准节数量:
施工时间:年月日
天气:
温度:C°
风力级
施工情况:
1.作业总负责人:全盘负责作业全过程中的人、机、物的调配工作,对外协调工作,保证了安全生产,保证了按计划顺利施工。
2.高空作业负责人:负责高空作业的指挥、协调、监督及安全工作。
3.地面作业负责人:负责地面作业的指挥、协调、监督及安全工作。
施工情况:
1.作业总负责人:李义勇全盘负责作业全过程中的人、机、物的调配工作,对外协调工作,保证了安全生产,保证了按计划顺利施工。
