某改造工程通风与空调工程施工方案

工程名称:××××综合改建项目建设单位:上海市×××有限公司设计单位:××××建造设计研究院工程范围:通风与防排烟系统、空气调节系统1. 《通风与空调工程施工及验收规范》 (GB50243-2002)2. 《民用建造防排烟技术规程》 (DGJ08-88-2000)3. 施工图辅楼办公室采用分体直接蒸发式冷暖型空调器, 主楼设集中空调 , 采用 VRV 空调系统, 裙房设集中空调。
主楼、辅楼采用风机盘管加新风系统 , 变电站采用小型直接蒸发式风管机。
空调水系统为双管制闭式机械循环系统 , 空调系统冷媒管采用紫铜管制作, 保温采用非燃烧材料, 风管采用超级风管制作;新风系统进风管采用镀锌铁皮制作。
熟悉图纸—→管材除锈、打底漆—→测量、预制—→立管安装—→各层支管阀门安装—→ 阀门前加盲板—→膨胀水箱制作安装、试压暂时管线、各层支管预制—→连通管安装、管弄立管试压—→各层支管安装—→泵房管道安装、保温—→隐蔽验收—→各层支管试压—→支管补漆保温—→冷凝水管施工、风机盘管施工—→系统拉循环(清洗) —→镶接管保温—→ 中间交工。
1. 施工准备:1) 空调风管、新风管及所有排气通风管道均采用镀锌钢板制作, 其厚度按照国家《通风与空调工程施工及验收规范》 GB50243-2002 及民用建造防排烟技术规程(DGJ08-88-2000、JI0035-2000)标准来选取。
2) 施工前技术人员必须认真熟悉图纸和有关资料, 对工艺流程、压力、温度等技术参数和使用的材料及附件的材质、型号、规格了解清晰, 做到心中有数。
3) 施工人员必须全面熟悉施工程序、施工方法、质量标准、操作规程和安全技术要求, 并在施工中严格执行。
4) 制作风管所使用的主材 , 镀锌钢材等应符合国家现行产品标准及生产厂家的企业标准,并应有出厂合格证等有关质料证明。
通风空调招标文件

通风空调招标文件一、招标项目概述本次招标项目为具体项目名称的通风空调系统采购及安装工程。
该项目位于项目地点,总建筑面积为建筑面积平方米。
二、招标范围本次招标范围包括但不限于以下内容:1、通风空调系统的设备采购,包括但不限于空调主机、风机盘管、新风机组、通风机等。
2、通风空调系统的管道、风道的制作与安装。
3、通风空调系统的控制系统的安装与调试。
4、与通风空调系统相关的配套设施的安装,如冷却塔、水泵等。
三、投标人资格要求1、投标人必须是在中华人民共和国境内注册的独立法人,具有有效的营业执照。
2、投标人须具备建设行政主管部门颁发的机电工程施工总承包具体等级及以上资质或建筑机电安装工程专业承包具体等级及以上资质,并具有有效的安全生产许可证。
3、投标人拟派项目经理须具备机电工程专业具体等级注册建造师执业资格,并具有有效的安全生产考核合格证书(B 证),且未担任其他在施建设工程项目的项目经理。
4、投标人近具体年限年内(自本招标公告发布之日起往前推算)须完成过至少一项类似规模的通风空调工程施工业绩(须提供合同及竣工验收证明材料)。
5、投标人具有良好的商业信誉和健全的财务会计制度,提供近具体年限年度经审计的财务报告或基本开户银行出具的资信证明。
6、投标人有依法缴纳税收和社会保障资金的良好记录,提供投标截止日前具体月份内任意连续具体月份数个月的依法缴纳税收和社会保障资金的相关证明材料。
7、投标人未被列入“信用中国”网站(wwwcreditchinagovcn)失信被执行人、重大税收违法案件当事人名单、政府采购严重违法失信行为记录名单。
四、招标文件的获取1、凡有意参加投标者,请于具体日期至具体日期(法定公休日、法定节假日除外),每日上午具体时间至具体时间,下午具体时间至具体时间(北京时间,下同),在获取文件地点持单位介绍信或法定代表人授权委托书及本人身份证购买招标文件。
2、招标文件每套售价具体金额元,售后不退。
五、投标文件的递交1、投标文件递交的截止时间(投标截止时间,下同)为具体日期具体时间,地点为递交文件地点。
空调通风工程招标文件

一、招标公告根据《中华人民共和国招标投标法》及相关法律法规的规定,我单位现对空调通风工程进行公开招标,欢迎具备相应资质的单位参加投标。
二、项目概况1. 项目名称:XX大厦空调通风工程2. 项目地点:XX市XX区XX路XX号3. 项目规模:总建筑面积约XX万平方米,包含XX栋办公楼、XX栋住宅楼及配套设施4. 工程建设内容:主要包括空调系统、通风系统、管道安装、设备安装、调试及试运行等5. 工程投资:约XX万元人民币6. 工期要求:合同签订后XX个月内完成施工并交付使用三、投标人资格要求1. 具有独立法人资格,持有有效的营业执照;2. 具有国家建设行政主管部门核发的相应等级的资质证书;3. 具有良好的商业信誉和健全的财务会计制度;4. 具有类似工程施工业绩,并在近三年内无不良记录;5. 具有履行合同所必需的设备和专业技术能力;6. 投标人须提供法定代表人身份证明或授权委托书。
四、投标文件要求1. 投标人应按照招标文件的要求编制投标文件,投标文件应包括以下内容:(1)投标函;(2)法定代表人身份证明或授权委托书;(3)营业执照副本;(4)资质证书副本;(5)类似工程施工业绩证明材料;(6)施工组织设计;(7)项目管理机构及人员配备;(8)工程量清单及报价;(9)合同主要条款;(10)其他招标文件要求的相关材料。
2. 投标文件应按照招标文件的要求进行密封,并在规定的时间内递交至招标代理机构。
五、招标程序1. 招标人将组织成立评标委员会,对投标文件进行评审;2. 评标委员会将根据投标文件的内容、技术方案、施工组织设计、报价等因素进行综合评审,确定中标单位;3. 中标单位应在规定的时间内与招标人签订合同,并按照合同约定履行相关义务。
六、投标截止时间和地点1. 投标截止时间:XX年XX月XX日XX时XX分;2. 投标地点:XX市XX区XX路XX号XX大厦会议室。
七、其他事项1. 本招标文件的解释权归招标人所有;2. 招标人有权对投标文件进行必要的审查和核实;3. 投标人应严格按照招标文件的要求进行投标,如有违反,招标人有权取消其投标资格;4. 招标人将对投标文件进行保密,未经投标人同意,不得泄露投标文件内容;5. 本招标文件如有未尽事宜,招标人有权进行补充或修改。
通风与空调工程施工方案

通风与空调工程施工方案1.工程概况该工程地上1~16层为研究、实验、办公部分,通风空调采用风机盘管加新风系统,每层设2台新风机组,B1层为设备部分,内设空调机房,采用大风道系统,南北各设轴流风机1台。
2.施工组织2。
1 劳动组织准备:本工程的总承包单位为北京××建设工程有限责任公司第××项月经理部,机电设备部分分包给北京××公司水电分公司,在总承包单位统一领导下开展工作,针对新承包的工程项目,配备相应施工人员,建立质量管理体系,对工程进度、质量、造价进行严格控制,保证施工顺利进行,各专业、项目设有专业人员专业管理。
2.2 技术准备:组织技术人员熟悉施工图纸和有关的设计资料,对相关的技术、经济和自然条件进行调查分析,研究可行的施工方案。
针对图纸中存在的问题及时记录,为施工作出准确的、科.学的技术指导.2.3 施工现场准备:施工道路、施工用水、施工用电和加工场地由总承包单位统一规划,生产、办公、生活用房等临时用房由总承包单位提供。
2.4 本专业空调系统由施工班组加工、制作、安装、保温,根据专业进程由项目负责人统一调配劳动力,劳动力的安排详见表12-1。
表12-1 劳动力计划表2。
5 施工机具准备具体施工用机具见表12-2。
表12—2 施工机具计划表3.主要项目施工方法及要求3.1 预留预埋3.1.1 通风预埋、预留洞的工作跟随土建结构工程进行,主要工作为竖井穿楼板洞和穿墙洞,为便于拆除预留和预埋,采用木盒预埋方式,按风管规格尺寸四边各放大100mm,固定要稳固和方正,不影响合模,拆模后应立即剔出木盒。
3.1.2 空调水系统需要在楼板或墙体上用钢管预埋留洞,待土建打完混凝土达到一定强度时钢管松动,并在混凝土能上人的时候把钢管拔出,拔出后及时清理干净,然后刷上机油以备下次使用。
预埋要求详见表12-3。
表12—3 空调水管预埋、预留洞规格表注:地下2层人防洞的预留、预埋必须按人防有关要求执行。
通风空调工程施工方案

通风空调工程施工方案一、风管制作与安装1、准备工作(1)选材具有出厂合格证或质量鉴定文件的普通薄钢板、材料制作风管。
(2)钢板表面应平整,光滑美观。
板材宜立靠在木架上,不要平叠,以免拖动时刮伤表面。
操作时应使用木锤,不得使用铁锤,以免落锤点产生锈斑。
(3)工具制作各种风管常采用龙门剪板机、电冲剪、手动电动剪倒角机、咬口机、压筋机、折方机、合缝机、振动式曲线剪板机、卷圆机、圆弯头咬口机、型钢切割机、角(扁)钢卷圆机、液压钳钉钳、电动拉铆机、台钻、手电钻、冲孔机、插条法兰机、螺旋卷管机、电烙铁、电气焊设备、空压机油漆喷枪、割板机、锯床、圆盘踞、木工锯、钢丝锯、鸡尾锯、手用电动曲线锯、木工刨、砂轮机、坡门机、电热烘箱、管式电热器、电热焊机、车床以及不锈钢尺、角尺、量角器、划规、划线笔,各种台模、铁锤、木锤、拍板、冲子、扳手、螺丝刀、钢丝钳、钢卷尺、手剪、倒链、滑轮绳索、錾子、射钉枪、刷子等。
2、风管制作(1)钣金制作1)基本画线方式是:直角线、垂直平分线、平行线、角平分线、直线等分、圆等分等。
展开方法宜采用平行线法、放射线法和三角线法。
根据图和大样风管不同的几何形状和规格,分别划线展开,并进行剪切。
下料后在扎口之前,板材必须倒角。
金属风管采用咬口、铆接、焊接连接方法。
咬口、铆接、焊接均按要求制作。
制作金属风管,板材的拼接咬口和圆形风管的闭合咬口,可采用单咬口;矩形风管或配件,可采用转角咬口,联合角咬口,按扣式咬口;圆形弯管可采用立咬口。
2)钢板厚度小于或等于1.2mm可采用咬接;大于1.2mm可采用焊接;翻边对焊宜采用气焊,风管法兰的螺栓或铆钉的间距不应大于150mm,风管与角钢法兰连接;管壁厚度小于或等于1.5mm,可采用翻边铆接,铆接部位应在法兰外侧;管壁厚度大于1.5mm,可采用翻边点焊或沿风管的周边将法兰满焊。
风管与扁钢法兰连接,可采用翻边连接。
(2)法兰制作1)方、矩形法兰由四根角钢组焊而成,划线下料时应注意使焊成后的法兰内径不能小于风管的外径,用切割机按线切断,下料调直后放在冲床上冲击铆钉孔或螺栓孔,孔距不应大于150mm,冲孔后的角钢放在焊接平台上进行焊接,焊接时按各规格模具卡紧。
通风与空调施工方案

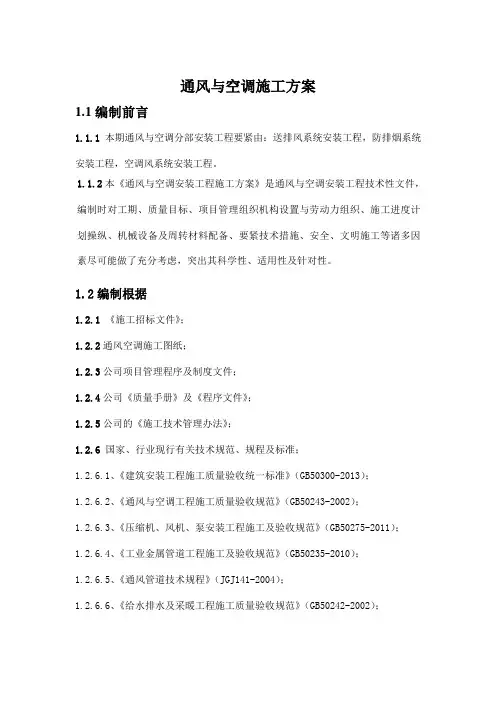

通风与空调施工方案1.1编制前言1.1.1本期通风与空调分部安装工程要紧由:送排风系统安装工程,防排烟系统安装工程,空调风系统安装工程。
1.1.2本《通风与空调安装工程施工方案》是通风与空调安装工程技术性文件,编制时对工期、质量目标、项目管理组织机构设置与劳动力组织、施工进度计划操纵、机械设备及周转材料配备、要紧技术措施、安全、文明施工等诸多因素尽可能做了充分考虑,突出其科学性、适用性及针对性。
1.2编制根据1.2.1 《施工招标文件》;1.2.2通风空调施工图纸;1.2.3公司项目管理程序及制度文件;1.2.4公司《质量手册》及《程序文件》;1.2.5公司的《施工技术管理办法》;1.2.6 国家、行业现行有关技术规范、规程及标准;1.2.6.1、《建筑安装工程施工质量验收统一标准》(GB50300-2013);1.2.6.2、《通风与空调工程施工质量验收规范》(GB50243-2002);1.2.6.3、《压缩机、风机、泵安装工程施工及验收规范》(GB50275-2011);1.2.6.4、《工业金属管道工程施工及验收规范》(GB50235-2010);1.2.6.5、《通风管道技术规程》(JGJ141-2004);1.2.6.6、《给水排水及采暖工程施工质量验收规范》(GB50242-2002);1.2.6.7、《施工现场临时用电安全技术规范》(JGJ46-2005);1.3编制原则1.3.1 执行国家现行的设计规范、施工规范及验收标准等。
1.3.2 坚持在实事求是的基础上,力求技术先进、科学合理、经济有用。
1.3.3 公司坚持自始至终对施工现场全过程严密监控,以科学的方法实行动态管理。
1.3.4 优化施工方案,强化质量管理,降低工程造价,缩短施工工期,优先使用新技术、新工艺,同时在施工进度操纵、工程预算、财务及材料核算、工程技术资料等方面使用微机管理,确保工程进度及质量。
第二章、工程概况2.1工程简介2.1.1本工程通风与空调工程要紧由排烟风机,检查区风道、风机构成;2.1.2通风与空调安装工程要紧由:送排风系统,防排烟系统;2.1.3 本工程各单体建筑内通风与空调设备设置概况如下:2.1.3.1、仓储区排烟风机40台2.1.3.2、轴流风机2台;2.2施工范围2.2.1 送排风系统工程:风管与配件制作,部件制作,风管系统安装,消声设备制作与安装,风管与设备防腐,风机安装,系统调试。
风机招标技术要求

风机招标技术要求1. 适用规范1.1适用于本工程的国家、地方或行业规范1.1.1除非合同文件另有约定,本工程适用国家现行规范、规程和标准,以及本市或行业规范、规程和标准。
包括设计图纸和其他设计文件中的有关文字说明,新技术、新工艺和新材料相应使用说明或操作说明等内容,以及国外同类标准的内容等。
1.1.2构成合同文件的任何内容与国家现行规范、规程和标准之间出现矛盾,分包人应书面要求发包人予以澄清,除非发包人有特别指令,分包人应按照其中要求最严格的标准执行。
材料、施工工艺和本工程都应依照本技术标准和要求以及国家现行规范、规程和标准的最新版本执行。
1.2适用本工程的特殊技术规范1.2.1 适用本招标工程的特殊技术规范:《采暖通风与空调设计规范》(GB50019-2003) 《高层民用建筑设计防火规范》 ( GB50045-95)《汽车库设计防火规范》(GBJ67-84)有关的标准和条例。
1、《通风与空调工程施工质量验收规范》GB50273-20022、《风机盘管》GB/T 19232-20033、《房间风机盘管空调器安全要求》JB9063-19994、《通用阀门、压力试验》GB/T13927-925、《组合式空调机组》GB/T14294-936、《空气处理机组安全要求》GB10891-897、《空气冷却器和空气加热器》GB/T142968、《工业通风机用标准化风道进行性能试验》GB1236-20009、《通风机产品外观质量与清洁度》JB/TQ338-8410、《一般用途离心风机技术条件》GB/T13275-9111、《一般用途轴流风机技术条件》GB/T13274-9112、《通风机基本型式、尺寸、参数及性能曲线》GB3235-8213、《通风机焊接质量检验技术条件》JB/T10213-200014、《工业通风机噪声限值》JB/T8690-199815、《通风机振动检测及其限值》JB/T8689-199816、《通风机转子平衡》JB/T9101-199917、《通风机涂装技术条件》JB/T6886-199318、《通风机铆焊技术条件》JB/T10214-200019、《风机用铸铁件技术条件》JB/T6887-199320、《风机用铸钢件技术条件》JB/T6888-199321、《风机包装通用技术条件》JB/T6444-199222、《机电产品包装通用技术条件》GB/T 1338423、《暖通空调用轴流通风机》JB/T6411-199224、《通风机振动精度》JB/TQ334-8425、《空调用通风机安全要求》GB10080-1988 26、《建筑给水排水及采暖工程质量验收规范》GB50242-200227、《建筑工程施工质量验收统一标准》GB50300-2001 28、如为合资产品还应满足有关国家标准。
通风空调工程施工方案

通风空调工程施工方案目录工程概况本工程的通风空调体系包孕空调、通风、机械防烟、机械排风体系;供冷体系作为冷源,在首层室内设置单体建筑冷水管驳接口与校区管网毗连,空调冷水体系设两供水立管,采用异程分流的形式供水,各层管道也用异层式。
冷冻管道用无缝钢管、冷凝管道用涂塑镀锌钢管。
空调方式:大空间用全空气低速空调体系,末端设备用空调吊柜或立式空调风柜,小空间房间用风机盘管加新风空调形式,空调风管:用复合玻璃棉风管,可以减低噪声;通风设备:卫生间、机房用豪华百叶排气扇、天花百叶换气扇,办公区用热回收式换气机;保温材料:空调水管用闭孔发泡保温管套;消防设施:防烟楼梯在屋面设正压送风机,空调自控:空调风柜采用电动积分比例调节阀及温控器、风机盘管采用电动二通阀及温控器。
工程特点第一节综合性强、配合协调要求高风、水、电、消防、弱电各体系安装工程基本上同时进行,各专业之间交叉作业,工作面重叠,且估量不可避免的设计变更修改,对各专业、各体系协调工作请求相当高,协调工作量十分大,各方须相互配合合作,方可确保工程顺利实施。
第一节质量要求高、工期要求严格本工程质量按国家建筑安装工程现行施工验收规范及质量检验评定为标准,以设计图纸、施工说明书等技术文件为依据进行施工,保证工程质量达到优良工程质量标准。
本工程的工期是硬性工期,只能提前,所以必须要对整个工程进度作出周密细致的安排,确保工程能提前完工。
工程难点多专业,多工种在同一空间位置布管和布线,施工难度大,要花相当多精力与心血保证各专业工程的管线布置合理、有序、整齐。
系统的技术要求高,竣工资料和文件严格按照科学技术档案案卷构成的要求执行。
产品保护,由于工程规模大、层面多,各施工单位人员素质高低不同,要各施工单位的管理人员共同努力,花大力气教育和管理好全体现场施工人员,做好产品保护。
工程重点认真做好施工组织的管理协调工作,尽可能把各专业、各系统相互之间的干扰降至最小。
强化施工质量意识,消除常见工程“质量通病”,严格把好每一施工工序关,实事求是地对工程质量负责。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
SS花园商业项目空调通风工程施工招标文件前附表目录1. 第一部分综合说明2. 第二部分投标须知一、总则二、招标文件三、投标文件的编制四、有关技术要求及说明3. 第三部分评标定标方法及程序4.第四部分合同主要条款5. 第五部分附件第一部分综合说明SS花园商业项目空调通风供货及安装工程分三个标段,采用邀请招标的方式,选择合理报价、满足工期要求、产品质量好、实力强、信誉好、具有机电设备安装工程专业承包三级及以上资质的独立法人参加投标。
一、编制依据:本招标文件依据《中华人民共和国招标投标法》及本工程特点编制。
二、工程概况:1.工程名称:见前附表2.工程地址:见前附表3.建设性质:新建4.项目概况:SS花园商业项目为集公寓、办公、酒店、餐饮、会议等为一体的综合建筑,分为A、B、C、D、E、F、G六个单体建筑和地下车库,总体规划建筑面积约为60787.46 平方米,其中地上41416.77平方米,地下19370.69平方米。
结构类型为框剪结构,A、E栋为地上三层,功能为超市和KTV以及餐饮;B 、C、D栋为地上两层,分别为茶楼、咖啡、酒吧。
F栋一、二层为销售中心和银行,二层以上为SOHO办公;G栋一、二层为足疗、美容美发、美体,二层以上为酒店式公寓。
室内空调系统F、G栋二层以上为分体空调,一、二层为全直流变频多联机系统,其余A、B、C、D、E为风冷模块机组+风机盘管系统;室内采暖系统F栋为散热器,G栋一、二层为散热器,二层以上为地板辐射采暖,其余A、B、C、D、E为与空调系统共用风机盘管系统,F、G栋门厅为地板辐射采暖。
地下车库设有通风和排烟系统。
三、工程内容:1.总要求:完成SS花园商业项目空调通风系统的供货(包括各种设备、管道、管线、辅材等所有材料)及安装调试。
本工程要配合自控系统、消防系统的施工,并做好与精装修单位的配合。
2.招标范围:本次招标为图纸范围内(具体内容及安装参见高尔夫花园商业项目施工图、装修标准及精装修图纸)各系统相关材料设备的采购、安装施工、调试、承担相应的验收费用及维护服务。
具体如下:2.1、第一标段包括A、B、C、D、E栋、F栋地下一层的风冷热泵空调系统(空调水管道范围为采暖管道热计量表后冬夏切换阀门以后的部分);第二标段包括F、G栋1、2层的全直流变频多联机系统和G栋三层及以上的分体空调(个别房间为一拖二)。
第三标段包括A-6#楼的正压送风系统,地下排烟系统;商业地下车库送排风系统,防排烟系统;F、G栋送排风系统,正压送风系统,厨房排烟系统;A、B、C、D、E送排风系统,厨房排烟系统(厨房排烟系统不包括排烟罩;卫生间排气扇系统不在本次招标范围内,由高装单位负责;消防防排烟系统的消防联动部分由消防施工单位负责)。
2.2、精装修部分的空调施工到位,包括与装修单位配合安装的风口(提供风口尺寸,由装修单位开洞)、控制面板;毛坯部分风口不装,只在风管上预留接软管或风口的接口。
2.3、设备控制面板安装到位,毛坯部分如没有隔墙,采用角钢吊架固定面板。
3.招标内容包括上述招标范围内的原材料及设备供应、施工安装、系统调试、验收、试运行、交付使用。
4.与招标范围内各系统相关的预留、预埋不属于本次招标范围,这些内容由土建施工单位根据图纸内容预留完成,但中标单位应在进场前检查留洞及穿墙楼板的预留套管的位臵、尺寸是否正确。
否则,由此引起的施工过程中新增预留、预埋及孔洞开凿等的相关费用由中标单位负责。
因设计变更或装修要求造成已经施工完成的孔洞预留变更,由中标单位与建设单位或装修单位协调解决。
5.中标方必须配合精装单位的设计及施工,配合精装造成的额外材料费用,可由发包方承担。
6.第一标段中标方负责牵头完成机电综合设计及管理。
机电综合由中标单位负责牵头组织编制,有异议时,甲方有最终裁决权。
提供经几方及甲方共同确认的综合设计图八份(可以是白图)。
相关单位包含但不限于:消防、强电、弱电、给排水、装修等单位,在进场后两周内完成所有机电综合图。
7.第一标段品牌:A、B、C、D、E栋、F栋地下一层空调主机为风冷模块冷热水机组,末端为风机盘管(A、E栋新风机组不在本次招标范围内),指定品牌为天加、盾安、贝莱特;第二标段品牌:G、F栋一、二层为全直流变频多联机系统,指定品牌为格力、美的、海尔;G、F栋二层以上为分体空调,其中F栋二层以上不在本次招标范围内,指定品牌为格力、美的、海尔。
第三标段品牌:消防用排烟(补风)风机,加压送风机、普通送排风机均采用北京新安特风机厂或北京风机二厂的产品;油烟净化器采用北京金科兴业环保有限公司的产品。
投标方应从以上品牌中任选一种品牌进行报价。
中标单位需提供该品牌的授权委托书。
8.其他相关说明投标人的工作内容包括但不限于:按照招标文件和设计图纸规定范围要求,完成招标范围内系统的设备配臵、原材料及设备的采购、制造加工、组合装配、性能测试、运输搬运、现场安装和调试、有效可靠的试运行、竣工验收。
第二部分投标须知一总则1.合格的投标人必须同时具备的以下条件1.1在中华人民共和国注册,具有法人资格。
1.2近三年具有同类空调系统工程项目的业绩。
1.3 具有完善的质量保证体系。
1.4不接受联合体投标。
1.5所有投标单位需经严格的资质预审,符合项目要求的投标单位才有资格参加项目投标.1.5.1资格预审申请文件包括以下内容(按以下顺序装订):1.5.1.1法定代表人或其授权代表签名(章)并加盖公章的资格预审申请书;1.5.1.2法定代表人证明书及法定代表人签名(章)并加盖公章的参加本项目投标的法人授权书(如果不是法定代表人亲自签署资格预审文件,则须提交法定代表人授权书);1.5.1.3企业法人营业执照及相关资料;1.5.1.4银行或资信评级机构出具的资信证明(复印件);1.5.1.5公司生产能力、技术力量等介绍材料;1.5.1.6近三年来的类似工程业绩及证明材料(包括各项目内容、各合同金额、买方联系人姓名、电话)。
投标人在近三年内,在北京或天津地区至少有三个规模不低于本项目的类似项目建设的成功案例,并且项目至少已开通试运行,提供合同复印件,并作详细的说明介绍。
1.5.2上述资格预审申请文件正本一份,副本一份,并由法定代表人或其授权代表页签。
1.5.3招标人将对资格预审申请文件进行审查,只有通过资格预审的申请人方可参加投标。
所有通过资格预审的申请人全部为正式投标人。
2.投标人资格(投标人应具备并提供如下资料):2.1企业营业执照副本(年检记录齐全);2.2法定代表人身份证明、授权委托书及委托人身份证明。
3. 投标费用3.1投标人应承担投标书编制与递交所涉及的一切费用,无论能否中标,招标单位对上述费用均不负任何责任。
3.2投标人在领取招标文件时需交纳500元资料费,不论中标与否,招标手续费不予退还;投标人在领取招标文件时需交纳50000元投标保证金(现金、支票或转账),若投标单位没有中标,投标保证金在投标结果产生后30日内退还(无息),若投标单位中标,投标保证金自动转为履约保证金。
若出现以下情况,投标保证金没收:(1)投标单位未按本招标文件截止日期投交投标文件。
(2)中标人未按规定时间签署合同或提前退标。
(3)在评标过程中发现有明显串标现象的相关投标人的投标保证金不予退还,招标人有权解释。
4.现场考察及答疑投标人应对工程现场和周围环境进行踏勘、考察,以获取有关编制投标书和签署工程合同所需的各项资料,踏勘和考察现场的费用由投标人自行承担。
5.招标文件及附件是编制投标书的主要依据,与施工合同具有同等的法律效力。
由于投标单位对招标文件的任何误解和忽略,导致投标失误或中标后发生任何风险,其责任自负。
6、中标单位与招标单位分别签订设备供货合同和施工安装合同。
二招标文件1.招标文件内容1.1招标文件包括:本项目综合说明、投标须知、投标书的编制要求及招标评标定标办法。
12.招标文件的修正1.2.1在投标截止日期之前,招标单位可以用《补遗通知》的方式修改招标文件。
1.2.2据此发生的《补遗通知》将构成招标文件的一部分,该补遗通知将以书面方式发给所有购买招标文件的投标人,《补遗通知》作为招标文件的组成部分,对投标单位起同样法律作用。
1.2.3为了给投标人合理的时间,使之在编制投标书时把补遗内容考虑进去,招标单位可以按照投标须知规定的时间酌情延长投标截止日期,此期限的延长在补遗通知中说明,并通知所有招标人。
1.3 投标人获取招标文件后,应仔细检查招标文件的所有内容,如有残缺等问题应在获得招标文件3日内向招标人提出,否则,由此引起的损失由投标人自己承担。
投标人同时应认真审阅招标文件中所有的事项、格式、条款和规范要求等,若投标人的投标文件没有按招标文件要求提交全部资料,或投标文件没有对招标文件做出实质性响应,其风险由投标人自行承担,并根据有关条款规定,该投标有可能被拒绝。
三投标文件的编制1.投标书的语言与投标有关的所有文字均应使用汉语。
2.投标书的编制依据本招标文件、国家现行工程规范、招标文件补遗通知、答疑纪要等。
3.投标书的编制要求投标书编制时,技术标和商务标分开编制。
其中商务标分三个标段分别报价。
4.投标书的组成投标人的投标书包括但不限于:综合说明、技术标、商务标、投标单位对招标文件及合同主要条款的确认和附件五部分组成。
5.技术标内容技术标由详细施工组织方案、主要产品技术性能分析、工期、质量、投标单位产品特点、售后服务等方面组成,投标单位根据自身企业特点对供货、施工组织方案及售后服务要详细说明。
5.1工期投标书中承诺的安装期能满足招标文件规定的工期要求,并在进度计划方案中有确保工期的措施。
5.2质量投标书中承诺的质量等级标准能达到或超过招标文件中规定的质量等级标准,并有确保达到相应等级标准的措施。
5.3项目经理、主要技术负责人的简历、技术职称复印件及拟在施工现场其它管理人员的职务、性别、年龄、职称、工作履历一览表,并承诺与用于本工程现场管理人员相一致,否则招标方有权要求中标方赔偿损失及变更中标单位;5.4 用于本工程的设备售后服务及备品备件维护承诺。
5.4.1用于本工程的设备及配件,在售后服务维修时应按类别分类列出其单价。
6.商务标6.1商务标内容6.1.1本工程为交钥匙工程,明确投标报价所包含的施工范围及主要工作内容,包括工程试运行、测试、调试的所有设备、材料及相关费用(根据厂家自身情况,编制用量及报价明细,均包含在投标报价以内)6.1.2投标单位本项目技术代表业绩(附派驻该工程施工现场的施工单位项目班子组成一览表(格式见附表7);6.1.3质量保证措施(明确用于施工现场劳动力工种分类、人员数量及施工机械用量计划表);6.1.4 系统设备、主材用量及报价明细表(格式见附表8)6.2投标报价及商务要求6.2.1投标报价为本招标文件所确定的招标范围内的全部工作内容的价格体现,并根据招标文件的要求和该项目的功能特点进行设计,在此基础上进行报价,三个标段分别报价。
