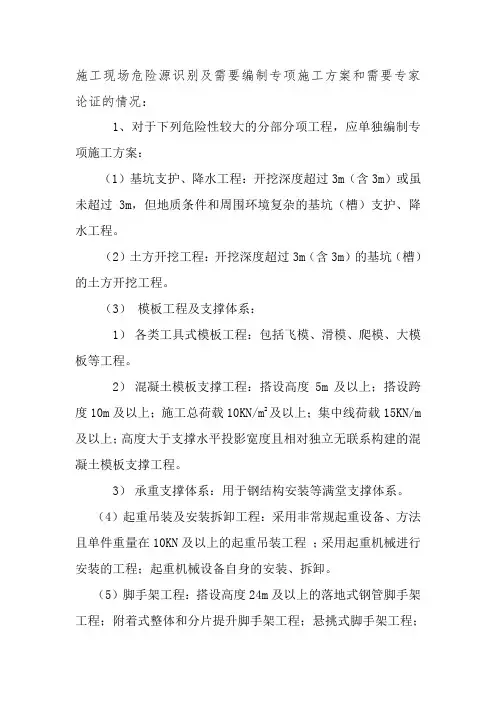

施工现场危险源识别及需要编制专项施工方案和需要专家论证的情况:1、对于下列危险性较大的分部分项工程,应单独编制专项施工方案:(1)基坑支护、降水工程:开挖深度超过3m(含3m)或虽未超过3m,但地质条件和周围环境复杂的基坑(槽)支护、降水工程。

(2)土方开挖工程:开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。

(3)模板工程及支撑体系:1)各类工具式模板工程:包括飞模、滑模、爬模、大模板等工程。

2)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10KN/m2及以上;集中线荷载15KN/m 及以上;高度大于支撑水平投影宽度且相对独立无联系构建的混凝土模板支撑工程。

3)承重支撑体系:用于钢结构安装等满堂支撑体系。

(4)起重吊装及安装拆卸工程:采用非常规起重设备、方法且单件重量在10KN及以上的起重吊装工程;采用起重机械进行安装的工程;起重机械设备自身的安装、拆卸。

(5)脚手架工程:搭设高度24m及以上的落地式钢管脚手架工程;附着式整体和分片提升脚手架工程;悬挑式脚手架工程;吊篮脚手架工程;自制卸料平台、移动操作平台工程;新型及异型脚手架工程。

(6)拆除、爆破工程:建筑物、构筑物拆除工程;采用爆破拆除的工程。

(7)其他:建筑幕墙安装工程;钢结构、网架和索膜结构安装工程;人工挖扩孔桩工程;地下暗挖、顶管及水下作业工程;预应力工程;采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。

2、对于超过一定规模的危险性较大的分部分项工程,还应组织专家对单独编制的专项施工方案进行论证:(1)深基坑工程:基坑支护、降水工程:开挖深度超过5m (含5m)或虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑物(构筑物)安全的基坑(槽)支护、降水工程。

(2)模板工程及支撑体系1)工具式模板工程:包括飞模、滑模、爬模、大模板等工程。

2)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m 及以上;施工总荷载15KN/m2及以上;集中线荷载20KN/m及以上。

哪些工程需要编制专项方案,哪些还需要专家论证?

哪些工程需要编制专项方案,哪些还需要专家论证?

哪些工程需要编制专项方案,哪些还需要专家论证?哪些工程需要编制专项方案,哪些还需要专家论证?专项方案的全称是危险性较大的分部分项工程安全专项施工方案,是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。

专家论证是指对于超过一定规模的危险性较大的分部分项工程,施工单位还应当组织专家对专项方案进行论证。

《危险性较大的分部分项工程安全管理办法那么,哪些工程需要编制专项方案?又有哪些还需要组织专家对专项方案进行论证呢?以下危险性较大的分部分项工程需要编制专项方案一、基坑支护、降水工程开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。

二、土方开挖工程开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。

三、模板工程及支撑体系(一)各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。

(二)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/㎡及以上;集中线荷载15kN/m及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。

(三)承重支撑体系:用于钢结构安装等满堂支撑体系。

四、起重吊装及安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在10KN 及以上的起重吊装工程。

(二)采用起重机械进行安装的工程。

(三)起重机械设备自身的安装、拆卸。

五、脚手架工程(一)搭设高度24m及以上的落地式钢管脚手架工程。

(二)附着式整体和分片提升脚手架工程。

(三)悬挑式脚手架工程。

(四)吊篮脚手架工程。

(五)自制卸料平台、移动操作平台工程。

(六)新型及异型脚手架工程。

六、拆除、爆破工程(一)建筑物、构筑物拆除工程。

(二)采用爆破拆除的工程。

七、其它(一)建筑幕墙安装工程。

(二)钢结构、网架和索膜结构安装工程。

(三)人工挖扩孔桩工程。

(四)地下暗挖、顶管及水下作业工程。

(五)预应力工程。

需要编制专项施工方案和需要专家论证情况范文

需要编制专项施工方案和需要专家论证情况范文

需要编制专项施工方案和需要专家论证情况1. 引言在施工过程中,为了保证施工质量和安全,经常需要编制专项施工方案,并在一些特殊情况下对方案进行专家论证。

本文将介绍何时需要编制专项施工方案和进行专家论证的情况以及具体步骤和注意事项。

2. 编制专项施工方案的情况2.1. 施工内容复杂、技术难度大当施工内容较为复杂,技术难度较大时,应当编制专项施工方案。

这种情况下,施工方案需要比一般的方案更加具体和详细,以确保施工的安全和质量。

2.2. 施工场所具有特殊性质一些场所具有特殊性质,如在城市中心区域、繁忙的交通枢纽或高海拔、高温、低温等特殊气候环境下进行施工等,可能会影响施工的效果和安全性,需要编制专项施工方案以应对这些问题。

2.3. 施工危险性大在一些危险性较大的场所例如高空、深水、有毒、易爆炸等,要么本身就是危险区域,具有一定的风险,要么由于施工需要而出现危险性,此时也需要编制专项施工方案,以确保施工人员和公众的安全。

2.4. 施工所需资源在施工过程中,需要特殊的资源,如使用特殊的工具或进行配合性的工作等,此时需要编制专项施工方案,以确保资源的合理利用和有效使用。

3. 编制专项施工方案的步骤3.1. 计划编制在确定需要编制专项施工方案的情况下,应当对任务进行计划,并制定出编制方案的时间、任务分配以及协作等细节,该计划应当由负责人组织并授权。

3.2. 方案编制制定出具体的工作方案,方案应当详细、完整、严密,包括施工工艺、安全措施、质量控制等内容。

3.3. 方案审查由权威领导或专家对方案进行审查,包括方案的合理性、技术可行性、安全性等各方面的问题,对方案进行必要的修改和校对。

3.4. 编制方案的审核在保证审查通过后,编制方案应当进行归档,并由负责人对方案进行审核,审核应当确定方案的有效性,以及将方案进行归档。

3.5. 方案实施当方案已经归档并经过审核后,该方案可以开始实施,并对实施过程进行监督和跟踪,以确保方案的有效性和施工质量的稳定性。

专项施工方案专家论证审查制度

专项施工方案专家论证审查制度

专项施工方案专家论证审查制度专项施工方案是指在工程施工过程中针对特殊工程项目或复杂工艺的施工内容,根据工程的需求和要求进行深入研究和制定的详细施工方案。

专项施工方案的编制是确保工程施工安全和质量的重要环节,需要经过专家的论证审查制度来确保其合理性和可行性。

专项施工方案专家论证审查制度是指在编制专项施工方案的过程中,组织由相关专业领域的专家组成的评审团队对方案进行综合评审和论证。

其目的是通过专家的专业经验和知识判断方案的合理性和可行性,确保方案的科学性和有效性,减少施工风险,提高施工效率。

首先,专项施工方案专家论证审查制度能够充分发挥专家的专业知识和经验的作用。

施工方案一般涉及领域较为专业和复杂的技术,需要专家在相关领域具备一定的专业知识和经验才能进行评审。

专家论证可以通过对方案的整体设计、施工过程和施工要点等方面的综合评估,提出科学的建议和意见,保障方案的合理性。

其次,专项施工方案专家论证审查制度可以保障工程施工的安全性。

方案的设计和施工过程中不同环节的安全隐患是需要专家论证和判断的关键点。

通过对方案的评审,专家能够提供相关的安全措施和预防措施,预见和防范潜在的安全风险,确保工程施工的安全性。

此外,专项施工方案专家论证审查制度有助于提高工程施工的效率和质量。

专家评审的过程是对方案进行全面梳理和审查的过程,在此过程中可以发现和修正方案中存在的不足和问题,提出可行的改进意见。

这样可以提高施工方案的科学性和实施性,提高施工效率,保障工程施工的质量。

最后,专项施工方案专家论证审查制度还能够提高方案编制的透明度和公正性。

专家组成员多样性和独立性能够确保方案的评审过程公正,减少不当因素的干扰。

专家评审的结果也能够为项目责任方和相关利益方提供参考,增强项目的透明度。

总的来说,专项施工方案专家论证审查制度是确保工程施工安全和质量的重要环节。

通过专家的综合评估和论证,可以保障专项施工方案的合理性和可行性,减少施工风险,提高施工效率和质量。

需编制专项施工方案的分部分项工程范围和专家评审的专项方案范围

需编制专项施工方案的分部分项工程范围和专家评审的专项方案范围

需编制专项施工方案的分部分项工程范围和专家评审的专项方案范围摘录《建设工程安全生产管理条例》第26条第二十六条施工单位应当在施工组织设计中编制安全技术措施和施工现场临时用电方案,对下列达到一定规模的危险性较大的分部分项工程编制专项施工方案,并附具安全验算结果,经施工单位技术负责人、总监理工程师签字后实施,由专职安全生产管理人员进行现场监督:(一)基坑支护与降水工程;(二)土方开挖工程;(三)模板工程;(四)起重吊装工程;(五)脚手架工程;(六)拆除、爆破工程;(七)国务院建设行政主管部门或者其他有关部门规定的其他危险性较大的工程。

对前款所列工程中涉及深基坑、地下暗挖工程、高大模板工程的专项施工方案,施工单位还应当组织专家进行论证、审查.本条第一款规定的达到一定规模的危险性较大工程的标准,由国例》第二十六条所指的七项分部分项工程,并应当在施工前单独编制安全专项施工方案。

(一)基坑支护与降水工程基坑支护工程是指开挖深度超过5m(含5m)的基坑(槽)并采用支护结构施工的工程;或基坑虽未超过5m,但地质条件和周围环境复杂、地下水位在坑底以上等工程.(二)土方开挖工程土方开挖工程是指开挖深度超过5m(含5m)的基坑、槽的土方开挖。

(三)模板工程各类工具式模板工程,包括滑模、爬模、大模板等;水平混凝土构件模板支撑系统及特殊结构模板工程.(四)起重吊装工程(五)脚手架工程1、高度超过24m的落地式钢管脚手架;2、附着式升降脚手架,包括整体提升与分片式提升;3、悬挑式脚手架;4、门型脚手架;5、挂脚手架;6、吊篮脚手架;7、卸料平台.(六)拆除、爆破工程采用人工、机械拆除或爆破拆除的工程.(七)其他危险性较大的工程1、建筑幕墙的安装施工;2、预应力结构张拉施工;3、隧道工程施工;4、桥梁工程施工(含架桥);5、特种设备施工;6、网架和索膜结构施工;7、6m以上的边坡施工;8、大江、大河的导流、截流施工;9、港口工程、航道工程;10、采用新技术、新工艺、新材料,可能影响建设工程质量安全,已经行政许可,尚无技术标准的施工.第四条安全专项施工方案编制审核建筑施工企业专业工程技术人员编制的安全专项施工方案,由施工企业技术部门的专业技术人员及监理单位专业监理工程师进行审核,审核合格,由施工企业技术负责人、监理单位总监理工程师签字。

二级建造师中需要编制专项施工方案和专家论证的归类

二级建造师中需要编制专项施工方案和专家论证的归类
欢迎加入 260078433大家一起学习
二级
分项工程
专项施工方案的条件
需论证的条件工程
≥3米
≥5米
土方开挖
≥3米
≥5米
混凝土模板支撑工程
高度≥5米
高度≥8米
跨度≥10米
跨度≥18
总荷载≥10KN/㎡
总荷载≥15 KN/㎡
集中线荷载≥15 KN/㎡
集中线荷载≥20 KN/㎡
高度大于支撑水平投影宽度且独立无联系构件的混凝土模板支撑工程
高度≥200米,内爬起重设备的拆除
脚手架工程
高度≥24的落地式钢管脚手架
高度≥50落地式钢管脚手架
附着式和分片式提升脚手架
提升高度≥150米附着式整体和分片式提升
悬挑式
高度≥20米的悬挑脚手架工程
吊篮式
自卸平台、移动操作平台
新型及异性脚手架
拆除
建筑物、构筑物拆除
码头、桥梁、高架、烟囱、水塔,或有危害的拆除;可能影响行人、交通、公共设施的拆除。文物保护的区的拆除
各类工具式模板
大模板、滑模、爬模、飞模
滑模、爬模、飞模
承重支撑体系
用于钢结构安装等满堂支撑体系
用于钢结构安装等满堂支撑体系,承受集中荷载≥700kg
起重吊装工程
非常规起重,且起吊重量≥10KN
非常规起重,且起吊重量≥100KN
采用起重机械进行安装工程
起重重量≥300KN起重设备安装工程,
起重机械自身的安装,拆卸
爆破
采用爆破拆除的工程
采用爆破拆除的工程
建筑幕墙安装工程
高度≥50米
钢结构安装工程
跨度≥36米
网架结构安装工程
跨度≥60米

哪些工程需要编制专项方案,哪些还需要专家论证,专项方案编制程序

哪些工程需要编制专项方案,哪些还需要专家论证,专项方案编制程序

[优选]哪些工程需要编制专项方案,哪些还需要专家论证?程序又是什么呢?“专项方案"的全称是"危险性较大的分部分项工程安全专项施工方案",是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。

"专家论证"是指对于超过一定规模的危险性较大的分部分项工程,施工单位还应当组织专家对专项方案进行论证。

——《危险性较大的分部分项工程安全管理办法》那么,哪些工程需要编制专项方案?又有哪些还需要组织专家对专项方案进行论证呢?以下危险性较大的分部分项工程需要编制专项方案一、基坑支护、降水工程开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。

二、土方开挖工程开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。

三、模板工程及支撑体系(一)各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。

(二)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/㎡及以上;集中线荷载15kN/m及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。

(三)承重支撑体系:用于钢结构安装等满堂支撑体系。

四、起重吊装及安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在10KN 及以上的起重吊装工程。

(二)采用起重机械进行安装的工程。

(三)起重机械设备自身的安装、拆卸。

五、脚手架工程(一)搭设高度24m及以上的落地式钢管脚手架工程。

(二)附着式整体和分片提升脚手架工程。

(三)悬挑式脚手架工程。

(四)吊篮脚手架工程。

(五)自制卸料平台、移动操作平台工程。

(六)新型及异型脚手架工程。

六、拆除、爆破工程(一)建筑物、构筑物拆除工程。

(二)采用爆破拆除的工程。

七、其它(一)建筑幕墙安装工程。

(二)钢结构、网架和索膜结构安装工程。

(三)人工挖扩孔桩工程。

哪些方案需要专家论证

哪些方案需要专家论证

哪些工程需要编制专项方案,哪些还需要专家论证?“专项方案”的全称是“危险性较大的分部分项工程安全专项施工方案”,是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。

“专家论证”是指对于超过一定规模的危险性较大的分部分项工程,施工单位还应当组织专家对专项方案进行论证。

——《危险性较大的分部分项工程安全管理办法》以下危险性较大的分部分项工程需要编制专项方案一、基坑支护、降水工程开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。

二、土方开挖工程开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。

三、模板工程及支撑体系(一)各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。

(二)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/㎡及以上;集中线荷载15kN/m及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。

(三)承重支撑体系:用于钢结构安装等满堂支撑体系。

四、起重吊装及安装拆卸工程(一)采用非常规起重设备、方法,且单件起吊重量在10KN及以上的起重吊装工程。

(二)采用起重机械进行安装的工程。

(三)起重机械设备自身的安装、拆卸。

五、脚手架工程(一)搭设高度24m及以上的落地式钢管脚手架工程。

(二)附着式整体和分片提升脚手架工程。

(三)悬挑式脚手架工程。

(四)吊篮脚手架工程。

(五)自制卸料平台、移动操作平台工程。

(六)新型及异型脚手架工程。

六、拆除、爆破工程(一)建筑物、构筑物拆除工程。

(二)采用爆破拆除的工程。

七、其它(一)建筑幕墙安装工程。

(二)钢结构、网架和索膜结构安装工程。

(三)人工挖扩孔桩工程。

(四)地下暗挖、顶管及水下作业工程。

(五)预应力工程。

(六)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。

以下超过一定规模的危险性较大的分部分项工程还需要组织专家论证一、深基坑工程(一)开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

施工现场危险源识别及需要编制专项施工方案和需要专家论证的情况:
1、对于下列危险性较大的分部分项工程,应单独编制专项施工方案:
(1)基坑支护、降水工程:开挖深度超过3m(含3m)或虽未超过3m,但地质条件和周围环境复杂的基坑(槽)支护、降水工程。

(2)土方开挖工程:开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。

(3)模板工程及支撑体系:
1)各类工具式模板工程:包括飞模、滑模、爬模、大模板等工程。

2)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10KN/m2及以上;集中线荷载15KN/m 及以上;高度大于支撑水平投影宽度且相对独立无联系构建的混凝土模板支撑工程。

3)承重支撑体系:用于钢结构安装等满堂支撑体系。

(4)起重吊装及安装拆卸工程:采用非常规起重设备、方法且单件重量在10KN及以上的起重吊装工程;采用起重机械进行安装的工程;起重机械设备自身的安装、拆卸。

(5)脚手架工程:搭设高度24m及以上的落地式钢管脚手架工程;附着式整体和分片提升脚手架工程;悬挑式脚手架工程;
吊篮脚手架工程;自制卸料平台、移动操作平台工程;新型及异型脚手架工程。

(6)拆除、爆破工程:建筑物、构筑物拆除工程;采用爆破拆除的工程。

(7)其他:建筑幕墙安装工程;钢结构、网架和索膜结构安装工程;人工挖扩孔桩工程;地下暗挖、顶管及水下作业工程;预应力工程;采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。

2、对于超过一定规模的危险性较大的分部分项工程,还应组织专家对单独编制的专项施工方案进行论证:
(1)深基坑工程:基坑支护、降水工程:开挖深度超过5m (含5m)或虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑物(构筑物)安全的基坑(槽)支护、降水工程。

(2)模板工程及支撑体系
1)工具式模板工程:包括飞模、滑模、爬模、大模板等工程。

2)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m 及以上;施工总荷载15KN/m2及以上;集中线荷载20KN/m及以上。

3)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700kg以上。

4)起重吊装及安装拆卸工程:采用非常规起重设备、方法
且单件重量在100KN及以上的起重吊装工程;起重量300KN及以上的起重设备安装的工程;高度200m及以上内爬起重机械设备的拆除工程。

5)脚手架工程:搭设高度50m及以上的落地式钢管脚手架工程;提升高度150m及以上附着式整体和分片提升脚手架工程;架体高度20m及以上悬挑式脚手架工程。

6)拆除、爆破工程:采用爆破拆除的工程;码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程;可能影响行人、交通、电力设施、通信设施或其他建、构筑物安全的拆除工程;文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程。

(3)其他
1)施工高度50m及以上的建筑幕墙安装工程。

2)跨度大于36m及以上的钢结构安装工程;跨度大于60m 及以上的网架和索膜结构安装工程。

3)开挖深度超过16m的人工挖孔桩工程。

4)地下暗挖工程、顶管工程、水下作业工程。

5)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。
