水库库除险加固工程监理实施细则
水库除险加固工程实施方案

水库除险加固工程实施方案第一章总则第一条为搞好病险水库除险加固工作,加强对建设和资金的管理,制定本办法。
第二条按照《水库大坝安全鉴别办法》(2022年8月1日前后分别继续执行水管〔1995〕86号、水建管〔2022〕271号),通过规定程序确认为三类坝的水库,属于病险水库。
第三条要按照病险程度和重要程度,将本流域和本地区的病险水库进行合理排队,优先安排与防洪保安关系密切的水库的除险加固工程建设。
要集中投资,加强管理,抓紧建设,确保工程质量,尽可能缩短建设工期。
第二章前期工作第四条病险水库除险加固应按照国家规定的建设程序进行管理。
1、安全鉴别:在大坝安全鉴别工作中,必须委托存有适当资质的单位根据《大坝安全评价导则》对水库展开安全评价。
按照水利部施行的《水库大坝安全鉴别办法》的有关规定,按照分级负责管理的原则,由各级水行政主管部门非政府安全鉴别。
2、安全鉴定核查:中央补助投资的病险水库,必须按照有关规定将安全鉴定成果报水利部大坝安全管理中心及相应的核查承担单位(水利部大坝安全管理中心、水利建设与管理总站、水利水电规划设计总院江河水利水电咨询中心、中国水利水电科学研究院、长江水利委员会长江勘测规划设计研究院水利水电病险工程治理咨询研究中心五家单位之一),由核查承担单位核查后提出安全鉴定成果核查意见,经水利部大坝安全管理中心确认后印送地方。
安全鉴定成果核查意见必须具体指出大坝病险的部位、程度和成因,不得涉及与大坝安全无关的内容。
3、项目审核:病险水库必须展开安全评价和安全鉴别,并在履行职责建设程序后精心安排动工建设。
总投资2亿元(含2亿元)以上或总库容在10亿立方米(含10亿立方米)以上的病险水库除险加固工程,必须编制可行性研究报告,在此项工作中,要充分论证加固的必要性,根据大坝安全鉴定成果核查意见明确建设内容,可行性研究报告由水利部提出审查意见后报国家发展改革委审批。
要严格按照经批准的可行性研究报告确定的建设规模和内容编制初步设计,初步设计的建设内容要与安全鉴定成果核查意见指出的问题相对应,超出安全鉴定成果核查意见的建设任务,一律不得列入初步设计的建设内容。
某水库除险加固工程监理实施细则

某水库除险加固工程监理实施细则****水库除险加固工程监理实施细则*****水库除险加固工程监理部2011年11月目录金属结构安装工程监理实施细则 (1)基础清理工程监理实施细则 (7)混凝土工程施工监理实施细则 (12)护坡工程监理实施细则 (23)土方填筑工程监理实施细则 (37)原材料检验监理实施细则 (44)高喷灌浆防渗墙工程监理实施细则 (50)施工测量监理实施细则 (57)帷幕灌浆工程监理实施细则 (62)安全施工监理实施细则 (71)工程变更监理实施细则 (87)隧洞工程监理实施细则 (92)文件归档整理细则 (104)金属结构安装工程监理实施细则JIANLISHISHIXIZE2011年01号金属结构安装工程监理实施细则一、总则(1)本细则依据金属结构安装埋件工程合同文件(包括设计图纸、设计技术要求及合同技术规范),《水利水电工程钢闸门制造、安装及验收规范》、《水利水电工程启闭机制造、安装及验收规范》、《水工金属结构焊接通用技术条件》、《水利水电基本建设工程单元工程质量评定标准金属结构及启闭机安装工程(试行)》等有关规范、规程编制。
(2)本细则适用于本工程金属结构安装工程。
二、开工许可证申请(1)金属结构及机械埋件安装项目开工28d前,监理机构应督促承建单位根据施工图样、设计要求、技术规范、施工条件、施工作业水平及预埋件情况,编制安装与埋设措施计划报监理部批准。
安装与埋设措施、计划应包括下列内容:1)工程概述,包括安装项目、安装工程量及合同工期要求。
2)埋件的材料采购、制作或埋件制造商交货情况。
3) 埋件安装与埋设的施工工序和工艺。
4)安装与埋设手段及设备配置。
5)劳动力组织、作业人员培训与技术力量配置计划。
6)进度计划安排。
7)施工质量控制与安全作业措施。
8)其他按合同规定应报告或说明的情况。
(2)上述安装与埋设措施、计划连同审签意见单经承建单位项目经理或其授权代表签署后递交监理部审阅后限时批复,原件不退回。
水库工程监理实施细则60页

xx县xx乡作坊等52个水库监理实施细则xx江河工程建设监理有限公司xx项目监理部监理实施细则审批表编号:01 工程名称xx县xx乡作坊等52个水库分部工程名称xx县xx乡作坊等52个水库编制:审批:项目监理部(章):编制日期:二OO 年月监理细则目录第一章工程概况第二章监理编制依据第三章项目监理组织形式及监理人员职责第四章工程材料及计量器具质量监理第五章工程质量监理第六章大坝、溢洪道、放水涵卧管工程质量监理第七章施工进度控制第八章投资控制第九章合同管理和组织协调第十章安全文明施工管理第十一章工程信息和档案资料管理第十二章项目监理机构的工作第一章工程概况一、工程概况工程名称:xx县xx乡作坊等52个水库建设单位:xx县水利局设计单位:xx县水利电力综合勘测设计队施工单位:建设地点:详见各施工图二、工程内容(以xx县县xx乡作坊水库为例,其余基本相同)作坊水库位于xx县县xx乡作坊村,距xx县城120km,距xx乡约15km。
属嘉陵江水系西河支流。
水库集雨面积1.2km2,总库容40.60万m3,兴利库容29.2万m3,死库容2.3万m3。
设计灌面800亩,实际灌面300亩。
是一座以灌溉为主,兼有防洪、养殖等综合效益的小㈡型水利工程。
根据《水利水电工程等级划分及洪水标准》(SL252-2000),作坊水库枢纽工程等别为Ⅴ等,主要建筑物为Ⅴ级,设计洪水标准按20年一遇,校核洪水标准按200年一遇。
水库枢纽由大坝、溢洪道、放水涵卧管等组成:(1)大坝大坝为均质土坝,1973年动工兴建,1974年12月完工投入运行;最大坝高20.03m,坝顶长148m,坝顶宽7.2m,坝顶高程777.00m。
上游坝坡平均坡比为1:2.7,下游坝坡平均坡比为1:2.1,大坝外坡设有棱体排水。
(2)溢洪道水库溢洪道位于大坝右端,为正堰开敞式,堰顶高程775.4m,堰顶宽7.0m,堰高2.0m,总长52m,过水断面已衬砌。
(3)取水建筑物放水设施位于大坝左岸,石质涵卧管,总长80m,最大放水流量0.02m3/s。
水库除险加固工程监理细则

水库除险加固工程监理细则一、前言水库是重要的水资源调控工程,但由于长期使用和自然环境的影响,水库会存在一定的除险加固需求。
为了确保工程的质量和安全性,必须加强对水库除险加固工程的监理工作。
本文将介绍水库除险加固工程监理的细节和要求。
二、监理主体及职责1. 监理主体水库除险加固工程的监理主体是监理机构,由承担监理工作的监理机构根据相关规定进行组建。
监理机构在法律和法规的规定下,独立、公正、客观地运用专业知识,对水库除险加固工程的施工进行监督检查,确保工程质量符合技术规范和标准。
2. 监理职责(1)认真开展监理工作,全面了解水库除险加固工程的设计文件、施工图纸和监理计划等资料。
(2)检查资料的齐全性、正确性和实效性,并在需要时对其进行修改和完善。
(3)对承包方提供的施工材料进行审核,并对其符合国家现行标准和技术规范的真实性和合法性进行认真审查。
(4)对施工过程、质量和安全进行监理,并及时发现、纠正和报告问题。
(5)对施工过程中变更的方案及时审核,并以书面形式告知承包方。
(6)提出建设性意见,对缺陷认真汇总,针对性、具体性提出专业性的整改措施,并使其得到及时执行。
(7)对施工验收工作进行监理,并及时提出审查意见。
三、监理流程1.前期准备在水库除险加固工程开工前,监理机构应进行相关的前期准备工作,包括评审除险加固工程的设计文件、施工图纸和监理计划等资料,对施工现场、机械、人员等情况进行检查和评估,以及监理责任书的签订等。
2.施工过程监理(1)对承包方提供的施工材料进行审核,并对其符合国家现行标准和技术规范的真实性和合法性进行认真审查。
(2)对施工过程进行监理,并及时发现、纠正和报告问题。
包括对施工过程中的防水、排水、加固等施工过程进行检查,对施工现场、人员、设备等进行监督,尤其要重视高危工序的检查。
(3)监理人员应每日进行监理日志记录,并及时发布提醒和警告。
(4)监理人员应每周提交监理周报告,详细介绍施工过程和进度,发现的问题及处理结果。
监理实施细则(水库)

监理实施细则(水库)连平县小型病险水库除险加固工程实施细则广州高新工程顾问有限公司二O—六年一月批准: 审核: 校核: 编写:目录第一部分工程概况 0(一)工程项目基本概况 0(二)工程建设主要内容 (1)(三)工程项目组织 (1)(四)监理工作范围和内容 (1)第二部分监理实施细则 (4)(一)施工安全监理实施细则 (4)(二)质量控制保证导则 (15)(三)设计文件、图纸审核监理实施细则 (25)(四)工程验收监理实施细则 (27)(五)工程原材料及混凝土检测试验监理实施细则 (35)(六)土方明挖工程监理实施细则 (39)(八)砌石工程监理实施细则 (47)(九)混凝土工程施工监理实施细则 (53)(十)疏浚工程监理实施细则 (60)(十一)灌浆工程监理实施细则 (63)(十二)闸门和启闭机安装工程监理细则 (70)第一部分工程概况(一)工程项目基本概况本工程建设地点:广东省河源市连平县。
建设内容:本工程是连平县连贵水库、资溪水库、坑肚塘水库、牛屎塘水库、狮里山水库、依坑水库、梅洞水库、芹菜湖水库、鸡公旗水库、大水河水库、上湖竹坝水库、黄坂坑水库、张坑水库、船洞水库、大风门水库、小径水库、肖屋坑水库、黄洞水库、长坑水库、长潭口水库、鹤湖水库、河头一级水库、合水水库、桥南岗水库等24宗水库列入水利部、财政部备案的283宗新增小型病险水库除险加固项目。
本工程是对24宗水库进行加固大坝、溢洪道和输水涵管,完善管养房、防汛道路和水库观测设施,大坝白蚁防治等。
连平县小型病险水库除险加固工程工程量预算表(二)工程建设主要内容1. 土石坝除险加固:9宗2.重力坝除险加固:14宗3.橡胶坝除险加固:1宗(三)工程项目组织1.工程参建单位:1.1项目法人:连平县水利工程建设管理中心1.2政府质量监督机构:河源市水利水电工程质量安全监督站1.3设计单位:广东省水利电力勘测设计研究院1.4监理单位:广州高新工程顾问有限公司1.5施工单位:广东省水利水电建设有限公司2.工程质量目标:工程施工质量检测按照单位工程、分部工程和单元工程划分,以单元工程为基础进行检测和质量等级评定,工程质量应达到施工承包合同条件及相应的施工技术规范要求。

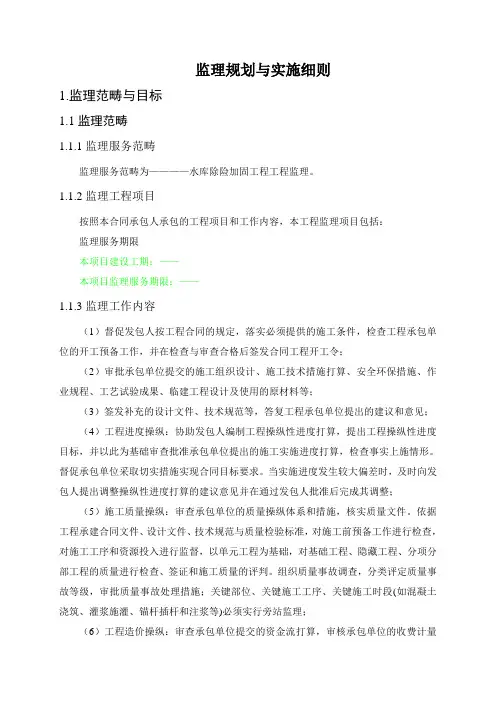

监理规划与实施细则

监理规划与实施细则1.监理范畴与目标1.1监理范畴1.1.1监理服务范畴监理服务范畴为————水库除险加固工程工程监理。
1.1.2监理工程项目按照本合同承包人承包的工程项目和工作内容,本工程监理项目包括:监理服务期限本项目建设工期:——本项目监理服务期限:——1.1.3监理工作内容(1)督促发包人按工程合同的规定,落实必须提供的施工条件,检查工程承包单位的开工预备工作,并在检查与审查合格后签发合同工程开工令;(2)审批承包单位提交的施工组织设计、施工技术措施打算、安全环保措施、作业规程、工艺试验成果、临建工程设计及使用的原材料等;(3)签发补充的设计文件、技术规范等,答复工程承包单位提出的建议和意见;(4)工程进度操纵:协助发包人编制工程操纵性进度打算,提出工程操纵性进度目标,并以此为基础审查批准承包单位提出的施工实施进度打算,检查事实上施情形。
督促承包单位采取切实措施实现合同目标要求。
当实施进度发生较大偏差时,及时向发包人提出调整操纵性进度打算的建议意见并在通过发包人批准后完成其调整;(5)施工质量操纵:审查承包单位的质量操纵体系和措施,核实质量文件。
依据工程承建合同文件、设计文件、技术规范与质量检验标准,对施工前预备工作进行检查,对施工工序和资源投入进行监督,以单元工程为基础,对基础工程、隐藏工程、分项分部工程的质量进行检查、签证和施工质量的评判。
组织质量事故调查,分类评定质量事故等级,审批质量事故处理措施;关键部位、关键施工工序、关键施工时段(如混凝土浇筑、灌浆施灌、锚杆插杆和注浆等)必须实行旁站监理;(6)工程造价操纵:审查承包单位提交的资金流打算,审核承包单位的收费计量及单价费用等,并签发付款凭证。
受理索赔申请,进行索赔调查和谈判,并提出处理意见。
依据发包人授权处理合同与工程变更,下达变更指令;(7)施工安全监督:检查施工安全措施、劳动防护和环境爱护设施及汛期防洪度汛措施等,并负责检查、督促落实执行。
水库工程监理细则

水库工程监理细则一、总则水库工程监理细则是为了加强对水库工程建设的监督管理,确保工程质量和安全,提高水资源的综合利用效益而制定的实施细则。
二、监理机构的组织与管理1. 监理机构的设立根据水库工程的具体情况,建设单位应当委托具备相关资质的监理机构进行工程监理工作。
2. 监理机构的职责2.1 建立并实施监理计划,监督施工单位按照设计文件、施工图纸和施工方案进行施工。
2.2 监督施工单位的组织管理、质量控制和安全防护等工作,确保工程施工按照法律法规和相关标准进行。
2.3 定期向建设单位报告工程进展情况和存在的问题,提出相关建议和处理意见。
2.4 协调解决施工过程中的技术问题和纠纷,确保水库工程建设顺利进行。
三、监理工作的内容1. 施工图设计的监理监理机构应当对施工图设计进行审核,确保符合相关标准和规范,并提出合理化建议。
2. 施工单位的资质审查监理机构应当对拟参与水库工程施工的单位进行资质审查,确保施工单位具备相应的技术和管理能力。
3. 施工过程的监理3.1 监理机构应当对施工单位的施工组织和施工方案进行审核,确保施工按照相关要求进行,并监督施工中的质量检验和验收工作。
3.2 监理机构应当定期检查施工单位的施工现场,确保施工安全和环境保护措施的有效实施。
3.3 监理机构应当组织或参与施工单位的质量评定与验收,确保工程质量符合设计要求和施工标准。
4. 工程变更的控制监理机构应当对任何工程变更进行审查和控制,确保变更符合法律法规和技术要求。
5. 工程竣工验收的监理监理机构应当参与水库工程竣工验收工作,对工程质量、安全运行和环境影响进行评估,并提出评估报告和建议。
四、监理机构的职责与义务1. 监理机构应当严格按照法律法规和监理规范履行监理职责,保证监理过程的公正、客观和科学。
2. 监理机构应当及时向建设单位提供工程的进展情况、存在的问题和处理意见等信息,确保建设单位掌握项目的动态。
3. 监理机构应当与施工单位、设计单位和建设单位保持良好的沟通和协调,共同解决工程建设中的问题。
水库除险加固工程管理制度

水库除险加固工程管理制度第一章总则第一条为了加强水库除险加固工程的管理,保障国家重要水利工程的安全运行,制定本管理制度。
第二条本管理制度适用于水库除险加固工程的管理工作,具体包括工程前期准备、设计与勘察、施工管理、监理与验收等方面。
第三条水库除险加固工程管理应遵循“安全第一、质量第一、科学管理、精细施工、公开透明”的原则,确保工程的质量和安全。
第四条水库除险加固工程管理应当坚持“两个维护”原则,即维护水库工程的安全和维护水资源的合理利用。
第五条相关部门应当建立健全水库除险加固工程管理机制,明确各自的职责和任务,保障水库工程的安全。
第二章工程前期准备第六条在水库除险加固工程前期准备阶段,应当进行充分的论证工作,包括勘察、设计、造价等方面。
第七条勘察工作应当认真细致,确保获取准确的工程数据,为设计工作提供可靠的依据。
第八条设计工作应当科学规范,符合国家相关标准和规范要求,保障工程施工质量和工程安全。
第九条造价工作应当合理科学,确保工程建设资金的合理分配和使用。
第十条工程前期准备工作完成后,应当做好详细的施工方案,明确施工的具体步骤和措施。
第三章施工管理第十一条施工管理应当按照施工方案要求,组织好施工队伍,确保施工进度和质量。
第十二条施工现场应当加强安全防护,确保施工作业人员的人身安全。
第十三条施工过程中,应当加强与监理单位的沟通,及时解决施工中的问题。
第十四条施工单位应当认真履行相关法律法规,确保施工过程的合法合规。
第十五条施工单位应当配备专业人员,确保工程施工的质量和安全。
第十六条施工单位应当按照相关规定,做好施工日记、质量记录等资料的归档和保存。
第四章监理与验收第十七条监理单位应当按照相关规定,对水库除险加固工程的施工进度和质量进行监督检查。
第十八条监理单位应当对施工单位提出的问题进行及时处理,并做好监理文件的备案。
第十九条监理单位应当做好监理日志、监理报告等资料的归档和保存。
第二十条验收工作应当按照相关规定,由监理单位进行,确保工程符合安全和质量要求。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
上虞市上浦镇石井水库除险加固工程监理实施细则杭州远坤工程监理有限公司上虞市工程监理部二o—年^一月二十五日1.1编制依据:1.1.1本细则依据上虞市上浦镇石井水库除险加固工程招标文件,施工承包合同,建设监理合同。
1.1.2本细则依据上虞市上浦镇石井水库除险加固工程经批准的工程建设文件、设计文件,施工图设计总说明、施工图纸。
1.1.3国家、部门以及地方有关工程建设的法律、法规和规章;水利行业有关工程建设的强制性标准、技术标准及工程施工验收规范、规程、质量检验与评定标准等。
(不限于)1) ?水利水电工程等级划分及洪水标准?( SL252-2000)1) ?水工混凝土施工测量规范?( SL/52-93)2) ?水利水电建设工程验收规程?( SL223-2008)3) ?水工混凝土验收规程?(DL/T5150-2001)4) ?水工混凝土施工规范?(DL/T5144-2001)5) 《砌体工程施工及验收规范》(GB50203-2002)6) ?水利水电施工质量检验与评定规程?( SL176-2007)7) ?碾压式土石坝施工规范?( SL/260-98)8) ?混凝土强度检验评定标准?GBJ107-879) ?水利水电工程土工合成材料应用技术规范?( SL/T225-98)10) ?水工混凝土钢筋施工规范?( DL/T5169-2001)1.2本细则使用于上虞市上浦镇石井水库除险加固工程。
二.开工许可证的申请程序2.1工程承建单位在现场施测前7天,完成放样施测报告编制并送监理部批准,内容包括:1 )工程简况和施工范围。
2 )施工放样技术说明(包括施测方案、施测要求、计算方法和操作规程) 。
3 )仪器设备的配置。
4)测量专业人员的配备。
2.2在工程开工前7天,承建单位必须根据招标文件要求、工程设计文件(包括施工图纸、设计技术要求)及施工规程规范要求,依据确定目标、估计与预测、决策、资源的配置、计划的实施、环境等相关因素编制实施性施工组织设计报送监理部审核。
主要内容包括:1) 工程概况2)施工布置。
3)施工进度计划。
4)施工作业方法。
5)施工技术措施。
6)质量控制和安全措施。
7)原材料选定及供应计划。
8)施工设备配置清单。
9)组织机构人员配备。
2.3施工单位所用的各种原材料(钢材、水泥、骨料、石料等)应有产品合格证,检验报告和使用说明,并按规定进行抽样检验,施工作业前报监理部审核认可。
2.4上述报送文件一式四份,经承建单位项目经理签署后递交;监理部审阅后48小时内返还审签意见单一份,原文件不返还,审签意见包括“照此执行”“按意见修改后执行”及“修改后重新报送”三种:除施工单位接到批复意见为“修改后重新报送”,则施工单位即可向监理部申请开工许可证,监理部在收到申请48小时内经报送业主批准后,开具相应的工程项目开工许可证及相应的开工批复文件。
2.5监理工程师对施工进行的任何对照,检查、检验和批准,并不意味着可以减轻承建单位所应负的合同责任。
2.6如承建单位未能按期向监理部报送开工申请所必须的相关文件和资料因而造成延误和其他损失,均由承建单位承担全部责任:若承建单位在限期内未收到监理部返回的审签意见或批复文件,则视为认同。
三.监理规划3.1监理目标工期目标:合同工期240日历天质量目标:合格投资目标:457.0080万元3.2监理制度1. 技术文件审核、审批制度2. 技术交底制度3. 开工报告制度4. 原材料、构配件和工程设备检验制度5. 工程质量检验制度6. 工程计量付款签证制度7. 会议制度8. 施工现场紧急情况报告制度9. 工作报告制度10. 工程验收制度3.3监理组织机构及人员本合同工程施工期建设监理由我公司上虞市工程监理部实施,监理部设总监一名,监理员一名。
项目监理部人员一览表3.4主要监理方法1.现场记录2.发布文件3.旁站监理4.巡视检验5.跟踪检测6.平行检测7.协调解决对施工单位实施预控管理、过程管理、程序化管理、量化管理,建立安全制度,落实安全生产措施,确保工程目标的实现。
3.5主要监理设备配备必要的量测工具,以保证实施过程中量测精确。
四.施工过程监理4.1 原材料及试验。
所有原材料均须满足设计及规范规定的质量要求。
4.1.1工程使用的水泥应有产品出厂日期、出厂合格证、产品检验报告、质量保证书,承建单位必须按照规定进行复检,必要时进行化学分析。
试验检查包括:1 )水泥标号。
2 )凝结时间。
3 )安全性。
4.1.2工程使用的钢材采用符合GB1499 1〜2008和GB1499 2〜2007规定的I 级R235钢筋和U级HRB335钢筋,应有出厂证、产品合格证书、产品检验报告及质量保证书,使用前应作抗拉,抗弯等试验,需要焊接的钢筋应作焊接工艺试验。
4.1.3混凝土的坍落度应符合施工技术范围和设计文件的规定,若技术规定和设计文件未明确,则应当根据结构部位的性质、含筋率、混凝土运输、浇筑方法和气象条件等决定,并尽可能采用较小的坍落度。
4.1.4上述资料应于使用前14天内报送监理部,监理工程师及时进行检查、检测确认。
4.1.5模板安装前应检查模板的质量(平面尺寸、清洁度、破损度等),安装时必须按底板,挡墙及基础的施工进行测量放样,确保模板的标高、平面位置、刚度和支撑牢固。
重要部位应多设控制点,以便检查校正。
在浇筑过程中如发现模板变形走样应立即采取纠正措施,直至停止混凝土浇筑。
4.1.6为了保证混凝土保护层的厚度,应在钢筋与模板之间设置强度不低于构件设计强度的埋设有铁丝的混凝土垫块,并与钢筋绑紧。
垫块应相互错开,分散布置。
各排钢筋之间,应短钢筋支撑,以保证钢筋布置位置准确。
4.1.7沥青松木伸缩板必须浸透,且伸缩缝材料结构尺寸及品种均应符合设计要求。
4.1.8混凝土的运输应遵照下列原则:1 )混凝土运输设备应根据施工条件选用;运输过程中应避免发生离析、漏浆、严重泌水和随意减低坍落度。
2 )运输不同标号混凝土时,应在运输设备上设置明显的标志,以免混仓。
3 )运输过程中应尽量缩短运输时间或减少转运次数;因故停歇过久,混凝土产生初凝时,应作废品处理;不论任何情况严禁中途加水运入仓内。
4 )不论采用何种运输设备,当混凝土入仓自由落差高度大于2米时应采取缓降措施。
4.1.9混凝土浇筑应保持连续性,如因故终止且超过允许间歇时,则应按施工缝处理,若能重塑者且监理工程师认定,仍可接续浇筑。
4.1.10倒入仓内的混凝土应随时平仓,不得堆积,仓内若有粗骨料堆积时,应均匀散布于砂浆较多处或未经振捣的混凝土上,以免造成蜂窝。
4.1.11混凝土施工缝的处理应遵守下列规定:1 )在浇筑好的混凝土强度未达到2.5Mpa前,不得进行下一层混凝土浇筑的准备工作。
2 )混凝土表面应加工成毛面并清洗、排除积水,铺设2~3c m厚的与混凝土同标号的水泥砂浆后,方可浇筑新混凝土。
4.1.12混凝土模板拆除的期限,应得到监理部的同意。
除非设计另有规定,否则应遵守下列规定:不承重的侧面混凝土,应在混凝土的强度达到2Mpa以上,并保证其表面及棱角不因拆模而损坏时才能拆除。
4.2 石渣垫层421要求石质新鲜,、坚硬、无风化。
4.2.2垫层石渣最大粒径不大于15cm含泥量小于8%4.3 混凝土底板施工4.3.1混凝土底板施工前,承建单位对各工序质量进行自检自评,内容包括:1 )基层表面平整度。
2 )模板表面平整度尺寸、刚度。
3 )标咼。
4 )混凝土生产设备。
5 )其他必须检测的项目。
4.3.2脱模后承建单位按单元进行编号,按规定进行养护。
4.3.3伸缩缝设置及缝宽应符合设计,规范要求。
4.4 砌体工程4.4.1要求石质新鲜、坚硬、无风化,有两个以上平面,最小块重大于50Kg,厚度不小于20 cm4.4.2施工开始承建单位必须清除混凝土底版表面杂质、冲洗干净、排除积水。
4.4.3表面砌石按设计、规范要求砌筑施工,线条顺直、平整美观,上下错缝。
4.4.4按设计设置施工缝,铺贴土工布,排水管道。
4.5 土方工程4.5.1 土方开挖1 )严禁扰动基底和超挖,如开挖后不能立即铺设垫层,应预留保护层,如发生超挖,宜用塘渣或与垫层同标号混凝土垫层料填至设计标高。
2 )基坑开挖后,应立即要求有关单位现场检验,当场确认符合设计要求,并签证后,方可进入下道工序施工。
3 )在基坑开挖过程中,如发现淤泥较厚,暗沟或存在软弱夹层时,应及时与设计单位联系,共同研究处理方案。
4 )承建单位在土方开挖过程中要切实做好地表水,地下水的排除工作,同时拒绝基坑槽两边堆土,并按施工规范及现场实际情况放好边坡。
坡度,使用、边坡稳定。
预备边坡塌方的抢救工作所需的材料,注意施工安全。
4.5.2 黄泥回填(心墙、斜墙、截水墙、导水墙及刺墙等)1 )在整坡回填前,须将表层的树根,杂草等杂物清除干净,不得回填耕植土及腐殖土。
2 )选用优质粘性黄泥土料分层压(夯)实,铺土厚度不大于25cm压实后的黄泥防渗体渗透系数不大于1*10-5cm/s,压实度不小于0.96,由最低部开始按水平分层向上填筑,不能顺坡填筑,相邻作业面分段均衡上升,错缝压实,土料填筑和压实工序连续进行。
4.6输水隧洞隧洞施工为特种施工作业,要求承建单位委托有隧洞爆破工程设计与施工资质的单位施工,编报专项技术施工方案、安全施工方案,报监理、业主及有关部门审核批准。
施工前应详细了解、掌握工程地质结构、地形地貌和水文地质情况,对可能引起滑坡和崩塌体及时采取有效的预防保护措施;在陡坡隧洞内施工时应仔细检查洞内边坡的稳定性,如遇孤石、崩塌体等应事先做好支护,任何部位开挖完成后应将开挖体表面的松散物清楚干净,对施工作业人员严格进行安全教育,执行安全生产条例,保证施工安全。
4.7 溢洪道4.8.1溢洪道底宽、底高程、底坡必须严格符合图纸要求,溢洪道护砌墙以上的边坡必须稳定。
4.8.2基底风化岩基必须清除干净,砼底板必须浇筑在新鲜岩石上,刺墙伸入坝体长度必须符合图纸要求,刺墙两侧及导水墙墙背黄泥防渗体必须严格按设计及规范要求施工。
4.8.3严禁扰动基底和超挖,黄泥夯填必须满足设计要求及施工规范。
4.8 下游镇压平台下面的纵向及横向排水暗沟是坝体重要构造,其作用较大,施工时必须高度重视,严格按设计要求施工。
4.9安全、文明施工的监理措施4.9.1开工前,审查承包人安全、文明施工的保证措施,检查并督促承包人安全、文明施工的措施落实情况、安全员到位情况,督促承包商汛期期间的工程安全观测,确保工程安全度汛。
4.9.2监理人员每天巡视检查,应检查施工现场的安全防护措施是否到位。
一经发现不合格之处,立刻责令整改,杜绝隐患;由参建各方组成的安全监督小组,每月定期进行安全、文明施工的专项检查,发现有违反规定之处,责令停工整改。
