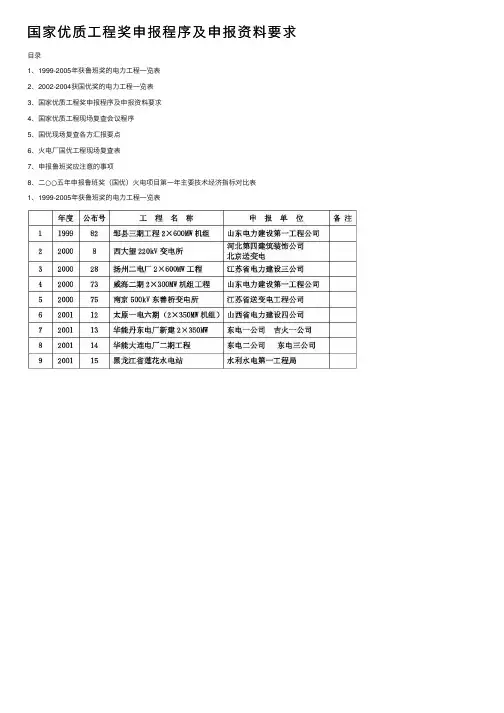

国家优质⼯程奖申报程序及申报资料要求⽬录1、1999-2005年获鲁班奖的电⼒⼯程⼀览表2、2002-2004获国优奖的电⼒⼯程⼀览表3、国家优质⼯程奖申报程序及申报资料要求4、国家优质⼯程现场复查会议程序5、国优现场复查各⽅汇报要点6、⽕电⼚国优⼯程现场复查表7、申报鲁班奖应注意的事项8、⼆○○五年申报鲁班奖(国优)⽕电项⽬第⼀年主要技术经济指标对⽐表1、1999-2005年获鲁班奖的电⼒⼯程⼀览表2、2002-2004获国优奖的电⼒⼯程⼀览表3、国家优质⼯程奖申报程序及申报资料要求(⼀)申报⼯作由各⾏业、地⽅协会负责组织,并严格按照《国家优质⼯程审定与管理办法》的要求和附表名额认真组织申报。

国资委所属企业可按办法的要求⾃⾏组织申报。

(⼆)推荐申报的国家优质⼯程,应是与批准⽴项项⽬⼀致且⼀次成优的⼯程,并已经获得省、部级(或相应级别)⼯程质量奖。

凡复查时发现有质量问题⽽后⼜整修的⼯程,不能评为国家优质⼯程。

(三)申报国家优质⼯程按申报表的内容填写,申报表⼀式三份。

每个项⽬应付彩⾊照⽚不少于14张并装订成册(其中⼯程全貌3-4张,基础施⼯2-3张,结构施⼯2-3张,主体设备安装照⽚2-3张,竣⼯后2-4张,⼯程重要和独具特⾊的部位2张以上),每张相⽚须附简要说明,并刻⼊⼀张光盘或拷贝到U盘。

(四)⼯程介绍光盘⼀张(⼀般10分钟,住宅⼩区15分钟)。

包括创优计划、全员创优意识、质量控制措施介绍。

⼯程全貌,主要施⼯过程,⼯程的重要部位、隐蔽部位的施⼯质量控制措施、⼩区的物业管理等。

(五)《申报表》由国家⼯程建设质量奖审定委员会办公室发放(复制有效),表格填写需⿊⾊碳素墨⽔⽤正楷填写或⿊⾊四号GB2312楷体打印,申报表须加盖红⾊公章。

(六)国家优质⼯程申报材料由四部分组成:(1)申报表2份;(2)申报资料1份(装订有1份申报表);(3)⼯程简介光盘1份;(4)⼯程彩⾊照⽚光盘(或U盘)。

(七)申报资料装订要求如下:1、装订尺⼨为A4纸规格。

国家优质工程申报资料

国家优质工程申报资料

×××××(申报工程名称)×××××(小二)国家优质工程申报资料(二号)×××××××(申报单位)×××××××(三号)二○年××月××日(三号)国家优质工程申报表项目名称申报单位(公章)推荐单位(公章)国家工程建设质量奖审定委员会制填表说明1、申报表要用黑色四号GB2312楷体打印,表中除第九页外不得有空白项,单位名称要写与法人章一致的全称,表中所有单位的地址、联系人及联系人的固定电话、移动电话必须详细、如实填写。

2、参建单位应完成申报项目产值(以合同或决算单为准):(1)2亿元(含)以下的申报项目须完成其产值的15%(含)以上。

(2)2亿元以上的申报项目须完成产值3000万元(含)以上。

3、工程规模及主要技术指标栏,填写本行业有代表性、可比性技术指标。

4、需要国家验收的工程须填写国家验收时间,并填写验收结果。

5、申报理由(2000字以内),须从以下四个方面进行总结:(1)工程质量管理措施:管理的组织、目标、改进、工艺、方法、措施的科学性。

(2)工程质量情况:设计、施工技术的角度。

(3)技术创新情况:设计、施工、调试等技术创新情况。

(4)工程的投资效益、社会效益以及参与建设企业的经济效益。

6、工程质量监督部门意见栏,主要填写工程验收时的质量评价和对该项目的申报意见。

7、施工安全监督部门意见栏,由安全监督部门填写申报意见。

并对施工过程的安全状况给予明确的评价(结论)。

8、申报单位上级主管部门意见栏,由申报单位的上级主管部门(或单位)填写申报意见。

无上级主管的由推荐单位填写申报意见。

9、非建设(业主)单位主申报时须填写单位的相应资质。

国家优质工程奖的评选条件及申报程序

国家优质工程奖的评选条件及申报程序

国家优质工程奖的评选条件及申报程序一、国家优质工程奖简介国家优质工程奖是经国务院确认设立的工程建设领域跨行业、跨专业的国家级质量奖,宗旨是弘扬“追求卓越,铸就经典”的国优精神,倡导和提升工程质量管理的系统性、科学性和经济性,宣传和表彰设计优、质量精、管理佳、效益好、技术先进、节能环保的工程项目。

国家优质工程奖以各行业、各领域工程项目质量为主要评定内容,涉及工程项目从立项到竣工验收各个环节。

获奖工程应当符合国家在国民经济发展不同时期所倡导的发展方向和政策要求。

国家优质工程应该全过程管理最优秀,综合指标应当达到同时期国内领先水平。

在国家优质工程中取得显著科技进步,对推动产业升级、行业或区域经济发展贡献巨大,在国际上属于领先水平的、并已获国家级优秀设计奖的项目可授予国家优质工程金质奖荣誉。

相对鲁班奖而言,国家优质工程金奖更注重于科技创新和工程综合技术经济指标及投资规模。

国家优质工程奖评审工作由国家工程建设质量奖审定委员会负责专业技术审查并提出最终推荐名单,中国施工企业管理协会会长办公会议审定,中国施工企业管理协会颁布。

2013-2014年度共有193个项目获国家优质工程奖;8个项目获国家优质工程金质奖,其中电力行业占了6项。

但以前电力工程一般1-3项授予金奖。

二、国家优质工程奖的评选条件1、参与国家优质工程评选的项目应当是符合法定建设程序,并具有独立生产能力和完整使用功能的新建、扩建和大型技改工程。

电力工业参与评选的工程规模为:电压等级500kV(含)以上的送变电工程,装机容量49MW(含)以上的风电场,发电容量10MW(含)以上的光伏发电工程,装机容量250MW(含)以上的水电站,单机容量300MW(含)以上的火电厂,单机容量180MW(含)以上的燃气发电厂,单机容量15MW(含)以上的垃圾及生物质发电厂,单机容量600MW (含)以上的核电厂。

2、参与国家优质工程评选的项目,其施工质量、设计水平、科技含量、节能环保、综合效益应达到同期国内领先水平,并已同时获得省部级(含)以上的工程质量奖和优秀设计奖。

国优工程项目简介模板

国优工程项目简介模板

国优工程项目简介模板国优工程项目简介模板:一、项目简介国优工程是国家级工程技术研究中心项目,旨在推动我国相关领域的技术创新和产业发展。

该项目由国家科技部委托专家组成的评审委员会评审确定,并由国家科技部资助。

项目周期为三至五年,由主持人负责统筹管理、协调研究和实施工作。

项目每年根据研究进展和实际需求进行调整。

二、项目目标国优工程项目的目标是:1. 针对国家工程技术发展需要,深入研究与攻关高端工程技术及关键技术;2. 开展工程项目中新技术新材料应用、新工艺新方法研究和推广,提高工程技术创新水平;3. 推进工程技术与产业化深度融合,实现国家近期和远期发展战略;4. 建立国家级工程技术标准化体系,为工程技术进一步发展提供规范和基础。

三、项目内容国优工程项目的内容包括:1. 高端制造和装备技术研究2. 新材料及应用研究3. 环保与节能技术研究4. 智能制造及自动化装备研究5. 大数据与信息化技术研究6. 基建结构安全与可持续发展研究7. 人工智能及机器人技术研究8. 其他与国家工程技术发展密切相关的课题研究四、项目组织国优工程项目的组织包括:1. 项目主持人:负责项目管理、评审、调度和资金申领等工作。

2. 专家组:由国内外工程技术领域专家和学者组成,主要负责对项目研究方向和实施情况进行审评和指导。

3. 研究团队:由各研究领域的专家和学者组成,负责开展项目研究和实施任务。

4. 管理机构:由科技部和项目所在单位组成,负责项目管理和实施过程中的日常事务。

五、项目成果国优工程项目的主要成果有:1. 新技术、新材料及工艺方法的研发与推广应用;2. 工程技术创新领域的重大突破;3. 工程技术创新领域的重要标准、规范和技术路线图的制定;4. 取得了国家知识产权奖项和国家科技进步奖项;5. 推动了相关产业的发展和提高了国家工程技术和产业化水平。

六、结语国优工程是我国工程技术领域的重要项目之一,其研究成果将直接关系到我国工程技术创新和产业发展。

国家优质工程奖申报工程介绍

国家优质工程奖申报工程介绍
项目部质量管理体系
公司项目经理Fra bibliotek质量总监
项目总工
项目副经理
技术部 物资部
质量监督
工程部 商务部
施工操作班组
各专业公司
3.1工程创优策划
3.1.3、建立完善了10余项质量管理制度,组织了10余次专家论证及 技术研讨会,制定了专项施工方案96项,保证了施工质量一次成优。
3.1工程创优策划
3.1.3、建立完善了10余项质量管理制度,组织了10余次专家论证及 技术研讨会,制定了专项施工方案96项,保证了施工质量一次成优。
5.2质量管理
4.1.1、建立完善的质量保证体系和制度,成立健全的质量管理体系, 将质量任务落实到人。 4.1.2、制定了样板引路制度、过程三检制度等一系列过程控制措施。
5.2质量管理
4.1.3、定期召开创优培训会议,加强施工过程控制。
六、工程质量特色及亮点
6.1地基与基础工程质量
主楼单桩抗压静载试验3组,检测 率1.3%,超声波检测24根,检测率 10.7%,低应变检测224根桩,检测率 100%;裙楼单桩抗压静载试验11组, 检测率1.1%,高应变检测10根,检测 率1.0%,低应变检测595根,检测率 49.5%,主楼Ⅰ类桩比率95.1%, Ⅱ类 桩比率4.9%;裙楼Ⅰ类桩比率98.3% , Ⅱ类桩比率1.7%。承载力及完整性检 测结果均满足设计要求。
5.3装饰装修工程质量
去往裙楼屋面的大理石台阶,铺贴平整、严实,扶手牢固可靠。
5.4屋面工程质量
种植屋面及架空屋面施工规范,排水通畅,无渗漏。
5.5幕墙工程质量
本工程安装石材幕墙共 27533 m2,玻璃幕墙共 23386 m2。 各单元安装平整、牢固,胶缝饱满、顺直,无渗漏。

国家优质工程申报

国家优质工程申报
创建精品工程、国家优质工程
策划、实施、申报和现场复查要点 指导
目目 录录
一 优质工程简介 二 国家优质工程评选范围和条件(石油化工) 三 创建国家优质工程策划 四 创建国家优质工程组织实施 五 国家优质工程奖申报资料
六 国家优质工程现场复查
2
一、优质工程简介
1 优质工程级别
优质工程分为三个级别,即: 企业级优质工程 省(部)级优质工程 国家级优质工程
工程;
2021/4/5
二、国家优质工程评选范围和条件(石油化工)
(6)年产18万吨(含)以上的合成氨工程,年产30万吨(含) 以上的尿素工程; ;
二、国家优质工程评选范围和条件(石油化工)
(6)投资额在3亿元(含)以上的石油化工完整的工业建设 项目。包括: 1)油库工程
二、国家优质工程评选范围和条件(石油化工) 2)LNG项目
三、创建国家优质工程策划
第六章 项目创优组织机构和职责 一、项目创优领导小组(附:组织机构图) 二、项目创优办公室; 三、参建各方创优组织机构; 四、职责范围(说明职能部门和参建单位的职责范围); 第七章 项目创优措施 一、工期控制措施; 二、质量控制措施;
2021/4/5
三、创建国家优质工程策划
2021/4/5
二、国家优质工程评选范围和条件(石油化工)
申报项目主要包括: (1)原油生产能力30万吨/年(含)的油田开发地面建设
工程;
二、国家优质工程评选范围和条件(石油化工) (2)原油处理量300万吨/年(含)以上的炼油厂工程配套
的各生产装置工程;
2021/4/5
二、国家优质工程评选范围和条件(石油化工)
2021/4/5
三、创建国家优质工程策划

国家优质工程汇报材料 PPT课件

国家优质工程汇报材料 PPT课件

吊顶、实木门,地下室地面为细石混凝土原浆压光。

本工程设给水(生活、直饮)、排水(雨、污)及中
水系统。给水方式:×层以上由屋顶水箱供水,×层以下
由市政管网直接供给。

本工程采用全空气调节系统及风机盘管加新风系统、
通风系统。制冷机组为××形式,×台,总冷量××。
• 本工程的供电方式为双电源供电,内设10KV变电站,
国家优质工程汇报材料的编写
(建筑工程类)
一、国家优质工程质量汇报内容
1、工程概况 2、工程特点及施工难点 3、新技术开发、推广应用 4、工程质量管理 5、工程质量情况 6、质量亮点 7、获奖情况 8、工程的社会影响 9、工程综合评价
二、编写要求
(一)工程概况的编写要求
工程概况中应说明以下内容: 1、工程名称(工程的全称) 2、工程有关各方(建设、设计、监理、施工总承包、主要
• 2、亮点不一定都是能够看得见的,观感质量并不代表工程质
量的全部。
• 3、亮点必须与工程质量、使用功能有密切的关系。
• 4、亮点本身的工艺、成本、耐久性等必须经得起推敲。
7、加强施工质量预控,重点进行了桩、主体结构、塔楼垂 直度、屋面及卫生间防水、幕墙龙骨连接、幕墙结构胶注 胶、防雷接地和电气设备工作接地以及消防工程的质量预 控,保证了大楼结构安全和使用安全。
(五)工程质量情况的编写要求
• 1、分别描述并评价各分部、分项工程的质量情况; • 2、要用数据讲话,尽量少用概念性的语言; • 3、对看不见的项目,不要遗漏;如:基础桩的检验和试
• 4.建筑物造型复杂(异形平面,如圆形、椭圆形、多曲
面组合、多角度组合等;立面复杂,如外倾、内倾等造成 设计、施工定位、放线困难。)

如何申报国家级优质工程

如何申报国家级优质工程


五、申报内容
按照评选办法和申报通知要求执行。《关于组织申报 2009年国家优质工程的通知》、《关于评选2009年度中 国建筑工程鲁班奖的通知》为例: 两者的区别:
序号
1 2
区别内容
竣工时间 新技术应用 参建单位 界定 录像时间
鲁班奖要求
2008年9月30日竣工验收备案 自2011年起,申报工程原则上应已列 入省(部)级的建筑业新技术应用示 范工程。 10%或3000万元 联合申报20%,或3000万元 5分钟

2、实现施工过程创优 创优意识要贯穿施工全过程,在保证主体质量和结 构安全的基础上,要注意细部环节的质量,要实现一次 成优,尽量避免完工后的修修补补。结合工程特点,应 对深基坑施工进行严格控制,方案进行论证和审查,加 强沉降观测,注意施工安全,出现质量和安全施工事故, 就会被取消参评资格。 3、开工前申报结构海河杯,竣工后申报海河杯。 获得结构海河杯是申报海河杯的入门条件,如果申报国 家级优质工程,必须获得金奖海河杯。 4、开展QC小组活动和项目管理活动,发布成果, 争取获奖。

1、复查前的准备工作 1)工程实体整修:工程现场应体现文明施工,清洁 整齐,环境美观。 2)搜集、查验相关资料 3)准备工程汇报材料 4)做好日程安排和接待的准备工作 有组织地做好迎检复查工作,有必要时建立迎检小组, 准备好备查资料和日程安排表。


2、国优奖申报工程的主要参建单位,是指
与承建单位签订分包合同的独立法人单位,其完 成的建安工作量应占15%以上,2亿元以下工程 超过3000万元。两家以上建筑业企业联合承包 一项工程,并签订联合承包合同的,可以联合申 报鲁班奖。对于大型建设工程,两家以上建筑业 企业分别与建设单位签订不同标段的施工承包合 同,每家完成的工作量均在20%以上,且不少于 3000万元的,可共同申报。
