堤坝施工组织设计
堤坝工程施工组织设计(一)2024

堤坝工程施工组织设计(一)引言概述:堤坝工程施工组织设计是指在堤坝工程建设过程中,为了确保施工效率和施工质量,对施工过程进行合理规划和组织安排的一项工作。
本文将从施工前期准备、施工方案确定、施工人员和设备安排、施工过程控制以及施工安全保障五个大点来详细阐述堤坝工程施工组织设计的相关内容。
通过本文的介绍和分析,可以为堤坝工程的施工提供一定的指导和参考。
一、施工前期准备:1.组织开展勘测和测量工作;2.制定细致的施工计划和时间进度;3.进行材料和设备的采购;4.确定施工现场的布置和备料区规划;5.进行人员的培训和技术交底。
二、施工方案确定:1.根据工程特点和施工要求,确定合适的施工方法;2.制定施工步骤和施工顺序;3.确定各项工程量和施工工艺;4.对施工过程中可能出现的风险进行评估和应对措施的制定;5.确定施工质量控制的方法和标准。
三、施工人员和设备安排:1.合理安排施工队伍的组成和人员的分工;2.培训和指导施工人员熟悉施工工艺和操作要点;3.选购和配置适当的施工设备;4.保证施工人员和设备的运转和调度;5.制定安全操作规范和职责分工。
四、施工过程控制:1.对施工过程进行监督和检查;2.实施施工质量控制和质量检验;3.及时调整施工计划和阶段性目标;4.协调各参与方之间的协作和协调;5.及时处理施工中的问题和突发情况。
五、施工安全保障:1.制定施工安全管理制度和标准;2.对施工现场进行安全巡查和隐患排查;3.加强对施工人员的安全教育和培训;4.做好施工现场的安全防护工作;5.应急预案的制定和落实。
总结:堤坝工程施工组织设计是堤坝工程顺利进行的重要环节,通过合理的施工前期准备、施工方案的确定、施工人员和设备的安排、施工过程的控制以及施工安全的保障,可以提高施工效率和施工质量,确保工程的顺利进行。
因此,在进行堤坝工程施工组织设计时需充分考虑各个环节的因素和要求,并制定相应的措施和标准,从而实现工程的顺利进行和完美交付。
堤坝工程专项施工方案(3篇)

第1篇一、工程概况本项目位于我国某地区,工程内容包括新建堤坝一座,堤坝全长1000米,设计高度10米,堤顶宽度6米,堤底宽度15米。
堤坝主要功能是防洪、护岸、美化环境。
为确保工程质量、安全、进度,特制定本专项施工方案。
二、施工组织设计1. 施工队伍(1)项目经理:负责全面管理施工过程,确保工程顺利进行。
(2)技术负责人:负责施工技术指导、质量控制、安全监督。
(3)施工员:负责现场施工管理、技术交底、施工进度控制。
(4)质检员:负责工程质量检查、验收。
(5)安全员:负责施工现场安全监督、事故处理。
2. 施工设备(1)挖掘机:用于土方开挖、运输。
(2)推土机:用于土方平整、压实。
(3)压路机:用于堤坝压实、平整。
(4)搅拌机:用于混凝土搅拌。
(5)泵车:用于混凝土浇筑。
3. 施工进度计划(1)土方开挖:预计工期为2个月。
(2)基础处理:预计工期为1个月。
(3)混凝土浇筑:预计工期为2个月。
(4)堤坝回填:预计工期为1个月。
(5)绿化工程:预计工期为1个月。
三、施工工艺1. 土方开挖(1)采用挖掘机进行土方开挖,开挖过程中注意保持土方质量。
(2)开挖完成后,采用推土机将土方运输至指定地点。
2. 基础处理(1)对地基进行清淤,确保地基平整、坚实。
(2)采用压路机对地基进行压实,确保地基承载力满足设计要求。
3. 混凝土浇筑(1)采用泵车将混凝土运输至施工现场。
(2)采用振动棒进行混凝土振捣,确保混凝土密实、均匀。
(3)混凝土浇筑完成后,采用压路机进行压实,确保混凝土强度满足设计要求。
4. 堤坝回填(1)采用挖掘机将土方运输至堤坝内侧。
(2)采用推土机将土方进行平整、压实,确保堤坝回填质量。
5. 绿化工程(1)选择适合当地的植物进行绿化,确保植物成活率。
(2)对绿化区域进行浇水、施肥,确保植物生长良好。
四、质量控制1. 土方开挖:确保土方质量符合设计要求,开挖深度、宽度、坡度等满足设计规范。
2. 基础处理:确保地基平整、坚实,承载力满足设计要求。
堤坝工程施工组织设计

堤坝工程施工组织设计堤坝工程施工组织设计1.引言本旨在对堤坝工程施工组织设计进行详细的说明和规划。
在施工过程中,组织设计是确保工程顺利进行的关键因素之一。
通过合理的组织设计,可以提高工作效率、降低工程风险,并确保工程质量。
2.项目概述在开始施工组织设计之前,需要对工程项目进行总体概述和规划。
这部份主要包括项目的背景、目标、工期、预算和合同约定等内容。
3.施工组织结构在施工过程中,一个清晰的组织结构是必要的。
这部份需要明确各个角色的责任和职权,并进行层级划分。
同时,需要确定项目经理、工程师、监理人员等的具体职责。
4.工程进度计划编制工程进度计划是组织设计的重要环节。
这部份需要根据项目要求和实际情况,制定出具体的工程进度计划。
计划中要包括起止时间、关键节点和工作内容等信息。
5.施工方法与技术施工方法与技术是组织设计中的核心内容。
这部份需要详细描述堤坝工程的施工方法、施工工艺和使用的技术装备等。
同时,需要进行施工方法的比较和选择,并提供相应的理论依据和技术参数。
6.安全与环保措施在工程施工过程中,安全与环保是至关重要的方面。
这部分需要提出一系列安全措施和环保措施,确保施工过程中的安全和环保要求得到满足。
同时,需要明确负责安全与环保工作的部门和人员。
7.质量管理与质检计划在施工过程中,质量管理和质检是保证工程质量的重要措施。
这部份需要明确质量管理的要求和流程,并提出具体的质检计划和方法。
同时,需要设置质量监督部门和相关的质检人员。
8.施工人力与资源配置人力与资源的合理配置是施工过程中的关键环节。
这部份需要确定施工所需的人员数量和技术水平,并提出相应的人力资源计划。
同时,还需要对施工过程中所需的物资、设备等进行详细的配置。
9.施工风险与应急措施在工程施工中,存在各种风险,如自然灾害、施工事故等。
这部份需要对可能浮现的风险进行评估和分析,并提出相应的应急措施和预案。
同时,还需要确定负责风险管理和应急工作的责任人。
堤坝工程施工组织设计方案

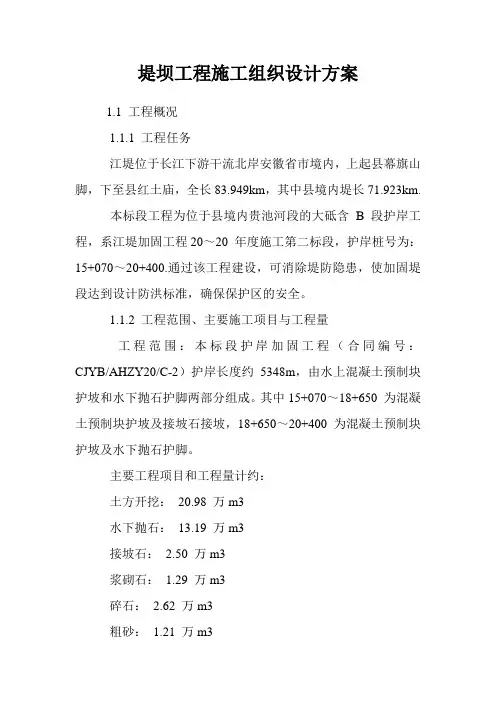

堤坝工程施工组织设计方案1.1 工程概况1.1.1 工程任务江堤位于长江下游干流北岸安徽省市境内,上起县幕旗山脚,下至县红土庙,全长83.949km,其中县境内堤长71.923km.本标段工程为位于县境内贵池河段的大砥含B 段护岸工程,系江堤加固工程20~20 年度施工第二标段,护岸桩号为:15+070~20+400.通过该工程建设,可消除堤防隐患,使加固堤段达到设计防洪标准,确保保护区的安全。
1.1.2 工程范围、主要施工项目与工程量工程范围:本标段护岸加固工程(合同编号:CJYB/AHZY20/C-2)护岸长度约5348m,由水上混凝土预制块护坡和水下抛石护脚两部分组成。
其中15+070~18+650 为混凝土预制块护坡及接坡石接坡,18+650~20+400 为混凝土预制块护坡及水下抛石护脚。
主要工程项目和工程量计约:土方开挖:20.98 万m3水下抛石:13.19 万m3接坡石:2.50 万m3浆砌石:1.29 万m3碎石:2.62 万m3粗砂:1.21 万m3C20 混凝土预制块:1.89 万m3水上干码块石:1.68 万m31.2 主要控制目标1.2.1 施工工期:日历工期140d,比合同条款要求完工日期提前3d 完工。
1.2.2 施工质量:工程施工质量合格率达100%,优良率达90%,创优良工程。
1.2.3 施工安全:无重伤以上人身伤亡事故,无重大及重大以上交通事故、设备事故、火灾事故,控制一般事故。
1.2.4 文明施工:创标准化施工现场。
1.3 合同标段工程所在地自然条件1.3.1 洪水长江流域的洪水由暴雨形成,洪水发生的时间和地区分别与暴雨一致。
形成江堤长江河段暴雨主要为全流域性和区域性洪水两种类型,洪水组成中以汉口以上来水占主导地位,鄱阳湖水系和汉口以下区间洪水是其重要组成部分。
工程区河段汛期为5~10 月,主汛期为7~9月,县江堤堤段控制站安庆、大通、芜湖的设计洪水位分别为17.4m、15.17m、11.49m;设计枯水位(黄海高程)为3.64m,枯水期为12~2月。
堤坝修建施工组织设计

施工组织设计工程名称:建设单位:监理单位:施工单位:编制单位:编制日期:2006年7月12日五里河(铁路桥—龙锦街南北岸)河堤修建工程建设单位审批:监理单位审批:施工单位审批:施工单位技术负责人:施工单位工程负责人:编制人:施工组织设计第一部分工程概况一、工程名称:***********段河堤修建工程二、建设单位:市城区河道管理处设计单位:市规划设计院施工单位:第四建筑工程总公司三、工程地址:设计内容:1、平面设计:本段河道改造工程长度为290m,起点由原已修筑完成堤坝0+280点到铁路桥。
河床断面宽为105m,护岸为浆砌块石堤坝,迎水面采用料石砌筑勾凸缝,坝顶设置为铸铁防护栏,堤坝外侧设3.5m人行道,剩余空间为绿地。
2、堤坝结构设计:堤坝护岸采用重力式浆砌块石结构,不低于MU30块石,M10水泥砂浆砌筑。
坝顶采用C20钢筋砼压顶,截面500mm*500mm。
堤坝主体高4m,河水面以下为矩形断面,宽2.25米*高1.55米,抛石灌浆基础宽2.85m*高0.8m。
变形缝间距为30m,缝宽10—20mm,采用沥青木板或沥青马蹄脂止水。
第二部分编制依据辽宁省建筑工程施工质量验收规范DB—2001建筑工程施工质量验收统一标准GB50300—2001公司采用质量体系生产、安装和服务的质量保证模式GB/T19001—2000 idt ISO9001:2000第三部分工程管理目标一、质量目标:优良工程二、工期部标:2006年7月30日~2006年11月30日总工期120天。
三、现场管理系统目标:创文明施工现场。
四、安全生产管理目标:杜绝安全事故。
第四部分施工部署一、组织机构:为确保工程质量,加快施工进度,缩短工期,经公司研究决定,对该工程实行项目法管理,实行项目经理负责制,抽调公司有实力的专业队伍进驻施工现场,项目部人员职责分工如下:二、施工前准备工作:1、技术准备:组织用关人员认真熟悉图纸,做好图纸会审准备工作,整理各种技术资料及文件备用,做好原材料,半成品及构配件的检验与试验工作,做好特殊过程的作业设计。
堤坝工程施工组织设计(二)2024

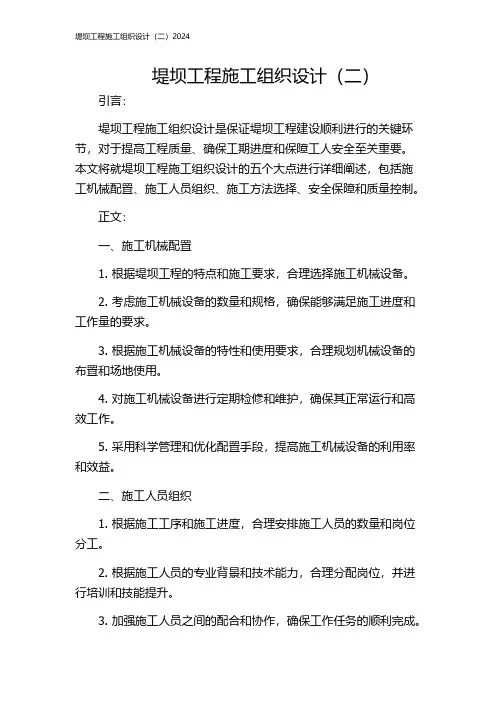

堤坝工程施工组织设计(二)引言:堤坝工程施工组织设计是保证堤坝工程建设顺利进行的关键环节,对于提高工程质量、确保工期进度和保障工人安全至关重要。
本文将就堤坝工程施工组织设计的五个大点进行详细阐述,包括施工机械配置、施工人员组织、施工方法选择、安全保障和质量控制。
正文:一、施工机械配置1. 根据堤坝工程的特点和施工要求,合理选择施工机械设备。
2. 考虑施工机械设备的数量和规格,确保能够满足施工进度和工作量的要求。
3. 根据施工机械设备的特性和使用要求,合理规划机械设备的布置和场地使用。
4. 对施工机械设备进行定期检修和维护,确保其正常运行和高效工作。
5. 采用科学管理和优化配置手段,提高施工机械设备的利用率和效益。
二、施工人员组织1. 根据施工工序和施工进度,合理安排施工人员的数量和岗位分工。
2. 根据施工人员的专业背景和技术能力,合理分配岗位,并进行培训和技能提升。
3. 加强施工人员之间的配合和协作,确保工作任务的顺利完成。
4. 注重施工人员的安全教育和培训工作,提高安全意识和应急能力。
5. 建立健全的施工人员考核和激励机制,提高施工人员的工作积极性和责任心。
三、施工方法选择1. 根据堤坝工程的地质条件和技术要求,选择合适的施工方法。
2. 针对不同的施工工序,采用适当的施工方法和工艺流程。
3. 加强施工方法的研究与改进,提高施工效率和施工质量。
4. 在施工过程中,及时调整和优化施工方法,以应对各种突发情况。
5. 充分考虑施工方法对环境的影响,并采取相应的环保措施和技术手段。
四、安全保障1. 制定严格的安全管理制度和操作规程,确保施工现场的安全。
2. 加强安全教育和培训,提高施工人员的安全意识和技能。
3. 定期检查和维护施工设备,确保其安全可靠。
4. 做好防火、防爆措施,保障施工现场的安全。
5. 加强施工现场的监督和巡视,及时发现和解决安全隐患。
五、质量控制1. 制定严格的质量管理制度和标准,确保工程质量符合要求。
河堤坝施工组织设计

河堤坝施工组织设计一、施工组织设计的背景和意义河堤坝是水利工程中常见的一种工程类型,主要用于河流或水体的防治、调节和保护等工作。
在河堤坝施工中,施工组织设计是确保施工工作顺利进行的重要环节。
合理的施工组织设计可以提高施工效率,保障施工质量,减少施工风险。
二、施工组织设计的基本原则1.安全第一:确保施工过程中的人员和物资安全,确保施工过程的安全且符合相关法律法规和安全规范。
2.综合考虑:在施工组织设计过程中,要充分考虑工程的技术要求、质量要求、进度要求和资源限制等因素,综合平衡各项因素,确保施工的整体顺利进行。
3.分工合理:根据不同的施工任务和要求,合理划分施工区域和工作任务,合理分配人员和施工机具,确保施工过程的高效进行。
4.环境保护:在施工过程中,要注意保护环境,合理利用资源,确保施工过程对环境的影响最小化。
5.协调沟通:在施工组织设计过程中,要与相关部门和相关人员进行充分的沟通和协调,确保工作的顺利推进和问题的及时解决。
三、施工组织设计的基本内容1.施工方案:根据工程的实际情况和技术要求,制定合理的施工方案,包括施工工艺、施工方法、施工顺序等。
2.施工步骤:根据施工方案,详细制定施工步骤和施工流程,确保施工任务的有序进行。
3.施工队伍:确定施工队伍的组成和人员配置,确保施工过程中所需的人员和技术力量到位,满足项目的施工需求。
4.施工机具:确定施工所需的机具设备和材料,并进行合理的安排和调配,以保证施工过程的需要。
5.施工措施和防护措施:制定施工过程中的安全措施和防护措施,确保施工过程中的人员和设备的安全,减少事故的发生。
6.监理和质量检查:确定施工过程中的监理和质量检查机制,确保施工质量的监督和控制。
7.完工验收:安排完工验收工作,确保施工工程符合设计要求和验收标准。
四、施工组织设计的具体步骤1.调研和资料收集:通过实地调研和查阅相关资料,对施工工作的基本情况进行了解和收集。
2.技术交流和方案制定:与工程师和设计人员进行技术交流,制定初步的施工方案和施工步骤。
水利河堤工程施工组织设计

水利河堤工程施工组织设计一、施工组织原则1.安全原则:确保施工过程中的人身安全和财产安全,建立完善的安全管理体系,制定安全操作规程,加强安全教育培训,提高员工的安全意识。
2.质量原则:严格执行相关技术标准,加强质量管理措施,确保施工质量达到设计要求,减少质量事故的发生。
3.进度原则:制定合理的施工进度计划,合理安排施工工序和工期,确保按时完成任务。
4.经济原则:合理配置施工资源,提高物资利用率,减少施工成本,实现经济效益最大化。
二、施工组织方案1.施工队伍组织:根据工程的规模和施工的特点确定施工队伍的规模和组织结构,确保各个施工队部门的协调和配合。
2.施工设备和物资准备:根据施工方案,确定所需的施工设备和物资,提前进行采购和准备,并制定相应的管理措施,确保设备和物资的安全和正常使用。
3.现场布置:根据施工图纸和施工方案,确定施工场地的布置和施工区划,合理安排施工人员的活动空间和工作区域。
4.施工工序安排:制定详细的施工工序计划,明确各个工序的施工方法和工期,确保工序之间的协调和顺利进行。
5.安全措施:制定施工安全管理方案,包括安全防护设施的设置和使用、施工现场的安全警示标识、施工人员的安全培训等,确保施工过程中的安全。
6.质量控制:建立质量控制体系,包括施工质量检查和验收制度,监督施工过程中的质量问题,并及时处理,确保施工质量达到设计要求。
7.施工进度管理:制定施工进度计划,明确各个工序的施工时间和工期,安排施工人员和设备的使用,及时调整进度计划,确保按时完成工程。
8.环境保护措施:制定环境保护措施,包括施工过程中的污染控制、噪音控制、废弃物处理等,确保施工对周边环境的影响最小化。
三、施工组织设计实施步骤1.项目调研和分析:对工程项目进行调研和分析,了解工程的特点、规模、施工环境等,为施工组织设计提供基础数据。
2.制定施工组织方案:根据项目调研和分析的结果,制定施工组织方案,包括施工队伍组织、施工设备和物资准备、现场布置、施工工序安排、安全措施、质量控制、施工进度管理和环境保护措施等。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
第一章工程概况
1.1工程简况
湖北省汉江下游干堤位于汉江下游两岸,地处湖北省中心腹地,是四湖地匹、汉南地匹、汉北平原及武汉市的防洪屏障。
本标段工程合同名称为汉江下游堤防工程2006年度项目施工C2标段,位于汉川市刘农榨,工作内容为干砌石、抛石,浆砌石等。
1.2工程地质
区内地层比较简单,出露地层主要为第四系全新统冲积层,具二元结构,上部为粉质粘土,粉质壤土等,厚约5~10m,下部为粉、细沙层,砂卵石层,粉、细砂层厚约5~15m,砂卵石层厚约50~80m。
1.3水文气象
工程区属亚热带季风气候区,四季分明,雨量充沛,光照充足,有利农作物生长。
多年平均气温16.3℃,多年平均日照时数2044h,年平均无霜期273天。
多年平均降雨量1200mm。
最大年降雨量1375mm,最小降雨量1068mm。
区内多年平均风速2.5m/s,最大风速达20m/s。
1.4工程量
编号工程项目名称单位数量
1 抛石m328379
2 干砌石m35563
3 浆砌石m31457
4 碎石垫层m31910
5 导滤料m3544
6 削坡土方m310337
7 滩顶平整土方m39643
8 石渣还坡m39740
9 排水沟抹面m21837
1.5施工条件
1.5.1.交通条件
工程区有公路网纵横交错,交通非常便利。
1.5.2.施工供水、供电条件
工程所在汉江边,水源充足,施工用水可就近抽取,生活区可使用当地居民的自来水。
施工供电,拟从附近电网接引,并配备发电机组作备用电源。
1.5.3.建筑材料
1、砂石料:工程区砂、块石料缺乏,但汉江大堤沿线有砂站,可直接购置,块石可通过汉江水路从湖南购买。
3、水泥等其它物资,在汉川市城区购买。
1、砂石料:工程区砂、块石料缺乏,但汉江大堤沿线有砂站,可直接购置,块石可通过汉江水路从湖南购买。
3、水泥等其它物资,在汉川市城区购买。
第二章施工组织设计编制依据
2.1 编制原则
1、严格项目法施工管理,按本工程招标文件要求,对本工程范围内的所有工作内容进行质量控制、进度控制、成本控制和协调管理,真正有效地实施全过程、全方位的管理。
2、严格按有关技术标准和规程规范施工。
3、深入现场考察,广泛收集工程资料,根据本工程的特点提出施工方案。
4、始终贯彻业主对工期和质量控制的要求。
2.2 编制依据
1、《汉江下游堤防加固工程2006年度项目施工招标文件》;
2、《水利水电工程施工测量规范》(SL52-93);
3、《水利水电工程施工组织设计规范》(SDJ338-89);
4、《水利水电建设工程验收规程》(SD223-1999);
5、《堤防工程施工规范》(SL260-98);
6、《堤防工程施工质量评定与验收规程》(试行)SL239-1999;
7、《砌体工程施工及验收规范》GB50203-98;
8、《浆砌石坝施工技术规定》(试行)SD120-84
9、《土工试验规程》(SL237-1999)
10、工程所在地的施工条件;
11、本公司相关工程经验和公司内部管理规程。
第三章施工总体规划
3.1 工程特点
本工程属汉江堤防整险加固工程,是汉北地区和武汉市的重要屏障。
3.2 施工总规划
1、工期:确保业主要求的日期,力争提前完工。
2、施工质量:质量等级合格。
3、安全生产:无一般以上等级事故,杜绝因工死亡事故,避免重伤和机械及交通事故。
4、文明施工:创造工作制度化,生产标准化,工程管理程序化及规范化的施工现场。
5、环保:降低噪声,减少尘埃,防止污染,控制施工弃渣、生活垃圾等。
第四章施工总布置
4.1.施工布置原则
施工布置总原则:(1)在保证正常施工的前提下,尽量利用现有道路,少修施工便道;
(2)尽量少占耕地;(3)生产和生活区分开,以创造良好的施工环境;(4)场地划分和布置符合国家有关安全防火、卫生及环境保护等规定;
4.2.施工现场布置
根据现场踏勘的情况,为便于施工组织,具体布置如下:
4.2.1生活和办公区:
在工地附近租用当地民房设项目经理部,负责对整个标段的施工管理,使用面积200m2;租用民房作为施工营地,各占地150m2,总建筑面积500m2。
4.2.2施工区工厂设施:
在堤内平台均布置停车场、修理车间。
各占地600m2,总占地面积1200m2。
4.2.3仓库:
1、油库:各工区紧靠停车场布置一座油库,各占地100m2,总占地200m2。
2、劳动保护用品仓库(兼作保卫室):在各工区停车场附近设劳动保护用品仓库,并兼作保卫室,各占地20m2,总占地40m2。
4.2.4实验室:
在项目经理部设20m2实验室一间,配齐配足试验设备。
4.2.5施工临时道路:
利用现有上堤道路,配备专人对道路进行维护。
4.2.6水、电及通信。
