定额计价问题汇总

合集下载

浙江2010版 概算定额 计价问题 解答

浙江2010版 概算定额 计价问题 解答

根据市发改委、市建委、市财政局《转发省建设厅、省发改委、省财政厅<关于颁发浙江省建设工程计价依据(2010版)的通知>的通知》(甬发改投资[2010]623号、甬财政基[2010]1459号)文件精神,浙江省建设工程计价依据(2010版)自2011年1月1日起在全市范围内施行,考虑到我省2010版建设工程概算定额正在编制过程之中,现就我市建设工程设计概算的计价问题暂作如下解答:一、编制建设工程概算时,如何计算建安工程费用?答:编制建设工程概算时,建安工程费用可按以下计算程序及其中规定的计算方法进行计算。

(详见附件1)二、编制建设工程概算的建安工程费用时,概算费率如何确定?答:建设工程概算费率包括综合费用费率和税金费率,其取费计价规定统一按照《浙江省建设工程施工费用定额》(2010版)的相应规定执行,其中的综合费用费率应在费用定额编制费率的基础上,根据《关于规范宁波市建设工程规费计价管理的通知》(甬建价[2011]13号)文件的规定,分别增加危险作业意外伤害保险费的相应费率,调整后的综合费用费率详见附件2三、编制建设工程概算的建安工程费用时,扩大系数如何确定?答:扩大系数是考虑概算定额与预算定额的水平幅度差及图纸设计深度等因素,编制概算费用时应予以适当扩大。

考虑到不同专业工程编制概算时所使用的计价定额形式不同,且扩初图纸设计深度难以判断,对不同专业工程的扩大系数作如下调整:1、建筑(装饰)工程、安装工程(含人防安装工程)扩大系数为2%。

2、市政工程、园林绿化工程及仿古建筑工程扩大系数为1%。

四、编制建设工程概算时,工程建设其他费用、预备费等如何确定?答:工程建设其他费用、预备费等按《浙江省工程建设其他费用定额》(现行版)的相应规定,结合我市现行费用标准进行确定。

附件1:宁波市建设工程概算建安工程费用计算程序表(可点击下载)附件2:宁波建设工程概算建安工程综合费用费率表(可点击下载)宁波市建设工程造价管理处宁波市建设工程概算建安工程费用计算程序表一、建筑(装饰)工程概算建安工程费用计算程序表(一)建筑(装饰)工程概算建安工程费用计算程序表表一~(一)期的材料市场信息价格确定。

计量计价争议问题解答汇总(二)

计量计价争议问题解答汇总(二)

计量计价争议问题解答汇总(二)1、“砍灌注桩桩头”定额是否包含:截桩后因桩头体积大无法外运,需用炮头与风镐进行破碎的费用?解答:福州市站解答:只考虑砍断桩头的造价,不包括破碎、外运。

2、本工程采用挖机炮头与空压机风镐相结合将桩头截断、破碎后随土方外运,是否适用于该定额?若不适用,此工作是否可以进行市场询价?解答:砍桩规范是不可以采用炮头打的,此工艺不适用。

3、A单位施工桩基充盈系数为1.2,B单位砍A单位施工的桩,实际砍桩桩径比理论桩径大,B单位砍桩工程量能否按照A单位的充盈系数调整工程量?解答:砍桩体积按设计图示尺寸计算。

4、闽建筑[2011]6号文中“地下室柱、墙、梁板模板套用相应的定额,人工工日乘1.2系数。

”地下基坑支护结构模板是否要乘1.2系数?解答:地下室模板人工工日乘1.2系数是已综合考虑拆模时的非夜间施工降效,所以地下基坑支护结构模板不予考虑1.2系数,地下室柱、墙、梁板模板不再考虑非夜间降效1.03。

5、一个工程设计及功能上是地下室,且满足地下室定义。

但按现场实际施工环境不是地下室且无地下室外墙。

如此土建及水电能否计算地下室相应增加费用?解答:不能。

地下室定义:必须四周有墙,且高度大于1.5米。

6、福建地区落地式双排钢管脚手架最低租赁期一般为几个月?能否按照福建市场落地式双排钢管脚手架搭设最低市场价来折算最低租赁期?参考闽建筑[2007]11号文:问题来源说明:解答:最低3个月;按市场行情。

7、满堂基础脚手架定额子目:现场未搭设,但浇筑基础或筏板砼时采取木方、跳板等其他辅助措施以满足施工,若采用以上措施是否可套用10110016满堂基础脚手架子目?解答:可争取,若梁上反1.2m可计算脚手架,若仅为走路用的跳板不予计算脚手架。

8、05定额规定脚手架搭设高度从:设计室外地坪至檐口高度,女儿墙或挑檐反口超过1.2m时,算至女儿墙或挑檐反口顶面。

那么超过1.2m的栏杆能否计算?栏杆虽然高度1.2m,但不是定额提到的女儿墙,能否计算高度?另外在屋顶做超过1.2m高的构架,外架需要同步搭设到构架顶,外架是否能计?解答:(1)、设计地坪至檐口高度判断定额档位;(2)、工程量可以计算;(3)、定额在测算时已考虑上翻1.8m的消耗量(即一步架);(4)、栏杆不能计算脚手架,若为砌筑时可以计算。

08版定额定额计价问题汇总(共六篇)

08版定额定额计价问题汇总(共六篇)

08版定额定额计价问题汇总(共六篇)08版定额、定额、计价问题汇总(共六篇)河南08定额综合解释全套一、提及有关规范和定额的缩写《建设工程工程量清单计价规范》(gb50500-2021)为《计价规范》《河南省建设工程工程量清单综合单价(2021)》为《08综合单价》《河南省建筑和装饰工程综合基价(2002)》为《02定额》《河南省统一施工机械台班费用定额(2021)》为《08机械台班定额》二、总说明1.《08综合单价》全处表明中牵涉至适当定额或子目除以系数时,综合工日与否随之变化?答:依据豫建设标〔2021〕1号文,涉及到相应定额或子目乘以系数,即该子目的综合单价乘以系数,组成综合单价的定额工日(人工费)、各材料消耗量(材料费)、机械台班(机械费)、综合工日均随之变化,按综合工日计取的管理费、利润也随之变化。

2.《08综合单价》定额中所有材料与否均可按实调差价?定额材料消耗量也可以调整吗?答:除了以金额“元”表示的其他材料外,所有以消耗量表示的材料,均可以按市场价格直接进入综合单价或者按市场价格调整与定额取定价的差异。

依据《08综合单价》编制招标控制价时,人工、材料和机械的定额消耗量不能调整(定额规定允许调整的除外)。

参加投标的施工企业可以自主确定投标价格,在确保施工符合设计要求和工程质量的前提下,分部分项工程的人工、材料和机械消耗量可参考定额执行,也可在定额消耗量的基础上适当浮动。

3.《08机械台班定额》中的“燃料动力费”是否允许调整?“养路费及车船使用税”包括的养路费如何处理?请问:《08机械台班定额》中的“燃料动力费和”容许按市场价格轻易步入综合单价或者按市场价格调整与定额挑定价的差异,该差异应当步入取费程序中的机械费和差价内。

《08机械台班定额》中的“养路费及车船使用税”现更名为“其他费用”,内容包括车船税、交强险等,该费用可随市场价格在合同中约定调整。

依据《国务院关于实施成品油价格和税费的通知》[国发(2021)37号],养路费已考虑在成品油价格内。

143597_定额、清单规范、清单计价等方面专家答一些带共性、较普遍的问题

143597_定额、清单规范、清单计价等方面专家答一些带共性、较普遍的问题

定额、清单规范、清单计价等方面专家答一些带共性、较普遍的问题l.请问土建工程在高原、高寒地区施工是否要调整系数,如要调整应该怎么调? (定额中没有说明)《安装工程是按:(定额人工费+定额机械费)×系数》。

答:在高原、高寒地区施工,土建工程定额没有规定调整系数。

人工因素应包括在当地造价管理部门发布的人工费调整中,其他降效可以调整,由甲乙双方协商确定,又可采用(定额人工费+定额机械费) ×系数的方式调整。

2.关于2000定额中的方钢请问,实际采用方钢自加工围墙栏杆应怎样套2000定额?答:属定额缺项,由甲乙双方另编补充定额。

3.2000定额混凝土墙柱面抹灰在现场施工中,部分混凝土墙柱面需要凿毛,请问,在2000定额中,混凝土墙柱面抹灰定额项目中是否含有墙柱凿毛的工作内容?应不应另计?答:墙柱面抹灰定额中已综合考虑抹灰前的墙面清理、修补、凿毛等,不另行计算。

4.2000土建定额挖运石方 1、在施工中遇到石方时,不能犀破,请问机械挖松石、次坚石怎么套项?2、在施工中遇到普坚石时,不能爆破,先用破碎机破坚石.再用机械挖运,请问怎么套项答:①机械挖未破除的石方属定额缺项,由甲乙双方另编补充定额。

②破碎机破石方属2000定额缺项,参考2004清单计价定额相应项目换算,机械挖运按机械挖运石渣相应项目执行。

5.砂石假山园林定额中,堆砌假山按高度分为1~4m,请问如假山高度在5m以上如何执行?答:堆砌假山高度大于4m时,属定额缺项,由甲乙双方另编补充定额。

6.植物起挖与栽植一般来说,栽植乔木的坑肯定比乔木起挖的土球大,请问,如起挖乔木套用6F0024;栽植乔木是否套用6F0033,还是只能套用6F0032?答:应根据施工规范的要求,确定栽植土坑的规格,套用相应的栽植定额项目。

7.屋面盖瓦问题1、古建筑屋面“剪边”做法与一般做法的区别?2、一沟一筒,一沟二筒,一沟三筒,一沟四筒的区别及做法?答:①所谓“剪边”作法,系指檐头部位成脊根部位与屋面心的部位材料颇色或作法有区别。

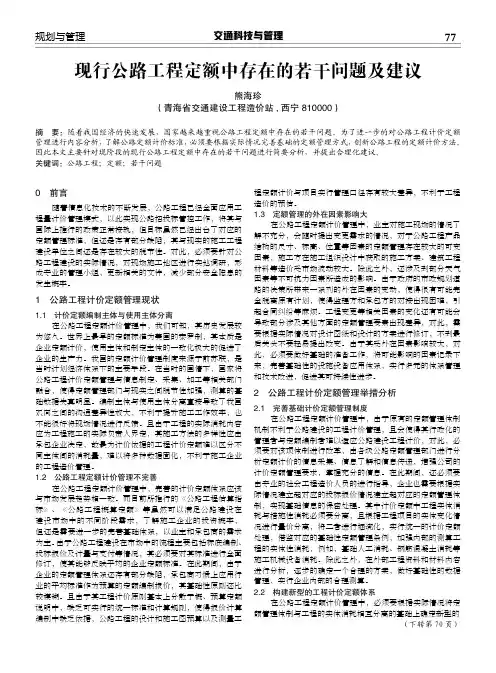

现行公路工程定额中存在的若干问题及建议

现行公路工程定额中存在的若干问题及建议

交通科技与管理77规划与管理0 前言随着信息化技术的不断发展,公路工程已经全面应用工程量计价管理模式,以此实现公路招投标管控工作,将其与国际上推行的政策正常接轨,但目标虽然已经出台了对应的定额管理标准,但还是存有部分缺陷,其与现实的施工工程建设单位之间还是存在较大的脱节性。

对此,必须要针对公路工程建设的实际情况,对现场施工地区进行实地调研,形成专业的管理小组,更新相关的文件,减少部分安全隐患的发生概率。

1 公路工程计价定额管理现状1.1 计价定额编制主体与使用主体分离在公路工程定额计价管理中,我们可知,其历史发展较为悠久。

世界上最早的定额标准为美国的泰罗制,其本质是企业定额计价,使用主体和制定主体的一致化极大的促进了企业的生产力。

我国的定额计价管理制度来源于前苏联,是当时计划经济体系下的主要手段。

在当时的国情下,国家将公路工程计价定额管理与信息制定、采集、加工等相关部门融合,使得定额管理部门与现实之间脱节性加强,测算的基础数据失真明显。

编制主体与使用主体分离直接导致了我国双向之间的沟通差异性放大,不利于提升施工工作效率,也不能很好将现场情况进行反馈。

且由于工程的实际消耗内容应为工程施工的实际负责人界定,其施工方法的多样性应由承包企业决定,故最为计价依据的工程计价定额难以区分不同主体间的消耗量,难以将多种数据固化,不利于施工企业的工程造价管理。

1.2 公路工程定额计价管理不完善在公路工程定额计价管理中,完善的计价定额体系应该与市场发展趋势相一致。

而目前所推行的《公路工程估算指标》、《公路工程概算定额》等虽然可以满足公路建设在建设市场中的不同阶段需求,了解施工企业的投资概率,但还是需要进一步的完善基础体系,以业主和承包商的需求为主。

由于公路工程建设在市场中的流程主要包括标底编制、投标报价及计量与支付等情况,其必须要对其标准进行全面修订,使其能够反映平均的企业定额标准。

在此期间,由于企业的定额管理体系还存有部分缺陷,承包商习惯上应用行业的平均标准作为预算的定额编制报价,其基础性原则还比较模糊。

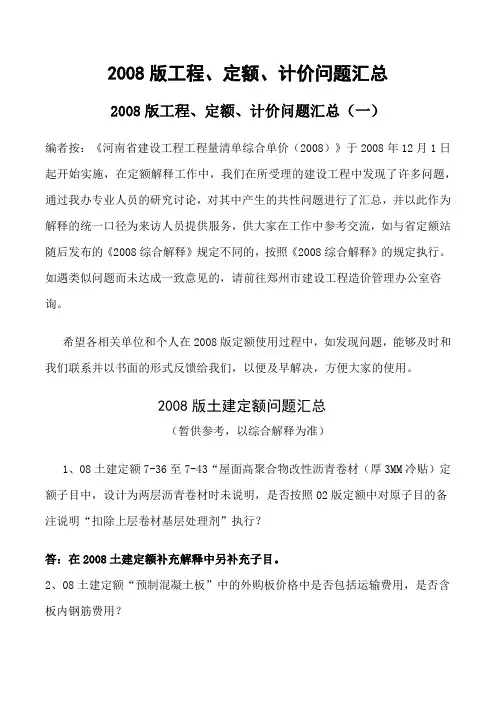

河南2008版工程、定额、计价问题汇总

河南2008版工程、定额、计价问题汇总

2008版工程、定额、计价问题汇总2008版工程、定额、计价问题汇总(一)编者按:《河南省建设工程工程量清单综合单价(2008)》于2008年12月1日起开始实施,在定额解释工作中,我们在所受理的建设工程中发现了许多问题,通过我办专业人员的研究讨论,对其中产生的共性问题进行了汇总,并以此作为解释的统一口径为来访人员提供服务,供大家在工作中参考交流,如与省定额站随后发布的《2008综合解释》规定不同的,按照《2008综合解释》的规定执行。

如遇类似问题而未达成一致意见的,请前往郑州市建设工程造价管理办公室咨询。

希望各相关单位和个人在2008版定额使用过程中,如发现问题,能够及时和我们联系并以书面的形式反馈给我们,以便及早解决,方便大家的使用。

2008版土建定额问题汇总(暂供参考,以综合解释为准)1、08土建定额7-36至7-43“屋面高聚合物改性沥青卷材(厚3MM冷贴)定额子目中,设计为两层沥青卷材时未说明,是否按照02版定额中对原子目的备注说明“扣除上层卷材基层处理剂”执行?答:在2008土建定额补充解释中另补充子目。

2、08土建定额“预制混凝土板”中的外购板价格中是否包括运输费用,是否含板内钢筋费用?答:外购板价格中包括运输费用和钢筋费用。

3、08土建定额中是否应增加非外购的“现场预制平板”的子目?答:08土建定额子目4-93勘误为“沟盖板、平板”。

4、08土建定额安全文明施工措施费中的注解没有说明“装饰工程”的费率是否只适用于单独的装饰工程?如果是采用清单报价的工程,是否不论是总承包还是单独承包安装、装饰的都按照清单报价的费率计取?答:是。

5、混凝土外加剂的计算方法未说明,是否和02版定额综合解释中的说明相同?答:按设计要求进行换算。

6、回填土子目中包含100米以内的运距,如果现场运距不足100米是否要扣减?答:在2008土建定额补充解释中另补充子目。

7、08定额450页第三项中2条中“如构件就位距离超出15M时,其超过部分可增加构件就位运输费用,该费用可按相应构件运输0.8KM计算”,因为有“构件就位运输”的增加费用的定额项目,所以最后一句话是否有误?答:是,在勘误表中纠正。

安装工程、定额、计价问题汇总(一)

安装工程、定额、计价问题汇总(一)

安装工程、定额、计价问题汇总(一)
1、室内聚丙烯塑料给水管安装定额中,嵌铜管件安装人工已考虑,其数量按实计算。

套定额时是否扣除定额内管件的数量?
答:不扣除定额内管件的数量。

2、成套消火栓箱的组成是否含有阀门?
答:不包括阀门,阀门数量另计。

3、穿墙钢套管执行第八册的室外钢管焊接子目时,弯头价格是否扣除?
答:不扣除弯头的价格。

二○○七年工程定额计价问题安装(二)
1、利用两根圈染钢筋作均压环,计算工程量时是否乘以系数2?
答:均压环子目定额是按两根考虑的,计算工程量时不乘以系数。

2、某小区室外热力管网敷设高度为4米,问能否计算超高费?
答:操作高度超出3.6米时,室内室外安装均参照册说明计算超高费。

3、圆形复合通风管道计算展开面积时按内径还是外径计算?
答:以圆心到风管壁厚中心线的距离为半径计算复合风管的展开面积。

4、开关、插座定额中辅材已考虑一部分铝芯线,问实际施工中用的是铜芯线,铝芯线的价格是否能调整为铜芯线的价格?
答:合同有约定的从其约定,无约定时材料价格可调整,但定额含量不变。

5、五芯铜芯电缆头如何执行定额?
答:套用相应定额子目时,基价乘以系数1.56,即1.2*1.3。

6、某厂房内的承重格栅吊顶标高为8.1米,管道在上面敷设时是否计算超高费?
答:不计算超高费。

7、03版安装定额第十一分册11-56与11-82都是刷银粉漆子目,问二者有何不同?
答:若使用在施工现场调配而成的银粉漆时套用11-56定额子目;使用购买的成品银粉漆时套用11-82定额子目。

定额解释:广州市造价站定额常见问题解答1-5

定额解释:广州市造价站定额常见问题解答1-5

定额常见问题解答(五)一、建筑工程常见问题解答1、板式楼梯底面装饰工程量(除抹灰外)按设计图示尺寸以水平投影面积乘以系数1.15计算,是否连休息平台一起乘以系数1.15?答:是的。

2、单独装修工程如业主提供了电梯或施工电梯、卷扬机及其他垂直运输机械后是否还能计算垂直运输费用?答:如业主无偿提供上述设备,则不能计算垂直运输费用。

3、压力灌浆微型桩的混凝土量是否可调整?答:混凝土按实际出槽量与定额含量对比进行调整,机械、人工及其他材料含量不调整。

二、园林绿化常见问题解答问:绿化成活保养和保存保养怎样套定额子目?答:定额中只考虑竣工初验后一年内的保养。

在签订的保养期内,按成活保养定额基价×3(个月)+ 保存保养定额基价×3(个月)+ 保存保养定额基价×6(个月)×0.5(系数)计算。

例:保养5个月:成活保养定额基价基价×3(个月)+ 保存保养定额基价×2(个月)保养9个月:成活保养定额基价基价×3(个月)+ 保存保养定额基价×3(个月)+ 保存保养定额基价×3(个月)×0.5(系数)一年内的保养按以上方法套算定额基价,超出定额规定一年保养范围的,可参考《2006广东省城市绿地常规养护工程估价指标》。

三、市政工程常见问题解答问:市政工程的平整场地怎样使用?答:市政工程的平整场地适用于桥涵、给排水构筑物,一般道路和给排水等管道不能计算平整场地。

定额常见问题解答(四)一、关于《广东省建筑、装饰综合定额(2006年)》的常见问题解答1、用螺栓固定模板是否按实计?答:设计规定除外,仍按定额执行。

2、地下室内模板拆除能否按拆除人工费增加40%作为人工降效及照明等费用?如何计算?答:能够计算。

因定额不能分离出拆模板人工费,其定额人工费的增加,按地下室建筑面积每100平方增加4工日作为人工降效及照明等费用。

3、墙面的饰面拆除子目是否包含拆找平层的内容?答:已包含。

  1. 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
  2. 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
  3. 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。

2008版工程、定额、计价问题汇总(一)编者按:《河南省建设工程工程量清单综合单价(2008)》于2008年12月1日起开始实施,在定额解释工作中,我们在所受理的建设工程中发现了许多问题,通过我办专业人员的研究讨论,对其中产生的共性问题进行了汇总,并以此作为解释的统一口径为来访人员提供服务,供大家在工作中参考交流,如与省定额站随后发布的《2008综合解释》规定不同的,按照《2008综合解释》的规定执行。

如遇类似问题而未达成一致意见的,请前往郑州市建设工程造价经管办公室咨询。

希望各相关单位和个人在2008版定额使用过程中,如发现问题,能够及时和我们联系并以书面的形式反馈给我们,以便及早解决,方便大家的使用。

2008版土建定额问题汇总(暂供参考,以综合解释为准)1、08土建定额7-36至7-43“屋面高聚合物改性沥青卷材(厚3MM冷贴)定额子目中,设计为两层沥青卷材时未说明,是否按照02版定额中对原子目的备注说明“扣除上层卷材基层处理剂”执行?答:在2008土建定额补充解释中另补充子目。

2、08土建定额“预制混凝土板”中的外购板价格中是否包括运输费用,是否含板内钢筋费用?答:外购板价格中包括运输费用和钢筋费用。

3、08土建定额中是否应增加非外购的“现场预制平板”的子目?答:08土建定额子目4-93勘误为“沟盖板、平板”。

4、08土建定额安全文明施工措施费中的注解没有说明“装饰工程”的费率是否只适用于单独的装饰工程?如果是采用清单报价的工程,是否不论是总承包还是单独承包安装、装饰的都按照清单报价的费率计取?答:是。

5、混凝土外加剂的计算方法未说明,是否和02版定额综合解释中的说明相同?答:按设计要求进行换算。

6、回填土子目中包含100M以内的运距,如果现场运距不足100M是否要扣减?答:在2008土建定额补充解释中另补充子目。

7、08定额450页第三项中2条中“如构件就位距离超出15M时,其超过部分可增加构件就位运输费用,该费用可按相应构件运输0.8KM计算”,因为有“构件就位运输”的增加费用的定额工程,所以最后一句话是否有误?答:是,在勘误表中纠正。

最后一句“该费用可按相应构件运输0.8KM计算”取消。

8、08定额中混凝土中水泥为32.5号水泥,现在有文件取消了32.5水泥的使用,而且32.5水泥和4.25水泥的配比用量也不同,在定额套用时如何换算、调差?答:在2008土建定额补充解释中进行补充。

9、08定额措施工程费中第三项第6条中规定的“弧形或折线形的混凝土构件模板,执行其对应的子目时,模板乘以系数1.3,人工乘以系数1.25”中的模板费用是指的对应子目中的“模板料”费用还是“钢模板”费用,或者两者都是?答:仅指模板料费用。

10、室内墙面中仅刮腻子不做面层的情况,定额中没有说明,如何套用?答:在2008土建定额补充解释中另补充子目。

11、现在施工中经常使用预制管桩,在桩头清除管内1M 的余土,并且放置钢筋,再用混凝土进行灌注,如何套用定额,或对该工程进行定额补充?答:管内进行混凝土灌注执行子目2-17,钢筋另执行A.4分部钢筋子目。

12、定额中混凝土“现场搅拌加工费”、“混凝土运输”子目的套用是按照图示混凝土的尺寸的量还是按照加上损耗率的量去套用?答:见P232 A4分部计算规则第五、六条规定。

13、固定总价承包工程的检测费在投标报价时怎样考虑?答:按照招标文件要求。

如招标文件要求违背总说明规定,可质疑招标人;如招标文件无要求,可在投标文件中注明未含检测费。

14、教室黑板无子目,是否应补充?答:教室黑板组法不统一,无法补充子目。

如果一般的黑板也可参照《02定额》人、材、机消耗量换算,经管费、利润分别按每综合工日16.4元、8.8元计算。

15、工程量清单招投标时,建筑物超高施工增加费应列入实体工程费用还是列入措施费工程?建筑工程第11分部建筑物超高费,甲方提供工程量清单中不进行描述,建议是否能把超高费归入措施费中?答:依据工程量清单的发布情况确定:如清单发布有工程量,可计入实体工程费中;如未发布工程量,可按定额规定计算超高施工增加费,列入措施工程费中。

)16、新定额建筑工程与装饰工程分专业取费,建筑工程计取过垂直运输费后,如果室内地板砖、乳胶漆和外墙面砖(或涂料)随主体发包时,装饰工程能否再计取垂直运输费?答:不能计算。

17、社会保障费费率能否分为养老保险费、失业保险费、医疗保险费?(因国标是分开的)定额中只明确社会保障费费率,并说明社会保障费由养老保险费、失业保险费、医疗保险费组成,但不知每一项各占的比例是多少,是否可以明确?答:在2008土建定额补充解释中明确。

18、建筑工程下册第969页第三条第2条中括号内的内容是否有误,例如5~5.1 M之间的如何计算?答:在勘误表中纠正。

19、是否应在08定额中明确造价超过5000万元的工程,做预算时安全文明施工费如何计取?答:在2008土建定额补充解释中明确。

20、砼分部4-87外购板安装无板含量?答:在勘误表中纠正。

21、无砼墙、砼板上直接刮腻子刷涂料油漆子目,是否应补充?答:在2008土建定额补充解释中另补充子目。

22、装饰P139 块料磨角为现场加工,但现在有的工程虽不在现场加工,但加工费是另外收取的,不含在材料价中,是否也应计取?答:如不含在材料价格内,加工费可以按签证处理。

23、装饰工程二分部:水泥、混合砂浆粉刷子目中未含刷素浆、建筑胶浆,是否应另外计取?答:可以。

24、建筑总说明P2十二条:是否应为清单招标工程直接在综合单价子目中换算材料,施工图预算招标时按材差计算? 答:是的。

25、应明确哪些工程应计算设备安装脚手架? 答:在安装工程中明确。

26、挂贴石材墙面无加砌块等轻质墙体,应补充? 答:在2008土建定额补充解释中增加刷建筑胶浆子目。

27、装饰1-122毛石花岗岩台阶定额单位100M2是否有误?答:在勘误表中纠正。

28、天棚吊顶无基层子目?答:如是三合板基层,可套用3-55胶合板天棚面层子目。

29、建筑1-130、1-131场地机械碾压子目是否含人工或机械回填土方的工作内容? 答:仅含碾压,不含回填。

30、装饰工程中无美术字、旗杆子目,是否应补充?答:双方协商,按市场价格计算。

31、无室内挂贴(或金属龙骨挂贴)墙砖子目?外墙面砖无周长大于700mm外子目?答:面砖周长大于700mm的,可执行2-86子目。

32、3-58子目中含有灰砂砖,P151页第十条、P153页第六条实心砖指的是什么地方用的,是否指门窗洞口边的实砌部分?加气块底、顶砖是按多高考虑,200MM 高的是不是可以另套子目?答:3-58子目中的灰砂砖,即P151页第十条、P153页第六条中的实心砖,子目内综合考虑了砌块中需用实心砖部位的数量,不能换算。

33、定额中的短肢剪力墙如何定义?答:在2008土建定额补充解释中定义。

34、踢脚线是不是扣门窗洞口加门洞口侧壁?答:是。

35、下翻梁满堂基础,采用人工开挖梁槽时,挖槽深度是按总深还是槽深计算?答:按总深。

36、机械挖淤泥能计算10%人工配合吗?答:可以。

37、挖掘机挖渣不外运时如何换算?答:在2008土建定额补充解释中另补充子目。

38、框架结构加气砼砌块与框架梁、框架柱连接处铺订300宽钢丝网片执行定额时墙面、柱面分别套还是合并套子目?答:可分别执行。

39、铝合金及塑钢上悬窗如何执行定额?答:执行平开窗子目。

二○○八工程、定额、计价问题汇总(二)1、某工程为剪力墙结构,无地下室,首层剪力墙生根于筏板基础上,整浇到一层板底,回填1.6M至±0.00,剪力墙高4.5M,层高2.9M,问能否计算墙的层高超高增加费?答:可以计算。

2、某装饰工程,按照图纸设计墙面和天棚是在石膏板上刷乳胶漆二遍,问能否套用11-699或按综合解释“木材面刷乳胶漆按抹灰面刷乳胶漆相应子目,综合基价乘以系数0.8”?答: 套用11-699。

3、遮阳板、空调机板是执行2002版定额第五分部计算规则第8.2条,还是执行2002版综合解释第五分部19条?答:执行2002版定额第五分部计算规则第8.2条。

4、某工程,檐高80M,在计算泵送增加费垂直泵送时,是否分三部分套用5-234(30M以内)子目:先套用5-234(30M以内);接下来套用5-234,其中输送泵台班用量×1.10(30M以上50M以下);最后套用5-234,其中输送泵台班用量×1.25(50M以上)?答:不是。

直接套用5-234,其中输送泵台班用量×1.25(50M以上)。

5、某工程,结合定额综合解释第19页3条,地下室承台侧面、基础梁立面部位贴油毡,是套用8-46干铺油毡子目,还是套用11-294墙面防潮干铺油毡一层子目?答:套用墙面干铺子目11-294。

6、某高层住宅,层数为33层,檐高99.45M, 在套用2002版定额计算建筑物垂直运输费时, 檐高20M(6层)以上住宅类定额中最高只有14-37(100M,29-31层)子目。

问能否套用14-37子目或参照14-58(教案及办公用房)套用或参照14-37子目按教案及办公用房同样楼层递增系数套用。

答: 不能参照14-58子目套用。

可参照14-36与14-37子目综合基价之间的系数增加。

7、某工程是同一建筑物高度不同,其中一幢层数为12层,檐高为37M,另一幢层数为18层,檐高为55M,设计为同一地下室,用一台自升式塔吊,问以哪个高度计算自升式塔吊安拆费。

答:以檐高55M计算。

二○○八工程、定额、计价问题汇总(三)编者按:郑州市建设工程造价经管办公室在职能划分中明确指出,其职责之一是负责本市各类定额及计价依据中出现的疑难问题解释和经管工作,并负责编制定额缺项子目和一次性补充定额的审批,其下设土建安装定额经管室和市政园林定额经管室负责此项工作的对外解释与答疑。

在定额解释工作中,我们在所受理的报建工程中发现了许多问题,内容涉及造价确定和合同纠纷,通过我办专业人员的研究讨论,对其中产生的共性问题进行了汇总,并以此作为解释的统一口径为来访人员提供服务。

这类计价问题除特殊注明外,均按照现行《河南省建筑和装饰工程综合基价(2002)》、《河南省安装工程单位综合基价(2003)》、《河南省市政工程单位综合基价(200 2)》的规则解释。

一次性补充定额是针对某工程的特殊工艺审批的一次性补充子目,具有其特殊性,并代表了新的施工工艺。

我们将这类问题的补充子目和整理后的常见问题分期分批进行刊登,供大家在工作中参考,如遇类似问题而未达成一致意见的,请前往郑州市建设工程造价经管办公室咨询。

一、土建部分1、在套用7-260铁栏杆带木扶手子目中,若执行信息价中的成品木扶手价格,问如何套用定额子目?答:套用7-260子目,扣除定额子目中木扶手的相应材料费。

相关文档
最新文档
