4万吨年产聚甲醛项目建设工程施工组织设计
年产4万吨聚甲醛项目

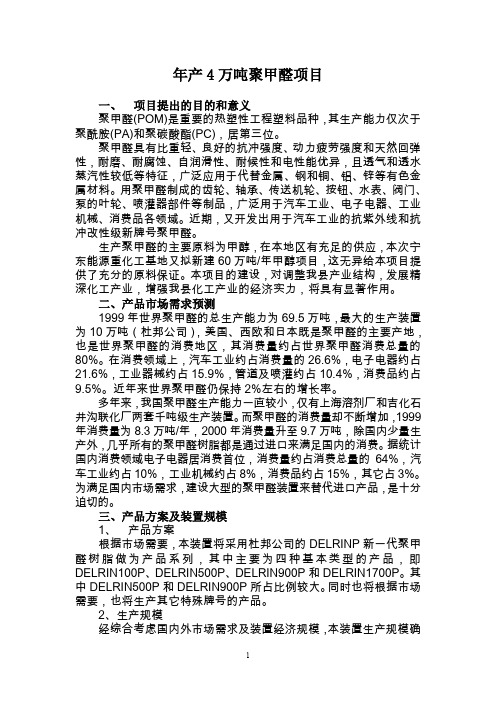

年产4万吨聚甲醛项目一、项目提出的目的和意义聚甲醛(POM)是重要的热塑性工程塑料品种,其生产能力仅次于聚酰胺(PA)和聚碳酸酯(PC),居第三位。
聚甲醛具有比重轻、良好的抗冲强度、动力疲劳强度和天然回弹性,耐磨、耐腐蚀、自润滑性、耐候性和电性能优异,且透气和透水蒸汽性较低等特征,广泛应用于代替金属、钢和铜、铝、锌等有色金属材料。
用聚甲醛制成的齿轮、轴承、传送机轮、按钮、水表、阀门、泵的叶轮、喷灌器部件等制品,广泛用于汽车工业、电子电器、工业机械、消费品各领域。
近期,又开发出用于汽车工业的抗紫外线和抗冲改性级新牌号聚甲醛。
生产聚甲醛的主要原料为甲醇,在本地区有充足的供应,本次宁东能源重化工基地又拟新建60万吨/年甲醇项目,这无异给本项目提供了充分的原料保证。
本项目的建设,对调整我县产业结构,发展精深化工产业,增强我县化工产业的经济实力,将具有显著作用。
二、产品市场需求预测1999年世界聚甲醛的总生产能力为69.5万吨,最大的生产装置为10万吨(杜邦公司),美国、西欧和日本既是聚甲醛的主要产地,也是世界聚甲醛的消费地区,其消费量约占世界聚甲醛消费总量的80%。
在消费领域上,汽车工业约占消费量的26.6%,电子电器约占21.6%,工业器械约占15.9%,管道及喷灌约占10.4%,消费品约占9.5%。
近年来世界聚甲醛仍保持2%左右的增长率。
多年来,我国聚甲醛生产能力一直较小,仅有上海溶剂厂和吉化石井沟联化厂两套千吨级生产装置。
而聚甲醛的消费量却不断增加,1999年消费量为8.3万吨/年,2000年消费量升至9.7万吨,除国内少量生产外,几乎所有的聚甲醛树脂都是通过进口来满足国内的消费。
据统计国内消费领域电子电器居消费首位,消费量约占消费总量的64%,汽车工业约占10%,工业机械约占8%,消费品约占15%,其它占3%。
为满足国内市场需求,建设大型的聚甲醛装置来替代进口产品,是十分迫切的。
三、产品方案及装置规模1、产品方案根据市场需要,本装置将采用杜邦公司的DELRINP新一代聚甲醛树脂做为产品系列,其中主要为四种基本类型的产品,即DELRIN100P、DELRIN500P、DELRIN900P和DELRIN1700P。
年产5万吨聚甲醛项目项目建议书

一、项目背景聚甲醛是一种热塑性树脂,广泛应用于建筑材料、家具、电子产品等领域。
目前市场对聚甲醛的需求量较大,且有较好的市场前景。
为满足市场需求,我们拟在此提出年产5万吨聚甲醛项目的建议。
二、项目概述1.项目名称:年产5万吨聚甲醛项目。
2.项目内容:建设一座年产5万吨的聚甲醛生产工厂。
3.项目地址:选择交通便利、资源丰富的工业园区作为项目场地。
4.项目投资:预计总投资10亿元人民币。
5.项目建设期:预计两年建设期,计划于建设期结束后开始投产。
三、项目优势1.市场需求大:聚甲醛作为常用原材料,需求量较大。
随着国家经济的发展,对聚甲醛的需求将逐渐增加。
2.资源优势:项目选址在资源丰富的工业园区,可以快速获取所需原材料,降低生产成本。
3.技术先进:引进国内外先进的生产设备和工艺技术,提高产品质量,提升竞争力。
四、项目市场分析随着国家经济的发展,建筑材料、家具、电子产品等行业对聚甲醛的需求量不断增加。
聚甲醛作为一种热塑性树脂,具有良好的耐热性、耐腐蚀性和电绝缘性能,被广泛应用于各个领域。
预计未来几年聚甲醛的市场需求将持续增加。
五、项目投资回报分析项目总投资10亿元人民币,预计年产5万吨聚甲醛。
根据市场行情和成本估算,每吨聚甲醛的销售价格为1.2万元,每吨生产成本为1万元,预计每年可实现销售收入6亿元,利润1亿元。
按照投资额和利润率计算,项目预计在8年内可收回投资。
六、项目实施计划1.前期准备:完成项目立项、选址、规划、环评等工作。
2.设备采购:与国内外先进设备制造商合作,进行设备采购。
3.厂房建设:建设厂房、办公楼和生活设施,确保员工的工作和生活环境。
4.设备安装:搭建设备安装平台,引进设备制造商指导安装。
5.职工培训:对员工进行相关技术培训,提升他们的专业水平。
6.试生产阶段:进行试生产,调整和优化生产工艺。
7.正式投产:在调试和试生产阶段无明显问题后,正式投产。
七、项目风险及对策1.市场风险:聚甲醛市场存在一定的波动性,需要密切关注市场变化,灵活调整生产计划和销售策略。
年产4万吨产聚甲醛项目建设工程施工设计方案

一、综述
1、本项目位于xxxx省xxx市xxxx,由xxxx公司投资建设,预计投
资额为xxxx元,项目建成后,每年可产4万吨聚甲醛,为国内聚甲醛的
生产提供更多的产品,助推我国经济的发展。
2、本项目建设内容:新建厂房、设备安装、系统联调、总承包方案
设计、质量控制、施工管理等,本次设计以科学创新的理念,满足客户的
需求,采用最新技术,力争提高项目的质量、提高工作效率。
二、现场勘查
1、勘查范围:新建厂房的地理位置,距离附近路口的距离,周边环
境特征、地理位置等。
2、勘查方法:根据项目需求,采用普通水平测量法、千分尺测量法、直尺测量法、三角测量法等手段,结合实地采集数据。
3、现场勘测结果:详见《XXXX厂房建设设计方案》附件,其中包括
厂房的长宽高和建筑结构信息等。
三、设备选型
1、设备要求:根据项目产量需求,实施技术参数要求,以及厂房空
间的限制,选择具有国际先进水平的高性能、高可靠性、节能环保的设备
及其配套件。
2、主要设备:
(1)甲醛发生炉:XXXXX型号,设计产能为4万吨/年,主要由原料罐、成品罐、燃烧系统等构成,为满足该工艺流程的特殊要求。
永煤集团开封龙宇化工有限公司4万吨年聚甲醛项目污水处理工程技术标

目录1 编制综合说明 (3)1.1编制说明 (3)1.2编制依据 (3)1.3编制原则 (3)2 工程概况 (5)3 公司基本情况及近两年主要基本业绩 (5)4 我公司承建本工程的优势 (6)4.1我公司具有承建本工程整体实力的优势 (6)4.2我公司具有承建本工程专业化施工的优势 (6)4.3我公司具有承建本工程施工的管理优势 (6)4.4我公司具有承建本工程施工的装备优势 (7)4.5我公司具有承建本工程类似项目施工经验 (7)4.6我公司具有承建本工程的地理优势和组织优势 (8)5 项目管理机构及管理人员 (9)5.1项目管理机构 (9)5.2主要技术管理人员配备 (10)5.3项目经理简历 (11)5.4项目总工程师简历 (13)5.5项目经理在岗保证措施 (14)6 施工组织设计 (15)6.1编制说明 (15)6.2编制原则 (15)6.3编制依据 (15)6.4工程方针目标 (16)6.5施工顺序 (16)6.6工程特点、重点分析及对策 (17)6.7具体施工部署 (17)6.8确保工程施工质量的施工组织设计 (18)6.9针对本工程质量薄弱环节所采取施工技术及预防措施 (35)6.10确保安全生产(HSE)技术组织措施 (40)6.11确保文明施工的技术组织措施 (61)6.12确保工期的技术组织措施及施工进度横道图 (69)6.13冬、雨季施工技术措施 (77)6.14降低工程造价的技术组织措施 (82)6.15施工技术管理 (88)6.16文件管理 (96)6.17拟投入的主要机械设备及进场计划 (99)6.18劳动力安排计划 (100)6.19主要材料计划 (102)6.20施工用水用电计划 (102)6.21现场水电供应不足或其他不可预见因素的应对措施 (102)6.22施工平面布置 (104)6.23本工程拟执行的施工验收规范、规程、检验评定标准 (105)7 合理化建议 (106)7.1工程管理采用P3软件 (106)7.2生产调度会制度 (106)7.3其它 (106)8 其他服务承诺 (108)8.1赶工服务 (108)8.2技术服务 (108)8.3保修服务 (108)9 技术方案和主要施工方法 (109)9.1脚手架施工方案 (109)9.2施工测量 (112)9.3降水及土方开挖回填施工方案 (114)9.4大体积砼施工方案 (122)9.5钢筋砼框架、排架结构施工方案 (135)9.6钢筋混凝土水池施工方案 (165)9.7砌体工程 (199)9.8建筑装饰工程 (200)9.9水电暖通工程 (204)9.10水池环氧玻璃钢防腐施工方案 (217)1编制综合说明1.1编制说明我方在标书的编制过程中认真阅读了贵方所提供的招标文件,进行了充分的研究和理解,投标文件是按照上述招标文件的要求和我公司的工程施工经验编制的。
4万吨/年聚甲醛项目工程施工进度计划及保证措施分析

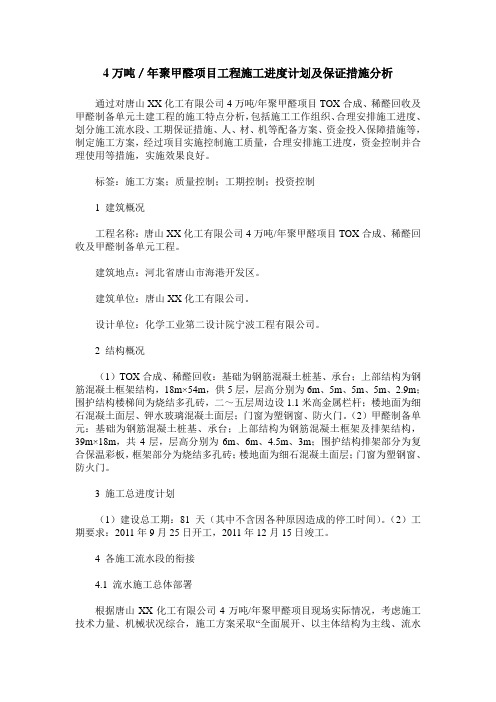

4万吨/年聚甲醛项目工程施工进度计划及保证措施分析通过对唐山XX化工有限公司4万吨/年聚甲醛项目TOX合成、稀醛回收及甲醛制备单元土建工程的施工特点分析,包括施工工作组织、合理安排施工进度、划分施工流水段、工期保证措施、人、材、机等配备方案、资金投入保障措施等,制定施工方案,经过项目实施控制施工质量,合理安排施工进度,资金控制并合理使用等措施,实施效果良好。
标签:施工方案;质量控制;工期控制;投资控制1 建筑概况工程名称:唐山XX化工有限公司4万吨/年聚甲醛项目TOX合成、稀醛回收及甲醛制备单元工程。
建筑地点:河北省唐山市海港开发区。
建筑单位:唐山XX化工有限公司。
设计单位:化学工业第二设计院宁波工程有限公司。
2 结构概况(1)TOX合成、稀醛回收:基础为钢筋混凝土桩基、承台;上部结构为钢筋混凝土框架结构,18m×54m,供5层,层高分别为6m、5m、5m、5m、2.9m;围护结构楼梯间为烧结多孔砖,二~五层周边设1.1米高金属栏杆;楼地面为细石混凝土面层、钾水玻璃混凝土面层;门窗为塑钢窗、防火门。
(2)甲醛制备单元:基础为钢筋混凝土桩基、承台;上部结构为钢筋混凝土框架及排架结构,39m×18m,共4层,层高分别为6m、6m、4.5m、3m;围护结构排架部分为复合保温彩板,框架部分为烧结多孔砖;楼地面为细石混凝土面层;门窗为塑钢窗、防火门。
3 施工总进度计划(1)建设总工期:81天(其中不含因各种原因造成的停工时间)。
(2)工期要求:2011年9月25日开工,2011年12月15日竣工。
4 各施工流水段的衔接4.1 流水施工总体部署根据唐山XX化工有限公司4万吨/年聚甲醛项目现场实际情况,考虑施工技术力量、机械状况综合,施工方案采取“全面展开、以主体结构为主线、流水作业、纵横穿插、衔接紧凑、组织严密、采用信息化施工”的立体交叉施工方案。
4.2 流水施工次序(1)主线明确:以主体结构为主线,其它分部分项工程施工适时插入。
年产4万吨甲醛装置的初步工艺设计

一、项目概况
1、工艺介绍
甲醛(CH2O)是由甲醇(CH3OH)和氧气(O2)反应制备的一种卤化物,通常采用两步法制备。
(一步法制备甲醛,利用催化剂发生甲醇氧化
反应,得到甲醛,但反应效率低,不能满足实际生产要求)。
本工艺采用
的是两步法制备甲醛,包括甲醇脱氢和甲醇氧化两个反应过程。
2、生产能力
本装置的年产能力为4万吨。
二、工艺流程
1、甲醇脱氢过程
甲醇通过管道输入反应器,加入氢气,由反应器内脱氢催化剂催化,
在550℃~650℃的高温环境下进行反应,脱氢产物和副产物经冷凝器冷
却分离,得到混合气体。
2、甲醇氧化过程
混合气体由反应器进入氧化塔,在顶部添加氧气,由氧化催化剂催化,反应温度为300℃~350℃,利用氧化塔内温度上升、压降和氧化催化剂
触发剂的作用,在塔内发生反应,甲醇氧化为甲醛,得到的甲醛混合物经
氧化塔下部的冷凝器冷却进行分离,得到甲醛产品。
三、关键设备
1、甲醇脱氢反应器
用于反应甲醇和氢气,把甲醇转化为混合气体。
反应器选用重(稀)
铬酸钾催化剂,反应器的反应温度为550℃~650℃,压力维持在 2.0MPa。
2、氧化塔
用于反应混合气体,把甲醇氧化为甲醛。
聚甲醛项目及下游规划方案
化工有限公司聚甲醛项目建设及下游产业规划一、简介化工有限公司位于开封市杞县,是煤业化工集团的全资子公司,投资37亿元建设的年产10万吨聚甲醛项目是河南省重点建设项目,是煤化集团产业结构调整的重点项目。
整个项目分两期建设:一期年产4万吨,总投资16亿元,已生产出合格的聚甲醛产品;二期年产6万吨,总投资21亿元,目前正在施工建设,计划2012年底建成投产。
项目全部建成后,年产值达15亿元以上,届时将成为亚洲最大、国际一流的聚甲醛生产基地。
二、聚甲醛应用聚甲醛是一种综合性能优良的工程塑料,是五大工程塑料中唯一不依赖于石油的塑料产品,有“夺钢”、“超钢”之称,可替代钢铁、铜、锌和铝等金属材料,已广泛应用于航空、汽车、电子电气、机械制造、水暖管件等领域,特别是在汽车和电子行业的应用正呈现快速增长的趋势。
目前,全球聚甲醛产能已达到122万吨,其中:美洲20万吨、欧洲28万吨、亚洲(不含中国)39万吨,中国35万吨。
2010年国内聚甲醛年消费量在35万吨左右,预计每年的增幅为10%。
国内聚甲醛消费主要分布在电子电气和民用消费品领域,其中电子电气占总需求的55%,民用品占20%,汽车占15%,机械工业占8%,其它占2%。
全球聚甲醛消费比例为:汽车工业37%,电子电气26%,工业机械9%,管道10%,消费品10%,其它8%。
聚甲醛的用途主要有以下几方面:1、电子电气:可以制作录音机和录像机机芯、录音带和录像带的转轴、各种继电器、各种定时器、照相机和打字机零件、电视机高频头、电扇旋钮等。
2、汽车工业:可以制作汽车的油箱盖、暖风扇、散热器旋塞、方向盘指示器开关、流量阀、燃油泵壳、汽车门把手、特殊轴承等。
3、机械工业:可以制作齿轮、轴承、各种泵的外壳和叶轮、传送带链片、推土机轴瓦、火车轴瓦头、密封垫圈、紧固件等。
4、民用品:可以制作水龙带喷射嘴、热水喷头、管接头、门窗拉手、滑轮、化妆品气压喷嘴、一次性打火机壳、箱包搭扣、煤气减压阀、拉链等。
中浩化工聚甲醛电气工程施工方案
目录第一章工程概况 (1)第二章编制依据 (1)第三章施工前准备工作 (2)第四章电气工程主要施工方法及质量要求 (4)第五章电气安装各分项工程质量标准及电气通病的预防措施 (10)第六章施工技术质量管理措施 (15)第七章安全文明施工管理措施 (18)附图: (19)第一章工程概况我公司承担唐山中浩化工有限公司4万吨/年聚甲醛项目工程中TOX合成、稀醛回收单元、包装及成品仓库、聚合、后处理单元和甲醛制备等四个单元土建工程,四个单元位于唐山京唐港。
这四个单元中的电气工程等与土建工程相关的内容由我公司负责施工。
为了更好地完成此施工任务,特编制本方案。
1、TOX合成、稀醛回收单元工程概况:本单元为四层框架结构,局部五层,屋顶标高24m,建筑面积4098.2㎡。
电气工程包括照明配电系统、避雷接地系统。
照明配电系统均为明装,灯具为三防灯具。
建筑物按第二类防雷建筑物进行保护,采用TN-S接地方式,避雷带采用φ10热镀锌圆钢。
设备及避雷接地使用镀铜扁线。
2、包装及成品仓库工程概况:本单元1-14轴为一层排架结构,排架柱顶最高11.35m,15-18轴为四层框架结构,屋顶标高24.9m,建筑面积4853.4㎡。
电气工程包括照明配电系统、避雷接地系统。
照明配电系统为明敷设。
建筑物按第二类防雷建筑物进行保护,采用TN-S接地方式,避雷带采用φ10热镀锌圆钢。
在-0.25m处用镀铜钢扁线做等电位接地网,并与整个厂区接地网相连。
3、聚合、后处理单元工程概况:本单元为四层框架结构,屋顶标高26.8m,建筑面积61722.17㎡。
电气工程包括照明配电系统、避雷接地系统。
照明配电均为明敷设,灯具有三防灯具、单双管荧光灯、吸顶灯。
建筑物按第二类防雷建筑物进行保护,采用TN-S接地方式,避雷带采用φ10热镀锌圆钢,接地使用镀铜扁线。
4、甲醛制备单元:本单元为二层框架结构,屋顶标高10.4m,建筑面积238.9㎡。
电气工程包括照明配电系统、避雷接地系统。
4万吨/年聚甲醛项目土建工程施工测量研究
4万吨/年聚甲醛项目土建工程施工测量研究通过对唐山XX化工有限公司4万吨/年聚甲醛项目TOX合成、稀醛回收及甲醛制备单元土建工程的施工测量特点分析,包括施工测量工作组织、建筑物的定位放线、标高传递及控制等,得出通过现场的精密控制,经过项目实施轴线控制桩精度达到6.8mm,高程基准点组精度达到4.5mm。
经过施测轴线精度较高,并且达到验线标准,实施效果良好等施工测量效果及结论。
标签:施工测量;轴线控制;高程基准1 项目概况及施工测量特点分析唐山XX化工有限公司4万吨/年聚甲醛项目TOX合成、稀醛回收及甲醇制备单元土建工程位于河北省唐山市海港开发区,由唐山XX化工有限公司投资建设,化学工业第二设计院宁波工程有限公司设计。
本工程为群体工程,占地面积大,平面布置范围大,如何保证整个工程轴线及水平标高的测控精度,是工程施工的关键[1]。
2 施工测量工作组织施工测量小组是由项目经理部成立的,要具有对业主以及工程质量认真负责的态度及企业精神,由质量技术部负责,有多年施测经验的测量专业工程师担任组长,并配备多名有丰富测量工作经验的测量专业技术人员,共同进行本工程的施测工作。
(1)对于测量放线的先后次序、时间要求及人员的安排情况需要从施工流水的划分,开工次序、进度安排和施工现场布置情况等方面进行了解获得[2]。
(2)为了防止控制点位事后相互干扰并且保证其能够长期稳定地保留,需要选好控制点位并进行施工现场总平面及各方面协调。
(3)测量放线方案是根据设计要求和施工部署制定的。
(4)按照便于全面控制又能长期保留的原则,根据场地情况、设计与施工的要求。
在整个建筑物结构外围布设永久性坐标测控网点,以及高程测控点,利用全站仪从城市坐标测量网点上引测、布设,并进行校核[3]。
此部分工作在土方开挖阶段已施工完毕,在下一步施工中应对已有的测控网点进行校核。
(5)利用坐标测控网点对整个建筑物控制轴线,高程进行校核,发现问题及时调整,保证控制轴线及高程的精确度。
新疆聚甲醛质量控制计划书(国标版)
新疆联合化工4万吨/年聚甲醛安装工程文件名称:工程安装工程施工质量筹划书 (GB50430-2007版)文件编号:XJLH-POP-QA/QC- 01文件类别:DD-QA/QC中国化学工程第七建设库车工程工程部目录1 质量目标和要求2 质量管理组织和职责3 施工管理依据4人员、技术、施工机具等资源的需求和配置5场地、道路、水电、消防、临时设施规划6影响施工质量的因素分析及其控制措施7 进度控制措施8 施工质量检查、验收及其控制措施9 突发事件的应急措施10 对违规事件的报告和处理11 收集的信息及其传递要求12 与工程建设有关方的沟通方式13 施工管理应形成的记录14 质量管理和技术措施15施工企业质量管理的其他要求前言本质量方案规定的质量措施、资源及活动顺序文件适用于新疆库车新联合聚甲醛安装工程施工全过程的质量管理和控制,是国标?建设工程施工企业质量管理标准?、公司质量体系文件在新疆新联合4万吨/聚甲醛工程施工中的具体表达,是公司质量手册、程序文件在工程运行的补充,是工程内部质量管理准那么,人人必须遵守,并履行职责。
自发布之日起实施,工程工程交工后废止。
1 质量目标和要求本工程整体质量目标:1、单位工程优良率:安装100%、联动试车合格率100%。
2 、分部工程优良率:安装100%、联动试车合格率100%。
3 、承压焊口一次无损检验合格率>97%。
4、杜绝重大质量事故,控制一般质量事故。
要求:工程经理部要求工程施工参与者必须认真按图施工、充分理解设计意图、严格按照施工及验收标准施工。
2 质量管理组织和职责2.2 特种设备〔包括压力容器、压力管道、起重机械〕安装质量保证体系2.3 工程质量管理岗位职责2.3.1 质量职责分配表●领导职责▲主要职责○次要职责△相关职责2.3.2 工程部质量管理岗位职责工程部质量管理归口部门是质量控制部。
执行工程经理的指令;负责组织工程质量管理工作;建立完整的质量保证档案,应保证质量活动的数据与资料具有可操作性。
- 1、下载文档前请自行甄别文档内容的完整性,平台不提供额外的编辑、内容补充、找答案等附加服务。
- 2、"仅部分预览"的文档,不可在线预览部分如存在完整性等问题,可反馈申请退款(可完整预览的文档不适用该条件!)。
- 3、如文档侵犯您的权益,请联系客服反馈,我们会尽快为您处理(人工客服工作时间:9:00-18:30)。
年产4万吨聚甲醛项目施工组织设计目录第一章项目概况 (1)第一节项目概况 (1)第二节编制依据及研究范围 (2)第三节结论 (3)第二章项目建设的背景及必要性 (5)第一节项目的提出 (5)第二节项目建设的必要性 (8)第三章项目选址与建设条件 (10)第一节项目选址原则 (10)第二节建设条件 (10)第四章工程设计方案 (13)第一节建设规模 (13)第二节总体布局 (14)第三节项目设计方案 (14)第三节工程方案 (17)第五章公用配套工程 (20)第一节给水系统 (20)第二节供电工程 (22)第三节电信工程 (24)第四节暖通工程 (25)第五节消防工程 (26)第六章环境保护及安全防护 (28)第一节环境保护 (28)第二节劳动保护与安全防护 (29)第七章节能分析 (30)第八章项目实施计划及资金管理 (35)第一节项目实施计划 (35)第三节项目资金管理 (39)第九章投资估算与资金筹措 (41)第一节投资估算 (41)第二节资金筹措及使用计划 (43)第十章招标方案 (44)第十一章项目结论 (47)一、编制依据1、施工合同2、施工图3、主要法规4、主要规程、规范5、主要图集6、主要标准二、概 况1、工程概况2、建筑设计概况3、结构设计概况4、专业设计概况三、施工组织部署★.1、施工组织管理●1.1 组织机构分公司(项目经理部)领导班子由项目经理、书记、主任工程师及副经理二名组成,主管技术、质量、生产、安全、经营、成本和行政管理工作,并负责对工程的领导、指导、协调、决策等重大事宜。
具体安排详见图3-1:图3-1 施工现场组织机构框图项目经理对公司负责,其余人员对项目经理负责,经理部下设六个工作部室,各部室职能如下。
1.1.2 工程部:负责制定落实生产计划,完成工程量的统计,组织实施现场各阶段的平面布置、生产计划、安全文明施工及劳动力、工程质量等各种施工因素的日常管理。
由部长、调度员、统计员及电工、机械人员、安全员组成,对生产副经理负责。
1.1.3 技术部:负责编制和贯彻施工组织设计、施工方案,进行技术交底,组织技术培训,办理工程变更洽商、汇集整理工程技术资料,组织物资检验和施工试验,检查监督工程质量,调整工序矛盾,并及时解决施工中出现的一切技术问题,由部长、技术员、资料员、试验员、测量员、计量员组成,对主任工程师负责。
1.1.4 质量部:负责施工质量程序的管理工作,监督检查工程施工质量,编制,收集、整理工程施工质量验收记录等施工资料,由部长、质检员组成,对主任工程师负责。
1.1.5 物资部:负责工程物资和施工机具购置、搬运、贮存、编制并实施物资使用计划,监督控制现场各种物资使用情况,维修保养施工机具等。
由部长、计划员、采购员、保管员、会计员组成对项目经理负责。
1.1.6 安全部:负责安全防护、消防保卫、环保环卫等工作。
由部长、管理员、安全员、保卫干事组成,对行政副经理负责。
1.1.7 财经部:负责编制工程报价、决算、工程款回收、日常财务管理、工程成本核算、资金管理、分包合同管理等工作,由部长、预算员、会计员、出纳员组成,对经营副经理负责。
●1.2 质量管理体系及分工1.2.1 质量管理体系组织结构框图。
1.2.2 质量管理领导小组为了确保工程质量目标的实现,现场成立了质量管理领导小组,其组长和成员如下:组长:(项目经理)副组长:(生产副经理)(主任工程师)成员:1.2.3 质量管理系统(见图3-3)★.2、质量目标★.3、施工现场管理目标确保文明安全工地。
★.4、任务划分由项目经理部组织总承包管理和施工。
承包范围为结构、装修、给排水、采暖、电气等,项目部按专业进行分包。
★.5、总包、分包协调5.1每周二上午召开监理例会,由建设单位、监理单位及项目经理部共同协调该工程的有关事宜。
5.2项目部根据施工合同制定年度、月度及周进度计划,并转发给各专业施工队,每日下午4:30组织各专业施工队召开碰头会,总结当日及前一段时期进度、质量等方面的情况,并提出次日及下一步进度、质量要求。
★.6、施工总平面布置6.1 现场的围挡按实际情况设置,临时道路硬化,办公、生活、生产临时设施布置合理。
6.2 主体结构施工时布置2台龙门吊,设置于建筑物南、北侧位置,装修施工时垂直运输采用二台吊笼,单笼载重量1000kg,设置于建筑物南、北侧㈤轴处,计划结构吊装完毕,开始支立。
6.3 现场北侧、东侧处各设一个施工大门,消防道路最窄处保证3.5m,总长约300m,现场消防通道设置指示牌,确保消防车昼夜通行,各种施工材料禁止占用消防通道。
6.4 施工现场建筑物南侧设置木工房、钢筋加工棚及固体废弃物放置场地及设施(按可回收利用无毒无害、不可回收利用无毒无害、可回收利用有毒有害、不可回收利用有毒有害分类、存放并妥善处置);在结构施工期间,北侧地下汽车坡道暂缓施工,作为大模板堆放区域。
6.5 除以上主要设施外,施工现场设经理部会议室、办公用房、材料库房、机械库房及其他必备的配套临设。
6.6 根据以上要求编制三个阶段施工总平面布置图。
详见:基础施工总平面布置图、主体结构施工总平面布置图、装饰装修施工总平面布置图(图略)。
★.7、施工工期本工程额定工期为日历天,合同工期为日历天(其中不含降水、护坡时间),计划开工日期2005年4月10日,地下工程日历天,主体结构日历天,装饰装修工程日历天,计划到年月日竣工交付使用。
设备安装工程的管线预留、预埋、安装等穿插在土建施工中。
施工中,土建专业要安排月、周进度计划,其他专业要随其安排相应的计划。
详细安排见:施工进度计划网络图(见附图);施工进度计划表(见图)。
★.8、施工顺序及验收安排8.1 结构工程本着先地下、后地上的原则组织施工,结构施工分三步进行验收,分别为:基础结构验收为第一次;主体结构一层至二层验收为第二次;竣工验收为第三次。
8.2 每次验收合格后及时插入第二次结构、精装修及专业管线安装等施工,精装修工程提前插入。
计划单位工程竣工验收日期为年月日。
★.9、劳动力组织9.1 集结精干的施工队伍,组织好劳动力进场。
根据结构特点、建设单位工期要求及我公司项目部承诺条件,结合地区的施工情况,合理组织一支强有力的施工队伍进场。
要求该队伍自身管理水平高,施工能力强,既有利于施工生产的连续,又可保证工程的工期及施工质量。
9.2 做好职工的入场教育培训,搞好全员的各项交底工作:培训应按职工的工作任务,区分不同层次和培训内容,使职工有适当的知识基础(包括高效率完成其各项任务的方法和技能),以确保员工对现行有效法规要求、内部标准、组织方针、目标的认识,上述工作应利用一段时间进行;此外应学习公司的各项规章制度,教育职工学习文明公约,做文明市民,激励职工的积极性。
9.3 加强职工的职业健康安全教育,树立“安全第一、预防为主”的意识,由安全部安全员组织培训,职工进场后进行三级教育,包括国家法规相关要求、企业职业健康安全管理手册程序文件、内部标准、安全目标等知识,强化职工安全意识,把安全工作当作头等大事来抓。
9.4 落实各级人员的岗位责任制。
对职工进行施工组织设计及各分部(子分部)、分项工程施工方案的集体交底工作,使全体职工都能掌握技术及质量标准;对关键部位除做详细交底外,还应做现场示范,促使操作工作理解“企业在我心中,质量在我手中”及“百年大计,质量第一”的内涵。
9.5 施工期间劳动力计划。
9.6 装饰装修施工期间劳动力计划装饰装修施工劳动力计划表9.7 劳动力分布动态曲线。
★.10、主要项目工程量为确保工程按计划正常有序的施工,根据进度计划,计算出主要项目的工程量。
主要项目工程量一览表★.11、主要材料计划主要材料用量计划。
★.12、主要机械计划根据进度计划制定机械需用计划,及时组织好施工机械的进场就位,并检查保养一遍,使其设备完好率达到90%,详见表3-6。
★.13、施工工艺流程●13.1 基础工程测量放线——基坑、无支护——土方开挖、护坡——钎探、验槽——混凝土垫层——墙柱放线——底板钢筋绑扎——柱墙体插筋—墙柱钢筋——水电预留、预埋——墙柱混凝土——拆模养护——标高放线——梁板模板——梁板钢筋——水电预留、预埋——梁板混凝土——养护——外墙防水——防水保护层——基础土方回填。
●13.2 主体工程测量放线——墙柱钢筋——水电预留、预埋——墙柱模板——墙柱混凝土——拆摸养护——标高放线——梁板模板——水电预留、预埋——梁板混凝土——养护。
●13.3 装饰装修工程测量放线——二次结构砌筑—立门窗口——内墙抹灰——楼地面——设备安装——门窗扇安装——墙面踢脚——涂料——地面面层——油漆。
四、施工准备★.1、技术准备1.1 熟悉和审查施工图纸,组织图纸会审。
1.1.1 合同签订后,由技术部门向建设单位领取各专业图纸,由资料员负责施工图纸的收发,并建立管理台帐。
1.1.2 由主任工程师组织工程技术人员认真审图,作好图纸会审的前期工作,针对有关施工技术和图纸存在的疑点做好记录。
1.1.3 工程开工前及时与业主、设计单位联系,做好设计交底及图纸会审工作。
1.2 准备与本工程有关的规程、规范、图集。
根据施工图纸,配备与本工程相关的规范、规程及有关图集,并分发给项目经理部相关人员(规范、规程、图集详见编制依据)。
1.3 测量人员根据建设单位提供的水准点高程及坐标位置,做好工程控制网桩的测量定位,同时做好定位桩的闭合复测工作,并做好标识加以保护。
1.4 工程技术人员认真了解地下管网及周围环境情况,明确其具体位置和深(高)度。
1.5 测量器具配置:测量器具配置表1.6技术工作计划1.6.1 根据工程的特点,经过详细的技术论证,按期编制缜密、合理的施工组织设计及各分部(子分部)分项工程施工方案,要求施工组织设计和方案必须经审批后实施,技术交底及时准确并有针对性。
施组、方案编制计划:施组、方案编制计划表1.6.2施工试验工作计划根据工程情况,及时计算各种施工物资(主要原材料、成品、半成品)的用量,按有关规范、标准进行试验工作,主要试验项目计划。
主要试验项目计划表其他试验项目及具体要求详见附录《施工试验方案》。
1.6.3 样板工序、样板间计划钢筋加工先作样板,验收合格后方可大批量加工;钢筋绑扎及模板支立设定样板墙与样板段,内装修设定样板间,具体见表。
样板工序/间施工计划表1.6.4 新技术、新材料、新工艺推广应用计划根据工程的情况,结合市场的调查和研究,积极推广和应用“三新”项目8项,严格执行示范工程的标准,并达到降低工程成本的目的:科技推广应用计划表1.7 提前做好模板设计详图及钢筋放样工作。
1.8 做好各种物资进场计划,主要物资用量计划。
★.2、现场准备●2.1施工道路及场地2.1.1做好施工现场道路、水、电、通讯工作,根据具体情况设置围墙,并进行美化装饰,做好邻近建筑物、道路等安全防护工作。
